监理资料审批需要注意的一些细节

一、需要注意的几个监理文件:

1、监理规划在总监理工程师的主持下编制、经监理单位技术负责人批准,用来

指导项目监理机构全面开展监理工作的指导性文件。

2、监理实施细则根据监理规划,由专业监理工程师编写,并经总监理工程师批

准,针对工程项目中某一专业或某一方面监理工作的操作性文件。

3、工地例会由项目监理机构主持的,在工程实施过程中针对工程质量、造价、

进度、合同管理等事宜定期召开的,由有关单位参加的会议。

4、施工组织设计(方案)由施工单位项目技术负责人组织编制,项目经理和企业

技术管理部门审核,企业技术负责人审批;

5、监理工程师通知单是监理工程师在工程建设过程中向承包单位签发的指令性

文件,监理通知单的签发应注意以下内容:

1)通知单中不能使用白话,要用专业术语,并且不能有错别字;

2)提出存在的问题要详细,包括具体部位,具体质量问题及违反规范哪一条;

3)通知单的下发要有时间观念,下发要及时,并同时抄送建设单位;

4)撰写监理通知单时,一方面要坚持原则,分清责任,既要提出问题所在,还要提出解决问题的要求和应当达到的目标;另一方面,内容应准确、完整、条理性强、表达清晰且要符合一定的格式要求。

6、图纸优化建议审批:同意申报,相关图纸细化内容需设计单位确认。

二、监理规范用语统一规定

1

报审表种类

专业监理工程师

签署栏签署用语

1)试验室资格

报审表审查意见经审查,该试验室具备与本工程项目相适应的试验资质与能力,同意委托该试验室进行本工程项目的试(化)验工作

经检查,该试验室不具备与本工程项目相适应的试验资质与能力,

审表种

专业监理工程师总监理工程师

签署栏签署用语签署栏签署用语

工程开工

/复

工报审表审查意见该工程各项开工准备工作符合要

求,同意某年某月开工。

某部位已具备(不具备)复工条

件,同意(暂不同意)该部位于

某年某月某日复工。

施工组织设计(方案)报审表审查意见施工组织设计(方案)合理、

可行,且审批手续齐全,拟

同意承包单位按该施工组织

设计(方案)组织施工,请

总监理工程师审核。

暂不同意(部分或全部应指

明)承包单位按该施工组织

设计(方案)组织施工,待

修改完善后再报,请总监理

工程师审核。

审核意见同意专业监理工程师审查意见,

并同意承包单位按该施工组织设

计(方案)组织施工。

同意(不同意)承包单位按该施

工组织设计(方案)组织施工(修

改后再报)。

分包单位资格报审表审查意见该分包单位具备分包条件,

拟同意分包,请总监理工程

师审核。

拟不同意分包,请总监理工

程师审核。

审核意见同意(不同意)分包

不同意委托该试验室进行本工程项目的试(化)验工作

2)监理工程师

通知回复单审查意见已按《监理工程师通知单》整改完毕,经检查符合要求不符合要求,要求承包单位继续整改

3)工程材料构

配件设备报

审表审查意见符合要求,将“不符合”、“不准许”及“不同意”用横线划掉。

反之,将“符合”、“准许”及“同意”划掉

4)工程报验申

请表

审查意见同意验收

5)施工进度计

划(调整计

划)报审表审查意见总监理工程师指定专业监理工程师对所报施工进度计划进行审核,提出审查意见报总监理工程师审核后如同意承包单位所报计

划,在“同意”前“□”内打“√”,如不同意承包单位所报计划;

在“不同意……”前“□”内打“√”,并就不同意的原因及理由

简要列明,提出建议修改补充的意见,最后由总监理工程师签发。

2、建筑工程施工质量验收统一标准(GB50300——2001)中附表的使用方法及标准用语

附表名称使用方法说明标准回语

施工现场质量管理检查记录表

此表在工程开工前由承包商现场负责人填写(自检合

格后),由总监理工程师检查验收。

此表为固定表格式,检查项目11项,项目名称已定,

内容也有些例子,可根据实际工程情况,添加或减少检查

内容。

总监理工程师在对11项检查项目检查之前,应对施

工现场进行检查,这是总监签署此表的依据。

此表由承包商填写之后,并将有关文件的原件或复印

件附在后边,请总监理工程师验收核查,验收核查后返还

承包商,并签字认可。

总监理工程师(业主项目负责人)检查验收不合格,

承包商必须限期整改,否则不许开工。

签署栏:检查结论

用语:

现场质量管理制度和资料齐

全完整。

检验批质此表由三部分组成:表头/检查评定栏/检查结论栏。

1、表头部分项目负责人(项目经理)不需要本人签字。

2、检查评定栏:此栏有三段:

1)质量验收规范规定栏:此栏的主控项目,一般项

签署栏:

1、检查评定栏:监理单位验

收记录。

用语:

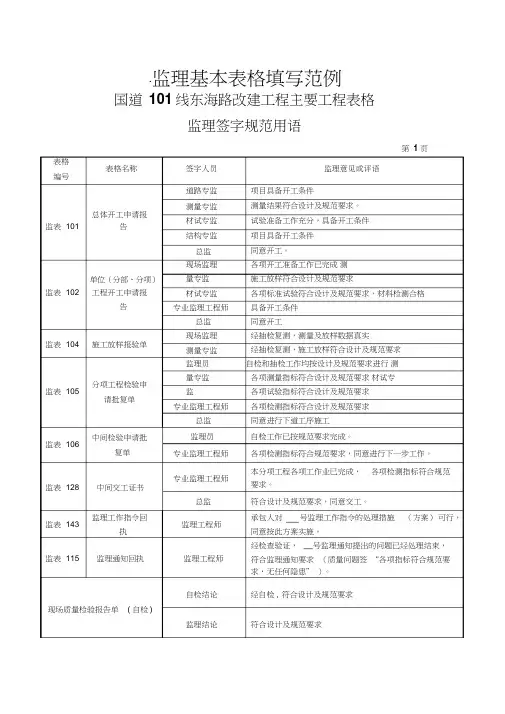

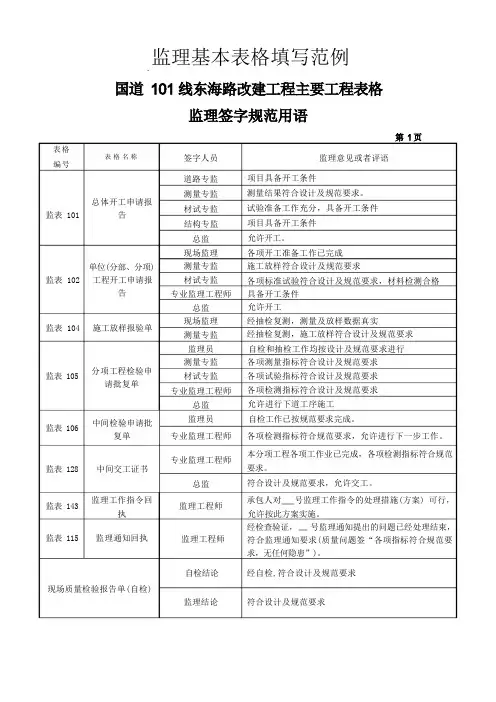

附表名称

使用方法说明标准用语

单位工程质量竣工验收记录表

单位工程质量竣工验收,由业主单位项目负责

人组织承包商(分包商)、设计单位、勘察单位、监

理单位、质量监督部门等单位负责人进行验收。

单位工程质量竣工验收共有三种表:

1、单位工程质量竣工验收记录表。此表是综合

性的、最终的单位工程质量竣工验收记录表,是

在各项目(分部工程、质量控制资料核查、安全

和主要使用功能核查、观感质量验收)验收合格

后填写的,由参加单位盖章签字。

2、质量控制资料核查记录表。此表中内容先由

承包商逐项检查合格,再提交监理单位验收。

此表由承包商项目经理和总监理工程师签字。

3、安全和功能检验资料核查及主要功能抽查记

录表。此表也是先由承包商逐项检查评定合格,

再提交监理单位验收。由总监理工程师组织审

查,按项目逐一检查验收。

观感质量验收,填写在单位工程质量竣工验收

记录表上。

签署栏:

验收意见

1)分部工程栏:

同意验收

2)质量控制资料核查栏:

同意验收

3)安全和主要使用功能检查

及抽查结果栏:

同意验收

4)观感质量验收栏:

好,一般,差。

5)综合验收结论栏:

通过验收

A-01 工程开工报审表(W)

(符合开工条件):经审查,工程各项开工准备充分,相关报审工作已全部完成,已具备开工条件。

A-02 工程复工申请表(H)★

(符合复工条件):经审查,根据×××工程暂停令要求,承包单位采取了针对性的整改措施,停工因素已全部消除,证明文件齐全、有效,具备复工条件。A-03 施工组织设计报审表(H)★

(符合要求):经审查,施工组织设计审批手续齐全,内容完整:总体施工方案合理、可行,满足施工总计划要求,质量、安全文明施工、环保措施得当。同
