两提一减工艺(爬架+外墙传统工艺提效)
- 格式:ppt
- 大小:14.35 MB
- 文档页数:28

建筑装配式创新研发的构想作者:鲍志君徐昕赵溪来源:《甘肃科技纵横》2019年第05期摘要:借鉴万科房地产集团研发装配式建筑的成功经验,甘肃建投七建房地产板块欲在现阶段开发的住宅小区采用的地下连通的大通盘地下车库的现浇钢筋混凝土后浇带施工上引入装配式后浇带理念。
减少传统现浇后浇带长期留置安全防护成本,二次清理成本,二次支模成本,二次浇注成本等,又可合理组织流水作业,及时在车库顶板上穿插防水工程、回填土作业、室外后续的管网、园林绿化及景观工程的施工,且一次性分区域收头,不留尾工。
群体住宅建筑设计中可以分区域设计成相对独立的底盘及基础,连接部分可以使用装配式构件滑动连接或柔性连接,这种结构还可以缓冲结构变形,消除地震破坏能量,再通过精巧的建筑构造,在小区内形成管线相对集中的“共同沟”,并有序地解决管线排列,优化管线安装,解决检修空间狭小等问题。
关键词:装配式后浇带;保障工程质量;节约工程成本;施工互不干扰;维护简单便捷中图分类号: ;F426.92 ;TU241.99 ; ; ; ; ; ; ;文献标识码:A0 引言装配式建筑是住建部提倡的十项新技术之一,因其绿色理念的建筑产品工厂化预制、装配化施工,是我国建筑业发展低碳经济、提高工程质量、培育产业队伍、提升产业水平的途径,对我国传统建筑业转型升级,实现可持续发展具有重要意义。
改革开放四十年来,甘肃七建在陇原大地上从弱小走向强大,逐步成为甘肃建筑业的排头兵,旗下房地产开发公司也在全国各地购地开发,在房地产规模世界第一的中国,且不说“北上广堔”,就是二线城市的房地产其规模和水平都很高,和这些发达地区相比需要提升的地方太多,要想超越,不能光靠模仿,要有自主知识产权的核心技术和模式,这是甘肃建投七建集团实现跨越式发展的必由之路。
1 装配式建筑的发展1.1 ;发展历史在我国的房地产领域装配式建筑技术最早开始万科集团,从2002年万科人提出“要象造汽车一样造房子”的理想开始,万科人就组织科研团队,利用了13年的时间,至2015年先后在40个城市研发和建成多个项目,把“两提一减(提高质量、提高效率、减少对用工的依赖)、可复制、可推广”的原则,并将整体式厨卫、装配式内隔墙、免抹灰技术、定型模板、整体提升外爬架、市政先行技术和管理工具与预制技术相结合,使开发项目提效普遍在20%以上,极大地提高了效费比。

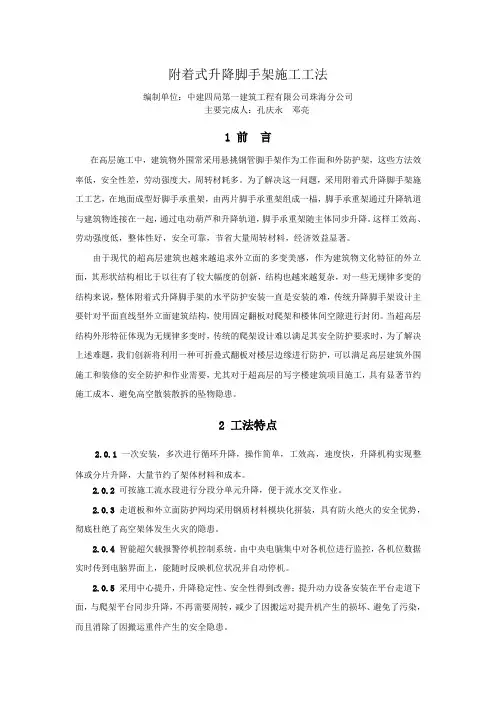

附着式升降脚手架施工工法编制单位:中建四局第一建筑工程有限公司珠海分公司主要完成人:孔庆永邓亮1 前言在高层施工中,建筑物外围常采用悬挑钢管脚手架作为工作面和外防护架,这些方法效率低,安全性差,劳动强度大,周转材耗多。
为了解决这一问题,采用附着式升降脚手架施工工艺,在地面成型好脚手承重架,由两片脚手承重架组成一榀,脚手承重架通过升降轨道与建筑物连接在一起,通过电动葫芦和升降轨道,脚手承重架随主体同步升降。
这样工效高、劳动强度低,整体性好,安全可靠,节省大量周转材料,经济效益显著。
由于现代的超高层建筑也越来越追求外立面的多变美感,作为建筑物文化特征的外立面,其形状结构相比于以往有了较大幅度的创新,结构也越来越复杂,对一些无规律多变的结构来说,整体附着式升降脚手架的水平防护安装一直是安装的难,传统升降脚手架设计主要针对平面直线型外立面建筑结构,使用固定翻板对爬架和楼体间空隙进行封闭。
当超高层结构外形特征体现为无规律多变时,传统的爬架设计难以满足其安全防护要求时,为了解决上述难题,我们创新将利用一种可折叠式翻板对楼层边缘进行防护,可以满足高层建筑外围施工和装修的安全防护和作业需要,尤其对于超高层的写字楼建筑项目施工,具有显著节约施工成本、避免高空散装散拆的坠物隐患。
2 工法特点2.0.1 一次安装,多次进行循环升降,操作简单,工效高,速度快,升降机构实现整体或分片升降,大量节约了架体材料和成本。
2.0.2可按施工流水段进行分段分单元升降,便于流水交叉作业。
2.0.3 走道板和外立面防护网均采用钢质材料模块化拼装,具有防火绝火的安全优势,彻底杜绝了高空架体发生火灾的隐患。
2.0.4 智能超欠载报警停机控制系统。
由中央电脑集中对各机位进行监控,各机位数据实时传到电脑界面上,能随时反映机位状况并自动停机。
2.0.5采用中心提升,升降稳定性、安全性得到改善;提升动力设备安装在平台走道下面,与爬架平台同步升降,不再需要周转,减少了因搬运对提升机产生的损坏、避免了污染,而且消除了因搬运重件产生的安全隐患。
爬架施工工程方案一、项目概述爬架是指在建筑物外墙或内部设施中施工用的临时支架,用于提供施工过程中的安全保障和施工操作的便利。
爬架施工工程是建筑施工中的一项重要工程,对于确保工程施工质量、进度和安全具有重要意义。
本方案将对爬架施工工程进行详细的规划和设计。
二、爬架类型1. 单排爬架:单排爬架一般应用于狭窄的工作场地中,例如窄小的巷道、狭窄的建筑物外墙等。
2. 双排爬架:双排爬架适用于建筑物外墙宽度适中的场所,施工人员可以在上下两层同时进行作业,提高施工效率。
3. 独立式爬架:独立式爬架适用于建筑物外墙不够结实或不能负重的情况,具有独特的支撑结构,能够保证施工操作的安全性。
4. 悬挑式爬架:悬挑式爬架适用于建筑物外墙某些部位需要特殊施工操作的情况,具有较强的灵活性和适应性。
5. 框架爬架:框架爬架适用于建筑物内部设施施工的支撑,例如天花板、围墙、隔断等。
三、施工工艺流程1. 爬架前期准备(1)编制爬架施工图纸:在施工前,必须根据工程要求和实际情况编制详细的爬架施工图纸,并经过相关部门审批。
(2)选材采购:根据施工图纸确定所需的材料规格和数量,进行材料采购。
(3)爬架制作:根据施工图纸和要求,进行爬架的制作和加工。
2. 爬架搭设(1)场地准备:清理施工现场,确保施工环境整洁和安全。
(2)基础铺设:根据爬架设计要求,在施工现场进行基础的铺设工作,确保爬架的稳固性和安全性。
(3)爬架搭设:按照施工图纸和要求,进行爬架的搭设和调整,确保爬架结构的牢固和稳定。
3. 爬架使用(1)施工操作:在爬架搭设完成后,进行施工操作,确保施工质量和安全。
(2)安全管理:随时检查和维护爬架结构,确保施工中的安全风险得到有效控制。
4. 爬架拆除(1)施工结束:完成施工任务后,进行相关的清理和整理工作。
(2)爬架拆除:根据工程要求,进行爬架的拆除工作,确保爬架材料的回收和再利用。
四、施工安全措施1. 工程施工组织设计:在施工前,必须制定详细的工程施工组织设计方案,明确施工程序和安全措施。
爬架专项方案一、项目概述在建筑和维护领域中,爬架是一种常见且广泛应用的工具,用于提供建筑物外立面的支撑和访问。
本专项方案旨在提供一套系统化的指导原则和安全操作规范,以确保爬架的安全性、高效性和可靠性。
二、方案目标1.确保搭建和使用爬架的安全,降低事故风险;2.提高搭建和使用爬架的效率,节约时间和成本;3.保障爬架的稳定性和可靠性,确保施工质量;4.规范爬架管理和维护,持续监控和改进。
三、方案内容1. 特定工程前期准备在搭建爬架前,必须进行细致的工程现场调查和评估工作。
根据项目需求和实际情况,确定合适的爬架类型、规模和配置。
2. 爬架安装和调试2.1 爬架搭建前,应明确施工计划和时间表,包括工序、人力资源和材料配送安排。
2.2 爬架搭建过程中,必须按照厂家提供的操作手册和相关规范进行操作,确保搭建过程安全可靠。
2.3 完成搭建后,对爬架进行必要的检测和调试,确保其稳定性和可靠性。
3. 爬架使用和管理3.1 在使用爬架前,必须进行全面的安全培训,包括操作规程、安全意识和急救知识,提高施工人员的安全意识。
3.2 爬架使用过程中,应严禁超载、超高和超速等违规操作,确保安全操作。
3.3 定期检查和维护爬架的关键部件,如升降机、安全锁等,确保其正常工作。
3.4 实施合理的管理制度,包括巡检记录、人员培训和事故处理等,保障爬架使用的安全和效率。
4. 爬架拆卸和回收4.1 爬架拆卸前,应进行全面的检查和评估,确保再次使用的安全可靠性。
4.2 拆卸过程中,要按照拆卸顺序和程序进行,避免误操作和危险情况。
4.3 拆卸完成后,对爬架进行彻底的清洁和检查,并进行必要的维修工作。
4.4 对于不再使用的爬架材料,应进行分类回收和环保处理,减少资源浪费。
四、质量控制和改进为确保爬架的安全和可靠性,必须建立一套完善的质量控制机制。
包括:1. 厂商选择:选择有资质和良好信誉的爬架厂商供应器材;2. 材料检验:对所采购的爬架材料进行检验,确保其质量符合标准;3. 施工质检:对搭建和使用的爬架进行定期质量检查,发现问题及时处理;4. 事故分析:对发生的爬架事故进行深入分析和调查,总结经验教训;5. 改进措施:根据不断积累的数据和经验,制定持续改进的措施和方案。
中天工地上的10项高效工法,值得学习2019-01-02 19:34建筑源自丨中天建设中天一向重视高效工法的推广应用,并作为项目标准化重点考核内容。
今天向大家介绍中天工地实施的土建类10项高效工法,供参考学习。
(1)户内门洞优化施工工法【实施效果】对小于150mm二次结构门垛、过梁主体施工时一次配模浇筑成型,有效防治门洞侧空鼓开裂。
户内门垛优化示意图门垛成型效果(2)窗台企口浇筑工法【实施效果】在二次结构施工时对窗台梁进行优化设置企口,有效防治窗框周边渗漏水。
窗台企口浇筑示意图现场照片窗台企口实景(3)上层钢筋保护层厚度控制【实施效果】通过设置通长钢筋马凳控制楼板钢筋保护层厚度减少楼板开裂。
钢筋马凳布置示意图钢筋马凳布置现场实景(4)楼板厚度控制混凝土马凳【实施效果】采用定型预制混凝土马凳起到确保钢筋保护层厚度及楼板混凝土厚度的双重作用。
预制块马凳布置图预制块马凳预制块马凳应用实施效果(5)电井桥架洞PC收口工法【实施效果】优化电井布置,确定桥架母线穿板洞口位置和尺寸,电井地面施工时采用PC小构件(可用廉价石材代替)做洞口边模,地面装饰收口一次成活。
桥架围挡PC设计图PC产品过程安装效果围挡效果(6)屋面结构防水分区工法【实施效果】屋面结构施工时根据落水口位置、排水方向、排水面积等设置结构防水分区上翻梁,确保各区块渗漏不扩张,方便后期渗漏水排查修补。
反坎剖面图结构反坎反坎防水施工分区蓄水试验(7)屋面通气管施工工法【实施效果】屋面套管预埋前根据屋面建筑图纸进行深化碰撞试验,优化调整通气管位置,绕开烟帽、排水沟等部位,降低后期防水施工难度改善屋面整体施工观感质量。
优化示意图板底做法屋面预埋效果顶层通气管实景(8)基础承台PC施工工法【实施效果】采用PC板替代传统砖胎模,减少砌体粉刷施工量,提高基础施工进度及承台成型尺寸精度。
承台PC优化图承台PC构件承台PC构件拼装承台PC实施效果(9)楼梯间梁PC施工工法【实施效果】优化剪刀楼梯楼梯间梁施工方式,采用PC预制梁代替传统混凝土现浇做法,降低该部位施工难度提高施工效率,同时更好的控制楼梯间梁成型尺寸的精度。

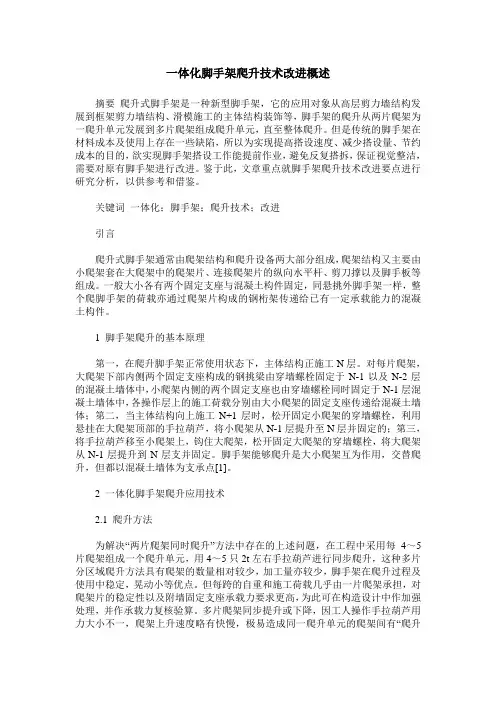

一体化脚手架爬升技术改进概述摘要爬升式脚手架是一种新型脚手架,它的应用对象从高层剪力墙结构发展到框架剪力墙结构、滑模施工的主体结构装饰等,脚手架的爬升从两片爬架为一爬升单元发展到多片爬架组成爬升单元,直至整体爬升。
但是传统的脚手架在材料成本及使用上存在一些缺陷,所以为实现提高搭设速度、减少搭设量、节约成本的目的,欲实现脚手架搭设工作能提前作业,避免反复搭拆,保证视觉整洁,需要对原有脚手架进行改进。
鉴于此,文章重点就脚手架爬升技术改进要点进行研究分析,以供参考和借鉴。
关键词一体化;脚手架;爬升技术;改进引言爬升式脚手架通常由爬架结构和爬升设备两大部分组成,爬架结构又主要由小爬架套在大爬架中的爬架片、连接爬架片的纵向水平杆、剪刀撑以及脚手板等组成。
一般大小各有两个固定支座与混凝土构件固定,同悬挑外脚手架一样,整个爬脚手架的荷载亦通过爬架片构成的钢桁架传递给已有一定承载能力的混凝土构件。
1 脚手架爬升的基本原理第一,在爬升脚手架正常使用状态下,主体结构正施工N层。
对每片爬架,大爬架下部内侧两个固定支座构成的钢挑梁由穿墙螺栓固定于N-1以及N-2层的混凝土墙体中,小爬架内侧的两个固定支座也由穿墙螺栓同时固定于N-1层混凝土墙体中,各操作层上的施工荷载分别由大小爬架的固定支座传递给混凝土墙体;第二,当主体结构向上施工N+1层时,松开固定小爬架的穿墙螺栓,利用悬挂在大爬架顶部的手拉葫芦,将小爬架从N-1层提升至N层并固定的;第三,将手拉葫芦移至小爬架上,钩住大爬架,松开固定大爬架的穿墙螺栓,将大爬架从N-1层提升到N层支并固定。
脚手架能够爬升是大小爬架互为作用,交替爬升,但都以混凝土墙体为支承点[1]。
2 一体化脚手架爬升应用技术2.1 爬升方法为解决“两片爬架同时爬升”方法中存在的上述问题,在工程中采用每4~5片爬架组成一个爬升单元,用4~5只2t左右手拉葫芦进行同步爬升,这种多片分区域爬升方法具有爬架的数量相对较少,加工量亦较少,脚手架在爬升过程及使用中稳定,晃动小等优点。

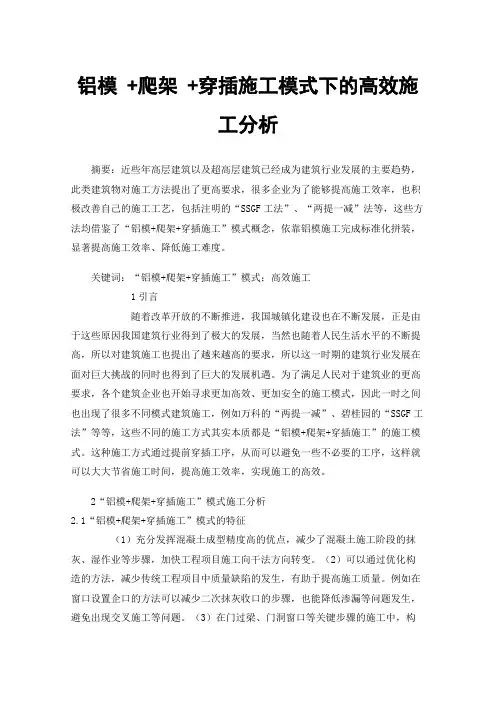

铝模 +爬架 +穿插施工模式下的高效施工分析摘要:近些年高层建筑以及超高层建筑已经成为建筑行业发展的主要趋势,此类建筑物对施工方法提出了更高要求,很多企业为了能够提高施工效率,也积极改善自己的施工工艺,包括注明的“SSGF工法”、“两提一减”法等,这些方法均借鉴了“铝模+爬架+穿插施工”模式概念,依靠铝模施工完成标准化拼装,显著提高施工效率、降低施工难度。
关键词:“铝模+爬架+穿插施工”模式;高效施工1引言随着改革开放的不断推进,我国城镇化建设也在不断发展,正是由于这些原因我国建筑行业得到了极大的发展,当然也随着人民生活水平的不断提高,所以对建筑施工也提出了越来越高的要求,所以这一时期的建筑行业发展在面对巨大挑战的同时也得到了巨大的发展机遇。
为了满足人民对于建筑业的更高要求,各个建筑企业也开始寻求更加高效、更加安全的施工模式,因此一时之间也出现了很多不同模式建筑施工,例如万科的“两提一减”、碧桂园的“SSGF工法”等等,这些不同的施工方式其实本质都是“铝模+爬架+穿插施工”的施工模式。
这种施工方式通过提前穿插工序,从而可以避免一些不必要的工序,这样就可以大大节省施工时间,提高施工效率,实现施工的高效。
2“铝模+爬架+穿插施工”模式施工分析2.1“铝模+爬架+穿插施工”模式的特征(1)充分发挥混凝土成型精度高的优点,减少了混凝土施工阶段的抹灰、湿作业等步骤,加快工程项目施工向干法方向转变。
(2)可以通过优化构造的方法,减少传统工程项目中质量缺陷的发生,有助于提高施工质量。
例如在窗口设置企口的方法可以减少二次抹灰收口的步骤,也能降低渗漏等问题发生,避免出现交叉施工等问题。
(3)在门过梁、门洞窗口等关键步骤的施工中,构件能够实现一次成型,达到了缩短施工周期的目的,为后期室内穿插施工奠定基础。
(4)在铝模深化阶段,可以将建筑外墙以及传统设计中的砌体构件(包括窗台墙、阳台栏板、外立面线条等)均采用钢混混凝土模式,最终与主体结构实现一次浇筑成型,所以有助于减少不必要的施工步骤。

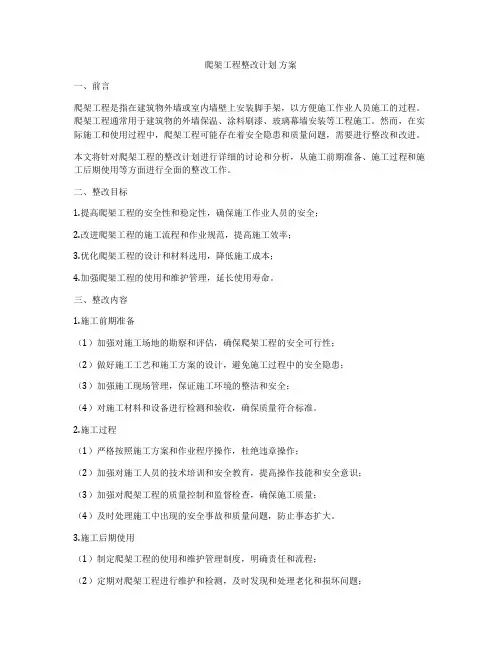

爬架工程整改计划方案一、前言爬架工程是指在建筑物外墙或室内墙壁上安装脚手架,以方便施工作业人员施工的过程。
爬架工程通常用于建筑物的外墙保温、涂料刷漆、玻璃幕墙安装等工程施工。
然而,在实际施工和使用过程中,爬架工程可能存在着安全隐患和质量问题,需要进行整改和改进。
本文将针对爬架工程的整改计划进行详细的讨论和分析,从施工前期准备、施工过程和施工后期使用等方面进行全面的整改工作。
二、整改目标1.提高爬架工程的安全性和稳定性,确保施工作业人员的安全;2.改进爬架工程的施工流程和作业规范,提高施工效率;3.优化爬架工程的设计和材料选用,降低施工成本;4.加强爬架工程的使用和维护管理,延长使用寿命。
三、整改内容1.施工前期准备(1)加强对施工场地的勘察和评估,确保爬架工程的安全可行性;(2)做好施工工艺和施工方案的设计,避免施工过程中的安全隐患;(3)加强施工现场管理,保证施工环境的整洁和安全;(4)对施工材料和设备进行检测和验收,确保质量符合标准。
2.施工过程(1)严格按照施工方案和作业程序操作,杜绝违章操作;(2)加强对施工人员的技术培训和安全教育,提高操作技能和安全意识;(3)加强对爬架工程的质量控制和监督检查,确保施工质量;(4)及时处理施工中出现的安全事故和质量问题,防止事态扩大。
3.施工后期使用(1)制定爬架工程的使用和维护管理制度,明确责任和流程;(2)定期对爬架工程进行维护和检测,及时发现和处理老化和损坏问题;(3)加强对爬架工程的使用管理和监督,避免违规使用和损坏;(4)定期对爬架工程的使用情况进行评估和改进,提高效率和安全性。
四、整改措施1.加强领导班子的重视,建立整改专班,明确整改责任;2.组织相关技术和管理人员进行爬架工程的风险评估和整改规划;3.对施工人员进行安全教育和技能培训,提高操作水平和安全意识;4.建立爬架工程的施工质量检测和评价制度,严格把关施工质量;5.建立爬架工程的使用和维护管理制度,定期进行检测和维护保养;6.加强对爬架工程的风险和事故管理,及时处理事故和问题,防止事态扩大。

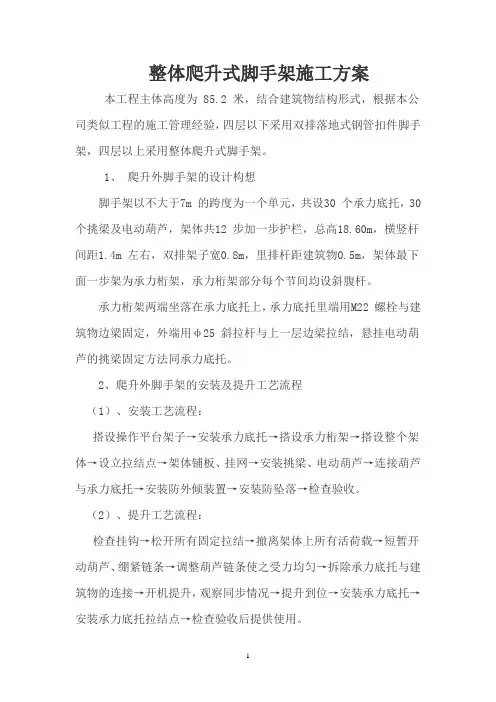

整体爬升式脚手架施工方案本工程主体高度为 85.2 米,结合建筑物结构形式,根据本公司类似工程的施工管理经验,四层以下采用双排落地式钢管扣件脚手架,四层以上采用整体爬升式脚手架。
1、爬升外脚手架的设计构想脚手架以不大于7m 的跨度为一个单元,共设30 个承力底托,30 个挑梁及电动葫芦,架体共12 步加一步护栏,总高18.60m,横竖杆间距1.4m 左右,双排架子宽0.8m,里排杆距建筑物0.5m,架体最下面一步架为承力桁架,承力桁架部分每个节间均设斜腹杆。
承力桁架两端坐落在承力底托上,承力底托里端用M22 螺栓与建筑物边梁固定,外端用φ25 斜拉杆与上一层边梁拉结,悬挂电动葫芦的挑梁固定方法同承力底托。
2、爬升外脚手架的安装及提升工艺流程(1)、安装工艺流程:搭设操作平台架子→安装承力底托→搭设承力桁架→搭设整个架体→设立拉结点→架体铺板、挂网→安装挑梁、电动葫芦→连接葫芦与承力底托→安装防外倾装置→安装防坠落→检查验收。
(2)、提升工艺流程:检查挂钩→松开所有固定拉结→撤离架体上所有活荷载→短暂开动葫芦、绷紧链条→调整葫芦链条使之受力均匀→拆除承力底托与建筑物的连接→开机提升,观察同步情况→提升到位→安装承力底托→安装承力底托拉结点→检查验收后提供使用。
在使用期间将挑梁、电动葫芦升到上一层以备下次提升。
架体每提升一个层高,提升时间1-2 小时。
3、整体爬升脚手架的设计计算(1)、承力桁架内力计算:承力桁架为每个单元架体最下面一步架,承受架体上部传来的荷载P(见受力简图),承力桁架被承力托简支。
1)荷载P 计算:P 由脚手架自重、脚手架附设构件重量(脚手板、安全网、护栏)、施工荷载三部分组成。
查《高层建筑施工手册》(以下简称手册)表4-4-4 用插入法算得,一步一个纵距脚手架自重产生的轴力为0.388KN。
架体为13 步,故NCK1=0.388*13=5.044KN。
查《手册》表4-4-5,用插入法算得:一个立杆纵距的架子附设构件重量产生的轴力(铺五层板)。
