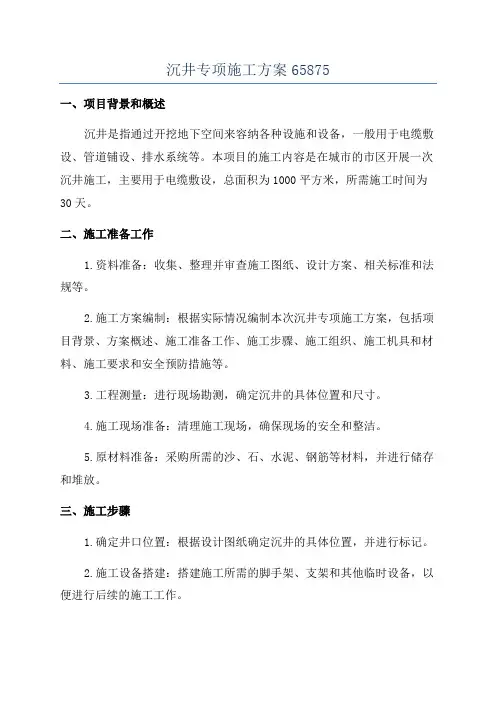

沉井施工专项方案

目录

一、工程概况----------------------------------------------1

二、方案选择理由------------------------------------------1

三、不排水作业法施工步骤----------------------------------1

四、突发事件预警------------------------------------------2

五、施工工艺----------------------------------------------4

六、沉井下沉----------------------------------------------8

七、施工机械、设备、人员及材料采购------------------------9

八、质量控制保证管理体系和措施---------------------------11

九、脚手架工程-------------------------------------------13

十、安全管理---------------------------------------------13

一、工程概况

1、泵房位于城北泵站内,新建调节池东侧,配电房南侧;

2、泵房截面尺寸20600*13600,总深度14.15m;

3、泵房是连接城市管网与污水处理厂的咽喉部位。

二、方案选择理由

原设计方案为排水作业法,根据现场地质等实际情况,拟改为不排水作业法,理由如下:

1、工程靠近曹娥江畔,潮汐水位变化较大;

2、构筑物埋深在1—5层土体中,在2—5层土体中容易产生流砂现象;

3、连接进出水管的标高对中度精度要求高;

4、工期要求紧;

5、不排水作业法可以防止沉井过大的水平移位、超沉、欠沉和突沉现象出现。

三、不排水作业法步骤:

A、施工总体规划

1)泵房沉井分三次浇筑,三次下沉,第一节制作高度6m,第二节制作高度6m,第三节制作高度2.15m。

2)在第一次下沉中前3m采用排水作业法,余下11.15m采用不排水作业法。

3)下沉内部土方工程采用高压水泵冲刷,泥浆泵吸泥取土。

4)内部及上部结构施工待沉井沉降稳定后,再进行结构施工。

B、施工步骤:

基槽开挖→垫层→角钢护角→钢筋绑扎→支模→砼浇注→养护→拆模→安装冲刷及吸浆设备→凿除垫层→开始下沉→预定标高→稳定下沉→搭设脚手架→拆除冲刷及吸浆设备→钢筋绑扎→支模→砼浇捣→养护→拆模→安装冲刷及吸浆设备→拆除脚手架→第二次下沉→至预定标高→稳定下沉→搭设脚手架→拆除冲刷及吸浆设备→钢筋绑扎→支模→砼浇捣→养护→拆模→安装冲刷及吸浆设备→第三次下沉→至预定标高→稳定下沉→潜水员检查土层

→回填碎石→安装预留修正冲刷孔→水下砼封底→养护→抽水检查→清除表面浮浆→修正沉井轴线、标高→封堵修正冲刷孔→砼底板→内部结构→上部结构。

C、高压水泵冲刷下沉及取土。

D、水下砼封底及导管安装。

四、预防措施

估计在+4.00—-7.0m处有流沙层存在,可能会出现以下情况:沉井倾斜、沉井位移、沉井突沉;封底时可能会出现以下情况:沉井欠沉和超沉;水下砼封底中夹泥和砼中有大面积蜂窝,造成封底后,井内抽水有大量泥砂涌入井内,而引起超沉、倾斜、突沉等问题,在可能出现问题的地方,加强观察,预防措施如下:

1)沉井倾斜:因在水力冲刷过程中,枪头位置及冲刷土层厚度不均匀,或土质突然改变,可能引起沉井倾斜,预防措施:枪头位置按沉井长向取中作东西移动,在井内按照长向形成沟状,利用刃脚对土切削,使其均匀下沉。水枪布置点注意对称均衡,冲刷土层不宜一次过厚,保持沉井下沉速度,宜稳不宜快。如果发现倾斜,则在倾斜方用塘渣回填并压实,增加井壁对土体的摩擦力,并且调整枪头位置,从另一侧刃脚高处加强冲刷,一直调整到井体平衡为止。

防止在流砂层单头突沉引起倾斜,测量员加强观察,操作工人应分层、均匀冲刷,井内水位必须高于井外水位,防止井内外引起水力压差,使大量泥砂涌入井内,造成不必要的后果。

2)沉井位移:沉井倾斜必定会引起沉井位移,并且多角及多次倾斜导致扭位。预防措施:在井壁中设置两道垂直观察装置,以控制平面位置及垂直位

置,多班人次及时观察,发现问题及时解决。

处理方法:当沉井朝某个方向倾斜时,及时停止冲刷,直至倾斜稳定时,有意识的在相反方向冲刷并向相反方向倾斜产生一定的位移,从而得到纠正。

3)沉井突沉:在流砂层中,如果井内水位保持欠佳,造成井内外动水压力差,则向井内涌入大量泥砂造成突沉,并发生井外泥土下沉空缺,降低井壁摩擦力。预防措施及处理方法:保持井内水位,派专人值班观察水位,补充水位,在井体外增设塘渣层,增加井壁摩擦力,均匀冲刷,一次冲刷厚度不宜过厚。

打算采用井点排水,以降低地下水位,减少流砂现象。井内水位必须加强观察,发现水位变化必须及时灌水或抽水,保证稳定的水头差;井点施工必须掌握地线水位标高以保证井底土层的稳定,井点管必须埋深至井底下 1.5—2.0m。

4)在砼水下封底时,防止泥砂夹入砼中,在沉井达到离设计标高1.2米处,停止冲刷,并且控制多日下沉量20mm时,派潜水员进入水下,清理井内表面浮泥,并用吸泥泵抽净浮泥,然后倒入40—50cm厚4—6碎石垫层,平整后则进行水下封底。在封底时增加导管数量,多点设置,并用振动棒网状振动防止蜂窝出现。待水下砼达到设计强度时,增设井外止沉装置防止超沉失控。开始井内向井外抽水,当井内水位比井外水位略低50cm时停止抽水,并24小时观察。如果井内水位无明显上涨或下降则证明井底无大面积蜂窝及空洞,然后抽干井内积水,进入下一道工序施工。

如发现井内水位继续上涨,则证明井底有空洞且有流砂涌入,则派潜水员进入水下寻找空洞,然后用水下砼修补,直至不漏水。

封底水下砼施工必须严格按照水下砼施工操作规范、规程进行,导管布置
