车都33R2地块薛峰公共停车场项目
施
工
进
度
计
划
施工单位:武汉市城建工程有限公司日期:2015年10月29日
车都33R2地块薛峰公共停车场项目
施工进度计划
一、工期进度计划
1、本工程从2015年11月5日至2015年12月15日(按有效工期计算工期)必须完成全部的主体施工内容,能够履行停车收费服务。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述施工内容。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间倒排表
1、完工清场:2015年12月14日-2015年12月15日,共2天。
2、收费亭和收费栏杆等附属设施施工
4、道路结构施工计划时间安排表
5、土方工程施工计划时间安排表
6、开工准备:2015年11月5日-2015年11月5日,共1天。
四、工程进度倒排工期表
.
工程进度倒排工期表
填表说明:倒排日期以天为单位填写,特殊情况的最多三天为一个周期。
未尽事宜,按实际情况自行补充。

工期倒排计划表篇一: 工程进度倒排工期表工程进度倒排工期表情况自行补充。

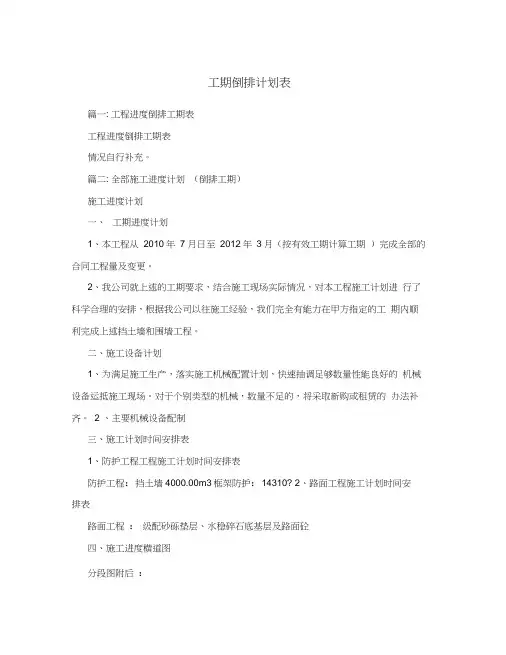

篇二: 全部施工进度计划(倒排工期)施工进度计划一、工期进度计划1、本工程从2010年7 月日至2012年3月(按有效工期计算工期)完成全部的合同工程量及变更。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。

2 、主要机械设备配制三、施工计划时间安排表1、防护工程工程施工计划时间安排表防护工程:挡土墙4000.00m3框架防护:14310? 2、路面工程施工计划时间安排表路面工程:级配砂砾垫层、水稳碎石底基层及路面砼四、施工进度横道图分段图附后:S205平武古城至白草段灾后重建提升工程第一合同段施工进度计划施工单位:攀枝花公路桥梁工程有限公司日期:2010 年7月12日篇三:2014 年项目实施倒排工期表2 014年项目实施倒排工期表填报单位:项目名称:注:1 、倒排工期表由县直牵头单位按承担项目,分项目填报;2、完成进度要根据年度目标任务用简明扼要的文字表述工程当月计划进度。
篇四: 全部施工进度计划(倒排工期)施工进度计划工程名称: 贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程一、工期进度计划1、本工程从2011年11月10日至2012年3月25日(按有效工期计算工期)必须完成全部的挡土墙工程和其挡土墙上的围墙工程。
2 、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
物业年度工作计划倒排表1. 12月份总结和评估- 综合评估本年度各项工作目标完成情况,总结工作亮点和存在的问题,为明年的工作提供参考和借鉴。
2. 11月份工作目标- 完成年度维修保养计划,确保所有设施设备的正常运转。
- 启动年度楼宇内外装修计划,对公共区域进行翻新和美化。
- 组织住户居民大会,收集意见和建议,完善物业管理。
3. 10月份工作目标- 制定年度安全检查计划,排查隐患并及时整改。
- 组织小区环境清理和植树活动,提升小区整体环境品质。
- 开展服务人员技能培训,提高员工综合素质和服务水平。
4. 9月份工作目标- 确立清洁卫生工作计划及检查制度,保障小区环境卫生。
- 开展园区内文化活动,打造和谐社区氛围。
- 开始为明年的年度预算做准备工作,提前预测资金需求。
5. 8月份工作目标- 落实小区消防设备检查,确保安全隐患得到及时处理。
- 开展居民安全知识宣传活动,增强居民的安全意识。
- 对小区围墙和大门进行维修,加强小区的安全防护力度。
6. 7月份工作目标- 制定小区绿化计划,修剪树木,修整草坪,美化小区环境。
- 组织小区节日活动,增进邻里之间的交流和友谊。
- 开始做好年度汇报资料的整理和归档工作,为年底的总结评估做准备。
7. 6月份工作目标- 进行小区绿化设施检查,及时修剪树木和处理绿化带的问题。
- 开展小区垃圾分类宣传活动,提高居民环保意识。
- 做好小区的安全巡查和监测工作,确保小区的安全稳定。
8. 5月份工作目标- 进行小区设施设备维修保养工作,确保各项设施的正常运转。
- 开始准备小区的文明创建工作,倡导文明行为和文明礼仪。
- 开始着手整理和更新小区档案资料,确保档案的完备和清晰。
9. 4月份工作目标- 开展小区文明交通安全宣传活动,减少交通事故发生率。
- 组织小区环境整治行动,清理垃圾,美化环境。
- 开始筹备小区欢迎春节的文艺晚会,加强居民之间的交流和互动。
10. 3月份工作目标- 完成年度物业管理服务满意度调查,总结意见建议,改进服务质量。
施工倒排计划表施工倒排计划表篇一:倒排施工计划安排海口市货运大道二期工程 H 标段交叉口施工计划安排(K6+900,K7+400路段)中建六局货运大道 H 标项目部 2017 年 6 月 20 日0一、货运大道二期 H 标段交叉口施工计划编制说明海榆中线与货运大道交叉口工程属海口市货运大道二期工程 H 标段重要施工任务内容,与货运大道一期工程终点相距约 100m,交叉口紧挨海口市秀英区儒益村,在海榆中线里程 4 公里处。
是目前海榆中线到海口车辆的必经之地,车流量大、交通负荷繁重,目前已经完成 K6+900, K7+000 主线排水管线、部分路基土方施工,标段内所有四个涵洞工程的已完成征地的 60m 范围内的部分及交叉口部分东侧货运大道主干道沥青混凝土路面的施工。
目前业主已经批准改交叉口内的设计变更及征地遗留问题正在由政府协助解决,交叉口范围内基本具备了大面积施工的条件。
目前我项目部根据交叉口实际情况编制、筹安排各分项工程及各工序施工。
统二、交叉口 K6+900, K7+400 路段施工安排计划现在经过重新布署,施工方案重做调整,根据工期要求,对未完工程量综合考虑,就施工目标、配备足够的机械设备、材料供应、劳动力等,对工期保证措施等计划重新安排如下,确保交叉口东侧工程保质如期完成,交叉口西侧及 K7+300- K7+400 征地情况再具体调整 : 视(一) 施工总体部署:、首先要完成交叉口东侧施工,交叉口西侧施工方可进行。
由 K6+900 开始路基形成一段,各综合管线及路面工程施工完成一段 ;交叉施工、分完成、填方及挖方段多个点同步进行,往K7+400 方向推进,交叉口段施工重点为软基换填及综合管线施工与水稳层搅拌站、预制场建设,同时要认真作好交叉口施工期间的交通疏导工作,确保施工与安全两不误。
(二) 交叉口东侧施工目标:、1、2、 2017 年 6 月 25 之前,完成清淤、放线工作。
2017 年 7 月 15 之前,确保 y10-y11 及 y 10-y 12 雨水管加固处理工程完成。
施工倒排计划表施工倒排计划表篇一:倒排施工计划安排海口市货运大道二期工程 H 标段交叉口施工计划安排(K6+900,K7+400路段)中建六局货运大道 H 标项目部 2017 年 6 月 20 日0一、货运大道二期 H 标段交叉口施工计划编制说明海榆中线与货运大道交叉口工程属海口市货运大道二期工程 H 标段重要施工任务内容,与货运大道一期工程终点相距约 100m,交叉口紧挨海口市秀英区儒益村,在海榆中线里程 4 公里处。
是目前海榆中线到海口车辆的必经之地,车流量大、交通负荷繁重,目前已经完成 K6+900, K7+000 主线排水管线、部分路基土方施工,标段内所有四个涵洞工程的已完成征地的 60m 范围内的部分及交叉口部分东侧货运大道主干道沥青混凝土路面的施工。
目前业主已经批准改交叉口内的设计变更及征地遗留问题正在由政府协助解决,交叉口范围内基本具备了大面积施工的条件。
目前我项目部根据交叉口实际情况编制、筹安排各分项工程及各工序施工。
统二、交叉口 K6+900, K7+400 路段施工安排计划现在经过重新布署,施工方案重做调整,根据工期要求,对未完工程量综合考虑,就施工目标、配备足够的机械设备、材料供应、劳动力等,对工期保证措施等计划重新安排如下,确保交叉口东侧工程保质如期完成,交叉口西侧及 K7+300- K7+400 征地情况再具体调整 : 视(一) 施工总体部署:、首先要完成交叉口东侧施工,交叉口西侧施工方可进行。
由 K6+900 开始路基形成一段,各综合管线及路面工程施工完成一段 ;交叉施工、分完成、填方及挖方段多个点同步进行,往K7+400 方向推进,交叉口段施工重点为软基换填及综合管线施工与水稳层搅拌站、预制场建设,同时要认真作好交叉口施工期间的交通疏导工作,确保施工与安全两不误。
(二) 交叉口东侧施工目标:、1、2、 2017 年 6 月 25 之前,完成清淤、放线工作。
2017 年 7 月 15 之前,确保 y10-y11 及 y 10-y 12 雨水管加固处理工程完成。
于田县库尔班.吐鲁木纪念馆进出口道路建设工程(K2263+304-K2279+120,ZK0+000-ZK0+359.26)倒排工期施工计划浙江正方交通建设有限公司于田县库尔班·吐鲁木纪念馆进出口道路建设工程项目部一、编制依据倒排工期施工计划1、库尔班·吐鲁木纪念馆进出口建设工程施工设计图。
2、剩余工程量3.国家交通部及省部颁布的现行公路工程技术规范、验收标准、行业标准4、与本工程相关的其他参考资料。
二、工程概述库尔班·吐鲁木纪念馆进出口道路工程(主线K2263+304 —2279+120 、支线ZK0+000 —ZK0+359.26 )全长16.175KM 。
项目位于新疆南部和田地区的于田县境内。
起点K2263+304 位于于田县喀日曼路与G315 线交叉口处的毛主席接见库尔班·吐鲁木雕像景点前,终点K2279+120 ,即库尔班·吐鲁木纪念馆。
主要技术标准:1 、K2263+304-K2279+120 ( 主线:即国道315 线部分段落)公路等级:一级公路,设计速度80km/h ,路基宽度18m ;2、ZK0+000-ZK0+359.26 (支线:库尔班·吐鲁木纪念馆连接线)公路等级:二级公路,设计速度60km/h ;路基宽度10m ;3、路面类型:5cm 沥青混凝土路面+30cm 水稳基层+16cm 底基层。
详细工程数量见下表剩余工程序号分项工程名称单位合同数量数量一路基工程1 砍伐树木、挖除树根棵8212 -2 路基挖方m3 7 ,2943 62323 挖除非适用材料(不含淤泥)m3 6 ,8143 1246511 ,4 借土填方m3 1246591355 利用土方m3 1 ,8056 -11 ,6 土工格栅m2 200003510二路面工程11 ,7 厚160mm 级配砂砾底基层m2 6800029358 玻纤格栅网m2 4 ,8490 484909 厚180mm 水泥稳定土基层m2 12110 1211010 厚300mm 水泥稳定土基层m2 9 ,2180 9008012 厚50mm 中粒式沥青混凝土m2 11 ,11673167328 ,13 雾封层m2 2807860786三桥涵工程16 新建钢筋混凝土圆管涵m/ 道16/1 -17 钢筋混凝土圆管涵接长m/ 道24/3 8/118 新建钢筋混凝土盖板涵m/ 道41.78/5 -19 钢筋混凝土盖板涵接长m/ 道35.7/6 -20 ∏型管涵(保护管线)m/ 道83/4 8/121 两侧接长小桥座 3 1四交通安全设施及其他22 C30 混凝土护栏m3 6493 180023 单面波形梁钢护栏m 988 98824 交通标志牌个89 8925 热熔型涂料路面标线m2 1 ,2185 1218526 聚乙烯18 丝防渗膜m2 6372 637227 挖除沥青混凝土路面m2 4 ,4576 20000三、剩余工程总体计划安排计划所有剩余工程在2015 年9 月10 日前完成,保证合同工期内完成所有工程,进入交工验收状态。
钢结构倒排施工进度计范文模板一、工程概况。
咱这个钢结构工程啊,就像是搭一个超级大的积木,但这个积木可复杂着呢。
它包括厂房结构、栈桥啥的,总面积[X]平方米,钢结构总量大概有[X]吨。
而且要求在[开工日期]开工,必须得在[竣工日期]竣工,时间紧任务重,就像参加一场限时挑战似的。
二、倒排思路。
1. 从终点往回推。
咱就像倒着走迷宫一样,先看最终的竣工目标。
竣工的时候得是一个完整漂亮、结实耐用的钢结构建筑。
那在竣工之前,得把所有的小零件都安装好,各种测试也得合格。
2. 考虑关键节点。
就像盖房子要先打好地基一样,钢结构也有它的关键部分。
比如说柱子得先立起来,钢梁得稳稳地架上去。
这些关键节点要是耽误了,整个工程就像断了链子的自行车,跑不起来喽。
三、详细进度计划。
# (一)竣工前1个月([竣工前1个月日期区间])1. 收尾工作。
这时候大部分结构都安装好了,但是还有些小尾巴要处理。
像那些连接部位的螺栓要再检查一遍,确保没有松动的。
这就好比你系鞋带,最后得再紧一紧,不然走路走着走着鞋就掉了。
一些表面的修补工作也要做起来,有刮花或者生锈的地方,就像给它补补妆,让整个钢结构看起来崭新崭新的。
2. 清洁打扫。
工地现场乱七八糟的,各种建筑垃圾得清理干净。
这就跟你家里大扫除一样,把不要的东西都扔掉,这样才能舒舒服服地入住(当然这里是交付使用啦)。
# (二)竣工前2 1个月([竣工前2 1个月日期区间])1. 设备安装调试(如果有相关设备)如果钢结构建筑里还有一些设备,像吊车轨道啥的,这个时候就得安装好并且调试。
这就像给一个机器人安装上心脏(设备),然后得让心脏正常跳动(调试)。
要是心脏不工作,这个机器人(建筑)也就没啥用啦。
2. 防火、防腐处理检查。
之前做的防火涂料和防腐涂层,要检查有没有脱落或者不均匀的地方。
这就像给钢结构穿上防护服,要是防护服破了个洞,那钢结构就容易受伤(被腐蚀或者被火烧坏)。
# (三)竣工前3 2个月([竣工前3 2个月日期区间])1. 屋面和墙面系统安装。
人工:普工6人、水电工6人、设备安装技工6人等主要人员共18人;主要机械设备:小型吊机2台等
设备材料分批到厂站,根据估算到货时间倒排
铸圆闸门及启闭机、机械格栅、一级提升泵2台及管道,现场配置:小型吊机一台、普工3人、水电工
成潜水搅拌器2台及管道、溢流堰和布水器,现场配置:小型吊机一台、普工3人、设备安装技工2人
成潜水搅拌器1台,生物填料及管道、布水器,现场配置:小型吊机一台、普工3人、设备安装技工2
成潜水搅拌器1台,生物填料及管道、布水器,现场配置:小型吊机一台、普工3人、设备安装技工2
装微孔曝气器及气管道、生物膜、布水器及管道,现场配置:小型吊机一台、普工3人、水电工3人
孔曝气器及气管道、生物填料及管道和布水器,现场配置:小型吊机一台、普工3人、设备安装技
器及气管道、生物填料、管道和布水、器潜水搅拌器1台,现场配置:小型吊机一台、普工3人、设备
微孔曝气器及气管道、生物膜、布水器及管道,现场配置:小型吊机一台、普工3人、水电工3人、
日历天,完成扩散缓冲器、管道,现场配置:小型吊机一台、普工1人、设备安装技工1人、水电工
日历天,完成斜管填料、管道,现场配置:小型吊机一台、普工2人、设备安装技工1人、水电工2
天,完成滤布系统、布水器及管道,现场配置:小型吊机一台、普工3人、水电工3人、设备安装技
1日历天,完成清水泵、管道,现场配置:小型吊机一台、普工2人、设备安装技工1人、水电工2人
完成潜水搅拌器、污泥提升泵及气管道,现场配置:小型吊机一台、普工3人、设备安装技工2人、
天,完成螺旋输送机、叠螺脱水机,现场配置:小型吊机一台、普工3人、水电工3人、设备安装技
顺延。
