消防水池方案模板
- 格式:doc
- 大小:2.24 MB
- 文档页数:12

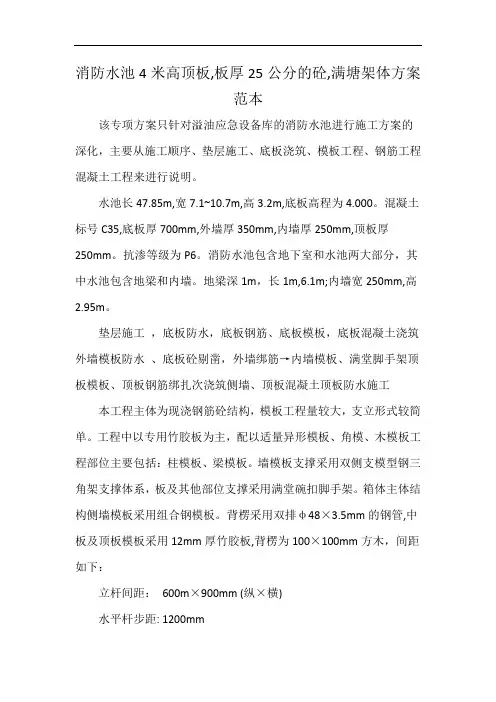

消防水池4米高顶板,板厚25公分的砼,满塘架体方案范本该专项方案只针对溢油应急设备库的消防水池进行施工方案的深化,主要从施工顺序、垫层施工、底板浇筑、模板工程、钢筋工程混凝土工程来进行说明。
水池长47.85m,宽7.1~10.7m,高3.2m,底板高程为4.000。
混凝土标号C35,底板厚700mm,外墙厚350mm,内墙厚250mm,顶板厚250mm。
抗渗等级为P6。
消防水池包含地下室和水池两大部分,其中水池包含地梁和内墙。
地梁深1m,长1m,6.1m;内墙宽250mm,高2.95m。
垫层施工,底板防水,底板钢筋、底板模板,底板混凝土浇筑外墙模板防水、底板砼剔凿,外墙绑筋→内墙模板、满堂脚手架顶板模板、顶板钢筋绑扎次浇筑侧墙、顶板混凝土顶板防水施工本工程主体为现浇钢筋砼结构,模板工程量较大,支立形式较简单。
工程中以专用竹胶板为主,配以适量异形模板、角模、木模板工程部位主要包括:柱模板、梁模板。
墙模板支撑采用双侧支模型钢三角架支撑体系,板及其他部位支撑采用满堂碗扣脚手架。
箱体主体结构侧墙模板采用组合钢模板。
背楞采用双排φ48×3.5mm的钢管,中板及顶板模板采用12mm厚竹胶板,背楞为100×100mm方木,间距如下:立杆间距:600m×900mm (纵×横)水平杆步距: 1200mm竖向背杆间距: 300mm横向背杆间距: 600mm中板次楞间距: 300mm背杆间距: 600mm顶板次楞间距: 250mm背杆间距: 600mm技术准备投点放线:用经纬仪引测出边墙或柱轴线,并以该轴线为起点,引出其他各条轴线,然后根据施工图用墨线弹出模板的内边线和中心线,用于模板的安装。
消防水池施工方案(2)在消防工程中,消防水池的建设是至关重要的一环。
消防水池作为储存和供应灭火水源的设施,其施工方案的设计和执行对于日后的消防工作至关重要。
本文将介绍消防水池的施工方案,以确保其安全可靠地建造。
1. 消防水池选址选择消防水池的地点是至关重要的。
消防水池应建在易于接近的地方,同时要远离易燃物质。
水池周围应保持通畅,以方便消防车辆进入并进行灭火作业。
地势应选择相对平坦的区域,以便于施工和日常使用。
2. 消防水池设计消防水池的设计应符合相关的消防法规和标准。
一般来说,消防水池的主体结构包括水池本体、进水口、排水口等。
水池的主体结构应采用混凝土或钢筋水泥材料,具有一定的密封性和承载能力。
进水口和排水口应设计在适当位置,以方便水的补充和排放。
3. 消防水池施工步骤步骤一:场地准备在选定的地点清理出建造水池所需的空地,确保地面平整并清除障碍物。
步骤二:基础施工进行消防水池基础的施工,包括挖掘、浇筑混凝土等工作,确保基础结构稳固。
步骤三:主体结构施工建造水池的主体结构,根据设计要求进行施工,并加强密封处理以确保水池的密封性。
步骤四:进水口和排水口安装安装进水口和排水口,并与水池主体结构相连,确保水的顺畅补充和排放。
步骤五:完工验收水池建造完成后进行整体验收,确保施工质量符合要求。
4. 消防水池施工注意事项•施工现场应保持整洁,材料堆放有序,确保施工作业的顺利进行。
•施工过程中要严格按照设计要求进行,不得擅自改变施工方案。
•施工人员应具备相关的资质和技术,确保施工品质。
综上所述,消防水池的施工方案是确保消防设施正常运行的关键。
通过合理的选址、设计和施工步骤,可以建造出安全可靠的消防水池,为消防工作提供有力保障。
消防水池模板施工方案一、前言在建筑工程领域中,消防水池是非常重要的设施之一,它可以在火灾发生时提供足够的水源以保障灭火工作。
消防水池的施工需按照标准化程序进行,以确保其质量和安全性。
本文将详细介绍消防水池模板的施工方案,包括施工前的准备工作、施工过程中的关键步骤以及施工后的验收与保养。
二、施工前准备工作1. 项目立项与设计在进行消防水池模板施工前,需完成项目立项手续并进行详细设计。
设计应符合相关消防标准要求,确保水池结构稳固、材料耐用、排水畅通等。
2. 地基处理与测量地基处理是消防水池施工中至关重要的一步。
必须对施工区域的地基进行处理,确保地基承载力满足要求。
同时,进行精确的测量工作,确定水池的准确位置和尺寸。
三、施工过程关键步骤1. 模板搭设首先,搭设消防水池模板是施工的第一步。
在搭设模板时,需保证模板结构牢固、尺寸准确。
同时,需注意模板间的连接密实,以免在浇筑过程中有漏水现象发生。
2. 钢筋绑扎钢筋是消防水池的主要受力部件,必须进行合理的绑扎工作。
绑扎应符合设计要求,确保钢筋布置合理、紧密,并且焊接牢固。
3. 泥浆浇筑泥浆是消防水池的关键部分,泥浆浇筑的质量对水池的使用效果起着至关重要的作用。
在浇筑过程中,需控制浇筑速度、充分振实,确保泥浆的均匀和牢固。
四、施工后验收与保养1. 验收施工完成后,需进行严格的验收工作,确认消防水池的结构完整、强度符合标准,并且没有漏水现象。
2. 保养消防水池在使用过程中需定期进行保养,包括清洁池底、检查泵站设备等,确保消防水池的长期使用效果。
五、结语消防水池模板施工是一项关键的工程,通过本文所介绍的施工方案,希望能为相关施工人员提供一些参考和指导。
消防水池的施工质量直接关系到火灾时的灭火效果,因此施工过程中务必要严格按照标准操作,确保施工质量。

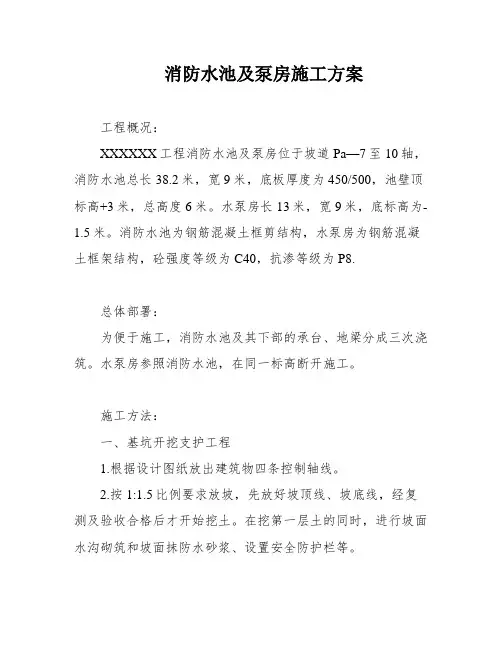

消防水池及泵房施工方案工程概况:XXXXXX工程消防水池及泵房位于坡道Pa—7至10轴,消防水池总长38.2米,宽9米,底板厚度为450/500,池壁顶标高+3米,总高度6米。
水泵房长13米,宽9米,底标高为-1.5米。
消防水池为钢筋混凝土框剪结构,水泵房为钢筋混凝土框架结构,砼强度等级为C40,抗渗等级为P8.总体部署:为便于施工,消防水池及其下部的承台、地梁分成三次浇筑。
水泵房参照消防水池,在同一标高断开施工。
施工方法:一、基坑开挖支护工程1.根据设计图纸放出建筑物四条控制轴线。
2.按1:1.5比例要求放坡,先放好坡顶线、坡底线,经复测及验收合格后才开始挖土。
在挖第一层土的同时,进行坡面水沟砌筑和坡面抹防水砂浆、设置安全防护栏等。
3.由于开挖的基坑距离围墙外石粉堆距离很近,因此需要加强防护措施。
初步计划采用钢板桩支护。
4.挖土应配合抹防水水泥砂浆施工,每层开挖深度为1.5米;挖土完成后立即进行人工修坡,并在坡面按间距1.5×1.5米打入Φ12钢筋长度。
二、承台、地梁未提供具体内容)三、底板、池壁工程一)防水工程采用防水卷材作为防水层,防水卷材应按设计要求进行铺设。
二)模板工程采用钢模板,模板应牢固,平整,板缝应严密,板面应涂刷防粘剂。
三)钢筋工程钢筋应按设计图纸要求在模板内放置,并使用扎钢丝固定,钢筋间距应符合设计要求。
四)混凝土工程混凝土应按设计要求配制,浇筑前应进行试块检测,浇筑时应采用振捣器进行振捣,确保混凝土密实。
四、建筑基坑回填土工程未提供具体内容)五、设备及管道安装工程未提供具体内容)质量、安全保证措施:一、工程质量保证措施施工前应进行地基勘探,确保基坑开挖的稳定性和土壤承载力,施工过程中应严格按照设计图纸要求施工,施工完成后应进行验收。
二、安全施工保证措施施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全鞋等个人防护用品,施工机械应经过安全检查并由专人操作。
三、雨季施工措施施工过程中如遇雨季,应采取防雨措施,及时排除积水,保证施工质量和进度。

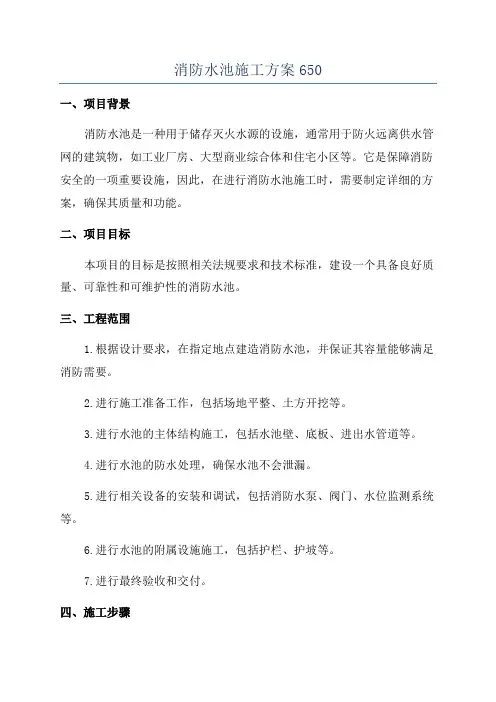

消防水池施工方案650一、项目背景消防水池是一种用于储存灭火水源的设施,通常用于防火远离供水管网的建筑物,如工业厂房、大型商业综合体和住宅小区等。
它是保障消防安全的一项重要设施,因此,在进行消防水池施工时,需要制定详细的方案,确保其质量和功能。
二、项目目标本项目的目标是按照相关法规要求和技术标准,建设一个具备良好质量、可靠性和可维护性的消防水池。
三、工程范围1.根据设计要求,在指定地点建造消防水池,并保证其容量能够满足消防需要。
2.进行施工准备工作,包括场地平整、土方开挖等。
3.进行水池的主体结构施工,包括水池壁、底板、进出水管道等。
4.进行水池的防水处理,确保水池不会泄漏。
5.进行相关设备的安装和调试,包括消防水泵、阀门、水位监测系统等。
6.进行水池的附属设施施工,包括护栏、护坡等。
7.进行最终验收和交付。
四、施工步骤1.施工准备:对施工现场进行平整处理,清除杂物,并确保施工现场安全。
同时,组织人力和机械设备,准备所需材料。
2.土方开挖:按照设计要求进行土方开挖,包括水池的主体结构和所需的管道布置。
注意施工现场的排水问题,保证施工期间不受积水影响。
3.水池主体结构施工:根据设计图纸建造水池的主体结构,包括水池壁和底板。
确保结构的牢固和水密性。
4.防水处理:进行水池的防水处理,以确保水池不会泄漏。
可以选择使用防水涂料或防水卷材进行处理。
5.设备安装和调试:根据设计要求安装相关消防设备,如水泵、阀门等,并进行调试,确保其工作正常。
6.附属设施施工:安装水池的附属设施,如护栏、护坡等,确保水池周围的安全。
7.最终验收和交付:进行最终验收,确保水池的质量和功能达到设计要求,最后交付使用。
五、质量控制1.施工过程中,严格按照相关法规和技术标准进行操作,确保施工质量。
2.进行施工中和施工后的质量检查,及时发现并纠正施工中的不合格现象。
3.对施工材料进行质量检验,确保施工使用的材料符合要求。
4.进行系统的水压试验和测量,确保水池的密闭性。

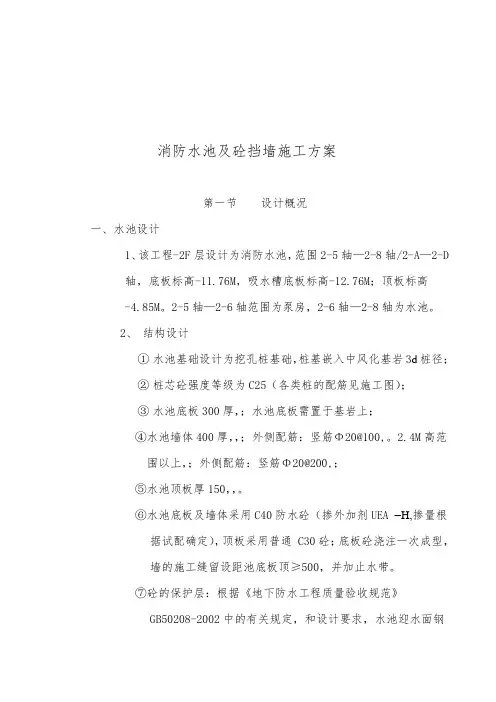

消防水池及砼挡墙施工方案第一节设计概况一、水池设计1、该工程-2F层设计为消防水池,范围2-5轴—2-8轴/2-A—2-D轴,底板标高-11.76M,吸水槽底板标高-12.76M;顶板标高-4.85M。
2-5轴—2-6轴范围为泵房,2-6轴—2-8轴为水池。
2、结构设计①水池基础设计为挖孔桩基础,桩基嵌入中风化基岩3d桩径;②桩芯砼强度等级为C25(各类桩的配筋见施工图);③水池底板300厚,;水池底板需置于基岩上;④水池墙体400厚,,;外侧配筋:竖筋Φ20@100,。
2.4M高范围以上,;外侧配筋:竖筋Φ20@200,;⑤水池顶板厚150,,。
⑥水池底板及墙体采用C40防水砼(掺外加剂UEA –H,掺量根据试配确定),顶板采用普通 C30砼;底板砼浇注一次成型,墙的施工缝留设距池底板顶≥500,并加止水带。
⑦砼的保护层:根据《地下防水工程质量验收规范》GB50208-2002中的有关规定,和设计要求,水池迎水面钢筋保护层厚度确定为50mm,背水面钢筋保护层厚度确定为30mm。
3、给水设计泵房设喷淋泵2台,喷雾泵2台,均为1用1备;设备穿墙的管道予埋IV防水套管,作法详S312-8-8;(见附图),并对其2、砼材料:柱采用强度等级为C40,S8抗渗砼;墙采用3、砼墙的配筋见施工图;第二节消防水池施工方案一、技术组织准备1、熟悉施工图,完成各层技术交底工作;2、编制各种材料计划、劳动力计划、设备计划;3、做C40防水砼、抗渗等级为S8的砼试配;普通C30砼的试配;4、组织土工、砼工、钢筋工、模板工、水电工陆续进场施工;5、组织相关设备机械进场。
二、挖孔桩基础施工施工顺序:放线、定桩位彻砖井圈、投测轴线标高开挖第一节桩孔土石方支模浇注第一节砼护壁在护壁上投测标高及桩位十字轴线第二节桩身挖土石方清理桩孔四壁、校核桩孔垂直度和直径拆上节模板,支第二节模板,浇筑第二节砼护壁重复第二节挖土、支模、浇筑砼护壁工序,循环作业直至设计深度检查持力层后人工进行剔打锅底砼封底、隐蔽检查验收吊放钢筋笼就位浇筑桩芯砼砼养护三、平基土石方施工根据水池地貌机械平基后,标高变化不大的情况,在每一桩位设置一标高控制点,拉线控制场地平基标高,先用风镐开挖至设计标高+50mm左右,然后人工修整至设计标高,立即用砼封底;根据现场的具体情况,因水池机械平基后,表层风化,为保证水池置于基岩上,经业主及设计单位同意,对水池标高作了相应调整:水池部分底板顶标高调整为-11.900m,泵房底板顶标高调整为-11.300m;四、主体结构施工根据合同要求,为保证水池的质量,该工程采用预拌砼方案,以保证水池砼浇注的连续性,保证砼的抗渗等级能满足设计要求;1、施工顺序:制作、绑扎底板筋预埋绑扎柱、墙插筋水电工预埋设备套管搭设脚手架、支第一段高模连续浇筑底板砼、第一段高墙柱砼(墙体施工缝留设距底板顶850mm)搭满堂架、制作、绑扎柱、墙钢筋支第二段柱、墙模板高柱、墙体砼支第三段柱、墙模板浇筑第二段高柱、墙体砼支顶板、梁底模制作、绑扎梁、板钢筋浇注梁、板砼砼养护(底板砼浇注完,砼终凝后即开始进行养护)2、脚手架工程①为保证模板的垂直度和刚度,该工程采用满堂扣件式钢管脚手架,立竿间距1.2M,横竿间距1.2M,间距2.4M设剪刀撑,内顶外撑,内外架子形成整体,保证整个架子的稳定性和刚度,从而保证模板的垂直度和刚度。

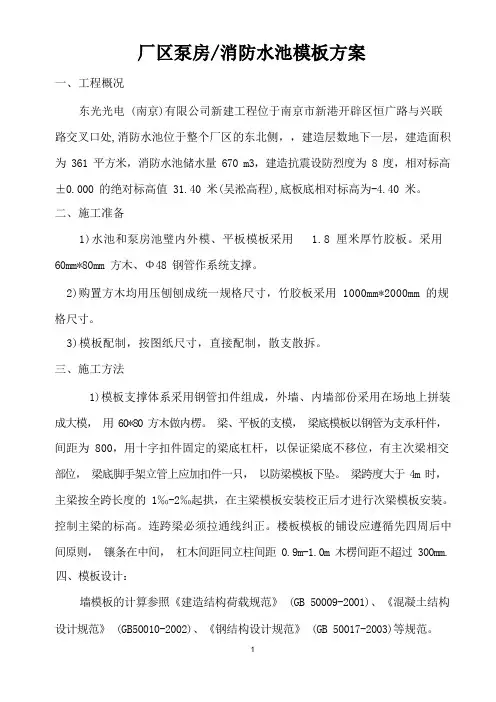

一、工程概况东光光电 (南京)有限公司新建工程位于南京市新港开辟区恒广路与兴联路交叉口处,消防水池位于整个厂区的东北侧,,建造层数地下一层,建造面积为 361 平方米,消防水池储水量 670 m3,建造抗震设防烈度为 8 度,相对标高±0.000 的绝对标高值 31.40 米(吴淞高程),底板底相对标高为-4.40 米。
二、施工准备1)水池和泵房池璧内外模、平板模板采用 1.8 厘米厚竹胶板。
采用60mm*80mm 方木、Φ48 钢管作系统支撑。
2)购置方木均用压刨刨成统一规格尺寸,竹胶板采用 1000mm*2000mm 的规格尺寸。
3)模板配制,按图纸尺寸,直接配制,散支散拆。
三、施工方法1)模板支撑体系采用钢管扣件组成,外墙、内墙部份采用在场地上拼装成大模,用 60*80 方木做内楞。
梁、平板的支模,梁底模板以钢管为支承杆件,间距为 800,用十字扣件固定的梁底杠杆,以保证梁底不移位,有主次梁相交部位,梁底脚手架立管上应加扣件一只,以防梁模板下坠。
梁跨度大于 4m 时,主梁按全跨长度的1‰-2‰起拱,在主梁模板安装校正后才进行次梁模板安装。
控制主梁的标高。
连跨梁必须拉通线纠正。
楼板模板的铺设应遵循先四周后中间原则,镶条在中间,杠木间距同立柱间距 0.9m-1.0m 木楞间距不超过 300mm.四、模板设计:墙模板的计算参照《建造结构荷载规范》 (GB 50009-2001)、《混凝土结构设计规范》 (GB50010-2002)、《钢结构设计规范》 (GB 50017-2003)等规范。
墙模板的背部支撑由两层龙骨(木楞或者钢楞)组成:直接支撑模板的为次龙骨,即内龙骨;用以支撑内层龙骨的为主龙骨,即外龙骨。
组装墙体模板时,通过穿墙螺栓将墙体两侧模板拉结,每一个穿墙螺栓成为主龙骨的支点。
根据《建造施工手册》,当采用容量为0.2~0.8m3 的运输器具时,倾倒混凝土产生的荷载标准值为3.00kN/m2;一、参数信息1.基本参数次楞间距(mm):400;穿墙螺栓水平间距(mm):500;主楞间距(mm):500;穿墙螺栓竖向间距(mm):800;对拉螺栓直径(mm):M12;2.主楞信息主楞材料:圆钢管;主楞合并根数:2;直径(mm):48.00;壁厚(mm):3.00;3.次楞信息次楞材料:圆钢管;次楞合并根数:2;直径(mm):48.00;壁厚(mm):3.00;4.面板参数面板类型:胶合面板;面板厚度(mm):18.00;面板弹性模量(N/mm2):6000.00;面板抗弯强度设计值fc(N/mm2):13.00;面板抗剪强度设计值(N/mm2):1.50;5.木方和钢楞钢楞弹性模量E(N/mm2):206000.00;钢楞抗弯强度设计值fc(N/mm2):205.00;墙模板设计简图二、墙模板荷载标准值计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取2.000h;T -- 混凝土的入模温度,取20.000℃;V -- 混凝土的浇筑速度,取2.500m/h;H -- 模板计算高度,取3.000m;β1-- 外加剂影响修正系数,取1.200;β2-- 混凝土坍落度影响修正系数,取0.850。
消防水池施工方案消防水池施工方案篇一为了保证施工任务的顺利进行和按期交工,根据公司及有关部门关于消防保卫工作管理规定,并结合施工现场的实际情况和整个工期及工程质量做出的布置确保工程顺利按期完工,使广大职工在施工中,不发生政治刑事案件和火灾事故,特制定消防保卫方案如下:一、组织领导1、为了加强施工现场消防保卫工作,成立以项目经理部经理同志的主任的消防治安领导委员会,组织消防治安工作。
并设专职的消防保卫干部,负责日常检查监督整改工作。
2、在消防保卫部门的领导下,每50人以上的施工队设专兼职消防治安员一名,并设立以下三个小组。
(1)消防安全领导小组名单附后。
(2)治保会安全领导小组名单附后。
(3)义务消防队组织名单附后。
3、建立每晚干部消防治安值班,坚守岗位,记录清楚。
4、值班巡逻由8名护场人员担任。
5、施工现场消防保卫制度上墙。
6、建立健全的消防档案、预案、台帐、记录清楚以备查阅。
7、消防保卫委员会每月召开一次分析会,分析总结本月消防治安情况,布置落实下月的消防治安工作。
8、各领导小组每月召开两次务实会,分析前15天的消防治安工作落实情况,布置后15天的工作,并对工人加强消防治安知识教育,提高工人时刻纠违章,处处查隐患的自觉性。
二、消防治安委员会及领导小组的任务1、全面领导负责施工现场治安、消防、保卫工作、根据公司施工现场消防、治安管理规定认真抓好治安、消防、保卫工作并布置检查落实,及时传达上级有关指示和文件精神。
2、定期召开分析会议,研究解决施工现场存在的火险隐患及治理隐患问题,根据现场出现的新情况,及时制定相应的专项消防保卫工作。
3、现场消防保卫部门,组织护场人员,各治安、消防领导小组及义务消防队,定期召开工作会议,解决提示消防治安方面存在的问题,分析施工现场消防治安形势,及时采取有效措施整改。
4、每月向工人进行遵纪守法和四防的宣传教育,监督检查有关规章制度的贯彻执行情况,对存在的问题及时提示整改措施或建议,追查处理各种违章案件和事故。
消防水池专项施工
方案
奎屯利泰丝路纺纱项目工程厂区消防水池专项施工方案
编制人:张小龙
审核人:李雷锋
批准人:陶士洲
上海宝冶集团有限公司
上海宝冶奎屯利泰丝路纺纱项目工程项目部
年 9 月 6 日
目录
一、工程概况 (1)
二、编制依据 (1)
三、场地地质、水文状况 (2)
四、施工准备 (3)
1、技术准备 (3)
2、需用材料 (3)
3、机械需用计划 (3)
4、劳动力需用计划 (4)
五、作业条件 (4)
1、临时用电、用水 (4)
2、脚手架工程作业条件 (4)
3、钢筋工程作业条件 (5)
4、模板工程作业条件 (5)
5、砼工程作业条件 (6)
六、主要施工方法 (7)
(一)施工流程与部署 (7)
1、整体部署 (7)
2、施工流程及工艺 (8)
(二)钢筋工程 (10)
1、钢筋加工制作 (10)
2、钢筋连接 (12)
3、钢筋绑扎 (14)
(三)模板工程 (17)
1、模板组拼 (17)
2、模板定位 (17)
3、模板安装 (18)
4、模板支撑体系的选择及设计 (19)
附图六:三段式对拉螺杆支设示意图 (23)
5、模板拆除 (23)
6、成品保护 (24)
7、附模板支架计算书 (24)
(四)混凝土工程 (24)
1、混凝土浇筑技术要求 (24)。
消防水池方案
【海军机关新建西区100#公寓楼及地下车库工程】
编号: FA-19
消防水池施工方案
审批:
审核:
编制:
中天建设集团有限公司
海军机关新建西区100#公寓楼项目部
7月
目录
1、编制依据 (4)
2、工程概述 (4)
2.1、工程概况 (4)
2.2、混凝土数量 (5)
3、施工安排 (5)
3.1、施工时间的安排 (5)
3.2、施工工艺安排 (5)
4、主要施工方法和技术措施 (6)
4.1、主体结构预留及后期施工方法: (6)
4.2、防水层施工 (6)
4.3、水池底板施工 (8)
4.4、水池墙体施工 (9)
5、施工管理措施 (11)
1、编制依据
1.1.中国建筑北京设计研究院设计的《海军机关新建西区100号楼施工图纸》
1.2.《混凝土结构工程施工质量验收规范》( GB50204- )
1.3.《混凝土泵送施工技术规程》(JGJ/T10-95);
1.4.《建筑施工质量验收统一标准》( GB50300- )
1.5.《北京市建筑工程施工安全操作规程》( DBJ01-62- )
1.6.《混凝土质量控制标准》(GB50164-92)
1.7.《混凝土强度检验评定标准》( GBJ 107-87)
1.8.《混凝土结构施工图平面整体表示方法制图规则和构造详图》( 04G101-3)
1.9.《建筑结构长城杯质量评审标准》( DBJ/T01-69- )
1.10.《海军机关新建西区100号楼及地下车库工程施工组织设计》
2、工程概述
2.1、工程概况
海军机关新建西区100号公寓楼工程位于北京市西三环中路19号院内, 地下2层+夹层, 基底标高-9.32m, 结构形式为剪力墙结构体系, 结构底板均为筏板基础, 底板厚度为800mm, 墙下设有暗梁高900mm; 结构抗震设防烈度按8度。
在地下二层I-24~I-32/I-A~I-D 轴范围内设有一座消防水池, 消防水池部位基础筏板标高比其它部位1.2m。
消防水池四周墙体为现浇混凝土墙, 墙体厚度为250mm, 配筋为14@450双层双向, 水池底为现浇钢筋混凝土, 配筋为14@200双层双向, 水池顶盖为现浇混凝土, 板厚120, 配筋为10@200, 板顶标高为-6.0m, 距地下二层顶板净空距离只有550mm( 距楼板梁距离只有
200mm) 。
混凝土强度等级均为C35, 抗渗等级为S6。
消防水池采用外防水, 防水材料为3厚SBS一层, 防水采用粘贴在公寓楼结构墙体、底板上, 防水外抹20厚水泥砂浆保护层。
2.2、混凝土数量
消防水池底板面积为109.5m2, 底板混凝土总量约33m3。
墙体混凝土总量为54m3, 顶板混凝土方量为16.5m3, 消防水池底板、墙体、顶板分开浇筑, 底板设上反300导墙, 底板与墙体施工缝采用BW型止水条止水。
3、施工安排
3.1、施工时间的安排
根据设计图纸, 消防水池顶板与公寓楼地下二层顶板最小净空高度只有200mm, 且消防水池部位主体结构设有温度后浇带, 经与设计协商, 主楼底板后浇带不能提前浇筑, 因此消防水池不能随主体结构同时施工, 但消防水池处于主楼的地下二层, 后期施工材料搬运非常困难, 顶板模板支设、钢筋绑扎、混凝土浇筑无法施工, 经与建设单位、设计单位、监理单位协商, 综合考虑所有因素, 消防水池采用后期施工, 待底板后浇带浇筑后再施工, 具体时间安排在9-10月份施工。
3.2、施工工艺安排
消防水池按工序流水施工, 防水隔离层底板、墙体一次施工到位, 结构分底板、墙体、顶板流水。
具体施工工序为:
