煤矿联合试运转申请报告
- 格式:doc
- 大小:252.00 KB
- 文档页数:29
煤矿联合试运转申请报告肥矿集团蔚县鑫国矿业有限公司鑫发煤矿一井技改工程联合试运转申请张家口市煤炭工业办公室:肥矿集团蔚县鑫国矿业有限公司鑫发煤矿一井(以下简称鑫发煤矿一井)位于蔚县县城北部, 距蔚县县城23km, 隶属杨庄窠乡管辖, 交通方便。
根据河北省国土资源厅冀国土资函【】1389 号《关于肥矿集团张家口能源有限公司蔚县地方煤矿资源整合方案的批复》的文件要求, 将东发煤矿、大东山煤矿、兴武煤矿、前梁煤矿、里湾煤矿进行整合重组为肥矿集团蔚县鑫国矿业有限公司鑫发煤矿, 隶属于肥矿集团蔚县鑫国矿业有限公司。
由于鑫发煤矿井田中央有一大断层和较大的采空区, 一套系统难以实现整体开采, 因此以断层为界划分为鑫发一井和鑫发二井, 根据资源整合规划方案, 鑫发一井设计生产能力为30万t/a, 井田面积4.16km2 。
矿井工业储量为667.5万吨, 设计储量为484.7万吨, 开采储量为395.7万吨, 具备技改条件。
根据河北省人民政府《关于冀中能源集团、山东肥城矿业集团对蔚县地方煤矿托管、兼并重组工作方案的批复》(冀政函[ ]66 号文件、张家口市煤炭工业办公室《关于对肥城矿业集团张家口能源有限公司红土湾等煤矿技术改造设计请示的批复》文件精神, 我矿属技术改造矿井, 技改后生产能力为30 万t/a。
技改项目立项以后, 委托煤炭工业石家庄设计研究院于先后编制了《肥矿集团蔚县鑫国矿业有限公司鑫发煤矿一井技改初步设计说明书》和《技改安全设施设计》。
张家口市煤炭工业办公室于12 月24 日以” 张煤办[ ]63 号”文批复了《初步设计》; 河北煤矿安全监察局张家口监察分局于1月8日以”冀张煤安监字[ ]6 号”文批复了《安全设施设计》。
鑫发煤矿一井技改工程于3月26日开工建设, 批准工期为15个月。
当前, 鑫发煤矿一井已经完成井底车场、上仓皮带巷、煤仓、装载皮带机巷、装载硐室、水仓、火药库、清理斜巷、中央泵房、中央变电所、泵房管子道、5100皮带巷、5100 轨道巷以及首采面回采巷道等井巷工程、各机电安装工程以及地面土建工程, 矿井技改工程现已完成, 已经具备联合试运转条件, 现申请联合试运转。
贵州万海隆矿业集团水城县三岔沟煤业有限公司联合试运转汇报材料2013年4月申请单位基本情况项目名称:水城县三岔沟煤业有限公司项目性质:整合矿井项目地址:水城县比德镇设计规模:30万吨/年设计单位:贵州晨辉达矿业工程设计有限公司施工单位:水城县三岔沟煤业有限公司施工时间:2009年11月~2013年3月申请单位:水城县三岔沟煤业有限公司1目录一、项目背景 ............................................................ 错误!未定义书签。
二、主要技术资料与审批文件 ................................ 错误!未定义书签。
三、矿井基本情况 .................................................... 错误!未定义书签。
(一)、交通地理位置 ........................................ 错误!未定义书签。
(二)、矿井面积、储量、生产能力及服务年限。
错误!未定义书签。
(三)、可采煤层情况 ........................................ 错误!未定义书签。
(四)、可采设计方案及安全专篇批复时间:错误!未定义书签。
(五)、开工时间、设计工期............................ 错误!未定义书签。
(六)、开采技术条件: .................................. 错误!未定义书签。
四、机构设置及人员配备情况 ................................ 错误!未定义书签。
五、项目工程建设完成情况 .................................... 错误!未定义书签。
六、各系统完成情况 ................................................ 错误!未定义书签。
煤矿联合试运转申请材料尊敬的领导:首先感谢您近期对XX煤矿发展的关心和支持。
为了进一步提高我煤矿的生产效率和安全管理水平,我们决定向您申请进行煤矿联合试运转实验,以期在实践中得出更好的经验和管理方法。
一、申请事由作为我煤矿的领导,我们始终坚持以科技发展为核心。
当前,我煤矿生产中存在一些技术难题,需要对其进行改进和升级,同时也需要提升人员管理和运作流程的效率。
为此,我们向相关技术领域专家请教,得知联合试运转实验可以为我们解决很多问题。
我们计划与其他煤矿进行合作,互换经验和资源,共同研究解决当前存在问题,发掘更多优化生产管理的方法。
二、试运转实验计划我们拟将试运转实验计划分为以下几个流程:1.寻找合适的合作煤矿并与其沟通,商定试运转细节和方案。
2.明确双方的任务和责任,做好计划和资源准备。
3.联合试运转,收集数据并进行记录和分析,尤其注意生产效率和安全赋值的监测和控制。
4.在实验结束后进行分析和总结,得出经验和结论,并及时调整优化煤矿生产管理流程和技术手段,真正取得试运转实验的目的。
三、申请实验期间的保障由于煤矿联合试运转实验涉及到多个方面的投资和资源调配,我们需要以下保障措施:1.团队协作:统筹规划、协同贯彻,确保联合试运转实验的顺利进行。
2.安全保障:强化现场安全管理,确保生产安全及环保,切实查缉打击违法违规权益侵害。
3.技术保障:强化数据采集、分析以及信息共享,保证各方能够全面了解到实验结果。
4.资金保障:确保资金投入合理、充足,同时加强成本控制,保证联合试运转实验健康稳定开展。
四、结语通过煤矿联合试运转实验,我们将在实际操作中获得更多的煤矿生产管理经验,发掘出更多的改进和优化方案,提高生产效率和安全管理水平。
在此,我们再次申请进行联合试运转实验,并向您承诺,我们会在试验期间认真执行联合试运转的计划和方案,确保实验取得最佳效果。
最后,感谢您对本项目的支持,期待您在煤矿联合试运转实验取得成功后的评价和支持。
肥矿集团蔚县鑫国矿业##鑫发煤矿一井技改工程联合试运转申请##市煤炭工业办公室:肥矿集团蔚县鑫国矿业##鑫发煤矿一井〔以下简称鑫发煤矿一井〕位于蔚县县城北部,距蔚县县城23km,隶属杨庄窠乡管辖,交通方便。
根据##省国土资源厅冀国土资函【2010】1389号《关于肥矿集团##能源##蔚县地方煤矿资源整合方案的批复》的文件要求,将东发煤矿、大东山煤矿、兴武煤矿、前梁煤矿、里湾煤矿进展整合重组为肥矿集团蔚县鑫国矿业##鑫发煤矿,隶属于肥矿集团蔚县鑫国矿业##。
由于鑫发煤矿井田中央有一大断层和较大的采空区,一套系统难以实现整体开采,所以以断层为界划分为鑫发一井和鑫发二井,根据资源整合规划方案,鑫发一井设计生产能力为30万t/a,井田面积4.16km²。
矿井工业储量为667.5万吨,设计储量为484.7万吨,开采储量为395.7万吨,具备技改条件。
根据##省人民政府《关于冀中能源集团、##肥城矿业集团对蔚县地方煤矿托管、兼并重组工作方案的批复》〔冀政函[2009]66号文件、##市煤炭工业办公室《关于对肥城矿业集团##能源##红土湾等煤矿技术改造设计请示的批复》文件精神,我矿属技术改造矿井,技改后生产能力为30万t/a。
技改项目立项以后,委托煤炭工业##设计研究院于2010年先后编制了《肥矿集团蔚县鑫国矿业##鑫发煤矿一井技改初步设计说明书》和《技改安全设施设计》。
##市煤炭工业办公室于2010年12月24日以“X煤办[2010]63号〞文批复了《初步设计》;##煤矿安全监察局##监察分局于2011年1月8日以“冀X煤安监字[2011]6号〞文批复了《安全设施设计》。
鑫发煤矿一井技改工程于2011年3月26日开工建设,批准工期为15个月。
目前,鑫发煤矿一井已经完成井底车场、上仓皮带巷、煤仓、装载皮带机巷、装载硐室、水仓、火药库、清理斜巷、中央泵房、中央变电所、泵房管子道、5100皮带巷、5100轨道巷以与首采面回采巷道等井巷工程、各机电安装工程以与地面土建工程,矿井技改工程现已完成,已经具备联合试运转条件,现申请联合试运转。
煤矿联合试运转批复程序及提供资料一、矿井编制联合试运转方案的前提条件1、煤矿生产系统和安全设施已按设计建设完工;2、安全管理机构及安全生产管理制度健全;3、矿长具备安全资格、配齐足够的特种作业人员、其他入井人员培训合格;4、30万吨以上矿井已建立专职矿山救护队,30万吨以下已建立兼职矿山救护队并与具有资质的专业救护队签订救护协议。
根据国家煤矿安全监察局《关于加强煤矿建设项目安全设施设计审查与竣工验收工作的通知》(煤安监监察[2007]44号),具备以上条件的煤矿建设项目,必须在编制联合试运转方案,报经有关主管部门批准(大中型项目报省级煤炭行业管理部门审批,小型项目报市、地级煤炭行业管理部门审批),并按规定报煤矿安全监察机构备案后方可组织实施。
二、煤矿联合试运转审批程序1、国有及国有控股设计生产能力45万吨/年及以上的矿井,在其上级主管公司出具申报意见后,由省煤炭管理局负责审批;民营设计生产能力45万吨/年及以上的矿井,经市级煤炭管理部门初步审查,合格后报省煤炭管理局审批。
2、列入省规划重点建设的民营45万吨/年以下能力的矿井,经市级煤炭管理部门初步审查,合格后报省煤炭管理局审批。
3、国有及国有控股的设计生产能力30万吨/年及以下的矿井,在其上级主管公司出具申报意见后,由所在县级煤炭管理部门初步审查,合格后报市级煤炭管理部门审批;民营设计生产能力30万吨/年及以下的矿井,煤矿提出申请后,经所在县级煤炭管理部门初步审查,合格后上报市及煤炭管理部门审批。
三、煤矿联合试运方案应当包括以下内容1、联合试运转的系统、范围和期限;2、联合试运转的测试项目、测试方法、测试机构和人员;3、联合试运转的预期目标和效果;4、联合试运转期间产量计划与劳动组织;5、应急预案与安全技术措施;6、其他规定的事项。
四、煤矿申请联合试运转必须提供资料:1、煤矿生产系统和安全设施完工情况说明;2、安全管理机构及安全生产管理制度情况;3、矿长资格证、矿长安全资格证、特种作业人员证件复印件及汇总表、入井人员培训情况;4、矿山救护队组织情况或已与具有资质的专业矿山救护队签订救护协议;5、开采方案设计及批文3份;6、联合试运转方案3份;7、煤矿申请联合试运转的申请报告。
***煤业〔***〕**号***煤业有限责任公司关于整合工程联合试运转的申请***应急管理局:***煤业有限责任公司**煤矿(以下简称**煤矿)是根据***省人民政府(川办函[2007]16号)文件批复,由原**省**县**煤矿整合相邻的**县**硫铁矿(煤矿)资源而保留的矿山,拟扩建规模90kt/a。
**年**月由**邑矿业技术咨询服务有限公司编制完成《**煤业有限责任公司(**煤矿)整合程初步设计(含开发利用方案)》,设计规模150kt/a,经原**省经济委员会2009年4月16日以“**经煤炭函【2009】424号”文批复;**省煤矿安全监察局2009年6月24日以“**煤监审批【2009】138号”文批复该矿整合工程初步设计安全专篇。
2009年7月4日**县经济商务局以“*经商矿【2009】17号文”批准开工建设。
2012年9月5日**市经济和信息化委员会以**市经信发【2012】400号文批复进行初步设计部分内容修改;2013年2月7日**煤矿安全监察局以“**煤监函【2013】39号”批复修改安全专篇部分内容;2011年7月4日,**省经济和信息化委员会以“**经信煤炭函【2011】881号”文批准该矿建设工期延长至2012年6月;2012年8月27日,**市经济和信息化委员会以“*市经信煤备案【2012】72号”文批准建设工期延长至2012年10月15日。
我矿于2012年10月完成技改工程施工,由于安专修改未批复,按兴经商矿责改字【2012】第(031)号停止技改施工,等待安专修改批复后申报联合试运转。
我矿是四证齐全有效的矿井,营业执照注册号为:**(1-1)、组织机构代码证号:74466440-8:采矿许可证证号:****、矿长资格证号:煤(A)***、矿长安全资格证号:煤(A)****。
我矿委托**内江建龙矿业建筑工程有限公司进行建设,由**省煤田地质监理事务所进行监理,由煤炭工业**建设工程质量监督站进行质量监督,历时两年多,累计投入资金8186.4万元。
煤矿联合试运转报告煤矿联合试运转报告时间:2021年1月1日-2021年2月28日地点:XX煤矿一、试运转目标和背景经过多年的规划和准备,XX煤矿于2021年开始进行煤矿联合试运转。
本次试运转旨在通过联合运营不同煤矿,提高煤矿生产效率,降低成本,优化资源配置,提升经济效益。
试运转的背景是为了适应市场竞争的需求,提高煤矿的整体竞争力,实现可持续发展。
二、试运转内容本次试运转的主要内容包括:1. 建立统一的生产管理和信息化系统;2. 调整煤矿生产流程,优化生产工艺;3. 调整人力资源配置,提高员工培训和技能水平;4. 加强煤矿间的协作和合作,共享资源和经验。
三、试运转阶段及其结果1. 第一阶段(2021年1月1日-2021年1月31日)在第一阶段中,我们主要进行了生产管理和信息化系统的建立,并对煤矿的生产流程进行了初步的调整。
通过统一的信息化系统,实现了对煤矿的生产过程的全面监控和管理,提高了生产效率。
同时,我们对煤矿的生产工艺进行了优化,通过改进工艺流程,降低了煤矿的能耗和排放量。
2. 第二阶段(2021年2月1日-2021年2月28日)在第二阶段中,我们进一步完善了生产管理和信息化系统,提高了对煤矿生产过程的监控和管理能力。
同时,我们加强了煤矿间的协作和合作,共享了资源和经验,提高了煤矿的整体生产效率。
通过优化资源配置和减少重复投资,节约了成本,并提升了煤矿的经济效益。
四、试运转成果1. 生产效率提升:通过统一的生产管理和信息化系统,我们提高了煤矿的生产效率。
在试运转期间,煤矿的日产量增加了10%,达到了预期目标。
2. 成本降低:通过优化资源配置和减少重复投资,我们降低了煤矿的生产成本。
试运转期间,煤矿的生产成本下降了15%。
3. 经济效益提升:通过提高生产效率和降低成本,我们提升了煤矿的经济效益。
试运转期间,煤矿的盈利能力提升了20%。
五、存在的问题和改进措施在试运转过程中,我们也遇到了一些问题:1. 系统运行不稳定:在试运转的初期,由于系统的不稳定,出现了一些运行故障。

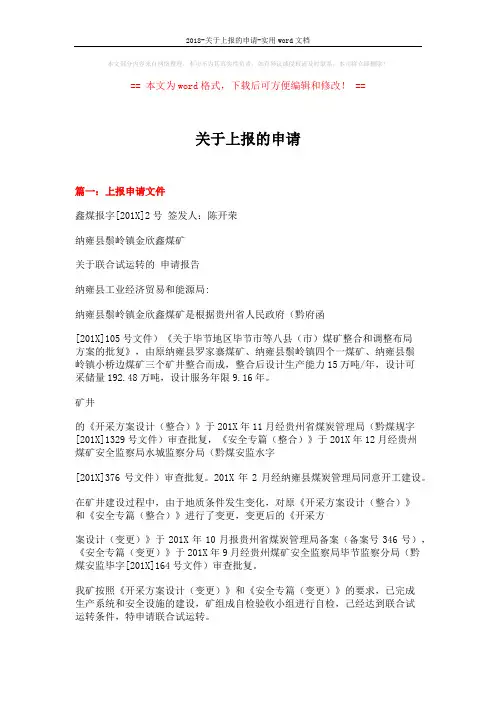

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==关于上报的申请篇一:上报申请文件鑫煤报字[201X]2号签发人:陈开荣纳雍县鬃岭镇金欣鑫煤矿关于联合试运转的申请报告纳雍县工业经济贸易和能源局:纳雍县鬃岭镇金欣鑫煤矿是根据贵州省人民政府(黔府函[201X]105号文件)《关于毕节地区毕节市等八县(市)煤矿整合和调整布局方案的批复》,由原纳雍县罗家寨煤矿、纳雍县鬃岭镇四个一煤矿、纳雍县鬃岭镇小桥边煤矿三个矿井整合而成,整合后设计生产能力15万吨/年,设计可采储量192.48万吨,设计服务年限9.16年。
矿井的《开采方案设计(整合)》于201X年11月经贵州省煤炭管理局(黔煤规字[201X]1329号文件)审查批复,《安全专篇(整合)》于201X年12月经贵州煤矿安全监察局水城监察分局(黔煤安监水字[201X]376号文件)审查批复。
201X年2月经纳雍县煤炭管理局同意开工建设。
在矿井建设过程中,由于地质条件发生变化,对原《开采方案设计(整合)》和《安全专篇(整合)》进行了变更,变更后的《开采方案设计(变更)》于201X年10月报贵州省煤炭管理局备案(备案号346号),《安全专篇(变更)》于201X年9月经贵州煤矿安全监察局毕节监察分局(黔煤安监毕字[201X]164号文件)审查批复。
我矿按照《开采方案设计(变更)》和《安全专篇(变更)》的要求,已完成生产系统和安全设施的建设,矿组成自检验收小组进行自检,己经达到联合试运转条件,特申请联合试运转。
特此报告,请批复!附:纳雍县鬃岭镇金欣鑫煤矿联合试运转上报材料201X年5月23日主题词:煤矿联合试运转申请报告抄报:纳雍县工业经济贸易和能源局纳雍县鬃岭镇金欣鑫煤矿办公室201X年5月23日印发(共印2份)篇二:请求上级发文的请示范文XXXX关于以(上级单位)名义发文《XXXXXXX》的请示(上级单位名称):为推进XXXXXX,我单位对该项目规划范围内所涉及耕地、房屋进行了实际测量及公示公告,并在广泛征求群众意见的基础上,结合本地实际,拟定了《XXXXXX》。

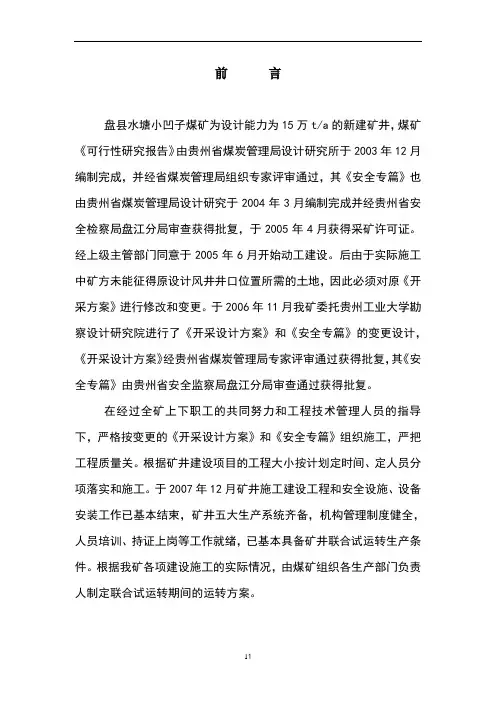

前言盘县水塘小凹子煤矿为设计能力为15万t/a的新建矿井,煤矿《可行性研究报告》由贵州省煤炭管理局设计研究所于2003年12月编制完成,并经省煤炭管理局组织专家评审通过,其《安全专篇》也由贵州省煤炭管理局设计研究于2004年3月编制完成并经贵州省安全检察局盘江分局审查获得批复,于2005年4月获得采矿许可证。
经上级主管部门同意于2005年6月开始动工建设。
后由于实际施工中矿方未能征得原设计风井井口位置所需的土地,因此必须对原《开采方案》进行修改和变更。
于2006年11月我矿委托贵州工业大学勘察设计研究院进行了《开采设计方案》和《安全专篇》的变更设计,《开采设计方案》经贵州省煤炭管理局专家评审通过获得批复,其《安全专篇》由贵州省安全监察局盘江分局审查通过获得批复。
在经过全矿上下职工的共同努力和工程技术管理人员的指导下,严格按变更的《开采设计方案》和《安全专篇》组织施工,严把工程质量关。
根据矿井建设项目的工程大小按计划定时间、定人员分项落实和施工。
于2007年12月矿井施工建设工程和安全设施、设备安装工作已基本结束,矿井五大生产系统齐备,机构管理制度健全,人员培训、持证上岗等工作就绪,已基本具备矿井联合试运转生产条件。
根据我矿各项建设施工的实际情况,由煤矿组织各生产部门负责人制定联合试运转期间的运转方案。
第一节矿井运转的系统、范围和期限贵州省六盘水市盘县水塘小凹子煤矿是设计生产能力为15t/a 的新建矿井,《开采方案》和《安全专篇》由贵州大学勘察设计研究院进行设计和编制。
水塘小凹子煤矿从2005年6月开始按《开采方案》和《安全专篇》进行矿井的施工建设工作,于2007年11月矿井矿建工程基本竣工,准备进行对煤矿五大生产系统申请联合试运转工作。
试运转期间主要对全矿井的生产系统(采掘、通风、排水、运输、机电等的几大煤矿生产系统)进行联合生产试运行试验,经过各系统的联合运转生产情况的试验,来测定煤矿在正式投产后是否满足设计生产能力和安全生产的需要,特制定本方案计划进行实施。
XX煤矿联合试运转申请报告二O O X 年X 月X日XXXXXX煤矿联合试运转申请报告XX县煤炭工业管理局:我矿是由省国土局、省安监局、省煤炭局批准成立的年产量为X万吨的矿井, 并于200X 年X月根据xx市煤炭管理局〈市煤批字〔2004〕62号〉文件精神, 进行扩建技术改造, 设计能力由X万吨/年改为X万吨/年。
矿区范围是经XX县国土资源局根据片区各煤矿分布范围以及XX矿业(集团)有限责任公司所划出的边角块段, 矿区面积为3.5944平方公里。
我矿是四证齐全的有证矿井, 采矿许可证证号为XXXX, 煤炭生产许可证证号为XXXX, 工商营业执照注册号为XXXX, 税务登记证证号为XXXX, 组织机构代码证代码为XXXX。
经过近二年的建设, 我们投入资金XX万元, 严格按照《可研报告设计》和《安全专篇》的要求对矿井地面及井下进行技术改造, 现在已基本完成矿井技改工作。
按照国家有关文件精神和各级主管部门的规定,按照申请颁发小型煤矿生产许可证和安全生产许可证的有关要求,已经完成了五大安全生产系统及地面辅助工程的建设和煤炭局、煤管站对我矿提出的各项整改意见, 现已具备矿井联合试运转申请验收的条件。
现特向县煤炭局提出联合试运转申请报告, 请求对我矿进行验收。
此致!申报单位: XXXXXX煤矿二OOX年X月X日目录第一部分矿井概况 (4)一、矿井交通及地理位置 (4)二、井田面积及煤层赋存情况 (4)三、矿井开拓方式及地表小窑开采情况 (12)四、水、火、瓦斯、煤尘、顶板等自然灾害情况 (13)第二部分矿井设计及建设情况概述 (18)一、矿井开拓系统设计及建设情况 (18)二、矿井采掘生产系统设计及建设情况 (20)三、矿井通风系统设计及情况 (29)四、矿井提升、运输系统设计及建设情况 (32)五、矿井给、排水系统设计及建设情况 (36)六、矿井防尘、防灭火系统设计及建设情况 (39)七、矿井供电系统设计及建设情况 (42)八、其他安全设施设计及建设情况 (45)第三部分煤矿试生产期间的安全技术措施 (53)一、成立联合试运转工作领导小组 (53)二、加强“一通三防”管理, 防止瓦斯事故的安全技术措施541.加强“一通三防”管理 (54)2.防止瓦斯事故的安全技术措施 (58)3.矿井火灾 (63)4.煤的自燃预防措施 (65)三、防治透水的安全技术措施 (66)四、防治机电设备事故措施 (69)五、顶板事故的防治措施 (73)六、机电、运输安全技术措施 (79)1.井下电器设备 (79)2.运输 (81)XXXXXXX煤矿联合试运转报告第一部分: 矿井概况一、矿井交通及地理位置XXXXXXXXX煤矿位于XX县新县城北侧, 由XX到矿山XXX公里, 行政区划属XX 县XX乡管辖, 地理坐标为: 东经104°50′30″—104°52′30″, 北纬26°43′20″—26°46′00″, 矿区距水(城)——大(湾)公路5公里, 水(城)——大(湾)铁路野马(见寨火车站12公里, 矿区内有一条乡村公路与主干公路相连, 距铁路较近, 交通较为方便。

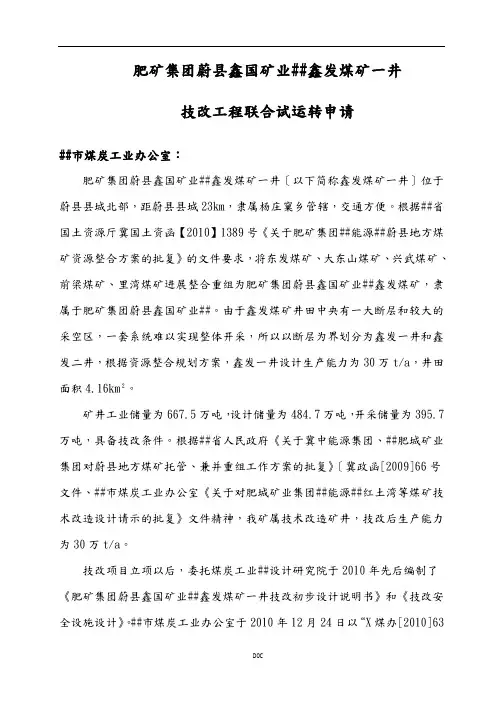

肥矿集团蔚县鑫国矿业鑫发煤矿一井技改工程联合试运转申请市煤炭工业办公室:肥矿集团蔚县鑫国矿业鑫发煤矿一井(以下简称鑫发煤矿一井)位于蔚县县城北部,距蔚县县城23km,隶属庄窠乡管辖,交通方便。
根据省国土资源厅冀国土资函【2010】1389号《关于肥矿集团能源蔚县地方煤矿资源整合方案的批复》的文件要求,将东发煤矿、大东山煤矿、兴武煤矿、前梁煤矿、里湾煤矿进行整合重组为肥矿集团蔚县鑫国矿业鑫发煤矿,隶属于肥矿集团蔚县鑫国矿业。
由于鑫发煤矿井田中央有一大断层和较大的采空区,一套系统难以实现整体开采,所以以断层为界划分为鑫发一井和鑫发二井,根据资源整合规划方案,鑫发一井设计生产能力为30万t/a,井田面积4.16km²。
矿井工业储量为667.5万吨,设计储量为484.7万吨,开采储量为395.7万吨,具备技改条件。
根据省人民政府《关于冀中能源集团、肥城矿业集团对蔚县地方煤矿托管、兼并重组工作方案的批复》(冀政函[2009]66号文件、市煤炭工业办公室《关于对肥城矿业集团能源红土湾等煤矿技术改造设计请示的批复》文件精神,我矿属技术改造矿井,技改后生产能力为30万t/a。
技改项目立项以后,委托煤炭工业设计研究院于2010年先后编制了《肥矿集团蔚县鑫国矿业鑫发煤矿一井技改初步设计说明书》和《技改安全设施设计》。
市煤炭工业办公室于2010年12月24日以“煤办[2010]63号”文批复了《初步设计》;煤矿安全监察局监察分局于2011年1月8日以“冀煤安监字[2011]6号”文批复了《安全设施设计》。
鑫发煤矿一井技改工程于2011年3月26日开工建设,批准工期为15个月。
目前,鑫发煤矿一井已经完成井底车场、上仓皮带巷、煤仓、装载皮带机巷、装载硐室、水仓、火药库、清理斜巷、中央泵房、中央变电所、泵房管子道、5100皮带巷、5100轨道巷以及首采面回采巷道等井巷工程、各机电安装工程以及地面土建工程,矿井技改工程现已完成,已经具备联合试运转条件,现申请联合试运转。
特此申请,请批示!肥矿集团蔚县鑫国矿业鑫发煤矿一井二○一二年六月二十五日目录一、矿井基本情况 (1)(一)概况 (1)(二)开拓方式、水平及采区划分 (2)(三)井口及工业场地布置 (3)(四)煤层煤质 (3)(五)水文地质条件 (5)二、联合试运转基本依据 (8)三、联合试运转领导小组 (8)四、联合试运转基本条件 (9)(一)矿井通风系统 (9)(二)供电系统 (10)(三)主提升系统 (12)(四)排水系统 (14)(五)压风系统 (15)(六)防尘、消防供水系统 (15)(七)通讯系统 (15)(八)监测监控系统 (16)(九)人员定位系统 (17)(十)采掘工作面 (17)(十一)地面后勤保障系统 (18)五、联合运转安全技术措施 (19)(一)一般要求 (19)(二)顶板管理 (20)(三)一通三防管理 (21)(四)机电管理 (23)(五)运输管理 (23)(六)巷道贯通的安全技术措施 (24)一、矿井基本情况(一)概况肥矿集团蔚县鑫国矿业鑫发煤矿一井(以下简称鑫发煤矿一井)位于蔚县县城北部,距蔚县县城23km,隶属庄窠乡管辖,交通方便。
根据省国土资源厅冀国土资函【2010】1389号《关于肥矿集团能源蔚县地方煤矿资源整合方案的批复》的文件要求,将东发煤矿、大东山煤矿、兴武煤矿、前梁煤矿、里湾煤矿进行整合重组为肥矿集团蔚县鑫国矿业鑫发煤矿,隶属于肥矿集团蔚县鑫国矿业。
由于鑫发煤矿井田中央有一大断层和较大的采空区,一套系统难以实现整体开采,所以以断层为界划分为鑫发一井和鑫发二井,根据资源整合规划方案,鑫发一井设计生产能力为30万t/a,井田面积4.16km²。
井田围由15个拐点圈定,各拐点坐标见下表1整合后井田围拐点坐标表(3°带) 表1井田南北宽约2300m,东西长6100m,面积约8.82km2。
由于鑫发煤矿井田中央有一大断层和较大的采空区,一套系统难以整体开采,所以以断层为界划分为鑫发煤矿一井和鑫发煤矿二井,鑫发一井生产能力为30万t/a,井田面积4.16km2,准采标高为+860~+1180m。
矿井工业储量为667.5万吨,设计储量为484.7万吨,开采储量为395.7万吨,具备技改条件。
根据省人民政府《关于冀中能源集团、肥城矿业集团对蔚县地方煤矿托管、兼并重组工作方案的批复》(冀政函[2009]66号文件、市煤炭工业办公室《关于对肥城矿业集团能源红土湾等煤矿技术改造设计请示的批复》文件精神,我矿属技术改造矿井,技改后生产能力为30万t/a。
技改项目立项以后,委托煤炭工业设计研究院于2010年先后编制了《肥矿集团蔚县鑫国矿业鑫发煤矿一井技改初步设计说明书》和《技改安全设施设计》。
市煤炭工业办公室于2010年12月24日以“煤办[2010]63号”文批复了《初步设计》;煤矿安全监察局监察分局于2011年1月8日以“冀煤安监字[2011]6号”文批复了《安全设施设计》。
2011年3月20日,蔚县煤炭工业安全管理局以“蔚煤安[2011]第37号”文同意鑫发煤矿一井技改工程开工。
(二)开拓方式、水平及采区划分矿井设计采用三立井分煤层多水平开拓方式,共划分为两个水平,即一水平(+1030m),二水平(+930m),一水平划分为二个采区进行开采。
矿井共设通达地面的井筒2个,分别是副立井(井口标高+1320.7m),回风立井(井口标高+1321.25m)。
各井筒布置简述如下:(1)利用原东发煤矿一井的风井作为鑫发一井技改后的副井,担负提矸、运料、进风兼做矿井的安全出口。
(2)利用原东发煤矿一井的副井作为鑫发一井技改后的回风立井,兼做矿井的安全出口。
(三)井口及工业场地布置工业场地布置于主、副、风井附近的山坡平地段,面积约1240m2,在工业广场西部布置生活及办公区;东南部布置辅助生产区,东北部布置生产区,占地90亩。
工业广场主要布置有主、副井绞车房、变电所、办公室、食堂、宿舍、澡堂、矿灯房、锅炉房、机修间、仓库、水池、压风机房、值班室等。
行政公共建筑面积1140m²。
工业场地场采用轨道运输方式,矿井原煤由主立井提升至地面,井原煤皮带落地至储煤场;出厂采用汽车运输方式。
矿井大门右侧建有地磅装置。
(四)煤层煤质1、煤层本区主要可采煤层有1、5煤层,自下而上分述如下:(1)1号煤层位于煤系底部,为最下部的一层煤,它沉积在煤系基底相对低洼的地段,其分布受古地形控制,多呈不连续的孤立块段状。
井田西北部受煤系基底隆起的影响而缺失。
该煤层在本井田赋存不稳定,厚度在0~2.89m之间,东发煤矿东部至大东山煤矿,厚度增至3—4米,局部在4.0m以上。
煤层平均厚度2.2m。
煤层结构简单,为大部可采煤层。
结构复杂,普遍含1~3层炭质泥岩夹矸,夹矸单层厚度为0.1~0.6m,由于凝胶化组分含量高,以光亮——半光亮型煤为主。
原煤灰份为16.0%~19.2%,略高于5、6号煤层。
顶板岩性为灰色泥岩,夹粉砂岩薄层,平均厚度1.30m;老顶为浅灰色细粒砂岩,致密坚硬,厚度大,平均厚度达14.5m;底板为灰色泥岩,一般层厚为5.92m左右。
该煤层虽分布不连续,但在分布围厚度较大,变化小,为较稳定煤层。
5号煤层位于下花园组煤系中部,下距1号煤层一般40~70m左右,局部打100余米,煤层厚度0.80~2.20m,平均1.80m。
厚度自西向东逐渐变薄,向斜两翼部变厚;该煤层结构较复杂,含夹矸1~3层,夹矸厚度在0.1~0.3m 之间。
不含夹矸的煤层,在相当部位的煤质变差,该煤层为简单结构。
顶板岩性为灰色泥岩,夹粉砂岩薄层,厚度1.5m左右,局部相变为浅灰色细粒砂岩;底板为灰色泥岩,厚3.5m左右。
本煤层为稳定型煤层,对比可靠。
为井田厚度最大、稳定程度最好、储量最多的煤层。
2、煤质1号、5号煤为中高发热量、无粘结性及结焦性的长焰煤。
为良好的工业动力用煤。
煤质特征表表1-4-1(五)水文地质条件(1)地表水矿区冲沟较为发育,补给条件差,排泄条件良好。
(2)含水层区主要含水层有:a.寒武系石灰岩岩溶裂隙含水层,含水小。
因其在煤系下部,水的压力也不大,对煤层开采无影响。
b.下—中侏罗统下花园组下段砂岩含水层,含水极弱。
c.下—中侏罗统下花园组上段砂岩含水层,含水极小。
开采过程中,矿井水主要来源于煤系,但因其含水极小,水量不大,区年产3万吨的矿井,昼夜水量10m3左右。
d.侏罗统九龙山组砂砾岩含水层,含水极弱。
e.侏罗统髫髻山组火山岩、火山碎屑岩含水层,含水极弱。
f.更新统马兰期洪积砂砾、卵石孔隙含水层,含水小—中等。
因其距开采煤层间距较大,所以对煤层开采无影响。
(3)矿井及周边老空水分布状况矿井及周边小煤矿已开采多年,期间几易矿主,图纸资料缺失,采空区围不准确,老空积水情况不明。
(4)矿井开采受水害影响程度及防治水工作难易程度矿井开拓开采过程中不受地表水及承压水威胁,但在采掘活动中,若遇老空积水,探放不及时,也将对采掘工程造成一定影响,但不会威胁矿井安全,防治水工作比较简单。
(5)矿井涌水量根据地质报告提供本矿井实际涌水量,按比拟法预算未来矿井涌水量为:矿井正常涌水量为20m3/h,最大涌水量为30m3/h。
(6)矿井水文地质条件类型综上所述,矿井水文地质条件简单,矿井生产受水害威胁较小。
5、其他开采技术条件鑫国矿业蔚县鑫发煤矿由蔚县大东山煤炭开采、蔚县兴武煤矿、蔚县里湾煤炭开采、蔚县前梁煤炭开采、蔚县东发煤矿、蔚县东发煤矿二井整合而成,并配置周边零星资源,根据冀安办[2008]49号《关于市辖区煤矿2008年度矿井瓦斯等级鉴定结果的批复》,各矿瓦斯及二氧化碳涌出情况、煤尘爆炸指数和煤层自燃发火倾向情况如下:1、蔚县大东山煤炭开采:(1)瓦斯:矿井绝对涌出量为1.13m3/min,相对涌出量5.42m3/min;矿井CO2绝对涌出量为1.3 m3/min,相对涌出量6.24m3/t,认定该区块属低瓦斯。
(2)煤尘:煤层煤尘爆炸指数为37.65%,有煤尘爆炸危险性。
(3)煤的自燃:煤层有自燃发火倾向,等级为Ⅱ级,发火期为3~6个月。
2、蔚县兴武煤矿:(1)瓦斯:矿井绝对涌出量为0.49m3/min,相对涌出量4.7m3/min;矿井CO2绝对涌出量为0.61m3/min,相对涌出量5.86m3/t,认定该区块属低瓦斯。
(2)煤尘:煤层煤尘爆炸指数为37.24%,有煤尘爆炸危险性。
(3)煤的自燃:煤层有自燃发火倾向,等级为Ⅱ级,发火期为3~6个月。
3、蔚县里湾煤炭开采:(1)瓦斯:矿井绝对涌出量为0.35m3/min,相对涌出量2.5m3/min;矿井CO2绝对涌出量为0.55m3/min,相对涌出量3.96m3/t,认定该区块属低瓦斯。
