高密度聚乙烯HDPE 排水管道施工技术交底技术交底单施工单位:广西五鸿建设集团有限公司填发日期年月日高密度聚乙烯(PE)排水管道施工1.6.1 适用范围适用于新建、改建和扩建的埋地(PE)排水管道施工。
1.6.2 施工准备1.6.2.1 技术准备1. 施工前做好施工图纸的会审,编制施工组织设计及交底工作。
2. 完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
3. 对管材检验试验工作已完成。
1.6.2.2 材料要求1. 管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。
2. 管材质量应符合表1-44的要求。
3. 电热熔带标准见表1-45。
4. 管材规格及几何尺寸允许偏差见表1-46。
1.6.2.3 机具设备1. 机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等。
2. 检测设备:水准仪、经纬仪、小线、直尺、卷尺等。
1.6.2.4 作业条件1. 施工交通疏导方案经有关主管部门批准。
地下管线和其它设施物探和坑探调查清楚,地上、地下管线设施拆迁或加固措施已完成。
2. 现场“三通一”平已完成,地下水位降至槽底0.5m以下。
3. 施工技术方案已完成审批手续。
1.6.3 施工工艺1.6.3.1 工艺流程测量放线→沟槽开挖→柔性基础→管道铺设与连接→密闭性检验→管道回填→管道变形检验1.6.3.2 操作工艺1. 测量放线施工测量放线参照由测量队制订的市政工程施工测量专项方案执行。
2. 沟槽开挖(1) 沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”进行。

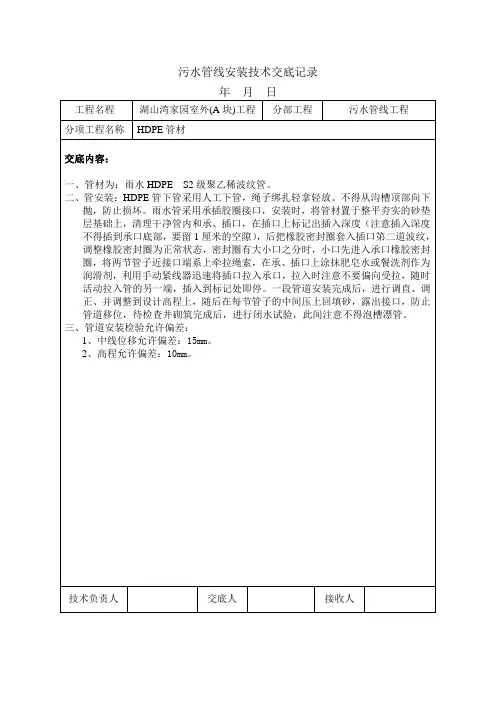

技术交底记录③长途运输的管材可采用套装方式装运,套装的管材间应设有衬垫材料,并应相对固定。
严禁在运输过程中发生管与管之间、管与其他物体之间的碰撞。
④管材在运输车上的堆装高度不得超过2m。
3.3、 HDPE管材的堆放①当管材直接堆放在地上时,地面要求平坦,严禁将管材放在尖锐的硬物上,所有堆放的管材需加木楔防止滚动。
②管材应按种类、规格、等级分类堆放。
堆放时每一层的下面应垫放枕木,枕木间距不应大于1/2管长。
③管材如长时间存放,宜放置于棚库内,如露天堆放,应加以遮盖,不得受日光长时间曝晒,并应远离明火、热源。
④管套应存放于阴凉、清洁、干燥的环境下,不得在阳光下曝晒,不得与会产生腐蚀的油类和其他有害化工原料接触。
四、沟槽开挖沟槽开挖时,机械开挖至沟底标高上20cm左右,然后采用人工清基至设计标高,防止开挖超深。
五、HDPE排水管的铺设①铺管前,根据设计要求,对管材及管套类型、规格、数量进行验证,并按要求进行外观检查。
②搬运管材,公称直径DN小于500的,宜用人工搬运,大于500的管材宜用起重机搬运。
搬运时必须轻抬、轻放,严禁在地面拖拉、滚动或用铲车、叉车拖拉机牵引等方法搬运管材。
③下管可用人工或起重机进行。
公称直径DN小于500的用人工下管,人工下管时,由地面人员将管材传递给沟槽底施工人员。
对大开挖沟槽且槽深大于3m,也可用非金属绳索系住管身两端,保持管身平衡均匀溜放至沟槽内。
严禁将管材由槽边翻滚入槽内,公称直径大于等于500的管材采用起重机下管,下管时用非金属绳索扣系住,严禁串心吊装。
④下管安装作业中,必须保证沟槽排水畅通,严禁浸泡沟槽。
⑤管材长短的调整,用电锯切割,端面应垂直平整,不应有损伤。
⑥管道铺设后,因意外造成的管壁局部损坏,当局部损坏的孔径不大于60mm或环向、纵向裂缝不超过管周长的1/12时,可采用人工热熔修补。
当局部损坏超过以上范围时,应切除破损管段,采取换管或砌筑检查井、连接井等措施。
HDPE给水管技术交底简介本文档旨在对HDPE(高密度聚乙烯)给水管的技术进行交底。
HDPE给水管是一种常用的管道系统,适用于给水领域。
下面将介绍HDPE给水管的主要特点、安装方法以及维护注意事项。
主要特点- 高韧性:HDPE给水管具有较高的韧性,能够适应不同的施工环境和土壤条件,能够减少管道破裂的风险。
- 耐腐蚀性:HDPE给水管具有良好的耐腐蚀性能,能够长时间受到各种化学物质的腐蚀而不受损。
- 耐热性:HDPE给水管具有较高的热稳定性和抗热变形能力,能够在高温环境下保持稳定的性能。
- 管道连接简便:HDPE给水管采用热熔连接方式,连接方便快捷,具有较高的连接强度和密封性能。
安装方法1. 选择合适的管道规格和材质。
2. 清理施工区域,确保无杂物和污物,消除障碍。
3. 进行垂直或水平的管道敷设,根据需要进行弯曲,保持管道平直且无明显变形。
4. 进行管道连接,采用热熔连接方式,确保连接牢固且密封可靠。
5. 安装完毕后,进行漏水测试,检查管道连接处是否漏水。
6. 进行压力测试,确保管道系统的耐压性能符合要求。
7. 在安装完成后,进行记录和验收。
维护注意事项- 定期进行巡检,检查管道系统是否存在损坏、渗漏等问题。
- 清理管道周围的杂物,确保无堆积物影响正常使用。
- 避免使用尖锐物体碰撞或剐蹭管道,以免造成破损。
- 防止管道受到强酸、强碱等化学物质的腐蚀。
- 维护管道连接处的密封性能,定期检查连接是否松动。
总结HDPE给水管具有高韧性、耐腐蚀性和耐热性等特点,安装方便快捷,适用于给水领域。
在使用过程中,要注意维护管道的完好性和连接处的密封性能,定期进行巡检和维护工作,以确保管道系统的正常运行和使用寿命。
2、管道基础2.1、对一般的土质,应在管底以下原状土地基或经回填夯实的地基上铺设一层厚度为100mm的中砂基础层.2.2、当地基土质较差时,可采用垫层不小于200mm的砂砾基础层,也可分两层铺设,下层用粒径为5—32mm的碎石,厚度100—150mm,上层铺中粒砂,厚度不小于50mm。
2.3、对软土地基,当地基承载力小于设计要求或由于施工降水等原因,地基原状土被扰动而影响地基承载能力时,必须先对地基进行加固处理,在达到规定的地基承载能力后,在铺设中粗砂基础层.2.4、基础应夯实紧密,表面平整。
管道基础的接口部位应予留凹槽以便接口操作,凹槽长度宜为0。
4-0。
6m,深度宜为0.05m-0。
1m,宽度宜为管材外径的1.1倍。
接口完成后,随即有相同材料填筑密实。
3、管道安装及连接3.1、待用的管材应按产品标准逐支进行质量检验,不符合标准不得使用,并应做好记号,另行处理。
3.2、管材现场应由人工搬运,搬运时应轻抬轻放.人工下管时,由地面人员将管材传递给沟槽内施工人员,严禁将管材由槽顶边滚入槽内。
管材应将插口顺水流方向,承口逆水流方向安装,安装应由下游往上游进行。
3。
3、接口前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口的插入深度。
3。
4、橡胶安装位置应在插口第二与第三波纹之间槽内,当采用两只密封圈时建议两密封圈之间隔一个波纹。
3。
5、接口作业时,应将承口和插口的内、外工作面用面纱清理干净,不得有泥土等杂物,并涂上润滑剂(首选硅油,一般用肥皂水即可),插入方向为水流方向,然后立即将插口端的中心对准承口的中心对的中心轴线就位.插入前应根据插入深度作为位置识别,以便判断是否插入到位.3。
6、De300的聚乙烯管,由一人用棉纱绳吊住被安装管道的插口,另一人用长撬棒斜插入基础,并抵住该管端部中心位置的横挡板,然后用力将该管缓缓插入原管的承口至预定位置.3.7、为防接口合拢时已排设管道轴线位置移动,需采用稳管措施。
HDPE 双壁涟漪管技术交底 1 / 1交底内容:本工程雨水、污水管采用 HDPE 双壁涟漪管,环刚度 SN8,管道连接采用承插连接方式,管径 DN200~DN800等规格;污水有 DN300、 DN400等规格。
1、 管道的下管和安装工作应在管道基础查收合格后进行。
2、 下管前应进行管的外观检查,不合格者严禁使用;下管是,严禁将管子从沟槽上面向下自由滚放;并应防范块石等重物撞击管道。
3、 敷设管道时应将城口对准水流方向,从下游向上游依次布放。
4、 管道长度调整,可用手锯切割,端口断面应与管轴线垂直,并且修平展,部应有破坏。
5、 管道连接前对付管材、管件、胶圈按设计要求进行核对,并用洁净棉纱擦净管道连接面上的污物。
6、 管道采用热熔连接(承插连接、对接连接、坡口连接)时,通电时连接电缆线不能够受力。
通电达成后,取走电容设备,让管子连接处自然冷却。
自然冷却期间,保留夹紧带和支撑环,不得搬动管道。
7、 管道采用带有密封胶圈的套管或承插口连接形式时,宜采用便携式的专用连接机具;连接处应视需要设置满足安装要求的工作坑。
胶圈安装地址应正确,不得扭曲、翻边;经确认无误后,将连接的管端套上连接机具,操作机具使管段正确就位;严禁使用施工机械强行推顶就位。
8、 管道连接达成就位后,应采用有效方法对管道进行定位,防范管道中心、高程发生位移变化。
9、 管道连接就位后应按设计标高及设计中心线复测,管道地址误差应控制在赞同的误差范围内。
方可进行回填作业。
10、管道敷设后,因不测原因发生局部破坏时,必定进行维修或更换,当官外壁局部破坏是,可由厂家提供专用焊枪进行补焊;当管内壁破坏时,应切除破坏管段,更换合格管材后,采用哈夫件等形式连接。
11、雨季施工时,应采用有效措施防范连接好的管段飘扬。
可在闭水检验前,除接口部分以外先回填土至管顶一倍管径以上的高度;闭水检验合格后,应及时回填其余部分。
管道安装达成未回填时,如遇到水泡,应进行管中心线和管底高程复测和外观检验,如发生位移、飘扬,拔口现象,应返工办理。
HDPE排水管道施工安全技术交底NO:5. 管道安装1.悬吊管连接雨水斗和排水立管,其管径要求不小于连接管管径,也不应大于300mm:1.雨水立管上应按设计要求设置检查口,检查口中心距地面1.0m. 采用高密度聚乙烯(HDPE)管时,检查口的最大设置间距不大于30m:2.雨水横管与立管、立管与排出管的连接弯头采用两个45度弯头或R大于等于4D的90°弯:3.雨水管穿过墙壁和楼板按要求设置套管:4.安装过程中,管道及雨水斗的敞开口应采取封堵措施:5.悬吊系统应避免穿越建筑沉降缝伸缩缝。
当因现场情况无法避免时,应根据系统管材的特点,考虑不同管材的挠度,采取相应措施。
6.HDPE管连接方法HDPE管采用热熔对焊连接或电熔套管连接。
HDPE管采用管子切割机切割,切口垂直于管中心。
在悬吊的HDPE水平管上使用电熔管箍,与固定件配合安装。
HDPE管热熔对接连接:将需安装连接的两根PE管材同时放在热熔器夹具上(夹具可根据所要安装的管径大小更换夹瓦),每根管材另一端用管支架托起至同一水平面。
用电动旋刀分别将管材端面切平整,确保两管材接触面能充分吻合。
将电加热板升温至210度,放置于两管材端面中间,操作电动液压装置使两端面同时完全与电热板接触加热。
加热达到要求后,抽掉加热板,再次操作液压装置,使已熔融的两管材端面充分对接并锁定液压装盟(防止反弹).加热时管材卷边厚度、对接时间均要满足材料工艺要求,一酸可参照厂家提供的技术参数及规范要求。
电熔连接:将PE管材完全插入电熔管件内,将专用电熔机两根导线分别接通电熔管件正负两极,招通电源,将预埋在电熔管件内的电热丝加热,使电熔管件与管材接触处材料在加热后熔接成一体。
7.埋地营支装由于系统压力较大,接出管宜采用能承压管,并在出户口管道管径加大二级,以便泄压,从而不会冲坏与其连接的雨水井。
埋地雨水管的埋投深度应考虑管线上部的荷载。
HDPE管铺设在一般土质的管沟内,下铺一层厚度不小于100mm的砂垫层,在穿入检查井与井壁接触的管端部位徐刷两道粘结剂,并滚上粗砂,然后用水泥砂浆砌入,防止漏水,雨水立管的底部。
高密度聚乙烯排水管安装技术交底本文档旨在向安装工人提供有关高密度聚乙烯排水管安装技术的指导和交底事项。
请按照以下步骤进行安装,并确保确切遵守相关安全规范和程序。
步骤1. 准备工作:- 高密度聚乙烯排水管材料- 对应尺寸的管件和连接件- 垫片和密封胶- 必要的工具(如切割工具、扳手等)- 安全装备(如手套、护目镜等)2. 确定安装位置:- 根据设计图纸和工程要求确定排水管的准确位置- 注意地下管线和其他障碍物的存在3. 清理施工区域:- 清除任何障碍物和杂物- 检查施工区域是否平整、干燥且无污物4. 切割管材:- 使用切割工具将高密度聚乙烯排水管按照需要的长度切割- 确保切割平整、无毛刺,并保持管口干净5. 安装管件和连接件:- 使用垫片和密封胶确保连接部位密封良好- 使用扳手和正确的安装方法将管件和连接件牢固安装在管材上- 检查连接点是否紧固,并确保没有漏水6. 安装排水管:- 根据施工图纸和设计要求将管材依次连接成排水管线路- 使用支架或支撑物将管材固定在正确的位置- 确保排水管线路的坡度合适,以便顺利排水7. 检查和测试:- 检查排水管线路的每个连接点和连接件是否牢固和密封- 进行压力测试,以确保排水管线路的稳定性和安全性8. 完工清理:- 清理施工现场,并将杂物和废料妥善处置- 检查排水管线路是否畅通无阻,没有任何漏水或渗漏注意事项:- 在安装过程中,遵守相关安全规范和程序,确保人身安全和环境保护- 如果遇到任何问题或困难,请及时向上级报告并寻求专业帮助- 所有材料和工具的选择和使用应符合相关标准和规范以上是高密度聚乙烯排水管安装技术的交底事项,希望能对您在实际施工中有所帮助。
如有疑问,请随时与我们联系。
HDPE排水管安装技术交底一、引言本文档旨在对HDPE(高密度聚乙烯)排水管的安装技术进行交底,确保安装过程中的正确操作和安全性。
二、材料准备1. HDPE排水管及配件2. 排水井3. 手动挖掘工具4. 凿口机5. 链锯6. 清洁布三、安装步骤1. 扫除施工现场,并确保工作区域是干净且平坦的。
2. 根据设计图纸确定排水管及配件的安装位置。
3. 使用手动挖掘工具挖掘出排水井的位置,并确保符合设计要求的深度。
4. 使用链锯切割排水井井盖的安装口,并确保平整。
5. 将HDPE排水管的配件与管道连接部分进行清洁,并确保没有异物。
6. 将HDPE排水管逐段安装到对应的位置,使用凿口机进行必要的处理以确保接口连接紧密。
7. 安装完毕后,检查排水管的安装是否水平、垂直,并排除任何可能的漏水问题。
8. 清洁施工现场,确保没有任何杂物残留。
四、安全注意事项1. 在安装过程中,请佩戴合适的个人防护装备,如手套、安全鞋等。
2. 使用工具时要小心操作,避免造成人身伤害。
3. 在挖掘过程中特别注意地下管线的存在,避免损坏其他设施。
五、质量控制1. 使用HDPE排水管及配件时,请确保其符合相关的国家标准和要求。
2. 在安装过程中,严格按照设计图纸和相关要求进行操作,确保材料与位置的准确性。
3. 安装完成后,进行仔细检查,排除任何可能存在的质量问题。
六、维护与保养1. 定期检查排水管的运行情况,发现问题及时处理并修复。
2. 避免在排水管上施加过大的负荷或压力,以免损坏管道。
3. 定期清理排水管,防止堵塞和积聚。
以上即为HDPE排水管安装技术交底的内容,请所有相关人员在安装过程中严格遵守,并根据实际情况进行灵活应用。
保障安装的质量和安全是我们共同的目标。
hdpe管安装技术交底HDPE 管安装技术交底一、工程概述本次工程中,HDPE 管将用于具体用途,其具有耐腐蚀、耐磨损、柔韧性好等优点,能够满足工程的需求。
二、施工准备1、材料准备HDPE 管:应符合设计要求,具有质量合格证明,管径、壁厚等参数应符合标准。
管件:如弯头、三通、法兰等,规格型号应与管材匹配。
密封材料:选用与 HDPE 管兼容的密封胶、密封圈等。
2、工具准备切割工具:如电锯、手锯等,用于切割管材。
焊接设备:根据焊接方式选择相应的设备,如热熔焊机、电熔焊机等。
测量工具:卷尺、直尺、水准仪等,用于测量管道长度、位置和高程。
紧固工具:扳手、螺丝刀等,用于安装管件和固定管道。
3、场地准备清理施工现场,确保施工区域平整、干净,无杂物和障碍物。
按照设计图纸确定管道的走向和位置,并进行标记。
三、HDPE 管安装工艺流程1、测量放线根据设计图纸,使用测量工具在施工现场放出管道的中心线和高程控制点。
标记出管道的转弯、分支和连接位置,确保管道安装的准确性。
2、管沟开挖按照设计要求和施工规范开挖管沟,管沟的宽度和深度应满足管道安装和回填的要求。
管沟底部应平整,不得有尖锐的石块和硬物,如有必要,应进行夯实和铺垫砂层。
3、管道敷设将HDPE 管吊运至管沟内,注意保护管材表面,避免划伤和损坏。
按照测量放线的标记,逐段敷设管道,确保管道的中心线与标记线重合。
在管道的转弯、分支和连接部位,应设置支墩或固定支架,以保证管道的稳定性。
4、管道连接HDPE 管的连接方式主要有热熔连接和电熔连接两种。
热熔连接:使用热熔焊机将管材的端部加热至熔化状态,然后迅速将两端对接,施加一定的压力,使其融合在一起。
在热熔连接过程中,应控制好加热温度、时间和对接压力,确保连接质量。
电熔连接:将电熔管件套在管材的端部,通过电熔焊机对管件通电加热,使管件内表面的电阻丝发热,从而将管材和管件熔接在一起。
电熔连接时,应按照管件的说明书设置焊接参数,并保证焊接过程中的电源稳定。
技术交底单施工单位:广西五鸿建设集团有限公司填发日期年月日高密度聚乙烯(PE)排水管道施工1.6.1 适用范围适用于新建、改建和扩建的埋地(PE)排水管道施工。
1.6.2 施工准备1.6.2.1 技术准备1. 施工前做好施工图纸的会审,编制施工组织设计及交底工作。
2. 完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
3. 对管材检验试验工作已完成。
1.6.2.2 材料要求1. 管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。
2. 管材质量应符合表1-44的要求。
3. 电热熔带标准见表1-45。
4. 管材规格及几何尺寸允许偏差见表1-46。
1.6.2.3 机具设备1. 机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等。
2. 检测设备:水准仪、经纬仪、小线、直尺、卷尺等。
1.6.2.4 作业条件1. 施工交通疏导方案经有关主管部门批准。
地下管线和其他设施物探和坑探调查清楚,地上、地下管线设施拆迁或加固措施已完成。
2. 现场“三通一”平已完成,地下水位降至槽底0.5m以下。
3. 施工技术方案已完成审批手续。
1.6.3 施工工艺1.6.3.1 工艺流程测量放线→沟槽开挖→柔性基础→管道铺设与连接→密闭性检验→管道回填→管道变形检验1.6.3.2 操作工艺1. 测量放线施工测量放线参照由测量队制订的市政工程施工测量专项方案执行。
2. 沟槽开挖(1) 沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”进行施工。
(2) 沟槽开挖后,应将沟底的岩石、砾石等坚硬物体铲除至设计标高以下150mm~200mm,然后铺上砂土整平夯实。
(3) 基底标高、轴线位置、基底土质应符合设计要求。
管道每侧工作宽度若设计无要求时,可参照表1-47执行。
3. 柔性基础(1) 管道基础应按照设计要求铺设。
设计无规定时,对一般土质,基底可铺设一层厚度为100mm的粗砂基础;对软土地基,且槽底处在地下水位以下时,铺筑厚度不小于200mm的柔性基础,分两层铺设,下层用粒径为5mm~40mm的碎石,上层铺砂,厚度不小于50mm。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。
H D P E雨水管道安装技术交
底
-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
1、本表有施工单位填写,交底单位与接受交底单位各保留一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
交底内容:
二、施工工艺:
1、工艺流程:
2、操作工艺:
2.1、安装准备:根据图纸检查核对预留孔洞是否正确,将管道坐标、标高、位置画
线定位,按施工图纸所注管道及管件的规格尺寸及预留管口的位置,预先进行排列,经排列各部位尺寸都能达到设计和技术交底的要求后,方可下料,根据管材及管件的预排尺寸,画好标记,进行断管、编号。
2.2、管道敷设要求:
2.2.1 雨水立管应按设计要求设置检查口,检查口中心宜距地面1.0m。
当采用高密度
聚乙烯(HDPE)管时,检查口的最大设置间距不宜大于30m;
2.2.2 雨水管道应按设计规定的位置安装;
2.2.3 连接管与悬吊管的连接宜采用45°三通;
2.2.4 悬吊管与立管、立管与排出管的连接应采用2个45°弯头或R不小于4D的90°
弯头;
2.2.5 高密度聚乙烯(HDPE)管道穿过墙壁、楼板或有防火要求的部位时,应按设计
要求设置阻火圈、防火胶带或防炎套管;
2.2.6 雨水管穿过墙壁和楼板时,应设置金属或塑料套管。
楼板内的套管,其顶部应
高出装饰地面20mm,底部与楼底面齐平。
墙壁内的套管,其两端应与饰面齐平。
套管与管道之间的缝隙应采用阻燃密实材料填实;
2.2.7 在安装过程中,管道和雨水斗的敞开口应采取临时封堵措施。
2.3 雨水斗安装
2.3.1 雨水斗的进水口应水平安装。
2.3.2 雨水斗的进水口高度应保证天沟内的雨水通通过雨水斗排净。
2.3.3 雨水斗应按产品说明书的要求和顺序进行安装。
2.3.4安装在不锈钢板天沟(檐沟)内的雨水斗,采用氩弧焊与天沟(檐沟)焊接连
接。
2.3.5安装雨水斗前仔细核对图纸尺寸,派专人对不锈钢天沟进行放线,并经专业质
量检查员验收合格后方可开孔,开孔时天沟下方应做好防护及防火措施,在天沟上操作时应注意安全。
审核人交底人接受交底人
1、本表有施工单位填写,交底单位与接受交底单位各保留一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填
写。
1、本表有施工单位填写,交底单位与接受交底单位各保留一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表有施工单位填写,交底单位与接受交底单位各保留一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、本表有施工单位填写,交底单位与接受交底单位各保留一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
