架桥机架梁安全措施及交底
1、架梁作业安全措施
(1) 现场严格执行统一指挥,在吊装过程中,除现场指挥人员外,任何人不得指挥操作。
吊装作业区严禁非工作人员入内,所有人员不得在起吊过程中和运行的吊物下站立。
(2) 高空作业人员必须做好劳动保护措施,戴好安全帽,系上安全带,穿防滑鞋,作业人员注意力集中,精神状态良好,作业前保证充分的休息,不得酒后作业。
高空作业,作好防护工作,防止工器具高空坠落,严禁从高处向下扔东西,以防伤人。
(3) 正式架梁前,架桥机经有相关资质单位检验合格才能使用;运梁台车,轨道线路严格检查并试车,查验各系统是否正常,起重索及龙门吊钢丝绳具是否符合规定要求。
(4) 运梁车移运梁前,确认T梁安放稳定牢固后方能动车运梁,运梁途中密切观察钢轨线路的稳定性及运梁台车的运行平稳性,及时加固抄垫。
(5) 钢丝绳捆绑起吊梁片时,用包角垫瓦垫衬,以保护混凝土箱体的棱角,保护钢丝绳不受损。
(6) 所有配电箱,开关箱,电器线路,用电设备,保护设施经电气专业人员检查合格方准使用。
(7) 夜间施工时施工场地作好照明工作。
(8) 施工安全交底采用两级交底,即项目部和施工员交底,施工员和工人交底,施工现场建立吊装管理体系,负责吊装的质量和安全方面的管理工作。
(9) 已架设好梁跨上的相邻梁之间存在着较宽的梁。
架桥机架梁安全技术交底一、前言架桥机作为建筑施工中的重要设备之一,在大型桥梁的建造中起着至关重要的作用。
而机架梁是架桥机最重要的组成部分之一,其安全问题直接影响着桥梁建设的进展。
因此,本文将从架桥机架梁安全技术方面进行交底,以提高参与架桥机施工的工作人员对架桥机架梁安全技术的认识和掌握,保障施工过程中的安全。
二、架桥机架梁的安全技术1. 架桥机架梁的基本概念1.1 架桥机架梁的定义架桥机架梁是指组成架桥机的最重要的部件之一,其形状为一根长条状的构件,用于承受桥梁施工过程中的荷载,保证桥梁的稳定性和安全性。
1.2 架桥机架梁的类型根据其施工工艺和使用场景的不同,架桥机架梁可以分为以下几类:•横梁:常用于支撑主纵梁和斜支撑。
•纵梁:连接车架和斜支撑,是主要承受桥面板、主梁和桥墩支撑荷载的梁。
•斜支撑:由若干个角钢拼接而成,用于固定主梁与车架的连接和支撑桥板。
•车架:把自身重量和外荷载均匀分布到桥墩和主梁上,保证整个架桥机的稳定和平衡。
2. 架桥机架梁的安全技术2.1 架桥机架梁的设计要求架桥机架梁的设计要求如下:•确保架桥机能够承受桥梁施工过程中产生的荷载和强度要求。
•具有较好的抗倾覆性和稳定性,确保架桥机不会倒塌和移位。
•架桥机的各构件应具有足够的可靠性和安全系数。
2.2 架桥机架梁的安装要求架桥机架梁的安装要求如下:•安装前必须检查架梁是否符合规定的质量要求和尺寸要求。
•进行现场勘查和测量,选定合适的基础,确保架梁安装的平稳度和稳定性。
•安装期间必须保证施工方式和安全措施的规范和有效性。
2.3 架桥机架梁的使用注意事项架桥机架梁的使用注意事项如下:•对于刚性连墩及浅基础桥梁,必须考虑横向力作用的影响,并专门设计稳定支撑系统。
•架桥机架梁的构件和接头必须经常检查,确保其完好无损。
•进行大吨位吊装时必须采取有效的积极措施,确保施工区域的人员和设备的安全。
•维护保养时必须依据制定的规程和制度进行,及时发现和排除隐患。

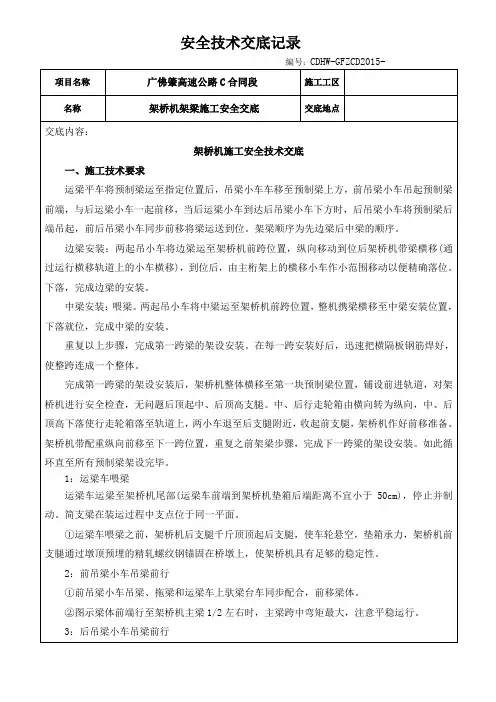

架桥机架梁施工安全交底 This model paper was revised by the Standardization Office on December 10, 2020
安全技术交底记录
编号:CDHW-GFZCD2015-
子前后作防护,坡度大于1%时用卷扬机在架桥机后部溜绳保护。
20、架桥机拼装后一定要进行试吊运行,也可用预制梁试吊后,架桥机再开始安装作业。
21、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。
不允许机械及电气带故障工作。
22、安装作业不准超负荷运行,不得斜吊提升作业。
23、起吊天车提升作业与携梁行走严禁同时进行,提升结束后必须使预制梁稳定后,再启动起吊天车行走机构使天车携梁平稳前移。
24、连接销子加工材质必须按照要求,不得用低钢号加工代替。
25、架桥机设计寿命为8年,销轴每2年更换一次。
26、五级风以上严禁作业,必须用索具稳固起吊天车和架桥机整机,架桥机停止工作时要切断电源,以防发生意外。
27、架桥机纵向就位必须严格控制位置尺寸,确保混凝土预制梁安装顺利就位。
28、悬臂纵移时,两台天车必须后退,前天车退至后支腿处;后天车退至后支腿处,
如下图:
29、顶升主梁中部时,前天车必须运行到前支腿处;后天车必须运行到后支腿处,如下图:
30、前支腿或后支腿顶升时,两台天车必须运行到中支腿附近。
如下图:。
架桥机过孔、架梁安全技术交底一、引言架桥机是一种用于搭建桥梁的重型机械设备。
在桥梁施工过程中,架桥机的过孔和架梁阶段是非常关键的。
为了保证施工的安全性和质量,有必要对架桥机过孔和架梁的安全技术进行详细的交底。
本文将从过孔和架梁的重要性、安全准备工作、操作要点和安全注意事项等方面进行细致的讲解。
二、过孔的重要性在桥梁建设中,过孔是指在桥墩上钻孔,为架梁提供支撑的过程。
过孔的质量直接影响到架梁的稳定性和桥梁的使用寿命。
因此,确保过孔的安全和质量是十分重要的。
2.1 过孔的安全准备工作在进行过孔操作前,需要进行一系列的安全准备工作,包括但不限于以下方面:•检查架桥机及相关设备的工作状况,确保其良好运行;•检查过孔工具的完整性和可用性,如钻头、支架等;•清理现场,确保无障碍物和杂物;•设立防护措施,警示标志和围栏等;•安排专业人员进行现场监管和指导。
2.2 过孔的操作要点过孔的操作要点需严格遵守,以确保过孔的安全和质量。
以下是几个操作要点的说明:•钻孔前应对目标区域进行仔细检查,确保无隐患;•钻孔时需将设备稳定固定,避免震动和晃动;•操作人员需佩戴防护装备,如安全帽、安全鞋等;•操作人员需按照规定的顺序进行操作,确保每个步骤的安全;•钻孔完毕后应检查孔洞的质量和尺寸,确保符合设计要求。
2.3 过孔的安全注意事项在进行过孔过程中,有一些安全注意事项需要特别关注和遵守:•切勿操作人员未经培训或资质不符合要求的情况下进行过孔工作;•严禁超负荷操作和超时操作,避免设备过热和疲劳;•当发生异常情况时,应立即停止操作并及时报告相关人员;•严禁在人员未撤离的情况下进行过孔作业;•孔洞产生的粉尘应及时处理,避免对人员和设备造成危害。
三、架梁的重要性架梁是指将预制梁或细分块通过架桥机放置到桥墩上的过程。
架梁的安全和稳定性对整个桥梁的使用安全和质量都有着重要的影响。
3.1 架梁的安全准备工作在进行架梁操作前,需要进行一系列的安全准备工作,以确保操作的安全性:•检查架桥机及相关设备的工作状况,确保其良好运行;•检查架梁工具的完整性和可用性,如梁车、吊具等;•清理现场,确保无障碍物和杂物;•设立防护措施,警示标志和围栏等;•安排专业人员进行现场监管和指导。
架桥机安全技术交底一、引言架桥机是一种用于搭建各类桥梁的大型施工设备,它在工程建设和桥梁维护中起着重要的作用。
然而,由于架桥机操作复杂且涉及较高风险,安全问题备受关注。
本文将详细介绍架桥机的安全技术交底,以帮助操作人员正确、安全地使用架桥机。
二、操作前的准备工作1. 熟悉使用手册:在操作架桥机之前,必须仔细阅读并熟悉相关的使用手册。
操作人员应了解机器的各个部件、日常检查和维护方法,并掌握其工作原理和特点。
2. 安全防护装备:操作人员必须佩戴符合标准的安全防护装备,包括安全帽、安全鞋、防护手套等。
特别是在高空作业时,还需要佩戴安全带等附属设备,以确保操作人员的人身安全。
3. 工作环境准备:在操作架桥机之前,需要对作业现场进行充分检查和准备。
确保场地平整、无明显障碍物,并设置必要的警示标志和隔离栏。
三、架桥机操作的安全技术1. 吊物悬挂:在进行吊装作业之前,操作人员必须仔细检查吊绳、吊钩和吊物等,确保其完好无损。
吊物悬挂过程中,应遵循正确的吊装方法,保证吊物稳固可靠,避免发生意外。
2. 平衡控制:架桥机在高处进行操作时,需要保持平衡,以确保其稳定性。
操作人员应根据工作环境的实际情况,调整架桥机的平衡状态,并确保重心位于安全范围之内。
3. 严格遵守操作规程:操作人员需严格按照操作规程进行操作,不得超过设备的额定工作范围和负载能力。
在进行各项操作之前,应仔细检查并确认操作装置的运行状态,以避免出现故障或意外。
4. 安全信号和通讯:在作业过程中,操作人员应与指挥员或其他相关人员保持良好的通讯,及时传递和接收相关指令。
同时,操作人员应熟悉各类安全信号,并确保正确地采取相应的措施。
5. 定期维护检查:为确保架桥机的正常运行和操作安全,定期的维护和检查至关重要。
操作人员应按照使用手册中的要求,定期对架桥机的各项部件进行检查、维护和保养。
四、事故预防和应急处理1. 事故预防:在日常操作中,应始终保持高度警惕,时刻关注作业现场的安全风险,并采取相应的措施进行事故预防。
架梁安全技术交底一、桥机整机在过孔时应注意的事项:1、确认孔前锚固螺丝是否取出。
2、辅支腿受力后,两侧挂抡与下导梁的间隙是否平衡。
3、后支腿台车轨道中心距是否是6.2米;轨道是否稳定。
4、操作人员在过孔前,要确认遥控器(或操作手柄)选择功能是否正确无误。
5、吊梁天车、前吊梁天车是否停在,规定要求的位置。
两个吊梁天车分别停在O型腿(后支腿)前后、前吊梁车停在悬臂梁后根部。
6、行走过程中要随时观测前、后支腿台车电机的温度,行走状态是否正常。
7、行走过程中,要有专人观察辅支腿电机与后支腿电机行走是否同步,此通过辅支腿的垂直度来判定。
如有偏差,随时调整。
并注意观察辅支腿行走链条的运转情况。
8、前支腿到位后,前支腿应垂直着地,并垫好钢板。
前支腿中心与桥台中心距为65cm。
此一定要注意,保证放梁的空间。
二、桥机在过下导梁时应注意的事项1、后支腿(O型腿)要垫起,使四个垫墩着地均匀受力,并用精扎螺纹钢螺杆锚固。
2、要确定前支腿垂直受力,辅支腿悬挂轮和下导梁两边间隙均匀。
3、操作手要确定遥控器(操作手柄)选择正确4、前吊梁与辅支腿一同运送下导梁时,要有专人看护前吊梁行车与辅支腿下电机走行状况。
注意同步问题。
5、下导梁就位时中心线要与桥墩中心线、桥机中心线对齐。
6、下导梁前支腿中心线要与桥台中心线距离控制在1.1M。
7、下导梁在就位后辅支腿要处于不吃力的状态,上下分离.8、过完孔后,桥机主梁前后高差控制在0-5cm(前部高)。
19、前支腿要注意垂直度。
倾斜角度为±1度(或上下支点相对偏移± 3cm)。
三、架桥机架梁时注意事项1、要检查各部件是否安全就位;确认后支腿锚固是否牢固稳定;确认前支腿是否符合要求;确认主梁的前后高差、左右水平情况。
2、确认后支腿台车的水平状态是否符合要求、垫块是否稳定均匀受力;轮子是否离开轨道1cm;3、确认电器各部分是否动作正常.4、卷扬机要有专人看护。
并注意检查其稳固螺栓、焊口等。
一、交底目的为确保架桥机运梁施工过程中的安全,降低事故发生率,提高施工质量,特制定本安全技术交底。
二、交底内容1. 施工前准备(1)检查架桥机、运梁设备是否完好,性能是否稳定,是否存在安全隐患。
(2)核对施工图纸,明确施工方案、施工顺序及安全注意事项。
(3)组织施工人员进行安全教育培训,提高安全意识。
2. 施工过程中安全注意事项(1)运梁前,检查梁体是否牢固,确保运输过程中梁体不会发生变形、脱落。
(2)架桥机操作人员必须持证上岗,严格按照操作规程进行操作。
(3)运梁过程中,确保架桥机与梁体连接牢固,防止因连接不牢固导致梁体脱落。
(4)运梁过程中,严禁人员在架桥机运行区域内行走、站立,确保人员安全。
(5)运梁过程中,注意观察梁体倾斜角度,防止因倾斜过大导致梁体脱落。
(6)运梁过程中,确保架桥机运行平稳,避免因振动导致梁体损坏。
(7)运梁过程中,若遇到突发情况,应立即停止作业,采取措施确保人员及设备安全。
3. 施工结束后安全注意事项(1)运梁结束后,检查架桥机、运梁设备是否存在损坏,及时进行维修保养。
(2)清理施工现场,确保无安全隐患。
(3)对施工人员进行安全总结,分析事故原因,提高安全意识。
三、应急措施1. 突发情况处理(1)梁体脱落:立即停止作业,将人员疏散至安全区域,通知相关部门进行处理。
(2)设备故障:立即停止作业,通知维修人员进行维修,确保设备恢复正常。
(3)人员伤亡:立即拨打急救电话,同时通知相关部门进行处理。
2. 应急物资准备(1)急救包:用于处理轻微伤害。
(2)灭火器:用于火灾应急处理。
(3)应急照明:用于夜间或突发情况下的照明。
四、交底时间及人员1. 交底时间:施工前及施工过程中。
2. 交底人员:项目负责人、安全员、施工人员。
五、交底要求1. 施工人员必须认真学习本安全技术交底,确保了解并掌握相关安全知识。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 对本安全技术交底内容有疑问,应及时向项目负责人或安全员咨询。
一、交底目的为确保架桥机提梁作业过程中的安全,降低事故风险,提高施工效率,特进行本次安全技术交底。
请全体施工人员认真听取,并严格遵守以下安全操作规程。
二、交底对象1. 架桥机操作人员2. 施工现场管理人员3. 辅助作业人员4. 旁站监理人员三、交底内容1. 架桥机设备概况及安全性能(1)架桥机设备型号、技术参数、性能特点;(2)设备安全装置及功能;(3)设备操作规程及注意事项。
2. 提梁作业前的准备工作(1)检查架桥机设备状态,确保设备完好;(2)对操作人员进行安全培训,确保其具备操作技能;(3)对施工现场进行安全检查,确保无安全隐患;(4)对施工人员进行安全教育,提高安全意识。
3. 提梁作业过程中的安全操作规程(1)操作人员必须持证上岗,严格遵守操作规程;(2)架桥机操作前,应进行设备自检,确保设备正常运行;(3)起吊前,应确保起吊物绑扎牢固,防止脱落;(4)起吊过程中,严禁超载、超速、超范围作业;(5)起吊过程中,操作人员应密切观察设备状态,发现异常立即停止作业;(6)起吊物下方严禁站人,防止发生意外;(7)作业现场应设置安全警示标志,提醒人员注意安全。
4. 提梁作业过程中的应急处理(1)发生故障时,应立即停止作业,切断电源,防止事故扩大;(2)发生人员受伤事故时,应立即进行现场救治,并及时拨打急救电话;(3)发生设备故障时,应立即采取措施,防止事故扩大,并报告上级部门;(4)发生火灾、触电等事故时,应立即采取灭火、断电等措施,并及时报警。
5. 提梁作业后的安全工作(1)作业完成后,应对现场进行清理,确保无安全隐患;(2)对设备进行检查,确保设备无损坏;(3)对操作人员进行总结,分析作业过程中的问题,提高安全意识。
四、注意事项1. 操作人员必须严格遵守安全操作规程,确保自身及他人安全;2. 加强对施工现场的巡查,及时发现并消除安全隐患;3. 定期对施工人员进行安全教育培训,提高安全意识;4. 加强与监理部门的沟通,确保施工安全。
架桥框架梁安全措施及交底1、梁安装安全措施(1) 现场严格执行统一指挥,在吊装过程中,除现场指挥人员外,任何人不得指挥操作。
吊装作业区严禁非工作人员入内,所有人员不得站在起重过程和运行起重物体下方。
(2) 高处作业人员必须采取劳动保护措施,戴好安全帽,系上安全带,穿防滑鞋,作业人员注意力集中,精神状态良好,作业前保证充分的休息,不得酒后作业。
高空作业,作好防护工作,防止工器具高空坠落,严禁从高处向下扔东西,以防伤人。
(3) 正式架梁前,架桥机必须经相关合格单位检验合格后方可使用;运梁台车,轨道线路严格检查并试车,查验各系统是否正常,起重索及龙门吊钢丝绳具是否符合规定要求。
(4) 运梁车移运梁前,确认T梁安放稳定牢固后方能动车运梁,在梁运输过程中,密切观察轨道线路的稳定性和梁车的运行稳定性,及时加固抄垫。
(5) 钢丝绳捆绑起吊梁片时,用包角垫瓦垫衬,保护混凝土箱的棱角,保护钢丝绳不受损。
(6) 所有配电箱,开关箱,电器线路,用电设备,防护设施必须经电气专业人员检查合格后方可使用。
(7) 夜间施工时,施工现场应照明良好。
(8) 施工安全交底采用两级交底,即项目部和施工员交底,施工员和工人交底,施工现场建立吊装管理体系,负责起重质量安全管理。
(9) 在已架设的梁跨上,相邻梁之间存在较大的梁间隙,梁缝间采取竹胶板满铺并与T梁预留钢筋绑扎,边梁架设好后设置临时防护栏杆及安全网,防止高空坠落事件发生,保证施工安全,保障人员的生命安全。
(10) 所有参与梁安装的人员应遵守相关操作规程,严禁丢抛物体,伤害列车或行人、车辆。
(11) 由于架梁作业面与铁路电力线距离不足5米,所有金属设施设备按规定接地。
(12)铁路中心线两侧30m内,不得堆放杂物,必须存放的物品必须用重物压实。
(13)架梁前,杭州供电段需完成京沪线和沪宁城际铁路的三项设备(绝缘套、绝缘子、避雷器)的安装工作。
(14)架桥机正式架设前,施工现场准备好备用电源,阻塞施工时,确保发电机处于热状态,且有转换开关,保证二路电源及时供电。
一、交底目的为确保架桥机架梁施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象1. 施工项目经理、技术负责人、施工班组全体成员;2. 参与架桥机架梁施工的相关人员。
三、交底内容1. 架桥机架梁施工安全风险分析(1)高处坠落:施工人员在高处作业时,易发生坠落事故。
(2)起重伤害:起重作业过程中,易发生物体坠落、吊车倾覆等事故。
(3)机械伤害:操作架桥机时,易发生机械伤害。
(4)触电事故:施工过程中,易发生触电事故。
2. 安全技术措施(1)高处作业安全措施1)施工人员必须佩戴安全帽、安全带,遵守高处作业安全规程。
2)高处作业区域设置安全防护栏杆,防止人员坠落。
3)施工过程中,严禁无关人员进入作业区域。
(2)起重作业安全措施1)起重作业人员必须持证上岗,严格遵守起重作业规程。
2)起重设备应定期检查、保养,确保设备安全可靠。
3)起重作业前,必须对吊物进行捆绑、加固,防止吊物脱落。
4)起重作业过程中,吊车操作人员、指挥人员、安全员必须坚守岗位,密切配合。
(3)机械伤害安全措施1)操作架桥机人员必须经过专业培训,熟悉设备性能和操作规程。
2)操作过程中,必须遵守设备安全操作规程,严禁违规操作。
3)设备周围设置警示标志,提醒人员注意安全。
(4)触电事故安全措施1)施工现场设置安全用电警示标志,提醒人员注意用电安全。
2)施工现场用电设备必须符合国家标准,严禁私拉乱接电线。
3)施工现场设置专职电工,负责施工现场的用电管理。
四、交底要求1. 施工人员必须认真听取安全技术交底,掌握施工安全知识。
2. 施工过程中,必须严格执行安全技术措施,确保施工安全。
3. 施工人员应自觉遵守施工现场的安全规定,不违章作业。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
五、交底时间本次安全技术交底时间为:____年____月____日。
六、交底人交底人:____(姓名)七、接受交底人接受交底人:____(姓名)八、附件1. 高处作业安全规程2. 起重作业规程3. 机械伤害预防措施4. 触电事故预防措施请各位接受交底人员仔细阅读并遵守以上内容,确保施工安全。
一、交底对象本次安全技术交底对象为所有参与架桥机安装、操作、维护及拆除的施工人员,以及现场管理人员。
二、交底内容1. 架桥机概述架桥机是一种用于桥梁工程中起吊、运输、安装梁体的专用设备。
它具有结构复杂、操作要求严格、安全风险高等特点。
2. 安全操作规程(1)施工前,对架桥机进行全面检查,确保设备状态良好。
(2)操作人员必须持证上岗,熟悉设备性能和操作规程。
(3)施工过程中,严格遵守安全操作规程,确保人身安全和设备安全。
(4)起吊、运输、安装梁体时,严格按照设计要求和操作规程进行。
3. 安全注意事项(1)架桥机安装前,需对场地进行平整、夯实,确保地基承载力满足要求。
(2)安装过程中,严格按照施工图纸和规范要求进行,确保设备安装牢固、稳定。
(3)起吊、运输、安装梁体时,注意观察设备运行状态,发现异常情况立即停止作业。
(4)操作人员应配备必要的安全防护用品,如安全帽、安全带、防尘口罩等。
(5)严禁酒后操作架桥机,严禁无关人员进入架桥机操作区域。
4. 紧急情况处理(1)发现设备故障,立即停止作业,并通知维修人员进行处理。
(2)发生火灾、触电等紧急情况,立即切断电源,并组织人员进行灭火、救援。
(3)发生人员伤亡事故,立即组织抢救,并及时报告相关部门。
5. 安全培训(1)对操作人员进行安全技术培训,使其掌握架桥机的操作技能和安全知识。
(2)定期组织安全检查,及时发现和消除安全隐患。
三、交底要求1. 施工单位应制定详细的安全技术交底方案,明确交底内容、时间、地点和人员。
2. 交底人应提前熟悉交底内容,确保交底内容准确、全面。
3. 施工人员应认真听取交底内容,掌握安全操作规程和注意事项。
4. 施工单位应定期对施工人员进行安全考核,确保其具备相应的安全技能。
四、总结架桥机施工安全至关重要,施工单位应高度重视安全技术交底工作,确保施工人员掌握安全操作规程,有效预防和避免安全事故的发生。
架桥机作业安全技术交底1. 背景介绍架桥机是一种用于建设或修复桥梁的特种设备,其作业过程涉及高空作业、重物搬运、机械操作等环节。
为了确保架桥机的安全作业,必须进行安全技术交底,让作业人员充分了解相关的安全措施和操作规程,从而降低事故发生的风险。
本文将详细介绍架桥机作业的安全技术交底内容,包括作业前的准备工作、安全措施的执行要点以及作业过程中的注意事项。
2. 作业前的准备工作在进行架桥机作业之前,必须进行充分的准备工作,以确保作业的顺利进行和人员的安全。
2.1 环境检查在选定作业地点之前,应对目标地点进行环境检查,包括地基情况、地面平整度、潜在障碍物等。
如果发现地面不平整或有障碍物存在,必须及时采取措施进行处理,以确保架桥机在作业过程中的稳定性和安全性。
2.2 架设方案在确定作业地点后,需要制定详细的架设方案。
架设方案应包括架桥机的放置位置、起重点、吊装高度、施工顺序、施工时间等内容。
同时,还需综合考虑作业现场的环境因素,例如风力、温度等,以确保作业过程的安全性。
2.3 人员组织与培训在架桥机作业前的准备阶段,应明确人员的职责分工,并组织相关人员进行安全培训。
培训内容应包括架桥机的操作规程、安全注意事项、紧急情况的应对措施等。
只有经过合格培训并取得相关证书的人员才能参与架桥机的作业。
3. 安全措施的执行要点为了保障架桥机作业的安全性,必须严格执行相关的安全措施。
以下是安全措施的执行要点:3.1 安全警戒区域划定在作业现场周围划定安全警戒区域,禁止无关人员进入。
安全警戒区域应明确标示,设置牢固的围栏和警示牌,以确保作业现场的安全。
3.2 安全防护设施在作业现场设置必要的安全防护设施,包括防护栏杆、警示灯、安全标识等。
这些设施的设置应符合相关标准,确保作业人员在安全区域内作业,并提醒周围人员注意安全。
3.3 临时道路的设置在架设桥梁的过程中,可能需要临时设置道路或改变原有道路的通行方式。
在进行这些道路调整时,必须制定详细的方案,并确保道路的平整和通畅,以确保架桥机的安全运输和作业。
架桥机架梁安全技术交底架梁安全技术交底(架桥机)1、施工人员进入现场必须穿戴整齐、禁止穿拖鞋、赤脚作业;禁止酒后作业。
2、所有特殊作业人员必须经过培训,考试合格、持有证件才能上岗。
3、高处作业人员,不得患有高血压、心脏病、贫血、恐高症、癫痫病、眩晕等禁忌症。
4、所有施工人员进入现场必须佩带相应的防护用品。
5、严禁在架子上打闹、休息。
严禁酒后作业。
高处作业必须系安全带;所有脚手架、工作平台必须严格按技术交底搭设,高处作业要设置防护网。
6、所有起重设备都应符合国家关于特种设备的安全规定,并进行严格管理。
在实际作业中,要严格执行以下规定:①、检查预制梁的砼强度(设计未作规定时,应达到设计强度的70%)、长度、重量、支承结构的砼强度(应符合安装梁体时所要求的)及吊点位置等是否符合设计要求,严禁无准备的盲目施工。
②、作业前,严格检查机具设备是否正常(长期不用的机具必须进行检测)。
A、对起重机传动部分进行试转。
要求操作系统及其他各部分性能完全正常。
B、在使用前要检查所有起重索具(梁体吊装宜使用新钢丝绳),均要符合规定(钢丝绳的安全系数不得小于6)。
通过滑轮的钢丝绳不得有接头、结节和扭绕。
如有不符合或损坏的索具应立即更换,方可使用。
③、吊装作业前,必须严格检查起重设备各部件的可靠性和安全性:应先将梁体吊离地面10cm左右,停机检查制动器灵敏性和可靠性以及梁体绑扎的牢固程度进行试吊,按设计吊重分阶段进行观测,确认情况正常后方可正式吊装作业。
工地主要负责人及专、兼职安全员应在现场亲自监督。
④、施工所需的作业平台、防护栏杆、上下梯道(不得使用缺档或无防滑装置的梯子)、安全网必须齐备。
7、吊装区域无闲散人员,障碍全部排除(包括回转半径内不得有障碍物)。
8、运输道路应平整坚实,如有松软、坑洼或高低不平,必须事先修整、加固;吊车作业地面必须坚实平整,支脚必须支平、支垫稳固。
安全运梁、架梁工作的基本操作规定:1、吊装作业必须指派经验丰富、业务熟练的专人统一指挥,要紧密配合、动作一致。
