筒仓工程监理细则
- 格式:doc
- 大小:41.06 KB
- 文档页数:15
宿迁益客饲料有限公司仓库、小料库、锅炉房工程监理细则(土建)内容提要监理目标关键控制点监理措施其它项目监理部(章) _______________专业监理工程师_______________总监理工程师_______________日期_______________江苏省建设厅监理处监制目录一、编制依据二、监理目标三、关键控制点四、监理措施五、工程验收六、工序监理七、工程材料质量监理监理实施细则本工程为宿迁益客饲料有限公司仓库、小料库、锅炉房,均为地上一层,建筑面积合计为854.04平方米,仓库、小料库层高为3.5米,锅炉房层高为5.5米至4.5米。
仓库、小料库为砖混结构,锅炉房为框架结构。
本工程耐久年限为二级50年,建筑物抗震设防烈度为8度(a=0.3g),建筑耐火等级为二级,生产火灾危险性分类为丙类,屋面防水等级为III级。
本工程水落管采用PVC,管径为110。
本工程做法:锅炉房基础为独立柱基础,C30砼、梁、板C30砼,砌体正负零以下为MU10砼标准砖,M10水泥砂浆砌筑,正负零以上为非砼承重砖M5混合砂浆砌筑。
仓库、小料库基础为MU10砼标准砖,基础采用M10水泥砂浆砌筑,正负零以上墙体采用砼承重砖,M7.5混合砂浆砌筑,圈梁、构造柱、现浇板均为C25砼。
宿迁益客饲料有限公司仓库、小料库、锅炉房工程位于宿豫区江山大道与太行山路交汇处,本工程现场施工于2020年11月12日开始施工,预计2020年是1月11日全部竣工。
我们针对上述工程特点将给予高度重视,制定细致的监理规划以满足业主及工程建设的要求。
一、编制依据1、建设监理规定建设部建监(95)第737号。
2、地基与基础工程施工及验收规范(GB5020202020)3、砌体工程施工及验收规范(GB5020202020)4、建筑工程施工质量验收统一标准(GB50300-2020)5、钢筋砼施工及验收规范(GB5020202020)6、砼质量控制标准(GB50164-2020)7、建筑地面工程施工质量验收规范(GB5020202020)8、钢筋焊接及验收规范(DB32/296-1999)9、屋面工程技术规范(GB50202094)10、地面与楼面工程施工及验收规范(GBJ202083)11、建筑装饰工程施工及验收规范(GBJ210-83)12、门窗安装及验收规范(JGJ103-96)13、建筑安装工程质量评定统一标准(GBJ300-88)二、监理目标1、安全无事故;2、质量合格率100%,确保市优,杜绝各类质量事故发生;3、合同履约率100%;三、关键控制点(一)监理工程师质量控制方法;1、审核有关技术文件、报告、报表;2、现场质量监督与检查(二)工序质量控制;(三)施工过程质量检查工作重点;四、监理措施1、测量:监理工程师利用测量手段,在工程开工前核查工程的定位放线,在施工过程中,控制工程的轴线和高程;在工程完工验收时,再次测量各部位的几何尺寸、高度等。
—009中盐昆山有限公司年产60万吨纯碱迁建项目工程监理实施细则(筒仓滑模)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章): 专业监理工程师:总监理工程师: 日期: 江苏省建设厅监制筒仓滑模监理实施细则1. 工程概况(1)工程名称:中盐昆山有限公司年产60万吨纯碱迁建项目(2)建设单位:中盐昆山有限公司(3)设计单位:中国天辰工程有限公司(4)勘察单位:常州市基础工程公司(5)监理单位:上海化工工程监理有限公司(6)施工单位:中国化学工程第十三建设有限公司(7)工程概况:本工程为中盐昆山有限公司年产60万吨纯碱迁建项目原料贮运(I标段)标段(210)中的四个(1#、2#、3#、4#筒仓)筒仓立壁圆形厚度。
筒仓基础采用桩与承台筏板基础,厚2.500m ,承台面标高-4.500m,筒仓外径为22.00m;仓壁厚为500mm。
筒仓壁起点为基础顶面-4.500m,仓壁顶标高为+40.00m。
仓壁混凝土强度等级C35,单个仓壁混凝土约1381.6m³;四个均采用单独滑模施工,标高从±0.000滑升至40.000m。
筒仓内设有卸料口,板厚度为500mm,单个仓壁砼3.14*22*0.5*40=1381.6m³。
2. 编制依据1) 工程地质勘察报告;2) 筒仓滑模施工组织设计(附专家论证报告);3) 《建筑工程质量验收统一标准》(GB50300-2001)4) 《混凝土结构工程施工质量验收规范》(GB50204-2002)5) 《钢结构工程施工质量验收规范》(GB50205-2001)6) 《滑动模板施工技术规范》(GB50113-2005)7) 《液压滑动模板施工安全技术规范》(JGJ65-89)8) 《组合钢模板技术规范》(GB50214-2001)9) 《混凝土强度检验评定标准》(GBJ107-2007)10) 《混凝土质量控制标准》(GB50164-2011)11) 《工程测量规范》(GB50026-2007)12) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)13) 《施工现场临时用电安全技术规范》(JGJ46-2005)14) 住建部建质(2009)87号 危险性较大的分部分项工程安全管理办法15) 《建设工程施工安全监理规程》DG/TJ08-2035-200816) 其他现行相关发律、法规、规章、工程建设强制性标准和设计文件;17) 已批准的安全监理方案;3. 相关的强制性标准要求《滑动模板工程技术规范》GB50113—20055.1.3 滑模装置设计计算必须包括下列荷载:1 模板系统、操作平台系统的自重(按实际重量计算);2 操作平台上的施工荷载,包括操作平台上的机械设备及特殊设施的自重(按实际重量计算),操作平台上施工人员、工具和堆放材料等;3 操作平台上设置的垂直运输设备运转时的额定附加荷载,包括垂直运输设备的起重量及柔性滑道的张紧力等(按实际荷载计算);垂直运输设备刹车时的制动力;4 卸料对操作平台的冲击力,以及向模板内倾倒混凝土时混凝土对模板的冲击力;5 混凝土对模板的侧压力;6 模板滑动时混凝土与模板之间的摩阻力,当采用滑框倒模施工时,为滑轨与模板之间的摩阻力;7 风荷载。
仓库工程监理细则编制:审核:X省今天工程建筑技术有限公司长威工程监理部目录壹. …………………...……安全监理工作细则贰.………………………混凝土垫层监理细则叁.……………………钢筋砼结构质量管理细则肆.……………………………钢结构监理细则伍.…………………………电气工程监理细则壹.安全监理工作细则一、.工程概述:1.1工程项目名称:仪陇县扶轮育才职业中学校综合教学楼工程1.2工程建设地点:仪陇县金城镇1.3建设规模:3400平方米1.4工程类型和特点:1..5建设单位:仪陇县扶轮育才职业中学校1.6设计单位:1.7承建单位:二、编制依据1、《中华人民共和国建筑法》。
2、《中华人民共和国安全生产法》。
3、《建筑工程安全生产条例》。
4、《建筑工程质量管理条例》。
5、《建筑安装工程安全技术规范》。
6、《建设工程监理规范》。
7、《建筑工程施工现场管理规定》。
8、《建筑施工高处作业安全技术规程》。
9、《工程建设强制性标准》。
10、《国家及X省关于安全的相关规定》。
三、安全管理目标根据施工合同中约定的安全目标加以控制。
通常情况下,杜绝人身死亡及重伤事故。
四、安全管理制度1、总监理工程师负责制总监理工程师是监理单位法定代表人授权,派驻施工现场的总负责人,行使委托监理合同赋予监理单位的权利和义务,全面负责受委托工程的建设监理工作。
项目总监负责组织和领导项目监理部的安全监理活动。
由项目总监组织监理部人员对工程项目特点进行分析,制定项目安全控制要点,对工程不同阶段的安全控制重点提出防范措施,并制定和落实监理人员安全责任制。
2、建立监理人员安全培训教育制度监理人员进场后,监理部组织监理人员学习相关安全法律法规,做好自身的安全防护,保证人身安全,并对分管监理工作所涉及的法律法规及强制性标准进行深入学习。
熟悉掌握其内容,提出相应安全控制点。
3、安全例会制度监理部结合自身项目特点,定时召开内部会议,分析工程阶段性安全防范重点,对工程安全现状进行总结,对下步安全工作控制内容提出要求。
水泥筒仓滑模施工监理质量控制介绍水泥筒仓是常用的存储大型散装物料的仓库之一。
在筒仓的施工过程中,滑模是必不可少的工序。
本文将介绍水泥筒仓滑模施工监理质量控制的要点和流程,帮助监理人员在施工过程中发现和纠正问题,确保施工质量。
施工前准备工作在滑模施工前,首先需要进行准备工作,包括:•筒仓的基础工程要求已达到要求。
•滑模钢板、水泥浆的准备工作已经完成。
•施工人员已经具备滑模的技能和经验。
施工过程中的监督在滑模的施工过程中,监理人员需要关注以下几个方面:现场环境•施工现场的环境是否符合要求,如是否有风、雨、雪、雷电等自然因素对施工带来影响。
•施工现场是否保持整洁,是否有杂物。
若有杂物需要及时清理,避免对施工带来影响。
原材料•滑模钢板是否清洁无油污并铺贴平整,滑板之间是否有空隙。
若有污渍需及时处理,铺贴时需注意铺贴方向和切口位置。
•水泥浆的质量是否符合要求,含水量是否适中,混合比例是否正确。
若有问题需及时调整,最终控制水泥浆的密度和流动性。
滑模施工工艺•须按要求先执行试扔、试涂、试施工等步骤,确保滑模质量,达到光滑、平整、无缝隙的的要求。
•同时应注意钢板的张力是否合适,防止变形或漏浆现象。
•需要对滑模施工的质量进行及时的检测和纠正,避免不良质量对后续工序造成影响。
施工后的质量验收滑模施工完成后,必须进行质量验收,主要包括以下几个方面:•滑板面和夹砖之间是否有缝隙。
•滑板平整度、垂直度是否符合要求。
•滑板离筒仓外墙的距离是否符合要求。
•滑板的表面质量是否平整、光滑。
总结水泥筒仓滑模施工是比较复杂的工序,需要进行全过程监控和控制。
监理人员需要对现场环境、原材料和施工工艺等方面进行严格的监督,确保整个过程的质量控制。
同时,施工后还需要进行质量验收,最终达到工程质量的要求。
康通物流园区安全监理细则编制:审核:邯郸达川招标咨询有限公司年月日目录一.工程概况及专业工程特点 (2)二.编制依据 (4)三.监理工作程 (5)四.安全监理工作的目标值及控制要点 (6)4.1 安全监理工作目标值 (6)4.2 施工各阶段的安全生产监理 (6)4.3 施工现场安全生产监理控制要点 (9)五.危险性较大的分部工分项工程安全监理的实施 (10)5.1 降水工程/基坑支护与土方开挖工程 (10)5.2脚手架工程 (11)5.3模板工程 (14)5.4施工现场临时用电 (15)5.5‘三宝’‘四口’‘临边’防护工程 (17)5.6起重机械 (20)六.监理工作方法及措施 (27)6.1现场监理人员安全守则、安全监理师岗位职责 (27)6.2安全施工监理手段 (28)6.3安全施工监理措施 (28)七、文明施工 (29)安全监理细则一、工程概况与专业工程特点1.1、工程概况河北康通物流园区包括综合办公楼和钢结构仓库等工程,位于邯郸市城安工业园区,成峰路南侧。
综合办公楼为框架结构,地下一层,地上六层主楼带2层裙楼,建筑面积11136.07平方米。
上部结构的嵌固部位为基础顶,建筑物总高度为22.900m。
一层地面标高±0.000对应的绝对高程详见建筑。
室外地坪为﹣0.45m。
结构耐火等级为一级,结构构件均为不燃烧体,构件耐火极限为:柱3.0h,墙3.0h,梁2.0h,楼板及楼梯为1.5h;建筑物防雷等级为三级,框架的抗震等级为三级。
钢结构仓库,共一层,柱顶标高为 6.000m,建筑占地面积为10632.60平方米,结构形式为门式钢架轻型房屋钢结构,柱下钢筋混凝土独立柱。
建筑结构构件耐火极限为柱2.5h,梁1.5h,围护0.5h。
本工程防火等级为Ⅱ级,要求构件耐火极限为:钢柱2.5小时、梁1.5小时、非承重外墙0.5小时、楼板1.0小时、屋面板1.0小时。
焊缝质量等级:本设计所有要求全熔透、等级强度的焊缝为二级焊缝。

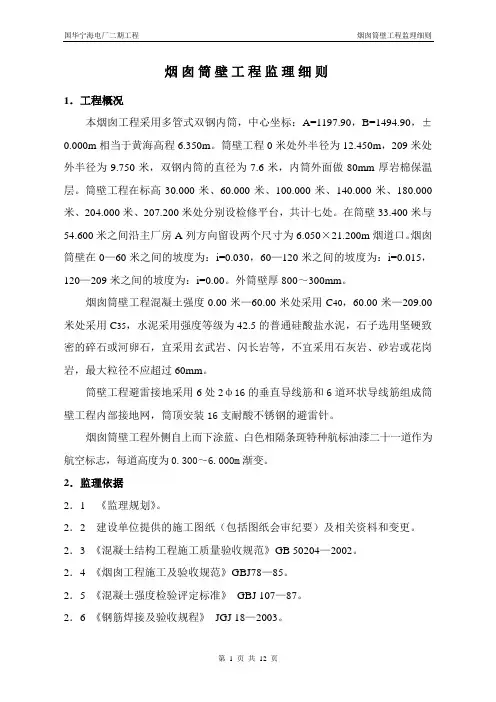

烟囱筒壁工程监理细则1.工程概况本烟囱工程采用多管式双钢内筒,中心坐标:A=1197.90,B=1494.90,±0.000m相当于黄海高程6.350m。
筒壁工程0米处外半径为12.450m,209米处外半径为9.750米,双钢内筒的直径为7.6米,内筒外面做80mm厚岩棉保温层。
筒壁工程在标高30.000米、60.000米、100.000米、140.000米、180.000米、204.000米、207.200米处分别设检修平台,共计七处。
在筒壁33.400米与54.600米之间沿主厂房A列方向留设两个尺寸为6.050×21.200m烟道口。
烟囱筒壁在0—60米之间的坡度为:i=0.030,60—120米之间的坡度为:i=0.015,120—209米之间的坡度为:i=0.00。
外筒壁厚800~300mm。
烟囱筒壁工程混凝土强度0.00米—60.00米处采用C40,60.00米—209.00米处采用C35,水泥采用强度等级为42.5的普通硅酸盐水泥,石子选用坚硬致密的碎石或河卵石,宜采用玄武岩、闪长岩等,不宜采用石灰岩、砂岩或花岗岩,最大粒径不应超过60mm。
筒壁工程避雷接地采用6处2ф16的垂直导线筋和6道环状导线筋组成筒壁工程内部接地网,筒顶安装16支耐酸不锈钢的避雷针。
烟囱筒壁工程外侧自上而下涂蓝、白色相隔条斑特种航标油漆二十一道作为航空标志,每道高度为0.300~6.000m渐变。
2.监理依据2.1 《监理规划》。
2.2 建设单位提供的施工图纸(包括图纸会审纪要)及相关资料和变更。
2.3 《混凝土结构工程施工质量验收规范》GB 50204—2002。
2.4 《烟囱工程施工及验收规范》GBJ78—85。
2.5 《混凝土强度检验评定标准》GBJ 107—87。
2.6 《钢筋焊接及验收规程》JGJ 18—2003。
2.7 《混凝土外加剂应用技术规范》GB 50119—2003。
康通物流园区综合办公楼扬尘噪声治理监理实施细则编制:审核:邯郸达川招标咨询有限公司年月日目录一、工程概况二、环境特点三、监理工作依据四、监理组织机构五、扬尘噪声控制监理工作的主要流程六、扬尘噪声治理工作总目标七、施工现场扬尘噪声控制工作计划八、扬尘噪声治理监理工作程序九、扬尘噪声治理的控制措施要点十、应急预案扬尘噪声治理监理实施细则为实现《监理规划》目标,结合本工程环境及土方工程特点,必须严格施工监理,开展文明施工,争创标准化施工现场;为减少雾霾,降低噪声,保持一个清洁适宜的工作、生活和休息环境,特制定本《防治扬尘噪声监理实施细则》。
一、工程概况本工程位于邯郸市城安工业园区,成峰路南侧,框架结构,地下一层,地上六层主楼带2层裙楼,建筑占地面积11136.07平方米。
上部结构的嵌固部位为基础顶,建筑物总高度为22.900m。
一层地面标高±0.000对应的绝对高程详见建筑。
室外地坪为﹣0.45m。
结构耐火等级为一级,结构构件均为不燃烧体,构件耐火极限为:柱3.0h,墙3.0h,梁2.0h,楼板及楼梯为1.5h;建筑物防雷等级为三级。
建筑结构的安全等级为2级,设计使用年限为50年,场地地震基本烈度为7度(0.15g),造价人才网框架的抗震等级为三级。
二、环境特点工程环境特点:本工程位于邯郸市城安工业园区,成峰路南侧,框架结构,工程处于郊外。
三、监理工作依据1、招投标文件及施工图纸;2、国家及地方政府的有关建筑法律、法规、条文;3、《河北省关于加强建筑施工扬尘治理15条措施》;4、标准规范4.1、建筑施工场界噪音限值 GB12523-1990;4.2、大气污染物综合排放标准 GB16297-2012;4.3、河北省《建设工程安全文明工地标准》DB13(J)/T100-2009。
四、监理组织机构1、建立扬尘噪声控制监理领导小组,负责指挥及协调工作,人员组成如下:组长:总监成员:专业监理2、职责(1)、专业监理工程师:落实监理控制措施,提出整改意见,达到目标要求。

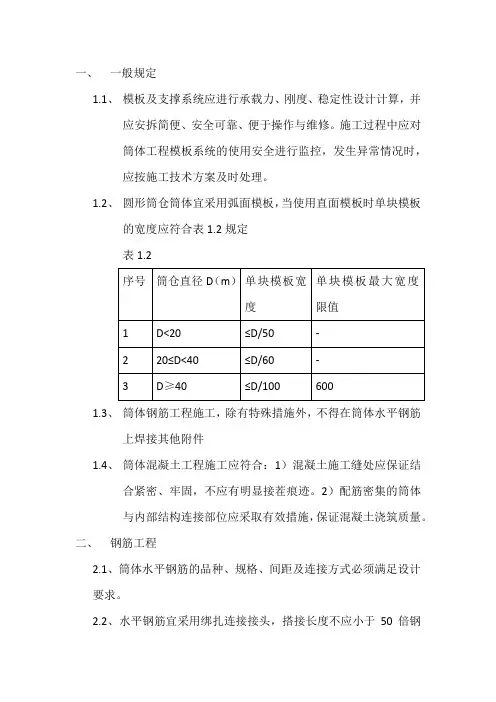

一、一般规定1.1、模板及支撑系统应进行承载力、刚度、稳定性设计计算,并应安拆简便、安全可靠、便于操作与维修。
施工过程中应对筒体工程模板系统的使用安全进行监控,发生异常情况时,应按施工技术方案及时处理。
1.2、圆形筒仓筒体宜采用弧面模板,当使用直面模板时单块模板的宽度应符合表1.2规定表1.21.3、筒体钢筋工程施工,除有特殊措施外,不得在筒体水平钢筋上焊接其他附件1.4、筒体混凝土工程施工应符合:1)混凝土施工缝处应保证结合紧密、牢固,不应有明显接茬痕迹。
2)配筋密集的筒体与内部结构连接部位应采取有效措施,保证混凝土浇筑质量。
二、钢筋工程2.1、筒体水平钢筋的品种、规格、间距及连接方式必须满足设计要求。
2.2、水平钢筋宜采用绑扎连接接头,搭接长度不应小于50倍钢筋直径。
当施工质量有可靠保证时,水平钢筋连接也可采用搭接焊接,焊接的两根钢筋应处于上下位置,施工前应进行焊接工艺评定并验收合格,钢筋焊接接头的有效焊缝长度不应小于12倍钢筋直径。
外观质量应全数检查并按规定从工程部位截取试件做力学性能检验。
水平钢筋接头位置应错开布置,水平方向错开距离不应小于一个搭接区段,也不应小于1.0m,在同一竖向截面上每隔三根钢筋不应多于一个接头。
(不大于25%搭接率)2.3、筒体弧形水平钢筋应采用机械成型。
钢筋弧度应均匀,端部不应有明显翘曲。
2.4竖向刚筋的下料长度应控制在4~6m。
竖向钢筋宜采用机械连接或焊接连接。
当采用绑扎连接时,光面钢筋搭接长度不应小于40倍钢筋直径,不加弯钩;带肋钢筋搭接长度不应小于35倍钢筋直径。
接头位置应错开布置,同一连接区段内的接头百分率应符合设计要求,当设计无规定时,不宜大于25%。
2.5、水平钢筋与竖向钢筋应紧密接触,交叉点应全数绑扎,绑扎丝头应背向模板面。
2.6、筒体内侧和外侧钢筋之间应设置拉结连系筋、焊接骨架钢筋等。
变截面筒体的竖向钢筋向圆心的倾斜角应有限位保证措施。
2.7、每一混凝土浇筑层面以上,至少应留置一道绑扎好的水平钢筋。

12万吨筒库监理安全管理制度一、目的与范围本制度旨在确保12万吨筒库监理安全,规范筒库监理人员的操作行为,加添筒库监理工作的安全性和可靠性。
本制度适用于全部参加12万吨筒库监理工作的人员,包含筒库监理部门的工作人员、外聘的筒库监理人员、与筒库监理工作相关的其他人员。
二、管理标准2.1 筒库监理人员资质要求1.筒库监理人员应具备相关专业知识,并拥有相关的从业证书。
2.筒库监理人员应定期参加相关培训,并连续更新专业知识。
3.筒库监理人员应具备良好的沟通本领和团队合作精神。
2.2 筒库监理工作流程1.筒库监理人员应依照设计要求,对筒库工程进行全面监理,确保施工符合相关标准和规范。
2.筒库监理人员应依照项目计划,及时检查施工料子的质量,确保施工料子符合要求。
3.筒库监理人员应定期检查施工现场的安全设施,确保施工现场的安全性。
4.筒库监理人员应及时上报施工质量问题,并帮助解决施工过程中的问题。
2.3 筒库监理安全管理要求1.筒库监理人员应严格遵守相关法律法规和公司规定,确保工作符合安全生产要求。
2.筒库监理人员应佩戴必需的个人防护装备,并正确使用工作工具。
3.筒库监理人员应定期参加安全培训,加强安全意识和应急处理本领。
4.筒库监理人员应监督施工人员的安全操作行为,并及时矫正不安全行为。
2.4 筒库监理工作质量考核1.筒库监理人员的工作质量考核应综合评价,包含施工质量、安全管理、团队合作等方面。
2.筒库监理人员的考核结果将影响其晋升和奖惩等事项。
3.筒库监理人员应每年接受一次绩效考核,做到公开、公正、公平。
三、考核标准3.1 施工质量考核标准1.筒库监理人员应严格依照设计要求和施工图纸进行监理,确保施工质量实现相应标准。
2.筒库监理人员应对施工过程进行全程监管,并及时矫正施工中存在的问题。
3.筒库监理人员应及时上报施工质量问题,并搭配相关部门进行解决。
4.施工质量考核标准将综合评价筒库监理人员的质量推断和问题解决本领。

一、前言本监理实施细则依据《建筑法》、《建设工程质量管理条例》、《安全生产管理条例》和国家有关规范、标准及设计图纸、图集,在《****生物发电工程监理规划》的指导下编制而成,是指导钢筋混凝土烟囱具体监理业务实施的文件。
本细则适用于****生物发电工程所属100m钢筋混凝土烟囱。
按照山东省****设计院设计的烟囱施工图及参照图集号为99SG212-3的100m钢筋混凝土烟囱标准图集通知施工。
二、工程概况及特点2.1烟囱工程: 烟囱高度100.000m,出口内径2.500m,基础型号为烟囱标准图集中J25-12筒壁型号为TB25-2,烟气入口尺寸由DXE =1900×3800改为DXE=2500×4500,烟气入口处底标高由3.5m改为5.35m,烟气入口由两个改为一个,灰斗平台随入口处标高上移相应抬高。
烟气最高温度小于250℃,烟气中含硫量小于0.75%,基本风压值0.4kN/㎡,抗震设防烈度7度,设计标高±0.000相当绝对标高2.200m(85年黄海高程)。
烟囱桩基采用先张法预应力混凝土高强管桩PHC500(100)AB-C80共58根,桩长26m,单桩承载力特征值为750KN。
基础承台混凝土采用C25、筒壁混凝土采用C30,基础垫层、散水、地坪混凝土C10。
内衬采用M2.5级水泥砂浆砌MU7.5级烧结普通砖,隔热层材料采用厚度为100mm的憎水性水泥珍珠岩制品。
烟囱爬梯设在常年主导风向的上风口;测温孔设在爬梯旁,10.000m标高处设置一个测温孔;沉降观测标设在标高0.500m处,共4个点沿筒壁均匀布置。
烟囱钢平台设置在标高30.500m、90.000m 处。
烟囱工程特点是虽然结构较简单,但技术含量要求较高,又因为高度高,作业面狭窄,又涉及立体作业,所以安全施工尤为重要。
3.3 建筑单项工程竣工验收流程图承建单位提出开工申请木工,钢筋工跟班保质量申请浇灌令四、监理工作的方法及措施100m钢筋混凝土烟囱工程监理的主要工作是工程的质量控制、安全控制、进度控制、投资控制、合同管理信息管理和工程协调。
康通物流园区安全监理细则编制:审核:邯郸达川招标咨询有限公司年月日目录一.工程概况及专业工程特点 (2)二.编制依据 (4)三.监理工作程 (5)四.安全监理工作的目标值及控制要点 (6)4.1 安全监理工作目标值 (6)4.2 施工各阶段的安全生产监理 (6)4.3 施工现场安全生产监理控制要点 (9)五.危险性较大的分部工分项工程安全监理的实施 (10)5.1 降水工程/基坑支护与土方开挖工程 (10)5.2脚手架工程 (11)5.3模板工程 (14)5.4施工现场临时用电 (15)5.5‘三宝'‘四口'‘临边'防护工程 (17)5.6起重机械 (20)六.监理工作方法及措施 (27)6.1现场监理人员安全守则、安全监理师岗位职责 (27)6.2安全施工监理手段 (28)6.3安全施工监理措施 (28)七、文明施工 (29)安全监理细则一、工程概况与专业工程特点1.1、工程概况河北康通物流园区包括综合办公楼和钢结构仓库等工程,位于邯郸市城安工业园区,成峰路南侧。
综合办公楼为框架结构,地下一层,地上六层主楼带2层裙楼,建筑面积11136.07平方米。
上部结构的嵌固部位为基础顶,建筑物总高度为22.900m。
一层地面标高±0.000对应的绝对高程详见建筑。
室外地坪为﹣0.45m。
结构耐火等级为一级,结构构件均为不燃烧体,构件耐火极限为:柱3.0h,墙3.0h,梁2.0h,楼板及楼梯为1.5h;建筑物防雷等级为三级,框架的抗震等级为三级。
钢结构仓库,共一层,柱顶标高为6.000m,建筑占地面积为10632.60平方米,结构形式为门式钢架轻型房屋钢结构,柱下钢筋混凝土独立柱。
建筑结构构件耐火极限为柱2.5h,梁1.5h,围护0.5h。
本工程防火等级为Ⅱ级,要求构件耐火极限为:钢柱2.5小时、梁1.5小时、非承重外墙0.5小时、楼板1.0小时、屋面板1.0小时。
焊缝质量等级:本设计所有要求全熔透、等级强度的焊缝为二级焊缝。
筒仓工程监理细则1. 引言筒仓工程监理是指在筒仓建设过程中对施工单位进行监督和检查,确保筒仓工程的质量达到建设标准,并且保证施工安全。
本文档旨在规范筒仓工程监理的具体细则和要求,以提高筒仓工程的建设质量。
2. 监理人员的资质要求筒仓工程监理人员要具备以下资质:1.具有建筑工程监理工程师或建造师资格证书;2.具有从事筒仓工程监理工作的经验和实践能力;3.掌握现代化的工程监理方法和技术,具有一定的理论基础和实践经验;4.具有良好的沟通能力和组织协调能力。
3. 监理任务和要求3.1 监理任务1.对筒仓的施工工序进行监理,确保施工进度符合要求;2.对筒仓工程材料的选用、供应商的选择、物流运输等进行监理,确保工程材料质量符合要求;3.对筒仓工程施工时的施工现场、设备和机具等进行监理,确保施工现场的安全;4.对筒仓工程质量的验收进行监理,确保工程质量符合建设标准;5.对筒仓工程的竣工验收进行监理,确保筒仓工程建设符合开工前规划。
3.2 监理要求1.监督施工单位的工作,确保其按照相关标准和规范进行施工;2.对筒仓工程材料的选用、供应商的选择、物流运输等进行监理,确保工程材料质量符合要求;3.根据工程进度,适时出具监理报告,及时发现工程施工中存在的问题和隐患,并及时协调解决;4.对所有质量缺陷进行立即处理,保证筒仓工程质量合格;5.对施工单位进行质量管理培训,提高他们的专业技能;6.在施工期间,对行业新技术和新工艺进行研究,为提高筒仓工程的建设质量提供支持。
4. 监理报告的编写和提交4.1 监理报告的编写监理报告是指在筒仓工程建设过程中,监理人员对施工单位和建设单位工作进行的报告。
监理报告应包含以下内容:1.工程建设情况的概述;2.每次工作检查和审核发现的问题和建议;3.对工程质量、进度、安全等方面的评价和预测;4.对筒仓工程建设过程中的特殊要求和注意事项的说明;5.其他必要内容。
4.2 监理报告的提交监理报告的提交应符合以下要求:1.监理报告应按照合同约定和监理要求进行编写;2.监理报告应及时编写,一般每月至少编写一次;3.监理报告应经过监理人员签字确认后,再提交给建设单位。
物流园区综合办公楼安全监理技术操作规程编制:审核:达川招标咨询有限公司年月日安全监理技术操作规程监理工作安全技术操作规程核心重点是施工前对安全方面工作进行预控,防止出现安全隐患,在施工过程中进行事中控制,及时消除安全隐患具体操作规程如下:1、严格审查组织设计中安全技术措施和专项工程技术方案,提出书面整改意见,要求施工单位补充齐全,具有可操作性。
作为监理工作依据。
2、进行监理对安全工作交底,提出现场统一要求,抓好预控工作。
施工进场在第一次现场会议上进行监理工作的交底,明确监理安全管理工作的内容及采取的方法和措施。
以便更好的开展相关监理工作。
3、定期例会上,安全生产方面作为一项重要内容进行总结,统一认识,提出改进意见,做好会议纪要,并督促落实。
4、严格执行验收规范及规程、强制性条文。
加大结构工程质量控制力度,必要时,依据授权采取必要的经济手段。
5、定期组织安全、文明施工专项检查,对于存在的问题及安全隐患进行记录,由施工单位自己确定整改方案和时间,调动其主观能动性,促进整改落实。
采取记分制,对于排名最后的施工单位,根据委托权利进行处罚。
6、专业监理看到和检查发现的安全事故隐患和违章施工行为,采取口头指令、下达监理工程师通知单,要求施工单位限期整改,并检查整改结果。
7、对于施工单位不积极采取措施排除安全事故的隐患,施工中不积极采取安全技术措施,违章施工,施工单位安全管理人员不到位、不负责任的,以及没有被批准的施工方案,就进行施工的,监理下达暂停施工令,报告建设单位要求施工单位停工整改。
8、对于施工单位不按指令停止施工,拒不整改的,监理机构以书面形式或电话报告监督站,由政府主管部门进行解决。
9、监理人员必须坚持安全第一、预防为主的原则。
对于看到的安全事故隐患和施工人员处于危险之中的,及时口头指令,提醒改正,消除可能发生的安全事故。
对于拒不整改,同一隐患长期出现的,给予经济处罚。
10、积极与建设单位协调,共同搞好安全管理工作。
筒仓与仓储设施监理实施细则一、引言在现代物流和供应链管理中,筒仓和仓储设施监理具有重要的地位和作用。
为了确保筒仓和仓储设施的安全、高效运作,制定和执行一套科学、全面的监理实施细则势在必行。
本文以筒仓与仓储设施监理为主题,旨在通过规范化的监理流程和要求,提高仓储设施和筒仓的管理水平,确保物资储存和流通的安全可靠。
二、监理机构及监理人员职责(一)监理机构1. 监理机构应为独立、公正的第三方机构,具备相关资质和能力。
2. 监理机构应根据仓储设施的类型和规模,选派合适的监理人员进行实地监理。
3. 监理机构应与委托方签订监理服务合同,明确监理范围、责任和义务。
(二)监理人员职责1. 监理人员应全面了解仓储设施和筒仓的建设、运营和维护等相关信息。
2. 监理人员应依据监理实施细则的要求,进行现场巡查、监测和数据分析,确保仓储设施的安全性和合规性。
3. 监理人员应及时向委托方提供监理报告和建议,以促进问题的及时解决和改进工作。
4. 监理人员应保持独立客观、公正廉洁的态度,同时要与领导者、设计者和施工方等各方保持密切合作。
三、监理范畴及要求(一)筒仓监理1. 筒仓的建设监理:a. 监理人员应参与筒仓的设计、施工图纸审核等工作,确保筒仓的结构、设备和布局符合相关规范和标准。
b. 监理人员应对筒仓的施工工艺、质量控制措施进行监督和检查,确保施工质量和安全。
2. 筒仓的运营监理:a. 监理人员应检查筒仓的设备、仓位利用率和通风等运营状况,发现问题及时提出整改措施。
b. 监理人员应监测筒仓内的环境参数,如温度、湿度和气味等,确保物资的储存条件符合要求。
(二)仓储设施监理1. 仓储设施的安全监理:a. 监理人员应检查仓储设施的消防设备、照明系统和应急出口等安全设施,确保其完好有效。
b. 监理人员应检查仓储设施的结构强度和防护设施,确保其能承受正常的堆垛和运输活动。
2. 仓储设施的管理监理:a. 监理人员应审核仓储设施的管理制度和操作规程,确保其合理性和可行性。
筒仓工程监理细则(受控版本)*****公司筒仓界区土建专业监理实施细则批准:审核:编制:2013.07.20.发布并实施*筒仓工程监理细则目录1、 ............................................. 2工程概况:3、 ............................................. 2编制依据:3、 .......................................... 2监理工作流程:4、 .............................. 4监理工作的控制要点及控制目标5、 ................................... 4监理工作的方法及措施:6、钢筋混凝土工程监理工作内容 (5)7、 .......................................... 16旁站监理计划:8、 ............................................... 16监理人员筒仓工程监理细则筒仓筏板基础监理实施细则因储煤筒仓施工技术复杂。
专业性强,为了便于现场管理,确保筏板基础钢筋及混凝土施工质量,结合现场的施工特点,制定监理实施细则。
一.编制监理实施细则得依据:1、本工程监理规划2、与工程相关的施工设计图纸及变更3、施工单位申报的相关施工方案二、工程概况:1、单位工程名称:储煤仓工程2、建设单位:久泰能源科技有限公司3、设计单位:赛鼎工程有限公司4、施工单位:济南建工总承包集团有限公司5、监理单位:山东昊华工程管理有限公司6、工程地点:久泰能源科技有限公司厂区内本工程为4个筒仓,东西顺序排列。
筏板基础未C40钢筋混凝土结构。
筏板基础是两个筒仓为一个整体,筏板中间各设加强带一道。
在西2#仓与3#仓之间设100mm宽沉降缝一道。
筏板基础尺寸为32m×143m,厚度为2m。
地基为风化石,基础底标高为-4.00m,±0.00m为绝对高程67.300m。
本工程混凝土设计标号高,含钢筋量大,混凝土约9000m,筏板基础钢筋(包括筒壁、暗柱插筋)约2000吨钢筋。
三.监理工作流程:筒仓工程监理细则施工方案报审表不合格审查方案施程防水工检验批完成后自否自检合格?指示整填报《报验申请表》改监理工程师现场检查检验批质量否格合检查自检钢筋绑扎施工自检模板安装施工抗底板C30 渗砼浇注四、监理工作的控制要点及控制目标筒仓工程监理细则项目工程质量控制点控制目标钢筋品牌、规格、尺寸、搭接长度、套丝规钢筋安装格长度、钢筋丝头长度、扭矩力值、钢筋焊接,预埋件的规格、数量、尺寸、位置、钢砼C40 筋保护层厚度等应符合要求检查轴线位置是否准确,模板接缝应严密,模板安装不应漏浆,模板与砼的接触面应清理干净并涂刷隔离剂,模板内的土屑、杂物等要清理干净控制水泥品种、强度等级,沙石质量,砼配砼施工合比、外加剂的数量、塌落度等符合要求,振捣应依次进行不得漏振,抗渗砼浇水养护天,表面应平整,不得有露14时间不得少于筋、蜂窝、麻面等缺陷五.监理工作的方法及措施:1.工程质量的控制方法(1)按照监理规划及监理实施细则的规定,对施工全过程进行全面控制,及时纠正违规操作,清除质量隐患,跟踪质量问题,验证纠正效果;(2)采用钢卷尺、水准仪、经纬仪等工具进行平行检验,以验证施工质量;(3)对底板C40砼的浇注过程进行全程旁站监理;(4)现场监理工程师2人轮流值班,保证现场不离人;2.工程质量控制的措施(1)核查承包单位的机构设置,人员配备、职责与分工的落实情况;)要求各级专职质量检查人员配齐并持证上岗;2(.筒仓工程监理细则(3)对水泥的品牌、砂石的质量、砼配合比、水灰比、塌落度及膨胀剂的掺合量进行控制,砼搅拌站要有专人负责,责任到人;(4)检查底板钢筋是否用4厘米大、同标号的预制块垫起,确保砼的保护层厚度;(5)对钢筋焊接接头进行试验,检查试验结果是否符合要求;对钢筋的搭接长度、间距等用钢卷尺进行测量,确保钢筋满足设计的强度及间距要求;(6)根据图纸对水、电等的预埋构件的数量、规格、尺寸进行复核,确保满足设备安装的要求;(7)对模板的轴线位置,模板的密实度进行检查,确保主体轴线不偏移,砼浇注时不漏浆;(8)监督砼浇注人员按砼施工方案的要求进行振捣,保证不漏振,不过振,对墙板插筋根部等钢筋密集处采取二次振捣,确保砼密实,以免产生露筋、蜂窝、麻面等现象;六、钢筋混凝土工程监理工作内容1、钢筋工程钢筋工程是钢筋混凝土结构的筋骨。
对钢筋工程的预验,就是要监督施工单位的材料质量、钢筋加工到绑扎均要符合设计图纸和施工规范要求。
(1)熟悉结构施工图,明确基础、漏斗、仓壁、仓上建筑等部分钢筋的品种、规格、绑扎要求以及某些结构部位配筋的特殊处理。
有关配筋变化的图纸会审记录和设计变更通知单,应及时在相应的结构图上标明,避免遗忘,造成失误。
掌握规范中钢筋构造措施的规定。
本工程钢筋工程主要分四个部分,即基础部分、筒体部分、仓体部分、仓上建筑部分,重点在于基础部分、筒体部分和仓体部分。
(2)把好原材料进场检验关①本工程钢筋的使用量大,因此钢筋的品种要符合设计要求,进场的钢筋必须有出厂质量证明书或试验报告单,钢筋表面或每捆(盘)钢筋均应有标志。
②钢筋的性能要符合规范要求。
进场的钢筋应按炉(批)号及直径分批检验。
按有关标准的规定取样,作物理力学性能试验,在施工过程中,可以进行一定量的见证取样。
检查标准、取样频率及试验方法,见表3.3.15。
③督促施工单位及时将验收合格的钢材运进钢筋堆放现场,堆放整齐,挂上标签,并采取有效措施,避免钢筋锈蚀或油污。
(3)钢筋的下料、加工应要求施工单位的技术员对钢筋工进行详细的技术交底。
监理工程师应对成型的钢筋进行检查,发现问题,及时通知施工单位改正,检查内容.筒仓工程监理细则可按表3.3.15进行。
(4)检验合格后方可批准上岗。
钢筋接头应符合规范要求,并根据《钢筋机械连接技术规程》JGJ107—2010的有关规定,抽取连接接头的试样进行检验。
①钢筋连接质量的控制a)钢筋焊接的一般规定:在工程开工或每批钢筋正式焊接之前,必须进行现场条件下钢筋焊接性能试验。
合格后,方可正式生产。
b)钢筋工程质量监理汇总表,见表3.3.15。
直螺纹接头的现场加工应符合下列规定:1钢筋端部应切平或镦平后加再工螺纹;2墩粗头不得有与钢筋轴线相垂直的横向裂纹;3钢筋丝头长度应满足企业标准中产品设计要求,公差应为0~2.0p(p为螺距):4钢筋丝头宜满足6f级精度要求,应用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p。
抽检数量10%,检验合格率不应小于95%。
2 接头的安装直螺纹钢筋接头的安装质量应符合下列要求:(1)安装接头时可用管钳扳手拧紧,应使钢筋丝头在套筒中央位置相互顶紧。
标准型接头安装后的外露螺纹不宜超过2p。
(2)安装后应用扭力扳手校核拧紧扭矩,拧紧扭矩值应符合钢筋机械连接规程的相关规定:(3)校核用扭力扳手的准确度级别可选用10 级。
4)钢筋直螺纹连接质量的控制(在施工现场加工钢筋接头应符合下列规定:人员应相对稳定。
加工的钢筋接头操作工人应经专业人员培训合格后才能上岗,、1.筒仓工程监理细则表:3.3.15 钢筋工程质量监理汇总表检验及认可允许项质量标准误差目认可程序检验方法检验频率.外观检查:用卡尺1 量.力学性能:每根取 2热同一炉号,重量不大《钢筋混凝土用钢二个试样分别进行拉轧作为一批,任84 60t于GBl499筋》—力和冷弯试验。
如有钢选二根。
一项结果不符合标准筋现到师监理工程规定的数值,则另取并根场见证取样,双倍数量的试样重做准验批结果试据外观检查:用卡1.同级别、同直径,重收进钢材场拒或作为一量不大于20t尺这批钢材.力学性能:每根批,每批任选二根 2 冷《冷拉钢筋》进件试分别个二取83—GBJ204 拉行拉力和冷弯试验。
钢合结项一有如不果筋格,则另取双倍试件重做筒仓工程监理细则筒仓工程监理细则模板工程质量监理本工程的重点就是仓壁模板的支设,由于该结构类型为筒体结构,仓壁模板支设采用倒模的办法,模板支设质量的好坏,直接影响整体建筑物的外观度。
因此,该分项工程就是监理工作的重要控制点。
1)模板工程包括模板和支架系统两大部分。
(1)混凝土在浇捣时呈可塑状态,模板与混凝土直接接触,支架系统则支撑模板,保持其位置正确并承受模板、混凝土以及施工荷载。
模板质量的好坏,直接影响到混凝土成型后的质量,为保证此部分的质量,施工单位主动购进新钢模,力争混凝土外壁外观质量达到清水混凝土。
(2)专业监理工程师审核施工组织设计,根据主体工程的结构体系、荷载大小、合同工期及模板的周转等情况,综合考虑施工单位所选择的模板和支撑系统是否合理,提出审核意见。
应掌握下述原则:①保证工程结构和构件各部分形状尺寸和相互位置的正确性;筒仓工程监理细则②具有足够的承载能力、刚度和稳定性,能可靠地承受混凝土的自重和侧压力,以及施工的荷载;③构造简单,装拆方便,并便于钢筋的绑扎、安装和混凝上的浇筑、养护等要求;④模板的接缝不漏浆。
(3)专业监理工程师要督促施工单位向工人进行技术交底,做好自检与互检。
模板工程质量验收,应按《建筑工程质量检验评定标准》(GBJ301—188)有关内容进行。
(4)模板和支架系统制作或安装缺陷,影响混凝土结构与构件的外观平整和几何尺寸的准确,甚至影响结构的强度和刚度的事时有发生。
因此,监理工程师应对下述问题给予关注:①本工程柱子直径大,如Z1直径达到了2.4米。
为防止柱炸模,造成断面尺寸鼓出、漏浆、混凝土不密实或蜂窝麻面,柱模卡箍间距应适当,不得松扣,且加固采用槽钢,确保柱子截面尺寸。
②为防止柱身移位或扭曲,在支柱模前,应先在底部弹出中线,将柱子位置找中,校正钢筋位置;在柱底部焊外包框;柱于的支撑应牢固。
③仓壁模板的对拉螺栓间距、横箍间距要适当,阴角及阳角处模箍应交圈,不得松扣。
④仓壁与柱封模前,底部杂物必须清理干净,模板下口的缝隙必须堵实。
⑤模板在下列情况要开门孔洞:一次支模过高,浇捣困难;有大的预留孔洞,洞口下难以浇捣:有暗梁或梁穿过,钢筋密集,下部不易浇捣。
⑥梁、板底模应按规范要求大于4米应起拱,起拱高度为梁尽长的1/1000-4/1000。
⑦梁的侧模支撑要牢固,防止跑模、胀模,造成漏浆。
⑧预埋管件、预留孔洞的位置、标高、尺寸应复核;预埋件固定应可靠,防止其移位。
⑨在混凝土浇捣过程中,专业监理工程师应督促施工单位指派专人检查,如发现跑模、胀模、漏浆,及时采取措施补救。
⑩施工单位可以根据混凝土强度增长情况和规范要求,决定侧模的拆除。
