管道回填规范管道回填是指在管道完成施工后,填充土石方材料,使管道周围的土石达到一定的密实度和稳定性。
管道回填规范是为了确保管道的安全和稳定运行而制定的一系列要求和标准。
管道回填规范包括材料选择、施工方法、监测和验收等方面。
一、材料选择:管道回填所用的主要材料包括填土、回填土和砂石。
填土应符合相关规范的要求,具有一定的承载能力和稳定性。
回填土应符合土壤工程的要求,具有良好的排水性和抗沉降性。
砂石应符合相关规范的要求,具有一定的筛分和均匀性。
二、施工方法:1. 打草方:在管道回填前,应先进行打草方,清除施工区域内的杂草和植物根系,以避免对管道的损害和影响。
2. 处理基底:在管道回填前,应对基底进行处理,确保基底平整、坚实,并具有一定的稳定性和承载能力。
3. 施工措施:管道回填应采取层层回填的方法,每层回填应进行夯实,夯实力度应适中,以避免对管道造成损害。
4. 过渡区域:管道回填时,应设置过渡区域,过渡区域的回填土应与管道周围的土石保持一致,以确保管道周围的土石具有一定的连续性和稳定性。
三、监测和验收:1. 监测措施:在管道回填过程中,应进行监测,监测内容包括填充土石的沉降和侧向位移等,以及回填土中的水分含量和密实度等。
监测数据的采集和分析应及时进行,发现异常情况应及时采取措施进行修复。
2. 验收标准:管道回填的验收应按照相关规范和标准进行,验收内容包括回填土的承载能力、稳定性和排水性等。
验收标准应明确,并进行实际检测和记录。
综上所述,管道回填规范是确保管道安全和稳定运行的重要环节。
在管道回填过程中,应选择合适的材料,采取科学的施工方法,并进行监测和验收,以保证管道回填的质量和可靠性。
只有遵循规范要求,才能有效地预防管道回填引起的问题和事故。
管道回填我认为可分为以下三个方面来注意:管道回填包括掖角回填和管侧回填两部份,由于其部位的不同,对其要求有所区别。
(1)掖角回填掖角回填是位于设计支撑角范围内的回填,该部分属于管道基础部分,其主要要求是能与管道密切结合并能适应管道的变形,并具有相当的密实度,因此,对于这部份回填,采有中粗砂最好,该部位多位于管道的下半部,(相当于时钟4—8点的位置)回填施工困难且不易和管道紧密结合,因此,该部分应仔细施工,保证施工质量,避免发生“脱空”现象,因为,很多管道的变形都是由于该部位施工不当造成的。
(2)管侧回填管侧回填的好坏直接影响到管侧土体的变形模量值,这对管道变形值的大小起着重要作用,因此要十分重视该处的回填。
根据土的变形量值大小的研究,在相同的密实度下,其变形量与土体粒径有关,粒径越大变形模量越高,因此,在有条件的地方应尽量选用粗粒径土,如小碎石、碎石屑、中粗砂,符合要求的原状土等,为施工方便,最大粒径直径不超过40mm。
管侧回填土应充分夯实,其密实度应大于95%,以保证其有足够的变形模量。
在回填土料选择时,还应注意回填土与原状土间的相互迁移作用。
所谓迁移,是指当颗粒土体间的现象,这种现象的出现会导致原状土密实度的降低,进而影响管侧土的综合变形模量,使管道在运行过程中变形量增大,为防止这种现象的发生,经研究,回填土与原状土间的土粒径满足以下标准中任何一条即可防止。
a:D15/d85<5b:D50/d50<25c:D15<0.5mm上式中,D15为大粒径土筛余量为a 的粒径,减少小粒径土筛余量为b的粒径。
若现场土粒无法达到上述要求,可在二者间设置及滤层或土工布,都可达到防止迁移现象发生的目的。
(3)管顶回填管顶回填土的密实度小于管侧回填土的密实度,这样在荷载作用下,管顶部土体沉降较管侧土体大,使得二者间发生相对位移,这种位移可产生一种阻止管顶土体下沉的向上剪力,从而减轻了顶部荷载,减少了土体对管道的压力,进而降低了关体的变形值。
管道安装沟槽回填方法
(1)管道安装完毕并经检查验收合格后,进行回填工序。
管道在覆土前应进行闭水试验,合格后方可覆填。
管坑两侧按要求分层回填(每层回填高度为15〜20cm,每层的压实遍数应按要求的压实度、压实工具、厚度和含水量,经现场试验确定),回填时两侧同时进行,以防管道位移,并用人工夯或机械夯至设计要求密实度。
管顶以上回填土,分层夯实,每层30cm,密实度满足设计要求。
(2)回填前,管沟壁的支撑应依次拆除。
回填时,槽内应无积水,从管底至管顶以上300ιIUn回填石粉,然后再回填山场碎石至路基底。
(3)沟槽回填土顺序,应按沟槽排水方向由高向低进行,虚铺层厚30cm o沟槽回填从管底基础部位开始到管顶0.3m范围内采用人工回填。
从管底到管顶以上0.3m范围内的沟槽回填材料采用石粉。
(4)沟槽回填要点:
管腔部分填方:管两侧应同时回填,以防管线产生位移;回填中不得参有碎砖、瓦砾等杂物直径大于IOCrn的士团。
管顶以上回填:①对管顶以上30Cm以内的覆土,人工夯打;②管顶以上80Cm可采用蛙式打夯机夯填,每层虚厚30cm。
(5)防止浮管、漂管措施
回填时需防止管道出现上浮的现象,在地下水位较高或雨季施工中,及时排水。
同时为进一步防止浮管,应采用相应的防护措施,例如设地锚、四周迫紧等。
雨季施工应采取防止管材漂浮的措施,可先回填到管顶以上大于一倍管径的高度。
当管道安装完毕尚未还土而遭到水泡时,应进行管中心线和管底调和复测和外观检查,如出现位移、漂浮现象,应返工处理。
管道土方回填方法
1、管道安装过程中应在管段无接缝处先覆土固定,等安装完毕,经冲洗试压,全面检查合格后方可回填。
2、在管道安装与铺设完毕后应尽快回填,回填的时间宜在一昼夜中气温最低的时间:回填土中不应含砾石、冻块及其它杂硬物体;沟内如有积水应排除。
3、管区的回填、夯实应从沟槽壁两侧同时开始,逐渐向管道靠近,严禁单侧回填、夯实。
回填土内不得含有有机物、砖块及大于20mm的石子。
先采用人工回填底部50cm,然后再采用机械推土回填,管沟应分层回填、分层夯实,分层厚度不大于0.2m。
4、人工填筑需选择质均、含水量适当的土料进行回填,土料标准是“一纯、二匀、三适当”,“纯”指不夹杂树根、草皮、烂泥和其它腐殖质;“匀”指最大粒径不超过5cm,“适当”指干湿得当。
初填断面尺寸要稍大于设计断面,预留2-3%的沉陷高度。
经校核无误后再行修筑。
压实采用人工压实,要分层进行,分层厚度不大于0.2m。
5、随着管道铺设的同时,宜用砂土或符合要求的原土回填管道两侧。
在回填过程中,管道下部与管底间的空隙处必须填实;管道接口前后0.2米范围内不得回填,以便观察试压时事故情况。
在管道试压前,管顶以上回填土厚度不宜小于0.5米,以防试压时管道系统产生推移。
6、管道试压后大面积回填,宜在管道内冲满水的情况下进行。
管顶0.5米以上部分,可回填原土。
采用机械回填时,要从管的两侧
同时回填,机械不得在管道上行驶。
7、对管道系统的关键部位,如镇墩、竖管周围及建筑物地基等部位的回填应分层夯实,严格控制施工质量。
引水工程管道回填方案引水工程是指将水资源从水源地运输到需要用水的地方的工程,其中管道是引水工程的重要组成部分。
管道的回填工作是引水工程建设过程中不可或缺的环节,其质量直接关系到工程的安全和可持续运行。
本文将对引水工程管道回填方案进行详细介绍。
一、引水工程管道回填的重要性引水工程管道的回填工作是指在管道安装完成后,用土石等材料将管道周围填实,以提高管道的稳定性和安全性。
管道回填的重要性主要体现在以下几个方面:1. 加强管道的支撑力:回填材料能够提供均匀的支撑力,有效分散管道的重量,防止管道在使用过程中发生位移、破裂等问题。
2. 保护管道免受外界影响:回填材料能够起到缓冲和保护作用,防止外界压力对管道的影响,提高管道的使用寿命。
3. 提高管道的稳定性:回填材料能够填平管道周围的空隙,提高管道的稳定性,减少管道在地下运行过程中受到的挤压和撞击。
4. 保证工程的安全运行:合理的回填工作能够保证管道的安全运行,减少因管道故障而导致的水资源浪费和环境破坏。
二、引水工程管道回填的材料选择回填材料的选择对于引水工程的施工质量和工程安全都有着重要的影响。
一般而言,回填材料需要满足以下几个基本要求:1. 具有一定的稳定性和坚固性,能够提供足够的支撑力。
2. 具有一定的透水性,能够让管道周围的水分得以排出,避免管道发生腐蚀。
3. 具有一定的可塑性和粘附性,能够粘合管道周围的土石,形成一个整体。
基于以上要求,常见的引水工程管道回填材料主要包括粗砂、碎石、砾石、混凝土等。
在实际应用中,根据管道的地质条件和周围环境等因素,可以采用单一的回填材料,也可以采用混合的回填材料,以满足工程的实际需要。
三、引水工程管道回填的施工工艺引水工程管道回填的施工工艺通常包括以下几个步骤:1. 地表清理:在进行管道回填施工之前,首先需要对工程现场进行地表清理,清除掉杂草、石块等障碍物,确保施工环境的干净整洁。
2. 回填材料的铺设:选择适当的回填材料,根据工程的需要,将回填材料依次铺设在管道周围,并进行均匀压实,确保回填材料的密实度。
管道工程管沟回填方法
1.直埋管道焊口两端管段在管道找正管口对接就位后,胸腔部位可
先行回填。
回填前,应先检查和修补管道保温外层破损处,并将槽底杂物清除干净,如有积水应先排除。
2.管沟回填,先在管沟垫150mm细土或沙。
人工回填细土或沙至管
顶以上150mm处。
细土粒径不大于10mm。
回填所需的细土应就近粉碎或筛取,特殊地段如需拉运细土,应报项目部批准。
3.细土或沙回填完成通知甲方监理,进行共检通过后,在进行原土
的回填夯实。
回填应分层铺垫、分层夯实,回填土中不得含有碎砖、石块及大于100mm的硬土块。
4.回填土铺土厚度应根据夯实机具确定,人工夯实为200~250mm一
层,机械夯实为250~300mm一层。
5.分层夯填要满足设计及规范要求后,方可进行下层夯填。
并认真
检查回填土的标高和平整度。
6.弃土要统一调配,符合回填土要求的土质,放在场内合适的地方,
以备填方之用,不符合的土质或多余的土运至甲方指定的地点,在运至场外时严禁路途抛洒。
管沟回填施工方法一、管道回填要求管道回填以前要经过闭水试验,土方回填按规范要求分层进行。
1、回填前应符合下列条件:(1)预埋管敷设管道的现浇混凝土基础强度、接口抹带或预制构件现场装配的接缝水泥砂浆强度不应小于5.0N/mm2。
(2)槽底至管顶以上500mm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块;回填时,应由沟槽两侧对称运入槽内,不得集中推入。
(3)对于圆形或矩形的检查井,其砖石砌体水泥砂浆强度应达到设计规定,预制盖板应装好。
2、沟槽回填土的压实,应符合以下要求:沟槽位于路基范围,管顶以上250mm范围内,其压实度不应小于87%,其它部位不应小于90%。
3、检查井周围的回填(1)路面范围的井室周围,应采用10%石灰土等材料回填,并分层夯实,其宽度不能小于40cm。
(2)井室周围的回填应与管道沟槽的回填同时进行,当不便同时进行时,应留台阶接槎。
二、施工工艺基坑底清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收。
(1)填土前应将基坑底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
(2)检验回填土内是否含有杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。
(3)回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
(4)机械碾压每层铺土厚度为120~150mm;机械不能作业的部位采用人工夯实,每层虚铺不大于150mm。
铺摊完成后,要用铁耙耙平。
(5)回填时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用机械夯实。
(6)回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;(7)达到要求后,再进行上一层的铺土。
管道回填专项施工方案管道回填专项施工方案一、施工目的及要求:管道回填工程是指在管道安装完毕后,对管道周围进行填筑工程,旨在保护和加固管道,确保其正常使用和长期稳定性。
本方案的目的是根据工程实际情况,合理选择填土材料,并采用恰当的施工方法,保证施工质量和工期。
具体要求如下:1. 选用适合的填土材料,稳定性良好,不含有害物质。
2. 按照设计要求进行填筑,填土层厚度均匀,填土紧实。
3. 施工过程中,保护管道免受损坏,确保管道的安全完整。
二、施工步骤:1. 准备工作:清理施工现场,确保安全无障碍。
搬运填土材料至施工区域,确保供应充足。
2. 确定填土材料:根据地质勘探报告和设计要求,选择合适的填土材料。
要求填土材料有一定的承载力和稳定性,同时不含有毒有害物质。
3. 填土施工:(1)管道底部填土:首先在管道底部砂垫上进行一层细砂填充,厚度约为10cm,然后根据设计要求进行填土,填土厚度应达到管道埋深的2倍以上。
填土应采用分层填筑的方法,每层填土厚度不超过30cm,每层填土后需进行夯实,保证填土的密实度。
(2)管道两侧填土:管道两侧填土应遵循从外向内逐层填筑、夯实的原则。
填土层厚度按照设计要求确定,每层填土厚度不超过30cm,每层填土后需夯实。
(3)填土夯实:填土施工结束后,采用机械夯实或手工夯实的方法,确保填土的密实度和稳定性。
(4)管道顶部填土:管道顶部的填土施工与管道两侧填土类似,同样需要按照规定厚度和分层夯实的原则进行施工。
三、施工安全措施:1. 建立合理施工区域的警示标志,保护周边的设施和行人的安全。
2. 使用符合标准的施工设备和工具,操作人员需经过专业培训,并持证上岗。
3. 施工过程中,人员应戴好相关安全防护装备,如安全帽、手套等。
禁止吸烟和乱丢杂物,保持施工现场的整洁和安全。
4. 工地出入口要设置安全通道和标识,确保施工人员和材料进出的安全。
5. 施工现场要安排专人进行监护,以及时发现和解决安全隐患。
管道回填施工方案管道回填是管道工程的关键环节之一,合理的回填施工方案能够确保管道的稳固性和安全性。
本文将针对管道回填的施工方案进行详细介绍。
一、回填土的选择在进行管道回填施工前,首先需要选择适合的回填土。
回填土应具有较好的密实性和承载力,以保证管道的稳定性。
通常情况下,选用粒径均匀、无机质含量低、含水量适中的砂土为回填土是比较合适的选择。
二、回填过程1. 施工准备在进行回填施工前,需要对工地进行清理,确保施工区域的平整和干净。
同时,需要对回填土进行筛选和摊铺,以保证回填土的均匀性和密实性。
2. 回填操作在进行回填操作时,应根据管道的深度和直径确定回填土的回填方式。
一般情况下,可以采用分层回填的方式,即将回填土按照一定的厚度逐层回填,并采用机械设备进行夯实,以提高土壤的密实度。
3. 压实处理在完成回填操作后,需要对回填土进行压实处理,以进一步提高土壤的密实性。
可以选择机械夯实或水泥夯实等方法进行压实处理,确保管道周围的土壤达到足够的承载力和稳定性。
三、验收标准在完成管道的回填施工后,需要进行验收工作,以确保施工质量符合要求。
验收时需要检测回填土的密实度、平整度和压实效果等指标,只有通过验收后,管道才能正式投入使用。
四、安全注意事项在进行管道回填施工时,需要遵守相关安全规定,确保施工过程中的安全。
施工人员需佩戴好安全防护用具,避免在施工区域内吸烟或使用明火等危险行为,以免引起意外事故。
结语管道回填施工是管道工程中至关重要的一环,合理的施工方案能够确保管道的使用寿命和安全性。
通过本文的介绍,相信读者对管道回填施工方案有了更深入的了解,希望可以为实际工程的施工提供参考和帮助。
管道安装沟槽回填方法一、管道安装沟槽回填的步骤:1.排除杂物:在进行回填之前,首先需要将沟槽中的杂物、碎石等清除干净,保持沟槽的清洁,以便于后续的回填工作。
2.敷设保护层:在沟槽底部铺设一层保护层,可以选用砂石、碎石等材料,保护管道底部免受挤压和损害。
3.安装管道:将管道放入沟槽中,注意调整管道的位置和高度,使其与设计要求相符。
管道的连接可以采用焊接、螺纹连接等方式,确保连接牢固。
4.填充回填料:将沟槽中的回填料填充至管道顶部,回填料可以选择砂土、黄沙等,填充过程中需要注意均匀填充,并逐层进行夯实,以提高回填料的密实性,避免管道因回填不均匀而产生变形或损坏。
5.压实回填料:回填料填充完毕后,需要将其进行压实,常用的压实方法有机械压实和水泥浆压实。
机械压实可以采用背填压实机等设备,通过振动、压实等方式将回填料进行压实,增加其密实度;水泥浆压实是指在回填料中加入水泥浆体,使其固化,提高回填料的强度和稳定性。
6.美化整理:回填料压实后,可在最上一层铺设一层细土或草苫,以美化沟槽的外观,同时保护回填料免受风化和侵蚀。
二、管道安装沟槽回填的注意事项:1.设计要求:在进行回填工作前,需要参考相应的设计图纸和说明,了解沟槽的尺寸、夯实方式、回填料种类等要求,以确保回填工作符合设计要求。
2.控制回填料水分:回填料中的水分对于回填工作的质量具有重要影响。
过多的水分会导致回填料稠浆流动,无法实现均匀填充和压实;过少的水分会使回填料难以与管道周围土壤结合,影响回填的密实性。
因此,在回填过程中需要控制回填料的水分,使其达到适宜的湿度。
3.夯实均匀:在进行填充和压实工作时,需要从管道两侧进行夯实,以保证回填料的均匀性。
夯实时要先从管道两侧夯实,然后逐步向中间夯实,以避免管道产生变形或损坏。
4.防止回填料的泄漏:在进行回填工作时,要注意管道两侧的回填料的泄漏情况。
如果发现泄漏,应及时加以修补,以防止泥土松动和沟槽塌陷。
5.合理施工节奏:在进行回填工作时,要根据工程进度和实际情况,合理安排施工节奏。

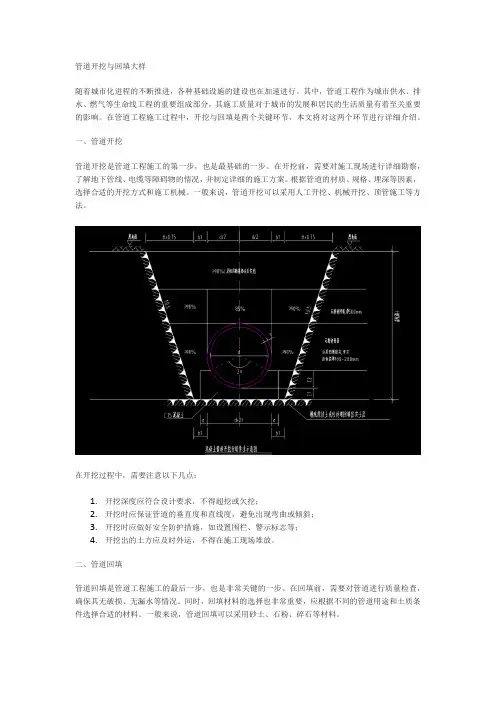

管道开挖与回填大样随着城市化进程的不断推进,各种基础设施的建设也在加速进行。
其中,管道工程作为城市供水、排水、燃气等生命线工程的重要组成部分,其施工质量对于城市的发展和居民的生活质量有着至关重要的影响。
在管道工程施工过程中,开挖与回填是两个关键环节,本文将对这两个环节进行详细介绍。
一、管道开挖管道开挖是管道工程施工的第一步,也是最基础的一步。
在开挖前,需要对施工现场进行详细勘察,了解地下管线、电缆等障碍物的情况,并制定详细的施工方案。
根据管道的材质、规格、埋深等因素,选择合适的开挖方式和施工机械。
一般来说,管道开挖可以采用人工开挖、机械开挖、顶管施工等方法。
在开挖过程中,需要注意以下几点:1.开挖深度应符合设计要求,不得超挖或欠挖;2.开挖时应保证管道的垂直度和直线度,避免出现弯曲或倾斜;3.开挖时应做好安全防护措施,如设置围栏、警示标志等;4.开挖出的土方应及时外运,不得在施工现场堆放。
二、管道回填管道回填是管道工程施工的最后一步,也是非常关键的一步。
在回填前,需要对管道进行质量检查,确保其无破损、无漏水等情况。
同时,回填材料的选择也非常重要,应根据不同的管道用途和土质条件选择合适的材料。
一般来说,管道回填可以采用砂土、石粉、碎石等材料。
在回填过程中,需要注意以下几点:1.回填时应分层夯实,每层厚度不宜过大;2.回填时应保证管道的垂直度和直线度,避免出现弯曲或倾斜;3.回填时应做好管道的保护工作,避免管道被砸坏或压坏;4.回填完毕后应及时进行验收和检测,确保施工质量符合要求。
总之,管道开挖与回填是管道工程施工中非常重要的两个环节。
在施工过程中,需要严格遵守相关规范和标准,确保施工质量符合要求。
同时,也需要加强施工现场的管理和监督,确保施工安全和环保。
只有这样,才能保证管道工程的顺利完成,为城市的发展和居民的生活质量提供有力保障。
管道回填施工方案土方回填包括管道沟的回填和方涵、工作坑基坑的回填。
一■沟槽回填1.在本工程的管道回填中,我单位将严格按照《城市道路工程各类地下管线回填技术标准》,结合本项目实际情况,编制专项管线回填技术方案,报监理审批后,指导回填作业,确保回填质量和路基质量。
2、管线回填部位设立标牌,标明回填部位、桩号、分层回填控制厚度、密室度、质控负责人、试验负责人及生产负责人。
3、回填密实度层层报验,每层回填土经监理验收合格后再回填下一层。
4、按图纸要求,本项目给水管道回填素土至现状地坪;再生水管道采用中砂回填管道的两肋,管道位于车行道下时,回填中砂至管顶以上0.5m 其上素土回填才非水管道按设计要求完成垫层铺设后,位于绿化带和人行道下的分层回填素土,位于车行道下的管顶以上40Cm范围内回填石屑,其上回填素土至道路结构层以下。
5、沟槽的回填,严格执行《城市道路工程各类地下管线回填技术标准》,先填实管侧三角部分,再同时填管道两侧,然后回填至设计高程(未经检查的接口要留出)0如沟内有积水,首先全部排尽再行回填。
6、管道两侧及管顶以上的回填土,不得含有碎石、砖块、垃圾等杂物。
填土分层夯实或碾压,每层虚厚不大于0.2m,管道两侧及管顶以上0∙5m内的填土必须采用小型机械夯实,当填土超出管顶0.5m时,用小型压路机碾压,每层松土厚度不大于0.3m o7、在管道回填过程中保护管道本身的安全,回填时管道两侧对称进行,高差不超过30cm,保证管道不发生位移或损伤。
8、分段回填时,相邻段的接茬留台阶,每层台阶宽度之厚度2倍。
9、回填密实度标准按设计图纸要求控制。
回填作业现场配置质控试验人员,随时检验,层层报验,监理验收合格后,方可进行下一层回填作业。
二.基坑回填方涵混凝土施工完成并达到设计强度后开始进行回填,回填采用素土,方涵两侧填土要同时进行,使两侧受力均匀,方涵顶部位以上逐层回填。
方涵顶以上50cm范围内采用小型机械分层回填,每层厚度不超过20cm,其上部分,采用大型机械回填、碾压,每层厚度不超过30cm,回填密实度达到设计要求。
管道回填规范管道回填是指在铺设完管道后,将周围道路或土地等填充回到管道周围,保证管道稳定、不受外部影响的一种工艺。
管道回填规范是指在回填过程中,要遵循的一套标准和规则,以确保管道的正常运行和管道周边环境的安全稳定。
一、回填材料回填材料应具备以下要素:干燥、松散、均匀、不含大颗粒、无机质、可塑性强等条件。
同时还要根据管道的规格和材质的不同,选择相应的回填材料。
例如,对于灰铸铁管,回填材料应是沙子;而对于混凝土管,回填材料应是碎石。
二、回填层数回填层数是指管道周围填回料的层数。
具体回填层数应根据管道的规格和深度来确定。
在一般情况下,深度小于2米的管道回填层数应不超过0.5m;深度2-3m的管道回填层数应不超过0.6m;深度3-4m的管道回填层数应不超过0.7m;深度大于4m的管道回填层数应不超过1.0m。
三、回填压实回填后要进行压实处理,以确保管道周围填料的密实度。
压实工具可使用振动桩、履带振动压路机等机械工具。
压实按照层数逐层进行,每一层均需均匀压实,不能有空隙,否则会影响管道周围压力分布,导致管道的变形、位移等问题。
四、回填检查回填工作结束后,需要进行回填检查,以保证回填质量。
检查的内容包括回填层数和松散程度,回填高度和坡度,回填质量和基础坚实度等。
在检查过程中,如发现问题需要及时进行整改,以确保管道的安全稳定。
总之,管道回填规范对于保障管道运行和周边环境的安全稳定起着非常重要的作用。
在管道回填的过程中,需要严格遵循相关规范,以保证回填质量和安全性。
同时,在做好规范的基础上,还需根据具体情况,采取合适的工具和方法,以确保管道的正常运行和周边环境的安全稳定。
管道土方回填方法管道土方回填是指将挖掘或开挖出来的地下管道回填填土,使其达到设计要求的方法。
管道土方回填是管道工程施工的关键环节之一,对管道的运行和使用寿命具有重要影响。
本文将从土方回填的基本原则、回填材料选择、回填施工方法和技术要求等方面,详细介绍管道土方回填的方法。
1.保证回填土质均匀、稠密、紧密,填满管道周围空隙,减少地面沉降和管道变形;2.保证回填土质量,满足管道的强度和稳定性要求;3.保证回填土与管道接触面积大、接触紧密,提高管道的受力能力;4.保证回填土与管道周围土壤的排水性能,减少地下水压力,防止管道浮起或斜移;5.保证回填土与管道周围土壤的相容性,避免化学反应和腐蚀。
回填材料的选择:1.砂土:砂土是常见的回填材料之一,具有良好的排水性能和承载能力,在回填过程中容易压实,可以有效保护管道。
选择砂土时,应注意砂粒的粒径和均匀性。
2.砂砾混合物:砂砾混合物是由砂和砾石按一定比例混合而成的土体,具有较好的密实性和稳定性。
在选择砂砾混合物时,应注意砂和砾石的比例和质量。
3.水泥土:水泥土是由水泥和土壤按一定比例混合而成的土体。
水泥土具有较高的强度和稳定性,适用于回填较大管径的管道。
4.粉煤灰:粉煤灰是煤炭燃烧过程中形成的一种细粉状物料,具有较好的填充性和稳定性。
粉煤灰可以作为一种常见的回填材料,但在使用时需要注意粉煤灰的质量和掺量。
回填施工方法:1.初期回填:首先,在管道周围围成一层较薄的回填层,利用挖掘机将填土均匀地抛入围挡内,然后用压路机进行压实。
2.中期回填:在管道上部分的回填层完成后,逐步向管道上部填充土方,回填土方应从两侧均匀向上回填,采用分段回填,每段高度不超过0.5m,填土应进行适度的压实。
3.后期回填:在中期回填的基础上,逐步向管道上部填充土方,至管道顶部与地表齐平为止。
填土应进行细碎,按层压实,要保证填土的均匀性和紧密度。
4.外罩回填:在管道顶部回填土方完成后,进行外罩回填,即在管道周围回填一层较大颗粒的填土,以增加管道的保护层和排水性能。
管道回填土计算
一、回填土土放量,如何计算
1、计算回填土土方量,可以根据沟槽、基坑边就地取土做回填工作,按照回填所需的实际体积来算,单位需用立方米。
进行基坑回填土算量的过程中,所挖的基坑体积再扣除设计外地坪以下埋设物,比如基础垫层等体积,把这个值减去,计算的结果才会比较准确。
2、管道回填土计算的时候,如果管道直径在50厘米以下,不需要扣除管道所占的面积。
但是如果管道超过了50厘米,需要按照规定扣除管道所占据的体积来计算。
3、如果是房心回填土,需要按照组成的面积,再乘以厚度来计算。
具体的计算公式就是主墙之间的净面积,乘以回填土的厚度。
回填土的厚度是根据室外地坪,与室内地面间的垫层高来得出的。
4、计算的时候还需要分两种类型,一种就是碾压后的,或者在经过夯实之后的体积,以实际的压实方来计算。
二、什么叫做回填土
1、基础工程建设,为了完成基础以及地面以下工程,还需要将地面进行回土的工作,一般来说在基础结构完成之后,5米以内取土回填,整个施工过程就叫回填土,所以需要按照规则计算好。
如果是房心回填土,就需要按照主墙之间的面积来计算。
2、可以采取机械回填土或者采取土方回填,回填也有不同的类型,比如室内地坪回填或者室外场地回填等等,回填方法可以通过人工,也可以通过机械填土的方式。
,1,。
管道回填需要注意的事项在管道回填这件事上,真得注意的地方可不少呢。
大家知道,回填看似简单,其实背后藏着不少学问,就像你不小心踩到的香蕉皮,没看准就容易摔个四脚朝天。
先说说,材料的选择很重要。
像那种随便捡的土,嘿,别以为它看起来都差不多就行。
回填土得是颗粒均匀的,像是选择朋友,得挑那些靠谱的。
这样才能确保管道不受压,日后别出什么岔子。
你想啊,管道可是承载着重要的水流,万一发生漏水,哎呀,那可就糟了。
我们得聊聊湿度的问题。
湿度太高的土,压实的时候容易塌陷,像是没有打好的饼干,松松的,一碰就碎。
湿度适中,回填起来才稳当。
还有哦,分层回填也不能忽视,别一股脑儿全倒上去,像是撒盐似的。
分层回填,层层打压,才更稳当。
就像盖房子,得一层一层来,才不会出现意外。
最后一层的压实,简直就是压上去的安全感,稳得很。
当然了,回填后不能马上就忘了这事。
要定期检查,保持关注,像是对待一棵植物,浇水施肥,不能一走了之。
尤其是遇到大雨,那可要留心了。
土壤下沉的情况会让管道受到影响,就像那滑稽的“青蛙跳”,一跳一跳的,管道受不了。
假如发现有下沉,赶紧找专业的人来处理,别拖延,这可是关系到我们生活的重要环节。
说到检查,工具也不能少。
用一些简单的工具,比如水平仪、钎杆,这些小家伙可真是好帮手。
别小看这些工具,能帮你找到问题的根源。
回填的事儿,细节决定成败,疏忽大意可不行。
每一步都得仔细,踏实才能保障管道的安全。
嘿,别以为这些都是废话,很多工程师都是因为一个小细节的失误,闹出大笑话。
就像你在厨房里,随便放点盐,结果做出的菜咸得要命。
管道回填也是如此,马虎不得,细心才是王道。
回填的工作不是一朝一夕就能搞定的,要有耐心,慢慢来,慢工出细活。
人们常说,万事开头难,但我觉得,做了管道回填之后,能享受到安全和舒心,那就是最大的回报。
管道回填好了,水流顺畅,生活自然也顺心。
小小的回填工作,其实就是为我们生活的每一滴水保驾护航,真是意义非凡。
别忘了,安全第一,质量第一。
管沟回填要点
1、管道施工完毕并经检验合格后,沟槽应及时回填,回填前应符合以下规定:
2、砼管铺设管基(现浇)和接口抹带或接缝的水泥砂浆强度不应小于5N/mm2;
3、无压管应闭水试验合格后及时回填;
4、压力管道回填前应符合下列规定:
a、水压试验前,除接口外,管道两侧及管顶以上回填高不应小于0.5m,水压试验合格后,应及时回填其余部分;
b、管径大于900mm的钢管道,应控制管顶的竖向变形。
5、回填时,槽底至管顶以上50cm范围内不得含有大于50mm 的砖、石等硬块。
6、管道两侧和管顶经上50cm范围内的回填土应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入。
7、同一沟槽中有双排或多排管道的基础底面位于同一高程时,管道间的回填压实应和管道与槽壁之间的回填压实对称进行;同一沟槽中有双排或多排管道但基础底面的高程不同时,应先回填基础较低的沟槽;当回填至较高基础底面高程后再按前面所述方法对称回填。
8、回填土应在管道两侧分层压实,不得损伤管道。
