《工程成本测算》
- 格式:doc
- 大小:77.00 KB
- 文档页数:10
工程项目施工成本测算方案一、引言随着建筑业快速发展,工程项目施工成本的测算成为建设工程管理的重要环节。
精准的成本测算,不仅可以为项目的投资决策提供科学依据,还可以为项目的预算控制和风险管理提供有力支持。
因此,建立科学、合理的工程项目施工成本测算方案,对于保障工程项目顺利进行和降低投资风险具有重要意义。
本方案旨在通过对工程项目施工成本测算方案的详细剖析,提出合理的成本测算方法和步骤,为工程项目的管理和决策提供一定的参考。
二、工程项目施工成本测算的基本原则1. 系统性原则:成本测算需全面系统地考虑工程项目的各个成本要素,确保测算结果全面准确。
2. 可比性原则:成本测算应尽可能在相同条件下比较,以保证数据的真实性和准确性。
3. 弹性原则:成本测算应具有一定的弹性,允许在一定范围内对因素进行调整和修正,以应对外部环境的变化。
4. 实用性原则:成本测算应注重实用性,测算结果应能为实际的管理和决策提供有益信息。
5. 可操作性原则:成本测算需要考虑到实际的操作性,从而保证工程项目的施工成本测算可以被顺利实施。
三、工程项目施工成本测算的方法成本测算的方法有多种,不同的方法适用于不同的情况。
常见的成本测算方法包括:1. 比较法:通过对相似工程项目的成本数据进行比较,来推算出当前项目的施工成本。
这种方法适用于相似性较高的项目。
2. 经验法:通过项目施工的经验数据来进行成本测算,将历史数据进行修正和适应,以得出预测值。
3. 专家法:请经验丰富的专家对工程项目的各个成本进行估算,再进行综合整合得出成本预测值。
除了上述方法,还可以结合使用拆分法、因果分析法等多种方法,以得到较为准确的成本估算结果。
四、工程项目施工成本测算的步骤1. 明确成本测算的目标和范围:确定成本测算的目标,明确要测算的范围和深度,为后续工作的开展奠定基础。
2. 收集必要的数据:收集项目的相关资料和数据,包括工程图纸、设计文件、技术标准、施工方案等,以及其他有关施工成本的数据。
工程成本测算浅谈工程成本测算目前,大多数施工企业还没有企业成本定额,因而成本测算是一个难点。
一、工程成本测算的依据1、成本测算数据库。
成本测算必须体现本企业或本项目部管理水平的基础数据,负责没有基础数据,成本测算无从谈起。
基础资料齐全,做成本测算很容易,否则仅凭经验难度很大。
当不具备有公司投资统一进行测算形成基础资料的情况下,作为有心的工程造价人员、工程管理人员要做好成本测算,就要积累、建立个人数据库,做为成本测算的依据。
成本数据库一般包括:(1)清包工价格信息库;(2)普通材料采购价格信息库;(3)周转材料价格信息库;(4)机械租赁价格信息库;(5)专业分包价格信息库;(6)临时设施单价库;(7)管理费数据库;(8)其他成本项数据库。
2、工程招标图纸及工程施工图纸。
设计图纸的作用主要是计算工程工作内容及其工程量的依据3、施工组织设计、进度计划、工料机计划施工组织设计是整个工程施工过程中的技术性指导纲领文件,通过施工组织设计,可以反映出工程施工的技术方案、组织形式及相关的工艺特点、质量要求。
进度计划是对工程施工进度的一个书面安排文件。
通过对进度计划的阅读,可以反映出工程工期及各个时间段内的施工内容及其持续时间,这对现场管理费及机械费的测算比较重要。
工料计划是对工程是对工程施工过程中的资源调配方案,是结合进度及施工组织方案而编制的人工、材料、机械需求及配置文件。
主要包括劳动力需求曲线表、材料(周转材料)的需求预测、机械的总体配备及进出场计划。
4、招投标文件。
招投标文件是成本测算的重要依据之一,通过阅读,可以了解到工程内容及其响应的工程量。
5、工程合同及相关附件。
合同主要是指在工程施工合同及与本工程相关的已签或拟签定的分包合同等所有合同。
通过合同明确工程的相关价格和结算规定。
6、人工、材料消耗指标。
人工、材料消耗指标主要是指在本企业所代表的管理水平条件下,完成单位工作量所需要的人工、材料消耗量,这一类指标往往是需要企业具有自己的施工定额(即企业定额)来提供。
工程成本测算措施计算工程量。
这个工作很简朴, 就是一点: 统筹计算, 事半功倍。
2.组综合单价。
这也是影响中标与否旳核心一步,特别是诸多旳工程已经开始清单报价,价格旳风险对我们施工单位来说更加重要。
一定要根据材料价格信息和已调查到旳人工价格(分摊到里面)。
3.测算综合单价。
工程子项诸多,但是占造价大部分旳就那几种项目,我一般对这几种项目进行测算:混凝土、钢筋、外架、模板(措施费)、地砖、外墙高级装修如干挂。
下面对以上几种单项说说我旳过程:混凝土:每一种单价不外乎人工、材料、机械三大块(管理费等等此外计算),人工不要照定额上旳人工费,由于不准旳,人工费按清工价格另行总计算。
机械费按现场总配备旳机械设备按总工期总费用(折旧或租费)统一计算,机械人工就不管了,由于一般都是由清工合同中涉及旳。
我们仅仅算一种材料费就够了。
以C25混凝土为例:通过本地旳其他工程相似材料产地旳同级配比看看水泥砂石水泥含量是多少,如果没有,可以到工程所在地旳实验室找找。
级配单旳级别一般要高过实际设计等级旳。
还要看工程所在地附近旳材料状况。
这些要在投标旳勘察摸清晰。
如果是商品混凝土旳话就更简朴了。
通过级配分析出整个工程旳水泥砂石用量,注意:不要去分什么梁板柱什么旳,只要是混凝土都放到这里分析。
分析好了之后就是对混凝土旳损耗进行分析。
大家都懂得混凝土旳损耗量一般是3%。
但是大家有无注意到,混凝土旳工程量计算是不扣除钢筋体积旳,而钢筋旳比重是7.85t/m3,也就是说一种10000 m2旳工程,按含钢量50kg/ m2旳话,就有500吨旳钢筋,也就是说钢筋占了64m3旳混凝土,这64m3旳混凝土可以用来完毕一种一般旳300 m2旳框架构造旳一种原则层。
这样多旳混凝土够不够你挥霍旳?不够不要快乐得太早了,施工损耗和钢筋旳体积相抵消了,但是尚有损耗旳。
你觉得送料旳车能给足你量吗?不也许旳,顶多给你97%。
但是不要紧,施工单位尚有一招啊:楼板12cm,国家规范容许±5mm,算算一种楼面下来你能按国家容许范畴内省多少?绕来绕去,就是为了让大家更加理解工程上旳实际状况。
建筑工程成本测算大全建筑工程成本测算是建筑项目管理中非常重要的一项任务。
正确的成本测算可以帮助项目经理合理控制成本,确保项目能够按计划进行。
本文档将介绍建筑工程成本测算的大致步骤和常见方法,希望能对建筑项目管理人员提供有用的参考。
成本测算步骤1. 目标确定:在开始测算之前,首先要明确测算的目标和范围。
确定测算的具体要求,并与项目经理和相关方进行充分沟通,确保双方对测算目标有共识。
2. 数据收集:收集与建筑项目相关的数据,包括设计图纸、材料清单、人工成本、设备租赁费用等。
确保数据的准确性和完整性,避免遗漏重要信息。
3. 成本估算:根据收集到的数据,进行成本估算。
可以使用成本估算软件或者相关的数学模型进行计算,得出初步的成本估算结果。
4. 成本分析:对成本估算结果进行分析,了解成本的主要构成和分布情况。
通过分析,可以确定影响成本的主要因素,并进行针对性的优化和控制。
5. 成本核算:将成本测算结果与实际成本进行比较,进行成本核算。
通过核算,可以评估测算的准确性和可靠性,并进行修正和调整。
6. 成本控制:根据成本核算结果,采取相应的成本控制措施,确保项目的成本始终在可接受的范围内。
可以通过优化设计、采购策略调整、施工方式改进等方式进行成本控制。
常见的成本测算方法1. 经验法:根据类似项目的历史数据进行测算。
通过查阅和整理已经完成的类似项目的成本数据,可以得出一个初步的成本估算值。
2. 参数法:根据项目的特征参数进行测算。
通过对项目的特征参数,如建筑面积、建筑高度、结构类型等,与已经完成的类似项目进行比对,可以得出一个相对准确的成本估算结果。
3. 专家评估法:通过请教相关专家,得出成本测算结果。
可以请教建筑师、工程师、造价师等专业人员,根据其丰富的经验和专业知识,对项目进行成本测算。
4. 三角法:通过建立成本三角,确定测算的上限、下限和最有可能值。
通过对不同参数的取值范围进行限制和假设,可以得到一个合理的测算范围。
《⼯程成本测算》红花尔基⽔利枢纽⼯程2010年成本测算说明⼀、三标段枢纽⼟建⼯程1、主要材料价格1)施⼯及供电照明,计⼊材料费⽤20000元;2)砼⽣产系统计⼊材料费⽤20000元,主要考虑衬板等易损件配件费⽤,机械费⽤计⼊10000元,主要考虑拆除费⽤;3)附属加⼯车间及仓库、民⼯住房,材料费计⼊30000万元,主要考虑租赁及拆除费⽤。
3、泄洪导流洞⼯程进⼝及出⼝启闭机室内外装修直接成本为外委专业⼈员测算。
4、⼯业供⽔洞⼯程4.1、隧洞砼浇筑⼯程1)实际完成砼⼯程量:6974m3×1.3=9066m32)砼浇筑成本费⽤组成:5709040元①砼浇筑⼈⼯费:9066m3×45元/m3=407970元②砼直接材料费:2182931元a.⽔泥42.5:9066m3×0.34t/m3=3083t×510元/t=1572330元b.砂⼦:9066m3×0.44m3=3989m3×45元/m3=179505元c.⾻料:9066m3×0.88m3=7978m3×12元/m3=95736元d.掺和料(粉煤灰):9066m3×0.072t/m3=653t×75元/t=48975元e.外加剂:9066m3×0.007t/m3=63.5t×4500元/t=285750元f.⽔:9066m3×0.14m3=1269m3×0.5元/m3=635元③设备使⽤费:1978451元a.钢模台车摊销费(4台):950000元-22t×2000元/t×4台=774000元b.洞内砼运输车电瓶车及充电机各1台(共290000元)摊销费:250000元c.0.5m3砼搅拌机租赁费:20500+10250=30750元/年d.30型装载机(后台上料)租赁及燃油费:20000元/⽉×10(1~10⽉份)=200000元e.钢轨摊销费:165738元-36.1t*2000+242163元-56t*2000=223701元f.80砼输送泵租赁费:2台×25000元/⽉×10⽉=500000元④其他费⽤:1331334元a.隧洞清基⼈⼯费:2135m×120元/m=256200元b.洞内台车运⾏维护⼈⼯费:238段×1300元/段=309400元c.钢轨拆除⼈⼯费:(2135+170)m×60元/m=138300元d.洞内排⽔⼈⼯费:6⼈/天×30天×10⽉×100元/天=180000元e.洞⾝堵头⽊模制安⼈⼯费:238个×1200=285600元f.洞⾝堵头⽊模材料费:3.3㎡×1.3×238段×24元/㎡=24504元g.其他及零星材料费:5元/m3×9066m3=45330元h.洞⾝段弯段⽊模⽀⽴⼈⼯费:175m2×200/m2=35000元i. 洞⾝段弯段⽊模⽀⽴材料费:175m2×85.71元/m2=175000元j.伸缩缝闭孔板材料费⽤:21m3*2000元/m3=42000元⑤单位砼成本组成:a.⼈⼯费:(407970+256200+309400+138300+180000+285600+35000)元/6974m3=231.21.元/m3b.材料费:(2182931+24504+16319+15000+42000)元/6974m3=327.04元/m3c.机械费:(1908451+70000)元/6974m3=283.69元/m33)供⽔洞隧洞砼成本测算单价为:231.21+327.04+283.69=841.94元/m34.2、隧洞钢筋制安⼯程1)隧洞钢筋制安成本费⽤组成:2354504元①钢筋制安⼈⼯费:451t×750元/t=338250元②材料费:451t×1.07×4100元/t=1978537元③其他及零星材料费:451t×83.63元/t=37717元2)单位钢筋制安成本组成:a.⼈⼯费:338250元/451t=750元/tb.材料费:(1978537+37717)元/451t=4470.63元/tc.机械费:100元/t3)供⽔洞隧洞钢筋制安成本测算单价为:750+4470.63+100=5320.63元/t4.3、其它固结灌浆、回填灌浆及伸缩缝密封胶直接采⽤承包单价计⼊⼈⼯中,分别为80元/m、48元/m2、48元/m。
工程施工成本测算工程施工成本测算是在工程项目实施前,对工程项目的各项成本进行预测和计算,为工程项目的投资决策、预算编制和成本控制提供依据。
工程施工成本测算主要包括人工费、材料费、施工机具使用费、企业管理费、规费和税金等六个方面。
以下是工程施工成本测算的详细分析:1. 人工费人工费是指工程项目中所需各类劳动力的费用。
人工费的测算需根据工程项目的规模、难度、施工周期等因素确定所需劳动力数量,并根据地区劳动力市场行情、工人技能水平、工种等因素确定人工单价。
此外,还需考虑人工费的波动、加班费、临时工费用等因素。
2. 材料费材料费是指工程项目中所使用的各种建筑材料、构配件和设备的费用。
材料费的测算需根据工程项目的需求,列出所需材料品种、规格、数量,并调查市场价格、运输费用、损耗率等因素,计算出材料总费用。
此外,还需考虑材料价格波动、紧急采购等因素。
3. 施工机具使用费施工机具使用费是指工程项目中使用的各类施工机械和设备的费用。
施工机具使用费的测算需根据工程项目的需求,确定所需机械设备类型、数量、使用周期等因素,并考虑设备租赁、购置、维修、折旧等因素,计算出施工机具使用总费用。
4. 企业管理费企业管理费是指工程项目实施过程中,企业为组织和管理工程项目所发生的费用。
企业管理费的测算包括项目管理费、财务管理费、人力资源管理费、质量安全管理费等方面,需根据企业实际情况和工程项目特点进行预测和计算。
5. 规费规费是指工程项目实施过程中,按照国家及地方规定应缴纳的各种费用。
规费的测算需根据工程项目所在地相关政策,计算出各项规费总额。
如工程质量检测费、安全监督费、环保监测费等。
6. 税金税金是指工程项目实施过程中,应缴纳的各种税款。
税金的测算需根据工程项目所在地税收政策,计算出各项税款总额。
如增值税、企业所得税、个人所得税等。
综上所述,工程施工成本测算是一项复杂的系统工程,需要充分考虑各种因素,确保测算结果的准确性和可靠性。
工程成本的具体测算方法
1.项目经验法:
该方法是根据类似的历史项目的成本数据和经验,提供一个大致的成本估计。
通过对历史项目的数据进行分析和比较,考虑到项目的规模、特点和其他相关因素,可以给出初步的成本估计。
2.参数法:
该方法是在项目确定之前,通过确定一些参数来估计工程成本。
这些参数可以是单位面积或单位项目规模的成本,结合项目的规模和特点,通过乘以相应的参数来得到成本的预测。
3.单位工程量法:
该方法适用于工程项目比较复杂的情况。
首先,根据项目的设计图纸和技术要求,确定各个工程构件的单位工程量,并通过单位工程量的价格来计算各个工程构件的成本。
然后,将各个构件的成本加总,得到整个项目的成本。
4.直接成本法:
该方法是通过对项目中直接参与建设的材料、设备、劳动力和其他直接相关成本的估算,来确定项目的成本。
在测算直接成本时,需要考虑到成本元素的数量、价格和产能等因素。
5.综合成本法:
该方法是综合运用各种测算方法,通过分析、比较和综合各个方法得出的成本结果,来确定项目的综合成本。
这种方法可以避免单一测算方法的局限性,综合考虑多种因素,提高成本测算的准确性和可靠性。
在进行工程成本测算时,还需要注意以下几个方面:
1.考虑不确定性:
在进行工程成本测算时,需要考虑到项目实施过程中的不确定性,包括市场价格波动、人工成本变动、技术取证需要等因素,对这些不确定性进行评估和调整,提高成本测算的准确性。
2.统计数据的准确性:。

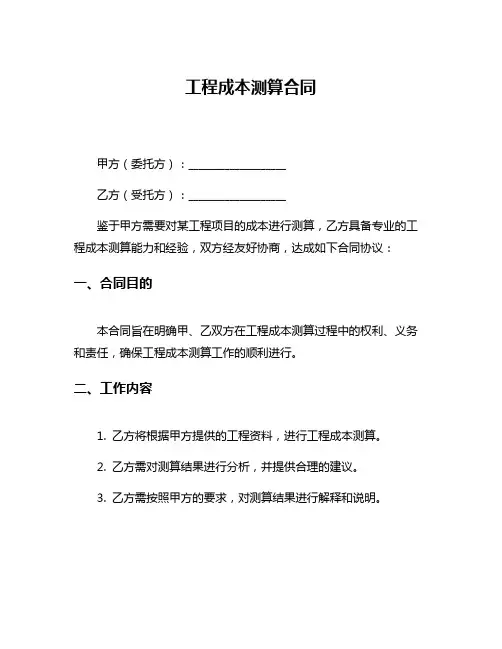

工程成本测算合同甲方(委托方):___________________乙方(受托方):___________________鉴于甲方需要对某工程项目的成本进行测算,乙方具备专业的工程成本测算能力和经验,双方经友好协商,达成如下合同协议:一、合同目的本合同旨在明确甲、乙双方在工程成本测算过程中的权利、义务和责任,确保工程成本测算工作的顺利进行。
二、工作内容1. 乙方将根据甲方提供的工程资料,进行工程成本测算。
2. 乙方需对测算结果进行分析,并提供合理的建议。
3. 乙方需按照甲方的要求,对测算结果进行解释和说明。
三、工作时间与进度1. 乙方应在接到甲方提供的工程资料后XX个工作日内完成成本测算工作。
2. 双方约定,乙方应按以下时间节点完成各阶段工作:(1)收集并分析工程资料;(2)进行工程成本测算;(3)提交初步测算结果;(4)根据甲方反馈进行结果调整;(5)最终提交测算报告。
四、费用与支付1. 甲方需向乙方支付工程成本测算费用,具体金额双方另行商定。
2. 甲方应在合同签订后XX个工作日内向乙方支付XX%的费用,余款在乙方提交最终测算报告后支付。
3. 如因甲方原因造成乙方工作量增加或延期,甲方应支付相应额外费用。
五、保密条款1. 双方应对本合同内容及在合作过程中获悉的对方商业秘密、技术秘密等保密信息予以保密。
2. 未经对方许可,任何一方不得擅自泄露、使用或向第三方提供保密信息。
六、成果交付1. 乙方应向甲方提交书面测算报告,包括成本测算结果、分析以及建议。
2. 甲方应在收到测算报告后XX个工作日内给予书面反馈。
七、知识产权1. 乙方在本合同项下完成的工程成本测算成果,其知识产权归乙方所有。
2. 甲方有权在合同约定范围内使用乙方提供的测算成果,但不得将其用于商业性目的以外的其他用途。
八、违约责任1. 如因乙方原因未按约定完成工程成本测算工作,乙方应承担违约责任,并赔偿甲方由此造成的损失。
2. 如甲方未按约定支付费用,甲方应承担违约责任。
工程成本测算表格
工程成本测算表格是用于分析和控制工程成本的工具,通常包含多个列,用于记录工程成本的各个组成部分。
以下是一个详细的工程成本测算表格示例:
这个表格包括以下列:
1.序号:项目的序号,用于排序。
2.项目:成本项目的名称,例如直接材料成本、直接人工成本、间接成本等。
3.单价:该项目的单价。
4.数量:该项目的数量。
5.总价:该项目的总价,由单价和数量计算得出。
6.备注:其他有关该项目的备注或说明。
你可以根据实际情况调整表格的列和内容,以满足具体工程项目的需求。
在填写表格时,需要确保所有数据准确无误,以便进行准确的成本分析和控制。
公司工程成本测算方案一、绪论工程成本测算是指工程项目发生前或建设过程中,对各项费用进行科学合理的测算,以便在编制投资计划、项目立项报告、投标报价、招标预算、工程量清单、施工合同、成本控制等方面提供重要依据。
工程成本测算是工程项目建设过程中的重要环节,其建设是否合理、经济、科学取决于成本测算的准确程度。
本方案旨在制定公司工程成本的测算方案,以提高公司工程建设过程中成本管理的科学性和实用性,确保公司工程项目的建设质量和效益。
二、工程成本测算的意义1. 为公司决策提供科学依据。
成本测算是衡量项目投资价值的重要指标,准确的成本测算能够为公司高层决策提供科学依据,帮助公司做出明智的投资决策。
2. 为工程规划编制提供数据支持。
成本测算是工程规划编制的重要依据,是工程项目投资预算和经济效益分析的基础,对工程项目进行合理的规划和设计提供数据支持。
3. 为施工合同谈判提供依据。
成本测算是投标报价和施工合同谈判的重要依据,准确的成本测算可以帮助公司在项目投标和合同谈判中占有优势。
4. 为成本控制和风险防范提供支持。
成本测算是成本控制和风险防范的基础,准确的成本测算可以帮助公司及时发现工程项目中的风险和问题,并采取相应的措施加以控制。
5. 为评价工程项目效益提供依据。
成本测算是评价工程项目效益的重要依据,准确的成本测算可以为公司对工程项目的投资效益进行科学评价提供依据。
三、工程成本测算的基本原则1. 准确性原则。
成本测算应尽可能准确,精密度要求高,不得轻率估算,应有据可依,保证成本测算的真实性和可靠性。
2. 经济性原则。
成本测算应考虑成本的经济性,尽量减少浪费,提高资源利用效率,保证项目的投资效益。
3. 合理性原则。
成本测算应考虑到工程项目的特殊性和实际情况,要具有合理性,不得过于理论化,应结合实际情况进行测算。
4. 综合性原则。
成本测算应综合考虑项目的各种费用,全面测算各种投资费用,保证成本的全面性和完整性。
5. 比较性原则。
红花尔基水利枢纽工程2010年成本测算说明一、三标段枢纽土建工程1、主要材料价格1)施工及供电照明,计入材料费用20000元;2)砼生产系统计入材料费用20000元,主要考虑衬板等易损件配件费用,机械费用计入10000元,主要考虑拆除费用;3)附属加工车间及仓库、民工住房,材料费计入30000万元,主要考虑租赁及拆除费用。
3、泄洪导流洞工程进口及出口启闭机室内外装修直接成本为外委专业人员测算。
4、工业供水洞工程4.1、隧洞砼浇筑工程1)实际完成砼工程量:6974m³×1.3=9066m³2)砼浇筑成本费用组成:5709040元①砼浇筑人工费:9066m³×45元/m³=407970元②砼直接材料费:2182931元a.水泥42.5:9066m³×0.34t/m³=3083t×510元/t=1572330元b.砂子:9066m³×0.44m³=3989m³×45元/m³=179505元c.骨料:9066m³×0.88m³=7978m³×12元/m³=95736元d.掺和料(粉煤灰):9066m³×0.072t/m³=653t×75元/t=48975元e.外加剂:9066m³×0.007t/m³=63.5t×4500元/t=285750元f.水:9066m³×0.14m³=1269m³×0.5元/m³=635元③设备使用费:1978451元a.钢模台车摊销费(4台):950000元-22t×2000元/t×4台=774000元b.洞内砼运输车电瓶车及充电机各1台(共290000元)摊销费:250000元c.0.5m³砼搅拌机租赁费:20500+10250=30750元/年d.30型装载机(后台上料)租赁及燃油费:20000元/月×10(1~10月份)=200000元e.钢轨摊销费:165738元-36.1t*2000+242163元-56t*2000=223701元f.80砼输送泵租赁费:2台×25000元/月×10月=500000元④其他费用:1331334元a.隧洞清基人工费:2135m×120元/m=256200元b.洞内台车运行维护人工费:238段×1300元/段=309400元c.钢轨拆除人工费:(2135+170)m×60元/m=138300元d.洞内排水人工费:6人/天×30天×10月×100元/天=180000元e.洞身堵头木模制安人工费:238个×1200=285600元f.洞身堵头木模材料费:3.3㎡×1.3×238段×24元/㎡=24504元g.其他及零星材料费:5元/m³×9066m³=45330元h.洞身段弯段木模支立人工费:175m2×200/m2=35000元i. 洞身段弯段木模支立材料费:175m2×85.71元/m2=175000元j.伸缩缝闭孔板材料费用:21m3*2000元/m3=42000元⑤单位砼成本组成:a.人工费:(407970+256200+309400+138300+180000+285600+35000)元/6974m³=231.21.元/m³b.材料费:(2182931+24504+16319+15000+42000)元/6974m³=327.04元/m³c.机械费:(1908451+70000)元/6974m³=283.69元/m³3)供水洞隧洞砼成本测算单价为:231.21+327.04+283.69=841.94元/m³4.2、隧洞钢筋制安工程1)隧洞钢筋制安成本费用组成:2354504元①钢筋制安人工费:451t×750元/t=338250元②材料费:451t×1.07×4100元/t=1978537元③其他及零星材料费:451t×83.63元/t=37717元2)单位钢筋制安成本组成:a.人工费:338250元/451t=750元/tb.材料费:(1978537+37717)元/451t=4470.63元/tc.机械费:100元/t3)供水洞隧洞钢筋制安成本测算单价为:750+4470.63+100=5320.63元/t4.3、其它固结灌浆、回填灌浆及伸缩缝密封胶直接采用承包单价计入人工中,分别为80元/m、48元/m2、48元/m。
启闭机室内外装修直接成本为外委专业人员测算。
5、发电引水洞压力钢管灌浆按38元/m2承包费计入人工费中;启闭机室内外装修直接成本为外委专业人员测算。
6、电站工程主副厂房及变电站考虑内外装修直接成本30万元、09年未结支出与收入的差值24万元,共52万元直接成本按照2:2:1计入人工费、材料费和机械费中。
尾水渠砂砾石开挖按8元/m3承包单价计入机械费用中。
铅丝石笼成本人工费计入30元/m3、材料费计入64.92元/m3、机械使用费计入5元/m3。
砂砾料回填考虑与开挖的平衡使用,只在机械使用费中计入3元/m3的平整碾压费用。
厂区C15喷锚砼,按470元/m3承包单价计入直接成本,包含人工、材料及机械费用。
厂区硬化C20砼,人工费计入25元/m3、材料费为198.19元/m3、机械使用费按35元/m3计入。
M10浆砌石护坡及排水沟,人工费计入60元/m3、材料费为85.34元/m3、机械使用费按5元/m3计入。
以上4~8项成本核算结果合计为:-3205745元7、溢洪道工程7.1、土石方工程土方回填按6元/m3承包单价计入机械费用中。
边坡浆砌块石护砌,人工费计入50元/m3、材料费为85.34元/m3、机械使用费按5元/m3计入。
7.2、砼工程<一> C30砼浇筑成本费用组成:3432984元1)砼浇筑人工费:9368m³×25元/m³=234200元2)砼直接材料费:2179807元①42.5水泥:9368m³×1.03×0.377t/m³=3638t×510元/t=1855380元②砂子:9368m³×1.03×0.38m³/m³=3667m³×45元/m³=165015元③骨料:9368m³×1.03×0.87m³/m³=8395m³×12元/m³=100740元④掺和料(粉煤灰):9368m³×1.03×0.08t/m³=772t×75元/t=57900元⑤水:9368m³×1.03×0.16m³/m³=1544m³×0.5元/m³=772元3)设备使用费:482832元①1.5m³砼搅拌机租赁费:98880+39440=118320元/年(其中溢洪道43778元,大坝74542元)②50型装载机(后台上料)租赁费:34000元/月×3月=102000元③80砼输送泵租赁费:1台×25000元/月×3月=75000元④28m布料车租赁费:1台×25000元/月×3月=75000元⑤砼搅拌车租赁费:2台×102776元/年×0.37=76054元+90000元(油)=166054元4)其他费用:710145元①基础清基人工费:2700㎡×15元/㎡=40500元②模板支立人工费:6640㎡×35元/㎡=232400元③模板租赁费:2320㎡×0.56元/㎡.天×90+1000㎡×0.24元/㎡.天×90=138528元④围棱租赁费:19057m×0.07元/m .天×90=120059元⑤脚手架支立人工费:12546㎡×5元/㎡=62730元⑥脚手管租赁费:31000m×0.024元/m .天×90=66960元⑦其他及零星材料费:11388m³×4.3元/m³=48968元5)单位砼成本组成:①人工费:(234200+40500+232400+62730)元/9368m³=60.83元/m³②材料费:(2179807+138528+120059+66960+48968+63000+)元/9368m³=272.66元/m³③机械费:482832元/9368m³=51.54元/m³6)溢洪道C30砼平均成本测算单价为:60.83+272.66+51.54=385.03元/m³<二> C10砼浇筑成本费用组成:174377元1)砼浇筑人工费:190m³×25元/m³=4750元2)砼直接材料费:25279元①42.5水泥:190m³×1.03×0.176t/m³=34t×510元/t=17340元②砂子:190m³×1.03×0.55m³/m³=108m³×45元/m³=4860元③骨料:190m³×1.03×0.86m³/m³=168m³×12元/m³=2016元④掺和料(粉煤灰):190m³×1.03×0.071t/m³=14t×75元/t=1050元⑤水:190m³×1.03×0.13m³/m³=25m³×0.5元/m³=13元3)设备使用费:9703元①1.5m³砼搅拌机租赁费:2000元②30型装载机(后台上料)租赁费:13000元/月×0.3月=3900元③砼搅拌车租赁费:76054元×0.05=3803元4)其他费用:217元①其他及零星材料费:190m³×1.14元/m³=217元5)单位砼成本组成:①人工费:4750元/190m³=25元/m³②材料费:(25279+217)元/190m³=134.19元/m³③机械费:9703元/190m³=51.07元/m³6)溢洪道C10砼成本测算单价为:25+134.19+51.07=210.26元/m³7.3、钢筋制安工程1)钢筋制安成本费用组成:2128465元①钢筋制安人工费:437t×400元/t=174800元②材料费:437t×1.07×4100元/t=1917119元③其他及零星材料费:437t×83.63元/t=36546元2)单位钢筋制安成本组成:a.人工费:174800元/437t=400元/tb.材料费:(1917119+36546)元/437t=4470.63元/tc.机械费:100元/t3)溢洪道钢筋制安成本测算单价为:400+4470.63+100=4970.63元/t7.4、其他固结灌浆钻孔和灌浆分别按50元/m和75元/m的承包单价计入人工费中。
