室内电梯安装安全技术交底(优秀工程范文)
- 格式:doc
- 大小:47.02 KB
- 文档页数:6
一、交底目的为确保电梯操作人员正确、安全地使用和维护电梯,防止电梯事故的发生,特进行室内电梯操作安全技术交底。
二、交底内容1. 电梯基础知识(1)电梯的定义及分类(2)电梯的组成部分及功能(3)电梯的工作原理2. 电梯操作规程(1)操作前准备a. 检查电梯周围环境是否安全b. 检查电梯内部是否整洁、有无障碍物c. 检查电梯按钮、显示屏等是否正常(2)操作过程a. 打开电梯门,进入电梯内部b. 根据需要选择楼层c. 按下开门按钮,等待电梯门完全打开d. 进入电梯,关闭电梯门e. 确认电梯运行方向后,按下开门按钮f. 电梯到达指定楼层,按下开门按钮g. 离开电梯,确保电梯门完全关闭(3)操作后注意事项a. 检查电梯内是否有遗留物品b. 确保电梯门关闭后,方可离开电梯3. 电梯紧急情况处理(1)电梯困人a. 按下电梯内的紧急报警按钮b. 与物业管理部门或电梯维修人员联系c. 保持冷静,等待救援(2)电梯故障a. 按下电梯内的紧急报警按钮b. 尝试手动操作电梯,若无法启动,则保持原地等待救援c. 不要自行打开电梯门,以免发生意外4. 电梯维护保养(1)日常维护保养a. 检查电梯内部及外部是否有损坏b. 检查电梯运行声音是否正常c. 检查电梯门开关是否顺畅(2)定期维护保养a. 根据电梯使用频率和保养周期,进行定期检查和保养b. 检查电梯的制动系统、限速器、门锁等关键部件c. 检查电梯的电气系统、液压系统等5. 电梯安全注意事项(1)禁止乘坐电梯的人员a. 身体不适者b. 儿童无成人陪同c. 残疾人无辅助设施(2)禁止电梯内的行为a. 随意按动按钮b. 在电梯内奔跑、嬉戏c. 随意打开电梯门三、交底要求1. 电梯操作人员应认真学习本交底内容,确保掌握电梯操作技能和安全知识。
2. 电梯操作人员应严格遵守操作规程,确保电梯安全运行。
3. 电梯操作人员应积极参加电梯安全培训,提高安全意识。
4. 电梯操作人员应定期接受体检,确保身体健康。
一、交底目的为确保室内电梯安装施工安全,防止事故发生,特制定本安全技术交底。
二、交底对象室内电梯安装施工全体人员。
三、交底内容1. 一般规定1.1 电梯安装操作人员必须经身体检查,凡患有心脏病、高血压等疾病者,不得从事电梯安装操作。
1.2 进入施工现场必须遵守现场安全管理制度,确保安全、环境管理目标达标。
操作时精神集中,并按规定穿戴个人防护用品。
1.3 电梯安装井道内使用的照明灯,其电压不得超过36V,操作用的手持电动工具必须绝缘良好,须经二级漏电保护,漏电保护器灵敏、有效。
1.4 梯井内操作必须系安全带,上下走爬梯,不得爬脚手架。
操作使用的工具用完后必须装入工具袋,物料严禁上下抛扔。
1.5 电梯安装使用脚手架必须经单位安全部门组织验收合格,办理交接手续后方可使用。
同时上报监理单位备案待查。
1.6 焊接动火应办理动火证,备好灭火器材和监护人员,严格执行消防制度。
施焊完成后必须检查火种,确认已熄灭方可离开现场。
1.7 设备拆箱、搬运时,拆箱板必须及时清运,在指定地点码放。
拆箱板钉子应打弯。
抬运重物前后呼应,配合协调。
1.8 长形部件及材料必须平放,严禁立放。
2. 电梯安装2.1 样板架设应遵守以下规定:(1)样板应坚固正确,制作样板时,样板架木方的木质,强度必须符合规定要求。
(2)样板架木方应按工艺规定加固。
2.2 电梯安装过程中,应严格按照设计图纸和施工规范进行,确保安装质量。
2.3 电梯安装完成后,必须进行调试和验收,确保电梯安全、可靠运行。
3. 电气安全3.1 机电器具必须安装触电保护装置,发现问题及时修理,不得违章操作,野蛮施工。
3.2 不得在施工操作面内私拉乱接电线。
各类电动工具、机具必须装接漏电开关,电源开关应设在底层井道口,离开现场,便于切断电源,开关箱应加锁。
3.3 使用前必须有电工检查线路以及机具是否完好,检查完后方可使用,使用结束后及时切断电源。
3.4 电梯井道内施工要有足够的照明灯,保持一定的亮度,照明电源要用低压36V,灯泡与脚手架要有一定的距离。
电梯安装工安全技术交底电梯是现代化建筑中不可缺少的交通工具,它的安全性是牵动人们心的重要问题。
电梯是一种高空作业设备,安装时必须要遵循一系列的安全规范。
在我国,因为电梯大规模的建设才开始不到二十年,所以电梯安装工安全管理尚未得到足够重视,这也是本篇文档撰写的背景。
本文档将从电梯安装工的角度出发,从事前、事中、事后三个方面介绍电梯安装工安全技术交底。
一、事前1.准备工作在进行电梯的安装工作前,首先要对所需使用的工具、材料和设备进行检查,确保其完整、可靠、适用及质量合格。
同时,安装工人员应仔细查阅电梯的施工图纸和技术文件,对电梯的结构、工艺、材料等进行认真研究,并制定安全施工方案。
2.安全防护进行电梯安装工作时,工作现场应按照施工方案进行设置,区分不同工种,划定作业区域,保证施工现场的安全性。
同时,在工作现场的入口处应设置安全警示标志,告知其他人员施工现场的危险性和禁止入内。
3.安全培训在进行电梯安装工作前,安装工人员应接受专业培训,掌握电梯安装的相关知识和技能,并对相关安全规定和操作规程进行熟知。
二、事中1.施工现场管理在电梯安装过程中,施工现场应由专人进行管理,制定安全施工方案,确认安全标准,确保施工质量和安全。
同时,在施工现场应配备相应的消防设备,并存在常年有效的应急措施。
2.危险源辨识和控制在进行电梯安装作业过程中,工作人员应识别可能导致事故的危险源,并采取相应的控制措施。
危险源主要包括电梯井内设备、电梯井口及周边环境、电缆轨道、安装区域附近等。
应制定危险源清单,针对不同的危险源,采取不同的控制措施,以管理危险源。
3.安全交底和授权施工现场管理人员应对施工人员进行必要的安全交底,详细说明电梯的施工安全标准和控制要求,并授权指定有资格、有能力的工作人员进行施工作业,以保证安全施工和电梯安装工作的顺利进行。
三、事后1.安全检查电梯安装工作完成后,应进行安全检查,确保电梯安装质量符合相关标准。
对电梯的稳定性、制动系统、限速器、悬挂装置等进行测试,以确保安全性。
室内电梯安装安全交底1. 介绍室内电梯是现代建筑中不可或缺的设施之一,它为人们提供了便利和舒适的垂直交通工具。
然而,电梯安装和使用过程中的安全问题必须引起足够的重视。
本文档将详细介绍室内电梯的安装流程以及安全措施,以确保用户能够正确并安全地使用电梯。
2. 安装前的准备工作在安装电梯之前,进行充分的准备工作可以有效地确保安装过程的安全性。
以下是一些必要的准备工作:2.1 确定合适的电梯型号在选择电梯型号时,需根据建筑物的用途、高度和流量等因素进行综合考虑。
确保选取的电梯型号适合建筑物的需求,并符合相关的安全标准和规范。
2.2 设计电梯安装方案在进行电梯安装前,需要根据建筑结构和现场情况进行详细的电梯安装方案设计。
该设计应包括电梯机房、井道、轿厢、门套等各个部分的尺寸和布置。
2.3 准备必要的工具和设备安装电梯时,需要准备一系列的工具和设备,如螺丝刀、扳手、吊车、电动葫芦等。
确保这些工具和设备处于良好状态并符合安全要求。
2.4 检查建筑结构在安装电梯前,需要对建筑结构进行彻底的检查,确保其能够承受电梯的重量和运行压力。
如发现有结构问题,必须采取相应的修复和加固措施。
3. 安装过程电梯的安装过程需要经过一系列的步骤和程序。
以下是电梯安装的基本流程:3.1 安装井道和电梯轨道首先,需要搭建井道结构和固定电梯轨道。
井道结构应符合相关的安全标准,并确保其稳固和牢固。
电梯轨道的安装需要按照设计方案进行,确保轨道的平整和安全。
3.2 安装机房和驱动系统在井道顶部,需要安装电梯机房和相应的驱动系统。
机房应保持通风良好,确保设备的正常运行。
驱动系统的安装和调试需要由专业技术人员进行,以确保其性能和安全性。
3.3 安装轿厢和门套在井道内,需要安装电梯轿厢和相应的门套。
轿厢的安装需要保证其平稳和安全,确保乘坐者的舒适感。
门套的安装应符合相关的安全要求,确保门的打开和关闭无障碍。
3.4 连接电气系统和安全系统将电梯轿厢与机房内的电气系统和安全系统进行连接。
电梯安装工程安全技术交底范文电梯安装工程安全技术交底施工单位名称:施工部位:单位工程名称:施工内容:安全技术交底内容:1.电梯安装工必须持有特种作业人员安全操作证方能上岗操作。
2.进入施工现场,必须遵守安全纪律。
在井道脚手架上作业时,必须系安全带,不得向下抛物,并防止工具材料等物件从缝隙中跌落。
3.电梯井道内施工要有足够的照明灯,保持一定的亮度。
照明电源要用低压36伏,灯泡与脚手架手笆要有一定的距离。
4.各类电动工具、机具必须装接漏电开关。
电源开关应设在底层井道口,离开现场便于切断电源。
开关箱应加锁。
5.电梯井道内的电焊龙头线、气焊皮管要经常整理、检查,防止磨损、拉断和漏气、漏电打火现象。
进行电气焊工作时,要有措施,指定专人监护熄灭残渣余火。
6.电梯调试运行期间,必须统一指挥,专人操作,严禁乱送电乱操作。
7.轿箱运行前,必须经钳工对轿箱导轨、对重、绳轮、抱闸等机械部分进行仔细检查认可后,方可投入运行。
8.各种安全开关、限拉开关须经模拟动作无误后,方可送电。
9.检查线路、换接端子或修理电器时,尽量做到不带电。
带电作业时,要有人监护。
在通电电器接线端子裸露处附近,禁止使用没有绝缘柄的工具。
10.每天工作结束人离去时,必须切断电源,锁好开关箱,防止他人随意开动。
针对性安全交底:交底人签名:作业人员签名:接受交底负责人签名:交底时间:年月日关于技术交底的要求:1.技术交底的目的是使施工人员明确工程概况、合同文件、设计意图及设计中采用的新技术、新工艺、新材料。
明确工程的各项技术要求、质量验收标准、工艺标准、各结构物的详细尺寸和标高、材料规格和数量等,确保施工过程满足质量、技术、工艺要求,安全顺利地完成施工任务。
2.技术交底分为会议交底、书面交底和岗位技术交底三种形式。
3.在施工方案交底时,应采用会议形式,由项目总工主持,项目部有关人员、施工队长及施工队技术人员等参加。
会议的主要目的是对施工组织设计或施工方案及方案中的重点细节进行专题介绍和详细说明,提出具体实施办法和要求,并对施工质量控制和技术安全保证措施做详细交底。
室内电梯安装安全技术交底1. 前言室内电梯作为现代化建筑的重要设备之一,其安装涉及到安全问题,需要严格遵循相关技术规范和安全操作流程进行施工。
本文将就室内电梯的安全技术交底进行详细介绍,以确保电梯的正常使用和人员安全。
2. 安装前的准备2.1 设计方案在电梯安装前,需要制定电梯设备的设计方案。
设计方案需要确定电梯的型号、尺寸、载重、速度、功能等参数,并且需要针对建筑的实际情况进行设计,符合国家标准和规范的要求。
2.2 安全评估在开始电梯安装前,需要进行安全评估。
安全评估主要是为了检查电梯安装的安全性,确定电梯的安装位置、电梯井道尺寸、设备配件等是否满足国家标准和规范的要求。
2.3 相关审批在电梯安装前,需要申请相关的建设工程规划许可证、施工许可证以及建设工程竣工验收等相关审批文件。
这些文件是电梯安装必不可少的前提条件。
3. 安装过程中的注意事项3.1 材料和设备的选择在电梯安装过程中,需要选择符合国家标准和规范要求的材料和设备。
安装人员需要对所安装的材料和设备进行检查,确保其质量合格,并且符合安全要求。
3.2 施工现场监管电梯安装工作需要有专业施工队伍进行,施工队伍需要负责对安装现场进行全面监管,确保施工现场卫生安全及施工过程中不受任何干扰。
3.3 安全保障措施在电梯安装过程中,需要对室内电梯井道内的科学、分别布置安装电梯的工作台、工作架等设备,以确保安全施工。
4. 安装后的检查和验收电梯安装完成后,需要进行检查和验收。
验收标准主要是以国家相关标准和规范为依据。
主要内容如下:1.确认电梯符合国家标准和规范的要求;2.核对设备名字、型号、重量以及各配件的质量;3.对电气、机械和安全装置等进行检查。
检查和验收完毕后,需填写相应的质量记录单及相关的表格,并进行正式的竣工验收。
5. 安全使用和维护电梯投入运行后,需要定期进行保养和维护。
维护时需要注意以下事项:1.定期检查和维护电梯井道;2.定期更换重要零部件;3.坚决禁止非工作人员进入电梯井道,避免安全事故的发生;4.坚决按照国家标准和规范的要求使用电梯。
一、交底目的为确保电梯室内装饰施工安全,预防安全事故的发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底范围本交底适用于电梯室内装饰施工的全过程,包括但不限于电梯轿厢、厅门、电梯井道等区域的装饰装修。
三、施工人员要求1. 所有施工人员必须经过安全教育培训,了解本工程的安全技术要求,掌握必要的安全操作技能。
2. 施工人员必须持证上岗,不得无证操作。
3. 施工人员应穿戴符合规定的个人防护用品,如安全帽、防滑鞋、防护手套等。
四、安全技术措施1. 施工准备- 施工前应对电梯井道进行彻底清理,确保无障碍物。
- 检查电梯轿厢内部结构,确认无安全隐患。
- 术前应对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
2. 施工操作- 严格遵守施工工艺流程,不得擅自更改。
- 电梯轿厢内部装饰材料应符合防火、防滑、耐压等要求。
- 厅门装饰材料应与电梯轿厢内部装饰材料相匹配,确保整体美观。
- 电梯井道内施工要有足够的照明,保持良好的通风。
3. 高空作业- 高空作业人员必须佩戴安全带,并做好安全防护措施。
- 高空作业平台应牢固可靠,必要时设置防护栏杆。
- 高空作业时应注意脚手架的稳定性,防止坠落。
4. 电气安全- 电气施工应由具有相应资质的电工进行。
- 电气线路敷设应符合规范要求,不得私拉乱接。
- 电气设备应安装漏电保护器,确保用电安全。
5. 材料运输- 运输材料时应注意安全,防止坠落。
- 材料堆放应整齐有序,不得超高堆放。
6. 现场管理- 施工现场应设置明显的安全警示标志。
- 施工人员应遵守现场规章制度,不得擅自离岗。
- 施工现场应保持整洁,及时清理施工垃圾。
五、应急措施1. 发生安全事故时,应立即停止施工,组织人员进行救援。
2. 及时上报安全事故,按照规定进行处理。
3. 对受伤人员进行救治,并做好善后工作。
六、交底记录1. 本交底由项目安全负责人负责实施。
2. 施工单位应将本交底内容传达至所有施工人员。
电梯安装安全技术交底范本1. 引言大家好,今天咱们来聊聊电梯安装的安全技术交底。
这可不是个小事儿,电梯可把咱们从一楼直送到天上去,不小心的话,那可真是飞得太高了。
所以,咱们得把安全放在第一位,确保每一个细节都没问题。
记住,安全无小事,万一出点儿岔子,麻烦可就大了。
接下来,咱们就细细说说,如何把这个电梯装得稳稳当当。
2. 电梯安装前的准备工作2.1 设备检查首先,咱们得做好设备的检查工作。
想象一下,如果电梯里缺了个重要的零件,那可就尴尬了!所以,在动工之前,一定要把电梯的每一个配件都仔细检查一遍。
比如说,钢绳、轿厢、控制系统等等,这些都得看个遍。
就像你出门前要检查钥匙、钱包和手机一样,设备的检查也得一丝不苟。
2.2 人员培训再来,咱们还得对参与安装的工作人员进行培训。
这可不是随便找几个人就能干的活儿,得是专业的人干专业的事。
培训的时候,咱们可以用一些有趣的案例来说明,别让大家觉得枯燥无味。
比如,可以讲讲之前某个小电梯因为没安装好,结果像个“坐滑梯”一样,搞得大家哭笑不得。
通过这样的方式,大家不但能学到东西,还能轻松愉快地记住安全要点。
3. 安装过程中的注意事项3.1 安全措施在安装电梯的时候,咱们一定要做到“安全第一,细节为王”。
首先,安装现场得保持整洁,别让工具乱七八糟地摆着,免得一不小心就绊了个跟头。
其次,大家在安装时一定要穿好安全防护装备,别小看这点,安全帽、手套、工鞋一样都不能少。
就像“千里之行,始于足下”,这些小细节可都是安全的大保障。
3.2 检查和测试安装完成后,别急着庆祝,咱们还有最后一步,检查和测试。
这个过程就像给电梯做“体检”,必须确保它一切正常。
咱们可以进行空载试运行,看看电梯的运行情况,确保没有异响、抖动之类的。
就像新车开出车行前,要先转一圈,确保没问题再上路一样,电梯也得做好全面的测试,才能放心使用。
4. 安装后的维护与保养4.1 定期检查安装完电梯之后,咱们可不能就此高枕无忧了。
电梯安装安全技术交底(一)引言概述:电梯安装是一项涉及到人身安全的重要工作,安装前的安全技术交底十分必要。
本文将以电梯安装安全技术交底为主题,通过概括和详细说明的方式,分5个大点阐述电梯安装中需要特别注意的安全技术要点,以确保电梯的安全使用。
正文内容:一、安全环境准备1.了解安装现场的情况,包括地板承重、建筑结构等,确定电梯的适用性。
2.保证安装现场的通风、照明和安全出口的畅通,在安装过程中及时清除障碍物。
3.确保安装现场的电气设备符合安全规范,如接地连接等。
二、基础设置1.对于电梯井道的深度、尺寸等进行测量校准,确保基础设置的准确性。
2.在基础上做好强固的支撑结构,确保电梯的稳定性。
3.为电梯井道的入口设置安全防护措施,如栅栏、安全门等。
三、电梯机房及整机安装1.机房内部布置应符合要求,保证电缆的走向合理,防止电缆拖曳和踩踏。
2.机房内部的电气设备必须按照规范进行接线,合理使用电缆支架和沟槽进行管理。
3.电梯整机的安装要严格按照制造厂家的要求进行,确保每个部件的正确安装位置。
四、安全电气及传动系统1.电梯安全电气系统的安装应符合国家相关标准,进行专业的接线和调试。
2.安装电梯传动系统时要注意呼吸布置的合理性,保证传动系统的稳定性和可靠性。
3.进行电梯负载测试,确保在满载、过载和紧急情况下电梯的安全性能。
五、试运行与验收1.在电梯安装完成后,进行试运行,确保电梯各项功能的正常运行。
2.试运行期间要重点检查紧急停止、故障保护等安全功能,同时观察电梯的运行状态和噪音情况。
3.经过试运行合格后,进行安全验收,满足相关标准和规范要求后方可投入使用。
总结:电梯安装安全技术交底是保障电梯安全运行的重要环节。
本文从安全环境准备、基础设置、机房及整机安装、安全电气及传动系统以及试运行与验收等五个大点详细阐述了电梯安装中需要特别注意的安全技术要点。
通过严格执行安全要求和规范,我们能够确保电梯在安装过程中以及日后的使用过程中具备高度的安全性和可靠性。
一、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 建设单位:[建设单位名称]4. 施工部位:[具体施工部位,如:X栋楼X单元电梯井道]5. 施工内容:[室内电梯井道安装工程]6. 施工面积:[具体施工面积]7. 施工周期:[预计施工周期]二、安全技术交底为确保室内电梯井道安装工程顺利进行,防止安全事故发生,特制定以下安全技术交底:1. 人员要求1.1 电梯安装操作人员必须经过专业培训,并取得相关资格证书。
1.2 从事高空作业的人员必须身体健康,无高血压、心脏病等不适合高空作业的疾病。
1.3 所有人员进入施工现场必须佩戴安全帽、系好安全带,穿防滑鞋,并遵守施工现场的各项安全规定。
2. 施工现场管理2.1 施工现场必须设置明显的安全警示标志,如:危险区域、禁止通行、禁止抛物等。
2.2 施工现场应设置专门的休息区,为施工人员提供必要的休息设施。
2.3 施工现场应保持整洁,及时清理施工垃圾,防止绊倒、滑倒等事故发生。
3. 施工设备与材料3.1 所使用的施工设备必须符合国家相关标准,并定期进行保养和检查。
3.2 施工材料必须符合设计要求,严禁使用不合格或过期材料。
3.3 施工设备与材料应分类存放,标识清晰,便于查找和使用。
4. 施工操作4.1 电梯井道内施工必须使用安全绳,确保施工人员在高空作业时的安全。
4.2 严禁在电梯井道内私拉乱接电线,所有电线必须使用绝缘良好的电缆。
4.3 电梯井道内施工必须有足够的照明,照明设备必须符合安全要求。
4.4 施工过程中应严格按照操作规程进行,不得擅自改变施工方案。
5. 交叉作业5.1 施工过程中,应尽量避免与其他工种的交叉作业,如不可避免,必须制定相应的安全措施,确保双方人员的安全。
5.2 交叉作业时,应设置专人进行指挥和协调,确保施工顺利进行。
6. 紧急预案6.1 施工现场应制定应急预案,包括火灾、触电、高处坠落等事故的应急处理措施。
6.2 所有人员应熟悉应急预案,并掌握基本的应急处理技能。
室内电梯安装工程安全技术交底为了确保室内电梯安装工程的安全性,本文将对室内电梯安装工程的安全技术进行交底,包括安全技术的原则、安装时的注意事项及安装后的维护工作。
安全技术的原则1.合理选址:电梯选址应根据建筑物的布局和使用要求,考虑乘客的出入方便性、人流集中度和安全性等因素,保证电梯的使用安全和舒适性。
2.合理设计:电梯梯门、厅门及轿厢门等应设计合理,保证开启和关闭的方便性和安全性。
同时,电梯内部装置和电气设施等也要符合相关的国际标准和安全规定。
3.可靠性:电梯的主要结构部件和各种安全装置应具备可靠性,确保电梯的运行过程中不会发生危险。
4.操作方便性:电梯门的开关、行程指示和呼梯装置等操作设施,应布置得合理、方便,乘客能够轻易操作。
5.安全监控:应配有安全检测装置和电气保护设施等,对电梯运行情况进行实时监控,确保电梯的工作状态安全可靠。
安装时的注意事项1.建筑条件和施工环境:在安装电梯之前,应仔细检查安装的建筑物的结构、地基是否合适,并充分了解施工环境是否适合电梯安装。
2.设备安装:电梯的设备及安全装置应严格按照制造厂家的说明书和国家相关标准的要求进行安装,并做好电气接线及开通验收前的调试工作。
3.安全通道:为了确保电梯维修和维护工作人员的安全,应设置独立的电梯机房和安全通道,同时配备相应的安全设施和运输工具。
4.防火措施:安装电梯应严格遵守国家相关规定,安装适当的防火阀门和火灾联动控制系统等装置,以保障在火灾时电梯的安全运行。
安装后的维护工作1.定期检查:电梯设备安装后,应进行定期检查和维护,保障电梯的安全运行,目前普遍的标准是每三个月进行一次全面检查,并随时对发现的问题进行维修。
2.职业施工人员:电梯在日常维护中,应由职业的维修人员进行维护和保养工作,同时在维修人员上岗晋议时,需要进行相应的技能培训和考核。
3.全力配合:业主和物业需要全力配合电梯的日常维修及保养,提供足够的人力、技术和物质保障,同时应配备专门的电梯管理人员,做好电梯的使用、维修和验收工作。
室内电梯安装安全技术交底室内电梯安装安全技术交底施工单位:未提供施工部位:室内电梯单位工程名称:未提供施工内容:安装电梯一、施工作业特点和危险源电梯安装施工存在以下风险和危险源:风险类别:高处作业、电气作业、焊接作业等。
交叉作业:电梯井道内存在交叉作业。
电梯井门围护:电梯井门围护不封闭。
临时用电:接电不规范。
潜在的危险因素:物体打击、高处坠落、触电等。
二、对危险源的具体控制措施和应注意的安全事项一)个人防护1.遵守施工现场的安全规定,包括佩戴安全帽、系好安全带、穿防滑鞋等。
2.必须接受安全技术交底、安全教育合格后方可进入现场作业。
3.电梯安装工必须持有特种作业人员安全操作证方能上岗操作。
二)临时用电1.严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”原则。
2.使用的手持式用电工具必须符合临时用电安全技术要求。
3.电梯井道内施工要有足够的照明灯,保持一定的亮度,照明电源要用低压36V。
三)安全设施1.施工现场的安全防护设施严禁随意拆除,若确实需要拆除,应先联系项目部,并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施。
2.电梯井门防护不得打开,必须全程封闭。
3.电梯井防护门必须随着电梯门的安装而逐层拆除,严禁一次性全部拆除。
四)动火作业1.梯井道内的电焊龙头线、气焊皮管、要经常整理、检查,防止磨损,拉断和漏气、漏电打火现象;进行电气焊工作时,需办理动火证并有防火措施,指定专人监护熄灭残渣余火。
2.电气焊必须严格遵守操作规程。
三、针对性要求一)管理措施1.所有职工必须认真贯彻执行“安全第一,预防为主”的方针,严格遵守安全操作规程和各项安全生产规章制度。
2.凡不符合安全要求,职工有权向上级报告。
遇有严重危及生命安全的情况,职工有权停止操作,并及时报告领导处理。
3.操作人员未经三级安全教育或考试不合格者,不得参加工作或独立操作。
电梯安装维修、电气、焊接(割)等特种作业人员,均应经安全技术培训并考试合格,持有特种作业安全操作证方可操作。
室内电梯安装安全技术交底室内电梯安装安全技术交底,这是个挺严肃的话题,但是咱们今天就用轻松幽默的方式来聊聊。
咱们得明白,电梯可是咱们生活中不可或缺的一部分,每天都要坐上几十次,甚至几百次。
所以,电梯的安全问题可不能小觑。
话说有一天,小明和小红去楼下买东西,他们走到电梯口,发现电梯正在维修。
小明说:“哎呀,这可怎么办啊?我们还得走楼梯吗?”小红说:“没事儿,咱们等等吧,维修人员很快就会把电梯修好的。
”就在他们等的时候,小明突然想起了一个成语:“亡羊补牢,为时未晚。
”他觉得这个成语跟他们的状况很像,于是就跟小红说了一遍。
小红点点头,表示同意。
过了一会儿,维修人员终于把电梯修好了。
小明和小红走进电梯,按下了楼层按钮。
这时候,小明突然想到一个问题:“小红,你知道吗?电梯里有个叫‘安全钳’的东西,它的作用就是在电梯出现故障的时候,能够夹住电梯的门,防止它掉下去。
”小红听了之后,觉得很神奇:“哇,原来电梯里还有这么厉害的东西啊!那我们以后坐电梯就更放心了。
”就在他们聊得起劲的时候,电梯突然晃动了一下。
小明紧张地问:“小红,你觉得这是怎么回事?”小红回答:“我觉得可能是电梯又出现了故障。
”这时,电梯里的警报器开始响了起来。
小明吓得脸色发白:“这可怎么办啊?我们会不会被困在电梯里?”小红安慰他说:“别怕,安全钳应该已经开始工作了。
而且,我们也可以尝试用手机拨打紧急电话求助。
”就在他们紧张地等待的时候,电梯里的警报声逐渐消失了。
安全钳也松开了夹住电梯门的钳子。
小明和小红长舒了一口气,终于可以安心地走出电梯了。
走出电梯后,小明感慨地说:“真是应了那句话,‘危机就是转机’。
虽然刚才有点惊险,但是我们也学到了很多关于电梯安全的知识。
”小红点头表示赞同:“是啊,以后我们就知道该怎么应对电梯故障了。
”通过这次经历,小明和小红更加重视电梯安全问题。
他们决定在以后的日子里,多关注一些关于电梯安全的知识,提高自己的安全意识。
毕竟,安全第一嘛!室内电梯安装安全技术交底这个问题看似严肃,但实际上我们可以通过轻松幽默的方式来了解和学习。
电梯安装安全技术交底一、电梯安装安全技术交底的目的电梯安装是一项高风险的工作,涉及到电气、机械、建筑等多个领域,同时也涉及到施工人员的生命安全。
因此,进行安全技术交底是十分必要的。
安全技术交底的主要目的是让参与电梯安装的施工人员了解电梯安装过程中的安全风险和应对措施,确保施工过程的安全可控。
二、电梯安装安全技术交底的内容1、电梯安装过程中可能存在的安全风险在电梯安装过程中,可能存在以下安全风险:机械伤害、电气伤害、高空坠落、物体打击等。
这些风险因素可能导致施工人员的身体伤害甚至死亡。
2、安全防护措施为了确保施工人员的安全,需要采取以下安全防护措施:穿戴个人防护用品、定期检查施工现场的安全状况、及时处理可能的安全隐患、加强施工现场的应急管理。
3、安全操作规程在进行电梯安装时,施工人员必须遵守以下安全操作规程:不得在没有安全保障的情况下进行高空作业;不得在没有得到授权的情况下操作机械部件;不得在没有佩戴个人防护用品的情况下进行施工。
4、安全责任和义务参与电梯安装的施工人员必须明确自身的安全责任和义务,包括遵守安全规章制度、参与安全培训、发现和处理安全隐患等。
同时,管理人员也必须履行相应的安全管理和监督职责。
三、总结电梯安装安全技术交底是确保电梯安装过程安全顺利进行的重要措施。
通过明确电梯安装过程中可能存在的安全风险和应对措施,以及制定相应的安全操作规程和安全责任和义务,可以有效地降低电梯安装过程中的风险,保障施工人员的生命安全。
也要求参与电梯安装的施工人员和管理人员认真履行自身的职责和义务,共同确保电梯安装过程的安全顺利进行。
施工电梯安装安全技术交底5标题:施工电梯安装安全技术交底一、引言施工电梯是现代建筑工程中不可或缺的重要设备,其安装过程中的安全问题也因此成为大家的焦点。
为了确保施工电梯的安装过程顺利进行,保证相关工作人员的人身安全,我们进行了一次全面的施工电梯安装安全技术交底。
二、电梯安装过程中的安全隐患在施工电梯的安装过程中,存在的主要安全隐患包括:高处坠落、物体打击、机械伤害等。
电梯安装安全技术交底《电梯安装安全技术交底》尊敬的各位电梯安装及调试人员:您好!非常感谢您们在安装及调试电梯过程中所付出的辛勤努力。
为了保障投资者、安全使用者和施工人员的安全,我们特此对电梯安装安全技术进行交底,望您仔细阅读并认真遵守:一、安装前的注意事项1.确保安装处的环境温度:安装环境温度不宜低于-20℃,也不宜超过40℃;2.确保安装处的洁净度:安装处空气洁净度应符合 GB/T12883中对机房空气洁净度的要求;3.确保安装处的雨淋湿度:安装处空气相对湿度不宜超过85%;4.确保安装处无有害气体:安装处空气中应无有害气体及腐蚀性气体;5.安装处应无易引起火灾及爆炸的粉尘;6.应做好安装方式的设计与确定,按照安装手册的要求进行检查;7.安装应符合有关国家标准的要求,采用合格品,耗材,元件,应当有现场抽查;二、安装过程中的重点事项1.确保安装过程按照安装说明书进行操作,避免自行拆除或安装;2.安装过程中应注意保护安装部件,防止外力损坏;3.安装、连接过程注意安装、连接的安全性,各部件的连接尺寸和匹配度应符合设计要求;4.安装、连接过程应注意各部件的牢固,松动情况;5.安装完成之后,应检查主机、总控单元、驱动器、终端装置及各部件的运行情况;6.安装完成之后,应测试安全装置及防护装置的有效性,确保安装完全,不得瑕疵;三、安全操作说明1.在安装和检修电梯时请穿着安全帽、安全鞋,在操作电梯及上下电梯时也应遵守安全注意事项;2.安装、调试、检修电梯是一项特殊的技术性工程,必须由有安全防护意识的专业技术人员按安装手册、安全操作规程以及有关规定进行安装、调试、检修工作;3.电梯调试、检修应先停止运转,维护人员应穿戴相应安全防护装备,如安全帽、安全鞋、防护服,并认真遵守安全规定;4.检修中若发现有危险性以及危害人身安全的隐患,应立即报告电梯运营单位,并立即退出乘客舱或乘客平台,防止人员受伤害;5.在运行时,控制板安装完毕后,应保持电梯内部安全操作,请不要站立、双脚并拢站立,以防止人员危险;6.电梯运行时,如有异常噪声发出,应立即停止运行,避免电梯出现故障;以上就是尊敬的各位电梯安装及调试人员需要遵守的电梯安装安全技术交底,希望大家能够认真学习、认真遵守,严格执行安全生产要求,保证施工质量,确保电梯运行安全,提高电梯的使用寿命。

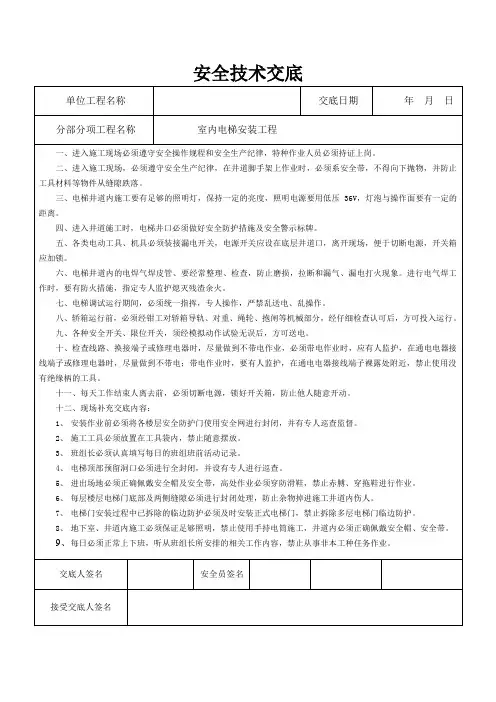

工程名称工种室内电梯安装工施工部位交底时间年月日交底内容:一、施工作业特点和危险源风险类别潜在的危险因素可能导致的事故交叉作业电梯井道内存在交叉作业物体打击电梯井门围护电梯井门围护不封闭物体打击、高处坠落临时用电接电不规范触电二、对危险源的具体控制措施和应注意的安全事项个人防护1、遵守施工现场的一般性安全规定:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚、赤膊等进入施工现场;严禁高空抛物、乱扔垃圾;施工现场严禁吸烟(重点强调);酒后严禁进入施工现场。
2、必须接受安全技术交底、安全教育合格后方可进入现场作业;3、是电梯安装工必须持有特种作业人员安全操作证方能上岗操作。
临时用电1、严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;严禁私拉乱接;2、使用的手持式用电工具必须符合临时用电安全技术要求;3、电梯井道内施工要有足够的照明灯,保持一定的亮度,照明电源要用低压36V;安全设施1、施工现场的安全防护设施严禁随意拆除,若因施工需要确实需要拆除的,应先联系项目部,项目部同意并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施;2、电梯井门必须全封闭安全网;3、电梯井防护门必须随着电梯门的安装而逐层拆除,严禁一次性全部拆除。
动火作业1、梯井道内的电焊龙头线、气焊皮管、要经常整理、检查,防止磨损,拉断和漏气、漏电打火现象;进行电气焊工作时,需办理动火证并有防火措施,指定专人监护熄灭残渣余火;2、电气焊必须严格遵守操作规程。
针对性要求电梯安装1 样板架设应遵守以下规定:(1)样板应牢固准确,制做样板时,样板架木方的木质,强度必须符合规定要求。
(2)样板架木方应按工艺规定牢固地安装在井道壁上,不允许承重它用。
(3)放钢丝线时,钢丝线上临时所拴重物重量不得过大,必须捆扎牢固。
放线时下方不得站人。
2 导轨及其部件安装前应遵守以下规定:(1)剔墙、打设膨胀螺栓,操作时应站好位置,系好安全带,戴防护眼镜,持拿榔头不得戴手套,不得上下交叉作业。
施工总承包单位:编号:
施工总承包单位:编号:
施工总承包单位:编号:
(6)紧固压道螺栓和接道螺栓时,上下配合好.
4 轨道调整应遵守以下规定:
(1)轨道调整时,上下必须走梯道.
(2)所用的工具器材(如垫片、螺栓等)应随时装入工具袋内,不得乱放.
(3)无围墙梯井,如观光梯,严禁利用后沿的护身栏当梯子,梯外必须按高处作业规定进行.
5 厅门及其部件安装应遵守以下规定:
(1)安装上坎时(尤其货梯)必须互相配合,重量大宜用滑轮等起重工具进行.
(2)厅门门扇的安装必须按工艺防坠落的安全技术措施执行.
(3)井道安全防护门在厅门系统正式安装完毕前严禁拆除.
(4)机锁、电锁的安装,用电钻打定位销孔时,必须站好位置,工具应按规定随身携带.
6 机房内机械设备安装应遵守以下规定:
(1)搬抬钢架、主机、控制柜等应互相配合,在尚无机房地板的梯井上稳装钢梁时,必须站在操作平台上操作.
(2)对于机房在下面,其顶层钢梁正式安装前,禁止将绳轮放在上面;钢梁应稳装在梯井承重墙或承重梁的上方,在此之前,不允许将主机、抗绳轮置于钢梁上.
(3)曳引机吊装前,必须校核吊装环的载荷强度 .
(4)安装抗绳轮应采用倒链等工具进行,可先安装轴承架,再进行全部安装,操作时下方严禁站人.
7 井道内运行设备安装应遵守以下规定:
(1)安装配重前检查倒链及承重点应符合安全要求.
(2)配重框架吊装时,井道内不得站人,其放入井道应用溜绳缓慢进行.
(3)导轨安装前,安装中不可拆除倒链,并应将配重框架支牢固,扶稳.
(4)安装配重块应放入一端再放入另一端,两人必须配合协调,配重块重量较大时,宜采用吊装工具进行.
(5)轿厢安装前,轿厢下面的脚手架,必须满铺脚手板.
(6)倒链固定要牢固,不得长时间吊挂重物.
(7)两人以上抬杠重物应密切配合(如:上下底盘),部件必须拴牢.
(8)吊装底盘就位时,应用倒链或溜绳缓慢进行,操作人员不得站在井道内侧.
施工总承包单位:编号:
(9)吊装上梁,轿顶等重物时,必须捆绑牢固,操作倒链,严禁直立于重物下面.
(10)轿厢调整完毕,所有螺栓必须拧紧.
(11)钢丝绳安装放测量绳线时,绳头必须拴牢,下方不得站人.
(12)使用电炉熔化钨金时,炉架应做好接地保护;绳头灌钨金时,应将勺及绳头进行预热,化钨金的锅不得掉进水点,操作时必须戴手套及防护眼镜.
(13)放钢丝绳时,要有足够的人力、人员严禁站于钢丝绳盘线圈内,手脚应远离导向物体,采用直接挂钢丝绳工艺,制作绳头时,辅助人员必须将钢丝绳拽稳,不得滑落.
(14)对于复线式电梯,用大绳等牵引钢丝绳,绳头拴绑处必须牢固,严禁钢丝绳坠落.
8 电线管,电线槽的制作安装应遵守以下规定:
(1)使用砂轮锯切割电线管,应将工件平放,压力不得过猛.管槽锯口应去掉毛刺.
(2)在井道进行线槽及铁管安装时,应随用随取,不得大量堆放,使用电钻,严禁戴手套.
(3)穿线、拉送线双方呼应联系要准确,送线人员的手应远离管口,双方用力不可过急过猛.
(4)机房内采用沿地面厚板明线槽,穿线后确认没有损伤导线,必须加盖牢固.
3.电梯调试
3.1 慢车准备及慢车运行应遵守以下规定:
(1)慢车运行之前,必须具备以下条件:
①缓冲器安装调整完毕,液压缓冲器注油.
②限速器调速完毕.
③抱闸调整完毕,其动作可靠无误.
④急停回路中各开关作用准确可靠.
⑤上下极限开关安装调整完毕,并投入使用.
(2) 轿顶护身栏安装完毕,轿顶照明应完备.
(3) 井道内障碍物应清除,孔洞盖严,存储器运行中不碰撞.
(4) 因故厅门暂不能关闭,必须设专人监护,装好安全防护门(栏),挂警告牌.
(5) 若总承包单位(客户)在初次运行之前未装修好门套部分,必须将门厅两侧空隙封严,物料不得伸入梯井.
(6)暂不用的按钮应用铁盖等措施保护封闭.
施工总承包单位:编号:
(7)慢车运行.任何人在任何地方使轿厢运行时(机房、轿顶、轿内)必须取得联系,方可运行.
(8)在轿顶操作人员应选好位置,并注意井道器件,建筑物凸出结构、错车(与对重交错0位置,以及复绕绳轮).到达预定位置开始工作前,必须扳断电梯轿顶(或轿内)急停开关,再次
运行前,方可恢复.
(9)在任何情况下,不得跨于轿厢与厅门门口之间进行工作.严禁探头于中间梁下、门厅口下、各种支架之下进行操作.特殊情况,必须切断电源.
(10)对于多部并列电梯,各电梯操作人员应互相照顾,如确难以达到安全时,必须使相邻电
梯工作时间错开.
(11)轿厢上行时,轿顶上的操作人员必须站好位置,停止其他工作,轿厢行驶中,严禁人员
出入.
(12)轿厢因故停驶,轿厢底坎如高于厅门底坎600米米,轿内人员不得向外跳出,外出必须从轿顶进行.
(13)在机房内,应注意曳引绳、曳引轮、抗绳轮、限速器等运动部分,必须设置围栏或防护装置,严禁手扶.
3.2 快车准备及快车运行(试车)应遵守以下规定:
快车运行之前,上述慢车运行的各条必须全部满足,安装工作全部结束后,快车运行还必须具备以下条件:
(1)经过慢车全程试车,各部位均正常无误.
(2)各种安全装置、安全开关等均动作灵敏可靠.
(3)各层厅门完全关闭,机、电锁作用可靠.
(4)快车运行中,轿顶不得站人.
(5)电梯试车过程中严禁携带乘客.
3.3电梯局部检查及调整应遵守以下规定:
(1)在机房工作时,应将主电源切断,挂好标志牌,并设专人监护.
(2)盘车时,应将主电源切断,并采取断续动作方式,随时准备刹车.无齿轮电梯不准盘车.
(3)在各层操作时,进入轿厢前必须确认其停在本层,不得只看楼层灯即进入.在底坑操作时应切断停车开关或将动力电源切断.
施工总承包单位:编号:。
