级配碎石垫层施工技术交底
- 格式:docx
- 大小:566.93 KB
- 文档页数:8
一、工程名称:____________________二、施工单位:____________________三、施工班组:____________________四、施工部位:____________________五、施工时间:____________________六、交底内容:一、施工前准备1. 人员准备:确保施工人员熟悉施工图纸、安全技术交底内容,并具备相应的施工技能。
2. 材料准备:确保级配碎石、水泥、砂石等原材料质量符合要求,且数量充足。
3. 施工机械准备:确保施工机械性能良好,操作人员熟练掌握操作技能。
二、施工过程安全措施1. 人员安全:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置警示标志,防止非施工人员进入危险区域。
(3)施工人员应遵守施工现场规章制度,不得擅自离岗、脱岗。
2. 施工机械安全:(1)确保施工机械性能良好,操作前进行试运转。
(2)机械操作人员应具备相应的操作资格证书,熟练掌握操作技能。
(3)机械操作过程中,注意观察周围环境,确保安全距离。
3. 施工材料安全:(1)材料堆放整齐,不得占用消防通道。
(2)易燃易爆材料应远离火源,并采取防火措施。
(3)施工过程中,注意材料运输安全,防止发生意外。
4. 施工现场安全:(1)施工现场设置安全通道,保持通道畅通。
(2)施工过程中,注意防止高空坠落、物体打击等事故。
(3)施工现场设置排水设施,防止积水。
三、施工质量控制1. 材料质量控制:严格按照规范要求,对原材料进行检验,确保质量合格。
2. 施工过程质量控制:(1)严格按照施工工艺进行施工,确保施工质量。
(2)加强施工过程中的检测,发现问题及时处理。
(3)施工完成后,对工程质量进行自检、互检、专检,确保工程质量。
四、应急措施1. 施工过程中,如发生安全事故,立即启动应急预案,确保人员安全。
2. 加强施工现场的消防管理,确保消防设施完好,消防通道畅通。
3. 施工现场设置医疗急救点,配备必要的急救药品和器材。

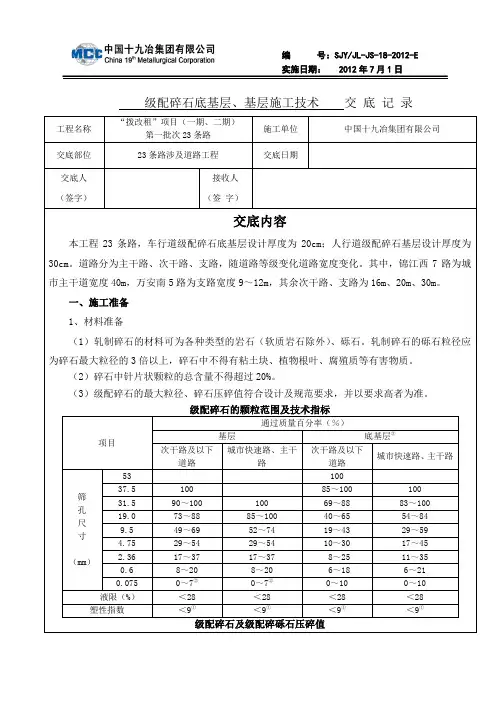

级配碎石底基层施工技术交底1、施工准备1、对土路基层严格按照相关技术规范要求进行验收,对不满足设计要求的及时向业主和监理汇报;2、对施工作业段面派出专人提前采取安全措施、实施有效的交通安全管制;3、对各种施工机具进行全面检修,应经调试并使其处于良好的性能状态;应配备有足够的机械,施工能力需配套,重要机械宜有备用设备;4、用平地机将拌合均匀的混合料按规定的路拱进行平整和整形,在整形过程中,应注意消除粗细集料离析现象;2、施工放样施工前对铺筑路段按断面桩号进行路线标高及中边桩测量;各结构层的纵断面高程厚度采用悬挂钢丝基线来控制;每间隔20米设一基准线立柱,弯道处根据现场情况增加立柱,高程悬挂钢丝;为保证钢丝绷紧,在两端紧线器上安装测力器,以保证钢丝拉力不小于800N;钢丝基准线悬挂完成后,对基准线进行复测;为保证工程质量,平地机操作始终沿灰线行走,根据钢丝控制高程;3、中心站集中加工、运输、摊铺、碾压施工1、级配碎石料在中心站用反击破机械进行破碎,采用设计的三种级配进行加工、参配,严格控制好材料的质量;2、不同粒级的碎石和石屑等细集料需隔离,分级分仓堆放;3、在正式加工级配碎石混合料之前,必须先调试所用的破碎设备,使加工成型的碎石料都能达到规范规定的要求;4、针对本合同段时,级配碎石采用平地机摊铺混合料;5、材料的运输采用15t以上的自卸式汽车进行运输,运输到现场后由专人指挥,保证材料运输到规定的位置;材料的摊铺采用平地机进行摊铺,局部地方采用人工辅助添料;摊铺过后采用20T以上的振动式压路机进行压实,碾压按照先轻后重的原则,洒水碾压至规定的压实度;6、碾压顺序为:初压—复压—终压;7、用YZ20压路机按初压—复压—终压的碾压施工顺序,先静压1遍,振动碾压8遍,再进行静压1遍收尾;碾压时压路机的驱动轮面向平地机,且紧跟平地机之后,并保持较短的初压长度,以尽快使表面压实,从外侧向中心碾压,碾压时控制好速度,速度控制在2-3Km/小时,不得在碾压面上调头及刹车;8、在施工过程中应控制结构层的高层、宽度、厚度、平整度及横坡等;9、横向接缝按处理方法:两作业段的衔接处,应搭接拌和;第一段拌和后,留3-5m不进行碾压,第二段施工时,前段留下未压部分与第二段一起拌和和整平后进行碾压;4、铺筑试验段1、在底基层正式开工之前,应铺筑试验段;2、应通过无结合料的集料基层试验段,确定以下项目:1)用于施工的集料配合比例;2)材料的松铺系数;3)确定标准施工方法;4)确定每一作业段的合适长度;5)确定一次铺筑的合适长度;3、确定控制结合料数量和拌和均匀性的方法;4、对试验段进行技术总结上报监理工程师,经批准再进行大面积施工;5、质量管理施工过程中检查和控制底基层外形尺寸厚度、宽度、高程、平整度、压实度等;经监理工程师检验合格后方可进入下一道工序;6、机械性能尽量选用先进的、完好的机械设备,并做好维修与保养等保障工作,使得在运行中保持良好的状态,充分发挥其应有的作用;拌和厂和工地各设一个机械维修小组,并配备足够、适用的机具和易损零配件;漏油、漏渣的机械及车辆不得使用,避免给路面造成污染或损坏;7、现场防护在施工过程中及施工结束后,应封闭交通,以保证路面不被污染、压坏;8、施工生产工艺通过铺筑实验段选出最佳的生产配合比,发现问题及时调整;施工时严格按规范及施工组织设计操作,对运输、摊铺、碾压及养护等工序,均制定相应的质量检测标准,在施工过程中跟踪检测;9、质量通病防治一、接缝的处理1、横缝的处理:1、用平地机铺混合料时,靠近平地机当天未压实的混合料,可与第二天摊铺的混合料一起碾压,但应注意此部分混合料的含水量;必要时,应人工补充洒水,使其含水量达到规定的要求;2、每天的工作缝处理:两作业段的衔接处,应搭接拌和,第一段拌和后,留5-8m 不进行碾压,第二段施工时,前段留下未压部分与第二段一起拌和整平后进行碾压;2、纵缝的处理:1、应避免纵向接缝,如有特殊情况必须分两次摊铺;2、在不能避免纵向接缝的情况下,纵缝必须垂直相接,不应斜接,并按下述方法处理:a、在前一幅摊铺时,在靠后一幅的一侧用方木或钢模板做支撑,方木或钢模板的高度与级配碎石层的压实厚实相同;b、在摊铺后一幅之前,将方木或钢模板除去;c、如在摊铺前一幅时,应先将未完全压实部分和不符合路拱要求部分挖松并补充洒水,待后一幅混合料摊铺后一起进行整平和碾压;二施工中可能存在的问题及处理根据以往的施工经验级配碎石底基层的施工过程中可能会出现以下情况:1、混合料拌合不均匀,出现粗细集料“离析”现象;处理方法:对“离析”部位进行添加细料,重新拌合加压处理;检查料场供应的碎石料源是否稳定,碎石的颗粒组成级配变化范围是否过大,并及时做出调整使集料级配满足设计要求;2、碾压过程中碾压范围局部出现松散现象;处理方法:对松散部位进行洒水加压,检测粒料的含水率是否偏低,并作出相应调整,使粒料的含水率达到最佳含水率;3、碾压过程中局部出现“弹簧”现象;处理方法:对弹簧部位进行翻挖换料处理,检测粒料的含水率是否偏高,并作出相应调整,使粒料的含水率达到最佳含水率;4、级配碎石底基层施工完成后经检测压实度不能达到规范及设计规定的要求;处理方法:对压实度不能达到规范及设计规定的要求的范围进行加压处理,检查压路机的吨位、碾压遍数是否达到规范要求,并作出相应调整;。
技术交底记录编号:①运料设备:自卸车若干辆。
②整平设备:摊铺机2台。
③碾压设备:,YZ220振动压路机2台、钢轮压路机2台。
④其他设备:洒水车2-3台,抽水泵1台。
2、施工方法2.1测量级配碎石底基层标高控制由项目部测量队负责,分包方配合挂线,严格控制厚度及标高,确保底基层厚度符合规范要求。
基层摊铺采用基准钢丝法调平,在摊铺段两边沿边线定边桩,在直线段上间隔20m、在平曲线上间隔10m打好导向控制支架,并测定一点控制高程和横坡度,计算和标定钢丝绳悬挂高度。
用直径2mm钢丝绳和紧线钳按控制标高放好摊铺机摊铺厚度基准面,钢丝绳的拉力不小于800N。
中间标高用横坡自动仪控制,在超高横坡变化段采用中间走支架铝合金梁的方法控制。
2.2混合料的摊铺①、本工程混合料摊铺采用2台摊铺机。
②、摊铺前应将石灰石渣层适当洒水湿润。
③、摊铺前应检查摊铺机各部分运转情况而且每天坚持重复此项工作。
④、调整好传感器臂与导向控制线的关系严格控制基层厚度和高程保证路拱横坡度满足设计要求。
⑤、运料车应在距摊铺机10-30cm左右时挂空档停车由摊铺机迎上去推动前进。
⑥、摊铺应及时、连续、均匀、缓慢不间断地进行。
如拌和机生产能力较小在用摊铺机摊铺混合料时应采用最低速度摊铺禁止摊铺机停机待料。
根据经验摊铺机的摊铺速度一般宜在1m/min左右。
⑦、基层混合料摊铺应采用两台摊铺机梯队作业相距至少5-8M,一前一后应保证速度一致、摊铺厚度一致、松铺系数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等两机摊铺接缝平整。
摊铺机的螺旋布料器应有三分之二埋入混合料中。
⑧、施工过程中要求设专人检查基准钢丝高度和熨平板的坡度,如有偏差,及。
级配碎石施工技术交底一、施工工艺(一)施工准备1.施工流程。
采用集中拌和,汽车运输,挖机摊铺,压路机压实的方案实施。
工程中采用“四区段、六流程”施工工艺组织施工,具体是基床底层验收、搅拌运输、摊平碾压、检测整修“四区段”和拌和、运输、摊铺、碾压、检测、养护“六流程”施工工艺。
2.施工场地及设备。
因每天生产的级配碎石量相当大,需要比较大的场地储备级配碎石原料,主要机械技术指标是:最大拌和骨料直径10cm,装载机一台;挖机一台; 20T光轮压路机一台,自卸汽车2辆。
3.室内配合比选定。
在正式施工前须做室内配合比实验。
本项目采用的是隧道洞渣粉碎。
选配的级配碎石集料必须符合下表规定,石料最大粒径控制在31.5mm以内。
石料在采集时分为四种规格:即0~7.1mm,7.1~16mm,16~22.4mm,22.4~31.5mm四种规格。
经过反复调整,选定一组集料配合配比,四种规格的质量配合比为:35∶20∶55∶20。
4.测量放样。
测量放样是一项很重要的工作,它是摊铺作业的准绳,必须保证测量精度。
基层施工前,先测量恢复中线,直线段每20m设一桩,平曲线每10m设一桩,放出基层的准确位置,用石灰撒线标出,并在两侧(超宽10cm)设置钢钎控制桩,测量并标出基层边缘的设计标高,施工时拉钢钎绳引导摊铺作业,达到有效控制基层高程、厚度和平整度的目的。
5.工程试验段。
在室内试验配合比确认后,在k71+730-k71+860段130m范围内进行了试铺,基床表层摊铺碾压,每层碾压厚度为20cm,确定松铺系数为1.2,整个试验段经检验各项指标完全满足设计要求。
(二)原材料控制1.控制骨料质量是从源头把关。
拌和站建立了骨料进厂验收制度,拒收不合格的骨料。
对进场的骨料严格按按设计的四种规格粒级分隔堆放,细骨料专门覆盖防雨淋。
2.施工前,对骨料的颗粒级配、相对密度、压碎值、含水量等各项技术指标及混合料组成进行试验检测,符合设计要求后方可拌和。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地点]3. 施工单位:[施工单位名称]4. 施工内容:级配碎石垫层摊铺二、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,掌握级配碎石垫层施工技术及安全操作规程。
(2)施工人员应佩戴安全帽、防护眼镜、手套、耳塞等个人防护用品。
(3)高空作业人员必须系好安全带,并使用安全绳。
(4)施工现场应设置警示标志,防止无关人员进入施工区域。
2. 设备安全(1)施工前,应对机械设备进行安全检查,确保其正常运行。
(2)机械设备操作人员必须经过专业培训,持证上岗。
(3)机械设备操作过程中,严禁酒后作业。
(4)机械设备应保持整洁,定期进行保养。
3. 材料安全(1)原材料应按规范要求储存,防止受潮、变质。
(2)材料运输过程中,应保持平稳,防止倾倒。
(3)施工过程中,应合理堆放材料,避免占用消防通道。
4. 施工现场安全(1)施工现场应设置安全通道,保持通道畅通。
(2)施工现场应设置警示标志,提醒施工人员注意安全。
(3)施工现场应设置消防设施,并定期检查。
(4)施工现场应保持环境卫生,防止污染。
三、施工工艺及操作要点1. 施工工艺(1)根据设计图纸及规范要求,进行级配碎石垫层施工。
(2)按施工顺序进行,先进行基础处理,再进行级配碎石垫层施工。
(3)级配碎石垫层施工前,应先进行试验段摊铺,确定最佳含水率、松铺系数等参数。
2. 操作要点(1)施工前,对施工人员进行技术交底,确保其了解施工工艺及操作要点。
(2)施工过程中,严格按照施工方案进行操作,确保施工质量。
(3)级配碎石垫层施工过程中,严格控制含水率、松铺系数等参数。
(4)施工过程中,注意观察施工情况,发现问题及时处理。
(5)施工完成后,对级配碎石垫层进行压实、平整,确保符合设计要求。
四、质量控制及验收1. 质量控制(1)严格按照规范要求进行施工,确保施工质量。
(2)施工过程中,对原材料、施工工艺、施工过程进行严格控制。
级配碎石底基层施工技术交底记录项目名称:XXX工程施工单位:XXX建筑工程有限公司工程地点:XXX施工部位:XXX施工日期:XXXX年XX月XX日参与人员:施工队长、技术员、施工人员一、项目概况:本工程旨在对XXX进行级配碎石底基层施工,为进一步进行XXX的施工奠定基础。
本次施工内容主要包括底基层的清理、级配碎石的铺设和夯实等工作。
二、施工要求:1.施工前应按照设计要求检查施工现场及材料,并进行准备工作。
2.底基层需要平整牢固,无松动和坑洼,确保施工质量。
3.级配碎石的堆积高度应符合设计要求,夯实密实。
4.施工过程中,应严格按照操作规范进行施工,确保施工质量。
三、施工过程及交底内容:1.施工准备1.1确认碎石的规格和数量,准备施工设备和工具。
1.2清理施工现场,清除杂物和垃圾。
1.3检查施工设备的工作状态,确保正常使用。
2.底基层清理2.1利用挖掘机对底基层进行清理,清除表面泥沙、石屑以及其他杂物。
2.2使用水冲洗底基层,保持底基层的清洁。
2.3对于底基层上的大块石块,需要进行拆除或破碎处理。
3.级配碎石的铺设和夯实3.1根据设计要求计算碎石的用量,在施工现场进行堆放。
3.2将级配碎石均匀地铺设在清理后的底基层上,厚度均匀,填满坑洞。
3.3级配碎石的堆积高度应符合设计要求,根据图纸要求进行调整。
3.4利用夯实机进行碎石的夯实工作,夯实面积应包括整个碎石区域,并确保夯实均匀。
3.5夯实时需注意机器的轰击次数和均匀性,避免损坏土地表面。
3.6夯实至碎石无明显松动为止。
4.施工质量验收和记录4.1按照设计要求对施工质量进行验收,确保底基层的平整度和密实度符合要求。
4.2对底基层的施工结果进行记录,包括堆积高度、碎石规格、夯实工艺等。
4.3若发现施工中出现的问题,应及时进行修复或调整。
四、安全措施:1.施工现场应设置警示标志和安全警戒线,确保施工区域的安全。
2.施工人员应佩戴合适的安全防护用具,如安全帽、安全鞋等。

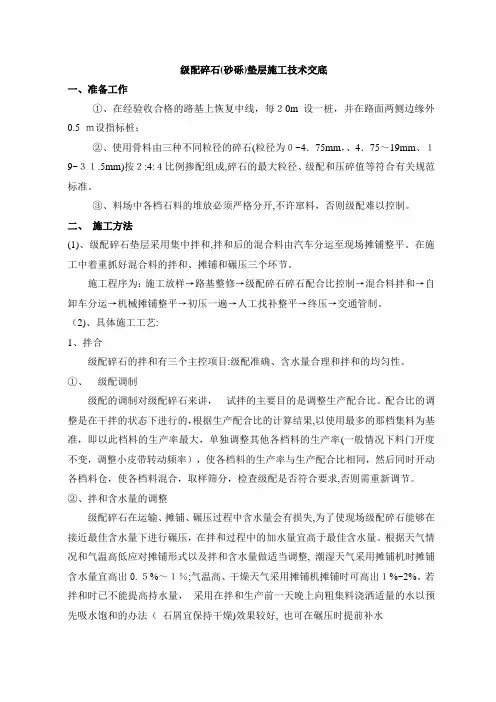

级配碎石(砂砾)垫层施工技术交底一、准备工作①、在经验收合格的路基上恢复中线,每20m 设一桩,并在路面两侧边缘外0.5 m设指标桩;②、使用骨料由三种不同粒径的碎石(粒径为0~4.75mm,、4.75~19mm、19~31.5mm)按2:4:4比例掺配组成,碎石的最大粒径、级配和压碎值等符合有关规范标准。
③、料场中各档石料的堆放必须严格分开,不许窜料,否则级配难以控制。
二、施工方法(1)、级配碎石垫层采用集中拌和,拌和后的混合料由汽车分运至现场摊铺整平。
在施工中着重抓好混合料的拌和、摊铺和碾压三个环节。
施工程序为:施工放样→路基整修→级配碎石碎石配合比控制→混合料拌和→自卸车分运→机械摊铺整平→初压一遍→人工找补整平→终压→交通管制。
(2)、具体施工工艺:1、拌合级配碎石的拌和有三个主控项目:级配准确、含水量合理和拌和的均匀性。
①、级配调制级配的调制对级配碎石来讲,试拌的主要目的是调整生产配合比。
配合比的调整是在干拌的状态下进行的,根据生产配合比的计算结果,以使用最多的那档集料为基准,即以此档料的生产率最大,单独调整其他各档料的生产率(一般情况下料门开度不变,调整小皮带转动频率),使各档料的生产率与生产配合比相同,然后同时开动各档料仓,使各档料混合,取样筛分,检查级配是否符合要求,否则需重新调节。
②、拌和含水量的调整级配碎石在运输、摊铺、碾压过程中含水量会有损失,为了使现场级配碎石能够在接近最佳含水量下进行碾压,在拌和过程中的加水量宜高于最佳含水量。
根据天气情况和气温高低应对摊铺形式以及拌和含水量做适当调整,潮湿天气采用摊铺机时摊铺含水量宜高出0.5%~1%;气温高、干燥天气采用摊铺机摊铺时可高出1%~2%。
若拌和时已不能提高持水量,采用在拌和生产前一天晚上向粗集料浇洒适量的水以预先吸水饱和的办法(石屑宜保持干燥)效果较好, 也可在碾压时提前补水③、拌和的均匀性级配碎石采用连续式稳定土拌和机拌合,拌和的均匀性主要是通过延长拌和时间来取得,以出料不至于出现明显的离析为准,可以调整生产率来解决拌和的均匀性问题。
级配碎石施工安全技术交底书级配碎石施工安全技术交底书1. 前言本是为了确保级配碎石施工过程中的安全性而编制的交底书。
本将详细说明级配碎石施工的各个环节和注意事项,以确保施工过程中人员的安全,保护环境和设备的完整性。
2. 施工前准备2.1 确定施工区域- 确定施工区域边界和范围- 将施工区域标记出来,以警示他人2.2 安全设施- 确保施工现场有足够的安全设施,包括防护栏、标志牌等- 检查和确保安全设施的有效性和可靠性2.3 施工人员培训- 对施工人员进行相关安全知识和操作技能的培训- 强调施工人员的责任和义务,确保他们严格按照安全操作规程进行作业3. 施工过程3.1 机械设备安全- 确保机械设备经过合格的维修和检查,并具备正常工作状态- 在机械设备运行期间,严禁进行维修或调整3.2 作业人员安全- 施工人员应佩戴符合安全标准的个人防护装备,如安全帽、安全鞋等- 当施工人员从高处作业时,要求佩戴安全带- 指定专人监督作业过程中的安全操作和防护措施的执行情况3.3 施工材料安全- 对级配碎石进行质量检测,确保材料符合相关标准和要求- 在储存和运输过程中,注意避免碎石掉落,确保周围环境的清洁和安全3.4 环境保护- 在施工期间,严禁将废弃物和污水直接排放到环境中- 清理施工现场,确保周围环境的整洁和安全4. 施工后收尾- 对施工现场进行检查,确保没有遗留物和隐患- 移除安全设施,并妥善存放- 检查施工设备的使用情况,及时修理或更换损坏的设备附件:1. 级配碎石施工区域划定图2. 施工人员安全培训记录表3. 机械设备维护和检查记录表法律名词及注释:1. 安全设施:指在施工现场设置的具有安全保护作用的设备或装置,包括防护栏、标志牌等。
2. 个人防护装备:指施工作业人员应佩戴的保护装备,如安全帽、安全鞋等。
3. 环境保护:指在施工过程中采取的措施,以确保周围环境的整洁和安全,防止废弃物和污水对环境造成污染。
道路工程级配碎石底基层施工技术交底一、工程概述本次道路工程级配碎石底基层施工路段为_____,施工长度为_____米,宽度为_____米。
级配碎石底基层作为道路结构的重要组成部分,其施工质量将直接影响道路的整体稳定性和使用寿命。
二、施工准备1、材料准备碎石:选用质地坚硬、强度高、耐磨耗的碎石,其规格应符合设计要求。
碎石的最大粒径不应超过 375mm,压碎值应小于 30%。
石屑:石屑应干净、无杂质,其颗粒级配应符合设计要求。
水:使用符合施工规范要求的饮用水。
2、机械设备准备装载机:用于装卸碎石和石屑等材料。
摊铺机:用于摊铺级配碎石底基层。
压路机:包括振动压路机和胶轮压路机,用于压实级配碎石底基层。
自卸汽车:用于运输碎石、石屑等材料。
洒水车:用于施工过程中的洒水保湿。
3、现场准备清理施工现场的杂物、浮土等,确保基层表面平整、干净。
恢复道路中心线、边线,并在两侧设置控制桩,标明级配碎石底基层的设计高程和松铺厚度。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪放出道路中心线和边线,并在每隔 10m 设一桩,曲线段每隔 5m 设一桩。
在桩上标注级配碎石底基层的设计高程和松铺厚度。
2、拌合在拌合场,将碎石和石屑按照设计配合比进行拌合,拌合均匀后,运输至施工现场。
拌合过程中,应严格控制材料的含水量,使其略大于最佳含水量1%~2%。
3、运输采用自卸汽车运输级配碎石,运输过程中应注意覆盖,防止水分散失。
车辆应按照规定的路线行驶,避免对已施工的基层造成破坏。
4、摊铺使用摊铺机将级配碎石均匀地摊铺在基层上,摊铺过程中应保持摊铺机的速度均匀、连续,避免出现停顿或急转弯。
摊铺时,应控制好松铺厚度,松铺系数一般为 125~135。
5、碾压碾压应遵循“先轻后重、先慢后快、先边后中”的原则。
先用振动压路机静压 1~2 遍,然后再振动碾压 3~4 遍,最后用胶轮压路机碾压 1~2 遍。
碾压过程中,应保持轮迹重叠 1/3~1/2,碾压速度不宜过快,一般控制在 2~3km/h。
级配碎石施工技术交底施工准备一、路基的准备:1、当上路床施工完毕并自检合格后,立即报验,检测内容内包括:固体体积率、纵断面高程、中线偏位宽度、平整度、横坡度、边坡及弯沉。
已交验的路段尽量封闭交通。
2、级配碎石施工前,待施工的路床应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压(无论是否存在缺陷)。
3、施工放样:用全站仪恢复中桩,桩距在直线段为20M,曲线段为10M。
并在边桩外30CM 处设指示桩,标注级配碎石顶面位置线。
二、机械准备:用于级配碎石底基层的机械如下:WSC200型拌和楼1套,RP900W摊铺机1台,ZL—40装载机1台,5吨自卸车10辆,洒水车1辆,ZY—15振动压路机1台。
三、人员准备:1、用于路面底基层施工的队伍相对固定,每作业点配备不少于10人的民工配合机械施工,进行级配碎石底基层的施工。
四、材料准备:级配碎石底基层所用材料需石料强度高,级配良好。
级配料采用分级掺配法、在料场将不同规格的材料掺配好、运到工地,掺配比例见试验报告。
施工工艺一、工艺流程:用粒料拌和机进行拌和,拌和设备配有自动计量装量,拌和时严格控制混合料含水量(宜比最佳含水量大1%左右,以防运输时水份损失),拌和力求均匀,每天拌和前应先测定材料含水率,调整施工配合比,运输采用自卸汽车运到工地,用摊铺机摊铺。
摊铺好的混合料进行平整、整形后,用12-15T静压式三轮压路机进行稳压,然后用15T以上振动压路机振动碾压,混合料从加水拌和至碾压结束的时间不宜超过2小时。
每层压实厚度不应小于设计值,压实应遵循静-振-静原则,直线段由两侧路肩向路中心碾压,平曲线由内侧向外侧进行碾压,碾压直至密实度满足规范要求。
碾压过程中,如有“弹簧”、“松散、起皮”等现象时,应及时翻开重新拌和,使其达到质量要求,在碾压结束后,再整平一次使其路拱和标高符合要求,终平要仔细进行,必须将局部高处刮出路外,局部低洼处,不再进行找平,留待上层施工处理。
