冬季施工方案保障高层住宅施工进度高层住宅的建设一直以来都是一个复杂而耗时的过程,而冬季施工更是具有挑战性的任务。
冬季的严寒天气往往会给施工进度带来一定的困难,因此需要制定科学合理的冬季施工方案,以保证高层住宅的施工进度不受影响。
本文将提出一套有效的冬季施工方案,旨在帮助建筑工程团队高效顺利完成高层住宅的施工任务。
一、前期准备工作为了保证冬季施工进度的顺利进行,需要在正式进入冬季施工前做好充分的前期准备工作。
首先,建筑工程团队应全面检查施工设备的状态,确保所有设备能够在低温环境下正常运行。
对于易受低温影响的设备,应提前进行防冻处理,以免在施工过程中出现故障。
同时,建筑工程团队还需为工人配备符合寒冷环境施工要求的劳动保护用品,如防寒服、防滑鞋、防寒手套等,确保工人在施工期间能够保持良好的身体状态和工作效率。
二、施工材料的储存和加热措施在冬季施工中,施工材料的储存和加热措施尤为重要。
一方面,建筑工程团队应根据实际施工需要提前储备足够的施工材料,避免因供应不及时而导致施工进度的滞后。
另一方面,对于易受低温影响的施工材料,如混凝土、水泥等,应采取加热措施,保持其在施工过程中的正常温度。
可以利用临时设施进行加热,或者选用低温防冻型材料,在材料配比中加入防冻剂,提高其抗冻性能。
三、施工工序的优化和合理安排冬季施工条件相对恶劣,因此需要对施工工序进行优化和合理安排,以提高施工效率。
首先,在确定施工计划时,应将冬季适宜施工的工序优先考虑,如预制板安装、室内装修等工序,以减少对室外施工的依赖。
其次,在施工过程中,可采用加班、夜间施工等方式,确保施工进度的紧凑性和连贯性。
四、施工区域的有效保温措施为了保证冬季施工区域温度的稳定性,建筑工程团队需要采取一系列有效的保温措施。
首先,可以在施工现场搭建临时遮阳棚,以减少室外低温对施工的影响。
其次,在施工区域进行临时加热,如利用临时电暖设备或空气加热器等,确保施工区域的温度在施工要求范围内。
高层住宅冬季施工方案冬季施工安全值守方案高层住宅冬季施工方案及冬季施工安全值守方案一、前言随着城市建设的发展,高层住宅的兴起成为了一种常见现象。
然而,在冬季这一特殊的季节里,施工过程中存在着一系列的安全隐患。
为了确保施工安全,本文将就高层住宅冬季施工方案以及冬季施工安全值守方案进行探讨。
二、高层住宅冬季施工方案1. 施工计划安排(1)合理安排施工时间:根据气象条件和天气预报,合理规划施工时间,避免极端恶劣天气施工。
(2)防风措施:在施工现场设置防风网、封闭挡板等,减少风力对施工造成的影响。
(3)防雨防雪措施:施工现场搭建临时棚防雨,采取冻融处理措施以防止雨水或雪水渗入施工区域。
2. 施工技术应用(1)防寒保温措施:在冬季施工中,加强保温措施是非常重要的。
可以采用保温材料、加热设备等方式,确保施工现场温度达到要求,杜绝低温对施工工艺造成的负面影响。
(2)合理使用材料:根据低温条件下材料的使用特性,选择适宜的建筑材料,提高施工质量和安全性。
(3)加强设备保养:冬季天气寒冷,机械设备容易出现故障,因此,加强设备保养、定期检查是确保施工顺利进行的重要环节。
三、冬季施工安全值守方案1. 建立冬季施工安全管理制度(1)明确责任:确定冬季施工安全管理的责任单位和责任人员,并明确各个责任人员的具体职责和权限。
(2)制定管理制度:建立冬季施工安全管理制度,规范施工过程中的安全操作要求。
(3)加强培训:对施工人员进行相关安全知识和措施的培训,提高施工安全意识。
2. 加强冬季施工现场安全监管(1)安全设施设置:对施工现场设置临时围挡、防护网等安全设施,确保施工区域的安全性。
(2)定期检查:定期对施工现场进行安全检查,包括临时用电、临时设施等安全问题的排查,及时解决安全隐患。
(3)安全交底:对施工现场的施工人员进行安全交底,让他们清楚了解工作中的安全风险和安全操作要求。
3. 预防低温作业事故(1)低温保护措施:对施工人员进行低温保护培训,提供适宜的防寒保护用具,并确保施工现场建立起温暖的休息场所。
冬季施工方案高层住宅防寒保暖措施随着冬季的来临,高层住宅的施工进入了一个特殊的阶段。
为了确保施工质量和工人的安全,采取适当的防寒保暖措施是十分重要的。
本文将介绍冬季施工方案高层住宅防寒保暖措施的相关内容。
一、保护施工现场1.1 加强场地管理施工现场的整体管理是防寒保暖工作的基础。
首先,要确保施工现场的平整,清理垃圾和其他障碍物。
其次,要合理规划材料堆放区域,保证所需材料的及时供应。
此外,要建立防寒保暖工作小组,定期检查并修复施工现场的损坏区域。
1.2 搭建临时遮阳棚冬季阳光较为弱,临时遮阳棚可以有效地减少地面温度的损失。
遮阳棚的搭建要考虑到施工过程的需要,防止对施工工艺和安全产生不利影响。
二、高层建筑的保温设计2.1 选择合适的材料在高层住宅的防寒保暖措施中,材料的选择至关重要。
要选择具有良好保温性能的材料,例如保温板、保温砂浆等。
同时,还要考虑材料的防火性能,确保施工过程的安全。
2.2 合理隔热高层住宅的外墙和屋顶都应该进行隔热处理。
在施工过程中,要确保隔热材料与建筑物表面紧密粘结,减少热量的传输。
此外,还应该注意隔热层的完整性,防止水分渗透和损坏。
三、保障施工人员的安全3.1 提供适当的工作服装在寒冷的冬季施工中,为工人提供适当的工作服装至关重要。
工人应该穿戴保暖、防寒的工作服,搭配护目镜、手套和工作鞋等防护装备,确保工人的身体舒适和安全。
3.2 控制施工时间在严寒的冬季,应该合理控制施工时间,避免施工在气温较低的时段进行。
可以考虑改变施工计划,将较为寒冷的施工工序移至气温比较高的时段进行。
四、保护施工材料4.1 室内存放材料在冬季施工中,一些材料可能会受到低温的影响而产生变形、开裂等问题。
为了避免这种情况发生,应该将易受寒冷影响的材料存放在室内,保持适宜的温度和湿度。
4.2 防冻处理对于需要用水进行施工的材料,例如混凝土、砂浆等,在施工前应进行防冻处理。
可以采取加热水源、使用加热设备等措施,确保施工材料的质量和施工进度。
高层住宅冬季施工方案冬季施工人员防寒保暖方案高层住宅冬季施工方案及冬季施工人员防寒保暖方案高层住宅在冬季施工中,需要制定相应的方案来确保施工的顺利进行,并保障施工人员的安全和健康。
冬季天气寒冷,对施工有一定的影响,因此我们需要采取一系列的措施来应对寒冷天气的挑战。
本文将详细介绍高层住宅冬季施工方案以及冬季施工人员防寒保暖方案。
一、高层住宅冬季施工方案1. 温度控制为了保证施工质量,需要在施工区域内采取相应的温度控制措施。
一方面,可以通过加热设备来提供温暖的施工环境;另一方面,可以使用保温材料对施工区域进行隔离,减少外界寒冷空气的侵入。
2. 施工时间合理安排冬季天气寒冷,白天的温度相对较高,适合进行室内施工工作;而夜间的温度较低,宜进行室外施工工作。
合理安排施工时间,可以减少施工人员在寒冷环境下的作业时间,从而降低患病风险。
3. 防冻保护措施在施工现场的水源、管道以及设备中,需要采取防冻措施,避免由于低温而导致的水管冻裂、设备故障等问题。
可以通过保温措施、加热设备等方式来确保施工现场的水源保持流动,避免冻结。
4. 通风与换气虽然冬季天气寒冷,但施工现场的通风与换气依然至关重要。
室内施工可能造成粉尘、有害气体等的积聚,不良室内气体质量对施工人员的健康带来潜在威胁。
因此,在保证施工现场温暖的同时,要确保室内通风良好,及时排除有害气体。
二、冬季施工人员防寒保暖方案寒冷的冬季天气对施工人员的身体健康提出了较高的要求,需要采取一系列的防寒保暖措施,以确保他们的安全与舒适。
1. 保暖服装的选择施工人员应选择符合工作环境的保暖服装。
保暖服装应具备保暖性、透气性、防水性等特点,确保施工人员在寒冷环境中保持温暖且舒适。
2. 手部和足部的保护手部和足部是最容易受寒冷影响的部位,施工人员应戴上保暖手套和防寒鞋。
手套和鞋子应该具备保暖、防水、防滑等功能,以防止手脚受寒冷侵害。
3. 加热设备的使用在施工现场,可以为施工人员提供加热设备,如暖风机、电热毯等,以提供舒适的工作环境。

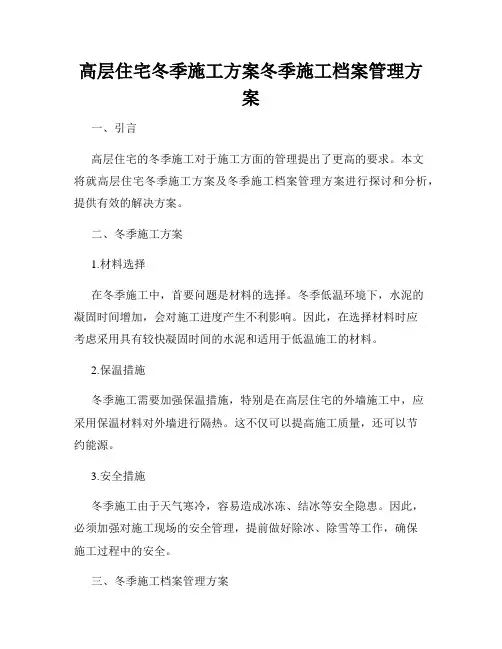

高层住宅冬季施工方案冬季施工档案管理方案一、引言高层住宅的冬季施工对于施工方面的管理提出了更高的要求。
本文将就高层住宅冬季施工方案及冬季施工档案管理方案进行探讨和分析,提供有效的解决方案。
二、冬季施工方案1.材料选择在冬季施工中,首要问题是材料的选择。
冬季低温环境下,水泥的凝固时间增加,会对施工进度产生不利影响。
因此,在选择材料时应考虑采用具有较快凝固时间的水泥和适用于低温施工的材料。
2.保温措施冬季施工需要加强保温措施,特别是在高层住宅的外墙施工中,应采用保温材料对外墙进行隔热。
这不仅可以提高施工质量,还可以节约能源。
3.安全措施冬季施工由于天气寒冷,容易造成冰冻、结冰等安全隐患。
因此,必须加强对施工现场的安全管理,提前做好除冰、除雪等工作,确保施工过程中的安全。
三、冬季施工档案管理方案1.档案分类根据冬季施工的特点,将施工档案分为施工前准备档案、施工实施档案和施工质量档案三类。
每类档案按照规定的格式和标准进行管理,并进行归档保存。
2.施工前准备档案施工前准备档案主要包括工程项目计划、施工方案、人员组织方案等。
在冬季施工前,严格按照规定的程序进行档案编制和备案,确保施工前准备工作的有序进行。
3.施工实施档案施工实施档案包括现场施工记录、检查验收记录、变更通知单等。
施工过程中,要不断完善和更新档案内容,及时记录施工的各项情况,并确保施工质量的可控制和可追溯性。
4.施工质量档案施工质量档案是对冬季施工质量进行监督和评估的依据。
其中包括施工质量检查记录、施工质量评估报告等。
要建立完善的质量档案管理制度,确保冬季施工质量的有效控制和管理。
四、总结高层住宅冬季施工方案及冬季施工档案管理方案是保证施工质量和安全的关键。
通过合理选择材料、加强保温措施和安全措施,可以有效应对冬季施工的挑战。
同时,建立科学、规范的冬季施工档案管理制度,可以提高冬季施工的管理效率和质量水平。
高层住宅施工方案冬季施工工期控制冬季施工对于高层住宅项目而言,是一个具有挑战性的任务。
寒冷的气候条件导致多种施工工序受到限制,从而给工期的控制带来了很大的困难。
为了确保高层住宅项目的顺利进行,必须制定有效的施工方案来控制冬季施工工期。
本文将从材料选择、施工组织、技术应用等方面进行探讨,并提出相应的解决方案,以期帮助施工方案冬季施工工期的控制。
一、材料选择1. 保温材料:寒冷的气温容易导致混凝土等材料的凝固速度变慢,因此在冬季施工中,需要选择具有良好保温性能的材料,以确保验收标准的满足。
常用的保温材料包括聚苯板、聚氨酯泡沫板等。
2. 抗冻剂:在冬季施工中,为了防止水泥、混凝土等材料因低温而产生裂缝,可以加入适量的抗冻剂,提高材料的抗冻性能。
二、施工组织1. 提前计划:冬季施工受到气候因素的限制,需要提前制定周密的施工计划,并合理安排各项施工工序的时间。
施工方案要确保材料、人员、设备的准备工作提前完成,避免施工过程中因为条件不充分而导致工期延误。
2. 加班方案:在冬季施工中,白天的施工时间相对较短,为了保证工期的按时完成,可以考虑增加夜间施工,并相应增加管理人员和施工人员的配备,以保证施工质量和安全。
三、技术应用1. 热风机:热风机是一种常用的冬季施工工具,在住宅施工中可以用于加热施工现场,提高施工条件,加快材料的凝固速度。
2. 保温罩:对于已经施工的部分结构,在冬季使用保温罩进行封闭,可以提供适宜温度的施工环境,确保施工质量和提高工作效率。
3. 高效设备:选择具有高效性能的施工设备,例如升降机、脚手架等,可以提高施工效率,在有限的施工时间内完成更多的工作量。
除了上述提到的方法和技术,还可以根据具体情况,结合工程的实际需求,采取其他相应的措施。
总之,在高层住宅施工方案冬季施工工期控制中,需要综合考虑材料选择、施工组织、技术应用等多个方面,制定出科学合理的施工方案,从而确保工期的准确控制,并提高施工质量。

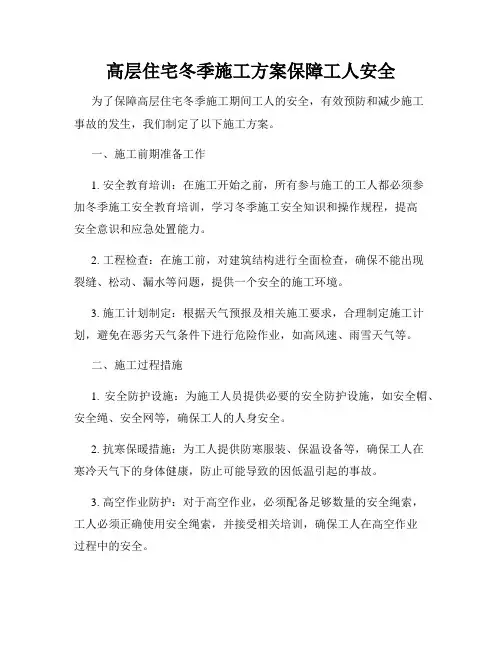

高层住宅冬季施工方案保障工人安全为了保障高层住宅冬季施工期间工人的安全,有效预防和减少施工事故的发生,我们制定了以下施工方案。
一、施工前期准备工作1. 安全教育培训:在施工开始之前,所有参与施工的工人都必须参加冬季施工安全教育培训,学习冬季施工安全知识和操作规程,提高安全意识和应急处置能力。
2. 工程检查:在施工前,对建筑结构进行全面检查,确保不能出现裂缝、松动、漏水等问题,提供一个安全的施工环境。
3. 施工计划制定:根据天气预报及相关施工要求,合理制定施工计划,避免在恶劣天气条件下进行危险作业,如高风速、雨雪天气等。
二、施工过程措施1. 安全防护设施:为施工人员提供必要的安全防护设施,如安全帽、安全绳、安全网等,确保工人的人身安全。
2. 抗寒保暖措施:为工人提供防寒服装、保温设备等,确保工人在寒冷天气下的身体健康,防止可能导致的因低温引起的事故。
3. 高空作业防护:对于高空作业,必须配备足够数量的安全绳索,工人必须正确使用安全绳索,并接受相关培训,确保工人在高空作业过程中的安全。
4. 设立安全警示标识:在施工现场明显位置设置安全警示标识,提示工人注意安全,禁止乱堆乱放杂物,确保施工现场整洁有序。
三、应急措施1. 应急演练:定期组织应急演练,以提高工人应对突发事件的能力,确保在紧急情况下的及时应对和逃生。
2. 安全气氛营造:鼓励工人相互监督,发现安全隐患时及时报告,形成安全意识的良好氛围,共同维护施工现场的安全。
四、管理与监督1. 工作质量监督:设立专门监督人员对施工现场工作进行实时监督,确保工作质量合格。
2. 安全检查与记录:定期进行安全检查,记录安全隐患和整改情况,及时消除安全隐患,确保施工过程的稳定和安全。
总结:通过以上方案和措施的落实,可以提高高层住宅冬季施工期间工人的安全保障水平,减少施工事故的发生,保证工人的人身安全。
同时,相关部门需要密切监督施工过程,保证施工方案的贯彻执行,及时解决施工中的各类问题,确保施工进度和质量的完美达标。

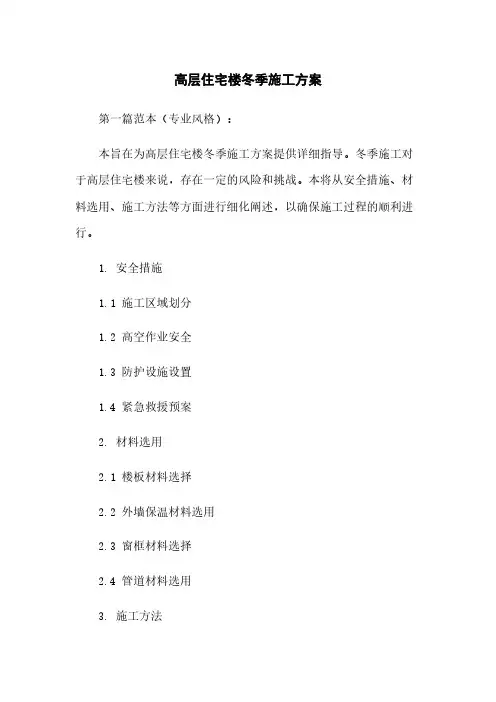

高层住宅楼冬季施工方案第一篇范本(专业风格):本旨在为高层住宅楼冬季施工方案提供详细指导。
冬季施工对于高层住宅楼来说,存在一定的风险和挑战。
本将从安全措施、材料选用、施工方法等方面进行细化阐述,以确保施工过程的顺利进行。
1. 安全措施1.1 施工区域划分1.2 高空作业安全1.3 防护设施设置1.4 紧急救援预案2. 材料选用2.1 楼板材料选择2.2 外墙保温材料选用2.3 窗框材料选择2.4 管道材料选用3. 施工方法3.1 楼板施工3.2 外墙保温施工3.3 窗框安装3.4 管道安装4. 工期管理4.1 缩短施工周期的方法4.2 考虑天气因素的工期计划4.3 加强施工组织协调5. 质量保障5.1 施工验收标准5.2 质量控制措施5.3 施工质量监督6. 环境保护6.1 垃圾处理6.2 空气污染防治6.3 水资源保护7. 施工人员培训7.1 安全培训7.2 施工工艺培训7.3 环保意识培训附件:1. 工程平面图2. 安全防护设备清单3. 施工材料清单4. 紧急救援预案法律名词及注释:1. 建造施工安全管理条例:指关于建造施工过程中的安全管理的法律法规。
2. 建造质量评定标准:指用于评定建造工程质量的标准和指南。
第二篇范本(简洁风格):本为高层住宅楼冬季施工方案提供指导。
在冬季进行高层住宅楼施工需要注意以下几个方面的细节,以确保工程质量和施工安全。
1. 施工前准备1.1 确定施工区域划分1.2 针对高空作业提前做好安全准备1.3 设置必要的防护设施1.4 制定紧急救援预案2. 材料选用2.1 选择适合冬季施工的楼板材料2.2 选择良好的外墙保温材料2.3 选用适合低温环境的窗框材料2.4 选用耐寒管道材料3. 施工方法3.1 合理安排楼板施工工序3.2 采用适宜的外墙保温施工方法3.3 注意窗框安装的保温措施3.4 确保管道安装质量4. 工期管理4.1 缩短施工周期的方法4.2 子细考虑天气因素制定工期计划4.3 做好施工组织协调5. 质量保障5.1 制定明确的施工验收标准5.2 加强施工现场的质量控制措施5.3 进行施工质量监督6. 环境保护6.1 注意垃圾处理问题6.2 遵守空气污染防治相关规定6.3 做好水资源保护工作7. 施工人员培训7.1 进行必要的安全培训7.2 传授施工工艺技术7.3 强化环保意识附件:1. 工程平面图2. 安全防护设备清单3. 施工材料清单4. 紧急救援预案法律名词及注释:1. 建造施工安全管理条例:关于建造施工过程中的安全管理的法律法规。

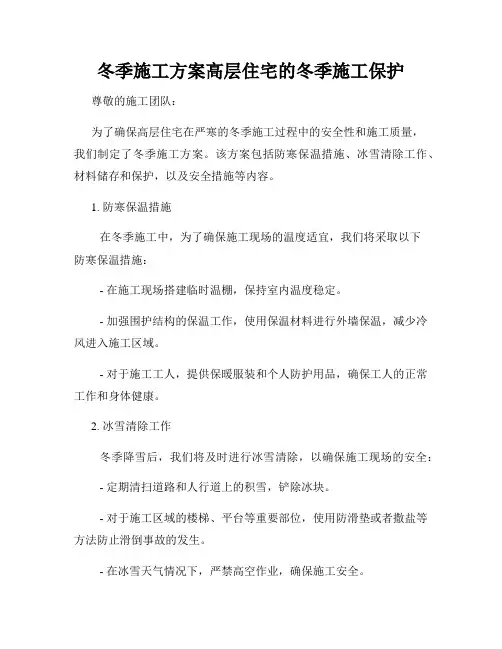

冬季施工方案高层住宅的冬季施工保护尊敬的施工团队:为了确保高层住宅在严寒的冬季施工过程中的安全性和施工质量,我们制定了冬季施工方案。
该方案包括防寒保温措施、冰雪清除工作、材料储存和保护,以及安全措施等内容。
1. 防寒保温措施在冬季施工中,为了确保施工现场的温度适宜,我们将采取以下防寒保温措施:- 在施工现场搭建临时温棚,保持室内温度稳定。
- 加强围护结构的保温工作,使用保温材料进行外墙保温,减少冷风进入施工区域。
- 对于施工工人,提供保暖服装和个人防护用品,确保工人的正常工作和身体健康。
2. 冰雪清除工作冬季降雪后,我们将及时进行冰雪清除,以确保施工现场的安全: - 定期清扫道路和人行道上的积雪,铲除冰块。
- 对于施工区域的楼梯、平台等重要部位,使用防滑垫或者撒盐等方法防止滑倒事故的发生。
- 在冰雪天气情况下,严禁高空作业,确保施工安全。
3. 材料储存和保护冬季施工中,我们需要对材料进行储存和保护,以保证施工质量: - 将易受潮的材料储存于干燥、密闭的仓库中,防止材料吸湿变质。
- 对于涂料、胶水等容易冻结的材料,采取保温措施,避免冻结影响正常使用。
- 在露天储存的基础材料上搭建防雨棚,防止雨水或雪水对材料的侵蚀。
4. 安全措施冬季施工时,我们要加强安全管理,确保施工过程中不发生事故: - 对施工人员进行安全教育和培训,提高他们的安全意识和操作能力。
- 设置警示标志,明确施工区域的安全边界,确保人员和设备不受到危险。
- 定期检查施工现场,排查安全隐患,及时进行整改和修复。
综上所述,我们制定的冬季施工方案旨在确保高层住宅在严寒冬季的施工过程中安全可靠。
通过采取防寒保温措施、冰雪清除工作、材料储存和保护,以及安全措施等举措,我们将确保施工质量,保障工人的安全,为项目的顺利进行提供有力保障。
谢谢各位施工人员的辛勤付出和合作!理事会。
高层住宅楼冬季施工方案一、工程概况本高层住宅楼项目位于具体地址,总建筑面积为具体面积平方米,建筑高度为具体高度米,地上具体层数层,地下具体层数层。
结构形式为具体结构形式。
由于工期紧张,需要在冬季进行施工。
二、冬季施工期限根据当地气象资料和相关规定,本工程冬季施工期限为具体日期至具体日期。
三、施工准备1、技术准备组织施工技术人员熟悉施工图纸,了解设计意图,针对冬季施工特点,制定专项施工方案。
对施工人员进行冬季施工技术交底,明确施工技术要点和质量要求。
2、材料准备提前储备冬季施工所需的保温材料,如草帘、塑料薄膜、岩棉被等。
准备好抗冻剂、早强剂等外加剂,并确保其质量符合要求。
3、现场准备对施工现场的临时用水、用电线路进行检查和维护,确保冬季施工期间的正常使用。
搭建临时保温棚,用于存放易受冻的材料和设备。
4、人员准备成立冬季施工领导小组,明确各成员的职责和分工。
对施工人员进行冬季施工安全教育,提高安全意识。
四、冬季施工主要技术措施1、钢筋工程钢筋在运输和加工过程中,应防止撞击和刻痕,避免造成钢筋表面损伤。
钢筋焊接应在室内进行,如必须在室外焊接,应采取挡风、防雨、雪措施,焊接后的接头严禁立即接触冰雪。
2、混凝土工程混凝土的配合比应根据冬季施工要求进行调整,适当增加水泥用量,提高混凝土的抗冻性能。
混凝土搅拌时,应优先采用加热水的方法,水温不得超过 80℃。
当加热水不能满足要求时,可对骨料进行加热,但骨料加热温度不得超过 60℃。
混凝土运输过程中,应采取保温措施,减少热量损失。
混凝土浇筑前,应清除模板和钢筋上的冰雪和污垢。
混凝土浇筑后,应及时覆盖保温材料,进行保温养护。
3、模板工程模板拆除应根据同条件养护试块的强度确定,当混凝土强度达到设计强度的具体百分比时,方可拆除模板。
拆除模板后,应及时对混凝土表面进行保温覆盖。
4、砌体工程砌筑用砖和砌块在使用前应清除表面的冰雪和污物,不得使用受冻的砖和砌块。
砌筑砂浆应采用普通硅酸盐水泥拌制,砂浆稠度宜比常温时适当增大。
目录
1编制依据 (1)
2、工程概况 (1)
3、冬季施工时间与内容 (1)
4、施工准备 (2)
4.4材料、机具准备: (3)
5、................................................................ 冬季施工措施3
6、................................................................. 冬施期间安全注意事项
14 7、..................................................................... 环保环卫要求14 8附录:冬季顶板测温布点图-1 ................................ 错误!未定义书签
高层住宅楼
2014 年至2015 年冬季施工方案
1、编制依据
1.1 《天香苑1#楼高层住宅楼施工组织设计》
1.2 《建筑工程冬期施工规程》 (JGJ104-97)
1.3 《混凝土结构工程施工及验收规范》 (GB50204-2002)
1.4 《建筑施工现场环境与卫生标准》 (JGJ146-2004)
1.5 《天香苑1#高层住宅楼》施工图
1.6 《冬期施工手册》第二版
1.7 《建筑施工手册》第三版
1.8 本工程施工现场自然条件
2、工程概况
1、工程概况
1.1 项目名称:洛阳市龙祥房屋开发有限公司天香苑,子项名称:1#楼。
1.2 建设地点:河南省洛阳市洛龙区,永泰街与香山路交叉口西北角。
1.3项目概况:本工程建筑物地上建筑总长约为64.95m,总宽约为18.25m,建筑结构高度为
90.45。
主楼地下3层,地上30层。
主要建筑功能:地下一层为储藏室,地下二、三层为汽车库,
地上为住宅。
建筑面积约38939叭其中地下建筑面积约11934叭地上建筑面积约27005讥建筑层高:主楼地下三层 4.8m,地下二层为3.5m,地下一层为2.8m;地上1〜30层均为3.0m。
1.4 结构概况:本工程结构类型:高层主楼剪力墙结构,地下车库框架结构;基础形式:主楼筏板基础;地下车库独立基础、条形基础。
地基类型:天然地基。
3、冬季施工时间与内容
3.1 冬期施工时间段的确定:
3.1.1. 根据《建筑工程冬期施工规程》JGJ 1 04-97规定:当冬天来临时,若连续5天的日平均气温稳定低于5C,或日最低气温低于0C时,则此5日后的第一日为冬期施工的开始日期;当天气转暖时,若出现连续5天的日平均气温稳定在5C以上时,则此5天后的第一天为冬期施工的终止日期。
