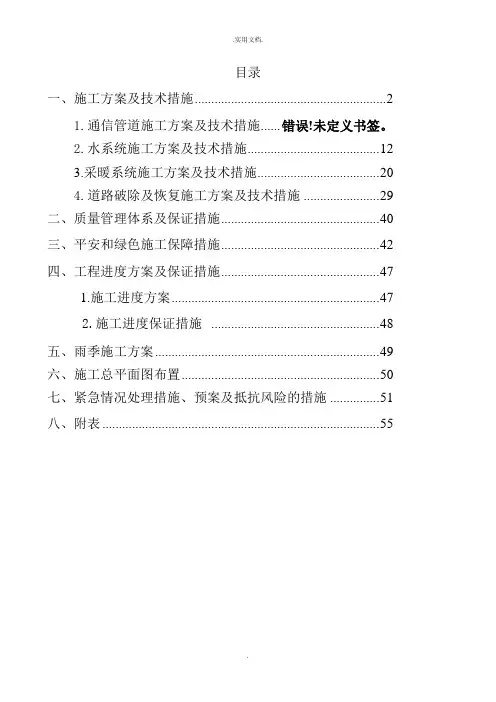

目录一、施工方案及技术措施 (2)1.通信管道施工方案及技术措施...... 错误!未定义书签。
2.水系统施工方案及技术措施 (12)3.采暖系统施工方案及技术措施 (20)4.道路破除及恢复施工方案及技术措施 (29)二、质量管理体系及保证措施 (40)三、平安和绿色施工保障措施 (42)四、工程进度方案及保证措施 (47)1.施工进度方案 (47)2.施工进度保证措施 (48)五、雨季施工方案 (49)六、施工总平面图布置 (50)七、紧急情况处理措施、预案及抵抗风险的措施 (51)八、附表 (55)一、分项施工方案及技术措施1.通信管道施工方案1、施工工序2、测量放线方案可靠的施工测量是保障正确执行设计意图的前提,施工测量是将符合设计文件要求的位置、形状、规格准确的在地面上测设出来以便进行施工。
因此,施工测量工作贯穿在整个施工过程的始终,是工程建设的先锋。
〔一〕、平面控制精确的控制是施工的前提,是整个工程按设计要求施工的保证,也是施工放样的依据。
施工前,必将将控制网布设测量完成。
经监理工程师复核确认前方可使用。
标桩应布设合理,使用方便。
对特殊部位应加强控制。
所有标村都应进行固定性保护,以防破坏,并树立易识别的标志或涂以鲜明的颜色。
施工过程中,迁移位置不适当的标桩和补测遗失损坏的永久性标桩,必须经监理工程师认可前方可使用。
以业主、监理工程师所提供的控制点为依据布设施工控制导线网。
为确保精度,采用全站仪进行观测。
控制网测设时其正倒镜差<12",2C 值<12",方位角闭合差<30",其各项指标都符合国家的标准标准。
〔二〕、高程控制从施工的需要出发,合理的布设水准网,用以指导控制合同段的高程是高程控制网的布设的根本目的。
水准控制网的测设按国家三等水准要求进行,采用双摆站法,测设时高差较差小于3mm。
完全满足精度要求,符合施工的需要。
并经监理工程师的检查验收前方可使用。
1、施管表填写施工技术文件要按单位工程进行组卷。
市政工程中的独立核算项目,应是一个单位工程。
采用分期单独核算的同一市政工程,应是若干个单位工程。
1.1 施管表1的填写文件材料部分的排列宜按以下顺序:(1)施工组织设计。
(2)施工图设计文件会审、技术交底记录。
(3)设计变更通知单、洽商记录。
(4)原材料、成品、半成品、构配件、设备出厂质量合格证书、出厂检(试)验报告和复试报告。
(需一一对应)。
(5)施工试验资料。
(6)施工记录。
(7)测量复核及预检记录。
(8)隐蔽工程检查验收记录。
(9)工程质量检验评定资料。
(10)使用功能试验记录。
(11)事故报告。
(12)竣工测量资料。
(13)竣工图。
(14)工程竣工验收文件。
文件目录表中的文件编号横杠前的数字为总的卷数,横杠后的数字为本卷项目编号。
页号应是本项目在卷中的页码位置,不能光写本项目的页数。
类别栏应与该项表头右上方类别相同。
现以道路工程为例示范见后。
1.2 施管表2的填写存在问题及处理意见栏中填验收检查时发现的问题,一般无什么大问题也可不填。
但如工程出过事故,事故处理情况应作简要说明。
验收范围及数量栏应扼要填写。
本表主要强调各参与单位均应签字盖章。
填法示范见后。
1.3 施管表3的填写施工组织设计应包括下列主要内容:(1)工程概况:工程规模、工程特点、工期要求、参建单位等。
(2)施工平面布置图。
(3)施工部署和管理体系:施工阶段、区划安排;进度计划及工、料、机、运计划表和组织机构设置。
组织机构中应明确项目经理、技术负责人、施工管理负责人及其他各部门主要责任人等。
(4)质量目标设计:质量总目标、分项质量目标,实现质量目标的主要措施、办法及工序、部位、单位工程技术人员名单。
(5)施工方法及技术措施(包括冬、雨期施工措施及采用的新技术、新工艺、新材料、新设备等)。
(6)安全措施。
(7)文明施工措施。
(8)环保措施。
(9)节能、降耗措施。
(10)模板及支架、地下沟槽基坑支护、降水、施工便桥便线、构筑物顶推进、沉井、软基处理、预应力筋张拉工艺、大型构件吊运、混凝土浇筑、设备安装、管道吹洗等专项设计。
正本或副本 XXXXXX工程项目标段施工招标投标文件投标文件内容:技术标投标人:(盖单位章)法定代表人或其委托代理人:(签字或盖章)年月日目录一、施工方案与技术措施二、质量保证措施和创优计划三、施工总进度(包括施工进度计划横道图、网络图)及保证措施四、施工安全措施计划五、文明施工措施六、施工场地治安保卫管理计划七、施工环保措施计划八、施工现场总平面布置九、项目组织管理机构十、与发包人、监理及设计单位、专业分包工程的配合一、施工方案与技术措施一、工程概况1.1 工程说明本工程位于XX县XXXXXX工程项目,设计总长度560米,路面为沥青混凝土路面,按Ⅲ级城市支路标准设计,道路总宽度18米(车行道12米、人行道6米),道路总面积10420平方米(其中:车行道7197平方米,人行道3223平方米)。
1.2道路工程结构概况①机动车道结构:5cm细粒式沥青砼(AC-13)面层7cm中粒式沥青砼(AC-16)面层30cm水泥稳定碎石25cm 级配碎石60cm 毛石垫层②人行道结构:5cm 24.5*24.5*5cm预制道板水泥砼彩色波纹连锁砖面层2cm M7.5水泥砂浆10cm C15素混凝土10cm 碎石垫层1.3质量要求及工期等质量标准:达到国家施工验收规范标准计划工期:30日历天1.4工程特点和难点分析工程工期紧、任务重、施工组织要求高。
二、全面性2.1施工准备1.施工人员、设备进场:我单位将发扬能够吃苦耐劳敢打硬仗的作风,强化施工组织管理,按投标书的承诺,调集我单位优秀的施工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前进场,严格履行合同,分兵同时展开各项施工准备工作。
2.生产、办公及生活临时建筑:根据本工程施工特点,结合现场考察情况,拟在沿线附近布设生产及生活临时设施。
仓库、车间、职工宿舍采用租用当地民房和活动板房相结合。
3.施工用电:当地生产生活用电。
4.施工用水:施工用水取自城市供水管网。

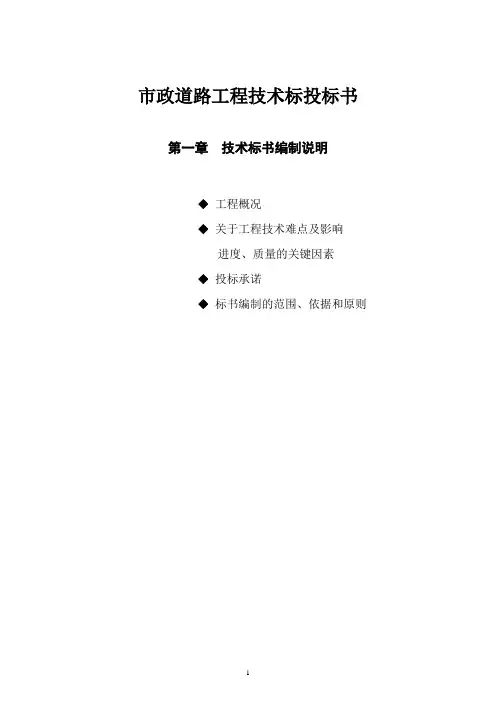

市政道路工程技术标投标书第一章技术标书编制说明◆工程概况◆关于工程技术难点及影响进度、质量的关键因素◆投标承诺◆标书编制的范围、依据和原则第一节工程概况1。
1 工程说明本工程占地约2.5平方公里,四周由环镇路环绕,东西为新镇路、纬一路,南北为经一路、经二路,道路全长为8700m.其中经一路道路全长860m(环镇路~环镇路),包括桥梁、涵洞、雨水管道、污水管道、窨井、照明、景观及其他附属工程。
1.2 工程地域环境◆工程地势、水文情况本工程地势较低,工程范围内存在明、暗浜,进场后首先要进行明、暗浜处理以及耕植土的铲除工作.◆工程附近交通情况根据目前的交通状况看,本工程从沪宁高速公路嘉松出口后至安亭镇,沿墨玉路到安亭新镇,道路比较畅通,施工临时道路主要依靠原有村内砼便道。
◆工程地质概况1。
3道路工程结构概况◆机动车道3cm细粒式沥青砼8cm 粗粒式沥青砼40cm 粉煤灰三渣15cm 砾石砂◆非机动车道16cm水泥砼面层C3015cm 砼基础C1510cm 砾石砂◆人行道:预制彩色水泥砼道板(250×250×40)10cm 砼基础C155cm 黄砂垫层排砌预制砼侧平石1.4 工程特点和难点分析◆施工沿线长、工程进度紧、施工组织要求高。
◆工程地基属软土基,明暗浜较大。
◆施工时涉及黄梅雨季和台风季节,自然因素影响大。
◆范围内施工单位多,牵涉到方方面面工作。
第二节关于工程技术难点和影响进度质量的关键点根据1。
4条所总结的工程特点和难点,我们对工程施工过程中将会遇到的施工技术难点、质量控制难点以及可能影响工程进度、安全和文明施工的不利因素进行了分析,并针对性的制定了预防措施和相应对策,如果我公司有幸中标,我们必将严格按照下文所述的控制措施进行施工,确保实现工程进度、质量等个方面的预定目标。
这些针对性措施将与投标承诺一起作为合同的一部分。
2.1对技术难点和质量控制关键点的控制2。
1。
1沟浜填筑质量的控制本工程现场内有大量需要换填的水沟、池塘以及各类暗浜,根据目前道路工程实例分析,沟浜填筑的质量问题是道路工程施工的常见问题,沟浜填筑质量不过关,道路往往产生大面积塌陷、不均匀沉降、出现大量裂缝和龟裂现象。
施工组织设计(方案)报审表位各留一份工程开工报审表分包单位资格报审表工程施工进度计划(调整计划)报审表成品、半成品供应单位资质报审表工程材料/构配件报审表本表由施工单位填写一式三份,审定后建设、监理、施工单位各留一份。
主要工程设备选型报审表复工申请表本表由施工单位填写一式三份,审定后建设、监理、施工单位各留一份工程变更费用申请表本表由施工单位填写一式三份,审定后建设、监理、施工单位各留一份费用索赔申报表延长工期报审表监理工程师通知回复单本表由施工单位填写一式三份,审定后建设、监理、施工单位各留一份技术联系报审表本表由施工单位填写一式三份,审定后建设、监理、施工单位各留一份分部、分项工程报验单报送专业监理工程师。
2、分部工程、重要分项工程的质量检验评定资料由总监理工程师审核签认。
3、地基与基础工程:主体结构中间验收应由质检员提前二天签发本通知单,报送总监理工程师。
4、所报工程检验不符合要求,监理工程师签发监理工程师通知单(监B-03)。
5、本表由施工单位填写一式三份,审核后建设、监理、施工单位各留一份施工测量放线报验单工程质量问题(事故)报告单5、本表由施工总承包单位填写一式四份,监理单位签收后建设、设计、施工、监理单位各留一份,重大质量事故报质检站。
工程质量问题事故处理方案报审单本表由施工总承包单位填写一式四份,监理单位签收后建设、设计、施工、监理单位各留一份。
项目月付款申报表本表由施工单位填写一式三份,审核后建设、监理、施工单位各留一份施工备忘录本表由施工单位填写一式三份,审核后建设、监理、施工单位各留一份工程洽商单一份,另一份退施工单位。
主要施工设备进场报验单混凝土浇注申请表项目月付款申报表工程竣工报验单。
市政道路工程技术标范本一、引言市政道路工程是城市建设的重要组成部分,其设计与施工关系着城市交通的畅通和市民的生活品质。
为了确保市政道路工程的质量和安全性,制定和遵守统一的技术标准是必不可少的。
本文档旨在为市政道路工程的设计和施工提供一套规范和参考。
通过遵循本标范本,可以确保市政道路工程的质量和交付时间。
二、标准与规范2.1 设计标准市政道路工程的设计应符合以下标准和规范:•建设和设计规划法规•城市规划设计标准•交通规划与设计规范•建筑工程设计规范•市政道路设计与施工标准2.2 施工标准市政道路工程的施工应符合以下标准和规范:•建设和施工管理法规•建筑工程施工技术与质量标准•市政工程施工技术与质量标准•市政道路工程材料和设备选用标准•施工现场安全管理规范三、设计要求市政道路工程的设计要满足以下要求:•道路平面布置合理,能够满足行车和行人的需要•道路宽度符合城市规划要求,能够容纳预计的交通流量•道路交叉口设计合理,保证交通的安全和顺畅•路面坡度适宜,保证雨水排放和道路排水的畅通•路面材料选择合适,能够承受预计的交通荷载•道路标志和标线清晰明确,能够提供必要的交通指示四、施工要求市政道路工程的施工要满足以下要求:•施工前应进行详细的勘察和测量,确定地质和地下管线等情况•施工过程中应按照设计要求进行施工,确保工程质量•施工现场应进行严格的安全管理,保障施工人员和行人的安全•施工材料和设备应符合相应的标准要求,确保工程质量•施工结束后应进行验收和质量检测,确保工程符合设计要求五、质量控制市政道路工程的质量控制应满足以下要求:•施工过程中应进行全程质量控制,及时发现和整改施工中的质量问题•相关工程材料和设备应具备合格证明,并按相关要求进行验收•完工后应进行质量检测和验收,确保工程质量符合设计要求•工程完工后应对交付使用的道路进行定期检修和维护,确保道路的长期安全和可持续使用六、工程验收与交付市政道路工程验收与交付应满足以下要求:•完工后应进行质量检测和验收,确保工程质量满足设计要求•工程交付前应进行相关手续的办理和相关文件的归档•完成验收后,移交工程档案和相关资料•工程移交后应由专门的维护人员进行后续的养护和维修工作七、文档更新与管理本技术标范本的更新和管理应满足以下要求:•相关部门应对技术标范本进行定期审查和更新•更新后的技术标范本应及时通知施工单位和相关部门•相关部门应建立和维护技术标范本的电子文档存档和管理系统•技术标范本的变更应有相应的变更记录和审批流程八、结论市政道路工程技术标范本为市政道路工程的设计和施工提供了统一的依据和参考,可以保障市政道路工程的质量和交付时间。
6。
1管道工程施工方案及施工方法本合同雨、污排水采用雨污分流制进行排水,雨、污管道设计为砼管,雨污水管道接口采用承插口形式,橡胶圈接口。
雨水管道管径有:D200、D500、D600、D700、D800、D900、D1000、D1100、D1200、D1350。
污水管道管径分别为:D400、D500、D700、D800.雨水排水管道拟设两排,敷设于非机动车道下,距非机动车道边缘2m处。
污水管道拟设两排,管道位于人行道下,距人行道边缘距离2m处。
由于雨水管道与污水管道施工方法基本一致,本施工组织设计中将统一介绍雨水、污水管道的施工方法。
一、一般要求路基填方地段,管道和检查井的施工,与路基填筑互相配合,当路基填筑高于污水管顶0.5m时,先开沟槽,埋设污水管道和检查井,尔后继续施工路基。
当路基填筑至级配碎石层底面标高时,施工雨水管道和检查井。
机械开挖管沟槽,边坡1:0。
25.路基挖方地段,路槽开挖后,开挖管道沟槽,进行污、雨水管道和检查井施工。
机械开挖管沟槽,边坡1:0.25,机械吊装管就位.管道沟槽开挖后,必须进行沟槽地基承载力测定,测定采用重型击实法进行测定,地基承载能力满足设计要求后方可浇注混凝土垫层,如地基承载能力不满足设计要求,必须采取回填碎石垫层的方式进行处理,处理后在进行地基承载能力确定。
测量放线,雨、污水管道放线,一般每隔20m设中心桩,排水管道放线,一般每隔10m设中心桩.管道检查井处、变换管径处均应设中心桩,必要时要设置护桩或控制桩。
排水管道抄平后,应绘制管路纵断面图。
排水管线测量工作,应有正规的测量记录本,认真详细记录.二、管道的基础1. 管道基础是指管子或支撑结构与地基之间经人工处理过的或专门建造的构造物,其作用是将管道较为集中的荷载均匀分布,以减少对地基单位面积的压力,或由于土的特殊性质的需要,为使管道安全稳定的运行而采取的一种技术措施.一个完整的管道基础应由两部分组成,即管座和基础.2.管道基础施工的注意事项(1)基础施工前必须复核坡度的标高,一般在沟槽底部每隔4m 左右打一样桩,用样桩控制挖土面、垫层面和基础面。

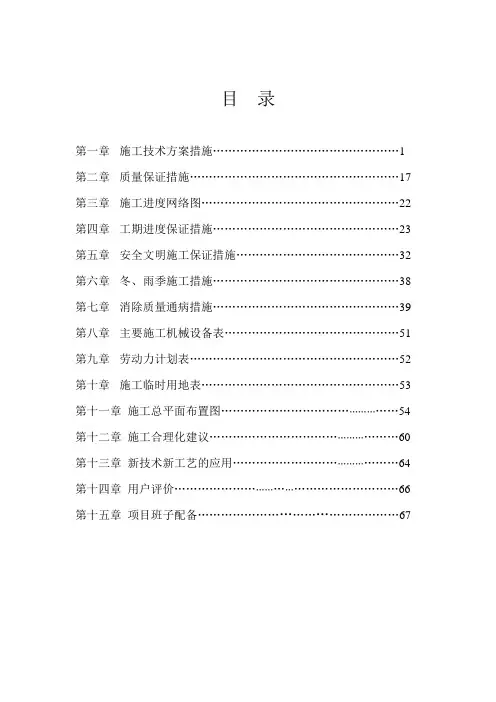

目录第一章施工技术方案措施 (1)第二章质量保证措施 (17)第三章施工进度网络图 (22)第四章工期进度保证措施 (23)第五章安全文明施工保证措施 (32)第六章冬、雨季施工措施 (38)第七章消除质量通病措施 (39)第八章主要施工机械设备表 (51)第九章劳动力计划表 (52)第十章施工临时用地表 (53)第十一章施工总平面布置图 (54)第十二章施工合理化建议 (60)第十三章新技术新工艺的应用 (64)第十四章用户评价 (66)第十五章项目班子配备 (67)第一章施工技术方案措施一、路基施工方案1、填方路基施工方案1)填筑前先清除地表植被、杂物、有机土、种植土,平整后按规定要求压实。
填筑时按照横断面全宽分成水平层次,逐层向上填筑,每层表面平整,路拱合适,排水良好。
严格控制松铺厚度,分层最大松铺厚度不超过30厘米。
路基填料应符合下列规定:路基填料不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土;有机质含量大于5%的土。
液限大于50,塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路基填料。
路基碾压时,严格控制碾压最佳含水量,坑洼要随时填补整平,发现弹软现象及时改换干土,路边碾压不到的部位,用人工夯实或小型压实机具压实。
压实应先边后中,以便形成路拱;先轻后重,以适应逐渐增长的土基强度;先慢后快,以免松土被机械推动。
同时应在碾压前,先行整平,可自路中线向路基两边整成2%~4%的横坡。
前后两次轮迹需重叠15~20厘米。
压实应特别注意控制均匀压实,以免引起不均匀沉降。
2、路基挖方施工方案(1)、先进行施工测量放线,定出开挖边线,在开挖范围内的杂草、树木、垃圾认真清除干净。
开挖后的路槽宽度应比设计宽度宽80cm,槽帮按要求挖出坡度,并修整平顺。
(2)、插牌标示地下管线种类、尺寸、位置和覆土深度。
电缆、煤气管线管顶上部覆土不足100cm,上下水道管顶上部覆土不足50cm,不得使用机械开挖,其它重要管线要请主管单位派人指导施工。
共和县恰卜恰镇龙羊路建设项目工程施工组织设计编制单位:重庆市佳信建设(集团)有限公司编制日期:2011年9月14日一、编制依据及原则(一)编制依据:1、业主提供的《共和县恰卜恰镇龙羊路建设项目工程招标文件》。
2、业主提供的《共和县恰卜恰镇龙羊路建设项目工程设计图》。
3、《共和县恰卜恰镇龙羊路建设项目工程招标文件》规定的有关国家法律法规、标准规范。
(1)《建筑工程施工质量验收统一标准》(GB50300-2001)(2)《建筑地基基础工程施工质量验收规范》(GBJ50202-2002)(3)《建筑地面工程施工质量验收规范》(GB50209-2002)(4)《建筑装饰装修工程质量验收规范》(GB50210-2001)(5)《地下防水工程施工质量验收规范》(GB50208-2002)(6)《建筑给排水与采暖工程施工质量验收规范.(GB50242-2002)(7)《建筑电气工程施工质量验收规范》(GB50303-2002)(8)《工程质量检验评定标准》其他现行国家标准、行业标准以及有关技术规范;4、我公司人员、机械设备状况及历年来在市政及公路工程施工中所积累的经验。
5. 业主对本工程的质量和工期要求。
6. 对现场的实地考察。
(二)编制原则1、遵循招标文件条款的原则,在编制施工组织计划表及附图表中,严格按照规范、招标文件的规定编制。
2、遵循设计文件和规范施工编制原则,在编写主要项目施工方案中严格按照设计要求,执行现行施工规范和验收标准,科学组织施工、确保工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本单位施工能力,经济实力,技术水平及多年施工经验,坚持科学组织,合理安排,均衡生产,平行作业,尽量平抑施工高峰期。
确保高速度、高质量、高效率完成本项目建设。
4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师的指令,尊重其意见,严格管理。
在施工中以管理严谨、安全施工、质量优质为原则。

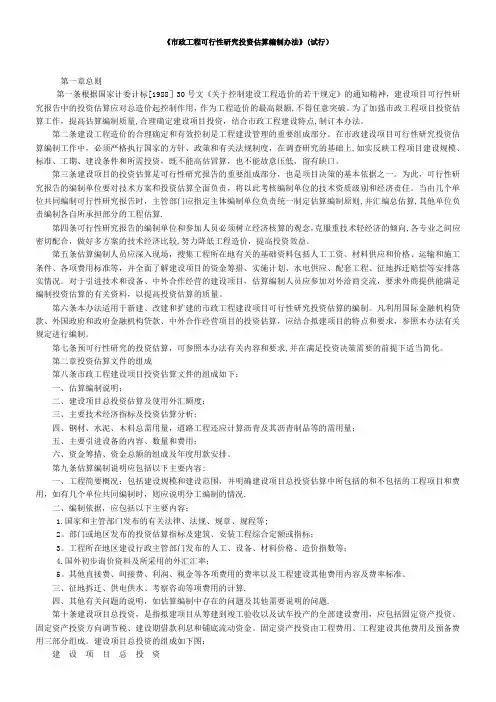

《市政工程可行性研究投资估算编制办法》(试行)第一章总则第一条根据国家计委计标[1988]30号文《关于控制建设工程造价的若干规定》的通知精神,建设项目可行性研究报告中的投资估算应对总造价起控制作用,作为工程造价的最高限额,不得任意突破。
为了加强市政工程项目投资估算工作,提高估算编制质量,合理确定建设项目投资,结合市政工程建设特点,制订本办法。
第二条建设工程造价的合理确定和有效控制是工程建设管理的重要组成部分。
在市政建设项目可行性研究投资估算编制工作中,必须严格执行国家的方针、政策和有关法规制度,在调查研究的基础上,如实反映工程项目建设规模、标准、工期、建设条件和所需投资,既不能高估冒算,也不能故意压低,留有缺口。
第三条建设项目的投资估算是可行性研究报告的重要组成部分,也是项目决策的基本依据之一。
为此,可行性研究报告的编制单位要对技术方案和投资估算全面负责,将以此考核编制单位的技术资质级别和经济责任。
当由几个单位共同编制可行性研究报告时,主管部门应指定主体编制单位负责统一制定估算编制原则,并汇编总估算,其他单位负责编制各自所承担部分的工程估算.第四条可行性研究报告的编制单位和参加人员必须树立经济核算的观念,克服重技术轻经济的倾向,各专业之间应密切配合,做好多方案的技术经济比较,努力降低工程造价,提高投资效益。
第五条估算编制人员应深入现场,搜集工程所在地有关的基础资料包括人工工资、材料供应和价格、运输和施工条件、各项费用标准等,并全面了解建设项目的资金筹措、实施计划、水电供应、配套工程、征地拆迁赔偿等安排落实情况。
对于引进技术和设备、中外合作经营的建设项目,估算编制人员应参加对外洽商交流,要求外商提供能满足编制投资估算的有关资料,以提高投资估算的质量。
第六条本办法适用于新建、改建和扩建的市政工程建设项目可行性研究投资估算的编制。
凡利用国际金融机构贷款、外国政府和政府金融机构贷款、中外合作经营项目的投资估算,应结合拟建项目的特点和要求,参照本办法有关规定进行编制。

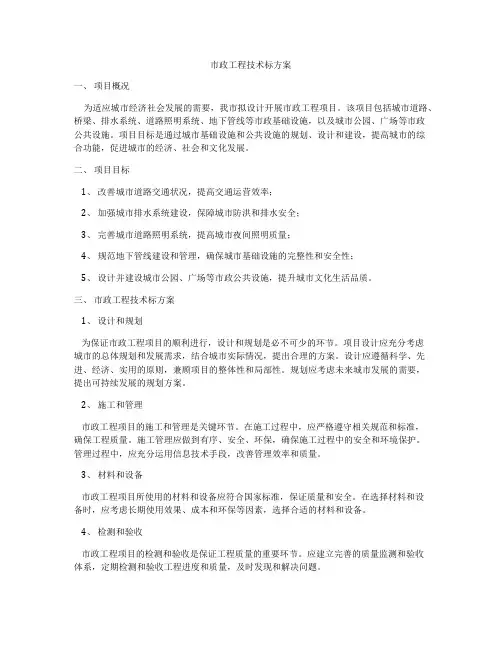

市政工程技术标方案一、项目概况为适应城市经济社会发展的需要,我市拟设计开展市政工程项目。
该项目包括城市道路、桥梁、排水系统、道路照明系统、地下管线等市政基础设施,以及城市公园、广场等市政公共设施。
项目目标是通过城市基础设施和公共设施的规划、设计和建设,提高城市的综合功能,促进城市的经济、社会和文化发展。
二、项目目标1、改善城市道路交通状况,提高交通运营效率;2、加强城市排水系统建设,保障城市防洪和排水安全;3、完善城市道路照明系统,提高城市夜间照明质量;4、规范地下管线建设和管理,确保城市基础设施的完整性和安全性;5、设计并建设城市公园、广场等市政公共设施,提升城市文化生活品质。
三、市政工程技术标方案1、设计和规划为保证市政工程项目的顺利进行,设计和规划是必不可少的环节。
项目设计应充分考虑城市的总体规划和发展需求,结合城市实际情况,提出合理的方案。
设计应遵循科学、先进、经济、实用的原则,兼顾项目的整体性和局部性。
规划应考虑未来城市发展的需要,提出可持续发展的规划方案。
2、施工和管理市政工程项目的施工和管理是关键环节。
在施工过程中,应严格遵守相关规范和标准,确保工程质量。
施工管理应做到有序、安全、环保,确保施工过程中的安全和环境保护。
管理过程中,应充分运用信息技术手段,改善管理效率和质量。
3、材料和设备市政工程项目所使用的材料和设备应符合国家标准,保证质量和安全。
在选择材料和设备时,应考虑长期使用效果、成本和环保等因素,选择合适的材料和设备。
4、检测和验收市政工程项目的检测和验收是保证工程质量的重要环节。
应建立完善的质量监测和验收体系,定期检测和验收工程进度和质量,及时发现和解决问题。
5、管养和维护完成市政工程项目后,应加强管养和维护工作。
建立健全的管养和维护机制,确保市政基础设施和公共设施的长期使用效果。
四、项目实施方案1、项目依托和支持市政工程项目的实施需要充分依托和支持城市的整体规划和发展。
市政工程主要施工方案与技术措施目录1. 主要施工方案与技术措施 (1)1.1. 总体施工部署 (1)1.1.1. 管理方针及思想 (1)1.1.2. 项目组织机构 (1)1.1.3. 项目部各岗位人员职责 (2)1.1.4. 总体施工思路 (11)1.1.5. 施工特点 (12)1.1.6. 施工重点难点 (12)1.2. 施工准备 (13)1.2.1. 施工前准备 (13)1.2.2. 现场准备 (13)1.2.3. 技术准备 (13)1.2.4. 交通组织与疏解 (14)1.2.5. 主要人员、机械进场 (14)1.2.6. 主要材料准备 (14)1.3. 测量工程 (14)1.3.1. 测量依据 (14)1.3.2. 人员、仪器配备情况 (15)1.3.3. 控制点测量 (15)1.3.4. 测量资料管理 (16)1.3.5. 竣工测量 (16)1.4. 路基土方工程方案 (16)1.4.1. 施工流程 (17)1.4.2. 施工准备 (17)1.4.3. 路基开挖 (19)1.4.4. 路基填筑施工 (19)1.4.5. 质量检验 (23)1.4.6. 施工注意事项 (23)1.5. 水泥石灰土施工 (25)1.5.1. 施工工艺 (25)1.5.2. 施工方案 (26)1.5.3. 质量检验 (28)1.6. 水泥稳定碎石层施工 (29)1.6.1. 施工工艺 (29)1.6.2. 基层试验段 (30)1.6.3. 路面基层施工测量 (30)1.6.4. 填料要求 (30)1.6.5. 混合料拌和 (30)1.6.6. 混合料的运输 (31)1.6.7. 混合料摊铺 (32)1.6.8. 碾压 (33)1.6.10. 接缝和“调头”处理 (34)1.6.11. 养生及交通管制 (35)1.6.12. 验收标准 (35)水泥稳定碎石基层允许偏差 (36)1.7. 沥青混凝土面层 (36)沥青面层施工工艺流程 (36)1.7.1. 面层试验段 (36)1.7.2. 面层施工测量 (36)1.7.3. 边石及靠背安装 (36)1.7.4. 透油层 (37)1.7.5. 下封层 (38)1.7.6. 土工格栅(新旧搭接处) (39)1.7.7. 粘层 (40)1.7.8. 沥青面层 (41)1.7.9. 验收标准 (47)沥青混合料面层允许偏差 (47)1.8. 污水管开槽施工 (47)1.8.1. 施工工艺流程 (47)1.8.2. 管道测量放样 (48)1.8.3. 沟槽开挖 (48)1.8.4. 管道基础 (50)1.8.5. 管道安装 (50)1.8.6. 检查井施工 (53)1.8.7. 质量验收标准 (56)1.9. 雨水管线施工方案 (58)1.9.1. 施工方法 (58)1.9.2. 测量放样 (59)1.9.3. 沟槽开挖与基底施工 (59)1.9.4. 基础施工 (60)1.9.5. 管道安装 (60)1.9.6. 管道两侧回填 (62)1.9.7. 模块式检查井 (62)1.9.8. 闭水试验 (63)1.9.9. 管道回填 (63)1.9.10. 管道加固 (64)1.10. 雨水盖板渠施工方案 (64)1.10.1. 施工工艺 (65)1.10.2. 施工准备 (65)1.10.3. 施工方法 (66)1.10.4. 盖板制作及安装 (68)1.10.5. 沟槽回填 (68)1.10.6. 其他注意事项 (69)1.11. 电力工程施工方案 (69)1.11.2. 施工准备 (70)1.11.3. 测量放线 (70)1.11.4. 沟槽开挖 (70)1.11.5. 管道垫层 (72)1.11.6. 管道安装 (73)1.11.7. 钢筋模板安装 (74)1.11.8. 管道包封浇筑 (74)1.11.9. 模板拆除养生 (74)1.12. 通讯工程施工方案 (75)1.12.1. 施工工艺 (75)1.12.2. 测量放样 (75)1.12.3. 管沟开挖 (75)1.12.4. 管道基础处理 (76)1.12.5. 管道铺设与管道包封 (76)1.12.6. 人(手)孔井砌筑 (77)1.12.7. 沟槽、人孔回填 (77)1.13. 交通工程施工方案 (77)1.13.1. 交通标志施工 (77)1.13.2. 标志定位与设置 (78)1.13.3. 基础 (78)1.13.4. 标志支承结构 (78)1.13.5. 标志板制作安装 (79)1.13.6. 质量检验 (80)1.13.7. 交通标线施工 (81)1.14. 照明工程施工方案 (83)1.14.1. 照明施工工艺 (83)1.14.2. 施工定位 (83)1.14.3. 沟槽开挖及回填 (83)1.14.4. 灯基础施工 (84)1.14.5. 接地装置 (84)1.14.6. 敷设电缆保护管及电缆 (84)1.14.7. 清理基础预埋件丝扣胶带、安装灯杆 (84)1.14.8. 灯具安装措施 (85)1.15. 绿色施工管理措施 (85)1.15.1. 扬尘控制措施 (86)1.15.2. 噪声控制 (87)1.15.3. 光污染控制 (87)1.15.4. 水污染控制 (87)1.15.5. 施工现场废弃物绿色管理 (88)1.15.6. 施工现场节材措施 (88)1.15.7. 节水与水资源利用 (89)1.15.8. 节能与能源利用 (90)1.主要施工方案与技术措施1.1.总体施工部署1.1.1.管理方针及思想本着以诚信守法为准则,以科学的管理、先进的技术、精良的设备、精心组织施工,建造精品工程,以人为本,预防为主,注重环境、职业安全健康管理,提高员工素质,不断改善员工和外来人员的工作环境及职业安全健康状况并持续改进,超越自我,提供优质服务以达业主及相关方的要求。
名目一、编制依据及编制原那么……………………………………………1二、工程概况 (1)三、总体施工部署 (4)四、现场组织治理机构 (5)五、施工技术方案及各分局部项工程要紧施工方法 (6)六、定位和测量放线施工方案 (32)七、对总包治理的熟悉以及对专业分包工程的配合、协调、治理、效劳方案 (33)八、确保工程质量的技术组织措施 (39)九、确保平安生产的技术组织措施 (50)十、确保工程进度的技术组织措施 (55)十一、现场文明施工、消防、环保以及保卫方案 (57)十二、冬、雨季施工措施 (61)十三、承包人自行施工范围内的分包方案 (65)十四、劳动力安排方案 (65)十五、工程拟进的要紧施工机械设备情况及进场方案 (65)十六、成品保卫措施和保修措施 (66)十七、紧急情况的处理措施、预案及反抗风险的措施 (68)十八、施工总平面图 (71)一、编制依据及编制原那么1、编制依据1.1?**市**路工程3#标〔K1+600~K3+300〕施工招标文件?。
1.2随同文件发送的有关施工图及投标答疑。
1.3现行的国家和地点的建筑施工设备安装有关标准、规程标准。
1.4本企业的施工技术水平、治理水平及成功经验。
2、编制原那么严格遵循设计文件、技术标准和质量验收标准的原那么。
在编写工作中,严格按设计要求认真执行国家现行的技术标准和质量验收标准,正确组织施工,确保工程质量优良。
2.2坚持实事求是的原那么。
在制定施工方案中,充分发扬我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完本钞票标段的工程建设。
2.3依据工程法施工的原那么,组织本工程的施工。
通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。
实现质量和造价的最正确组合。
实事求是确实定工期、施工方案,确保按期、优质、平安、高效地完成所有的工程工程。
2.4积极推广应用四新成果的原那么,在各项工序施工中,关于能够提高工程质量、加快施工进度、落低工程本钞票的新技术、新设备、新工艺、新材料要积极采纳,发扬科技在道路施工中的先导作用。
目录
一、编制依据及编制原则 (1)
二、工程概况 (1)
三、总体施工部署 (4)
四、现场组织管理机构 (5)
五、施工技术方案及各分部分项工程主要施工方法 (6)
六、定位和测量放线施工方案………………………………………3
2
七、对总包管理的认识以及对专业分包工程的配合、协调、管理、
服务方案………………………………………………………33
八、确保工程质量的技术组织措施 (39)
九、确保安全生产的技术组织措施 (50)
十、确保工程进度的技术组织措施 (55)
十一、现场文明施工、消防、环保以及保卫方案 (57)
十二、冬、雨季施工措施 (61)
十三、承包人自行施工范围内的分包计划 (65)
十四、劳动力安排计划 (65)
十五、工程拟入的主要施工机械设备情况及进场计划 (65)
十六、成品保护措施和保修措施……………………………………66
十七、紧急情况的处理措施、预案及抵抗风险的措施 (68)
十八、施工总平面图…………………………………………………71
一、编制依据及编制原则
1、编制依据
1.1《**市**路工程3#标(K1+600~K3+300)施工招标文件》。
1.2随同文件发送的有关施工图及投标答疑。
1.3现行的国家和地方的建筑施工设备安装有关规范、规程标准。
1.4本企业的施工技术水平、管理水平及成功经验。
2、编制原则
2.1严格遵循设计文件、技术规范和质量验收标准的原则。
在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良。
2.2坚持实事求是的原则。
在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。
2.3根据项目法施工的原则,组织本工程的施工。
通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。
实现质量和造价的最佳组合。
实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。
2.4积极推广应用四新成果的原则,在各项工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采用,发挥科技在道路施工中的先导作用。
二、工程概况
1、工程简述
**市**路工程呈南-北走向,南起于**路,起点桩号K0+000,。
