卸料平台施工方案监理审察重点
- 格式:docx
- 大小:46.80 KB
- 文档页数:3
目录1)编制依据2)适用范围3)专业工程的主要特点4)监理工作流程5)监理工作的目标6)监理工作内容6.1审核卸料平台施工方案及设备、材料检验检测6.2 、监理旁站的内容及要求6.3、审查卸料平台支撑体系统每m²施工总苻载量.或集中线苻载量(支撑理论计算书)6.4、卸料平台搭设监理控制要点6.4.1、原材料的质量控制6.4.2、卸料平台监理工作:6.4.3、卸料平台搭设和使用期间的监理检查内容:6.4.4、卸料平台拆除阶段的监理工作:6.4.5、卸料平台搭设施工过程质量检验记录6.4.6、卸料平台工程安全监理控制方法:6.4.7、卸料平台的安全管理:7)监理人员现场安全、质量检查、旁站表7.1监理旁站记录表7.2监理单位卸料平台检查表7.3危险性较大工程巡视检查记录1)编制依据1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》3、《建设工程安全生产管理条例》(国务院令第393号);4、中华人民共和国工程建设标准强制性条文房屋建筑(施工)部分第九篇施工安全部分;5、《建筑结构荷载规范》GB50009-20126、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20117、《建筑施工安全检查标准》JGJ59-20118、《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011版)9、、中国海诚工程科技股份有限公司设计的本工程设计施工结构图及施工单位审批通过的施工专项方案10、本工程监理规划11、本工程施工组织设计12、《危险性较大的分部分项工程安全管理办法》建质[2009]87号2)适用范围本细则特为东山富民工业区三期工程所编。
该工程由江苏金厦建设集团有限公司承建。
本细则适用卸料平台搭设、使用、拆除。
3)专业工程的主要特点A区为四层,层高5.5米,建筑物总高为20.5米,B、D区为二层,层高5.5米,建筑物总高10.5米,C区为一层,层高10.5米,均为混凝土框架结构。

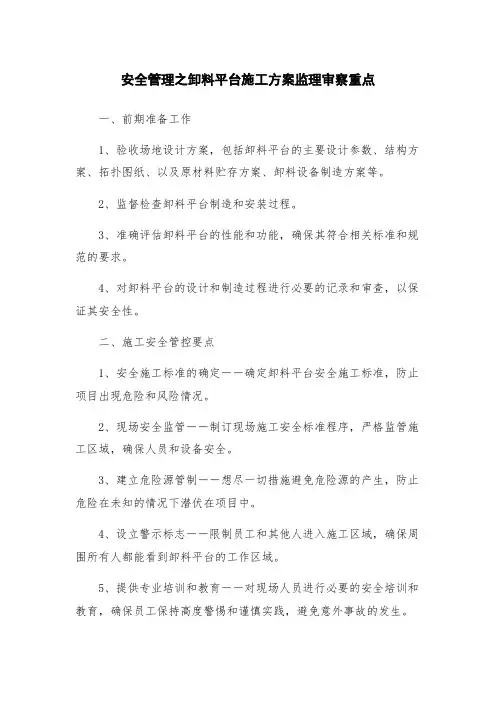

安全管理之卸料平台施工方案监理审察重点一、前期准备工作1、验收场地设计方案,包括卸料平台的主要设计参数、结构方案、拓扑图纸、以及原材料贮存方案、卸料设备制造方案等。
2、监督检查卸料平台制造和安装过程。
3、准确评估卸料平台的性能和功能,确保其符合相关标准和规范的要求。
4、对卸料平台的设计和制造过程进行必要的记录和审查,以保证其安全性。
二、施工安全管控要点1、安全施工标准的确定――确定卸料平台安全施工标准,防止项目出现危险和风险情况。
2、现场安全监管――制订现场施工安全标准程序,严格监管施工区域,确保人员和设备安全。
3、建立危险源管制――想尽一切措施避免危险源的产生,防止危险在未知的情况下潜伏在项目中。
4、设立警示标志――限制员工和其他人进入施工区域,确保周围所有人都能看到卸料平台的工作区域。
5、提供专业培训和教育――对现场人员进行必要的安全培训和教育,确保员工保持高度警惕和谨慎实践,避免意外事故的发生。
三、施工管理1、卸料平台结构的审查――对卸料平台的结构、制造材料,以及组合方式进行审查,确保相应的安全标准得到满足。
2、卸料平台制造的监督――监督卸料平台的制造过程。
制定相关标准和规范的工艺、设备操作和材料选择的要求,保证完美的制造质量;同时,确保契合相关安全标准和规范的所有监测和调查都能得到及时的执行。
3、卸料平台的质量保证――在卸料平台的制造和组装过程中,我们必须要保证每一个步骤都按照安全标准进行,以确保卸料平台的质量达到标准的要求,并避免潜在安全隐患的发生。
4、继续提供监管支持――卸料平台的制造、安装和调试过程都需要进行覆盖较广的监督,以确保项目符合相关安全标准和规范并满足所有客户的要求。
四、质量控制1、备件和组件审核――对备件和组件材料、质量进行审核,确保其符合相关的安全标准和要求。
2、卸料平台组装过程的监控――确保组装过程的所有技术细节都正确地执行,单独就成果的可靠性和持久性进行评估。
3、卸料平台的测试――进行必要的测试和校准,确保卸料平台的所有功能、模式、操作和控制能力都可以完美地执行。

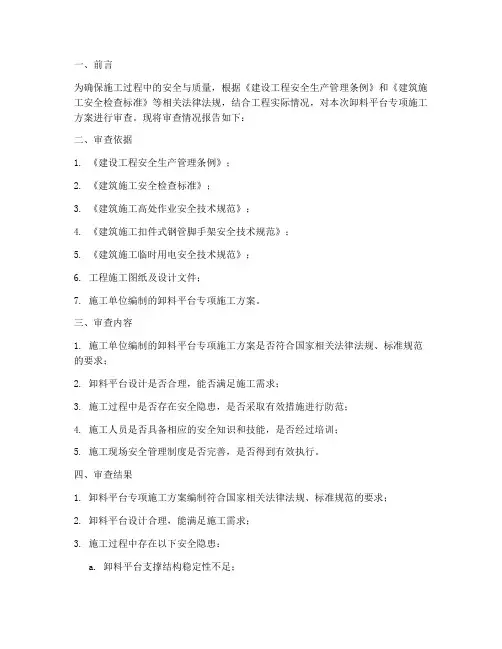

一、前言为确保施工过程中的安全与质量,根据《建设工程安全生产管理条例》和《建筑施工安全检查标准》等相关法律法规,结合工程实际情况,对本次卸料平台专项施工方案进行审查。
现将审查情况报告如下:二、审查依据1. 《建设工程安全生产管理条例》;2. 《建筑施工安全检查标准》;3. 《建筑施工高处作业安全技术规范》;4. 《建筑施工扣件式钢管脚手架安全技术规范》;5. 《建筑施工临时用电安全技术规范》;6. 工程施工图纸及设计文件;7. 施工单位编制的卸料平台专项施工方案。
三、审查内容1. 施工单位编制的卸料平台专项施工方案是否符合国家相关法律法规、标准规范的要求;2. 卸料平台设计是否合理,能否满足施工需求;3. 施工过程中是否存在安全隐患,是否采取有效措施进行防范;4. 施工人员是否具备相应的安全知识和技能,是否经过培训;5. 施工现场安全管理制度是否完善,是否得到有效执行。
四、审查结果1. 卸料平台专项施工方案编制符合国家相关法律法规、标准规范的要求;2. 卸料平台设计合理,能满足施工需求;3. 施工过程中存在以下安全隐患:a. 卸料平台支撑结构稳定性不足;b. 卸料平台安全防护设施不完善;c. 施工人员安全意识不强;4. 施工单位已针对以上安全隐患采取以下措施:a. 加强卸料平台支撑结构的稳定性;b. 完善卸料平台安全防护设施;c. 加强施工人员安全培训,提高安全意识;5. 施工现场安全管理制度完善,已得到有效执行。
五、审查意见1. 施工单位应严格按照卸料平台专项施工方案进行施工,确保施工过程中的安全与质量;2. 加强施工现场安全检查,及时发现并消除安全隐患;3. 加强施工人员安全培训,提高安全意识;4. 定期对卸料平台进行维护保养,确保其正常运行。
六、结论本次卸料平台专项方案审查结果表明,施工单位编制的卸料平台专项施工方案符合国家相关法律法规、标准规范的要求,施工过程中存在安全隐患,但已采取有效措施进行防范。

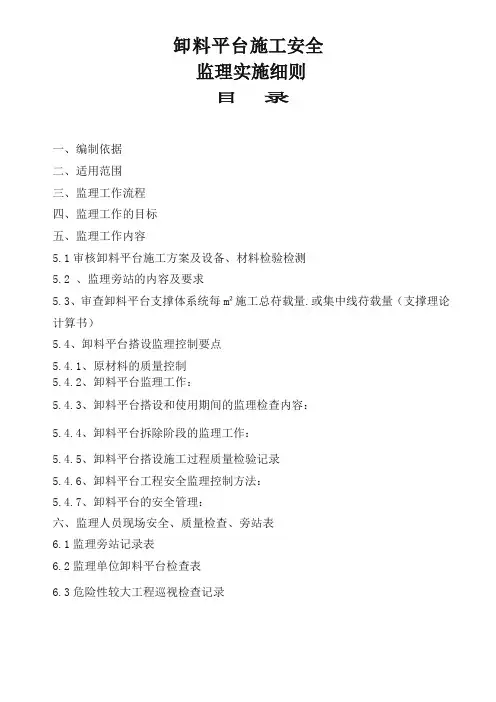

卸料平台施工安全监理实施细则目录一、编制依据二、适用范围三、监理工作流程四、监理工作的目标五、监理工作内容5.1审核卸料平台施工方案及设备、材料检验检测5.2 、监理旁站的内容及要求5.3、审查卸料平台支撑体系统每m²施工总苻载量.或集中线苻载量(支撑理论计算书)5.4、卸料平台搭设监理控制要点5.4.1、原材料的质量控制5.4.2、卸料平台监理工作:5.4.3、卸料平台搭设和使用期间的监理检查内容:5.4.4、卸料平台拆除阶段的监理工作:5.4.5、卸料平台搭设施工过程质量检验记录5.4.6、卸料平台工程安全监理控制方法:5.4.7、卸料平台的安全管理:六、监理人员现场安全、质量检查、旁站表6.1监理旁站记录表6.2监理单位卸料平台检查表6.3危险性较大工程巡视检查记录一、编制依据1、《中华人民共和国建筑法》;2、《中华人民共和国安全生产法》3、《建设工程安全生产管理条例》(国务院令第393号);4、中华人民共和国工程建设标准强制性条文房屋建筑(施工)部分第九篇施工安全部分;5、《建筑结构荷载规范》GB500096、《建筑施工扣件式钢管脚手架安全技术规范》JGJ1307、《建筑施工安全检查标准》JGJ59-998、《混凝土结构工程施工质量验收规范》(GB50204-2002)9、《建筑工程安全管理条例》10、《建筑施工高处作业安全技术规范》JGJ80-91.11、已批准的本工程监理规划12、已审核批准的本工程施工组织设计13、《危险性较大的分部分项工程安全管理办法》二、适用范围本细则特为金科·中央公园城工程项目工程所编。
该工程由重庆盛源建设(集团)有限公司、重庆海博建设有限公司承建。
本细则适用卸料平台搭设、使用、拆除。
三、监理工作流程卸料平台施工质量监理控制程序图施工专项方案送审不同意送审发现缺陷责令整改发现问题现场处理意见四、监理工作的目标审核施工方案监理单位施工材料、搭设过程自检 施工单位 整改报验施工单位方案完善整改 施工质量自检自验施工单位分包单位自检自验进行现场实测对工程质量作出评估进行下道工序施工 施工单位监理检验、检查 监理施工方案确认 监理检查旁站质安站监督复查检验工程质量监理复检查检测根据“建设工程委托监理合同”(编号: ZH10-J-005)监理工作目标为:4.1工程质量目标要求:全部工程的施工质量必须达到施工合同的质量要求;4.2工程施工进度要求:工程的施工进度必须达到施工合同中的工期要求;4.3工程投资控制要求:协助委托人控制工程投资,在目标控制成本值内完成本工程;4.4安全生产及文明施工目标:工程实施过程中不得发生重大的安全事故,无管线事故、火灾事故,特别是人身伤亡事故。
卸料平台监理实施细则一、监理组织机构1.设立监理专职组织,并配备专业监理人员;2.监理组织应有合法资质,并按照相关法律法规进行注册备案。
二、监理工作职责1.监理组织应对卸料平台工程全过程进行监督,包括设计、施工、验收等;2.监理人员应详细了解项目工程的施工图纸和技术要求,并对其进行审核和监督;3.监理人员应及时提出整改意见和建议,并跟踪整改情况;4.监理组织应遵守保密义务,确保项目信息的安全性。
三、监理工作内容1.对卸料平台的设计文件进行审核,包括设计方案、施工图等;2.对施工单位的施工方案进行审核,确保其符合相关法律法规和技术要求;3.对施工过程进行监督,包括材料的验收、施工质量的把关等;4.对关键节点进行随机检查,并对现场工作人员的操作进行监督;5.对工程的质量验收进行组织和监督,确保验收结果的客观、公正、准确。
四、监理工作报告1.监理组织应每周向建设单位提交监理工作报告,包括本周的监理工作内容和结果;2.监理组织应每月向建设单位提交监理月报,包括本月的监理工作总结、问题分析和整改措施。
五、监理人员培训要求1.监理人员应具备相关的专业知识和技能,并持有相关的职业资格证书;2.监理组织应定期组织监理人员进行培训,提高其专业素质和监理能力。
六、监理与施工单位的协作1.监理组织应与施工单位保持密切沟通,及时解决问题和协调工作;2.监理组织应与施工单位签订监理合同,并明确双方的权责;3.监理组织应及时对施工单位的工作进行评估和考核。
综上所述,卸料平台监理实施细则对监理工作的职责、工作内容、报告要求、人员培训和与施工单位的协作等方面进行了规范和细化,旨在确保卸料平台工程的质量和安全。
这些细则的实施有助于提高工程的质量和效率,保障工程的顺利进行。
监理审查施工组织设计或专项施工方案要点国务院于2003年11月12日针对建筑行业颁布了《建设工程安全生产管理条例》以下简称《条例》并于2004年2月1日起正式实施。
《条例》中第十四条明确规定了“工程监理单位应当审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准”并在第五十七条明确了相应的法律责任。
为认真贯彻《条例》、指导和督促监理单位落实安全生产监理责任,做好建设工程安全生产的监理工作,切实加强建设工程的安全管理,建设部于2006年10月16日又下发了《关于落实建设工程安全生产监理责任的若干意见》(以下简称《意见》,在第一、(一)3条进一步细化明确了监理审查施工单位编制的施工组织设计中安全技术措施和危险性较大的分部分项工程专项施工方案是否符合强制性标准的主要内容,这是落实安全生产监理责任、加强建设工程安全管理,做好安全监理事前控制,体现“安全第一、预防为主”方针和“以人为本”科学发展观的一项重要保证措施。
本文就依据“意见”中要求审查的主要内容结合实际工作作予表述。
1、安全技术措施是安全生产活动的保障(1)施工组织设计中的安全技术措施或专项施工方案是施工单位保证安全施工的纲领性和操作性文件。
由于建筑工程项目具有特点不同、复杂程度不同、施工阶段不同、露天高空及作业环境不同等特点,所采取的技术措施和参与人员不同,所以要求编制的施工组织设计或专项施工方案要有针对性,要针对不同工程的特点,分析可能出现不安全的因素,制定相应的安全技术措施,采取有效的防范对策,以严密的计划组织来保障安全施工,确保安全生产目标的实现。
(2)要做好对安全技术措施或专项施工方案的审查工作。
监理人员首先要从思想上加强安全管理意识,提高履行安全监理职责重要性的认识,在专业上要掌握一定的安全管理知识和安全技术内容,要有一定的专业工作经验,要熟悉安全生产相关的法律、法规、规范、标准及强制性条文,才能做好对安全技术措施或专项施工方案的审查工作,才能发现和判别其是否符合强制性标准,是否有针对性,是否对安全生产有保证。
落地式卸料平台安全监理实施细则一、前言落地式卸料平台,是一种用于装卸货物的设备,广泛应用于物流、生产线等领域。
在保证其正常运行的同时,安全监管显得尤为重要。
本文将对落地式卸料平台安全监理实施细则进行详细介绍。
二、监理责任落地式卸料平台监理的责任在于保障平台使用的安全性和可靠性,建立监管体系和监控机制。
监理机构应当签订监理合同,并且应当设立专门的监理人员。
三、监理内容1. 设计监理在落地式卸料平台的设计阶段,监理人员应当对其设计方案进行审查,监督设计单位严格按照安全标准和相关法律法规进行设计,并进行专项检查。
监理人员应当对平台的结构、质量、连接方式、安全措施等进行检查,并对不符合设计、不符合监管要求的问题进行整改处理。
2. 施工监理平台施工阶段,监理人员应当对施工单位严格按照设计图纸和技术规范进行施工,监督施工现场的施工质量和安全措施的有效性。
监理人员应当对施工中出现的不符合监管要求的问题及时纠正,并记录整改情况。
3. 质量监理落地式卸料平台的质量监理需要通过实施非常规检验、不定期抽查、特殊检测和定期的安全评估,对平台的结构、功能、性能、安全措施等进行全面检测。
监理人员应当对检测结果进行记录,并及时将异常情况反馈给相关部门,协助进行处理。
4. 安全监控安全监控应包括对落地式卸料平台的安全控制系统进行实时监控,对平台的运行状态、安全指标进行分析和评估。
监理人员应当建立监管台账,对数据进行分析,及时发现安全隐患并采取措施进行处置。
四、监理流程监理流程应当按照以下步骤进行:1. 设计阶段1)监理人员受命审查设计方案。
2)发现设计方案存在问题时,及时提出整改意见。
3)确认设计图纸符合安全标准和相关法律法规。
2. 施工阶段1)监理人员受命进行施工现场检查。
2)检查施工合规性,记录检查情况。
3)及时纠正施工中的问题,跟进整改情况。
3. 完工阶段1)进行质量监理,对于构成安全威胁的问题及时处理。
2)拟定检测报告,监督检测单位进行检测。
卸料平台施工方案监理审察重点
卸料平台施工方案监理审察重点

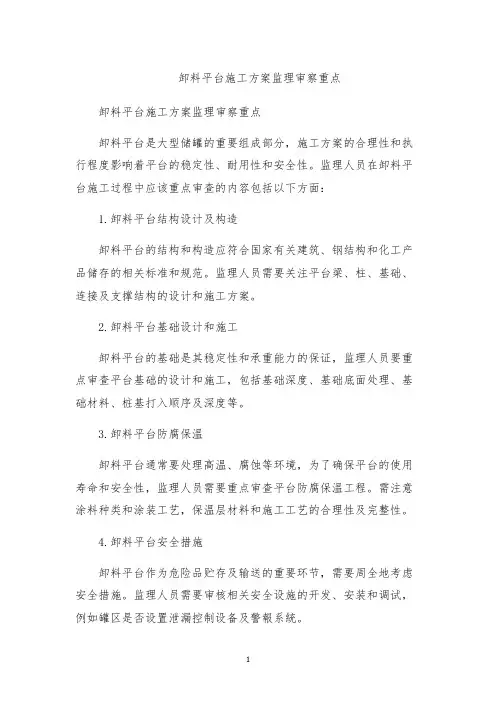

卸料平台是大型储罐的重要组成部分,施工方案的合理性和执行程度影响着平台的稳定性、耐用性和安全性。
监理人员在卸料平台施工过程中应该重点审查的内容包括以下方面:
1.卸料平台结构设计及构造
卸料平台的结构和构造应符合国家有关建筑、钢结构和化工产品储存的相关标准和规范。
监理人员需要关注平台梁、柱、基础、连接及支撑结构的设计和施工方案。
2.卸料平台基础设计和施工
卸料平台的基础是其稳定性和承重能力的保证,监理人员要重点审查平台基础的设计和施工,包括基础深度、基础底面处理、基础材料、桩基打入顺序及深度等。
3.卸料平台防腐保温
卸料平台通常要处理高温、腐蚀等环境,为了确保平台的使用寿命和安全性,监理人员需要重点审查平台防腐保温工程。
需注意涂料种类和涂装工艺,保温层材料和施工工艺的合理性及完整性。
4.卸料平台安全措施
卸料平台作为危险品贮存及输送的重要环节,需要周全地考虑安全措施。
监理人员需要审核相关安全设施的开发、安装和调试,例如罐区是否设置泄漏控制设备及警報系統。
5.卸料平台材料选择和质量把关
监理人员在施工过程中需要关注卸料平台所使用的材料的质量问题,这些材料包括钢材、焊材、涂料、保温材料、橡胶垫等。
需要检查材料的原材料和质量标准、检测及检验方法,以及材料的储存、运输和处理过程等。
以上是卸料平台施工过程中监理人员需要关注的重点方面。
监理人员需要结合施工图纸、设计文件和相关标准规范,实地勘察、检查、测试和记录,不断发现问题和解决问题,确保卸料平台施工质量和安全。

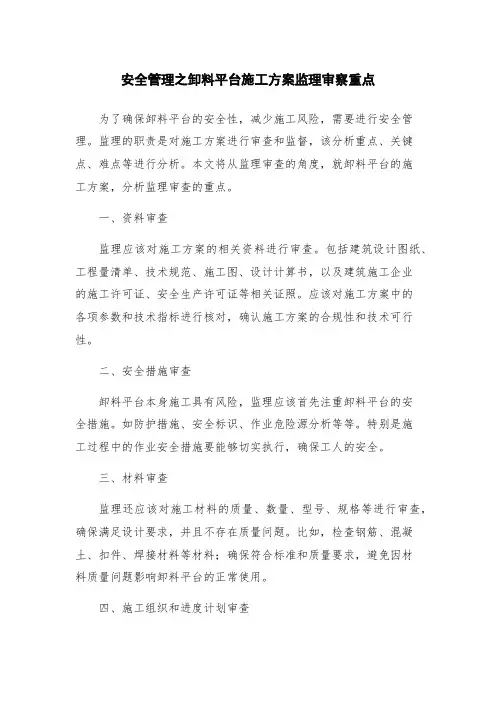

安全管理之卸料平台施工方案监理审察重点为了确保卸料平台的安全性,减少施工风险,需要进行安全管理。
监理的职责是对施工方案进行审查和监督,该分析重点、关键点、难点等进行分析。
本文将从监理审查的角度,就卸料平台的施工方案,分析监理审查的重点。
一、资料审查监理应该对施工方案的相关资料进行审查。
包括建筑设计图纸、工程量清单、技术规范、施工图、设计计算书,以及建筑施工企业的施工许可证、安全生产许可证等相关证照。
应该对施工方案中的各项参数和技术指标进行核对,确认施工方案的合规性和技术可行性。
二、安全措施审查卸料平台本身施工具有风险,监理应该首先注重卸料平台的安全措施。
如防护措施、安全标识、作业危险源分析等等。
特别是施工过程中的作业安全措施要能够切实执行,确保工人的安全。
三、材料审查监理还应该对施工材料的质量、数量、型号、规格等进行审查,确保满足设计要求,并且不存在质量问题。
比如,检查钢筋、混凝土、扣件、焊接材料等材料;确保符合标准和质量要求,避免因材料质量问题影响卸料平台的正常使用。
四、施工组织和进度计划审查卸料平台的施工需要合理的组织和计划,如施工队伍规模与构成、时间安排、设备调配、质量计划等。
监理应该对施工组织和进度计划进行审查,确保各项施工工作按计划顺利进行,及时发现问题并进行调整,避免工期延误和施工质量不合格等问题。
五、现场监督监理应该对卸料平台的施工现场进行定期巡查,关注施工现场的安全措施、施工质量、进度计划执行情况及工程量清单、图纸等问题的实际情况,及时发现和处理现场问题,以达到安全、高质、高效的施工目标。
六、施工验收和竣工验收最终对卸料平台的竣工验收是监理重点之一,包括验收项目、验收标准和验收时间等。
监理要全面检查各项项目是否合格,及时提出整改意见,最终确定卸料平台工程的质量,确保卸料平台的正常使用和施工质量。
综上所述,卸料平台施工方案监理审查重点是资料审查、安全措施审查、材料审查、施工组织与进度计划审查、现场监督、施工验收和竣工验收,只有从以上方面进行全面的监督检查,才能保证卸料平台的施工质量和安全使用。

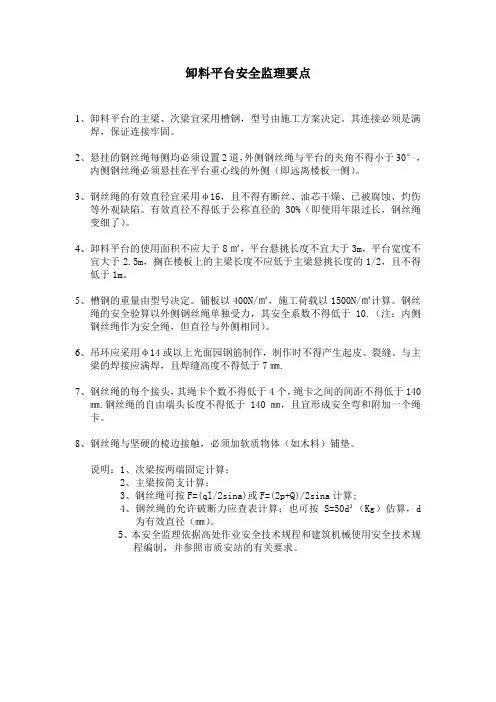

卸料平台安全监理要点1、卸料平台的主梁、次梁宜采用槽钢,型号由施工方案决定。
其连接必须是满焊,保证连接牢固。
2、悬挂的钢丝绳每侧均必须设置2道,外侧钢丝绳与平台的夹角不得小于30°,内侧钢丝绳必须悬挂在平台重心线的外侧(即远离楼板一侧)。
3、钢丝绳的有效直径宜采用φ16,且不得有断丝、油芯干燥、已被腐蚀、灼伤等外观缺陷。
有效直径不得低于公称直径的30%(即使用年限过长,钢丝绳变细了)。
4、卸料平台的使用面积不应大于8㎡,平台悬挑长度不宜大于3m,平台宽度不宜大于2.5m,搁在楼板上的主梁长度不应低于主梁悬挑长度的1/2,且不得低于1m。
5、槽钢的重量由型号决定。
铺板以400N/㎡,施工荷载以1500N/㎡计算。
钢丝绳的安全验算以外侧钢丝绳单独受力,其安全系数不得低于10.(注:内侧钢丝绳作为安全绳,但直径与外侧相同)。
6、吊环应采用φ14或以上光面园钢筋制作,制作时不得产生起皮、裂缝。
与主梁的焊接应满焊,且焊缝高度不得低于7㎜.7、钢丝绳的每个接头,其绳卡个数不得低于4个,绳卡之间的间距不得低于140㎜.钢丝绳的自由端头长度不得低于140㎜,且宜形成安全弯和附加一个绳卡。
8、钢丝绳与坚硬的棱边接触,必须加软质物体(如木料)铺垫。
说明:1、次梁按两端固定计算;2、主梁按简支计算;3、钢丝绳可按F=(ql/2sina)或F=(2p+Q)/2sina计算;4、钢丝绳的允许破断力应查表计算;也可按S=50d²(Kg)估算,d为有效直径(㎜)。
5、本安全监理依据高处作业安全技术规程和建筑机械使用安全技术规程编制,并参照市质安站的有关要求。

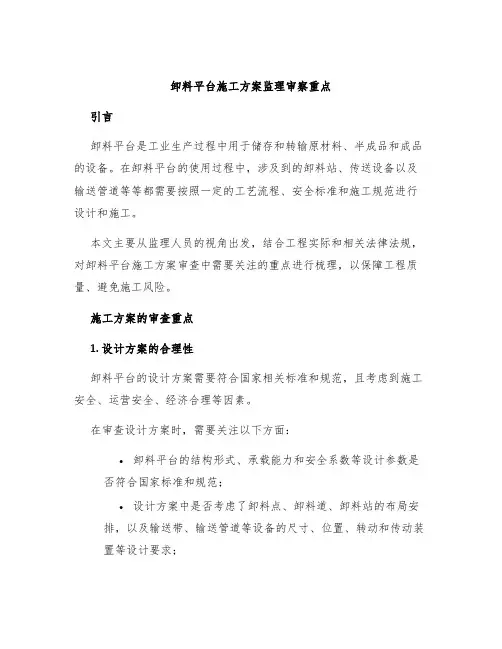

卸料平台施工方案监理审察重点引言卸料平台是工业生产过程中用于储存和转输原材料、半成品和成品的设备。
在卸料平台的使用过程中,涉及到的卸料站、传送设备以及输送管道等等都需要按照一定的工艺流程、安全标准和施工规范进行设计和施工。
本文主要从监理人员的视角出发,结合工程实际和相关法律法规,对卸料平台施工方案审查中需要关注的重点进行梳理,以保障工程质量、避免施工风险。
施工方案的审查重点1. 设计方案的合理性卸料平台的设计方案需要符合国家相关标准和规范,且考虑到施工安全、运营安全、经济合理等因素。
在审查设计方案时,需要关注以下方面:•卸料平台的结构形式、承载能力和安全系数等设计参数是否符合国家标准和规范;•设计方案中是否考虑了卸料点、卸料道、卸料站的布局安排,以及输送带、输送管道等设备的尺寸、位置、转动和传动装置等设计要求;•设计方案中是否以发生事故的可靠性为前提,设置了避雷、防腐、防爆、防火等措施;•设计方案是否注明了重要的技术参数和安全标准等,以便后期的验收和维护。
2. 施工方案的可行性卸料平台的施工方案需要考虑到工程实际、施工难度以及风险控制等因素,确保施工过程中的安全、质量和进度。
在审查施工方案时,需要关注以下方面:•施工方案能否满足工程实际的需求,如不同的卸料站、卸料道的位置、高度、距离、角度等地形条件和空间限制;•施工方案是否能够满足安全、质量和进度要求,如搭建施工场地、施工用具设备的准备、操作和保养,以及施工过程中的安全措施、质量控制和进度计划等;•施工方案是否能够避免影响其他设施、厂区或周边环境,如噪音、尘土、振动等。
3. 施工材料和设备的选择卸料平台的施工材料和设备需要符合国家相关标准和规范,且考虑到工程实际、施工难度和经济合理等因素。
在审查施工材料和设备时,需要关注以下方面:•材料和设备的品质和质量是否符合国家标准和规范,如钢材、焊接材料、管道、防腐材料等;•材料和设备的选用是否符合工程实际需要,如硬度、耐腐蚀、耐磨损等性能要求;•施工过程中使用的材料和设备是否经过检验和质量控制,且符合安全技术标准。
卸料平台(悬挑式或落地式)监理控制细则1落地式卸料平台的巡视检查内容:(1)是否单独编制了专项施工方案(包括计算),并附有平面布置图、立面图、连墙件布置图及细部构造大样图。
专项施工方案是否经企业技术负责人审批;(2)落地式卸料平台的搭设是否符合专项施工方案的要求(包括立杆距离、水平杆和剪力撑的设置、连墙件的布置等);(3)落地式卸料平台是否自成受力系统,禁止与脚手架连接;(4)底部是否竖实平整,有排水措施;(5)卸料平台作业面是否按方案要求铺板严密,不留孔隙;(6)卸料平台作业面四周是否有防护,且严密、牢靠、安全;(7)卸料平台架体与主体结构的拉结是否符合专项施工方案;(8)卸料平台的显着位置是否有“限定荷载”的标志牌;(9)卸料平台上的堆载有无超载;(10)落地式卸料平台每升高一次是否经过再验收,并合格(检查验收记录)。
2悬挑式卸料平台的巡视检查内容:(1)是否单独编制了专项施工方案(包括计算),并附有施工图。
专项施工方案是否经企业技术负责人审批;(2)卸料平台的搁置点和上部拉结点的设置和构造是否符合专项施工方案,平台搁置处与主体结构的连接是否牢固;(3)斜拉钢丝绳是否设置了一道受力绳和一道保险绳。
钢丝绳的接头采用绳卡时不得少于4个,间距为10~12cm,并设安全弯;(4)卸料平台的三侧面是否设置不低于1.2m高的栏板;(5)卸料平台的显着位置是否挂有“限定荷载”标志牌;(6)卸料平台的堆载有无超载;(7)卸料平台每移位一次是否重新验收(查看验收记录)。
一、塔吊悬挑式卸料平台:1、悬挑式卸料平台应按照《建筑施工高处作业安全技术规范》(JGJ80-1991)中“悬挑式钢平台”进行设计计算并单独编制《安全专项施工方案》进行审批签字。
悬挑式卸料平台的设计计算、制作图纸、安装吊运以及日常使用等都应编入方案之中。
2、严禁使用钢管悬挑式平台,必须以型钢作主、次梁;上铺厚度不小于50mm的木板,以螺栓与型钢相固定,或上铺4mm厚花纹钢板,并与型钢焊接固定。
卸料平台施工方案监理审查要点
1、同意专业工程师。
2、搭建和拆卸材料平台的人员必须遵守高空作业的相关规定,持证上岗。
3、卸料平台的放置点和钢丝绳的上拉节点,必须设于建筑物上,不得设置在脚手架等施工设备上,钢丝绳的每处扎头不得少于4个绳卡。
4、卸料平台拆卸和安装期间,均需设专人进行指挥。
5、卸料平台安装完毕,验收合格后方可使用。
卸料平台每安装一次必须验收一次。
6、卸料平台上显著位置标明容许荷载,人员和材料的总量不得超过设计允许荷载,配专人监督。
7、卸料平台使用过程中,设专人进行检查,发现钢丝绳、型钢、如果卡子损坏或生锈,应及时更换,焊缝脱焊及时修复。
8、卸料平台仅用作层间材料转移的临时堆放场所,不得作为施工操作平台。
9、方案中未尽事宜,严格遵守国家现行相关规范和标准。
第1篇一、工程概况1. 工程名称:某建筑工程卸料平台施工2. 工程地点:某市某区某建筑工程现场3. 工程规模:建筑面积约10万平方米4. 施工周期:预计60天5. 施工单位:某建筑工程有限公司二、施工背景为保证建筑工程现场物料运输的安全、高效,根据工程实际情况,需在施工现场设置卸料平台。
卸料平台主要用于承接建筑材料、设备等物资,便于现场施工人员进行装卸作业。
为确保卸料平台施工质量、安全、环保,特制定本施工方案。
三、施工组织与管理1. 施工组织机构(1)项目经理:全面负责卸料平台施工的组织、协调、管理工作。
(2)技术负责人:负责卸料平台施工的技术指导、质量控制、安全监管等工作。
(3)施工员:负责卸料平台施工的具体实施、进度安排、现场协调等工作。
(4)质量员:负责卸料平台施工的质量检查、验收、整改等工作。
(5)安全员:负责卸料平台施工的安全监管、隐患排查、应急处理等工作。
2. 施工管理(1)严格执行国家有关建筑工程施工的法律法规、技术规范和操作规程。
(2)建立健全施工现场管理制度,明确各岗位职责,加强施工现场管理。
(3)加强施工人员的安全教育,提高安全意识,确保施工安全。
(4)做好施工过程中的环境保护工作,减少对周边环境的影响。
四、施工准备1. 施工图纸及资料(1)卸料平台设计图纸。
(2)施工组织设计。
(3)施工方案。
(4)相关技术规范和操作规程。
2. 施工材料(1)钢材:Q235钢,用于卸料平台框架、立柱、横梁等。
(2)型钢:H型钢,用于卸料平台支撑、斜撑等。
(3)焊接材料:焊条、焊剂等。
(4)混凝土:用于卸料平台基础浇筑。
(5)其他材料:水泥、砂、石子等。
3. 施工设备(1)焊接设备:电焊机、切割机、气割机等。
(2)混凝土搅拌设备:混凝土搅拌车、搅拌站等。
(3)运输设备:货车、吊车等。
(4)检测设备:水准仪、经纬仪、测距仪等。
五、施工工艺及步骤1. 施工工艺(1)卸料平台基础施工。
(2)卸料平台框架、立柱、横梁等构件制作。
落地式卸料平台监理细则一、前言落地式卸料平台是现代工业生产过程中常用的设备之一,用于方便快捷地将货物从车辆卸下,并送达指定位置。
为了确保落地式卸料平台的安全运行和质量稳定,监理工作的严谨性和规范性至关重要。
本监理细则旨在规范落地式卸料平台的监理工作,提高卸料平台的运行效率和质量,确保工程质量和安全。
二、监理范围本监理细则适用于落地式卸料平台的设计、制造、安装、调试和验收等阶段的监理工作。
三、监理任务1.设计监理:对卸料平台的设计方案进行审查,确保设计符合相关标准和规范要求,同时提出相应的改进建议。
2.制造监理:对卸料平台的制造过程进行监督,包括原材料的选用、工艺流程的控制、加工工艺的操作规范等。
3.安装监理:对卸料平台的安装施工进行监督,确保施工质量符合要求,保证安装过程的安全和效率。
4.调试监理:对卸料平台的调试过程进行监督,确保卸料平台能够正常运行,并符合设计参数和性能要求。
5.验收监理:协助甲方对卸料平台进行验收,评估卸料平台的质量和性能,提出改进建议。
四、监理要求1.专业资质:监理人员应具备相关专业背景和技术资质,熟悉相关标准和规范要求。
2.监理计划:监理人员应制定详细的监理计划,明确监理任务和时间节点,以确保监理工作的有序进行。
3.监理记录:监理人员应及时记录相关监理过程中的问题和情况,包括设计、制造、安装、调试等各个阶段的监理记录,方便后续的整改和追溯。
4.监理检查:监理人员应严格执行监理计划,定期对卸料平台的设计、制造、安装、调试等过程进行检查,确保工程质量和安全。
5.现场巡查:监理人员应定期到施工现场进行巡查,对卸料平台的施工过程和现场安全进行监督,及时发现和解决问题。
6.环境保护:监理人员应注意落地式卸料平台施工过程中的环境保护工作,确保不对周围环境造成污染和损害。
7.完工报告:监理人员应及时编制完工报告,对整个监理过程进行总结和评估,提出改进建议。
五、监理结果1.监理合格:卸料平台的设计、制造、安装、调试过程符合相关标准和规范要求,且卸料平台在验收时符合性能要求,监理结果合格。
卸料平台监理工作要点1、专项施工方案的审查施工单位应当施工前编制专项施工方案,报送项目监理部审批。
2)专项施工方案应由施工单位技术、安全、质量部门审核,由施工单位技术负责人签字2、材料、构配件的检查(1)钢丝绳钢丝绳选用 6X19(直径 18mm) 钢丝绳,断股、锈蚀严重的钢丝绳不得使用,公称抗拉强度必须达到 1400Mpa,钢丝绳扣紧绳卡数量为四个。
(2)平台板检查平台板薄钢板厚度及材质(3)工字钢检查工字钢其质量应符合现行国家标准《碳素结构钢》(GB/T700-2006)和《低合金高强度结构钢》(GB/T1591-2008)的规定。
同时须具备出厂合格证和检验报告。
(4)吊环、错环:吊环与错环均应为圆钢,且与方案设计规格相符(5) 钢丝绳:检查钢丝绳、绳夹规格是否符合方案及规范要求3、卸料平台制作控制(1) 检查制作的尺寸、各杆件的间距、吊环拉环点位是等否符合方案及规范的要求(2) 检查各节点焊接、连接质量是否满足方案及规范要求(3) 制作完成后应组织相关人员进行验收,并形成书面验收资料。
4、预留预埋卸料平台锚环应在混凝土前按方案进行预留预埋,预埋锚环的规格点位、间距、加固措施等必须满足方案及规范要求。
5、卸料平台安装拆要点(1)悬挑卸料平台位置图应提前发放至外脚手架搭设对位,并进行交底需在外脚手架搭设时将外脚手架预留出相应位置,保证卸料平台安装施工。
悬挑卸料平台采用现场塔吊进行吊装,人工进行配合施工,吊装步骤如下:1首先将悬挑卸料平台组装完成并检查验收,并配备好吊运钢丝绳。
2利用塔吊将悬挑卸料平台吊运至安装楼层部位。
3将型钢悬挑卸料平台吊运入楼层,并送入卡环中,型钢送入卡环后,应先用木楔临时固定才能上人拉钢丝绳。
4安装并斜拉受力钢丝绳。
钢丝绳必须拉紧并严格按要求安装绳卡安装时悬挑卸料平台外侧端部上抬,高于楼层标高 50mm,防止钢丝绳安装完成后塔吊松脱钢丝绳时下坠,导致型钢悬挑卸料平台不水平5安装保险钢丝绳,钢丝绳必须拉紧6安装完成后塔吊缓慢卸力,直至悬挑卸料平台受力全部由塔吊转换为斜拉钢丝绳受力。
安全管理编号:LX-FS-A65705 卸料平台施工方案监理审察重点
In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or
activity reaches the specified standard
编写:_________________________
审批:_________________________
时间:________年_____月_____日
A4打印/ 新修订/ 完整/ 内容可编辑
卸料平台施工方案监理审察重点
使用说明:本安全管理资料适用于日常工作环境中对安全相关工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
1、同意专业工程师意见。
2、搭拆卸料平台的人员必须符合高处作业相关规定,持证上岗。
3、卸料平台的搁置点和钢丝绳的上部拉结点,必须设于建筑物上,不得设置在脚手架等施工设备上,钢丝绳的每处扎头不得少于4个绳卡。
4、卸料平台在拆除和安装过程中,均需设专人进行指挥。
5、卸料平台安装完毕后经验收合格方可使用。
卸料平台每安装一次必须验收一次。
6、卸料平台上显著位置标明容许荷载,人员和
物料总量严禁超过设计容许荷载,配专人监督。
7、卸料平台使用过程中,设专人进行检查,发现钢丝绳、型钢、卡子等有损坏或锈蚀时及时调换,焊缝脱焊及时修复。
8、卸料平台仅作材料层间转移的临时堆放处使用,不得作为施工操作平台。
9、方案中未尽事宜,严格按照现行国家有关规范和标准执行。
