冬期砌筑工程施工方法及选择
- 格式:docx
- 大小:14.74 KB
- 文档页数:2
砌筑工程冬施技术交底引言概述:砌筑工程是建造施工中的重要环节,而冬季施工对于砌筑工程来说具有一定的挑战性。
为了保证施工质量和安全,冬季砌筑工程需要进行技术交底。
本文将从材料选择、保温措施、施工工艺、安全防护和质量控制五个方面,详细阐述冬季砌筑工程的技术交底内容。
一、材料选择1.1 砖块选择:冬季施工需要选择抗冻性能好的砖块,避免因温度过低导致砖块开裂。
1.2 砂浆配比:冬季施工时,砂浆的配比需要进行调整,增加水泥的用量,提高砂浆的抗冻性。
1.3 砂浆搅拌:在冬季施工中,应注意将砂浆搅拌均匀,避免浮现冻结现象。
二、保温措施2.1 砌筑保温层:在冬季施工时,应在砌筑过程中设置保温层,减少砌筑过程中的热量散失。
2.2 环境保温:在冬季施工中,可以采取加盖保温棚、使用保温材料等措施,提供一个适宜的施工环境。
2.3 保温材料选择:选择合适的保温材料,如保温砂浆、保温砖等,提高施工过程中的保温效果。
三、施工工艺3.1 砌筑顺序:在冬季施工中,应根据砌筑顺序进行合理安排,避免因温度过低导致砌筑面浮现龟裂。
3.2 砌筑速度:冬季施工需要加快砌筑速度,减少施工过程中的热量散失,提高施工效率。
3.3 砌筑厚度控制:在冬季施工中,需要控制砌筑厚度,避免过厚导致砌筑面浮现开裂。
四、安全防护4.1 防寒保暖:冬季施工时,施工人员需要做好防寒保暖工作,穿戴合适的防寒服装,避免因低温引起身体不适。
4.2 防滑措施:在冬季施工中,应设置防滑措施,如铺设防滑垫等,确保施工人员的安全。
4.3 安全教育:在冬季施工前,应对施工人员进行安全教育,提醒他们注意冬季施工的安全事项。
五、质量控制5.1 施工记录:冬季施工时,应做好施工记录,记录施工过程中的关键环节,便于后期质量评估和追溯。
5.2 质量检测:在冬季施工中,应加强对砌筑质量的检测,确保施工质量符合要求。
5.3 质量整改:如发现施工质量存在问题,应及时进行整改,确保工程质量。
总结:冬季砌筑工程的技术交底内容包括材料选择、保温措施、施工工艺、安全防护和质量控制五个方面。
冬季砌筑及抹灰工程施工措施冬季是砌筑及抹灰工程中的特殊施工季节,温度低、气候干燥等因素会对施工质量和进度产生一定的影响。
为了保证冬季砌筑及抹灰工程的顺利进行,可以采取以下施工措施:1.控制施工温度:冬季气温低,会对施工材料的凝固时间和强度发展速度产生影响。
在低温室内工地中,应保持空气温度在5℃以上,避免低温对材料性能产生负面影响。
可以使用加热设备,如暖风机、电热毯等,使施工区域温度维持在合适范围内。
2.选择适宜材料:冬季施工时,应选择适宜的砌筑及抹灰材料。
例如,使用低温水泥、防冻剂等,能够提高水泥凝固和混凝土强度的发展速度。
此外,冬季还可以使用保温材料,如保温砂浆、保温泡沫板等,提高墙体的保温性能,减少热量的散失。
3.加强工地保温措施:在工地周边搭建临时保温棚,可以有效减少冷空气的进入,保持施工区域的温度稳定。
对已砌筑的墙体进行覆盖,使用保温材料隔离冷空气和雨雪的侵入,避免水泥凝固过程中的开裂和强度降低。
4.合理安排施工进度:冬季气温低,施工环境复杂,施工进度需要合理安排。
避免在气温较低的时段进行施工,选择天气较暖和的时段进行,比如白天气温升高的时间段。
同时,保持施工现场的通风,及时将有害气体排放,保障工人的健康和施工的顺利进行。
5.加强品质管理:冬季砌筑及抹灰工程的施工质量容易受到气温、湿度等因素的影响,因此需要加强品质管理。
严格控制施工材料的配比和施工工艺,保证施工过程的稳定性和可控性。
进行实时监测,如测量温度、湿度等,并及时调整措施,确保施工质量达到设计要求。
总之,冬季砌筑及抹灰工程的施工需要根据气温、湿度等因素采取相应的措施,保证施工质量和进度。
通过控制温度、选择适宜材料、加强保温措施、合理安排施工进度和加强品质管理,可以有效应对冬季施工的困难,保证工程的顺利进行。
砌体工程冬季施工措施1、砌体工程的冬季施工方法,可采用以外加剂法为主,其他方法为辅。
2、对材料的要求:(1)普通砖和石材等在砌筑前,应清除表面污物、冰雪等,遭水浸后的冻结的砖或砌块不得使用。
(2)砂浆宜优先采用普通硅酸盐水泥拌制;冬季施工不得使用无水泥拌制的砂浆。
(3)拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
(4)拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。
当水温超过规定时,应将砂、水先行搅拌,再加水泥,以防出现假凝现象。
(5)冬季砌筑砂浆的稠度,其比常温施工时适当增加。
可通过增加石灰膏或粘土膏的方法来解决。
具体要求如下表3、材料的加热:(1)水的加热方法,采用铁桶等烧水;也可采用施工现场的地热水。
(2)水、砂的温度应经常检查,每小时不少于一次。
温度计停留在砂内的时间不少于3min,水内不应少于1min。
4、冬季搅拌砂浆的时间应适当延长,一般比常温期增加0.5~1倍。
5、采取以下措施减少砂浆在搅拌、运输、存放过程中的热量损失。
(1)砂浆的搅拌应在保温棚内进行,环境温度不可低于5℃;冬季施工砂浆要随拌随运(直接倾入运输车内),不可积存和二次倒运。
(2)当用手推车输送砂浆时,车体应加保温装置。
(3)冬季砂浆应储存在保温灰槽中。
砂浆的储存时间对于普通砂浆和掺盐砂浆分别不应超过15min或20min。
(4)保温槽和运输车应及时清理,每日下班后应用热水清洗,以免冻结。
6、严禁使用已遭冻结的砂浆,不准单以热水掺入冻结砂浆内重复使用,也不宜在砌筑砂浆时向砂浆内掺水使用。
7、砌砖宜采用“三一砌砖法”,即一铲灰、一块砖、一挤揉。
8、每天收工前,将垂直灰缝填满,上面不铺灰浆,同时用草帘等保温材料将砌体上表面加以覆盖。
第二天上班时,应将砖石表面的霜雪扫净,然后再继续砌筑。
9、砌筑毛石基础时,砌体应紧靠槽壁,或在砌筑过程中,随时用未冻土、炉渣等填塞沟槽的空隙。
10、砖砌体的水平和垂直灰缝的平均厚度不可大于10mm,个别灰缝的厚度也不可大于8mm,施工时要经常检查灰缝的厚度和均匀性。
冬季砌筑施工方案冬季是一个对于砌筑施工来说充满挑战的季节。
寒冷的气温、湿度和降水都会对施工工艺和质量产生不利影响。
因此,为了保证建筑工程的顺利进行,提前制定合理的冬季砌筑施工方案是非常必要的。
一、选用适宜的材料在冬季砌筑施工中,选用合适的材料非常重要。
首先需要确保砖块的质量,以防止砖块在寒冷的气候下出现开裂、脱落等问题。
在选择砂浆时,应考虑使用防冻砂浆,并按照配合比进行准确搅拌,以确保施工质量。
二、控制施工温度在冬季砌筑施工中,温度的控制非常重要。
过高或过低的温度都会对施工工艺和质量产生不利影响。
为了保持适宜的施工温度,可以采取以下措施:1. 加热施工现场:使用加热设备对施工现场进行加热,保持温度在适宜的范围内。
2. 使用保温材料:在施工过程中使用保温材料,如保温棉、保温板等,对已完成的墙体进行保温,防止墙体受到低温的影响。
3. 控制浇水温度:在砌筑过程中,控制浇水温度,避免冻结现象的发生。
三、合理安排施工时间冬季的日照时间较短,因此需要合理安排施工时间,尽量在白天进行施工。
此外,需要根据天气情况和气温变化,灵活调整施工计划,确保施工进度和质量。
四、加强施工监控在冬季砌筑施工过程中,需要加强施工监控,特别注意以下几点:1. 监测气温变化:实时监测气温变化,及时采取措施保持施工温度适宜。
2. 检查材料质量:定期检查砖块和砂浆的质量,确保施工材料符合要求。
3. 防止冻结结冰:定期清理施工现场,排除积水,防止冻结结冰对施工的影响。
五、员工培训和安全防护冬季工作环境条件较差,员工对寒冷天气的适应能力有一定要求。
在进行冬季砌筑施工时,需要加强员工培训,确保员工了解并能够正确应对寒冷环境带来的影响。
此外,还需要做好员工的安全防护工作,提供防寒保暖设备,并对员工进行必要的安全教育。
六、加强施工维护冬季砌筑施工结束后,还需要加强施工维护工作,保证施工成果的质量和稳定性。
施工完成后,要对墙体进行保温,避免墙体受到低温的影响。
第1篇一、地基土的保温防冻1. 翻松表土耙平法:在冬季挖土前,将表土翻松并耙平,降低土层的导热性,防止地基土冻结。
2. 覆盖保温材料法:对已开挖的基槽(坑),在基槽底部铺设保温材料,提高保温效果;对未开挖的基槽(坑),在土层冻结深度范围内铺设保温材料。
3. 覆雪保温法:在土方工程地面上设篱笆或雪堤,或挖积雪沟,利用积雪保温。
4. 暖棚保温法:在基坑(槽)上方搭建暖棚,保持内部温度,防止基土受冻。
二、砌筑工程冬期施工1. 掺盐砂浆法:在砌筑砂浆中掺入一定数量的抗冻化学剂,降低水溶液的冰点,保证砂浆中有液态水存在,使砂浆在负温下强度能够继续缓慢增长。
2. 冻结法:在砌筑过程中,将砂浆冻结,待温度回升后继续施工。
3. 暖棚法:在砌筑过程中,搭建暖棚,保持内部温度,防止砂浆和砌体受冻。
三、混凝土工程冬期施工1. 综合蓄热法:在混凝土中掺加早强型抗冻剂,利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土在达到临界强度前达到规定温度。
2. 熟化法:在混凝土浇筑前,对原材料进行加热,提高混凝土温度,保证水化反应顺利进行。
3. 防冻剂法:在混凝土中掺加防冻剂,降低水溶液的冰点,保证混凝土在低温环境下强度继续增长。
4. 加热法:在混凝土浇筑过程中,对混凝土进行加热,提高混凝土温度,防止混凝土冻结。
四、其他冬期施工方法1. 防冻涂层法:在施工面涂抹防冻涂层,防止施工面冻结。
2. 暖气法:在施工现场安装暖气设备,提高施工环境温度。
3. 防水法:在施工过程中,采取防水措施,防止水分冻结,影响工程质量。
总之,工程冬期施工需要综合考虑多种因素,采取合理的施工方法,确保工程质量、安全和进度。
在实际施工过程中,应根据工程特点、气候条件和施工要求,灵活运用各种冬期施工方法,确保工程顺利进行。
第2篇一、地基土的保温防冻1. 翻松表土耙平法:在冬季挖土前,将表土翻松并耙平,以降低土层的导热性。
翻松耙平的深度根据当地土层冻结深度确定,一般在入冬之前的秋季进行。
砌筑工程冬施技术交底引言概述:砌筑工程是建筑施工中的重要环节,而冬季施工由于气温低、湿度大等因素,对工程施工提出了更高的要求。
因此,砌筑工程冬施技术交底显得尤为重要。
本文将从材料选用、施工环境、施工工艺、安全措施和质量要求等五个方面详细阐述砌筑工程冬施技术交底的内容。
一、材料选用1.1 砖块选用:冬季施工应选择低吸水率的砖块,以减少冷桥的产生。
1.2 砂浆选用:应选择抗冻性好的砂浆,以防止砂浆在低温下冻胀破坏砌体结构。
1.3 砌筑胶粘剂选用:应选用冬季适用的胶粘剂,以确保砌体的粘结强度。
二、施工环境2.1 温度控制:在冬季施工中,应控制施工现场的温度,避免砌体受冻。
2.2 湿度控制:冬季空气湿度较大,容易影响砂浆的凝固和砌体的强度,因此应控制好施工现场的湿度。
2.3 通风保温:在施工现场进行通风保温措施,保持适宜的施工环境,防止砌体过早失水。
三、施工工艺3.1 砌筑顺序:在冬季施工中,应尽量从上往下、从内往外进行砌筑,以减少施工面积和时间。
3.2 砌筑速度:冬季施工应尽量提高施工速度,减少施工过程中砌体的受冻时间。
3.3 砌筑密度:在冬季施工中,应加大砌体的密实度,以提高砌体的抗冻性和强度。
四、安全措施4.1 防滑措施:在冬季施工中,应加强对施工现场的防滑措施,确保工人的安全。
4.2 防寒保暖:为工人提供适宜的防寒保暖设备,确保他们在施工过程中的舒适度和安全性。
4.3 防止冰冻:在施工现场设置防冰设施,防止砌体受冻和破坏。
五、质量要求5.1 砌筑精度:冬季施工中,应严格控制砌体的垂直度、水平度和尺寸精度,确保砌体的质量。
5.2 砌筑质量检查:在冬季施工中,应加强对砌体质量的检查,及时发现和处理施工中的质量问题。
5.3 砌体保护:冬季施工后,应采取保温措施,防止砌体受冻和受潮,确保施工质量的稳定性。
结论:砌筑工程冬施技术交底是确保冬季施工质量和工期的关键环节。
通过合理的材料选用、施工环境控制、施工工艺、安全措施和质量要求的交底,可以有效地提高冬季施工的效率和质量,确保工程的顺利进行。
砌筑工程冬期施工方案及措施一、材料配制技术要求1、宜采用普通硅酸盐水泥。
2、石灰膏应防止冻结,冻结的石灰膏应融化后重新搅拌后方可使用。
3、拌制砂浆所用的砂不得有冰块和直经大于1cm的冻结块。
4、按测试中心出具的砂浆配合比通知单,计量拌合砌筑砂浆。
5、冬期砌筑砖石结构时所用的砂浆温度不应低于10℃,为了拌和热砂浆可将水、砂加热,水的温度不低于80℃,砂的温度不超过40℃,当水温超过规定时应将水、砂先行搅拌再加水泥,以防止出现假凝现象。
水用铁桶烧水,砂子用铁板加火炒,炒时要勤翻,控制温度防止爆裂。
水泥、水、化学附加剂的误差不宜超过1%,石灰膏、砂的误差不宜超过2%。
6、冬期搅拌砂浆的时间一般比夏季增加0.5~1倍。
砂浆的搅拌应当在暖棚内进行,环境温度不可低于5℃。
7、冬期施工砂浆要随拌随运,不可储存和二次倒运。
搅拌罐、灰槽和小车每日下班后用热水清洗以免冻结。
8、砂浆应随拌随用,砂浆的储存时间对普通砂浆不宜超过15~20分钟。
9、严禁使用已冻结的砂浆,不准用热水掺入冻结的砂浆内,应重新搅拌使用,也不宜在砌筑时向砂浆中随便参加热水。
10、冬期施工砂浆可掺加防冻剂、微沫剂,掺量与使用方法详见外加剂产品说明。
二、冬期砌筑施工方法除按“砖石工程施工及验收规范”要求外,采用抗冻砂浆法砌筑。
在普通砂浆中掺加一定数量的抗冻化学附加剂。
外加剂的选择要考虑对钢筋腐蚀,析盐等不利因素。
1、除规范不允许采用抗冻砂浆法砌筑的工程部位外,宜用抗冻砂浆法砌砖,应按“三一砌砖法”进行操作。
2、砖石在砌筑前应清除掉表面冰雪和浮尘。
3、冬期在砌筑石砌体,在下班前砌体表面不应铺砂浆,宜用草帘等保温材料在砌体表面加以覆盖,第二天上班时应将砖石表面的霜雪扫净,再在上面继续砌筑,保证砌体解冻时的正常沉降。
4、冬期砌砖时,外墙转角处和内外墙交接处应同时砌筑,否则应留斜槎,并用钢筋拉结。
5、砂浆试块的留置,除按规范规定预留标准养护的试块外,需留同条件养护的试块,以验核砂浆强度。
冬季砌体工程施工要求及方法22-3-1基本要求1.砌体工程的冬期施工方法,有外加剂法、暖棚法等。
由于掺外加剂砂浆在负温条件下强度可以持续增长,砌体不会发生沉降变形,施工工艺简单,因此砖石工程的冬期施工,应以外加剂法为主。
对地下工程或急需使用的工程,可采用暖棚法。
2.对材料的要求:(1)普通砖、空心砖、灰砂砖、混凝土小型空心砌块、加气混凝土砌块和石材在砌筑前,应清除表面污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。
(2)砂浆宜优先采用普通硅酸盐水泥拌制;冬期砌筑不得使用无水泥拌制的砂浆。
(3)石灰膏、粘土膏或电石膏等宜保温防冻,如遭冻结,应经融化后方可使用。
(4)拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
(5)拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。
当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。
(6)冬期砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏或粘土膏的办法来解决。
具体要求如表22-11。
冬期砌筑砂浆的稠度表22-11砌体种类稠度(cm)8~13砖砌体4~6人工砌的毛石砌体2~3振动的毛石砌体3.水的加热方法,当有供汽条件时,可将蒸汽直接通入水箱,也可用铁桶等烧水;砂子可用蒸汽排管、火坑加热,也可将汽管插入砂内直接送汽。
直接通汽需注意砂的含水率的变化。
采用蒸汽排管或火坑加热时,可在砂上浇些温水(加水量不超过5%),以免冷热不匀,也可加快加热速度。
砂不得在钢板上灼炒。
水、砂的温度应经常检查,每小时不少于一次。
温度计停留在砂内的时间不应少于3min,在水内停留时间不应少于1min。
4.砂浆在搅拌后的温度可按下式计算:T p=[0.9(m ce T ce+0.5m l T l+m sa T sa)+4.2T w(m w-0.5m l-w sa m sa)]÷[4.2(m w+0.5m l)+0.9(m ce+0.5m l+m sa)](22-9)式中T p——砂浆在搅拌后的温度(℃);m w、m ce、m l、m sa——水、水泥、石灰膏、砂的用量(kg);T w、T ce、T l、T sa——水、水泥、石灰膏、砂的温度(℃);w sa——砂的含水率。
砌筑工程冬施技术交底引言概述:砌筑工程是建造施工中常见的一项工作,而冬季施工对于砌筑工程来说具有一定的挑战性。
为了确保冬季施工的顺利进行,提高施工质量和效率,砌筑工程冬施技术交底显得尤其重要。
本文将从施工条件、保温材料选择、砌筑工艺、施工安全和质量控制等五个方面,详细阐述砌筑工程冬施技术交底的要点。
一、施工条件:1.1 温度控制:冬季施工需要注意环境温度,普通要求在5℃以上方可进行砌筑工作。
在低温环境下施工,需要采取加热措施,保证砌筑材料和墙体的温度符合要求。
1.2 湿度控制:冬季空气湿度较低,容易导致砌筑材料过快干燥,影响施工质量。
因此,需要通过加湿措施,控制砌筑材料的湿度,保证砌筑过程中的黏结性和稳定性。
1.3 风力控制:冬季风力较大,容易引起砌筑现场的风沙扬尘,影响施工质量和工人的劳动条件。
因此,需要采取防风措施,如搭建防风网等,保证施工现场的安全和整洁。
二、保温材料选择:2.1 保温板材:冬季施工需要选用保温性能好的板材,如挤塑板、聚苯板等,以提供墙体的保温效果。
2.2 保温砂浆:在砌筑工程中,可以选用保温砂浆填充墙体空隙,提高墙体的保温性能。
2.3 保温涂料:冬季施工还可以采用保温涂料进行墙体保温,提高墙体的保温效果。
三、砌筑工艺:3.1 砌筑材料搅拌:冬季施工中,需要将砌筑材料事先搅拌均匀,并控制好水泥的用量,以保证砌筑质量。
3.2 砌筑速度控制:冬季施工中,由于温度低,砌筑材料的凝固时间较长,需要合理控制砌筑速度,避免浮现砌筑不坚固的情况。
3.3 砌筑工具保养:冬季施工中,需要保养好砌筑工具,防止工具受潮或者冻裂,影响施工质量和工人的安全。
四、施工安全:4.1 防滑措施:冬季施工现场容易浮现结冰现象,需要采取防滑措施,如铺设防滑垫等,保证工人的安全。
4.2 保护措施:冬季施工中,需要加强对施工现场的保护,如搭建暂时棚等,防止砌筑材料受潮或者冻裂。
4.3 人员培训:冬季施工中,需要对工人进行安全培训,提高他们的安全意识,减少施工事故的发生。
房屋建筑工程:建筑工程冬季施工砌筑工程施工方法
①掺盐砂浆法。
以食盐的水溶液调制砌筑砂浆,利用食盐兼有抗冻和速凝的性能,使砂浆在负温下硬化。
食盐的掺量随气温降低而增大,当室外气温低于-15C时,还须适当提高砂浆标号。
因掺盐砂浆有导电、吸湿、析盐等缺点,对保温、绝缘、装饰外表面有特殊要求的工程,应限制使用。
②冻结法。
用普通砂浆砌筑后在负温下任其冻结,利用其冻结强度使砌体在负温中稳定,待开冻转入常温后再产生砂浆强度的方法。
由于此法历经冻结、融化、结硬三个过程,砂浆强度及其与砖面的粘接力均有所损失,特别是融化阶段的强度消失,可能形成砌体下沉变形,施工时应加支撑,以保证砌体稳定。
对承受动力荷重、挠曲、偏心受压以及超过高度限值的砌体,此法均不适用,更不得用于砌石工程。
第1篇在我国北方地区,冬季寒冷,气温常常低于5℃,对砌砖工程造成了极大的影响。
为了保证工程质量,确保工程进度,砌砖工程在冬季施工时需遵循以下要求:一、施工准备1. 人员准备:冬季施工时,施工人员应具备一定的冬季施工经验,熟悉相关规范和操作要求。
2. 材料准备:砌筑材料应选择质量合格的砖、砌块等,并提前做好防冻处理。
砂浆应选用普通硅酸盐水泥,不得使用无水泥拌制的砂浆。
3. 工具准备:冬季施工需准备保温、防冻、加热等工具,如保温毯、加热器等。
4. 施工场地准备:施工场地应平整、排水良好,避免积水结冰。
二、施工技术要求1. 砌筑材料:砌筑前,应清除砖、砌块表面的污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。
2. 砂浆:砂浆宜优先采用普通硅酸盐水泥拌制。
拌制砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。
当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。
冬期砌筑砂浆的稠度,宜比常温施工时适当增加。
3. 砌筑顺序:砌筑时,应先砌底层,然后自下而上、自外向内逐层砌筑。
每层砌体应错缝搭接,搭接长度不小于砖长的1/3。
4. 砌筑工艺:采用铺浆法砌筑时,铺浆长度不得超过500mm;施工期间气温超过30℃时,铺浆长度不得超过750mm。
5. 保温措施:砌筑过程中,应采取保温措施,如铺设保温毯、使用加热器等,以保证砂浆和砌体在负温条件下养护。
6. 防冻措施:冬季施工期间,应做好防冻措施,如使用防冻剂、覆盖保温材料等,防止砂浆和砌体冻裂。
7. 施工环境:冬季施工期间,应确保施工环境温度适宜,避免因温度过低影响施工质量。
三、质量检查与验收1. 施工过程中,应加强质量检查,确保砌体尺寸、砂浆强度、垂直度等符合规范要求。
2. 施工完成后,应进行验收,确保砌体质量符合设计要求。
总之,砌砖工程冬期施工是一项技术性较强的工作,需严格按照规范和操作要求进行。
只有做好施工准备、施工技术和质量检查,才能确保冬季砌砖工程顺利进行。
第1篇1. 材料准备:- 砖石类材料:如普通砖、空心砖、灰砂砖、混凝土小型空心砌块、加气混凝土砌块和石材等,在砌筑前应清除表面污物、冰雪等,不得使用遭水浸后冻结的砖或砌块。
- 砂浆:宜优先采用普通硅酸盐水泥拌制;冬期砌筑不得使用无水泥拌制的砂浆。
2. 外加剂和粘结材料:- 石灰膏、粘土膏或电石膏等宜保温防冻,如遭冻结,应经融化后方可使用。
3. 砂子:- 拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
4. 拌合材料温度控制:- 拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。
当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。
5. 砂浆稠度:- 冬期砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏或粘土膏的办法来解决。
6. 施工环境:- 冬季暖棚法施工时,应确保棚内温度控制在5℃以上,必要时采用火炉取暖等方法保证室内温度。
总之,在砌体工程冬期施工过程中,对材料的选择、准备和施工环境都有一定的要求,以确保施工质量和安全。
第2篇一、暖棚法施工原理暖棚法施工是通过在砌体工程现场搭建暖棚,对砌体材料和施工环境进行保温、保湿,确保砌体材料在施工过程中不受冻害,从而保证砌体工程质量。
暖棚内温度控制在5℃以上,湿度保持在60%左右,以满足砌体材料的正常施工要求。
二、暖棚搭建1. 搭建材料:暖棚搭建材料包括钢管、扣件、彩条布或厚质塑料布等。
2. 搭建方法:在砌体工程现场,按照设计要求,以间距0.8m高3.0m布置竖向立杆,底部塞宽20cm厚1.5cm的木板作垫块。
水平方向横杆底中顶布置两三道,即底部扫地杆、中间腰杆、顶部顶横杆。
为提高暖棚的稳定性,每隔一根立杆布置一斜拉支撑杆,同时底部与扫地横杆固定,并用剪刀撑将两根立杆拉接。
顶棚用6号钢丝绳南北方向对拉,形成屋架样式,外铺彩条布或厚质塑料布。
三、暖棚保温措施1. 暖棚密封:确保暖棚密封良好,防止热量散失和外界冷空气进入。
砌筑工程冬期施工方案一、材料要求1、水泥宜采用普通硅酸盐水泥,标号为42.5,水泥不得受潮结块。
2、普通砖在砌筑前,应清除表面污物、冰雪等,遭水浸后冻结的砖和砌块不得使用。
3、石灰膏等宜采取保温防冻措施,如遭冻结,应经融化后方可使用。
4、砂宜采用中砂,含泥量应满足规范要求,砂中不得含有冰块及大于1cm的冻结块。
5、砌筑砂浆的稠度,宜比常温施工时适当调整,并宜通过优先选用外加剂方法来提高砂浆的稠度,在负温条件下,砂浆的稠度可比常温时大1~3厘米,但不得大于12厘米,以确保砂浆与砖的粘结。
二、施工方法1、砌筑应采用“三一砌筑法”,若采用平铺砂浆时,应使铺灰长度满足砂浆砌筑时的温度不得过低。
2、严禁使用遭冻结的砂浆进行砌筑。
3、当温度低于+5°C,砖砌块等材料不得浇水,砂浆的搅拌时间也应有所增长,一般为常温搅拌时间的1.8倍,约为2.5~ 3分钟。
4、防止砂浆在搅拌,运输,存放过程中的热量损失可采用下列方法:砂浆的搅拌可在保温棚内(棚内温度在5°C以上)进行,砂浆要随拌随用,存储时间不超过60分钟不可积存和两次倒运。
搅拌地点应尽量靠近施工现场,以缩短运距5、砌体的水平及垂直灰缝的厚度应保证在8~12mm,一般宜控制在10mm左右。
6、控制砌体砌筑高度,每日砌筑一般高度不超过1.80m。
7、每天收工前,应将顶面的垂直灰缝填满,同时在砌体表面覆盖保温材料(如土工布,塑料薄膜)。
8、现场的试块的留设应有所增加,且在现场同条件下进行养护,用于检验现场砌筑砂浆的实际强度。
三、文明施工措施1、各种施工标识齐全、完好并设置在明显位置。
2、施工场地整齐有序,无杂物乱丢乱放。
3、在现场施工过程中,符合施工技术规范和施工程序要求,不违章指挥、不蛮干。
4、合理布置场地。
各项临时设施必须符合规定标准,做到场地整洁、标志醒目、生产环境达到标准作业要求。
四、环保保护措施项目部成立扬尘防治工作小组,负责施工现场扬尘污染控制的组织和落实,并从财力、物力、人力上实施战略部署,将本工程的施工扬尘控制融入到整个管理中。
砌体工程冬期施工方案
一.材料要求:
1加气块、多孔砖:用于砌筑的材料在进场时严格检验,若有遭水浸泡后受冻的则严格退货。
进场后,放置在指定场地内或直接倒运到所需砌筑楼层内,要求用彩条布覆盖,防止冰雪、污物污染。
2、砌筑砂浆所用原材料:
1现场使用预拌干料砂浆,砌筑砂浆采用M5水泥砂浆,抹灰砂浆采用M1o水泥砂浆。
2、现场搅拌具体要求:
①水:拌和砂浆不得用污水。
②在负温条件下砌筑,砖和砌块浇水困难,砂浆稠度可比常温时大于10~30mm o
③现场搅拌砌筑砂浆,必须现场放置水箱使用热水棒烧热水。
要求砂浆出罐温度不低于10℃,砌筑时的砂浆温度不低于5o C o二、施工注意事项
1、冬期施工的砖砌体,灰缝不应大于IOmm,不应小于8mm,砂浆饱满度不低于80%o
2、冬期施工中,每日砌筑高度不宜超过1∙2m0
3、冬期施工中,每日砌筑后,应及时在砌筑表面使用草帘被进行保护性覆盖,砌筑表面不得留有砂浆。
再继续砌筑时,应扫净砌筑表面。
温度低于-10°C时不得进行砌体砌筑。
4、冬期砌筑时,砌筑的砖表面与砂浆的温差一般不宜超过30o C o
=.在施工层保温措施
考虑冬期夜间温度很低,影响施工进度及工程质量,决定进行在施层的保温。
在砌筑后楼层内的框架柱间洞口和核心筒用彩条布进行封闭。
砌体工程冬季施工方案一、对材料的要求:(1)砌筑时应清除砖表面的冰、霜、雪等。
(2)遇水浸泡受冻的砖不能使用。
(3)砌筑时当室外温度在零度以上时,烧结普通砖可适当浇水湿润,零度以下时不能在行浇水。
(4)砌体用砂不得含有冰块或直径大于10MM的冻结块。
二、对砌筑砂浆的要求:(1)严格控制和掌握水泥的用量、控制好砂浆的稠度。
(2)拌和砂浆时,水的温度不得超过80度,砂浆的温度不得超过40度。
(3)在负温条件下砌筑的稠度可比常温时大1~3CM,但不得大于12CM以确保砂浆与砖的粘结力。
三、冬期砌筑工程施工方法:(1)砂浆宜用普通硅酸盐水泥拌制,石灰膏等掺合料应有防冻措施,如遭冻,必须融化后方可使用。
砂中不得含有大于10mm的冻块。
(2)砖应清除冰霜,冬期不浇水,应适当增大砂浆的稠度。
(3)砌体每天砌筑高度不宜超过1.2m,收工时覆盖砌体上表面。
四、施工用电安全措施1、支线架设(1)配电箱的电缆线应有套管,电线进出不混乱。
大容量电箱上进线加滴水弯。
(2)支线绝缘好,无老化、破损和漏电。
(3)支线应沿墙或电杆架空敷设,并用绝缘子固定。
(4)过道电线可采用硬质护套管埋地并作标记。
(5)室外支线应用橡皮线架空,接头不受拉力并符合绝缘要求。
2、现场照明(1)一般场所采用220V电压。
危险、潮湿场所和金属容器内的照明及手持照明灯具,应采用符合要求的安全电压。
(2)照明导线应用绝缘子固定。
严禁使用花线或塑料胶质线。
导线不得随地拖拉或绑在脚手架上。
(3)照明灯具的金属外壳必须接地或接零。
单相回路内的照明开关箱必须装设漏电保护器。
(4)室外照明灯具距地面不得低于3m;室内距地面不得低于2.4m。
碘钨灯固定架设,要保证安全。
钠、铭等金属卤化物灯具的安装高度宜在5m以上。
灯线不得靠近灯具表面。

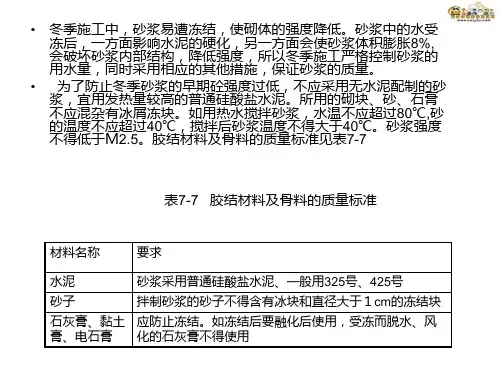

冬期砌筑工程施工方法及选择
1 施工方法有:
①外加剂法
②冻结法
③蓄热法
④蒸汽加热法
⑤电气加热法
⑥暖棚法
2 施工方法的选择
冬期砌筑工程施工应优先选用外加剂法。
当对保温要求较高或绝缘装饰等有特殊要求的工程,不能采用外加剂法时,可选用冻结法或其他方法。
3 外加剂法冬期施工(常见方法)
(1) 外加剂是指在水泥砂浆、水泥混合砂浆中掺入一定量的外加剂,并用这种掺外加剂砂浆进行砌筑的施工方法。
(2) 适用范围:我国外加剂品种较多,但尤以氯盐最便宜,且货源多,所以我国砌筑工程冬期施工大多愿使用氯盐,除有特殊功能要求的工程外,一般工程均可采用外加剂法施工。
(3) 施工操作要点
①在砌筑操作时应采用“三一砌砖法”,保证砌体砂浆饱满度,提高砌体强度。
②冬期施工使用的砂浆温度不应低于+5℃。
砖与砂浆的温度最好控制在20℃以内,最大不超过30℃。
③冬期施工砖浇水有困难,可增加砂浆稠度,最大不应超过130mm。
④严格控制砖墙的水平灰缝厚度及竖向灰缝宽度,一般为10mm,不应小于8mm,不大于12mm,砂浆饱满度不低于80%。
⑤墙体每日砌筑高度不超过1.8m 为宜。
⑥脚手眼的留设按常温要求作法。
⑦砌体的转角和纵横交接处应同时砌筑。
如不能,应砌成斜槎,斜槎长度不应小于高度2/3。
如留斜槎有困难,可留直槎,但必须作成阳槎,并设拉结筋。
⑧施工时墙体内留置的施工洞口,洞口边缘距墙的交接处距离不应小于500mm,洞口顶部应设置过梁。
(4) 掺外加剂砂浆砌筑质量要求
①掺外加剂砂浆的配制,要按当时的气温条件,砌体的部位,严格控制外加剂的掺加量。
②溶液的配制应设专人负责,用比重计随时测定溶液的浓度。
③砂浆的出机温度不宜超过35℃。
使用时的最低温度不应低于5℃。
④不准用任意增加微沫剂掺量的方法来改善砂浆的和易性。
⑤砂浆配制、计量要准确,应以重量比主。
4 冻结法冬期施工
(1) 冻结法是指采用不掺有化学外加剂的普通水泥砂浆或水泥混合砂浆进行砌筑,砌本砌定后,不需加热保温等附加措施的一种冬期施工方法。
(2) 适用范围
由于冻结法允许砂浆在砌筑后遭受冻结,且在解冻后其强度仍可继续增长,在施工中
没有化学外加剂,所以对有保温、绝缘、装饰等特殊要求的工程和受力配筋砌体以及不受地震区条件限制的其它工程,均可采用冻结法施工。
(3) 冻结法施工要点
①水平分段作业。
②水平灰缝的控制。
③为保证砌体在解冻时稳定性、宜满足构造要求。
④操作上应按照“三一砌砖法”砌筑。
⑤门窗过梁一般应采用钢筋砼预制过梁。
⑥安装阳台板、悬臂梁和类似结构时,不得在支承处铺设过厚的灰缝,一般不超过1 5mm。
⑦冻结法施工砌体解冻有人工解冻、双面解冻和单面解冻。
⑧当砌体上部荷载较大,解冻时可能超过砌体所承受的限度,因此解冻期需对砌体进行砂浆强度验算。
