施工用水施工方案(最终版)
- 格式:doc
- 大小:222.50 KB
- 文档页数:29

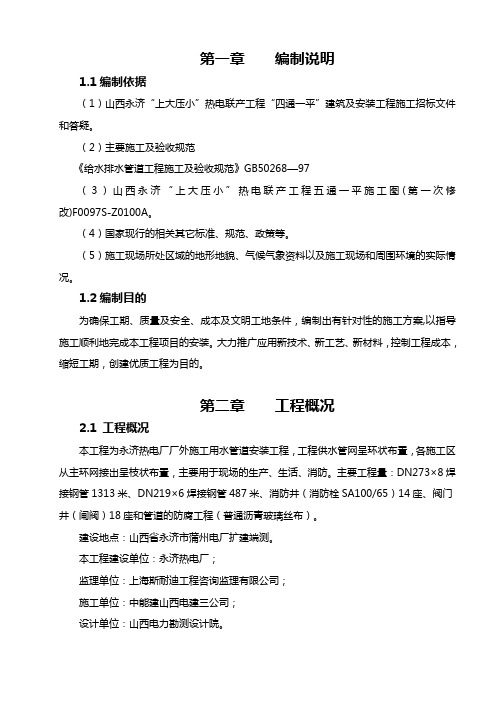

第一章编制说明1.1编制依据(1)山西永济“上大压小”热电联产工程“四通一平”建筑及安装工程施工招标文件和答疑。
(2)主要施工及验收规范《给水排水管道工程施工及验收规范》GB50268—97(3)山西永济“上大压小”热电联产工程五通一平施工图(第一次修改)F0097S-Z0100A。
(4)国家现行的相关其它标准、规范、政策等。
(5)施工现场所处区域的地形地貌、气候气象资料以及施工现场和周围环境的实际情况。
1.2编制目的为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工方案,以指导施工顺利地完成本工程项目的安装。
大力推广应用新技术、新工艺、新材料,控制工程成本,缩短工期,创建优质工程为目的。
第二章工程概况2.1 工程概况本工程为永济热电厂厂外施工用水管道安装工程,工程供水管网呈环状布置,各施工区从主环网接出呈枝状布置,主要用于现场的生产、生活、消防。
主要工程量:DN273×8焊接钢管1313米、DN219×6焊接钢管487米、消防井(消防栓SA100/65)14座、阀门井(闸阀)18座和管道的防腐工程(普通沥青玻璃丝布)。
建设地点:山西省永济市蒲州电厂扩建端测。
本工程建设单位:永济热电厂;监理单位:上海斯耐迪工程咨询监理有限公司;施工单位:中能建山西电建三公司;设计单位:山西电力勘测设计院。
施工范围:厂外施工用水管网第三章施工准备及部署3.1 施工组织系统本工程采用项目法施工管理模式组织施工,厂外施工用水管网安装与土建归属一个项目部管理,由项目经理对外代表公司与工程相关各方进行业务联系,处理施工中各方面问题,对内协调各专业工种的施工,全面负责工程生产、技术、质量、安全工作。
本工程按专业进行分工负责,在项目经理领导下,现场所有人员分工合作,共同完成工程的各项任务。
项目部组织机构如下图:项目经理部组织机构图1.项目经理部施工技术员:负责该专业劳动力安排、施工技术管理工作及3.1.1工种间协调工作技术员:负责管道安装劳动力安排、现场施工技术工作及工种间协调工作。
施工用水施工方案(最终版)一、前言随着城市建设的不断发展和进步,施工用水在城市建设中扮演着重要的角色。
合理使用施工用水,不仅可以提高施工效率,还可以减少资源浪费,保护环境。
本文将就施工用水的使用原则、使用方法等进行探讨,以期为城市建设提供一份可行的施工方案。
二、施工用水原则1.节约用水:在施工过程中,应该合理使用水资源,杜绝浪费现象。
2.优先使用再生水:对于可回收再利用的水资源,应该优先使用,降低对自然水资源的需求。
3.保护水质:在使用水资源时,应该避免污染水质,维护水体环境的健康。
4.合理配置水资源:根据施工需要,合理配置水资源,确保施工进度和质量。
三、施工用水方案1. 施工前的准备工作在施工前,需要对施工用水进行充分的准备工作,包括以下几个方面:•计算用水量:根据施工需求,计算出所需的用水量,避免用水不足或浪费现象。
•确认水源:确定好施工用水的水源,选择距离施工地点较近、水质优良的水源。
•检查设备:对施工用水的输送设备进行检查,确保设备正常运转,保证施工用水的供应。
2. 施工中的水资源利用在施工过程中,需要根据施工进度和需要,合理利用水资源,做到以下几点:•控制用水量:根据实际需要,控制用水量,避免不必要的浪费。
•优先使用再生水:在可以回收再利用的情况下,优先使用再生水,减少对自然水资源的依赖。
•保护水质:在使用水资源时,需要注意保护水质,避免污染水体环境。
3. 施工后的清理工作施工结束后,需要进行相关的清理工作,包括以下几个方面:•清理工地:清理施工现场,确保施工用水的污染得到清除。
•设备维护:对施工用水的输送设备进行清洗和维护,保持设备的正常运转。
•水源恢复:还原水源的环境,保护水体环境的健康。
四、结论施工用水在城市建设中扮演着重要的角色。
合理使用施工用水不仅可以提高施工效率,还可以减少资源浪费,保护环境。
因此,应该根据施工实际需求,制定合理的施工用水方案,并严格执行,以实现可持续发展的目标。
工程施工用水用电方案模板一、项目概况项目名称:xxx工程建设单位:xxx公司施工单位:xxx施工队项目地址:xxx地区项目规模:xxx平方米二、施工用水方案1. 用水需求分析施工现场需要用水的主要地方包括砌筑混凝土、清洗设备、冲洗管道、工人日常生活等。
根据项目规模和施工周期,预计每天用水量约为xxx立方米。
2. 用水来源施工现场附近有xxx水源,可以由施工队自行取水,也可以联系当地供水公司供水。
3. 用水管道为了方便施工现场用水,需要铺设临时用水管道,并在适当位置设置水龙头和水表,以便监控用水量。
4. 用水管理施工队需设立专门的用水管理人员,负责监控用水量,合理分配用水资源,并及时汇报用水情况。
5. 用水节约在施工现场,需要制定用水节约措施,鼓励工人节约用水,减少浪费。
三、施工用电方案1. 用电需求分析施工现场需要用电的主要设备包括起重机、混凝土搅拌机、电动工具等。
根据设备规格和工作时间,预计每天用电量约为xxx千瓦时。
2. 用电来源施工现场需联系当地供电部门接入电网,并签订临时用电协议。
3. 用电设备为了保障施工现场的用电安全和稳定,需使用符合国家标准的电缆、插座和配电箱,并定期进行检测和维护。
4. 用电管理施工队需设立专门的用电管理人员,负责监控用电量,合理分配用电资源,并及时消除电气隐患。
5. 用电节约在施工现场,需要制定用电节约措施,鼓励工人关闭不必要的电器设备,减少用电浪费。
四、安全措施1. 用水安全施工现场需要设立安全围栏,防止工人误入水深危险区域,同时加强水质监测,确保用水安全。
2. 用电安全施工现场需设立安全隔离区域,禁止非施工人员靠近高压电源设备,并制定用电安全管理制度,确保用电安全。
五、环境保护1. 用水污染防治施工现场需配备废水处理设施,对污水进行处理后排放,确保不对周边环境造成污染。
2. 用电节能减排在施工现场,推广使用高效节能电器设备,减少用电消耗,并积极推行绿色施工理念,减少对环境的影响。
完整版)自来水施工方案本文介绍了玉田县城集中供水工程(一期)的施工组织和施工现场平面布置。
该工程的主要内容包括安装球墨铸铁管、管沟土方开挖、直埋闸阀等设备安装及井室砌筑。
工程材质采用水泥砂浆衬里胶圈接口的球墨铸铁管和管件,铺设方式均采用直埋铺设方式,管顶敷±L0-L2m0压力试验方法为管道安装完成后按设计要求进行水压试验,冲洗和消毒按《给水排水管道工程施工及验收规范》(GB-2008)执行。
本工程计划工期为60天,质量目标为合格。
施工组织方面,本工程采用XXX进行施工。
在施工现场平面布置方面,根据工程要求,设置了施工场地、办公区、材料堆放区、机械设备区、工人宿舍区等区域。
同时,根据安全文明施工和环保要求,设置了防护区、污水收集区、垃圾收集区等区域。
在资源配置和控制方面,对施工所需的机械设备、材料、人员等资源进行了详细的规划和管理。
主要施工方法及技术措施方面,本工程采用了球墨铸铁管安装、管沟土方开挖、直埋闸阀等设备安装及井室砌筑等方法。
在施工过程中,要注意施工质量和安全文明施工,采取相应的技术措施,如加强材料质量检验、加强现场管理、保证施工现场的清洁卫生等。
施工进度计划方面,本工程计划工期为60天,根据工程量和施工方法进行了详细的进度规划和监控。
在质量管理体系要求方面,本工程严格按照《给水排水管道工程施工及验收规范》(GB-2008)执行,加强质量监控和管理。
安全文明施工措施及环保措施方面,本工程根据相关法规要求,采取了相应的措施,如设置防护区、污水收集区、垃圾收集区等区域,加强现场管理,保证施工现场的清洁卫生等。
在竣工后的服务措施方面,本工程将按照相关要求进行竣工验收和服务保障。
本工程成立了项目经理部,该部门由项目经理、施工负责人、技术负责人、物资负责人、安全负责人和质检负责人组成,下设项目组。
项目组则由项目负责人、施工员、质检员、材料员、测量员和安全员组成。
所有人员都经过专业培训,并持有上岗证。
防水工程施工方案防水工程施工方案,均匀涂布在底胶已干固的基层表面上。
涂布时要求厚薄均匀一致,顶板涂刷分 度,每度涂布量为 ;最终形成 厚的防水层,最簿处不得少于设计厚度的 。
)室外防水施工最好在晴天施工,气温在 。
。
之间,严禁在雨天或带水情况下作业。
) 在最后一道防水做好后及时组织施工细石混凝土保护层,所有施工作业人员必须穿软底胶鞋、平底鞋,注意作业工具不得对防水层产生破坏。
混凝土的自由落差不得超过 米,以防混凝土中的石子将防水层表面破坏。
一旦出现损坏现象,必须及时修补好方可继续浇筑砼。
、 屋面工程防水屋面工程防水是建筑工程的重要组成部分,其防水工程质量的好坏,不仅关系到浇筑屋的使用寿命,而且直接影响到生产活动和人们的生活。
) 、首先要求屋面找平层表面必须压光,并与基层粘结牢固,不宜有空鼓、凹坑、起砂、掉灰等现象。
)、找平层表面平整光滑,均匀一致,其平整度为:用长的直尺检查,基层表面与直尺之间的最大空隙不应超过 ,并呈平缓变化。
)、基层与突出屋面的结构(如女儿墙、变形缝、烟道风帽、管道等)相连接的阴角要做成平整光滑的小圆角;基层与檐口、天沟等连接的转角做成光滑的圆弧形,其半径一般在 之间。
)、屋面找平层的坡度要满足图纸设计和规范的要求,天沟内落水口周围做成略低的洼坑,水落口周围直径 范围内的排水坡度不应小于 。
) 、一旦防水层做好后,立即组织施工上部的混凝土保护层,并做好相应的保护措施。
、厨厕间工程防水) 、厨厕间的防水基层必须用 :的水泥砂浆做找平层,要求抹平压光无空鼓,表面坚实,不得有起砂掉灰现象。
在抹找平层时,凡遇到管子根的周围,要使其略高于地坪面,而在地漏的周围,则做成略低于地坪面的洼坑。
)、厨厕间的地面找平层的坡度以 为宜,凡遇到阴阳角处,要做成 左右的小圆弧。
)、基层必须基本干燥,在基层表面均匀泛白无明显水印时,才能进行涂膜防水层的施工。
施工前要把基层表面的灰尘、杂质清理干净。
)、对在涂布管子根部、地漏、平面与立面转角处以及下水管转角墙部位,必须认真涂布好,涂层比大面的厚度增加 左右以便确保防水工程的质量,并在涂布最后一层防水层固化前及时稀稀洒上少许干净的 的小豆石,作为防水层与水泥砂浆面层的过渡层。
水电工程施工方案一、工程概况本工程为某新建住宅小区水电工程施工方案,项目名称为XX小区,位于XX县XX街道,总建筑面积约XXX平方米,总共有XXX户住宅。
工程内容包括给水系统、排水系统、给电系统和配电系统,总工期约为XX个月。
二、施工准备工作1. 组织结构施工团队由XX公司派遣的水电工程师、技术工人和现场监理人员组成,负责制定施工计划、安排施工人员和监督工程质量。
2. 人员管理严格执行相关安全生产法律法规,建立施工队伍安全教育制度,对每位施工人员进行安全培训和岗前考核。
3. 施工设备准备需要的施工设备和机械,包括挖掘机、混凝土搅拌机、压路机、塔吊等,并保证设备的正常工作和检修。
4. 施工材料采购各种施工所需的材料,包括管道、电缆、配电箱、电器设备等,并保证材料的质量和供货周期。
5. 安全措施严格落实施工现场安全防护措施,确保施工人员和周边居民的人身安全。
三、工程施工流程1. 地下管道施工根据给水系统和排水系统的设计方案,在施工现场进行地面开挖,安装给水管道和排水管道,并进行管道试压和保温处理。
2. 配电线路铺设根据配电系统的设计方案,在施工现场进行配电线路的铺设和安装,包括主干线、支线及各个户内配电线路。
3. 电器设备安装根据给电系统的设计方案,安装各种电器设备和配电箱,并进行必要的线路连接和接地处理。
4. 系统调试和验收所有管道、电缆和设备安装完成后,进行系统调试和验收,确保给水系统、排水系统和配电系统的正常运行和安全稳定。
四、施工质量控制1. 施工检查每天对施工现场进行巡检,检查施工质量和安全防护措施,并及时纠正存在的问题。
2. 质量验收由专业验收人员对施工现场进行质量验收,确保施工质量符合相关标准和规定。
3. 施工记录及时记录施工过程中的关键信息和重要数据,包括施工进度、材料使用、人员考勤等,做好施工档案管理。
五、环境保护和清理1. 施工现场保洁严格管理施工现场,及时清理施工垃圾和废弃材料,保持施工现场整洁。
水厂取水头部水下工程施工方案(最终版)一、前言水是生命之源,安全高效的取水工程对于城市的供水系统至关重要。
水厂取水头部水下工程是保障取水正常运行的关键环节,本文将介绍水下工程施工方案的最终版,确保施工顺利进行并确保取水工程的安全运行。
二、工程背景水厂取水头部水下工程位于水厂取水口的下游,是连接水库和水厂取水口的重要通道。
目前,水下工程存在一些老化问题,需要进行维护和更新,以确保取水工程的正常运行。
三、施工方案1. 工程范围水下工程施工范围包括水下管道的更换、修复以及相关设备的检测和更新。
2. 施工步骤1.准备工作:组织人员,准备必要的设备和材料。
2.水下勘查:使用潜水员或无人潜水器对水下情况进行细致勘查,确定具体施工方案。
3.水下管道更换:根据勘查结果,对老化严重的水下管道进行更换。
4.设备更新:更新相关设备,确保取水系统的稳定运行。
5.施工结束:完成施工后,进行必要的测试和验收。
3. 施工安全措施1.严格执行施工方案,确保施工质量。
2.做好施工现场标识,保障施工安全。
3.定期进行施工现场检查,及时发现并解决安全隐患。
四、施工效果经过本次水下工程施工,水厂取水头部水下工程得到了更新和维护,取水系统得以更好地运行。
施工后的效果将提升取水效率,延长设备使用寿命,确保城市供水系统的正常运行。
五、结语水厂取水头部水下工程的施工方案经过精心设计和实施,确保施工顺利进行并达到预期效果。
水下工程的更新和维护对于水厂取水系统的发展至关重要,希望本方案能够为水厂取水系统的正常运行和城市供水系统的稳定服务做出贡献。
给水工程施工给水管道除接消火栓支管采用球墨铸铁管外,其余均采用夹砂玻璃钢管,其中过路管采用刚度为10000N/m2的夹砂玻璃钢管,其它采用刚度为5000N/m2的夹砂玻璃钢管,管件均采用夹砂玻璃钢管件。
消火栓、阀们井、排气阀(井)及排泥阀(井)参照国标图施工.所有管件如果为标准管件,按照国标要求由厂家加工,如果为非标准管件,按照设计要求现场制作加工。
5.10。
1土方工程一、管线定位测量及放线:按照设计图要求对给水管道的平面位置进行平面定位。
如果在实际施工过程中出现平面位置与其他管线冲突,则及时通知设计院进行现场处理。
每段施工完毕后,根据实际的施工情况在平面图中标注已经敷设的位置及坐标,可以及时的反映已经施工的管道定位及布置情况,及时分析整个给水工程完成情况。
测量人员根据施工图进行管段的起点、终点、转折点、室外消火栓、排气及排泥井的平面定位,用全站仪进行平面坐标放样,打设钢筋桩。
在土方开挖开始前,根据工程情况,准备测量仪器并进行标定,测定管道中心线及附属构筑物的位置(即施工放线工作)。
管道的中线位置、基底标高、各个预留接管井及特殊井的位置以及管道的交叉等,必须符合设计图纸或项目监理的要求;核对接入原有管道接头外的高程;测量有关的地面、箱涵、地下管道高程;上述测量的误差应符合GB50268-97中表2。
0.5的规定。
管线一般为直线测量,采用经纬仪定线方法,已经定位好的管道起点、终点、转折点之间直线一般采用经纬仪定直线中间加桩,把经纬仪中心对准起点,用望远镜的视线对准终点或转折点,在中间加密桩,最后沿桩拉线洒白灰即为管沟中心线,局部室外消火栓、排气及排泥井的平面位置根据结构物轴线及管道中心线直接拉钢尺定位。
管道中心线白灰明示之后,根据《给水排水管道工工程施工及验收规范》中要求的沟槽上口宽度及中心桩定出的管沟中心位置,在地面上撒白灰标明开挖边线。
开挖管沟后中心桩会被挖去,然后把管线中心线位置移到横跨管沟的坡道板上,坡道板每隔20米设置一个,直接埋在地上,在测量管线中心线时,可以按照视线方向把中心线设置在各坡道板上,并钉小钉标定位置.同时在坡道板上做高程标志,用水准仪测出各坡道板顶的高程,根据板顶高程和管底设计高程之差来控制开挖深度,将该计算值用红油漆标示于坡道板上,以控制管沟开挖的深度和坡度,坡道板要求在妥善保护,这种方法实用于人工开挖管沟的情况,机械开挖直接边挖测量人员边下沟立尺实测沟底高程来控制挖深和坡度。
施工用水方案范文一、施工现场水资源分析1.项目地理条件:项目地处城市或乡村,是否有水源和水源的稳定程度;2.附近的水资源供应是否充足,例如自来水供应等;3.施工现场是否有河流、湖泊、水库等水源供应。
二、施工场地用水需求分析1.施工现场的主要用水需求:混凝土搅拌、洗车、灌溉、员工生活用水等;2.不同施工阶段的用水需求变化情况,例如地基处理、桩基施工、结构施工等;3.用水的峰值时段和持续时间。
三、施工水资源利用方式1.合理利用自然降雨:设置雨水收集系统,收集并利用降雨水滋润施工区域;2.利用地下水:对于地下水资源较为充足的地区,可设置井水泵站,利用地下水满足施工需要;3.利用可再生水资源:回收和利用排水、洗车废水等可再生资源,在经过合适的处理后,供给施工用水;4.合理利用自来水:对于城市供水充足的地区,可利用自来水满足施工需求,但需注意合理控制用水量,避免浪费。
四、用水设备与管理1.设备选择:根据施工用水需求的差异和水资源的供应情况,选择适当的设备,例如混凝土搅拌机、水泵、喷淋设备等;2.设备使用和维护:合理使用和维护用水设备,确保设备的高效运转和水资源的有效利用;3.用水管理:制定合理的用水管理制度和措施,监控和控制用水过程中的浪费和损耗。
五、节水措施1.施工过程中的节水措施:采用节水型设备,例如低水压洗车设备、节能型喷淋设备等;2.混凝土搅拌水的循环利用:对于混凝土搅拌过程中的废水,经过过滤和处理后,再次供给搅拌过程中使用,减少水的消耗;3.利用节水型材料:选择节水型材料,例如具有较低吸水性的混凝土、石材等;4.加强施工人员的节水意识:通过教育和培训,提高施工人员对节水重要性的认识,鼓励他们在施工中采取节水措施。
六、应急准备在施工现场设有应急水源,例如储水池或储水桶等,以备不时之需。
七、施工用水管理1.建立用水管理制度:制定用水管理制度,明确用水的责任主体,约束用水行为,促进水资源的节约和合理利用;2.监测用水量:建立用水监测系统,及时了解用水量和用水情况,发现用水过多或浪费的情况,采取相应的纠正措施;3.与当地水资源部门合作:与当地水资源部门建立良好合作关系,共同推动施工用水的管理和节约。
用电用水施工方案在施工中,用电用水是一个十分关键的环节,合理的用电用水方案能够有效提高施工效率,保证工程顺利进行。
下面将针对用电用水施工方案进行具体讨论和分析。
用电方案施工前的准备在施工前,需充分了解工程用电需求,包括设备功率、设备数量等信息。
并联系当地供电部门,确定配电房位置和电源容量。
安全用电在施工现场设置明确的用电区域,做好用电设备的接地保护工作。
严格控制用电设备的接线数量,避免因过载导致火灾等事故。
节约用电合理规划用电设备的使用时间,尽量避免同时大功率设备同时开启。
选择节能电器设备,减少不必要的用电浪费。
用水方案施工前的准备需提前确定工地的水源位置,检查供水管道是否完好,以确保施工期间能够正常供水。
同时准备好必要的消防设备和器材。
合理利用水资源在施工中要合理利用水资源,避免浪费。
设置专门的排水系统,收集和循环利用施工废水,减少对环境的影响。
安全用水严格按照相关规定使用水资源,确保水质符合相关标准。
加强水电设备的维护保养,防止水资源污染及泄漏事故的发生。
综合施工方案协同作业用电用水在施工中往往需要同时进行,要确保用电用水系统的协同作业。
合理安排用电用水设备的位置,避免干扰和安全隐患。
周密计划在施工前制定周密的用电用水施工计划,包括工程量、用电用水设备的投入、使用时间等信息。
可以提前发现问题和安排合理的衔接。
及时调整随着施工进展,可能会有用电用水方面的调整需求。
施工方要及时响应,并做出相应调整,确保施工进展顺利。
综上所述,科学合理的用电用水施工方案对于工程的顺利进行和安全可靠至关重要。
只有充分考虑到用电用水的各种因素,并采取正确的措施,才能有效提高施工效率,保证工程质量,实现工程目标的顺利实现。
第一章编制说明1.1编制依据(1)山西永济“上大压小”热电联产工程“四通一平”建筑及安装工程施工招标文件和答疑。
(2)主要施工及验收规范《给水排水管道工程施工及验收规范》GB50268—97(3)山西永济“上大压小”热电联产工程五通一平施工图(第一次修改)F0097S-Z0100A。
(4)国家现行的相关其它标准、规范、政策等。
(5)施工现场所处区域的地形地貌、气候气象资料以及施工现场和周围环境的实际情况。
1.2编制目的为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工方案,以指导施工顺利地完成本工程项目的安装。
大力推广应用新技术、新工艺、新材料,控制工程成本,缩短工期,创建优质工程为目的。
第二章工程概况2.1 工程概况本工程为永济热电厂厂外施工用水管道安装工程,工程供水管网呈环状布置,各施工区从主环网接出呈枝状布置,主要用于现场的生产、生活、消防。
主要工程量:DN273×8焊接钢管1313米、DN219×6焊接钢管487米、消防井(消防栓SA100/65)14座、阀门井(闸阀)18座和管道的防腐工程(普通沥青玻璃丝布)。
建设地点:山西省永济市蒲州电厂扩建端测。
本工程建设单位:永济热电厂;监理单位:上海斯耐迪工程咨询监理有限公司;施工单位:中能建山西电建三公司;设计单位:山西电力勘测设计院。
施工范围:厂外施工用水管网第三章施工准备及部署3.1 施工组织系统本工程采用项目法施工管理模式组织施工,厂外施工用水管网安装与土建归属一个项目部管理,由项目经理对外代表公司与工程相关各方进行业务联系,处理施工中各方面问题,对内协调各专业工种的施工,全面负责工程生产、技术、质量、安全工作。
本工程按专业进行分工负责,在项目经理领导下,现场所有人员分工合作,共同完成工程的各项任务。
项目部组织机构如下图:项目经理部组织机构图1.项目经理部施工技术员:负责该专业劳动力安排、施工技术管理工作及3.1.1工种间协调工作技术员:负责管道安装劳动力安排、现场施工技术工作及工种间协调工作。
质量试验员:负责各专业工种施工质量的检验、监督,有关标准、规范的贯彻执行和管道安装的各项实验。
材料管理员:负责材料、设备的采购申报、接受及现场的保管、发放工作。
安全员:安全措施的落实、检查工作和现场安全施工监督管理。
3.1.2现场施工班组施工用水施工班:负责施工用水管防腐、运输、安装、焊接的安装工作。
3.2 现场管理方法现场以项目法组织施工。
项目法施工是我国施工企业根据经营战略和内外条件,按照企业项目的内在规律,通过对生产诸要素的优化配置与动态管理,实现项目合同目标,提高工程投资效益和企业综合经济效益的一种科学管理模式。
项目法施工的最大好处是项目经理部成为施工现场指挥系统的管理机构,能缩短甲方与施工单位的距离,便于对计划、合同的管理和质量、成本的控制,以便负责施工的工程项目能达到预期的最佳效果和最终目的。
项目经理部实行项目经理责任制,经理全面统筹和协调整个施工现场的一切日常工作,负责与业主、工程监理和现场各施工单位的沟通联系,团结现场全体施工人员,调动一切积极因素,保证工程按照规定的目标高速、优质、低耗地全面完成。
项目经理部的管理人员应深入施工现场,检查施工进度和质量,发现问题及时采取措施处理,主动配合其他承包单位的施工,努力做好各方面工作。
施工员按专业分工负责,管理、安排、指导对口班组施工。
在项目经理的统一指挥下,全体人员团结合作,互相促进,科学管理,密切协调,保证工程顺利进行。
在实际管理过程中,须着重做好以下几个方面的工作:(1)现场所有人员必须服从项目经理部的统一调配和指挥,自觉遵守现场规章制度和劳动纪律,熟悉施工规范,做到安全生产。
(2)施工管理人员要积极工作,深入现场,经常检查施工进度和质量。
参加有关单位组织的巡场和协调会议,发现问题及时纠正、采取措施予以解决。
现场各专业施工员即要各施其职,又要相互配合支持,合理调配劳动力,科学安排施工程序,密切协调各工种搭接,共同向项目经理负责。
(3)项目经理负责部每周召开一次内部碰头会,汇报施工进度,提议质量措施,交换具体意见,讨论存在问题,研究解决办法,总结经验教训,商议今后工作。
(4)现场所需劳动力,由项目不根据施工计划和实际需要,向劳务分公司要求,调派有关专业的施工班组进场施工。
(5)现场施工班组接受项目经理部和分公司的双重领导,必须保证每天的实际工作时间和必要的加班赶工,按期、保质量地完成施工员下达的工程任务。
(6)进入施工高峰期,估计可能出现劳动力不能满足施工进度所需的情况,项目经理部有权要求施工组赶工或采取其他应变措施,确保工程进度。
(7)运用统筹组织施工,这是对于合理安排、科学管理、缩短工期、减低成本等行之有效的管理方法。
施工网络计划压迫突出管理工作应抓紧的关键活动,显示各项活动的机动时间,使管理人员做到胸有全局,自觉加强对重要工序的组织和管理,以便工程能获得好、快、省、安全的效果。
以总体施工网络计划为依据,结合甲方要求和土建进度,编制月、旬施工进度计划,并提交给现场各有关单位以争取得到支持和配合。
根据实施过程中的实际完成情况,及时调整进度计划,实行动态控制管理。
对施工中出现得计划偏差,应及时采取积极有效的措施,做到“向关键线路要工期,在非关键线路上挖潜力”,保证作业计划的严肃性和可行性,以达到宏观调控的目标。
3.3施工前期准备工作3.3.1 调查搜集资料(1)实地勘察工程施工作业区的地质情况是否有对施工不利的软基、杂填土及地下水位情况等因素,以便施工前做好准备工作。
实地勘察工程施工作业区内影响施工的各种地上、地下障碍的位置,以便施工前及时做出工程变更及各种处理方案。
(3)搜集有关的原有输水管道及其它地质、气象等技术资料。
3.3.2 外部协调工作(1)严格履行协议中制定的条款,对于执行合同与协议中所遇到的问题及时与业主取得联系。
3.3.3 技术准备工作(1)首先熟悉工程设计图,并理解设计人的构思,然后对图纸作如下审核:图纸有无缺漏错误,是否符合现场实际,平面与高程是否相符等。
(2)建立测量控制网。
为达到施工中的管线位置、高程符合设计要求,应在施工前标定施工范围,组成测量控制网,保障施工放线需要、质检需要,并定期检查校核。
3.3.4 物资准备工作公司供应的DN273×8、DN219×6焊接钢管材料到现场首先组织施工人员进行防腐。
材料员校核数量,根据工程进度落实到位,作出计划,保障工程的进行。
3.3.5 组织学习工程开工之前,工程技术人员首先要熟悉图纸以及本工程所执行的规范、标准,同时要对本工程要达到的质量等级,做到心中有数,并组织有关操作层人员对施工图纸、施工方案、质量计划、有关规范进行学习,并层层交底,强化每个人的质量意识,避免不合格品的出现。
3.4 施工现场布置为加快施工进度,减少临时设施,体现文明施工,布置施工现场遵循以下原则:(1) 符合施工要求和工作方便,充分利用已成构筑物或设施。
(2) 安排整齐有序。
(3) 注意运输道路的畅通。
(4) 材料存放地点和施工现场的距离要近,尽量减少搬运次数。
3.4.1 施工供水本工程用水主要有钢管打压试验用水量小可直接接电厂原有水源。
3.4.2 施工用电柴油发电机组供电;3.4.3 机械设备停放场施工机械设备在施工临时场地集中停放。
3.5 劳动力需用计划根据施工预算的用工分析和施工进度计划需要,合理配制劳动力,具体劳动力需用计划(见附页1)3.6主要机械、工机具使用计划根据施工预算的机械用量分析和施工进度计划工程量需要,做出主要机械、工机具的使用计划(见附页2)附页1 劳动力需用计划表附页2 主要机械、工具使用计划表第四章工程施工方案项目部在开工前,提前与建设单位联系,具备开工条件时,提前向监理工程师提交开工申请,监理工程师签署开工令后方可进场施工。
施工现场以保证安全、方便施工、加快进度为原则,将该工程分为3个工作面,分别由3个专业施工班组同时进行施工。
(1)管道防腐(2)土方开挖(3)管道安装;(4)钢管焊接;(5)夯填土施工。
4.1 管道防腐4.1.1防腐产品的结构管道外壁采用普通沥青和玻璃丝布防腐,根据设计要求防腐结构为:普通沥青——玻璃丝布——普通沥青;总厚度≥0.6mm。
4.1.2普通沥青玻璃丝布外防腐生产工艺流程4.1.3普通沥青玻璃丝布防腐施工工艺技术a、外壁及焊缝预处理钢管外壁除锈前进行表面预处理,将外表面的油污、泥土、杂物清理干净,焊缝的焊接飞溅物及焊瘤打磨掉,要求无菱角、无毛刺,保证外壁及焊缝表面光滑。
b、外壁除锈外壁清理完毕后,用钢丝刷进行外表面人工除锈,要将外表面的浮锈及氧化铁清除干净,金属表面的除锈处理等级要达到SYJ4007-86规定st3级标准,经检测合格后,应在8小时内涂底漆。
c、涂底漆底漆涂刷前严格按照生产厂家的技术要求进行搅拌、熟化。
涂刷时钢管外壁应干燥、无尘。
底漆采用人工涂刷,安先轴向,后周向的步骤进行。
涂刷时漆膜要饱满、均匀、无气泡、无凝块、无流淌、无漏刷。
且应外壁一次涂刷完,底漆厚度为0.1-0.2mm,管两端各留裸管150-200mm不涂刷,便于钢管组对及焊接。
d、缠玻璃丝布在底漆涂刷完毕后即可进行缠绕玻璃丝布,规格0.3×200m/卷。
要求玻璃丝布表面平整、无折皱和空鼓。
玻璃丝布的压边宽度为30-40mm,搭接接头长度为100-150mm,各层搭接接头应错开,两端预留50mm的阶梯接茬。
e、涂面漆玻璃丝布缠绕完毕后,立即涂刷面漆,面漆采用人工刷涂。
面漆严格按照生产厂家技术要求进行搅拌、熟化。
面漆涂刷的步骤与底漆相同,一次刷涂完毕。
在常温下涂底漆与面漆的间隔时间不应超过24小时。
焊口外壁防腐在管道焊接完毕、焊接检验及水压试验合格后进行,方法、步骤、要求与钢管防腐相同,底漆与原有漆膜接茬良好,不能留接茬线,玻璃丝布缠绕时与原防腐层所留阶梯接茬、压茬良好。
每天工作结束后,可用配套供应的稀释剂清洗涂刷工具,稀释剂用后滤去杂物,密闭封存,可再次使用。
4.1.4 防腐层检验、修补及保护a、检漏和补漏钢管运输、安装、对口移动所造成的钢管外壁防腐层的损伤及时进行修补。
仅损伤表面的可将损伤处及周围处理合格补涂面漆;若伤及玻璃布则应将周围玻璃布处理或阶梯接茬逐层搭接、压接补好,应注意缠绕方向同原防腐层玻璃布方向一致;若损伤露出金属表面时应按焊口防腐步骤将所有松动部位清理掉,并将粘接牢固部位做成阶梯接茬,然后逐层涂刷,粘压到要求厚度。
b、质量检验。
(1)外观检查:所有防腐管道及管件,抽样逐层进行检查,表面应是均匀、饱满、平整、无空泡、凝块、麻面、皱纹。
(2)厚度检查:每20根(件)抽样1根(不足20跟时亦抽查1根),每根受检查管两端和中间共检查3个截面,每个截面上下左右4个点,最薄的不得小于0.6mm,若不合格抽查两根。
