目录一、工程总体概况----------------------------------------------------------- 1二、编制依据--------------------------------------------------------------- 7三、施工准备--------------------------------------------------------------- 8四、土方开挖原则---------------------------------------------------------- 10五、土方开挖及基坑支护施工总体部署---------------------------------------- 11六、土方开挖施工---------------------------------------------------------- 11七、工期安排-------------------------------------------------------------- 15八、机械设备及劳动力计划-------------------------------------------------- 16九、基坑降排水------------------------------------------------------------ 17十、基坑监测-------------------------------------------------------------- 19 十一、应急措施------------------------------------------------------------ 20 十二、土方开挖安全要求---------------------------------------------------- 20 十三、土方开挖质量管理---------------------------------------------------- 21 十四、文明施工管理和环保要求---------------------------------------------- 21 十五、扬尘治理要求-------------------------------------------------------- 22十六、安全生产应急预案---------------------------------------------------- 25一、工程总体概况1.1工程概述本工程位于,总建筑面积 m2。
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录第一章编制依据 (3)第二章工程概况 (3)一、整体工程概况 (3)二、土方开挖工程概况 (4)土方开挖方式 (4)本工程采用大开挖形式,因为独立基础之间距离不到一米,底部是卵石,所以采用大开挖;分层开挖防冻; 基础埋深>-5.00M,为深基坑施工,开挖深度较大,基坑开挖深度超过地下水位线约2、5M须降水,施工过程中水平运输和垂直运输难度较大,必须统筹考虑深基坑的施工组织。
(4)采取的的措施: (4)1)、本工程基坑支护主要采用大放坡,大放坡的系数在本工程采用基坑放坡坡比一般为1.00~1.25,边坡采用阶梯式,梯段水平宽度>1.5米,以满足降水井布置要求。
(4)2)、首先进行开挖位置的地下降水,待开挖土方的地下水位及土壤含水率达到开挖条件后,方可进行土方开挖工作。
(4)3)基坑开挖分层按梯段开挖,每层的挖土厚度控制在2.0米左右。
(4)4)、因场地狭小基坑边缘不得留存回填土,所有回填土必须运到业主指定的存土场。
减少基坑外侧的荷载。
(4)5)、土方开挖完毕后,应立即进行垫层施工,防止地基、雪水及地下水浸泡、受冻,以保证基底的稳定性。
(4)6)、基坑土方开挖时作好基坑监测,而且应根据基坑监测数据来控制挖土速度、挖土方式,防止基坑失稳。
侧边坡,采用五彩布覆盖防止雨、雪水冲刷产生滑坡,彩条布上端用沙包双层码放压牢,下端用木方卷边记牢用重物坠之。
(4)7)作好排水措施,以便有效的及时的将雨、雪水排出基坑;基坑开挖后,或在基础施工过程中,土方还未回填,这时在基坑周围堆放高度大于等于500M M的挡水围堰,在基坑底部距沟底200M M距离设排水沟及集水坑,并设大功率的排水泵。
(5)8)作好基坑周围的安全围护措施,坚决避免高空坠物打击和高空坠落伤人的现象;在基坑四周一米范围内搭设栏杆,围设密目网,挂安全警示牌,夜间设警示灯。
--------------------------------------------------------------------------------------------------------------------------------------------华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:---------------------------------------------------------精品文档--------------------------------------------------------------------------------------------------------------------------------------------目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点8第五章施工部署8一、施工顺序8二、主要管理人员配备9三、施工人员及主要机械配备9第六章施工进度计划10第七章施工工艺10一、施工工艺10二、基坑降水、排水13三、土方开挖顺序及相关技术措施13第八章施工质量保证措施15一、质量标准15二、成品保护16三、应注意的质量问题16第九章施工安全保证措施17一、安全生产目标17二、安全生产管理原则17三、土方施工安全措施18四、用电安全保证措施19五、机械安全保证措施19---------------------------------------------------------精品文档--------------------------------------------------------------------------------------------------------------------------------------------六、电(气)焊作业安全保证措施20七、雨天施工安全保证措施20八、环境保护措施21九、基坑临边安全防护措施21第十章施工监测及应急措施22一、施工监测22二、应急措施22第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。

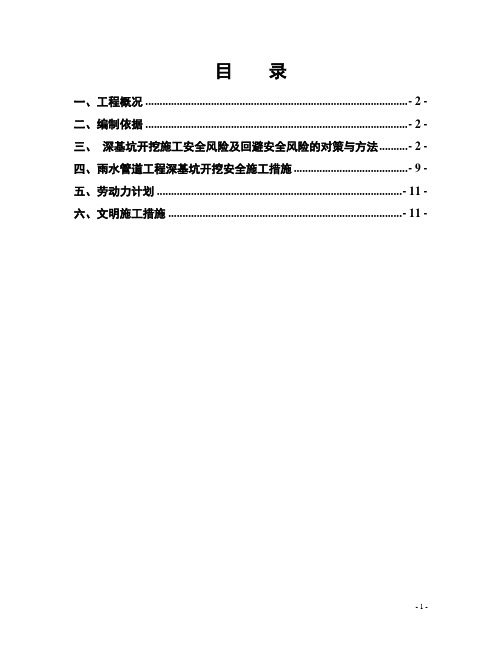

目录一、工程概况 ............................................................................................ - 2 -二、编制依据 ............................................................................................ - 2 -三、深基坑开挖施工安全风险及回避安全风险的对策与方法.......... - 2 -四、雨水管道工程深基坑开挖安全施工措施 ........................................ - 9 -五、劳动力计划 ...................................................................................... - 11 -六、文明施工措施 .................................................................................. - 11 -- 1 -一、工程概况雨水管道基坑沟槽开挖深度超过5米,属于超深基坑、槽开挖,编制专项的深基坑开挖施工方案指导施工。
二、编制依据1.《施工现场管理标准》(QB-MCCG—0001-2009);2.《建筑基坑工程监测技术规范》(GB50497—2009)3.《建筑地基基础工程施工质量验收规范》(GB50497-2009);4.《建筑边坡工程技术规范》(GB50330—2002);5.《施工现场临时用电安全技术规范》(JGJ46-2005);6.《建筑机械使用安全技术规程》(JGJ33—2001);三、深基坑开挖施工安全风险及回避安全风险的对策与方法1。
深基坑开挖时主要存在的风险有:(1)沟槽坡顶的坍塌、槽边土的剥落和槽边土的整体滑坡;(2)深基坑开挖导致周围地基土体的变形,对相邻的电线杆、管线、建筑物及地下管网产生的影响;(3)基坑开挖后,临边施工作业易造成高处坠落;2.深基坑开挖回避安全风险的对策与方法(1)采取行之有效的的施工方法根据现场实际情况,雨水管道工程部分基坑深度达到五米深,施工困难。
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施11第八章施工质量保证措施14一、质量标准14二、成品保护14三、应注意的质量问题14第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施16四、用电安全保证措施17五、机械安全保证措施17六、电(气)焊作业安全保证措施18七、雨天施工安全保证措施18八、环境保护措施18九、基坑临边安全防护措施19第十章施工监测及应急措施19一、施工监测19二、应急措施20第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录1第一章编制依据2第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施11第八章施工质量保证措施13一、质量标准13二、成品保护14三、应注意的质量问题14第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施15四、用电安全保证措施17五、机械安全保证措施17六、电(气)焊作业安全保证措施17七、雨天施工安全保证措施18八、环境保护措施18九、基坑临边安全防护措施19第十章施工监测及应急措施19一、施工监测19二、应急措施19第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
5米深基坑支护方案介绍在土木工程中,当需要在地面以下挖掘一定深度的基坑时,常需要采取不同的支护方案以确保基坑的稳定性和安全性。
本文将介绍一种适用于5米深基坑的支护方案,包括基坑土方开挖、支护结构设计以及施工方法等方面的内容。
基坑土方开挖在进行基坑土方开挖前,需要先进行详细的勘察和测量,以了解地质条件和地下水位等相关信息,并综合考虑周围环境情况。
对于5米深的基坑,一般可以通过机械挖掘进行土方开挖。
在进行土方开挖时,需要确保开挖的尺寸和边坡坡度符合设计要求。
同时,要注意土方开挖的排土方式,以保证施工现场的干净整洁,并避免土方碰撞到周围建筑物或管线等。
支护结构设计在进行5米深基坑的支护设计时,需要考虑以下几个因素:1. 土质类型对于不同类型的土质,其支护方案也会有所不同。
一般可以根据地质勘察中获取的土质信息,选择适当的支护结构类型。
2. 基坑形状和尺寸基坑的形状和尺寸也会对支护结构的选择产生影响。
通常,基坑的形状可以为长方形、圆形或不规则形状,相应地,需要选择合适的支护结构类型。
3. 基坑周围环境基坑周围的环境因素,如邻近建筑物、道路或管线等,也会对支护结构的选择和设计产生影响。
要确保支护结构不会对周围的建筑物和设施造成损坏或影响。
根据以上因素考虑,对于5米深基坑,一种常用的支护结构方案是采用混凝土板框支护。
混凝土板框支护是一种常见的支护方式,其支护结构由钢筋混凝土板和框架组成。
在支护结构的设计中,需要确定混凝土板的厚度、钢筋的布置和框架的间距等参数。
此外,还需要保证混凝土板和框架的施工质量,以确保支护结构的稳定性和耐久性。
施工方法在进行5米深基坑的施工时,需要按照以下步骤进行:1.土方开挖:使用适当的机械设备进行土方开挖,保持开挖尺寸和边坡坡度符合设计要求。
2.支护结构安装:在土方开挖完成后,按照支护结构设计要求,安装混凝土板和框架。
注意保证支护结构的准确位置和稳固性。
3.支护结构加固:根据需要,对支护结构进行必要的加固和补强。
南宁市石埠路(高速路至罗文大道南段)B线雨水工程超5米深沟槽开挖安全专项施工方案第一章工程概述一、工程概况本项目贯穿南宁市高教园区中部,临近园区内西北方向外环高速公路出入口、连接324国道,是高教园区对外交通的重要组成部分。
西起于与堤路园延长线平交口,起点桩号BK2+836.443,路线逐渐呈由西向东的走向,先后与规划路、树人路、鹏飞路相交,止于与罗文大道交叉口前,终点桩号BK6+300。
排水工程包含雨水工程和涵洞,总雨水汇水面积约345.02公顷,雨水管全长6797米(不含d300雨水联接管),雨水管主管最小管径d600mm,最大过水断面B×H=4000mm ×2000mm。
设置涵洞5道,其中钢筋混凝土盖板涵2道,圆管涵2道(拆除旧涵新建)。
二、本工程的主要技术标准:本工程雨水管道分为石埠河雨水系统和西明江雨水系统,排水体制采用雨、污分流制。
管材采用钢筋混凝土Ⅱ级平口管,管道基础采用180度混凝土基础,管沟槽要求落在地基承载力fk≥180kpa的原土或路基换填土层上。
三、地形、地貌:南宁市石埠路(高速路至罗文大道南段)位于南宁市西乡塘大学路南侧,沿线路段地貌单元为南宁盆地邕江南岸Ⅱ级阶地,地貌单元相对较复杂,沿线局部在耕地、小土坡、房屋住宅地等经过,地形起伏不大。
四、工程地质、水文情况1、场地土层分布及其性质经钻探查明,场区内的土体主要为填土、第四系河流冲积相的粘土、亚粘土、圆砾,泥岩、粉砂岩等。
根据场地的地貌单元土的成因类型及其物理力学特征,对沿线的土层进行划分,自上而下,各土层依次为:素填土、耕植土、淤泥质土、粘土、粉质粘土、粉土。
2、地下水经钻探揭露,在勘察深度内,场地内埋藏的地下水有:1)、上层滞水主要赋存于杂填土①1、素填土①2、耕土①3、淤泥质粘土③1中,补给来源主要为大气降水入渗,其水位、水质、水量变化受日常气候影响,动态不稳定,无统一的地下水位。
钻探期间,未取到该层水。
XXX化粪池深基坑专项施工方案编制人:审核人:一、工程概况本项目为******室外区配套工程,整个小区设有5#化粪池3个,分别位于小区东西南北4个角。
根据5#化粪池的现场实际情况,考虑到现状地下水位相对较高,基坑挖深在地下水位以下。
为了确保基坑开挖的安全,根据设计提供的基坑围护方案,施工采用分层放坡开挖。
本工程工期安排在2019年6月-7月期间施工,施工期间特别要注意安全施工和季节性施工。
二、编制依据1、《建筑基坑工程技术规范》 YB 9258-972、《建筑基坑支护技术规程》 JTJ120-993、《混凝土结构工程施工及验收规范》 GB502044、其他相关行业规范和地方法规。
5、我单位现有的技术水平、施工管理水平和机械设备配备能力。
三、施工部署本工程的施工部署需按照业主对整个工程现场施工作业面的具体情况而定。
1 施工筹划根据目前的情况,我方拟先进行5#化粪池开挖施工,待5#化粪池基本完成,再进行10#化粪池的开挖施工。
2 本工程主要施工工艺及方案2.1 降水施工方案根据本地区土质分区情况,本工程上部以砂质粉土为主,分布厚度较大,渗透性较好。
本工程开挖深度较深,且无地下水隔断措施,在粉砂土中,地下水的处理决定着基坑能否安全施工的最关键因素之一。
因此,本工程降水施工不仅要做好降水施工的质量问题,还得做好降水施工的应急问题,如降水设备、供电情况、人员值班安排等。
2.2 土方开挖施工方案本工程土方开挖按分层分段、对称、平行开挖的原则进行,基坑采用2级坡按照1:0.3放坡系数进行放坡开挖施工。
具体放坡尺寸详见化粪池基坑开挖、深井布置平面图。
a 基坑开挖施工安排根据现场实地情况结合化粪池位置所示,2个5#化粪池布设位置较远,为了能尽可能节约施工时间和基坑开挖成本,我方对2个化粪池分别进行基坑开挖施工。
根据土方施工进展配置足够的施工机械、车辆、材料及人员。
①第一步土方施工开挖标高到原地面下4m左右。
在施工过程中,随基坑土方开挖清除施工范围内已经废弃的管线及障碍物。
第1篇一、工程概况本项目为某住宅小区深基坑土方开挖工程,基坑深度约为5.5米,占地面积约1000平方米。
土方开挖量约为5000立方米。
土方开挖完成后,需进行基坑支护和基础施工。
为确保工程质量和施工安全,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理负责整个施工过程的组织、协调和管理工作。
(2)项目技术负责人负责施工方案的编制、技术指导和现场监督。
(3)项目安全负责人负责施工现场的安全管理工作。
2. 施工材料(1)挖掘机:用于土方开挖。
(2)自卸汽车:用于土方运输。
(3)推土机:用于平整场地。
(4)搅拌机:用于混凝土搅拌。
(5)钢筋、水泥、砂石等建筑材料。
3. 施工设备(1)测量仪器:全站仪、水准仪等。
(2)防护用品:安全帽、安全带、防尘口罩等。
(3)施工工具:铁锹、镐头、撬棍等。
4. 施工现场布置(1)施工道路:设置环形道路,方便材料运输。
(2)材料堆场:设置材料堆场,分类存放各类材料。
(3)施工区域:划分施工区域,明确施工范围。
(4)安全警示:设置安全警示标志,提醒施工人员注意安全。
三、施工工艺1. 土方开挖(1)挖掘机开挖:采用挖掘机进行土方开挖,挖掘深度不得超过基坑深度。
(2)人工清理:挖掘机开挖后,人工清理基坑边缘及基坑内残留的土石。
(3)自卸汽车运输:将开挖出的土方用自卸汽车运输至指定地点。
2. 基坑支护(1)支护结构:采用钢板桩支护结构,钢板桩间距为1.0米。
(2)钢板桩施工:先进行基坑周边的钢板桩打入,然后进行基坑内钢板桩打入。
(3)支护结构验收:钢板桩打入后,进行支护结构验收,确保支护结构稳定。
3. 基坑降水(1)降水井布置:在基坑周边布置降水井,井间距为5.0米。
(2)井点降水:采用井点降水方法,降低基坑水位。
(3)降水效果验收:降水井投入使用后,进行降水效果验收,确保基坑水位降至设计要求。
四、施工质量控制1. 土方开挖质量(1)开挖深度:确保开挖深度符合设计要求。
华能伊春“上大压小”热电联产(2X350MW)新建工程行政、生产综合楼土方施工方案编制单位:中铁二十二局哈尔滨铁路建设集团有限责任公司编制人:编制日期:目录目录2第一章编制依据3第二章工程概况3一、整体工程概况3二、土方开挖工程概况3第三章工程地质条件5一、工程地质情况5二、水文地质情况错误!未定义书签。
第四章工程施工的重点与难点5一、工程施工的重点7二、工程施工的难点7第五章施工部署7一、施工顺序7二、主要管理人员配备8三、施工人员及主要机械配备8第六章施工进度计划9第七章施工工艺9一、施工工艺9二、基坑降水、排水11三、土方开挖顺序及相关技术措施11第八章施工质量保证措施14一、质量标准14二、成品保护14三、应注意的质量问题15第九章施工安全保证措施15一、安全生产目标15二、安全生产管理原则15三、土方施工安全措施16四、用电安全保证措施17五、机械安全保证措施17六、电(气)焊作业安全保证措施18七、雨天施工安全保证措施18八、环境保护措施18九、基坑临边安全防护措施19第十章施工监测及应急措施19一、施工监测19二、应急措施20第一章编制依据(1)业主提供的行政办公综合楼建筑图、结构图(2014年5月版);(2)业主提供的《岩土工程勘察报告》;(3)现场实际踏勘情况;(4)《工程测量规范》(GBJ50026-93);(5)机械挖土方工艺标准(GY102-1996);(6)人工挖土方工艺标准(GY101-1996);(7)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(8)其它的现行国家、电力规范、规程和标准。
第二章工程概况一、整体工程概况本工程集控楼及行政办公楼采用一体化设计,集中控制楼区域纵向长度为43.50m,,横向宽度为16.2m,共为三层,标高分别为±0.000m、5.600m、11.600m。
标高±0.000m 层设有蓄电池室、化学药品库和加药间等;标高5.600m层为电气配电间和办公用房;标高11.600m层为集中控制室、电子设备间、工程师室、打印机室和会议办公等辅助用房。
空调机房布置在24.900m层。
卫生间按需要分布在各层。
联合建筑物地上面积:13124㎡地上部分体积:60733m³,地下面积:1809㎡地下部分体积:8683m³。
办公区域分为7层,局部8层,标高分别为±0.000m、4.100m、8.000m、11.600m、17.100m、21.000m、24.900m、28.800m。
整个区域均有地下室,地下室标高为-4.800m。
二、土方开挖工程概况土方开挖方式本工程采用大开挖形式,因为独立基础之间距离不到一米,底部是卵石,所以采用大开挖;分层开挖防冻; 基础埋深>-5.00m,为深基坑施工,开挖深度较大,基坑开挖深度超过地下水位线约2、5m须降水,施工过程中水平运输和垂直运输难度较大,必须统筹考虑深基坑的施工组织。
采取的的措施:1)、本工程基坑支护主要采用大放坡,大放坡的系数在本工程采用基坑放坡坡比一般为1.00~1.25,边坡采用阶梯式,梯段水平宽度>1.5米,以满足降水井布置要求。
2)、首先进行开挖位置的地下降水,待开挖土方的地下水位及土壤含水率达到开挖条件后,方可进行土方开挖工作。
3)基坑开挖分层按梯段开挖,每层的挖土厚度控制在2.0米左右。
4)、因场地狭小基坑边缘不得留存回填土,所有回填土必须运到业主指定的存土场。
减少基坑外侧的荷载。
5)、土方开挖完毕后,应立即进行垫层施工,防止地基、雪水及地下水浸泡、受冻,以保证基底的稳定性。
6)、基坑土方开挖时作好基坑监测,而且应根据基坑监测数据来控制挖土速度、挖土方式,防止基坑失稳。
侧边坡,采用五彩布覆盖防止雨、雪水冲刷产生滑坡,彩条布上端用沙包双层码放压牢,下端用木方卷边记牢用重物坠之。
7)作好排水措施,以便有效的及时的将雨、雪水排出基坑;基坑开挖后,或在基础施工过程中,土方还未回填,这时在基坑周围堆放高度大于等于500mm的挡水围堰,在基坑底部距沟底200mm距离设排水沟及集水坑,并设大功率的排水泵。
8)作好基坑周围的安全围护措施,坚决避免高空坠物打击和高空坠落伤人的现象;在基坑四周一米范围内搭设栏杆,围设密目网,挂安全警示牌,夜间设警示灯。
本工程1层地下室区域深基坑开挖平面面积约1909平方米。
深基坑开挖深度为7.6m。
场地较平坦,地面高程约247.0m。
本基坑支护南侧土方开挖在地铁保护范围,为确保安全使用,对此段基坑侧壁土体变形、沉降应进行严格监控。
1、深基坑土方开挖剖面图见图1;2、基坑整体剖面图见图2。
第三章工程地质条件一、工程地质情况厂址所在地区三面环山,翠峦河由西向东贯流而下,形成东西向延伸的山间河谷盆地,地势宽阔而平坦。
地貌单元为平原,地形西高东低,海拔高程在243.17m~246.24m之间。
勘察所揭露地层岩性自上至下依次分别为:①素填土:杂色,由碎石、粘性土、灰渣等组成,稍湿,呈松散状态。
一般厚度1为1.70m~3.50m,层底高程241.69m~243.56m。
该层土为前期灰场道路,场地内局部分布,未经处理不能作为建构筑物的天然地基持力层。
①粉煤灰:灰色,松散,以粉粒为主,局部为细粒。
近年人工堆积而成。
该层在勘测区分布广泛,一般厚度为0.50m~4.10m,层底高程240.03m~243.84m。
由于该层属于近年人工堆积而成,沉积年限短,密实程度差(标准贯入试验平均击数为6击),因此,未经处理不能作为建构筑物的天然地基持力层。
②粉质粘土:黄褐色,黑褐色,无摇振反应,干强度、韧性中等,稍有光泽,可塑。
局部为软塑。
该层土分布不连续,部分地段存在,局部相变为粉土,为原始地表土,层厚一般为0.40m~1.20m。
=150kPa。
综合该层地基土的承载力特征值fak③圆砾:黄褐色,母岩成分以火成岩为主,一般粒径2.00mm~40.00mm左右,粒径2mm~5mm约占20%,粒径5mm~10mm约占10%,粒径10mm~20mm约占13%,粒径20mm~40mm约占20%,粒径大于40mm约占12%,最大粒径100mm左右,磨圆一般,分选一般,局部混有少量粘性土及粗砾砂,局部为卵石。
以中密状态为主,饱和。
该层在测区内分布均匀,为场地内主要地层一般厚度在.20m~5.30m之间,层顶埋深0.50m~4.10m,层顶高程240.03m~243.97m。
重型动力触探试验结果统计见表2.2。
表2.2 ③圆砾层重型动力触探试验成果统计表为350kPa。
γ=21.0kN/m3,压缩模量为35Mpa,地基土的承载力征值fak④ 凝灰岩:灰色,主要成分以钾长石、斜长石、角闪石为主,钾长石的含量大于斜长石的含量,凝灰质结构,块状构造。
钙质、泥质胶结,胶结较好。
强风化状态,岩芯呈土状、碎块状。
岩体坚硬程度为软岩,完整程度破碎,岩体的基本质量等级为Ⅴ级。
该层在勘测区内分布均匀,一般厚度为1.20m~6.80m,层顶埋深4.20m~7.70m,层顶高程236.57m~239.41m。
该层土标准贯入试验击数均大于50击。
结合可研阶段勘察资料,综合推荐该层地=400kPa。
基土的压缩模量为45Mpa,承载力特征值fak⑤ 凝灰岩:灰色,主要成分以钾长石、斜长石、角闪石为主,钾长石的含量大于斜长石的含量,凝灰质结构,块状构造。
钙质、泥质胶结,胶结较好。
中等风化,岩芯呈短柱状。
岩体坚硬程度为较软岩,完整程度较破碎,岩体的基本质量等级为Ⅳ级。
本次勘察深度内大部分钻孔未穿透此层。
结合可研阶段勘察资料,综合推荐该层地基土的=700kPa。
承载力特征值fak水文地质条件厂址区地下水属第四系孔隙潜水和基岩裂隙水,局部具微承压性质,含水层主要为圆砾层及强风化岩石,透水性较好,结合室内土工试验结果,推荐主要含水层圆砾层渗透系数k=0.5cm/s~2.0cm/s。
地下水与河水的水力联系密切,水位随季节变化很大,地下水位埋深一般为1.00m~4.30m,地下水位年变化幅度2.00m左右。
该地区的地下水补给来源为大气降水与河水侧向径流补给;排泄方式主要为蒸发、人工开采及地下径流等。
根据《中国地震动峰值加速度区划图》(GB18306-2001)和《中国地震动参数区划图》(GB18306-2001)可知,厂址地震动峰值加速度为0.05g(相对应的地震基本烈度为6度),地震动反应谱特征周期为0.35s。
设计地震分组为第一组。
根据场地地基土条件,场地土类型为中硬土,建筑场地类别为Ⅱ类。
属建筑抗震有利地段。
该地区的地基土标准冻结深度为2.40m,最大冻结深度为 2.90m。
第四章工程施工的重点与难点一、工程施工的重点1、本工程地下工程部分主要是基坑支护、土石方、地下室结构三大专业工程,施工过程具有紧密的施工关联性和彼此超前施工的配合性。
基坑土方开挖与放坡修整施工同时进行,土方开挖过程的开挖步距及每次完成的挖土深度必须与边坡坡度施工标高为准,基坑内支撑结构等的施工紧密配合,分层交叉流水施工,直到设计基坑底。
2、本工程土方开挖关键是控制好分层开挖的标高,严禁超挖,并及时做好每层的临时降水、排水、防冻工作。
3、由于本工程涉及到冬季施工每层挖土都要进行覆盖,底用塑料膜覆盖、上用50mm 防寒粘、用重物压牢以免被风刮起。
4、由于本工程场地窄小,施工全过程应严格按照施工部署方案进行,控制好出土临时运输道路的位置及坡度,并根据挖土进深及每层次挖土的标高、平面情况及时调整,确保安全和土方运输顺畅。
5、每层开挖时做好支护体、支撑结构及护坡的放线标识,做好保护措施,土方开挖过程必须派专人跟踪,严禁超挖及碰撞支付结构。
二、工程施工的难点1、本工程基坑土方开挖后在次受冻;基坑1-5轴南侧为新建建筑物原有基础,为确保基坑安全、原有建筑正常施工安全使用,在开挖过程中,需核查地下管线,及十五冶土方回填的挖出,因期施工已完成,土方要在梁下挖土,是否会影响基础,需甲方协调工作。
对此段基坑沉降应进行严格监控。
基坑监测是本工程施工的重要一环,施工过程应做好监测工作,采取信息化施工,随时掌握基坑情况,保证施工安全。
2、工程地点建筑物距离狭小,工地出入口紧挨主干道,应采取必要的安全生产、文明施工措施及疏导工作,将其影响程度降低到最低。
施工部署三、施工顺序基坑土方开挖分为先开挖冻土层2.4~2.9m,再开挖1.1~1.6m平台部位.基坑二个挖土施工段挖至基坑底部,留置200~300mm采用人工清理,以免扰动地基土质。
:第一施工段:基坑支护体系中-4.000m深基坑各层随土方开挖分层进行交叉施工。
第二施工段:做好运土坡道、基坑支护体系中-7.300m深基坑各层随土方开挖分层进行交叉施工。
