曙光模板施工方案
- 格式:doc
- 大小:1.06 MB
- 文档页数:67

曙光大桥先张法预应力空心板梁预制方案一、工程概况1.工程简介:双台子河曙光大桥位于大锦线跨越双台子河处,该桥建成于1979年10月,桥梁共20跨总528.56m,桥跨组合为2x8m+12x20m+6x45m,桥面宽净7m+2.x0.75m(人行道);桥梁上部主跨为45m装配式后张法预应力混凝土(400号)T形梁,引桥为20m装配式钢筋混凝土(250号)T 形梁,边跨为8m装配式钢筋混凝土(250号)矩形板;下部为钻孔灌注柱基础、单排架墩、台及承台重力式墩。
桥梁设计荷载为汽车—15级、挂车—80,设计通航等级为五级航道。
本次维修拆除原有20米T梁60块,改换20米先张法预应力空心板96块。
同时拆除原8米矩形板,换新8米混凝土矩形板。
2.组织机构及人员分工二、工期安排计划于2005年9月3日开工,2005年11月5日完工。
三、施工方案(一)施工准备1. 场地准备由于当地征地困难,采用在原桥东侧500米原有道路路面铣报掉面层,设预制厂,设立两台H—50混凝土强制搅拌机,负责桥板预制工程。
2. 台座准备,根据设计图纸确定的空心板数量及工期要求,做65米张拉台座6条,以供20米空心板用。
3. 千斤顶标定:张拉用千斤顶采用YCQN260型200mm行程的液压千斤顶,进场后,进行了检修保养。
并经过权威部门标定。
经监理工程师认可后方可使用。
4. 人员及其他机具准备。
预应力空心板所需人员必须是专业的木工、钢筋工及钢铰线操作工。
施工前要进行技术培训及交底。
确保每道工序都能顺利完成。
空心板所需其他机具进场后要及时进行检修、保养确保设备完好率。
5. 张拉前准备1)预应力钢铰线的验收。
(1)预应力钢材检验预应力钢材进场后应分批验收,验收时检验其质量证明书,包装方法及标志内容是否齐全、正确;钢铰线表面质量及规格是否符合设计要求,经运输存放后有无损伤、锈蚀或影响与砼的粘结的油污。
并按规定要求抽取试样,检验其力学性能,合格后方可投入使用。

一、概况 (2)1、工程概况 (2)2、工程特征 (2)3、结构特点 (2)二、主要施工方法 (3)1、主要模具材料选用 (3)2、支顶安装 (3)3、柱、剪力墙模板安装 (3)4、典型楼板、梁尺寸 (4)5、楼板、梁模板制安 (4)6、模板安装顺序 (6)7、模板拆除 (6)三、质量标准 (7)四、质量措施 (10)五、安全措施 (10)六、文明施工措施 (11)附录:一类梁模板计算书 (11)二类梁模板计算书 (23)楼面模板计算书 (33)一、工程概况1.工程简介商业、办公楼工程,位于广东省广州市花都区新华街田美村曙光路以西,紫薇路以南。
建设单位是广州市花都区新华街田美村上庄经济合作社,由广州智海建筑设计有限公司设计,广州市花都第四建筑工程有限公司承建施工,广州广大工程项目管理有限公司监理。
计划工期720天(日历天)。
工程质量目标是合格工程。
2.建筑特点商业、办公楼工程共有1栋,地上9层,建筑面积为:8553.87 m2,地下室2层,建筑面积为:4369.31 m2,总建筑面积为12923.18m2。
建筑高度:48.3m,地下室负一层层高为4.8m,负二层层高为3.4m,首层和二层为商业用房,首层和二层层高均为5m,三层以上层高为4.5m。
工程墙体采用B07加气混凝土砌块,外墙面贴8厚瓷质釉面砖、10厚瓷质防石砖,同色水泥擦缝,门窗采用实木门和铝合金门窗。
工程屋面防水层采用2厚Ⅰ型双组分聚合物水泥防水涂料,3厚高聚物改性沥青防水卷材一层,隔热层采用40厚挤塑聚苯乙烯泡沫板,B05泡沫混凝土找坡隔热层,坡度按单体设计,最薄处50厚,20厚1:2.5水泥沙浆找平层,40厚C25细石混凝土抗裂防水层面加浆抹平(掺合成纤维和减水剂)内配双向υ4@150钢筋网(分格缝处应断开)分格缝纵横间距≤4mX4m,密封胶嵌缝,浅色防滑地砖(5厚聚合物砂浆铺贴,水泥砂浆勾缝);厨厕等位置地面贴瓷质防滑砖;15厚1:2.5水泥砂浆(加水泥用量5%防水剂及适量减水剂)找平层, 2厚聚合物防水涂料防水层,3厚水泥膏贴200X300瓷片,白水泥擦缝口。

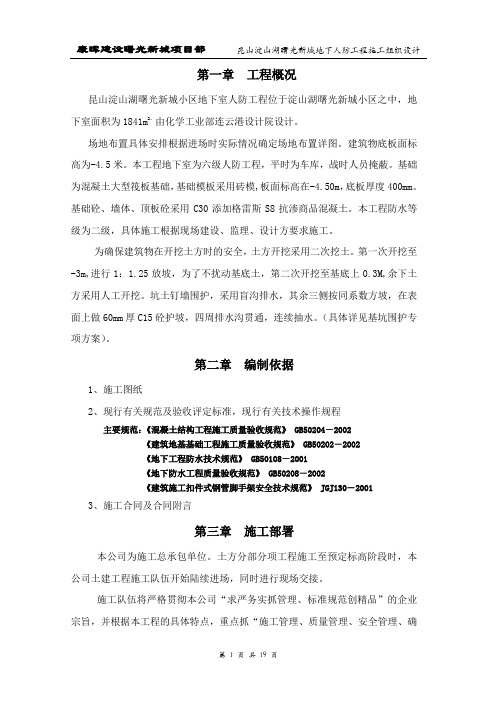

第一章工程概况昆山淀山湖曙光新城小区地下室人防工程位于淀山湖曙光新城小区之中,地下室面积为1841m2。
由化学工业部连云港设计院设计。
场地布置具体安排根据进场时实际情况确定场地布置详图。
建筑物底板面标高为-4.5米。
本工程地下室为六级人防工程,平时为车库,战时人员掩蔽。
基础为混凝土大型筏板基础,基础模板采用砖模,板面标高在-4.50m,底板厚度400mm。
基础砼、墙体、顶板砼采用C30添加格雷斯S8抗渗商品混凝土。
本工程防水等级为二级,具体施工根据现场建设、监理、设计方要求施工。
为确保建筑物在开挖土方时的安全,土方开挖采用二次挖土。
第一次开挖至-3m,进行1:1.25放坡,为了不扰动基底土,第二次开挖至基底上0.3M,余下土方采用人工开挖。
坑土钉墙围护,采用盲沟排水,其余三侧按同系数方坡,在表面上做60mm厚C15砼护坡,四周排水沟贯通,连续抽水。
(具体详见基坑围护专项方案)。
第二章编制依据1、施工图纸2、现行有关规范及验收评定标准,现行有关技术操作规程主要规范:《混凝土结构工程施工质量验收规范》 GB50204-2002《建筑地基基础工程施工质量验收规范》 GB50202-2002《地下工程防水技术规范》 GB50108-2001《地下防水工程质量验收规范》 GB50208-2002《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-20013、施工合同及合同附言第三章施工部署本公司为施工总承包单位。
土方分部分项工程施工至预定标高阶段时,本公司土建工程施工队伍开始陆续进场,同时进行现场交接。
施工队伍将严格贯彻本公司“求严务实抓管理、标准规范创精品”的企业宗旨,并根据本工程的具体特点,重点抓“施工管理、质量管理、安全管理、确保工期”这四项工作来组织指导施工。
具体落实和体现在:按照项目施工模式组织经理部,配备施工经验丰富的专业技术人员和职能人员,组建各职能部门,实行项目经理负责制的管理体制,以项目班子为核心,组建施工队伍,配备先进的机具、设备,以科学的手段、先进技术、优质高速地完成本工程。

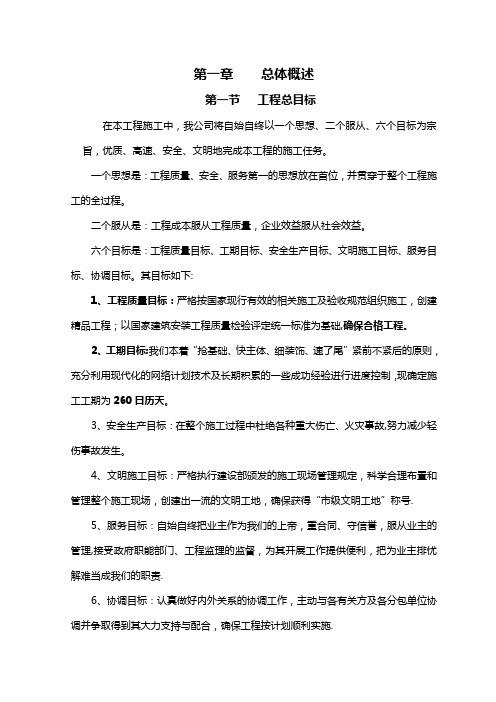

第一章总体概述第一节工程总目标在本工程施工中,我公司将自始自终以一个思想、二个服从、六个目标为宗旨,优质、高速、安全、文明地完成本工程的施工任务。
一个思想是:工程质量、安全、服务第一的思想放在首位,并贯穿于整个工程施工的全过程。
二个服从是:工程成本服从工程质量,企业效益服从社会效益。
六个目标是:工程质量目标、工期目标、安全生产目标、文明施工目标、服务目标、协调目标。
其目标如下:1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,创建精品工程;以国家建筑安装工程质量检验评定统一标准为基础,确保合格工程。
2、工期目标:我们本着“抢基础、快主体、细装饰、速了尾”紧前不紧后的原则,充分利用现代化的网络计划技术及长期积累的一些成功经验进行进度控制,现确定施工工期为260日历天。
3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。
4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地,确保获得“市级文明工地”称号.5、服务目标:自始自终把业主作为我们的上帝,重合同、守信誉,服从业主的管理,接受政府职能部门、工程监理的监督,为其开展工作提供便利,把为业主排忧解难当成我们的职责.6、协调目标:认真做好内外关系的协调工作,主动与各有关方及各分包单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施.第二节工程概况淮安市曙光花园由淮安市曙光房地产开发有限公司投资开发,浙江东华设计有限公司设计,位于淮安区沈阳路东侧、樱花路北侧,是淮安地区最具现代化的商住小区之一.本公司参投的五标段,幢号为G1、G2、G3三幢塔式小高层住宅,地下一层,地上十一层;总建筑面积为24283平方米,高度37.55米;建筑结构安庆等级二级;建筑抗震设防类别丙级;地下室防水等级二级。
建筑结构形式为钢筋砼有梁式整板基础,框剪结构;砼标号分别为:①—③区地下室承台、外墙、室外顶板S6C35,①—③区1—3层柱、墙、梁、板C35,①—③区4-7层柱、墙、梁、板C30,①—③区以上各层柱、墙、梁、板C25,④⑤柱、墙、梁、板C30;砌体地下室M5MU10粘土空心砖,±0。
宁波宇达商务综合楼1#楼土方开挖工程专项施工方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门:宁波华严街6#地块土方工程专项施工方案编制人:职务(称):一审核人:职务(称):-批准人:职务(称):-批准部门: ---浙江曙光建设集团某年二月八日一、工程概况宁波宇达商务综合楼及配套商业设施工程位于南外环路以南、宇达路以东,其中地下室一层,地上分别为1#楼二十七层现浇框架剪力墙结构,本工程1#楼建筑面积28114平方米;二、施工准备1、土方开挖前,应措清地下管线等障碍物,并应根据施工方案的要求,将区域内的地下,地上障碍物清除。
2、建筑物定位控制线,标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
3、场地表面要清理平整,做好排水、坡度,在施工区域域内,要挖临时性排水沟。
4、夜间施工时,应合理安排工序,防止错挖或超挖,施工场地应根据需要安装照明设施,在危险地段设置明显标志。
5、施工机械进入现场所经过的道路必须坚硬,否则要进行加固,使机械顺利行驶。
三、施工平面图根据施工现场实需要集中照明的小太阳灯,所有线路需要架空设置,以免机械碰撞和碾压。
四、开挖土方方法:土方开挖走向平面图,以机械挖土为主,铺以人工开挖、修土的方法进基坑开挖。
人工开挖,修土范围如下:A)设计开挖高挖面以下IoCM-30CM左右的土方。
B)电梯井坑土方1、施工机械需用量:(1)、反铲挖土机选用O.7M或0.4M的反铲挖土机.0.7M反铲挖土机台班产量为350M/台班.0.4M反铲挖土机台班产量为250M/台班.⑵、自卸汽车采用5T自卸汽车,暂定10辆,保证挖土机能连续作业。
2、人工土方本工程电梯井土方量较大,拟配备20人左右修土,开挖出的土方由挖土机装上汽车运走。
3、基面挖土应先没灰线切出一轮廓,再分层开挖,挖至距槽底10CM-30CM左右时,进行人工修整抄平,每隔2-3M钉小平竹桩,作为坑底修土时标高控制依据,基坑开挖完毕后,立即组织验槽工作,然后进行基础垫层施工,减少基坑暴露时间。
曙光集团宇达工程部模板分项工程质量标准一、一般规定1、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供给等条件进行设计。
模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
2、在浇筑混凝土之前,应对模板工程进行验收。
模板安装和浇混凝土时,应对模板及其支架进行观察和维护。
发生异常情况时,应按施工技术方案及时进行处理。
3、模板及其支架撤除的顺序及平安措施应按施工技术方案执行。
二、模板安装主控工程1、安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承受能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。
检查数量:全数检查。
检验方法:对照模板设计文件和施工技术方案观察。
2载涂刷模板隔离剂时,不得沾污钢筋和混凝土接茬处。
检查数量:全数检查检查方法:观察。
三、模板安装一般工程模板安装应满足以下要求:模板接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,单模板内部应有积水。
模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或阻碍装饰工程施工的隔离剂。
浇筑混凝土前,模板内的杂物应清理干净。
对清水混凝土工程及装饰混凝土公程,应使用能到达实用效果的模板。
检查数量:全数检查。
检验方法:观察。
用作模板的地坪、胎膜等应平整光洁,不得产生影响构建质量的下沉、裂缝、起砂或起鼓。
检查数量:全数检查。
检验方法:观察。
对跨度不小于4m的鲜椒钢筋混凝土梁、板,期模板应按设计要求起拱。
,当设计无具体要求时,起拱高度宜为跨度的1/1000-3/1000。
检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件,对板,应按有代表的自然间抽查10%且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。
检验方法:水准仪或拉线、钢尺检查。
固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表4.2.6的规定。
结合牡市曙光新城项目谈屋面工程施工文章主要通过对曙光新城项目屋面工程施工要求、施工准备、施工方法及质量保证措施四方面内容权释屋面工程施工技术,为类似工程提供技术参考。
标签:屋面工程;施工方法;质量措施本工程屋面为平屋顶有组织排水,防水等级为二级。
构造形式为1:3水泥砂浆找平层、RG隔气层、挤塑苯板保温层、炉渣混凝土找坡层、1:3水泥砂浆找平层、SBC120卷材防水层、隔离层、细石混凝土面层。
1 施工要求1.1 屋面具体做法为屋面自下而上的构造为:20厚1:3水泥砂浆找平层,SBC120复合卷材隔气层(300g/m3),2*50厚挤塑板(XPS)保温层、两层错缝铺粘结、苯板容重为32kg/m3,炉渣混凝土拍实找坡(最薄处30mm,设置5m×5m宽度10mm分隔缝,缝内填密封材料),20厚1:3水泥砂浆找平层,SBC120复合卷材防水层(300g/m3),10厚白灰砂浆隔离层,40厚C20细石混凝土掺3%JJ91硅质密实剂、做490×490分隔。
1.2 屋面工程聘请有施工资质的专业防水队伍施工。
现场质量控制将采用分段、分层施工。
每个环节设专人旁站管理,监督施工,按工序分段验收,不漏任何一点细小之处,确保施工质量。
1.3 屋面完工后除进行常规验收,必须进行“蓄水试验”,全面验收合格后更要做好成品保护工作,至竣工为止。
2 施工准备2.1 材料准备根据本工程设计说明,组织采购屋面防水材料,屋面保温及防水层所需原材料必须具有出厂合格证,按照试验复检批次提交原材料,经二次复试检验合格后按项目部材料计划的供应日期提前三至五天进入现场。
2.2 施工前,项目经理部技术负责人提供技术质量交底记录,并由相关工序施工队负责人签字留底,按照规范程序进行核查、交接,具备条件后方进行屋面工程施工。
3 施工方法3.1 作业条件各种穿屋面预埋管埋设完毕,洞口补塞完好,屋面女儿墙等按要求施工完毕。
3.2 找平层施工与隔气层施工操作前,先将底层清扫干净并洒水湿润,在表面光滑处涂刷界面剂,施工时先刷素水泥浆一道,一边刷一边铺抹砂浆。
十二、施工组织设计或施工方案. 各分部分项工程的主要施工方法施工准备及临时工程施工准备管理方面准备工作⑴认真学习和掌握合同条款及国家的各种法律、法规,响应招标文件的要求,中标后积极办理各种手续,并建立健全项目经理部内部各种规章制度。
⑵组织高效精干、管理系统化、规范化的项目经理部,选配强有力的指挥部领导班子、技术业务人员和施工力量,强化施工队伍的技术培训。
技术准备工作⑴在全面熟悉设计文件、设计交底和技术规范的基础上,进行现场踏勘和施工调查,对各种料场及施工便道进行调查,以便更好为施工生产服务。
⑵根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工组织设计、形象进度图及缺陷责任期内的维护实施计划,按合同要求及时报监理工程师、业主批准。
⑶设立工地试验室,配备满足施工需要的试验检测仪器和设备,配足配齐试验人员,按监理工程师要求,建立施工技术档案,专人负责。
⑷接桩后作好复测,根据设计文件及规范要求的精度恢复线路中线并加密坐标点、水准点控制网,埋好保护桩。
施工中严格复测、复核制度,确保构造物位置准确。
施工材料准备工作工程开工前编制材料供应计划,超前准备充足合格的各种施工用材料。
由项目经理部统一组织各种材料的采购和供应工作,地材就近购置,施工时充分利用当地的运输力量以进行材料的运输工作。
各种材料经试验合格报监理工程师审批后方可使用。
临时工程准备工作根据工程需要,本着因地制宜、精打细算的原则设置各种临时设施,做好现场“三通一平”工作,重点抓好拌合站、便道、供电、供水设施的准备工作。
施工机械准备工作根据施工进度安排合理配制各种机具的进场计划,使用前进行调试工作,确保机械性能良好。
资金准备中标后在当地银行建立帐户,各方面筹集充足的资金以满足施工需要,办理各项保险业务。
施工中做到廉正建设,坚决不挪用工程资金它用。
编制申请开工报告在有关人员进场到位并经技术交底、设备到位且调试完毕、材料试验合格、测量复核等各项准备工作完成的情况下,编制开工报告,申请正式开工。
自动扶梯顶板处工字钢支撑施工方案由于自动扶梯顶板处支模高度高达20米,为了降低施工难度,减少安全隐患,针对该部分梁、板的支撑做如下施工方案: 此自动扶梯顶板、梁位于五层,在7轴线往左4000交C~E 轴之间,顶板面积为48.07㎡,顶板梁截面尺寸为200×500,450×650,300×800,顶板厚度为120。
考虑到其横向跨度仅为3800,故该方案选择在四层板上架设14号工字钢作为支撑架基础。
工字钢平面布置详见附图,工字钢主龙骨间距为650,750,次龙骨间距为1900,相应梁及板下的立杆间距也为650,750,950,在支模范围内无工字钢处,用架板平铺。
工字钢长度为 4.7米,剪力墙侧工字钢在支模范围外600,另一侧为300。
次龙骨焊在主龙骨上面,焊接牢固,加强工字钢主龙骨的整体稳定性。
工字钢上放立杆位置焊接100长Φ25钢筋,避免立杆移位。
遇有剪力墙位置,将工字钢用聚苯板套住穿过剪力墙,支模架拆除后,用砼将此洞填实。
其余支撑按照原模板方案执行。
工字钢受力验算一、工字钢(主龙骨)受力验算1、次龙骨压在主龙骨上的支座反力(按最大梁450×650㎜计算,取此梁左右两跨)(1)、砼重力密度按24KN/m 3(2)、浇筑砼活荷载按2KN/㎡(3)、模板、方木按0.3KN/㎡(4)、钢管立杆排架按0.1284KN/m(5)、14#工字钢自重按0.2KN/mN={[0.95×0.65×24×0.12+0.95×0.65×(2+0.3)+0.1284×3.5]×4+0.65×0.45×0.95×24+0.95×0.65×(2+0.3)+0.1284×3.5}÷5=4.7KN.2、大梁(450×650㎜交300×800㎜)下的工字受力验算(1)受力简图(2)剪力图(3)弯矩图二、工字梁的受力计算14#工字钢截面惯性矩I = 712.00cm4,截面抵抗矩W =102.00cm3,截面积A = 21.50cm2。
目录第一节概述 ........................................ - 2 -一、工程结构概况.................................. - 2 -二、编制依据...................................... - 2 -三、模板方案编制原则 .............................. - 2 -四、模板配制质量的规范要求......................... - 3 -五、模板拆除的规范要求............................. - 4 -六、现场模板堆放.................................. - 4 - 第二节模板施工总体安排................................ - 5 - 第三节施工方法....................................... - 5 -一、模板设计依据.................................. - 5 -二、模板工程施工.................................. - 5 -三、施工技术措施:................................ - 6 -四、模板拆除要求:................................ - 8 -五、模板验算(见附件)............................. - 8 -六、模板的加工.................................... - 8 - 第四节技术质量保证措施................................ - 9 -一、进场模板质量要求 .............................. - 9 -二、模板安装质量标准 .............................. - 9 -三、模板工程质量控制 ............................. - 10 - 第五节节约材料措施................................... - 10 - 第六节成品保护...................................... - 11 - 第七节安全、环保、文明施工 ........................... - 11 - 第八节附件:模板支撑体系设计计算...................... - 12 -第一节概述一、工程结构概况曙光²龙泽府一期工程位于六安市经开区许继慎路南侧,总建筑面积为68754.21m2,地上建筑面积为63176.53 m2,地下建筑面积为5577.68 m2,其中住宅为55869.26 m2,商业为5592 m2,会所为1688.37 m2。
包括G17#、G18#、G19#楼等框剪结构高层住宅楼,也包括D18、D19#、D20#、D21#楼四层框架异形柱结构住宅楼,并包括一幢3层框架结构会所,G17#、G18#、G19#楼下部为二层商铺和地下车库。
G17#楼为地上17层,G18#楼为地上22层、G19#楼为地下26层,基础为人工挖孔灌注桩。
G17#、G18#、G19#楼标准层层高为2.9为,板厚为110,下部商铺一层层高为4.05米,二层为3.6米,地下室车库高为4米多,地下车库顶板厚250,商铺一层板厚为160,框架柱与框架梁截面较多,最大柱截面为500³1140,最大梁截面为700³1100,均在地下车库,上部标准层梁、柱截面较小。
墙板为400,350和300及240,地下车库墙板最厚,为400,标准层墙板为240。
为确保工程顺利施工特编制此模板工程施工方案。
二、编制依据1、工程设计图纸;2、《建筑施工模板安全技术规范》3、《建筑施工扣件式钢管脚手架安全技术规范》4、《建筑施工高处作业安全技术规范》5、《施工现场临时用电安全技术规范》6、JGJ59——99《建筑施工安全检查标准》7、、公司颁布的《项目管理手册》、《质量保证手册》等;三、模板方案编制原则1.施工条件(1)各幢楼同时施工;施工工期紧迫(2)工程质量要求高(3)工程施工中须保证安全和文明施工。
(4)面对以上工期较紧、施工难度较大等特点,因此模板方案的编制应当充分考虑这些不利因素:a.首先是施工的流水段划分应当合理,模板的配置数量应能满足施工流水要求。
b.模板的选型、模板的设计应当合理,尽可能采取整装整拆大模板施工,发挥塔吊的机械性能,以提高工作效率,缩短工期。
c.各种模板严把产品质量关,模板质量不合的,不许进入现场使用,重点是板的表面平整度和刚度。
d.各种架设工具进场前,必须经过油漆刷新处理,以达到施工现场文明整洁的要求。
四、模板配制质量的规范要求按照清水混凝土应达到或超过中级抹灰的施工要求,制定模板配制质量的规范要求。
1.现浇结构模板安装的允许偏差,应符合附表1的规定。
模板安装的允许偏差附表12.固定在模板上的预埋件和预留洞均不得遗漏,安装必须牢固,位置准确,其允许偏差应符合附表2的规定。
预留件和预留洞的允许偏差附表23.现浇钢筋混凝土梁、板,当跨度等于或大于4m时,模板应起拱;当设计无具体要求时,起拱高度宜为全跨长的1/1000~3/1000。
五、模板拆除的规范要求现浇结构的模板及其支架拆除时的混凝土强度,应符合设计要求,当设计无具体要求时,应符合下列规定:1.侧模:在混凝土强度难保证表面棱角不因拆除模板而受损坏后,方可拆除。
2.底模:在混凝土强度符合附表4规定后,方可拆除。
现浇结构拆模时所需混凝土强度附表4压强度标准值。
六、现场模板堆放在现场设封闭式木模加工棚,模板堆放区要避开道路、消防管线,并满足相关消防要求。
木模堆放区维护;模板堆放区内部不设维护,在内侧满挂密目安全网;地面用C15混凝土(厚50mm)硬化,平整度要好;每个堆放区设一出入口,左、右两侧各设一标识牌,标明模板适用范围、吊运、保养方法、脱模剂涂刷、使用、安全、质量等施工中注意点。
每个堆放区设一工具架,用于放置自制角尺、拖布(两把:一把用于模板清理;另一把用于脱模剂涂刷)、清洗桶、工具柄、铁铲子、扫帚(用于扫除积水)等维护、保养、堆放用具。
设专人负责模板堆放和标识工作,模板堆放应分规格、分类型,集中堆放大模距两端1/6处通长(100³100)mm2木方垫起(木模下雨天气应用塑料布遮盖);大模用红漆在背面标其编号(小块竹胶模板用白色粉笔编号)。
第二节模板施工总体安排1.测量准备根据平面控制网线,在垫层上放出底板控制轴线和独立柱基础控制轴线。
板(包括底板)混凝土浇注完成支设竖向模板前,在板(包括底板)上放出该层平面控制轴线。
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。
2.材料进场计划材料进场计划附表53.管理人员及劳务人员培训项目技术部除按规定对项目相关部门及分包队伍进行方案、措施交底(包括书面和口头),并由项目技术部和质量部参加。
4.劳动力计划:劳动力根据施工进度分批进入,人数约在100人左右。
第三节施工方法一、模板设计依据1.业主提供结构、建筑施工图。
2.按清水混凝土质量要求进行模板设计,在模板满足强度和刚度要求前提下,尽可能提高表面光洁程度,阴阳角模统一整齐(尽量在安装之前配置)。
3.墙、柱混凝土侧压力按70kN/m2考虑。
4.在满足塔吊起重量要求、施工便利和经济条件下,应尽可能扩大模板面积、减少拼缝。
二、模板工程施工1.采用梁侧模包底模,楼板模压梁侧模法施工。
2.梁侧模及底模采用多层板(δ=15mm³2),梁底模、板底模、柱、梁、板相接处,采用多层板作模板(δ=15mm³2)。
3.楼板底模下设50³90木方作为纵向小搁栅,间距为300mm,大搁栅采用双钢管,间距同立杆的主要受力方向。
放置于支撑立柱上部的调节支撑头上。
4.梁侧模采用¢48钢管做背楞,当梁高小于600mm时,间距取≤750mm,当梁高大于600mm 时,间距宜为500mm,且沿梁长度方向设钢管做水平背楞,梁中央和梁底模下口应设¢12拉杆一道,抵抗混凝土的侧压力,拉杆间距为:当梁高≤600mm时,间距为800mm;当梁>600mm时,间距为500mm梁中部拉杆外加塑料套管,可以使拉杆拆卸后周转使用。
梁侧向加斜撑,以确保梁模稳定,间距为900mm。
5.梁底模铺在木方50mm³90mm的小搁栅上,间距根据梁宽尺寸定为200~250mm之间,主搁栅采用双钢管。
三、施工技术措施:1.本工程地基梁及承台模板:侧模均采用木模。
2.墙体模板:主体结构剪力墙,内、外侧采用九夹板加工成大模板,局部异形部位模板预先定制。
模板预置Φ16PVC套管,穿Φ14双帽螺栓,间距400³400。
墙体模板外设纵横内、外围檩,均用直径48钢管组成。
3.主体工程现浇楼板模板:1)、顶板模板以漆面九夹板为主,配以各种规格的方木作加劲、组装条,确保与梁、柱模板的良好连接。
2)、顶板支撑按建筑物结构形式情况不同选用门型脚手架支撑体系和扣件式满堂脚手架散装散拆支撑体系。
3)、根据模板支撑受力计算,并充分考虑到支撑的安全系数,对于扣件式满堂脚手,标准层支撑支点间距选择1200³1200mm,地下室及商铺模板支架按1200³900mm布设,每层不得少于两道,并按规范要求设置扫地杆,离地200mm。
4)、支撑的高度通过各种杆件的组合及可调托座的调节来达到本工程各楼层的高度要求。
4.主体工程柱子模板1)、柱模采用优质九夹板加工的定型模板。
2)、安装柱模时先在基础面上弹出纵横轴线,柱脚用1:2水泥砂浆精确找平;3)、柱角主筋焊定位钢筋;4)、柱截面尺寸小于600的用柱箍加固。
直径大于600断面的,用柱箍外增贯穿柱中的对拉螺杆加固。
柱中模板预置Φ15PVC套管,穿Φ14双帽螺栓,间距400³400。
5)、对于不规则框架柱,采用无边框漆面胶合板,在场外加工成定型模板,然后吊至操作层进行拼装。
5.主体工程梁板模板梁模板选用9层胶合板,在加工棚加工完毕后,吊运至作业现场安装。
支撑选用满堂架脚手架早拆支撑体系。
6.楼梯模板:楼梯模板均采用漆面胶合板支设。
a.柱模拆除后,可以在柱的主筋上弹出主梁的中心线、轴线和位置线。
b.按规范要求支搭梁底和板底钢管脚手架。
(a) 从边跨一侧开始安装,先安装第一排立杆,上好连接横杆,再安第二排立杆,二者之间用横杆连接好,依次逐排安装。
