土方工程工程量的计算]土方工程工程量的计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
※“首层面积”如何定义?阳台如何计算面积?※“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积※“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
※挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。
※计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。
土方工程工程量的计算规则一、清单项目设置及说明1、土石方工程共包括三部分10个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
1.1 土石方工程(0101)2、一般基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目(挖土或填土)中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚(深)度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分:湿土的划分应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
7、土石方体积折算系数表8、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
二、主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±300以内挖、填、运土及找平。
平整场地工程量按建筑物外墙外边线每边各加2m以m2计算。
场地原土碾压以m2计算,填土碾压以m3计算(有填土厚度存在)对于规则矩形及不规则的多边矩形平整工程量,均可用此公式计算:S场=S底面积+L外×2+16m2其工程量按设计图示尺寸以建筑物首层面积以m2计算。
※“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积。
(如工程中没有阳台、无地下室时S底层面积=S首层面积) “首层面积”应按建筑物外墙外边线计算。
平整场地要算落地阳台且计算全面积;悬挑阳台不计算平整场地面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
土石方工程量的计算规则及方法范本A:1. 背景介绍土石方工程量的计算规则及方法是土木工程领域中的重要内容,它是计算工程中土石方的体积和数量的方法规则。
正确的计算方法和准确的评估可以保证工程施工的顺利进行,因此掌握土石方工程量的计算规则及方法具有重要意义。
2. 概述土石方工程量的计算规则及方法主要包括以下内容:2.1. 土石方工程量的定义2.2. 土石方工程量的计算原则2.3. 土石方工程量的计算方法3. 土石方工程量的定义土石方工程量是指土石方工程中土方和石方的数量和体积。
土方是指工程用土的数量和体积,石方是指工程用石料的数量和体积。
4. 土石方工程量的计算原则4.1. 原则一:按照设计要求计算根据工程设计要求和规范的规定,计算土石方工程量,包括卧铺高、填挖方向、光顺度等参数。
4.2. 原则二:按照工程实际情况计算根据实际勘探资料和工程实际情况,对土石方工程量进行修正和调整。
4.3. 原则三:计算精确度要求土石方工程量计算的精确度要求是根据工程需要和实际情况来确定的,一般要求计算结果精确到小数点后两位。
5. 土石方工程量的计算方法5.1. 方法一:剖面法根据工程的剖面图,通过对剖面图的分析计算土石方工程量。
5.2. 方法二:曲线法根据工程的曲线图,通过对曲线图的分析计算土石方工程量。
5.3. 方法三:求和法将工程分成若干个小块,逐个小块计算土石方工程量,然后将各小块的结果求和,得到总的土石方工程量。
6. 附件本文档涉及的附件包括:6.1. 土石方工程量计算的示例6.2. 土石方工程量计算表格7. 法律名词及注释7.1. 工程设计要求:工程设计中对土石方工程量计算的具体要求和规定。
7.2. 规范:土石方工程量计算的相关规范和标准。
范本B:1. 引言本文档旨在介绍土石方工程量的计算规则及方法,以土木工程领域的专业人士正确并有效地计算土石方工程量。
合理的计算方法与准确的评估是确保土石方工程施工顺利进行的关键。
百度文库- 让每个人平等地提升自我!土石方工程说明及计算规则目录总说明 (1)第一章 .................................................................................................................................................... 土方工程3第二章 .................................................................................................................................................... 石方工程5第三章 ........................................................................................................................................ 土石方运输工程5第四章 ................................................................................................................................................ 回填及其它6总说明一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程。
二、本定额是依据现行国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。
三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
四、本定额中消耗量和价格的确定:1. 人工工日:(1)本定额中的人工工日按普工表示。
土石方工程计量规则土石方工程是指在土石基础工程中,进行挖土、填土及相关土方处理的工程。
在土石方工程中,计量规则是为了保证工程质量,合理评估工程量,制定合理的工程计量和计价标准。
下面将从土石方工程计量的基础原则、计量方法和计量规定等方面详细介绍土石方工程的计量规则。
一、土石方工程计量的基础原则1.准确性原则:计量必须准确无误,避免出现误差和漏项,以保证工程量计算的准确度。
2.公平性原则:计量应公正公平,不偏袒任何一方,以保证合同双方的利益平衡。
3.真实性原则:计量结果应真实可信,不能人为捏造数据和结果。
二、土石方工程计量的方法1.实测法:根据实际工程情况,对挖土、填土等进行现场实测,获取准确的工程量数据。
实测法是计量土石方工程最常用的方法,可以消除因设计偏差而产生的误差。
2.理论计算法:根据设计的土石方计算公式,通过计算确定土石方的工程量。
理论计算法适用于工程中较小的土石方计算,可以快速得出结果。
3.特殊方法:对于一些特殊类型的土石方工程,可以根据具体情况采用特殊的计量方法,例如X射线探测法、遥感测量法等。
三、土石方工程计量的规定1.计量单位:土石方工程计量的基本单位是立方米。
根据具体情况,可以使用亩、公顷等单位进行计量。
2.计量基础:土石方工程计量的基础是标高。
根据施工要求,可以选择设计标高、基准面标高等进行计量。
3.计量范围:土石方工程计量的范围应包括工程所需的全部土方工程量,包括挖土、填土、运输等。
4.计量时机:土石方工程计量应在施工过程中及时进行。
挖土、填土等工程完成后,应及时进行计量,避免因施工延误而导致计量错误。
5.计量依据:土石方工程计量依据包括设计文件、施工图纸、工程规范、技术要求等。
计量应严格按照相关规范和要求进行。
6.计量记录:土石方工程的计量应做好记录,包括计量数据、计量时间、计量人员等信息,以备工程验收和后续工程计量参考。
四、土石方工程计量的实施流程1.制定计量方案:根据工程实际情况,制定合理的计量方案,明确计量的基础、方法、依据等。

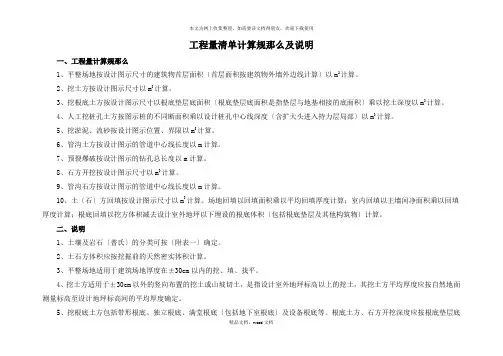

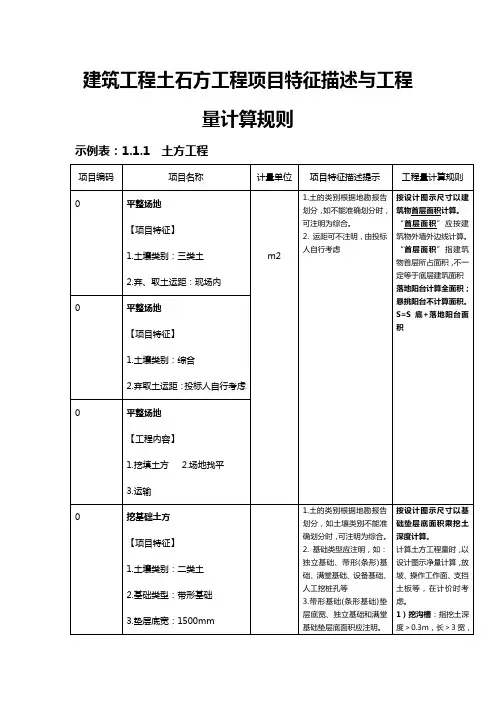

工程量清单计算规那么及说明一、工程量计算规那么1、平整场地按设计图示尺寸的建筑物首层面积〔首层面积按建筑物外墙外边线计算〕以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖根底土方按设计图示尺寸以根底垫层底面积〔根底垫层底面积是指垫层与地基相接的底面积〕乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度〔含扩大头进入持力层局部〕以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土〔石〕方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;根底回填以挖方体积减去设计室外地坪以下埋设的根底体积〔包括根底垫层及其他构筑物〕计算。
二、说明1、土壤及岩石〔普氏〕的分类可按〔附表一〕确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖根底土方包括带形根底、独立根底、满堂根底〔包括地下室根底〕及设备根底等。
根底土方、石方开挖深度应按根底垫层底外表〔根底垫层底外表是指垫层与地基相接的垫层底外表〕标高至交付施工场地标高〔交付施工场地标高是指设计室外地坪标高〕确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破工程编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖根底土方报价内。
建筑工程主要工程量计算规则及公式—土石方土石方工程是指对土壤和石方的开挖、填筑和边坡处理等工程的总称。
土石方工程量的计算是建筑工程中非常重要的一项工作,合理、准确地计算土石方工程量可以为工程管理和施工提供有效的参考和指导。
一、土方工程量计算土方工程量的计算一般分为开挖土方和填方两部分。
1.开挖土方量计算开挖土方量计算通常采用剖面法。
计算步骤如下:(1)确定剖面线:根据工程设计图纸,确定开挖剖面线。
(2)分析剖面:对剖面线上的土层进行分析,分别计算每个土层的面积和平均高度。
(3)计算剖面土方体积:根据每个土层的面积和平均高度,计算每个土层的土方体积。
(4)累加计算:将每个剖面的土方体积累加,得出总的开挖土方量。
开挖土方量计算公式如下:土方体积=(A1+A2)/2*H其中,A1和A2分别表示土层顶宽,H表示土层的高度。
2.填方土方量计算填方土方量计算通常也采用剖面法。
计算步骤如下:(1)确定剖面线:根据工程设计图纸,确定填方剖面线。
(2)分析剖面:对剖面线上的土层进行分析,分别计算每个土层的面积和平均高度。
(3)计算剖面土方体积:根据每个土层的面积和平均高度,计算每个土层的土方体积。
(4)累加计算:将每个剖面的土方体积累加,得出总的填方土方量。
填方土方量计算公式如下:土方体积=(A1+A2)/2*H其中,A1和A2分别表示土层底宽,H表示土层的高度。
二、石方工程量计算石方工程量的计算通常采用石方的体积来表示。
计算步骤如下:1.石方体积计算石方体积计算通常采用测量法。
计算步骤如下:(1)测量尺寸:对石方进行测量,分别测量长、宽、高。
(2)计算体积:根据石方的长、宽、高,计算出石方的体积。
石方体积计算公式如下:石方体积=长*宽*高其中,长、宽和高分别表示石方的尺寸。
2.石方体积累加计算石方工程通常不是由单个石方组成,而是由多块石方组成的。
因此,需要将每块石方的体积累加,计算出总的石方体积。
总石方体积=石方1体积+石方2体积+…+石方n体积其中,石方1、石方2、…、石方n分别表示不同石方的体积。
说 明
一、本章定额均适用于各类工程的土方工程(除有关专业册说明了不适用本章定额
外)。
二、人工挖土方、沟槽、基坑定额深度超过6m,按6m以内的相应项目基价,每加
深1 m乘以1.25;(如7m以内采用6m以内的项目基价乘系数1.25;8m以内采用7m以
内的项目基价乘系数1.25,以此类推)。
三、干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上
为干土,以下为湿土,含水率≥25%为湿土,如挖湿土时,人工和机械乘系数1.18。若
含水率>40%时,另行计算。
四、本定额未包括地下水位以下施工的排水费用,发生时另按措施项目计算。
五、本定额未包括工作面以外运输路面维修、养护、城区环保清洁费、挖方、填方
区的障碍清理、铲草皮、挖淤泥、堰塘排水等内容,发生时应另行计算。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘系数1.2。先开挖后支撑
的不属支撑下挖土。
七、挖桩间土方时,按实挖体积(扣除桩体所占体积),人工乘以系数1.50。
八、场地按竖向布置挖填土方时,不再计算平整场地的工程量。
九、挖土中遇含碎、砾石体积为31%~50%的密实粘性土或黄土时,按挖四类土相
应项目基价乘以1.43。碎、砾石含量超过50%时,另行处理。
十、挖土中因非施工方责任发生塌方时,除一、二类土外,三、四类土壤按降低一
级土类别执行,第九条所列土壤按四类土执行,工程量均以塌方数量为准。
十一、竖井挖土方,指在土质遂道的竖井挖土方。
十二、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。无施工
组织设计时可按机械挖土方90%,人工挖土方10%计算。(人工挖土部分按相应定额项目
人工乘系数2.0)。
十三、推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以
系数1.25;铲运机台班用量乘以系数1.17。
十四、挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫
板铺设所需的工料、机械消耗。
十五、挖密实的钢碴,按挖四类土人工乘2.5, 机械乘系数1.5。
十六、0.2m3抓斗挖土机挖土、淤泥、流砂,按0.5m3抓铲挖掘机挖土、淤泥、流
砂定额消耗量乘以系数2.5计算。
工程量计算规则
一、土方工程量计算一般规则:
1、土方体积均以天然密实体积为准计算。如虚方体积、夯实体积和松填体积必须
折算成天然密实体积时,可按表G1-3所列数值换算。
土方体积折算表 表G1-3
虚方体积 天然密实度体积 夯实后体积 松填体积
1.00 0.77 0.67 0.83
1.30 1.00 0.87 1.08
1.50 1.15 1.00 1.25
1.20 0.92 0.80 1.00
2、建筑物挖土以设计室外地坪标高为准计算。
3、土方工程量按图示尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
4、清理土堤基础按设计规定以水平投影面积计算,清理厚度为30cm内,废土运
距按30m计算。
5、人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。
6、管道接口作业坑和沿线各种井室所需增加开挖的土方工程量:排水管道按2.5%;
排水箱涵不增加;给水管道按1.5%。
7、竖井挖土方按设计结构外围水平投影面积乘以竖井高度以m3计算,其竖井高度
指实际自然地面标高至竖井底板下表面标高之差计算。
二、挖沟槽、基坑土方工程量按下列规定计算:
1、沟槽、基坑加宽工作面,放坡系数按设计图示尺寸计算,无明确规定时按表G1-4、
G1-5 、G1-6规定计算
放 坡 系 数 表G1-4
土壤类别 放坡起点(m) 人工挖土
机 械 挖 土
在坑内作业 在坑上作业
一、二类土 1.20 l:0.50 1:0.33 1:0.75
三 类 土 1.50 l:0.33 1:0.25 1:0.67
四 类 土 2.00 1:0.25 l:0.10 1:0.33
2、挖沟槽、基坑需支挡土板时,其挡土土板按各专业施工技术措施项目中相应子
目计算。凡放坡部分不得再计算挡土板,支挡土板后不得再计算放坡。
3、基础、构筑物施工所需工作面按表G1-5规定计算。
基础、构筑物施工所需工作面宽度计算表 表G1-5
基础 、构筑物、材料 每边各增加工作宽度(cm)
砖基础 20
浆砌毛石、条石基础 15
混凝土基础垫层支模板 30
混凝土基础支模板 30
基础垂直面做防水层 80(防水层面)
构筑物(无防潮层) 40
构筑物(有防潮层) 60
管沟底部每侧工作面宽度表 单位:cm
表G1-6
管道结构宽(cm ) 混凝土管道 基础90° 混凝土管道 基础大于90° 金属管道 塑料管道
50以内
40 40 30 30
100以内
50 50 40 40
250以内
60 50 40 40
250以外
60 50 40 40
挖土交接处产生的重复工程量不扣除。如在同一断面内遇有数类土壤,其放坡系数
可按各类土占全部深度的百分比加权计算。
管道结构宽:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础
外缘计算,如设挡土板、打钢板桩则每侧增加10cm。
建筑物沟槽、基坑工作面放坡自垫层上表面开始计算。
管道沟槽、给排水构筑物沟槽基坑工作面及放坡自垫层下表开始计算。
5、挖沟槽:外墙按图示中心线长度计算;内墙按图示基础底面之间净长度计算;
内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
6、挖管道沟槽按管道中心线长度计算。
三、地下连续墙挖土成槽土方量按连续墙设计长度、宽度和槽深(加超深0.5m)以立方
米计算。
