工程项目竣工财务决算报表
- 格式:ppt
- 大小:2.45 MB
- 文档页数:57
基建工程竣工财务决算报告(范本) 项目名称:_ _ _ _ _ _ _ _ _ _ _ _ _ _ _ _建设单位:_ _ _ _ _ _ _ _ _ _ _ _ _ _ _ _建设单位负责人:_ _ _ _ _ _ _ _ _ _ _ _ _ _建设单位财务负责人:_ _ _ _ _ _ _ _ _ _ _ _编制日期:_ _ _ 年_ _ _月_ _ _日目录一、竣工财务决算说明书二、竣工财务决算报表(1)三水区基建工程竣工项目概况表(竣财1表) (2)三水区基本建设项目竣工财务决算表(竣财2表)(3)三水区基本建设项目年度财务决算表(竣财3表)(4)三水区基本建设竣工项目投资分析表(竣财4表)(5)三水区基本建设竣工项目交付使用资产表(竣财5表)一、竣工财务决算说明书(一)项目概况_ _ _ _工程位于_ _ _ _ _ _ _ _。
项目由佛山市三水区发展规划和统计局_ _ _ _号批准(立项批文或核准批文),工程概算资金约_ _ _ _万元。
工程于_ _ _ 年_ _ _ 月_ _ _ 日开工,_ _ _ 年_ _ _ 月_ _ _ 日完工,_ _ _ 年_ _ _月_ _ _日通过建筑工程竣工验收。
该项目建设由以下单位组成与实施:建设单位:_ _ _ _ _ _ _ _ _ _ _ _ _ _ _设计单位:_ _ _ _ _ _ _ _ _ _ _ _ _ _ _监理单位:_ _ _ _ _ _ _ _ _ _ _ _ _ _ _施工单位:_ _ _ _ _ _ _ _ _ _ _ _ _ _ _本项目主要建设内容包括:(二)概(预)算及计划执行情况该项目预算_ _ _ _元,实际总投资_ _ _ _元,实际投资比预算节约(或超支) _ _ _ _元,实际投资与总预算对比情况见下表:预算及计划执行情况对比表(三)投资来源本项目建设资金落实到位共收到_ _ _ _元,尚欠_ _ _ _元。

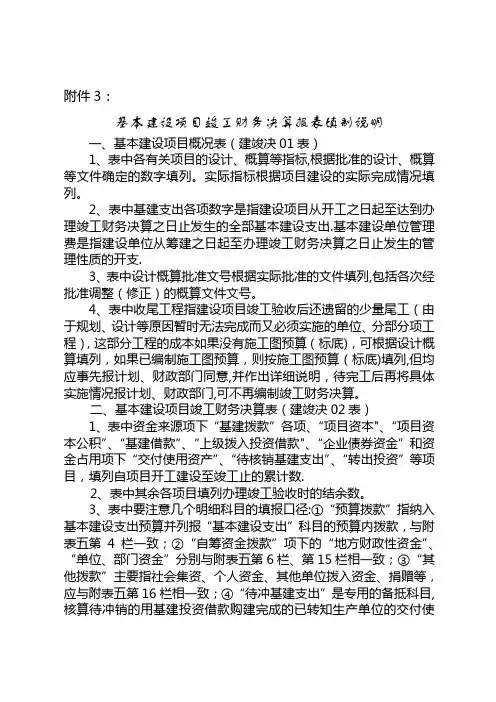

附件1:建设项目名称:基本建设项目竣工财务决算报表编报单位(签章):报送日期:表一:基本建设项目竣工财务决算审批表表二:大、中型基本建设项目概况表表三:大、中型基本建设项目竣工财务决算表单位:元注:基建结余资金:=基建拨款+项目资本+项目资本公积金+基建投资借款+企业债券基金+待冲基建支出-基本建设支出-应收生产单位投资借款。
表四:大、中型建设项目交付使用资产总表交付单位接收单位盖章年月日盖章年月日表五:小型基本建设项目竣工财务决算总表表六:基本建设项目交付使用资产明细表交付单位接收单位盖章年月日盖章年月日附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见。
(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见。
(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列。
2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列。
3、表中“主要技术经济指标”根据概算和主管部门规定的内容分别概算数和实际数填列。
填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标。
4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以及不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见.(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见。
(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列。
2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列。
3、表中“主要技术经济指标"根据概算和主管部门规定的内容分别概算数和实际数填列.填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标.4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以及不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
根据财政部门历年批准的“基建投资表”中有关数字填列.5、表中“初步设计和概算批准日期”按最后批准日期填列.6、表中收尾工程指全部工程项目验收后还遗留的少量尾工,这部分工程的实际成本,可根据具体情况进行估算,并作说明,完工以后不再编制竣工决算。
三、大、中型项目竣工决算财务决算表1、表中“交付使用资产”、“预算拨款”、“自筹资金拨款"、“其他拨款"、“项目资本”、“基建投资借款"、“其他借款”等项目,填列自开工建设至竣工止的累计数,上述指标根据历年批复的年度基本建设财务决算和竣工年度的基本建设财务决算中资金平衡表相应项目的数字进行汇总填列。

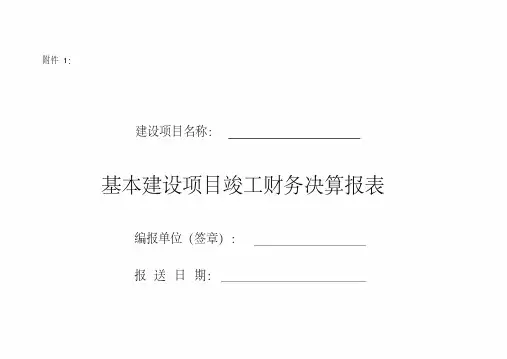

附件1:建设项目名称:基本建设项目竣工财务决算报表编报单位(签章):报送日期:表一:基本建设项目竣工财务决算审批表建设项目法人(建设单位)建设性质建设项目名称主管部门开户银行意见:盖章年月日专员办(审批)审核意见:盖章年月日主管部门或地方财政部门审批意见:盖章年月日表二:大、中型基本建设项目概况表建设项目(单项工程)名称建设地址基建支出项目概算实际主要指标主要设计单位主要施工企业建筑安装工程设备工具器具待摊投资其中:建设单位管理费其他投资待核销基建支出非经营项目转出投资合计占地面积计划实际总投资(万元)设计实际固定资产流动资金国宝资产流动资金新增生产能力能力(效益)名称设计实际建设起止时间设计从年月开工至年月竣工实际从年月开工至年月竣工设计概算批准文号主要材料消耗名称单位概算实际钢材吨木材立方米水泥吨完成主要工程量建筑面积(平方米) 设备(台、套、吨)设计实际设计实际主要技术经济指标收尾工程工程内容投资额完成时间表三:大、中型基本建设项目竣工财务决算表单位:元资金来源金额资金占用金额补充资料一、基建拨款一、基本建设支出1、基建投资借款期末余额:1、预算拨款1、交付使用资产2、基建基金拨款2、在建工程3、进口设备转账拨款3、待核销基建支出4、器材转账拨款4、非经营项目专出投资5、煤代油专用基金拨款二、应收生产单位投资借款2、应收生产单位投资借款期末数:6、自筹资金拨款三、拨付所属投资借款7、其他拨款四、器材二、项目资本其中:待处理器材损失1、国家资本五、货币资金2、法人资本六、预付及应收款3、基建结余资金:3、个人资本七、有价证券三、项目资本公积八、固定资产四、基建借款固定资产原价五、上级拨入投资借款减:累计折旧六、企业债券资金固定资产净值七、待冲基建支出固定资产清理八、应付款待处理固定资产损失九、未交款1、未交税金2、未交基建收入3、未交基建包干节余4、其他未交款十、上级拨入资金十一、留成收入合计合计注:基建结余资金:=基建拨款+项目资本+项目资本公积金+基建投资借款+企业债券基金+待冲基建支出-基本建设支出-应收生产单位投资借款。
建设项目竣工财务决算报表填表说明附录建设项目竣工财务决算报表填表说明一、封面建设单位:项目所在单位名称。
主管部门:教育部建设项目名称:可行性研究报告批复的项目名称。
建设性质:固定资产投资按建设性质分为新建、扩建、改建。
编报日期:正式完成项目竣工财务决算文件编制工作的日期。
二、建竣决01表一基本建设项目概况表建设地址:项目所在地详细地址。
主要设计单位:建设单位委托对建设项目主体进行设计的单位。
主要施工企业:建设项目主体进行总承包施工的企业。
占地面积1.设计占地面积:设计院按施工图纸计算出的占地面积。
2.实际占地面积:按竣工验收时测定的实际占地面积。
总投资:建设项目建造的全过程支付的全部资金。
1.设计总投资:可行性研究报告批复文件中明确的项目总投资。
2.实际总投资:建设项目自立项到交付使用的全过程中实际支付的全部资金。
新增生产能力(效益):参照国家统计局颁布的《新增生产能力(或工程效益)目录》填报。
施工起止时间:从施工开始到建设项目竣工交付的时间。
一般来说,开工是指项目破土动工的日期;竣工使用一般指建设管理部门组织竣工验收的日期。
1.设计建设起止时间:可行性研究报告中计划建设的起止时间。
2,实际建设起止时间:分别指施工许可证颁发日期和竣工验收合格的日期。
完成主要工作量:是指新增建设规模(面积)和实际购置设备的数量。
1.建设规模:(1)设计建设规模:可行性研究报告批复文件中明确的项目建筑面积。
(2)实际建设规模:项目建成后,质监部门出具竣工验收报告中的实际竣工面积。
2.设备:项目采购单价在5万元以上的,不需要安装设备。
(1)设计设备:指方案设计图纸中所列的设备(台、套、吨)。
(2)实际设备:指项目完成时实际购买的设备(台、套、吨)。
结账项目:单个项目的财务决算,可以不填。
资本支出:1.基建支出概算合计数:应与可行性研究报告批复文件中明确的项目总投资一致。
其中各栏概算数分别填列。
2.基建支出实际数:取自于基建财务核算软件中,该项目在转“交付使用资产”科目前,相对应各会计科目借方累计发生额。
附件3:基本建设项目竣工财务决算报表填制说明一、基本建设项目概况表(建竣决01表)1、表中各有关项目的设计、概算等指标,根据批准的设计、概算等文件确定的数字填列。
实际指标根据项目建设的实际完成情况填列。
2、表中基建支出各项数字是指建设项目从开工之日起至达到办理竣工财务决算之日止发生的全部基本建设支出.基本建设单位管理费是指建设单位从筹建之日起至办理竣工财务决算之日止发生的管理性质的开支.3、表中设计概算批准文号根据实际批准的文件填列,包括各次经批准调整(修正)的概算文件文号。
4、表中收尾工程指建设项目竣工验收后还遗留的少量尾工(由于规划、设计等原因暂时无法完成而又必须实施的单位、分部分项工程),这部分工程的成本如果没有施工图预算(标底),可根据设计概算填列,如果已编制施工图预算,则按施工图预算(标底)填列,但均应事先报计划、财政部门同意,并作出详细说明,待完工后再将具体实施情况报计划、财政部门,可不再编制竣工财务决算。
二、基本建设项目竣工财务决算表(建竣决02表)1、表中资金来源项下“基建拨款”各项、“项目资本"、“项目资本公积”、“基建借款”、“上级拨入投资借款"、“企业债券资金”和资金占用项下“交付使用资产”、“待核销基建支出”、“转出投资”等项目,填列自项目开工建设至竣工止的累计数.2、表中其余各项目填列办理竣工验收时的结余数。
3、表中要注意几个明细科目的填报口径:①“预算拨款”指纳入基本建设支出预算并列报“基本建设支出”科目的预算内拨款,与附表五第4栏一致;②“自筹资金拨款”项下的“地方财政性资金”、“单位、部门资金”分别与附表五第6栏、第15栏相一致;③“其他拨款”主要指社会集资、个人资金、其他单位拨入资金、捐赠等,应与附表五第16栏相一致;④“待冲基建支出”是专用的备抵科目,核算待冲销的用基建投资借款购建完成的已转知生产单位的交付使用资产;⑤“待核销基建支出”、“转出投资”与附表三相应的栏目合计数一致,其中:“待核销基建支出"中形成资产部分予以扣减。
附件1:建设项目名称:基本建设项目竣工财务决算报表编报单位(签章):报送日期:表一:基本建设项目竣工财务决算审批表表二:大、中型基本建设项目概况表表三:大、中型基本建设项目竣工财务决算表单位:元注:基建结余资金:=基建拨款+项目资本+项目资本公积金+基建投资借款+企业债券基金+待冲基建支出-基本建设支出-应收生产单位投资借款。
表四:大、中型建设项目交付使用资产总表交付单位接收单位盖章年月日盖章年月日小型基本建设项目竣工财务决算总表·5·基本建设项目交付使用资产明细表交付单位接收单位盖章年月日盖章年月日·6·附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见。
(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见。
(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列。
2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列。
3、表中“主要技术经济指标”根据概算和主管部门规定的内容分别概算数和实际数填列。
填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标。
4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以及不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
基本建设项目竣工财务决算报表填制说明附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见。
(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见。
(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列。
2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列。
3、表中“主要技术经济指标”根据概算和主管部门规定的内容分别概算数和实际数填列。
填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标。
4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以及不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
根据财政部门历年批准的“基建投资表”中有关数字填列。
5、表中“初步设计和概算批准日期”按最后批准日期填列。
6、表中收尾工程指全部工程项目验收后还遗留的少量尾工,这部分工程的实际成本,可根据具体情况进行估算,并作说明,完工以后不再编制竣工决算。
三、大、中型项目竣工决算财务决算表1、表中“交付使用资产”、“预算拨款”、“自筹资金拨款”、“其他拨款”、“项目资本”、“基建投资借款”、“其他借款”等项目,填列自开工建设至竣工止的累计数,上述指标根据历年批复的年度基本建设财务决算和竣工年度的基本建设财务决算中资金平衡表相应项目的数字进行汇总填列。
基本建设项目竣工财务决算报表编制要求(填报说明)(表内蓝色字体为固定格式不允许修改,灰色标记部分为填报部分)一、报表封面1、表中“建设性质”按新建、改扩建、其他进行填报,其中新建的概念为:指从无到有建设,或者在原有基础上,经建设,新增固定资产价值超过原有固定资产原值三倍以上的。
改扩建的概念为:在原有基础上进行改造性或扩大性建设,且建设后,新增固定资产价值未超过原有固定资产原值三倍。
建设性质填报后在建设性质后增加“非经营性项目”反映项目类型。
2、表中“建设项目名称”按照初步设计批复项目名称填写,并在后续报表、报告中保持项目名称一致。
“编报日期”按照项目竣工财务决算报表财务数据截止日期填写,该日期与审计报告、决算说明书中截止日期保持一致。
3、竣工财务决算纸质报表正式上报时,需在“建设单位”、“建设单位负责人”和“建设单位财务负责人”栏处盖章。
二、基本建设项目概况表(建竣决01表)1、表中“建设地址”、“主要设计单位”、“主要施工企业”、根据项目实际建设地点和主要设计、施工单位进行填写。
“占地面积”根据项目批复和实际征地面积进行填写。
2、表中“建设起止日期”设计部分根据设计文本、批复文件中预计项目开工、完工日期填写,实际部分根据项目实际开工日期、竣工验收日期填写,开工日期原则上不得早于初设批复日期。
无明确预计开完工日期的,可根据实际部分日期进行填写。
“设计概算批准文号”填写项目立项、初设和调整批复文件文号。
3、表中“完成主要工程量”中“建设规模”、“设备(台、套、吨)”按照项目批复文件和实际建设内容分别填写建筑安装工程、设备投资设计和实际完成的工程量。
“收尾工程”指项目竣工验收后遗留的尾工,按项目实际和预计数据分别填写“工程项目内容”、“已完成投资额”、“尚需投资额”和“完成时间”。
4、表中“基建支出”按照项目批复概算和实际完成投资分别填写“建筑安装工程”、“设备、工具、器具”、“待摊投资”、“建设单位管理费”、“其他投资”概算数和实际数。
附件3:基本建设项目竣工财务决算报表填制说明一、基本建设项目概况表(建竣决01表)1、表中各有关项目的设计、概算等指标,根据批准的设计、概算等文件确定的数字填列.实际指标根据项目建设的实际完成情况填列。
2、表中基建支出各项数字是指建设项目从开工之日起至达到办理竣工财务决算之日止发生的全部基本建设支出。
基本建设单位管理费是指建设单位从筹建之日起至办理竣工财务决算之日止发生的管理性质的开支。
3、表中设计概算批准文号根据实际批准的文件填列,包括各次经批准调整(修正)的概算文件文号。
4、表中收尾工程指建设项目竣工验收后还遗留的少量尾工(由于规划、设计等原因暂时无法完成而又必须实施的单位、分部分项工程),这部分工程的成本如果没有施工图预算(标底),可根据设计概算填列,如果已编制施工图预算,则按施工图预算(标底)填列,但均应事先报计划、财政部门同意,并作出详细说明,待完工后再将具体实施情况报计划、财政部门,可不再编制竣工财务决算。
二、基本建设项目竣工财务决算表(建竣决02表)1、表中资金来源项下“基建拨款”各项、“项目资本”、“项目资本公积”、“基建借款”、“上级拨入投资借款”、“企业债券资金”和资金占用项下“交付使用资产”、“待核销基建支出”、“转出投资”等项目,填列自项目开工建设至竣工止的累计数。
2、表中其余各项目填列办理竣工验收时的结余数。
3、表中要注意几个明细科目的填报口径:①“预算拨款"指纳入基本建设支出预算并列报“基本建设支出”科目的预算内拨款,与附表五第4栏一致;②“自筹资金拨款"项下的“地方财政性资金"、“单位、部门资金”分别与附表五第6栏、第15栏相一致;③“其他拨款”主要指社会集资、个人资金、其他单位拨入资金、捐赠等,应与附表五第16栏相一致;④“待冲基建支出”是专用的备抵科目,核算待冲销的用基建投资借款购建完成的已转知生产单位的交付使用资产;⑤“待核销基建支出"、“转出投资”与附表三相应的栏目合计数一致,其中:“待核销基建支出”中形成资产部分予以扣减.4、补充资料的“基建投资借款期末余额”反映竣工时尚未偿还的基建投资借款数。
建设单位:建设项目名称:
主管部门: 建设性质:
基本建设项目竣工财务决算报表
建设单位负责人:建设单位财务负责人:编报日期:年月日
基本建设项目概况表
基本建设项目竣工财务决算表
单位:元
应收生产单位投资借款期末数:
基建结余资金:
基本建设项目交付使用资产总表
建竣决03表单位:元
交付单位:负责人:接收单位:负责人:
盖章年月日盖章年月日
基本建设项目交付使用资产明细表
建竣决04表
交付单位:接收单位:
盖章年月日盖章年月日。
附件1:
建设单位:建设项目名称: 主管部门:建设性质:
基本建设项目竣工财务决算报表
项目单位负责人:项目单位财务负责人: 编制日期: 年月日
建设单位:建设项目名称:
铁道部出资者代表:
主管部门:建设性质:
合资铁路基本建设项目竣工财务决算报表
建设单位负责人:建设单位财务负责人:
编制日期: 年月日
基本建设项目概况表
基本建设项目竣工财务决算表
建竣决02表单位:元
应收生产单位投资借款期末数:基建节余资金:
基本建设项目交付使用资产总表
交付单位:负责人:接收单位负责人:
盖章年月日盖章年月日
附件2:
基本建设工程决算审核情况汇总表
附件3:
待摊投资明细表
工程项目名称单位:元
附件6:
竣工项目投资及支出情况表
附件7:
竣工项目资产初验记录表
施工单位: (公章) 接收单位: (公章) 施工单位主管: (签章) 接收单位主管: (签章) 施工单位技术主管: (签章) 接收单位技术主管: (签章) 施工单位财务主管: (签章) 接收单位财务主管: (签章) 施工单位经办人: (签章) 接收单位经办人: (签章)
附件8:
竣工验收项目资产估价入帐明细表
填报单位:主管:制表:
附件9:
新建(购置)固定资产验收交接记录
单位名称:第号财固-5
移交单位:(公章) 接收单位:(公章) 移交单位主管:(签章) 接收单位主管:(签章) 移交单位技术主管:(签章) 接收单位技术主管:(签章) 移交单位财务主管:(签章) 接收单位财务主管:(签章) 移交单位经办人:(签章) 接收单位经办人:(签章)。
附件1:建设项目名称:基本建设项目竣工财务决算报表编报单位(签章):报送日期:表一:基本建设项目竣工财务决算审批表表二:大、中型基本建设项目概况表表三:大、中型基本建设项目竣工财务决算表单位:元补充资料:基建投资借款期末余额:应收生产单位投资借款期末数:基建结余资金:表四:大、中型建设项目交付使用资产总表交付单位接收单位盖章年月日盖章年月日表五:小型基本建设项目竣工财务决算总表表六:基本建设项目交付使用资产明细表交付单位接收单位盖章年月日盖章年月日附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见。
(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见。
(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列。
2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列。
3、表中“主要技术经济指标”根据概算和主管部门规定的内容分别概算数和实际数填列。
填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标。
4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以及不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
附件1:建设项目名称:基本建设项目竣工财务决算报表编报单位(签章):报送日期:表一:基本建设项目竣工财务决算审批表2.表二:大、中型基本建设项目概况表. .表三:大、中型基本建设项目竣工财务决算表单位:元注:基建结余资金:=基建拨款+项目资本+项目资本公积金+基建投资借款+企业债券基金+待冲基建支出-基本建设支出-应收生产单位投资借款。
4.表四:大、中型建设项目交付使用资产总表交付单位接收单位盖章年月日盖章年月日. .表五:小型基本建设项目竣工财务决算总表6.表六:基本建设项目交付使用资产明细表交付单位接收单位盖章年月日盖章年月日. .附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见。
(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见。
(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列。
2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列。
8.3、表中“主要技术经济指标”根据概算和主管部门规定的内容分别概算数和实际数填列。
填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标。
4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以与不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
附件1:建设项目名称:基本建设项目竣工财务决算报表编报单位(签章):报送日期:表一:基本建设项目竣工财务决算审批表表二:大、中型基本建设项目概况表表三:大、中型基本建设项目竣工财务决算表单位:元注:基建结余资金:=基建拨款+项目资本+项目资本公积金+基建投资借款+企业债券基金+待冲基建支出—基本建设支出—应收生产单位投资借款.表四:大、中型建设项目交付使用资产总表交付单位接收单位盖章年月日盖章年月日表五:小型基本建设项目竣工财务决算总表表六:基本建设项目交付使用资产明细表交付单位接收单位盖章年月日盖章年月日附件2:基本建设项目竣工财务决算报表填制说明一、基本建设项目竣工财务决算审批表1、表中“建设性质”按新建、扩建、改建、迁建和恢复建设项目等分类填列。
2、表中“主管部门”是指建设单位的主管部门。
3、有关意见的签署:(1)所有项目均须先经开户银行签署意见。
(2)中央级小型项目由主管部门签署审批意见,财政监察专员办和地方财政部门不签署意见.(3)中央级大、中型项目报所在地财政监察专员办签署意见后,再由主管部门签署意见报财政部审批。
(4)地方级项目由同级财政部门签署审批意见,主管部门和财政监察专员办不签署意见。
二、大、中型基本建设项目工程概况表1、表中各有关项目的设计、概算、计划等指标,根据批准的设计文件和概算、计划等确定的数字填列.2、表中所列新增生产能力、完成主要工程量、主要材料消耗等指标的实际数,根据建设单位统计资料和施工企业提供的有关成本核算资料填列.3、表中“主要技术经济指标"根据概算和主管部门规定的内容分别概算数和实际数填列。
填列包括单位面积造价、单位生产能力投资、单位投资增加的生产能力、单位生产成本、投资回收年限等反映投资效果的综合指标.4、表中基建支出是指建设项目从开工起至竣工止发生的全部基本建设支出,包括形成资产价值的交付使用资产如固定资产、流动资产、无形资产、递延资产,以及不形成资产价值按规定应核销的非经营性项目的待核销基建支出和转出投资。
