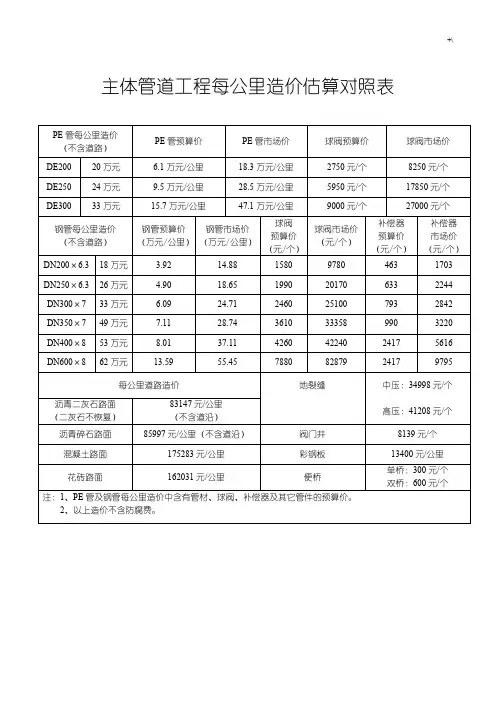

主体管道工程每公里造价估算对照表

调整阀门井造价的通知

根据一九九九年《陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额》,依据《西安市天然气城市气化工程管道施工通用图集》中压部分,中压管道球阀井工艺安装图,一九九七年六月中国市政西南设计研究院所出《庭院阀门井通用图集》对阀门井造价进行调整。1999年04月01号以后开工的工程均执行造价。

天然气公司计划部2000/03/30

关于室外塑料管(电熔连接)单位估价表

编制意见

2、压力试验。

3、金属管架与塑料管接触部位缠绕塑料胶布带等。

注: 1、本估价表适用于市政定额。(人工费单价:5.85元/工日)

2、本估价表根据塑料管热风焊与热熔、电熔焊焊接工艺和安装工艺,并参照大连市《室内给水

塑料管安装补充单位估价表》编制。

天然气公司计划部2000/06/01

天然气管道材料预算价

2、外购管件请附发票复印件。

3、警示带按3.48元/米进预算。

天然气公司计划部 8/18

天然气管道材料预算单位:元/个

说明:1、法兰按92年预算价

2、其它按采购价三分之一计算

3、螺栓、螺母按92年预算价3.8元/kg

天然气公司计划部1996/06/06

主体工程PE管件材料计划价格表单位:元/个

PE管主体工程预算价更正表

说明:1、由于愿PE管预算价与实际供应价相差过大,故作调整

2、本价格从下发之日起执行

3、已批准预算价格不调整,由材料部按实际,所进预算价核销。

天然气公司计划部2001/05/14

主体工程甲方定价直接进入预算造价

1、钢材市内运输费38元/吨

2、电火花及土壤密实度1.6元/米

3、余土外运:一环外23元/立方米,一环内28元/立方米

4、粘胶带补口63.65元/平方米,其中甲方供料45.08元/平方米。

5、环氧煤沥青加强级防腐补口78.5元/平方米。

6、外购黄土18.88元/立方米。

7、外购沙子22元/立方米(进入直接费)。

8、阀门井造价中,其中甲供井盖井座及爬梯为262元/套。

9、刷油管道表面积公式:S﹦π× D×L (D—管道直径m;L—管道延长米)

10、90°弯头面积:

DN25 0.58×π× d=0.58×π×0.034 DN100 0.76×π× d

DN50 0.64×π× d DN150 0.87×π×d

DN80 0.71×π× d

关于工商、餐饮工程材料价格调整的通知(一)

由于市场采购价格的变化,对工商、餐饮工程所用下列材料进行价格调整,其价格按下列新价格执行(见附表一)。从通知之日起,凡已开工的工商、餐饮工程所领的材料仍按原价格执行,新开工的工程按调整后的价格进行结算。

今后对市场价格变化较大的材料定期进行调整,以反映工程造价的真实性。

天然气公司计划部陕西天然气物资发展有限责任公司

2001年11月19日附表一:

法兰球阀(Q41F-16C)

陕西天然气物资发展有限责任公司

2001年11月15日

承插式自应力压力管

110Km/年

承插式钢筋砼排水管

盲板尺寸

钢筋混凝土排水管

西安市水泥制管厂

套管

小区工程审核预算有关规定

1、甲方供材料按甲方提供材料单价进入预算。

2、乙方自购材料按定额办每季度的材料信息价,如果信息价没有的,乙方提供正式发票,甲方核实。

3、小区开挖土方套用市政定额的单位,土方单价不乘以1.13系数,管道安装工程机械费不做调整。

4、钢材市内运输费38元/吨。(煤气表用角钢1.1m,调压箱用角钢6.5m,50×5角钢理论重量3.77Kg/m)

5、电火花、土壤密实度每米各0.8元。(挖土超过1m人工回填按1/3,机械回填按2/3,小于1m均按1/2)

6、余土、垃圾外运平均按:一环外23元/立方米,一环内28元/立方米,黄土18.88元/立方米。

7、阀门井造价中其中有甲供井盖座308元/套。

8、钢管焊缝X拍片一律不进预算。

9、环氧煤沥青加强级防腐补口78.5元/平方米。(长度按250㎜+250㎜计)。

10、胶带补口63.65元/平方米,其中甲方供料45.08元/平方米。

11、小区工程焊缝X拍片,一般由天然气公司技协拍,如果有X拍片资格单位须由天然气有关部门认可书面

证明,才能将X拍片费给乙方。

12、现在暂规定中压管道15%拍片。

13、小区工程决算时,必须有乙方提供的完整的竣工资料,竣工图必须要有监理公司的人签字,工地代表签

字,用户部长的签字和用户部的公章。

14、脚手架一律按2.8m计算(超出不计)。

15、架空管道防腐套四遍漆:红丹二遍焊口(管长/6)+弯头(0.4)+三通(0.4)

调和漆一遍焊口(管长/6)+弯头(0.4)+三通(0.4)

调和漆二遍管长×系数

挖掘路面注意事项和修复质量要求

一、挖掘路面注意事项:

1、挖掘路面前必须查清沿线所有管线平面位置与竖向高程,看与本管线有无相碍。如有相碍,

应修改设计或采取相应技术措施予以避免。

施工中如与其它管线相碰,应立即与管线管理单位联系,主动采取保护技术措施,并形成书面材料送达管线管理单位,要求现场监护。否则,所造成一切不良后果,由施工单位负责。

施工中造成管线损坏时,应分清责任,并积极抢修,有关单位要紧密配合。

2、要服从市政部门的管理。文明施工,管好现场,确保汽车和行人的正常通行。安全标志要明

显,防范措施要得力。不得覆盖、损坏和妨碍使用消防栓、自来水闸门、测量标志等。

3、挖出的旧路面材料,包括黑色碎石路面料、碎石、人行道砖等,要分别堆放整齐并保管好,

以备在用。

4、不准超挖路面,否则超挖部分按违章处理,并加倍收取挖掘修复费。

5、沟槽必须按上下大小的形式开挖,边坡一般情况下为1/20,特殊情况下可开成复式断面槽,

边坡不允许有凸凹现象。

6、在办理挖掘道路手续的同时,要申请办理堆土、堆料的占道手续。

二、挖掘路面修复质量要求:

1、沟槽回填时,槽内应无积水。不得回填淤泥、腐植土、冻土及有机物质。沟槽回填要分层填

土、分层夯实。各部位相对密实度(标准击实法)要求如下:

胸腔填土±≥95%;

管顶以上500㎜≥85%;

管顶以上500㎜至灰土层以下800㎜≥95%;

灰土层以下800㎜≥98%。

2、路面结构层厚度按以下规定施工,另有要求时,按审批意见施工。

(1)机动车道(自上至下,以下同)

沥青路:4厘米厚黑色碎石,8厘米厚3—7干铺碎石,20厘米厚3:7灰土基础。

水泥路:20厘米厚水泥混凝土,20厘米厚3:7灰土基础。(含骨料C25砼、250#)(2)人行道:砖铺人行道因砖的规格不同,厚薄不一,施工时需实量,2厘米厚3:7白灰

沙浆坐底,15厘米厚3:7灰土基础。

其它各种铺装的人行道在挖后修复时,必须保证原面层的铺装结构、厚度和15厘米厚3:7灰土基础。

3、按期完工。做到工完料净现场清。

4、回填沟槽如发生沉陷。其修复费用,由管线产权单位承担。

三、新、改建的城市道路五年同不准挖掘,大修后的城市道路三年内不准挖掘,因特殊情况非挖不
