施工体系及施工工艺说明
- 格式:docx
- 大小:40.35 KB
- 文档页数:11

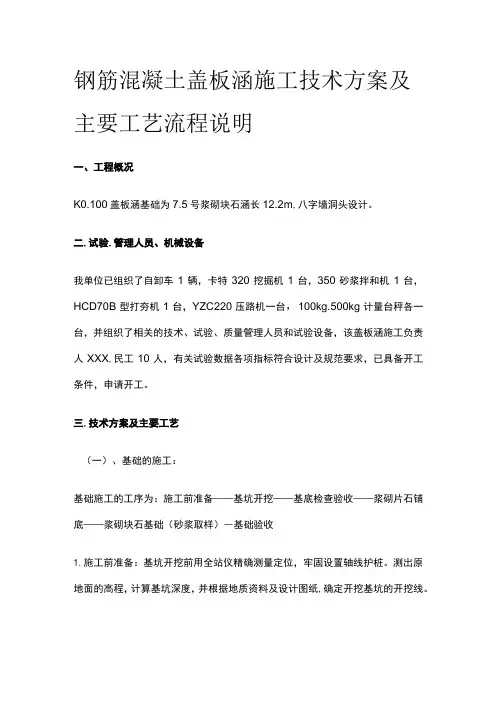

钢筋混凝土盖板涵施工技术方案及主要工艺流程说明一、工程概况K0.100盖板涵基础为7.5号浆砌块石涵长12.2m,八字墙洞头设计。
二.试验.管理人员、机械设备我单位已组织了自卸车1辆,卡特320挖掘机1台,350砂浆拌和机1台,HCD70B型打夯机1台,YZC220压路机一台,100kg.500kg计量台秤各一台,并组织了相关的技术、试验、质量管理人员和试验设备,该盖板涵施工负责人XXX,民工10人,有关试验数据各项指标符合设计及规范要求,已具备开工条件,申请开工。
三.技术方案及主要工艺(一)、基础的施工:基础施工的工序为:施工前准备——基坑开挖——基底检查验收——浆砌片石铺底——浆砌块石基础(砂浆取样)―基础验收1.施工前准备:基坑开挖前用全站仪精确测量定位,牢固设置轴线护桩。
测出原地面的高程,计算基坑深度,并根据地质资料及设计图纸,确定开挖基坑的开挖线。
2、基坑开挖:基坑采用挖掘机开挖人工配合施工,当挖至距设计线15~20cm时,经监理工程师检查,在砌筑前用人工突击挖至设计高程。
清基、整平并及时封闭基底,开挖过程中,根据开挖揭露的边坡地质情况,采取相应的临时支护措施。
在雨季施工时应注意基坑排水,集水坑设置在基坑范围外。
3、基底检查验收:基坑底在挖至近设计标高时,按设计和规范要求,检查基底地质情况和基底承载力是否与图纸相符;检查基底平面位置、尺寸、基底标高等是否与设计相符合;检查基底处理和排水情况是否符合规范要求,并进行承载力试验,必要时还应进行土壤分析试验。
只有各项技术指标均符合设计及规范要求后,在监理工程师同意下,方可进行基础砌筑。
4、浆砌块石基础:在基础砌筑前应放出基础位置尺寸线,然后再进行基础砌筑,砌筑基础的块石,一般指用爆破或楔劈法开采的石块,厚度不应小于15Cm(卵形和薄片者不得采用)。
用做镶面的片石,应选择表面平整、尺寸较大且应稍加修整,片石应分层砌筑,宜以2〜3层砌块组成一工作层。

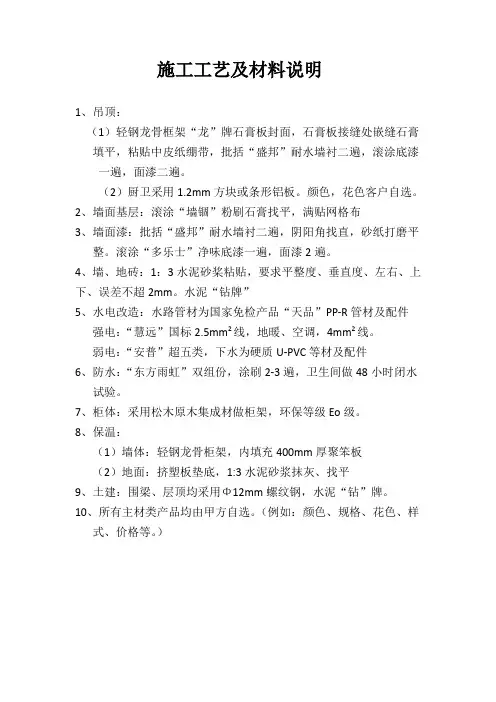

施工工艺及材料说明
1、吊顶:
(1)轻钢龙骨框架“龙”牌石膏板封面,石膏板接缝处嵌缝石膏填平,粘贴中皮纸绷带,批括“盛邦”耐水墙衬二遍,滚涂底漆一遍,面漆二遍。
(2)厨卫采用1.2mm方块或条形铝板。
颜色,花色客户自选。
2、墙面基层:滚涂“墙锢”粉刷石膏找平,满贴网格布
3、墙面漆:批括“盛邦”耐水墙衬二遍,阴阳角找直,砂纸打磨平
整。
滚涂“多乐士”净味底漆一遍,面漆2遍。
4、墙、地砖:1:3水泥砂桨粘贴,要求平整度、垂直度、左右、上下、误差不超2mm。
水泥“钻牌”
5、水电改造:水路管材为国家免检产品“天品”PP-R管材及配件
强电:“慧远”国标2.5mm2线,地暖、空调,4mm2线。
弱电:“安普”超五类,下水为硬质U-PVC等材及配件
6、防水:“东方雨虹”双组份,涂刷2-3遍,卫生间做48小时闭水
试验。
7、柜体:采用松木原木集成材做柜架,环保等级Eo级。
8、保温:
(1)墙体:轻钢龙骨柜架,内填充400mm厚聚笨板
(2)地面:挤塑板垫底,1:3水泥砂浆抹灰、找平
9、土建:围梁、层顶均采用Φ12mm螺纹钢,水泥“钻”牌。
10、所有主材类产品均由甲方自选。
(例如:颜色、规格、花色、样
式、价格等。
)。
第1篇一、工程概况本项目为XX工程,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。
工程类型为住宅小区,包括住宅楼、商业楼、地下车库等配套设施。
本工程主体结构采用钢筋混凝土框架-剪力墙结构体系,基础采用钢筋混凝土基础,建筑抗震设防烈度为XX度。
二、工程材料1. 混凝土:采用强度等级为C30的普通混凝土,水泥采用XX品牌,砂石采用天然砂石,符合国家标准。
2. 钢筋:采用HRB400级钢筋,其性能指标应符合国家标准。
3. 门窗:采用断桥铝门窗,玻璃为5mm+12A+5mm钢化玻璃,符合国家标准。
4. 地面材料:采用耐磨、防滑、环保的地砖,品牌为XX。
5. 墙面材料:采用环保、防火、耐水腻子,品牌为XX。
6. 电缆:采用符合国家标准的铜芯电缆,品牌为XX。
7. 水管:采用PP-R给水管,品牌为XX。
8. 管道:采用PVC排水管,品牌为XX。
9. 防水材料:采用防水涂料,品牌为XX。
10. 保温材料:采用挤塑板,品牌为XX。
三、施工工艺1. 混凝土施工:按照施工图纸要求,进行钢筋绑扎、混凝土浇筑、养护等工作。
混凝土浇筑时,采用分层浇筑,每层厚度不超过30cm,浇筑后及时进行振捣。
2. 钢筋施工:钢筋绑扎前,应进行钢筋加工、检查,确保钢筋规格、型号符合设计要求。
钢筋绑扎时,应按照设计要求进行绑扎,确保钢筋间距、锚固长度等符合规范。
3. 门窗安装:门窗安装前,应检查门窗尺寸、质量,确保符合设计要求。
安装时,应按照施工图纸进行定位、固定,确保门窗安装牢固、平整。
4. 地面施工:地面施工前,应进行基层处理,确保基层平整、干净。
铺设地砖时,应按照施工图纸进行排版、定位,确保地砖铺设平整、美观。
5. 墙面施工:墙面施工前,应进行基层处理,确保基层平整、干净。
涂抹腻子时,应按照施工规范进行涂抹,确保腻子涂抹均匀、平整。
6. 电缆施工:电缆施工前,应检查电缆质量,确保符合国家标准。
电缆敷设时,应按照施工图纸进行定位、固定,确保电缆敷设整齐、美观。

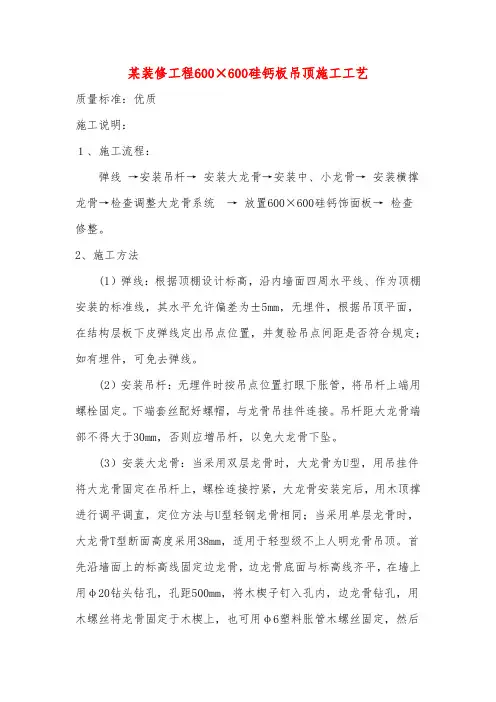

某装修工程600×600硅钙板吊顶施工工艺质量标准:优质施工说明:1、施工流程:弹线→安装吊杆→安装大龙骨→安装中、小龙骨→安装横撑龙骨→检查调整大龙骨系统→放置600×600硅钙饰面板→检查修整。
2、施工方法(1)弹线:根据顶棚设计标高,沿内墙面四周水平线、作为顶棚安装的标准线,其水平允许偏差为±5mm,无埋件,根据吊顶平面,在结构层板下皮弹线定出吊点位置,并复验吊点间距是否符合规定;如有埋件,可免去弹线。
(2)安装吊杆:无埋件时按吊点位置打眼下胀管,将吊杆上端用螺栓固定。
下端套丝配好螺帽,与龙骨吊挂件连接。
吊杆距大龙骨端部不得大于30mm,否则应增吊杆,以免大龙骨下坠。
(3)安装大龙骨:当采用双层龙骨时,大龙骨为U型,用吊挂件将大龙骨固定在吊杆上,螺栓连接拧紧,大龙骨安装完后,用木顶撑进行调平调直,定位方法与U型轻钢龙骨相同;当采用单层龙骨时,大龙骨T型断面高度采用38mm,适用于轻型级不上人明龙骨吊顶。
首先沿墙面上的标高线固定边龙骨,边龙骨底面与标高线齐平,在墙上用φ20钻头钻孔,孔距500mm,将木楔子钉入孔内,边龙骨钻孔,用木螺丝将龙骨固定于木楔上,也可用φ6塑料胀管木螺丝固定,然后再安装其他龙骨,吊点采用900mm×900 mm或900mm×1000mm。
然后调平、调直、调方格尺寸。
(4)安装中、小龙骨:采用双层龙骨时,用吊挂件紧贴大龙骨下皮安装中龙骨并卡紧。
当中龙骨间距大于800mm时,在中龙骨之间平行中龙骨加一道小龙骨,用小吊挂与大龙骨固定。
(5)安装横撑龙骨:在横撑龙骨端部用插接件,插入龙骨插孔即可固定,插件为单向插接,安装牢固。
6)安装600×600硅钙饰面板:在龙骨方格调整平直后,将饰面板直接摆放在方格中,由龙骨翼缘承托硅钙饰面板四边。
(7)安装顶撑:用木方子上端顶紧楼板下皮或屋架下弦下皮;下端与大龙骨连接顶紧,中间和吊杆捆紧。

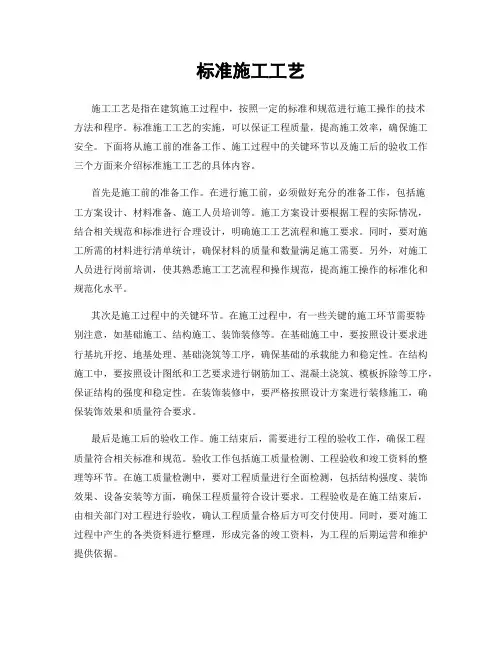

标准施工工艺施工工艺是指在建筑施工过程中,按照一定的标准和规范进行施工操作的技术方法和程序。
标准施工工艺的实施,可以保证工程质量,提高施工效率,确保施工安全。
下面将从施工前的准备工作、施工过程中的关键环节以及施工后的验收工作三个方面来介绍标准施工工艺的具体内容。
首先是施工前的准备工作。
在进行施工前,必须做好充分的准备工作,包括施工方案设计、材料准备、施工人员培训等。
施工方案设计要根据工程的实际情况,结合相关规范和标准进行合理设计,明确施工工艺流程和施工要求。
同时,要对施工所需的材料进行清单统计,确保材料的质量和数量满足施工需要。
另外,对施工人员进行岗前培训,使其熟悉施工工艺流程和操作规范,提高施工操作的标准化和规范化水平。
其次是施工过程中的关键环节。
在施工过程中,有一些关键的施工环节需要特别注意,如基础施工、结构施工、装饰装修等。
在基础施工中,要按照设计要求进行基坑开挖、地基处理、基础浇筑等工序,确保基础的承载能力和稳定性。
在结构施工中,要按照设计图纸和工艺要求进行钢筋加工、混凝土浇筑、模板拆除等工序,保证结构的强度和稳定性。
在装饰装修中,要严格按照设计方案进行装修施工,确保装饰效果和质量符合要求。
最后是施工后的验收工作。
施工结束后,需要进行工程的验收工作,确保工程质量符合相关标准和规范。
验收工作包括施工质量检测、工程验收和竣工资料的整理等环节。
在施工质量检测中,要对工程质量进行全面检测,包括结构强度、装饰效果、设备安装等方面,确保工程质量符合设计要求。
工程验收是在施工结束后,由相关部门对工程进行验收,确认工程质量合格后方可交付使用。
同时,要对施工过程中产生的各类资料进行整理,形成完备的竣工资料,为工程的后期运营和维护提供依据。
总之,标准施工工艺是建筑施工中非常重要的一环,它直接关系到工程质量和施工安全。
只有严格按照标准施工工艺进行施工,才能保证工程质量和施工安全,确保工程的顺利进行和顺利完工。
施工设计总说明范文一、设计目标:本施工设计旨在满足工程建设的需要,保证工程施工质量,确保工程安全及工期要求,实现设计师的设计构想,以及满足业主的要求。
同时,本设计着重考虑了施工的可行性,提出了合理的施工方案,确保施工过程中的高效性和经济性。
二、施工工艺:1.基坑开挖:根据地质勘察信息和设计要求,确定开挖深度和坑底标高,采用机械开挖方式进行基坑开挖。
对于土方回填均采用半干法。
2.地基处理:采用加固桩法处理地基,提高地基的承载力。
地基加固中采用的桩基类型为灌注桩,通过与混凝土柱体相连形成整体结构。
3.主体结构施工:主体结构采用钢筋混凝土结构,墙体框架采用剪力墙加配肋压拱形成的强度和刚度较高的体系。
梁柱采用预制构件,通过现场拼装加固。
4.外墙砌筑:外墙砌筑采用烧结砖,采用钢筋砌筑支模,解决了垂直度和墙面表面平整度问题。
外墙砌筑前,先进行墙面防潮层施工。
5.室内装饰:室内装饰以实现舒适、美观、环保、功能合理为设计原则,采用石膏板或装饰板进行墙面和天花板装饰,采用地板砖或地毯进行地面装饰,采用木质材料进行家具和橱柜的制作。
6.排水系统:建筑物排水采用下水道系统,将所有排水通过下水道连接到市政污水处理设施,确保排水的畅通。
7.电气系统:电气系统采用中央供电方式,配备灯具、插座和开关等电气设备。
电线采用火线与零线间距离要符合国家电气安全标准。
三、安全技术措施:1.建立安全责任制度,制定施工安全技术措施,加强对施工作业人员的安全教育和培训,提高安全意识。
2.建立安全监控系统,对施工现场进行24小时全天候监控,实时了解施工现场安全情况,并及时采取措施防止事故发生。
3.使用符合国家标准和产品质量认证的建筑材料,确保施工质量和安全。
4.合理布置施工现场,设立警示标志和安全防护设施,保障工人的人身安全。
5.在施工现场设置消防设施,防止火灾和其他安全事故的发生。
四、工程预算:工程预算根据设计要求和施工工艺确定,包括施工材料费、施工人工费、机械使用费等。
精装修组价清单的施工内容及工艺作法说明一、地面工程:包含木地板地面、石材地面、地砖地面,施工内容如下。
1、要求各施工单位组织好工程技术人员在进场前做好测量工作,以确认房间内是否方正、平整垂直度是否符合要求。
如果出现需调整的部位要求提前声明。
经甲方确定后另行通知。
2、施工要求的大体原则要遵循以下几点:1)先上后下的原则;首先施工要按每户每单元从上层到下层的施工顺序;其次是先施工吊顶和墙面后铺地砖的顺序。
特别是卫生间防水及避水是从上层逐层向下施工。
2)先内后外的原则;强调先施工内部房间,后施工起居室、门厅。
先水电改造后墙地面找平。
3)先泥水工程后木工工程的原则;先将垭口及墙地面放线后完成地面垫层砌筑垭口等相关泥水工程,验收后才允许进行木工油工等细部工程的做法。
4)地砖铺设的原则;所有墙、吊顶进出工程完成后只剩面层处理工程才允许铺地砖。
铺设过程中施工单位要负责对地砖成品的保护及地砖铺设质量的控制。
3、4、木地板工程:地面找平后,最终预留20mm厚用以铺设木地板。
石材工程:抄平放线后打底灰捶打石材平整泼素水泥粘结铺贴。
5、地砖工程:指在原地面上,抄平放线、打底灰、捶打平整、素水泥粘结铺贴。
要求合理对称排砖,如果垭口未施工完成则必须先弹出垭口处墙线再准确排砖铺贴(要求先砌筑完成垭口),七天后将地砖所留缝隙采用专用勾缝剂勾缝。
6、卫生间地面:首先要完成水暖管路施工,然后浇筑100mm厚陶粒混凝土垫层抹找平层坡向地漏,采用密实砂浆铺过门石,然后做防水处理两遍并作24小时闭水实验,合格后做防水保护层铺贴地面砖。
卫生间的防水要求将卫生间外的过门石先完成后再做卫生间防水,要求在门口处卷起做成“∪”型防水封闭层,此项为强制性作法。
卫生间地面防水至墙面卷起300mm高,淋洗浴房两侧墙面从地面卷起至2000mm高。
浴室柜上下各延伸300mm高的防水做法。
地面工程抄平放线打底灰捶打平整素水泥粘结铺贴地砖并且向地漏方向找坡1%。
室内装修施工工艺说明一、施工准备1、设计图纸:在进行室内装修施工前,需要先设计好图纸,包括房间的布局、装修风格、材料选择等。
2、材料准备:根据设计图纸,准备所需的材料,包括砖、水泥、沙子、木材、涂料、壁纸等。
3、工具准备:准备好所需的工具,如锤子、钻机、砂纸、涂料刷等。
4、安全措施:在进行室内装修施工时,需要注意安全,如戴好安全帽、穿好安全鞋等。
二、基础工程1、地面处理:清理地面,修补裂缝,进行地面防水处理。
2、墙面处理:清理墙面,修补裂缝,进行墙面防水处理。
3、门窗安装:根据设计图纸,安装门窗,确保门窗开启自如。
三、水电改造1、水电定位:根据设计图纸,确定水电线路的走向和位置。
2、水电开槽:根据水电定位,进行墙面和地面的开槽。
3、水电安装:安装水管和电线,确保水管不漏水,电线连接正确。
四、墙体装修1、墙面处理:进行墙面刮腻子、打磨等处理,使墙面光滑、平整。
2、涂料施工:进行墙面涂料施工,确保涂料颜色均匀、无色差。
3、壁纸施工:进行壁纸粘贴,确保壁纸粘贴平整、无气泡。
五、地面装修1、地板安装:安装地板,确保地板平整、无缝隙。
2、地砖铺设:进行地砖铺设,确保地砖平整、接缝均匀。
六、灯具、洁具安装1、灯具安装:根据设计图纸,安装灯具,确保灯具牢固、电线连接正确。
2、洁具安装:根据设计图纸,安装洁具,确保洁具使用正常、排水顺畅。
七、收尾工作1、清理现场:清理施工现场,确保无垃圾残留。
2、验收检查:进行验收检查,确保装修质量符合要求。
装修施工工艺砼楼面施工工艺一、施工准备(一)材料1、水泥:宜采用325号或425号普通硅酸盐水泥,有出厂证明或复试单。
水泥进场后,应按批量取样,送试验室复试,合格后方可使用。
水泥进场后,应堆放整齐,不得混放,并应挂出场标示牌。
2、砂:以中砂为宜,过5mm孔径的筛子筛除大于5mm的颗粒,砂的含泥量不得超过5%。
砂进场后应堆放整齐,挂牌标示。
3、石子:卵石或碎石,最大粒径不大于40mm。

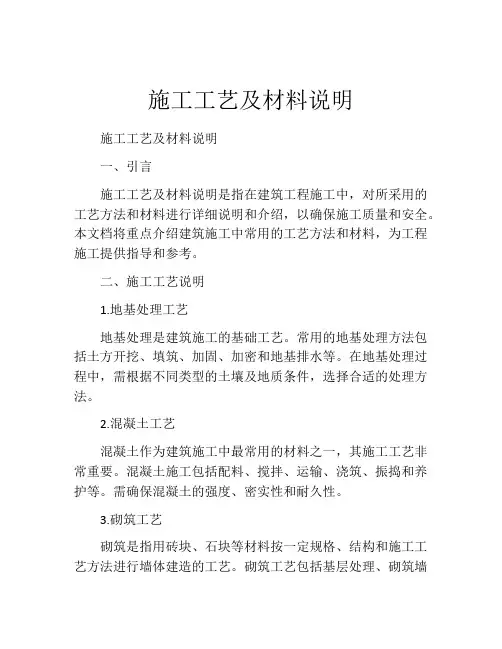

施工工艺及材料说明施工工艺及材料说明一、引言施工工艺及材料说明是指在建筑工程施工中,对所采用的工艺方法和材料进行详细说明和介绍,以确保施工质量和安全。
本文档将重点介绍建筑施工中常用的工艺方法和材料,为工程施工提供指导和参考。
二、施工工艺说明1.地基处理工艺地基处理是建筑施工的基础工艺。
常用的地基处理方法包括土方开挖、填筑、加固、加密和地基排水等。
在地基处理过程中,需根据不同类型的土壤及地质条件,选择合适的处理方法。
2.混凝土工艺混凝土作为建筑施工中最常用的材料之一,其施工工艺非常重要。
混凝土施工包括配料、搅拌、运输、浇筑、振捣和养护等。
需确保混凝土的强度、密实性和耐久性。
3.砌筑工艺砌筑是指用砖块、石块等材料按一定规格、结构和施工工艺方法进行墙体建造的工艺。
砌筑工艺包括基层处理、砌筑墙体、砌筑砌体结构、勾缝和养护等。
砌筑工艺的好坏直接影响到墙体的稳定性和美观度。
4.钢筋混凝土工艺钢筋混凝土是建筑施工中常用的结构材料。
其施工工艺包括钢筋的加工、焊接、安装和混凝土的浇筑、振捣和养护等。
钢筋混凝土工艺需要关注钢筋的布置和混凝土的质量控制。
5.防水工艺防水工艺是避免建筑物在使用过程中受到水的侵蚀和渗透的重要工艺。
常用的防水工艺方法包括挡水带、防水涂料、防水卷材和防水板等。
需根据建筑物的具体情况选择合适的防水材料和工艺。
三、材料说明1.水泥水泥是建筑施工中最重要的材料之一。
常用的水泥有硅酸盐水泥、硫铝酸盐水泥和矾土水泥等。
水泥应符合国家标准和施工要求,保证其强度和稳定性。
2.砂和石子砂和石子是混凝土中的主要骨料。
根据使用的不同,砂和石子可以分为粗骨料和细骨料。
砂和石子应干净、均匀、不含杂质,以确保混凝土的强度和质量。
3.膨胀剂膨胀剂是一种用于混凝土中产生膨胀效果的材料。
膨胀剂可以增加混凝土的体积,改善其抗渗性和抗冻性。
常用的膨胀剂有颗粒状和粉末状两种。
4.石膏板石膏板是一种用于建筑内部装修和隔断的常用材料。

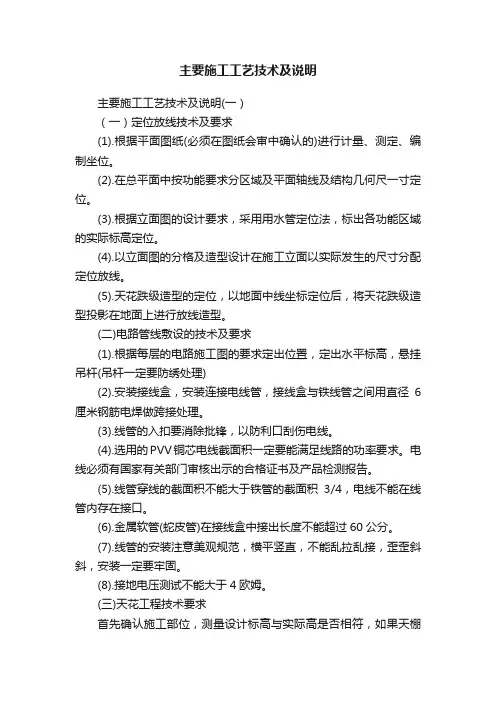

主要施工工艺技术及说明主要施工工艺技术及说明(一)(一)定位放线技术及要求(1).根据平面图纸(必须在图纸会审中确认的)进行计量、测定、编制坐位。
(2).在总平面中按功能要求分区域及平面轴线及结构几何尺一寸定位。
(3).根据立面图的设计要求,采用用水管定位法,标出各功能区域的实际标高定位。
(4).以立面图的分格及造型设计在施工立面以实际发生的尺寸分配定位放线。
(5).天花跌级造型的定位,以地面中线坐标定位后,将天花跌级造型投影在地面上进行放线造型。
(二)电路管线敷设的技术及要求(1).根据每层的电路施工图的要求定出位置,定出水平标高,悬挂吊杆(吊杆一定要防绣处理)(2).安装接线盒,安装连接电线管,接线盒与铁线管之间用直径6厘米钢筋电焊做跨接处理。
(3).线管的入扣要消除批锋,以防利口刮伤电线。
(4).选用的PVV铜芯电线截面积一定要能满足线路的功率要求。
电线必须有国家有关部门审核出示的合格证书及产品检测报告。
(5).线管穿线的截面积不能大于铁管的截面积3/4,电线不能在线管内存在接口。
(6).金属软管(蛇皮管)在接线盒中接出长度不能超过60公分。
(7).线管的安装注意美观规范,横平竖直,不能乱拉乱接,歪歪斜斜,安装一定要牢固。
(8).接地电压测试不能大于4欧姆。
(三)天花工程技术要求首先确认施工部位,测量设计标高与实际高是否相符,如果天棚标高受到其他设施影响,即报交技术组负责人落实解决。
接着根据确认下来的标高,准确地在墙上1m高四周弹水平线,且按如下的步骤进行严格的施工。
(1)、熟识图纸,了解天棚上的灯具、广播喇叭、空调口、喷淋头、消防探少的具体位置。
使主龙骨在吊放时尽量避开。
(2)、主龙骨吊点间必须保证1平方米内有一吊杆,吊杆应为直径8mm的钢筋,钢筋如不够长需埠接时,必须焊固,不存在虚焊,同时做防锈处理。
拉爆螺丝应完全拉紧,不得有松动;(3)、主龙骨的型号必须满足承受吊顶荷截的要求,主龙骨的间距应在80~1200之间,次龙骨间距不得大于400×600。
土方工程施工规范要求土方工程施工说明书及附图(施工工艺及质量保证措施和有关试验要求,施工进度工期计划等)方案一本工程项目土方工程内容包括:土方开挖、夯填土方、回填土方、10%水泥土垫层等。
工程施工特点:砂砾土方工程量较大,管线较长,需合理安排、精心施工,确保工程进度、施工质量和施工安全。
1、施工程序本标段土方总体施工程序是先管道基础开挖,待管道安装后再进行夯填土方、回填土方、其次镇墩基础开挖、10%水泥土垫层夯填,待镇墩砼浇筑完成并验收合格后再进行土方回填。
开挖采用小型反铲挖掘机、人工配合修整断面,填筑压实选用蛙式打夯机。
回填采用推土机,人工修整时应采用横断面模具挂双线,水准仪配合,力求开挖尺寸精准,开挖出的料渣堆放在现场监理工程师指定的区域。
施工程序见图 4-1。
场地清理测量放线开挖、修整夯实基础土方回填土方阶段验收进入下一作业循图 4-1土方工程施工程序图2、测量放线测量放线是本项目施工的一个关键环节,测量前要对图纸上的高程、尺寸进行校对,并编制测放计划报监理工程师审批。
测量工作严格遵守《水利水电工程施工测量规范》(SDJ89-93)及有关规定,为保证测量质量及快速完成此项工作,施工前的复测利用全站仪和红外线测距仪配合进行,测量成果经监理工程师审核后,作为土方工程施工的依据。
3、施工进度计划2015 年 10 月 1 日至 2015年 11月 15 日,土方工程施工总工期45 天(日历天数),高峰施工强度 3.4 万 m3/月。
4、施工方法⑴施工技术文件编制和报批土方明挖、填筑施工前,按施工图纸和技术条款的规定,提交施工措施计划,报送监理工程师审批。
施工措施主要包括以下内容:开挖、填筑放样剖面资料、开挖、填筑施工平面和剖面布置图、施工设备配置和劳动力安排、边坡保护及加固措施、质量与安全保证措施、排水措施、施工进度计划等主要内容。
⑵施工方法①场地清理采用柳州 D50 装载机辅以人工清理工程区域内地表杂草、垃圾、废渣及监理工程师指明的其它有碍物。
施工工艺设计及施工说明引言:在建筑施工过程中,施工工艺设计及施工说明是保证工程质量和进度的重要环节。
施工工艺设计是根据施工的实际情况和要求,制定出一套详细的工艺方案,以确保施工的顺利进行。
而施工说明则是对施工过程中各项工作进行具体的操作说明,以保证施工人员能够按照规定的要求进行施工,同时确保工程质量。
本文将详细介绍施工工艺设计及施工说明的重要性以及制定的基本原则和步骤。
一、施工工艺设计的重要性施工工艺设计是建筑施工中最重要的环节之一,它直接关系到工程的质量和进度。
良好的施工工艺设计能够确保施工过程中各项工作有序进行,避免出现质量问题和进度延误。
具体来说,施工工艺设计的重要性主要体现在以下几个方面:1. 保证工程质量:施工工艺设计根据工程的具体情况和要求,合理安排施工顺序和方法,确保各项工程工作按照规定的流程进行,避免出现质量问题。
2. 提高施工效率:施工工艺设计可以有效组织施工人员和设备的协调配合,合理安排施工进度,提高施工效率,缩短工期。
3. 确保安全施工:施工工艺设计考虑到安全施工的相关要求,制定出安全施工措施和应急预案,保障施工过程中的安全。
二、施工工艺设计的基本原则施工工艺设计应遵循以下基本原则:1. 合理性原则:施工工艺设计应基于合理性原则,即根据工程的实际情况、要求和施工条件,设计出合理、科学、可行的工艺方案。
2. 经济性原则:施工工艺设计应考虑成本因素,力求在保证工程质量的前提下,提高施工效率,降低成本。
3. 安全性原则:施工工艺设计应将安全施工作为重要因素之一,设计出安全可靠的施工方案,并制定相应的安全措施和应急预案。
4. 环境友好原则:施工工艺设计应尽量减少对环境的污染和破坏,保护环境,切实履行社会责任。
三、施工工艺设计的步骤。
建筑外墙涂装工程施工方案及工艺流程一、施工工序施涂前应将基层的缺棱掉角处,用1:2水泥砂浆修补;表面麻面及缝隙应用腻子填补齐平.同立面应用同一批号的乳胶漆,每遍乳胶漆不宜施涂过厚,涂层应均匀,颜色一致。
抹灰施涂工序为:清扫→填补、缝隙、局部刮腻子→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍乳胶漆→复补腻子→磨平→第二遍乳胶漆→磨平→第三遍乳胶漆。
1。
1 足够的养护期新的水泥砂浆混凝土表面必须经过合理的养护时间,让其“吐碱”,并充分干燥,要求其含水率小于10%,PH 值小于10后方可施工。
但墙体表面含水率和pH的测定并不方便.理论上讲,在温度25 度,相对湿度65%的条件下,水泥砂浆墙面须干燥21天以上,而在不同的季节,根据经验,夏天通常需2周以上,冬天通常需4周以上.目前一些高层建筑在外墙粉刷完工后,常常先拆除脚手架养护两个月以上,再用吊篮进行外墙涂装施工,这样不仅降低了含水率和pH值,而且如果墙面有收缩开裂等缺陷,也可及时处理,很大程度上保证了外墙涂装的质量;但是一些多层建筑由于工期原因、脚手架等问题,常常不能保证足够的养护期,为外墙涂装留下隐患。
(1):首先充分的养护时间是很难做到的,现在的工程工期不长,留给外墙涂料的施工工期就更短,很难保证其完全达到自然养护期的要求,因此让其完全“吐碱”是不可能的。
有必要时,进行”酸洗”.(2):不同性质的涂料对底面的要求也不一样,溶剂型涂料要求底面含水率小于8%,水溶性涂料要求底面含水率小于10%,如果底面是木制含水率可以小于12%.1。
2 底层处理要合格底层表面应干燥、坚实、牢固,不应有起砂、裂缝.疏松等缺陷。
外墙涂装的底层根据对涂装的要求分为普通、中级、高级抹灰底层或混凝土底层。
建筑外墙涂料施工前必须对抹灰和混凝土底层进行验收,未经验收或验收不合格的墙面不能进行涂装施工,如墙面有起砂、裂缝、疏松等现象应要求土建单位进行处理,要铲除疏松层,修补裂缝、缺棱掉角等缺陷,待验收合格后方可施工。
香山游艇俱乐部泊位VIP综合用房路桥下顶板涂装工程产品说明及施工工艺(1)总体施工程序本施工总体施工程序为:接受任务阶段→开工前准备阶段→全面施工阶段→交工验收阶段。
各工序部分施工程序为:基面处理→腻子→—底漆→面漆一、产品说明腻子施工:传盛达外墙腻子性能特点:粘结强度高、耐水耐磨、无味无毒、柔性抗收缩、耐候性佳,现场兑水搅拌均匀,施工简单方便。
颜色:自然白色和灰色。
1、配水与搅拌:25公斤外墙腻子加入8.75公斤水,用电动搅拌器搅拌5-10分钟后,静置5分钟待粉料完全浸润,确保浆料无结粒即可施工;2、厚度控制:外墙耐水干粉腻子一次施工不宜过厚,但也不宜过薄,总厚度在1-3mm为佳。
3、养护:外墙腻子施完后,应进行洒水养护3-5天,以确保固化完全。
底涂施工:涂耐可牌渗透底漆性能特点:高渗透性、无味无毒、防水透汽、封固性强、防霉抗碱,施工简单方便。
颜色:白色和透明。
1、产品类型:专为改善外墙涂装质量、延长涂层使用寿命而设计的基面处理剂,由纯丙聚合物乳液、无机填料及各种助剂组成的高渗透底涂。
2、稀释比例:透明渗透底涂不建议用水稀释,白色渗透底涂最大加水量不超过15%。
3、施工条件:环境温度为5~40℃,基面含水率小于10%,PH值小于10。
面涂施工:产品类型:为丝光特级极品海洋漆,由特殊硅树脂丙烯酸树脂乳液、无极耐候眼颜填料及各种助剂组成的高级抗盐碱外墙漆。
性能特点:特优的抗盐碱和抗酸性、耐候性耐粘污性强、防水透气性好、附着力强、无味无毒、防霉抗碱,施工简单方便。
颜色:参照涂耐可标准色卡或根据客户要求调色。
1、施工说明:可采用辊、刷、喷涂等施工工艺;施工前应确保粉尘、盐碱油污清理干净。
2、材料用量;根据基层情况不同而定,一般平均为0.2~0.4公斤/平方(两遍)。
稀释:用水稀释,最大加水量不超过10%。
3、施工条件;环境温度为5~40℃,基面含水率小于10%,PH值小于10。
重涂时间:正常条件下,重涂时间大于2小时为佳。
铝模板(拉片体系)施工工艺及标准一、材料要求1、面板系统2、转接系统3、支撑系统4、紧固系统二、铝模板深化要点1、全碎外墙,直接移交外立面施工单位。
2、水电井、风井全碎,直接移交防火门、安装、精装等施工单位。
3、电梯井道全磅,直接移交电梯施工单位。
4、靠近剪力墙300以内的门垛、窗垛和主体结构同时施工,减少二次构件工作量,同时保证成型质量。
5、所有门窗洞口处梁下部的过梁(入户门、甲(乙)级防火门、卧室门、厨卫间门等)均需随主体结构一起施工(板下挂过梁需采取加固措施),过梁长度等于门窗洞宽两边各加长100mm,过梁端头与剪力墙之间间距小于或等于450,需将过梁与剪力墙拉通,其余位置过梁根据甲方要求考虑是否随主体结构施工。
6、紧靠外保温墙面的窗增加50mm(以保温板的实际厚度为准)窗垛以便于保温收口。
7、空调板面配模时按照侧模内外高差配模,高差IOmm8、普通门窗企口留设为靠内墙宽度IoOmm,厚度为215mm(建议20mm);厨卫贴砖间窗台设置反企口(外高内低)。
9、空调预留管必须提前设计标高和位置,内侧洞口比外侧洞口高2cm(防止雨水向室内流)具体做法如下图10、烟道洞口优化烟道采用承插式,上部预留5cm高,5cm宽的反坎,烟道直接落在反坎上;下部预留7cm宽,5cm高的低槽,承插烟道;11、提前策划传料口、放线洞口及地泵管洞口详细位置,并采用梯形设置。
传料口尺寸为200*700,宽度不得小于铝模长度(600mm),宽度考虑传递铝模过程中的晃动(不小于200mm);传料口设计45°构造;避开大开间板跨中部位。
12、止水台长度大于2m应增加一次性浇筑构造柱三、施工工艺施工流程放墙柱定位线f标高抄平一K板调平f焊接定位筋f安装墙体模板f安装背楞f墙体调校f安装梁体模板f安装C槽f安装顶板以及楼梯、节点f安装K板f钢筋绑扎f卫生间吊模及盖板f最终调校、检验、加固f模板验收f砂浆封底f混凝土浇筑1.在柱、墙纵筋上标好楼层标高控制点,标高控制点为楼层+1m,墙柱的四角及转角处均设置,以便检查楼板面标高。
水利水电工程施工工艺流程概述及说明1. 引言1.1 概述水利水电工程是指为了满足人们生活和生产用水需求以及发电需要而建设的一项重要工程。
随着社会发展和经济进步,对于水资源的合理利用和电力的增加需求也日益增长。
因此,水利水电工程施工成为一个重要且不可或缺的过程。
本篇文章旨在概述和说明水利水电工程施工的工艺流程,通过对整个施工过程进行详细分析,希望能够给读者一个全面且清晰的了解。
1.2 文章结构本文将按照如下结构进行组织和阐述:引言:介绍本文的目的、内容概述及文章结构。
正文:对水利水电工程施工中的各个环节进行详细说明。
施工工艺流程概述:概括性地描述整个施工过程,并分别讨论其准备阶段、勘测和设计阶段、材料采购和运输阶段等关键步骤。
施工工艺流程说明:详细介绍开挖与土方工程施工、混凝土浇筑与结构施工以及设备安装与调试阶段施工的具体步骤和注意事项。
结论:总结施工过程中的关键环节和要点,并分析水利水电工程施工的挑战和前景。
1.3 目的本文的目标是为读者提供一个全面且清晰的了解水利水电工程施工工艺流程,让读者能够对整个建设过程有一个清晰的认识,从而更好地理解和参与到实际的施工中。
同时,通过分析施工过程中的难点和前景,旨在引发读者对于该领域的思考和研究。
2. 正文水利水电工程是指为了合理利用和调控水资源,以满足人类生活和经济发展需求而进行的一系列工程建设。
在施工过程中,需要根据具体的工程特点和要求,采取相应的施工方案和工艺流程。
正文部分将详细介绍水利水电工程施工的主要内容和流程。
首先,在施工前的准备阶段,需要对整个项目进行全面的计划和设计。
这包括确定项目目标、制定预算、评估环境影响,并且进行必要的申报手续。
同时还要组建专业团队来负责不同方面的任务,比如勘测、设计、材料采购等。
其次,在勘测和设计阶段,需要进行详细的地质调查和勘测,以确定地下水位、土壤性质等重要参数。
基于此信息,将确定最佳施工方案,并进行结构、材料等方面的设计。
紧密桩的施工工艺-概述说明以及解释1.引言1.1 概述概述部分的内容可以包括对紧密桩施工工艺的简要介绍和背景说明。
下面是一个概述部分的例子:概述:紧密桩作为一种常见的桩基施工工艺,广泛应用于建筑工程中。
它是一种通过在地下打入桩机所驱动的桩机钻头,将桩头与土壤混合,从而在地下形成紧密的桩基的施工方法。
紧密桩施工工艺能够提高土壤的稳定性,增加地基的承载能力,并且有效地改善地下水位,减少地基沉降的风险。
因此,紧密桩施工在建筑工程中有着重要的地位和应用价值。
本文将重点介绍紧密桩的施工工艺,包括定义、施工步骤和注意事项。
首先,我们将对紧密桩进行定义,明确其特点和优势。
然后,将详细介绍紧密桩的施工步骤,涵盖从前期准备到桩基固结的全过程。
最后,我们将总结紧密桩的施工工艺,并对未来紧密桩施工的发展前景进行展望。
通过深入的研究和实践,我们希望能够更好地理解和应用紧密桩的施工工艺,为建筑工程提供更加安全、稳定和可持续的基础支撑。
此外,我们也希望通过本文的论述,能够引起更多工程师和研究人员对于紧密桩施工的关注,并为未来的研究和应用提供新的思路和方向。
文章结构部分的内容可以写成以下方式:1.2 文章结构本文分为三个主要部分,即引言、正文和结论。
在引言部分,将对紧密桩的施工工艺进行概述,介绍文章的目的和整体结构。
正文部分将详细讨论紧密桩的定义、施工步骤和施工注意事项。
最后,在结论部分对紧密桩的施工工艺进行总结,并对未来的紧密桩施工进行展望。
整篇文章通过以上结构组织,以达到重点突出、逻辑清晰的目的。
引言部分介绍了文章的主题和背景,概述了紧密桩的施工工艺,并明确了文章的目的。
正文部分将具体探讨紧密桩的定义、施工步骤和施工注意事项,深入研究紧密桩施工工艺的关键要素。
结论部分将对文章的主要观点进行总结,强调紧密桩施工工艺的重要性,并对未来的研究和实践提出展望。
通过这样的结构安排,读者可以逐步了解紧密桩的施工工艺,并对其价值和应用前景有一个清晰的认识。
标准施工工艺
施工工艺是指在建筑施工过程中,按照一定的标准和规范进行施工操作的方法和步骤。
标准施工工艺的执行对于保证工程质量、提高施工效率具有至关重要的作用。
下面将介绍一些常见的标准施工工艺及其要点。
首先,就是基础工程的施工工艺。
在进行基础工程施工时,首先要对地基进行勘察,确定地基的承载能力和地质条件,然后进行基坑的开挖和地基处理,最后进行混凝土浇筑。
在这个过程中,需要严格按照设计图纸和相关规范进行操作,保证地基的承载能力和稳定性。
其次,是结构工程的施工工艺。
在进行结构工程施工时,需要对钢筋进行加工和安装,进行混凝土浇筑,进行模板拆除等一系列操作。
在这个过程中,需要严格控制混凝土的配合比和浇筑质量,确保混凝土的强度和耐久性。
另外,还有建筑装饰工程的施工工艺。
在进行建筑装饰工程施工时,需要进行墙面、地面、天花等装饰材料的施工和安装,进行涂料和瓷砖的施工,进行木工和水电安装等一系列操作。
在这个过程中,需要严格按照施工图纸和相关规范进行操作,保证装饰材料的质量和装饰效果。
此外,还有建筑设备安装工程的施工工艺。
在进行建筑设备安装工程施工时,需要进行设备的吊装和安装,进行管道和电气的布置和连接等一系列操作。
在这个过程中,需要严格控制设备的安装质量,确保设备的正常运行和使用。
总的来说,标准施工工艺的执行对于保证工程质量、提高施工效率具有至关重要的作用。
只有严格按照设计图纸和相关规范进行操作,才能保证工程的质量和安全。
因此,施工单位和相关人员在进行施工操作时,必须严格遵守标准施工工艺,确保工程质量和安全。
铁皮保护施工工艺及措施说明1. 导言本文档旨在介绍铁皮保护施工的基本工艺和措施,以确保施工过程的安全和质量。
通过有效的保护措施,可以延长铁皮的使用寿命,防止腐蚀和损坏。
2. 工艺说明2.1 铁皮表面清洁在进行铁皮保护施工之前,必须先对铁皮表面进行彻底的清洁。
清洁铁皮表面可以去除污垢、尘土以及其它杂质,保证涂层能够牢固附着在铁皮上。
常用的清洗方法包括水洗、机械刷洗和化学清洗等。
2.2 防腐底漆涂覆在铁皮表面清洁完成后,需要涂覆一层防腐底漆。
防腐底漆可以有效地抵御铁皮腐蚀的发生,形成一个保护层。
在选择底漆时,要考虑到施工环境、铁皮暴露情况和所需的耐久性等因素。
2.3 现场涂层施工在防腐底漆涂覆干燥后,可以进行现场涂层施工。
根据需要,可以选择不同的涂层材料和施工方法。
常用的涂层材料包括涂料、油漆和喷涂剂等。
在施工过程中,要确保涂层均匀、完整,避免出现漏涂或涂层厚度不均的情况。
3. 措施说明3.1 环境保护在进行铁皮保护施工时,应采取相应的环境保护措施,防止涂料或废涂料对环境造成污染。
可以使用防护设施,如防护布、防护膜等,以及适当的通风系统,保证施工现场的环境卫生。
3.2 人员防护施工人员在进行铁皮保护施工时,应佩戴适当的防护装备,包括手套、口罩、安全鞋等。
这些防护装备可以有效地保护人员的安全和健康,防止涂料或废涂料对人体的伤害。
3.3 质量控制为了确保铁皮保护施工的质量,应进行相应的质量控制。
可以通过现场监测、取样检测、施工日志记录等方式进行质量控制。
同时,要做好施工记录和施工过程的整理,以备后续使用和审查。
4. 总结铁皮保护施工工艺和措施是确保施工安全和质量的重要环节。
通过彻底的表面清洁、合适的底漆涂覆和规范的现场涂层施工,可以有效地保护铁皮的使用寿命。
同时,配合环境保护、人员防护和质量控制措施,可以确保施工过程的安全和质量。
施工体系及施工工艺说明
一、施工体系
1.屋面施工体系:纳米快立克打底,油性巨能复盖面。
2.室内地下室施工体系:纳米快立克打底,水性巨能复盖面。
3.地下室室外施工体系:纳米快立克打底,油性巨能复盖面。
4.卫生间施工体系:纳米快立克喷涂施工。
二、施工准备
1、技术准备
1.1、图纸会审。
组织相关技术人员对本工程施工图纸仔细阅读,
列出不明确或有疑问的地方,与设计、监理、甲方
及总包单位一起对有关图纸进行会审,请设计院进
行交底、答疑、做好记录、形成图纸会审文件。
1.2、工人上岗前培训和安全技术交底。
进厂后先对工人进行技术交底,使每个人知道各
部位的做法,质量要求,对工人上岗前进行安全考
核,合格后发证上岗。
1.3 现场样板施工
进场后大面积施工前,先组织工人现场打样板,
请有关单位确认后再进行施工,同时了解材料和用
量,以备订货需要。
2、材料、机具、劳动力准备
2.1 材料准备
主材:包括纳米快立克、水性巨能复、油性巨
能复,捷仕涂。
根据图纸和图纸会审的有关纪要进
一步做好各种面积的详细预算,尽快向厂家订货,
安排生产,以确保材料在开工前进场。
2.2机具准备
机具:安全帽、打料抢、打磨机、测湿仪、对讲机、配电箱、电缆、电表、滚筒、毛刷、、批刀、铲刀、电动喷雾器等。
根据施工预算计划,由物质组在开工前准备妥当,机械需维修完好,工具购置齐全。
2.3劳动力准备
劳动力:包括技术工、配合工、施工班组长、材料仓管员等。
根据工程量及工期要求,从全公司范围内选派组织足够的熟练防水施工工人分批进场施工。
所有工人进场需接受本工程技术、安全、文明、质量各方面等交底并接受培训,经考试合格后方可上岗,上岗工人佩戴上岗证。
3、现场准备
3.1认真查看现场,提前参加现场协调会,仔细分析影响本工程防水施工的各方面不利因素,做好预案,补充到施工方案中去。
3.2提前与业主、监理及土建方等接触,根据《防水对基础的要求》,对抹灰质量进行交底。
3.3抹灰阶段,我方派现场项目部人员进入现场。
为保证抹灰质
量,基面应分段移交。
抹灰可分若干工作区(段),每完成一区(段)请业主、监理、土建、防水方共同参与隐蔽验收,。
抹灰基面移交给防水方后,我方才能开始施工。
三、施工工艺说明
1、施工流程
i
↓
↓
↓
↓
↓
2、工艺说明
2.1、基层验收:
实际施工作业面交付时均为细毛面;作业面抹灰标准为达到甲方要求;详见我公司对抹灰基部的要求。
2.2、前处理:
主要检查基层面是否有空鼓、开裂的问题,并清理基层面上所附着的小颗粒。
2.3、基层面快立克喷涂:
基层面清扫干净,用电动喷雾器喷涂纳米快立克一道。
2.4、阴角、管根等部位处理:
辊涂或刷涂捷仕涂一道,主要功能是使阴角、管根等部位
2.5、巨能复盖面:
用专用辊筒辊涂巨能复二道。
2.6、完工清理:
拆除、回收所有器具、设备,去除相应施工保护,清理施工现
场,清除我方施工所造成的污染,合理安排施工人员退场。
3、基层要求:
3.1、我公司对基底抹灰的要求:
(1)、进行基底的抹灰验收:
施工队进场后由我方汇同总包、业主及有关质检有关人员进行
基底验收,并提供书面报告予以确认。
(2)对抹灰基底的实测要求:
a 各抹灰层之间及抹灰层与基底之间必须粘接牢固,无
脱层、
空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。
b 表面光滑、洁净、颜色均匀,无抹纹,灰线平直方正,清晰
美观。
C 水泥砂浆抹灰墙面在P H值小于10;湿度小于6﹪后方可进
行涂刷。
3.2、修补方式:
(1)因抹灰施工质量产生的砂眼和空洞需要修补。
(2)如有较大质量问题则商请业主、总包协调抹灰工进行整改。
3.3、基层验收标准:
参照《建筑装饰工程施工及验收规范》JGJ73-91。
四、雨季冬季施工及台风、炎热气候条件下的施工措施
1雨季施工措施
1.1随时注意收听天气预报,根据天气变化作出合理的施工安排。
1.2在大雨后基面不干时不得施工,或与甲方商量采取相应措施。
1.3对采光井等部位可采取在顶部覆盖彩条布遮挡雨水,争取工
作面。
1.4在微雨时可施工雨水淋不到得阳台、卫生间等部位。
1.5做好保护工作,避免成品被雨水淋坏。
对被雨水淋坏的地方要
重涂。
2、冬季施工措施
2.1在气温低于-10℃时停止防水施工。
2.2施工时尽量延长重涂间隔期,保证涂膜完全干燥。
2.3巨能复施工后养护时间要延长,彻底干燥后再涂装。
3.台风条件下施工措施
3.1台风袭来时停止防水施工。
3.2做好保护措施,切断电源避免机具被雨淋坏。
3.3检查现场配电箱、电缆等,排除安全隐患。
3.4将施工用具及材料全部收回仓库。
4、炎热气候条件下的施工措施
4.1合理安排工作面和工作时间,尽量避免在中午阳光直射下施工。
4.2操作工人应注意避免中暑,注意补充水分和盐分。
4.3在天气炎热时可根据厂家技术人员意见,适当加大材料稀释比。
五、质量控制
1、工艺要求
1.1、在施工中,按照标准稀释,不得随意在防水材料中掺水或掺
颜料,也不宜在夜间灯下施工。
1.2、不得将灰尘、油污混带入防水材料中,所有工具设备要事先
清洗。
1.3、防水材料要搅拌均匀后使用,使用中仍要不断搅拌。
1.4、同一工程所用防水材料要选用同批产品,尽量一次备足。
1.5、禁止雨天施工,风力在6级以上也不能施工。
1.6、加强对材料的质量检查和管理,对不符合质量要求的材
料
不准进场。
凡进场材料都有附有质保资料和产品合格证。
2、质量控制措施
2.1严格按照施工工艺执行施工,实行层层把好质量关,做好工程
验收工作。
对施工中上道施工工序要先自检合格,方可上报业主进
行验收,合格后才可进行下道工序施工。
2.2、做好隐蔽记录和施工日志。
2.3及时整理包括产品质保书、检验报告、复试报告和质量管理文
件等一系列资料,来保证工程实物质量和各职能部门的检查。
2.4、每道工序施工前,认真做好技术交底,对所有材料的性能和
工艺细节,提出明确的质量控制目标要求。
2.5、防水工程质量控制主要从三个方面考虑,材料质量的控制,
操作环境的控制,操作质量控制。
材料质量控制:防水施工所采用
的材料成品和半成品,应符合国家相应的有关质量标准。
2.6、操作环境的控制:防水施工要求环境清洁、不允许尘土飞扬、
温度湿度适合防水结膜。
防水材料的存放条件也有要求。
2.7、操作质量控制:防水施工应严格按施工方案执行。
六、施工结束后
1、施工完毕后,工具需及时清洗,否则防水干结后,会损坏工具;
剩余材料保持清洁,密闭封存。
2、对未表干的漆膜做好保护措施。
七、其它
1、防水施工参照标准:
详见《外墙涂料工程应用技术规程》DG∕TJ08-504-2000。
2、成品的保护措施
对成品的保护将在组织、技术、施工管理上加以保证。
2.1、组织。
建立成品保护小组,通过组织、技术、施工管理的监督,由
施工员带领施工队进行成品保护工作,并由项目经理总负责。
施
工员所带领的成品保护人员施工队中挑选的固定人员,专门从事
成品保护工作。
2.2、技术
施工中,采用有利于成品保护的技术和施工方法进行涂装,
尽量减少对成品的影响,合理安排工序,尽量避免清基工序
对
未干成品的影响。
2.3、施工管理
(1)成品保护小组负责对成品的保护,主要工作分为预先调查
周围环境对成品的影响,成品未干的保护,成品实干后的保护。
(2)注意天气状况,如有不利因素,应及时通知,以采取相
应
措施,防备未干成品遭遇雨淋,还要调查施工现场附近是否
有严
重污染,如扬尘、浓烟等,如果存在这类情况,应及早采取
相应
措施,防备成品遭受污染。
(3)在涂装结束后,施工员立刻安排成品保护人员未干成品进
行保护,直到成品实干。
在此期间,保护人员应禁止从上面倾倒
垃圾或倒水,在地面一定范围,不得闲人进入,防止其它未完工
序对未干成品的破坏。
(4)对实干成品要定期巡查,排除可能对成品造成破坏的因
素。
施工结束后,防止对成品造成伤害。
