岩棉保温板技术交底
- 格式:docx
- 大小:10.36 KB
- 文档页数:3
外墙岩棉保温施工技术交底外墙保温技术在建筑工程中具有非常重要的作用,能够有效地提高建筑的保温、隔音和耐火性能。
而岩棉保温材料是当前较为先进的外墙保温材料之一。
因其具有良好的隔热性能、吸音性能和防火性能等优点,成为广泛使用的外墙保温材料。
本文将就岩棉保温材料的施工技术进行交底。
一、材料准备在进行岩棉保温材料的施工之前,需要准备相关的材料和设备,主要包括:•岩棉板:材质为岩石棉短纤维,厚度一般为50mm、80mm、100mm等,尺寸为1200mm * 600mm。
•接口剂:用于粘贴岩棉板和粘贴网格布的胶水。
•玻纤网格布:用于加固岩棉板之间的空隙和裂缝,防止墙体开裂。
•防护网:用于进行护面,防止墙面受损或外力破坏。
•混凝土准备刀:用于切割岩棉板,使其更加贴合墙体。
二、施工前准备岩棉保温材料的施工需要进行施工前准备工作,主要包括以下几个方面:2.1 墙体检查在进行岩棉保温材料的施工之前,需要对墙体进行详细的检查,包括墙面平整度、墙体的垂直度以及墙体的承重能力等方面,以保障后续工作进行的安全和保障施工的质量。
2.2 清理工作施工过程中需要对墙体进行清理,需清除墙体表面的尘埃、污垢等杂物,确保墙体表面干净洁净。
2.3 声音处理在进行施工前,需要对周边环境和邻近住户进行沟通,尤其对于悬挂式岩棉板的施工,需要进行充分的防噪处理,以保证周边住户的生活安宁。
三、施工步骤岩棉保温材料的施工分为以下几个步骤:3.1 喷接界面剂在进行岩棉板粘贴之前,需要先将接口剂喷涂在墙体表面上,铺满地面,并均匀刮平。
3.2 粘贴岩棉板将处理过的岩棉板贴在喷涂了接口剂的墙体表面上,根据需求进行裁剪,尽可能地贴满,可以采用靠半间距固定的方法,即固定前后两块,对剩余的进行切割贴上。
3.3 加固网格布在岩棉板上喷涂接口剂,将纤维网格布覆盖在岩棉板表面上,将网格与墙体表面相贴合,使用平刮子将其敲平,注意纤维网格布的边角处要做处理。
3.4 粘贴岩棉板对于宽度较大的岩棉板,需要采用“拼缝法”粘贴上。
外墙岩棉板保温技术交底一、工程概况本工程为_____,位于_____,建筑总面积为_____平方米,结构形式为_____。
外墙保温采用岩棉板保温系统,以提高建筑物的保温性能,降低能源消耗。
二、施工准备1、材料准备岩棉板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
胶粘剂:与岩棉板配套的专用胶粘剂,粘结强度不小于_____MPa。
抹面胶浆:与岩棉板配套的专用抹面胶浆,抗裂性能良好。
耐碱玻纤网格布:单位面积质量不小于_____g/m²,耐碱断裂强力保留率不小于_____%。
锚固件:采用塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力不小于_____kN。
2、工具准备电动搅拌器、抹子、靠尺、阴阳角抿子、砂纸、壁纸刀、冲击钻等。
3、作业条件外墙基层墙体应平整、坚实、干燥,无油污、脱模剂等妨碍粘结的附着物。
外门窗洞口应通过验收,尺寸、位置应符合设计要求,门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出保温层的厚度。
三、施工工艺1、工艺流程基层处理→弹控制线→配制胶粘剂→粘贴岩棉板→安装锚固件→抹底层抹面胶浆→铺设耐碱玻纤网格布→抹面层抹面胶浆→验收2、基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,剔除表面凸起物,使基层墙体表面平整、坚实。
对于墙面平整度不符合要求的部位,应采用 1:3 水泥砂浆进行找平处理,找平层厚度不宜大于_____mm。
3、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
在建筑物外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
4、配制胶粘剂将胶粘剂按照产品说明书的要求进行配制,搅拌均匀,静置_____min 后再次搅拌,使其性能达到最佳。
一、交底目的为确保保温岩棉施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________2. 施工准备(1)人员准备:所有参与保温岩棉施工的人员必须经过专业培训,掌握相关安全操作规程。
(2)材料准备:保温岩棉、胶粘剂、抹面胶浆、耐碱网格布、锚栓等材料必须符合国家相关标准,并经检验合格。
(3)机具准备:切割机、搅拌机、冲击钻、螺丝刀、靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针等。
3. 施工工艺及要求(1)基层处理:基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、污垢、霜、泥土等,表面平整度允许偏差4mm。
(2)界面剂喷刷:在岩棉板双面及板侧面喷刷界面剂,确保粘结牢固。
(3)岩棉板粘贴:根据建筑立面设计和外保温技术要求,在墙面弹出控制线,用胶粘剂粘贴岩棉板,确保粘贴平整。
(4)抹面及网格布压入:抹第一道抹面胶浆,压入耐碱网格布,锚栓锚固抹面胶浆复合耐碱玻纤网层。
(5)第二道抹面胶浆及网格布压入:抹第二道抹面胶浆,并压入耐碱网格布。
(6)第三道抹面胶浆:薄抹第三道抹面胶浆。
4. 安全注意事项(1)施工环境温度不得低于5℃,不得高于40℃。
(2)雨雪天气不得施工,雨后24小时或施工后24小时会下雨不易施工。
(3)门窗需用美纹纸进行保护处理。
(4)施工人员必须佩戴安全帽、防尘口罩、手套等防护用品。
(5)高空作业人员必须佩戴安全带,并设置安全防护措施。
(6)切割机、搅拌机等设备必须接地,防止漏电。
(7)施工过程中,注意防止火灾事故的发生,严禁吸烟。
(8)施工完毕后,及时清理现场,确保施工安全。
三、交底时间____________________年________________月________________日四、交底人____________________五、接受交底人____________________六、备注本安全技术交底由施工单位负责组织实施,并对施工过程进行监督,确保施工安全。
外墙岩棉保温施工技术交底外墙岩棉保温施工技术交底一、工程概况本工程为外墙岩棉保温系统工程,位于市中心繁华地段,建筑面积为5000平方米,建筑高度为100米。
该工程包括外墙保温层、防水层、装饰面层等多个部分,其中外墙保温层采用岩棉保温材料。
本工程的建设周期为6个月,投资总额为300万元。
二、施工流程外墙岩棉保温施工流程如下:1、清理外墙表面,去除油污、灰尘等杂质,保证墙面干燥、平整。
2、安装固定件,固定件应设置在墙面的角落和边缘处,固定件的间距应控制在600mm左右。
3、铺设岩棉保温材料,岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实。
4、安装防水层,防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
5、安装装饰面层,装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
三、技术要点外墙岩棉保温施工技术要点如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。
2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。
3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
四、安全要求外墙岩棉保温施工安全要求如下:1、施工人员应佩戴安全帽、安全带等防护用品,确保人身安全。
2、施工现场应设置安全警示标志,防止无关人员进入施工现场。
3、高空作业时应搭设脚手架或使用吊篮等设备,确保作业安全。
4、电气设备应安装漏电保护装置,防止漏电事故发生。
五、质量要求外墙岩棉保温施工质量要求如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。
2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。
3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
引言:岩棉板施工技术交底是指在岩棉板施工过程中,对施工工艺、材料选择、施工要求等内容进行全面阐述和交底的过程。
岩棉板作为一种常用的建筑保温材料,具有良好的隔热、隔音和防火性能,广泛应用于建筑各个部位。
因此,对岩棉板的施工技术进行详细的交底,能够确保施工质量和效果。
本文将从岩棉板施工工艺、材料选择、施工要求等方面展开讨论,以期帮助读者全面了解岩棉板施工技术交底的重要性和具体实施方法。
一、施工工艺1.1岩棉板的安装准备1.2基层处理1.3岩棉板的切割和预留1.4岩棉板的固定和烟道处理1.5密封处理二、材料选择2.1岩棉板的选购要点2.2喷涂胶黏剂的选择2.3鉴别封闭材料的质量2.4密封材料的选用2.5辅助材料的选择三、施工要求3.1岩棉板施工现场要求3.2施工时的安全措施3.3施工人员的技术要求3.4施工质量要求3.5施工进度控制要求四、施工注意事项4.1确保施工环境的干燥与洁净4.2保证岩棉板的平整度和垂直度4.3安全用电和用气4.4施工过程中防火措施4.5施工完成后的验收和整理五、常见问题及解决方法5.1岩棉板漏风、漏水问题的解决5.2岩棉板施工中的常见质量问题及处理方法5.3岩棉板施工过程中的安全问题与应对措施5.4岩棉板施工时常见困难及解决方法5.5岩棉板施工后的维护与保养总结:岩棉板施工技术交底对于确保岩棉板施工质量和效果至关重要。
本文详细介绍了岩棉板施工工艺、材料选择、施工要求等方面的内容,并提供了施工注意事项和常见问题的解决方法。
通过遵循正确的施工工艺和要求,选择合适的材料,并严格控制施工过程中的质量和安全,可以保证岩棉板施工的顺利进行和施工效果的达到。
希望本文对读者了解岩棉板施工技术交底有所帮助,并能在实践中得到应用。
一、交底对象项目全体施工人员、监理单位、甲方代表等相关人员。
二、交底时间[具体时间]三、交底地点[具体地点]四、交底内容1. 工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 岩棉板保温施工工艺及要求(1)施工工艺:1)基层处理:清除墙体表面污垢、油渍、松动部分,确保基层平整、坚实。
2)岩棉板粘贴:采用专用胶粘剂,按设计要求粘贴岩棉板,确保粘贴牢固。
3)锚栓锚固:在岩棉板边缘、阴阳角等部位,采用锚栓锚固,确保岩棉板稳定。
4)抹面层施工:按设计要求进行抹面层施工,确保抹面层平整、均匀。
(2)施工要求:1)岩棉板厚度、密度、抗压强度等指标应符合设计要求。
2)岩棉板粘贴时,应确保粘结牢固,无空鼓、脱落现象。
3)锚栓锚固深度应符合设计要求,锚栓与墙体连接牢固。
4)抹面层施工应平整、均匀,无裂缝、脱落现象。
3. 安全防护措施(1)施工人员应穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
(2)施工过程中,应确保施工现场安全,禁止酒后作业、疲劳作业。
(3)高空作业时,应系好安全带,防止坠落。
(4)施工过程中,应注意防火、防爆,禁止使用明火。
(5)施工现场应设置安全警示标志,提醒施工人员注意安全。
4. 环境保护措施(1)施工过程中,应减少扬尘、噪音等污染。
(2)施工垃圾应及时清理,避免污染环境。
(3)施工结束后,应对施工现场进行清洁,恢复原状。
五、注意事项1. 施工前,应熟悉施工图纸和施工规范,了解工程概况和施工要求。
2. 施工过程中,应严格按照施工工艺和施工要求进行操作。
3. 施工过程中,应密切注意安全防护措施,确保施工安全。
4. 施工过程中,应关注环境保护措施,减少对环境的影响。
六、交底人[交底人姓名]七、记录人[记录人姓名][日期]。
外墙岩棉板保温技术交底SANY GROUP system office room 【SANYUA16H-1、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等。
(2)基层准备①保温施工前应会同相关部门做好外墙验收的确认,外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求.进行隐蔽施工前应对基层面干燥、平整,平整度进行检查,当基层面不符合要求时,必须采取有效措施进行处理:②混凝土梁、墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于10mm时应剔除。
③主体结构的变形缝应提前做好处理。
④墙面应清理干净,清洗油渍、清扫浮灰等,旧墙面松动、风化部分应剔除干净。
2、施工工艺流程基层清理→界面砂浆处理→吊垂线、套方→做灰饼、冲筋→弹基准线、安装底座托架→水泥砂浆找平→岩棉板界面处理→胶粘剂和锚栓固定岩棉板→嵌缝处理及处理→抗裂砂浆→干挂石材面层3、操作工艺(1)基层处理基层为砖墙:将墙面上残余砂浆、污垢、灰尘清理干净。
在进行界面处理前将墙面浇水润湿。
将界面砂浆用滚刷或油漆刷均匀涂刷在基层上不流淌为宜,随即抹防水砂浆,然后抹保温砂浆。
基层为砼墙:用10%火碱水除去表面油污,再用清水将碱液冲洗干净后晾干。
在进行界面处理前将墙面浇水润湿。
界面砂浆施工方法同上。
(2)吊垂直、套方、弹控制线,做灰饼:为确保岩棉板安装的平整、垂直度符合要求,需要弹控制线与挂准线。
根据实际建筑立面设计和外墙外保温技术要求,在前面弹出外门窗水平、垂直控制线及伸缩缝、装饰缝线等。
根据总包提供的水平点弹出单体楼房的外地坪水平线起点,托架安装线等。
在建筑外墙大角(阳角、阴角)挂垂直基准线,每个楼层适当位子挂水平线,以控制岩棉板的垂直度和平整度。
弹出厚度控制线,做厚度灰饼,间隔小于2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横、竖、斜向)小于2m根据垂直控制通线做垂直方向灰饼。
一、工程概况1. 工程名称:[请填写工程名称]2. 工程地点:[请填写工程地点]3. 工程规模:[请填写工程规模]4. 施工单位:[请填写施工单位]5. 质量标准:[请填写质量标准]二、施工准备1. 人员准备- 施工人员应经过专业培训,具备相应的操作技能和安全生产知识。
- 施工人员应熟悉施工图纸和施工方案,了解工程的技术要求和施工工艺。
2. 材料准备- 岩棉保温材料应符合国家标准,并有合格证明。
- 施工工具应齐全,包括切割机、搅拌机、刷子、刮刀等。
3. 机具准备- 使用前检查机械设备,确保其性能良好,无安全隐患。
- 定期对机械设备进行维护保养,确保其正常运行。
三、施工工艺1. 基层处理- 基层表面应清洁、干燥、无油污、无松动。
- 剔除基层表面的凸起、空鼓、疏松等缺陷。
2. 岩棉板安装- 岩棉板应平整、牢固地粘贴在基层上。
- 粘贴时,注意岩棉板之间的缝隙,不得留有间隙。
3. 抹面层施工- 抹面层应均匀、密实,厚度应符合设计要求。
- 抹面层应与岩棉板粘结牢固,无裂缝、空鼓等现象。
四、安全技术措施1. 高空作业安全- 高空作业人员必须佩戴安全帽、安全带等防护用品。
- 高空作业平台应牢固可靠,防止坠落。
- 高空作业区域应设置警戒线,禁止无关人员进入。
2. 机械操作安全- 操作机械人员应持证上岗,熟悉机械性能和安全操作规程。
- 机械操作前应检查设备,确保设备正常运转。
- 严禁酒后操作机械。
3. 材料储存安全- 岩棉保温材料应储存在干燥通风的场所,防止受潮、变质。
- 材料堆放整齐,不得超高堆放。
4. 消防措施- 施工现场应配备消防器材,并定期检查。
- 施工现场禁止吸烟,严禁使用明火。
五、应急措施1. 高处坠落- 发现高处坠落险情,立即停止作业,疏散人员,并报告上级。
- 对受伤人员进行紧急救治,并拨打急救电话。
2. 火灾- 发现火灾,立即报警,并使用灭火器进行初期灭火。
- 组织人员疏散,确保人员安全。
六、交底人:[请填写交底人姓名]七、验收人:[请填写验收人姓名]八、日期:[请填写日期]九、备注- 本安全技术交底应作为施工过程中的重要参考文件。
岩棉板保温施工技术交底岩棉板保温施工技术交底干挂铝板岩棉外保温工程技术交底:交底内容:外墙岩棉保温工程本技术交底针对外墙岩棉保温工程施工进行的专项技术交底。
一:岩棉保温系统构造表1 岩棉板外保温系统基本构造基层墙体○1保温层○2锚栓固定○3混凝土墙或砌体墙铺贴经处理的岩棉板用尼龙锚栓与基层锚固二:施工准备(1)基层墙体应符合《混凝土结构工程施工质量验收规范》(GB50204- )和《砌体工程施工质量验收规范》(GB50203—)及相应基层墙体质量验收规范的要求,保温施工前应会同相关部门做好结构的验收确定。
(2)房屋各大角的垂直线控制安装完毕。
垂直线应用经纬仪检验合格。
(3)外墙面的雨漏管托架,外挂消防梯等安装完毕,并应考虑到保温系统厚度的影响。
(4)外窗的辅窗安装完毕。
(5)墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。
(6)混凝土梁或墙面的钢筋头和凸起物清除完毕。
(7)根据工程量、施工部位和工期要求制定施工方案,要样板先行,经过样板确定定额损耗,保温施工前施工负责人应熟悉图纸。
(8)外保温工程施工前,外墙龙骨架应须经过验收,焊部、防锈应符合设计要求和质量要求,门窗框或辅框应安装完毕。
伸出墙面的雨水管卡,各种进户管线和其它设备的予埋件、连接件应安装完毕,并按外保温系统厚度留出间隙。
卡件、支架与保温相接处应用玻璃棉填平,做到无缝隙、无渗漏。
三:基层界面处理(1)墙面应清理干净,清洗油污、清扫灰尘等。
墙面松动、风化部分应剔除干净。
墙表面凸起物大于10㎜时应剔除。
(2)堵脚手架眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,然后用水泥砂浆补齐砌严。
四:岩棉板的安装(钻孔安装尼龙锚栓)施工机具1、确定岩棉板定位线,铺贴岩棉板,根据施工图在锚栓安装部位钻孔,将尼龙锚栓和螺丝钉同时敲入压紧岩棉板,每平方米墙面上至少设置5个锚固件,且每块岩棉板不少于2个锚固件。
2、岩棉板的排板要求:按标准整张幅面(规格:1200X600)进行自下而上沿水平方向横向按1/2板长交错铺贴。
岩棉保温板技术交底 The manuscript was revised on the evening of 2021岩棉保温板施工技术交底一、施工准备1、材料及主要机具:①半硬质岩棉板规格尺寸:60mm厚用于主楼地下室顶板保温。
②粘结粉、108胶、聚合物砂浆、耐酸碱玻纤网格布;③要机具、笤帚、木工手锯、钢丝刷、2m靠尺、开刀、2m托线板、钢尺、橡皮锤、钻、扁铲等。
2、作业条件:①结构已验收,墙面弹出+100㎝高水平控制线。
②电气工程的暗管线、接线盒等必须埋设完毕,并应完成暗管线的穿带线工作。
给排水管道施工完毕。
③操作地点环境温度不低于5℃。
④正式安装前,先试安装样板一道,经验收合格后再正式进行大面积施工。
二、施工工艺1、工艺流程:顶板结构面清理→分档、弹线→配板、修补→顶面满涂108胶→粘贴半硬质岩棉板→打眼,下尼龙胀栓→板面贴网格布抹聚合物砂浆→批刮腻子,打磨2、施工要点:①顶板结构面清理:剔除结构顶板上的浮浆,特别是模板拼缝处的灰浆。
②分档、弹线:预先在顶板上按照半硬质岩棉板的规格弹线③配板、修补:当与墙交界处保温板的长度不合适时,应将部分保温板预先拼接加宽(或锯窄)成合适的宽度,并放置在阴角处。
有缺陷的板应修补。
④在结构顶棚、半硬质岩棉板顶面、底面及侧面(所有相拼合面),满涂一道108胶。
⑤半硬质岩棉板安装顺序宜从一个方向依次顺序错缝安装。
半硬质岩棉板采用条粘法,粘灰率不得小于60%,按弹线位置立即安装就位。
24小时后用电锤打眼上尼龙胀栓,每平米不得小于6个尼胧胀栓,且呈梅花形布置(楼梯间墙面用50mm长尼龙胀栓,地下室顶板用80mm长尼龙胀栓);下尼龙胀栓的同时用聚合物砂浆满挂耐酸碱网格布一道,聚合物砂浆厚度3-5mm厚必须均匀一致,垂直度、平整度不准大于3mm,耐酸碱网格布搭接100mm以上不得有翘曲现象(半硬质岩棉板板面提前3小时满滚108胶一遍)。
安装时用平推挤,并用橡皮锤敲振,使所有相拼合面济紧冒浆,并使半硬质岩棉板贴紧顶面。
面不平整处可用角磨机打磨或水泥砂浆找平。
基层墙面若太干燥,应适当洒水润湿。
外墙墙体抹10厚聚合物水泥砂浆,在加气块墙体与混凝土交界处挂钢丝网(丝径0.9,孔径12.7*12.7,网宽250)外墙施工前,外墙上的螺栓孔应进行防水封堵,具体做法为:将螺栓孔外侧30mm 穿墙塑料套管清除干净,然后用膨胀型防水砂浆封堵密实,螺栓眼周围再涂刷一道聚氨酯防水;内侧螺栓孔采用聚氨酯发泡剂封堵密实。
(2)墙面弹线:弹基准线、安装底座托架在每层的墙面、门窗洞口等位置弹出水平和垂直控制线,在阴阳角挂垂直通长垂线,以控制岩棉板的垂直度和水平度。
按照设计要求,在经过平整处理的基层墙面上沿散水标高弹出散水勒脚的水平线,根据岩棉板的规格标出岩棉板的粘贴位置。
挂基准线:在建筑物外墙大角(阳角、阴角)、飘窗沿、阳台沿、平窗窗套及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
岩棉板粘贴前,先用M10×50膨胀螺栓@500mm,将镀锌角钢(∟100×80×6mm)支撑底座托架固定在主体结构楼板标高处外墙基层墙体上,镀锌角钢水平通长设置,端头悬挑部分长度不大于100mm,54米以上每层设置一道水平支撑底座托架,54米以下二层设置一道托架。
首层不设水平底座托架,遇到洞口时,洞口上部如无混凝土挑檐支撑则设置支撑底座托架,采取上述措施进行支撑与分层卸荷,方便首排岩棉板粘贴施工,并有效预防了岩棉板整体竖向变形、位移过大,造成抹面砂浆开裂的质量隐患。
镀锌角钢托架锚固件安装见下图。
图1. 镀锌角钢托架安装示意图(3)配制胶粘剂施工使用的胶粘剂为专用粘结剂。
施工时用手持式电动搅拌机搅拌,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。
调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆最好应在1h内用完。
(4)刷专用界面剂一道为增强岩棉板与粘结砂浆的结合力,在粘贴保温岩棉前,在保温岩棉板两表面及侧面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。
屋顶岩棉板保温技术交底
介绍
本文档旨在向相关人员介绍屋顶岩棉板保温技术的基本知识和操作要点。
岩棉板是一种常用的保温材料,应用于屋顶保温能有效提高建筑的能源效率和住宅的舒适性。
岩棉板的特性
- 优异的保温性能:岩棉板具有较低的导热系数,能有效减少热量的传递。
- 良好的吸音性能:岩棉板能吸收空气中的声能,减少噪音的传播。
- 抗压性强:岩棉板具有良好的抗压性能,适用于屋顶等需要承重的区域。
- 耐火性能好:岩棉板具有优异的耐火性能,能有效提高建筑物的安全性。
- 环保与可持续性:岩棉板是一种绿色环保的材料,可循环利用,对环境影响较小。
保温技术要点
1. 屋顶岩棉板的安装:
- 在施工前,确保岩棉板的质量合格,并进行检查。
- 清理屋顶表面,确保其平整、干净,并修复表面的损坏。
- 将岩棉板按照规划和设计要求进行切割和拼接,确保与屋顶的密封性。
- 使用专用的粘结剂和固定件将岩棉板固定在屋顶上。
- 注意保护岩棉板的表面不受损坏和污染。
2. 屋顶岩棉板的维护:
- 定期检查岩棉板的完整性,如有损坏及时修复或更换。
- 清理岩棉板表面的污垢和杂物,保持其良好的保温性能。
- 注意防火安全,避免在岩棉板附近进行明火作业。
安全注意事项
- 在进行屋顶岩棉板的安装和维护工作时,必须佩戴个人防护装备,如安全帽、护目镜和手套。
- 注意遵守岩棉板的使用和处理规范,避免对人体造成损害。
- 遵守相关的施工安全操作规程,确保工作的安全进行。
一施工准备:1.材料要求:1.1、105mm及80mm厚金属岩棉板及配套锚固钉2、主要机具:塔吊、卷尺、锤子、电锯、电刨、水平尺等。
3、作业条件:3.1、外墙柱钢筋绑扎完毕,放置外墙保温。
3.2、梁钢筋绑扎完毕,放置梁部位保温。
二施工工艺:1、金属岩棉板施工: 1.1、工艺流程:金属岩棉板进场→外墙体柱钢筋绑扎完→安装金属岩棉板→安装锚固钉→安装模板→绑扎梁钢筋→安装梁部金属岩棉板→安装飘窗板下部岩棉板→板钢筋绑扎1.2、操作工艺:1.2.1、施工准备:1.2.1.1、岩棉板进场后根据厚度规格尺寸进行摆放。
1.2.1.2、熟悉图纸。
1.2.1.3、外墙钢筋绑扎完毕。
1.2.2、模板安装工艺:1.2.2.1、外墙各阳角、阴角及其他必要处应挂基准线,并在每个楼首层的适当位置弹出水平线,以控制岩棉板的垂直度及水平度。
1.2.2.2、施工时根据建筑物外形和结构特点,进行排版,选择合适的拼接块,应尽量减少拼接,并控制尺寸,避免过大或过小,保证施工高效便捷。
1.2.2.3、安装顺序:先边侧,后中间,先大面后小面。
保证横向、竖向拼缝及阴阳角搭接处平整严密。
1.2.2.4、排版错缝,阴阳角处每层岩棉板应相错互锁,竖缝应逐行错缝,且错缝不小于200mm。
1.2.2.5、安装锚固:安装固定原则:确认排版正确无误后,采用配套专用锚杆通过塑料垫盘锚入钢筋混凝土墙。
三、质量要求:1、岩棉板切割用电锯,严禁手锯和斧子切割。
2、岩棉板拼缝严密,保证平整严密。
3、选择合适的拼接块。
4、排版错缝,阴阳角相错互锁。
5、安装锚固钉按要求施工。
四、成品保护:1、加强成品保护教育,提高施工人员的成品保护意识,贯彻成品保护条例施工中各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。
2、对已经施工完的保温墙体,不得随意开凿孔洞。
不得在金属网岩棉板上放置易燃及溶剂型化学物品,不得在上面加工作业电气焊,应防止重物撞击墙体,如拆除脚手架严禁将窗洞口作为脚手架支点或固定点使用,防止脚手架砸碰损坏。
外墙岩棉板保温技术交底在涂覆界面砂浆的同时,应在岩棉板的四周和中央预留出直径为8mm左右的孔洞,孔洞之间的距离应小于1m,孔洞距离板边缘的距离应不小于100mm。
②将涂覆了界面砂浆的岩棉板按照设计要求粘贴在基层墙体上,采用点粘法和胀栓锚固技术固定。
在岩棉板的四周和中央预留的孔洞中,插入直径为8mm的胀栓,胀栓的长度应大于岩棉板的厚度。
胀栓的数量和布置应按设计要求进行,通常为每平方米4-6个。
在插入胀栓前,应在孔洞内涂覆一层界面砂浆,以增强胀栓的粘结力。
胀栓插入孔洞后,应用橡皮锤轻轻敲打,使胀栓与岩棉板、基层墙体之间紧密粘结。
③岩棉板的粘贴应从下往上、从左往右进行,每块板应与相邻板之间留出2-3mm的缝隙,缝隙应用专用填缝胶进行填充。
在粘贴过程中,应注意保持岩棉板的垂直度和水平度,以确保保温层的整体平整度和外观质量。
岩棉板的粘贴采用点框法,即在岩棉板四周涂抹一圈粘结剂宽50㎜,侧面留50㎜宽排气口,间距200-250㎜,直径100㎜。
涂好后立即将岩棉板轻柔、均匀地贴在墙面上,并用托线板检验垂直平整。
每贴完一块板,应及时清除挤出的粘结砂浆。
施工步骤如下:a、岩棉板粘贴在墙上后,严禁拍打岩棉板表面。
24小时后进行下步施工工序。
b、岩棉板应水平粘贴,保证连续结合,且上下两排岩棉板应竖向错缝板长1/2.c、一般先从墙拐角(阳角)处粘贴,应先排好尺寸,切割岩棉板,使其粘贴时垂直交错连接,确保拐角处顺垂且交错垂直。
d、在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直的依据。
岩棉板的拼缝不得正好留在门窗口的四角处。
e、岩棉板粘贴完毕(24小时)后,喷涂岩棉板专用界面砂浆。
f、界面砂浆喷完后根据施工图在锚栓安装部位钻孔,并用U型卡子将大圆盘固定在钻孔位置。
找平层保温浆料施工分为以下几步骤:1、待贴砌岩棉板的钢丝网锚固后即可进行保温浆料的施工。
2、在保温浆料和抗裂砂浆配制时,需设专人专职进行搅拌,以保证搅拌时间和加水量的准确。
外墙岩棉保温施工技术交底一、施工流程外墙岩棉保温施工是目前常见的保温施工方式之一。
下面将介绍外墙岩棉保温施工的具体流程。
1. 准备工作在施工前,首先需要进行准备工作。
包括制定施工方案、购买施工材料、准备施工工具等。
2. 清洁墙面清洁墙面是保证施工效果的重要环节。
在施工前,需要将墙面上的灰尘、油污等清除干净。
可以使用清洁剂和水来清洁墙面,确保墙面干净整洁。
3. 打底涂料处理在清洁完墙面后,需要进行打底涂料处理。
打底涂料可以提高墙面的附着力,增强保温层和墙面的粘结力。
涂料的选择应根据实际情况来确定,一般可以选择具有防水和抗碱性能的涂料。
4. 安装保温板在打底涂料干燥后,可以开始安装保温板。
保温板可以选择岩棉板,其具有良好的隔热性能和吸音性能。
安装时需要注意保温板的平整度和垂直度,确保安装质量。
5. 粘贴和加固在保温板安装完成后,需要进行粘贴和加固工作。
在保温板表面涂抹专用的粘结剂,并使用扣子或螺栓将保温板固定在墙面上。
确保保温板与墙面之间无空隙。
6. 防护层处理在保温板固定完成后,需要进行防护层的处理。
防护层可以选择涂料、石材等材料。
涂料应选择优质的防水、防霉、耐候性能好的产品,以增加外墙保温系统的使用年限。
7. 表面处理最后一步是进行外墙表面的处理。
可以选择刷涂、贴瓷砖等方式进行表面装饰,使外墙更加美观。
二、施工注意事项1. 施工安全在进行外墙岩棉保温施工时,需要重视施工安全。
施工过程中应严格遵守安全操作规程,佩戴安全帽、手套等个人防护用具。
2. 保温板安装保温板安装过程中,要确保板与板之间、板与墙之间无空隙,保证保温效果。
安装时需要注意保温板的平整度和垂直度。
3. 防护层施工选择优质的防护材料进行涂抹,确保外墙保温系统的使用年限。
严格按照材料说明书的要求进行施工,确保施工质量。
4. 表面装饰在进行外墙表面的处理时,可以选择不同的装饰方式。
要确保装饰层与保温层之间的粘结力,防止装饰层脱落。
5. 施工环境施工时要保证施工环境的整洁、干燥,避免污染保温材料。
保温岩棉施工技术交底保温岩棉这玩意儿,在建筑施工里可是个重要角色。
今天就来跟大家好好唠唠保温岩棉施工的那些事儿。
咱先说说为啥要用保温岩棉。
就说我前段时间去一个刚建成的小区,一进去就感觉不对劲,冬天那屋里冷得跟冰窖似的。
后来一打听,原来是保温没做好。
这可把住户们坑惨了,电费蹭蹭涨,屋里还不暖和。
所以啊,这保温岩棉施工可得认真对待,不然受苦的可就是住在里面的人啦。
那保温岩棉施工前都要准备啥呢?首先,材料得备齐咯。
保温岩棉板要选质量好的,别为了省那几个钱买些次品,到时候出问题就麻烦大了。
还有胶粘剂、锚固件这些小玩意儿,一个都不能少。
施工工具也得准备妥当,像裁纸刀、电钻啥的,都得保证能正常使用。
施工的时候,基层墙面得处理干净。
我就见过一个工地,墙面坑坑洼洼的就开始贴保温岩棉,那能贴牢才怪呢!得把墙面的灰尘、油污啥的都清理掉,有凹凸不平的地方还得抹平,这样保温岩棉才能贴得稳稳当当。
接下来就是粘贴保温岩棉板啦。
胶粘剂可不能随便涂,要均匀、满涂,不然有的地方粘不住,风一吹就掉了。
粘贴的时候从下往上,一块一块地贴,相邻的板子之间要紧密拼接,不能留缝隙。
要是有缝隙,那热量不就从这儿跑出去啦?锚固件的安装也有讲究。
不能随便找个地方就打钉子,得按照规定的间距和位置来。
而且钉子要打进去足够深,不然起不到固定的作用。
还有个细节大家可别忽略,那就是在门窗洞口这些地方,要特别处理好。
要用整块的保温岩棉板切割出合适的形状,不能有拼凑的痕迹,不然看起来不美观不说,还影响保温效果。
施工完成后,也不能拍拍屁股走人。
得检查一遍,看看有没有松动的地方,有没有漏粘的地方。
要是发现问题,赶紧补救。
总之啊,保温岩棉施工这活儿,看着简单,其实处处都得细心。
只要咱们按照规范来,把每个环节都做好,就能让房子暖暖和和的,住的人也舒心。
可别像我之前去的那个小区似的,到时候后悔都来不及。
大家都记住了吧?。
面不平整处可用角磨机打磨或水泥砂浆找平。
基层墙面若太干燥,应适当洒水润湿。
外墙墙体抹10厚聚合物水泥砂浆,在加气块墙体与混凝土交界处挂钢丝网(丝径0.9,孔径12.7*12.7,网宽250)外墙施工前,外墙上的螺栓孔应进行防水封堵,具体做法为:将螺栓孔外侧30mm 穿墙塑料套管清除干净,然后用膨胀型防水砂浆封堵密实,螺栓眼周围再涂刷一道聚氨酯防水;内侧螺栓孔采用聚氨酯发泡剂封堵密实。
(2)墙面弹线:弹基准线、安装底座托架在每层的墙面、门窗洞口等位置弹出水平和垂直控制线,在阴阳角挂垂直通长垂线,以控制岩棉板的垂直度和水平度。
按照设计要求,在经过平整处理的基层墙面上沿散水标高弹出散水勒脚的水平线,根据岩棉板的规格标出岩棉板的粘贴位置。
挂基准线:在建筑物外墙大角(阳角、阴角)、飘窗沿、阳台沿、平窗窗套及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
岩棉板粘贴前,先用M10×50膨胀螺栓@500mm,将镀锌角钢(∟100×80×6mm)支撑底座托架固定在主体结构楼板标高处外墙基层墙体上,镀锌角钢水平通长设置,端头悬挑部分长度不大于100mm,54米以上每层设置一道水平支撑底座托架,54米以下二层设置一道托架。
首层不设水平底座托架,遇到洞口时,洞口上部如无混凝土挑檐支撑则设置支撑底座托架,采取上述措施进行支撑与分层卸荷,方便首排岩棉板粘贴施工,并有效预防了岩棉板整体竖向变形、位移过大,造成抹面砂浆开裂的质量隐患。
镀锌角钢托架锚固件安装见下图。
图1. 镀锌角钢托架安装示意图(3)配制胶粘剂施工使用的胶粘剂为专用粘结剂。
施工时用手持式电动搅拌机搅拌,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。
调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆最好应在1h内用完。
(4)刷专用界面剂一道为增强岩棉板与粘结砂浆的结合力,在粘贴保温岩棉前,在保温岩棉板两表面及侧面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。

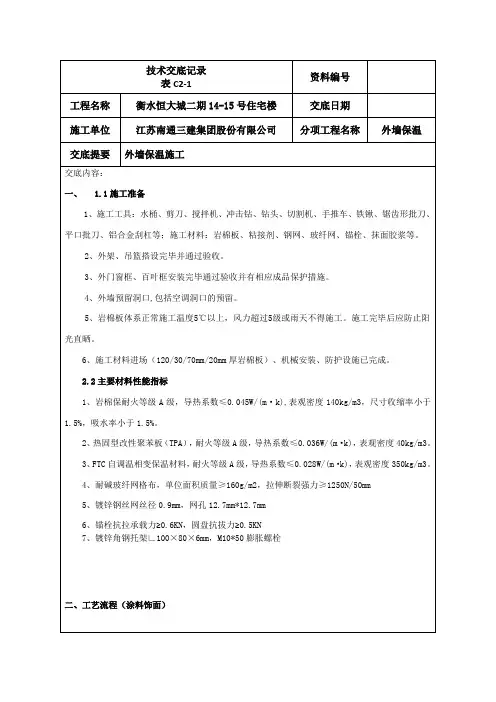

岩棉保温板施工技术交底
、施工准备
1、材料及主要机具:
①半硬质岩棉板规格尺寸:60mm厚用于主楼地下室顶板保温。
②粘结粉、108 胶、聚合物砂浆、耐酸碱玻纤网格布;
③要机具、笤帚、木工手锯、钢丝刷、2m靠尺、开刀、2m托线板、钢尺、橡皮锤、钻、
扁铲等。
2、作业条件:
①结构已验收,墙面弹出+100 cm高水平控制线。
②电气工程的暗管线、接线盒等必须埋设完毕,并应完成暗管线的穿带线工作。
给排水管道施工完毕。
③操作地点环境温度不低于5C。
④正式安装前,先试安装样板一道,经验收合格后再正式进行大面积施工。
二、施工工艺
1 、工艺流程:
顶板结构面清理T分档、弹线T配板、修补T顶面满涂108胶T粘贴半硬质岩棉板T打
眼,下尼龙胀栓T板面贴网格布抹聚合物砂浆T批刮腻子,打磨
2、施工要点:
①顶板结构面清理:剔除结构顶板上的浮浆,特别是模板拼缝处的灰浆。
②分档、弹线:预先在顶板上按照半硬质岩棉板的规格弹线
③配板、修补:当与墙交界处保温板的长度不合适时,应将部分保温板预先拼接加宽(或锯
窄)成合适的宽度,并放置在阴角处。
有缺陷的板应修补。
④在结构顶棚、半硬质岩棉板顶面、底面及侧面(所有相拼合面),满涂一道108胶。
⑤半硬质岩棉板安装顺序宜从一个方向依次顺序错缝安装。
半硬质岩棉板采用条粘法,
粘灰率不得小于60%,按弹线位置立即安装就位。
24 小时后用电锤打眼上尼龙胀栓,每平米不得小于6个尼胧胀栓,且呈梅花形布置(楼梯间墙面用50mm长尼龙胀栓,地下室顶板用
80mm长尼龙胀栓);下尼龙胀栓的同时用聚合物砂浆满挂耐酸碱网格布一道,聚合物砂浆厚
度3-5mm厚必须均匀一致,垂直度、平整度不准大于3mm耐酸碱网格布搭接100mm以上不
得有翘曲现象(半硬质岩棉板板面提前3小时满滚108胶一遍)。
安装时用平推挤,并用橡皮锤敲振,使所有相拼合面济紧冒浆,并使半硬质岩棉板贴紧顶面。
安装过程中,随时用开刀将挤出的粘结粉刮平,所有边角处必须用胀钉固定。
按以上操作办法依次安装半硬质岩棉板。
安装过程中随时用2m靠尺及塞尺测量顶面的平整度,用2m托线板检查板的垂直度。
高出的部分用橡皮锤敲平。
⑥岩棉板中露出的接线盒与岩棉板开口处的缝隙,用胶灰嵌塞密实。
⑦板缝及阴阳角处理:半硬质岩棉板粘贴好后,检查所有缝隙是否粘结良好,有无出现裂
缝,
应查明原因后进行修补。
已粘结良好的所有板缝、阴角缝,清理浮灰。
⑧刮腻子、打磨:待聚合物砂浆找平层完全凝固干透,刮批腻子三遍。
第一遍填补气孔、麻点、缝隙及凹凸不平处,局部刮腻子,干后用砂纸磨平;第二遍满刮腻子一道,刮时要求横向批刮,须刮抹平整、均匀,线、角整齐并需尽量刮薄,不得有漏刮之处,接头不得留槎,干透后用砂纸磨平扫净;第三遍再满刮腻子一道,要求同上,但批刮方向要与第二道腻子垂
直,干透后用砂纸磨平。
三、质量标准1保证项目:
①半硬质岩棉板的各项技术指标必须满足有关标准所规定的要求。
检查方法:检查产品合格证。
②半硬质岩棉板其四边的粘结必须牢固。
检查方法:手振和观察检查。
2、基本项目:
①节点构造、构件位置、连接锚固方法,应全部符合设计要求。
检查方法:观察检查。
②半硬质岩棉板所有接缝处的粘结应牢固,应填塞密实,不应出现干缩裂缝。
检查方法:
观察检查。
③耐酸碱网格布贴紧密,不应有皱折、翘边、外露现象。
检查方法:观察检查。
3、允许偏差项目:半硬质岩棉板安装的允许偏差应符合表9-26的规定。
半硬质岩棉板安装允许偏差表9-26
四、成品保护
1 土建、水电各专业应密切配合,合理安排工序,严禁颠倒工序作业。
2、在保温作业面附近不得进行电焊、气焊操作,不得用重物碰撞。
3、施工用水和设备试水等,必须采取有效的措施,防止保温顶棚受潮和污染。
五、应注意的质量问题
1半硬质岩棉板保温板必须是已基本完成收缩变形的产品。
2、注意半硬质岩棉板的运输和保管。
运输中应轻拿轻放、侧抬侧立,并互相绑牢,不得平抬平放。
板如有无法修补的过大孔洞、断裂或严重的裂缝、破损,不得使用。
3、板缝开裂是目前的质量通病。
防止板缝开裂的办法,一是板缝的粘结和板缝处理要严格按操作工
艺认真操作;二是使用的粘结粉必须对路。
质量必须合格。
六、质量记录
本工艺标准应具备以下质量记录:
1半硬质岩棉板质量合格证。
2、粘接胶粘、聚合物砂浆质量合格证。
3、保温顶棚分项工程质量检验评定记录。
七、文明施工
1、所有工人必须进行三级教育,并办理胸卡,严格按本工程规范施工,严禁违章施工,操
作人员戴好安全帽;搭设的手推车通道应牢固、稳定;
2、施工时有足够照明,非电工一律不得乱接电源、电线;
3、现场设专职消防安全人员,确保安全及环境卫生。
4、现场严禁吸烟、喝酒、打闹、打架、赌博。
5、施工中的垃圾当天晚上下班前必须清扫干净,要做到工完场清。
