工程项目投资估算与财务评价
- 格式:ppt
- 大小:2.32 MB
- 文档页数:10
工业项目投资估算及财务评价全套表格准确,内容不得重复。
(一)投资估算
一、基本信息
项目名称:工业项目
项目投资总额:$XX million
投资周期:XX年
建设地点:XXX
项目类型:XXX
二、概算总投资分析
1、建筑工程投资
(1)建筑工程投资 $XX million
(2)主要施工费用 $XX million
(3)设备购置及安装费用 $XX million
2、安装工程投资
(1)安装工程投资 $XX million
(2)安装费用 $XX million
3、辅助工程投资
(1)辅助工程投资 $XX million
(2)辅助费用 $XX million
4、其他投资
(1)勘测费 $XX million
(3)间接费用 $XX million
(4)其他费用 $XX million
5、总投资
上述投资总额:$XX million
(二)财务评价
一、投资资本成本
1、资本成本 $XX million
2、税前投资折旧数 $XX million
二、成本分析
1、投资成本 $XX million
2、管理费 $XX million
3、借款手续费 $XX million
4、其他费用 $XX million
三、经济效益分析
1、净利润 $XX million
2、税后净利润 $XX million
3、投资回收期$XX年
4、内部收益率$XX%
5、外部收益率$XX%
四、风险分析
1、经济风险:XXX
2、技术风险:XXX
3、环境风险:XXX
4、法律风险:XXX。
一级造价师案例各章节一、建设项目投资估算与财务评价。
这章就像是给整个造价项目画个大框架的草图。
你得先把项目大概要花多少钱估算出来,就像去超市买东西之前先大概算算兜里得带多少钱一样。
这里面涉及到各种费用的计算,什么设备购置费啦、建安工程费啦,还有工程建设其他费。
这些费用就像盖房子的一块块砖,少一块都不行。
然后就是财务评价,这部分就像是给这个项目的“钱途”把把脉。
算一算这个项目的盈利能力,像内部收益率、净现值这些指标,看看这个项目值不值得干。
如果算出来这个项目就像个“赔钱货”,那可得好好考虑考虑了。
二、工程设计、施工方案技术经济分析。
这章就像是一场选秀比赛,不过选的不是人,而是方案。
每个工程设计和施工方案都像是选手,都有自己的优缺点。
我们就得像评委一样,从技术和经济两个角度去评判它们。
从技术角度呢,得看看这个方案靠不靠谱,能不能保证工程质量,像施工工艺是不是先进合理,能不能满足工程的功能要求。
经济角度就更直白了,哪个方案省钱又能达到目的,哪个就是好方案。
有时候一个方案技术上很牛,但太贵了,就像买了个超级豪华但不实用的跑车,这时候就得权衡权衡了。
三、工程计量与计价。
这可是造价师的看家本领章节。
工程计量就像是数东西,不过数的不是苹果香蕉,而是工程里的各种工程量。
比如混凝土用了多少立方米,钢筋用了多少吨,这都得精确地数出来。
就像厨师做菜得知道放多少调料一样,一点都不能含糊。
计价呢,就是给这些数出来的工程量贴上价格标签。
这里面的学问可大了,得根据定额啦、清单计价规范啦,算出每个部分的价格,然后汇总起来,这就是整个工程的造价了。
这章要是没学好,就像厨师不知道菜价,做出来的菜可能成本都收不回来。
四、建设工程招标投标。
这章就像一个大集市,各方都来这个集市里“买卖”工程。
招标人就像摊主,把工程这个“商品”拿出来,说我要找个能干这个活的人,而且要价合理的。
投标人就像顾客,都想来竞争这个工程。
这里面的招标程序就像集市的规则一样,什么发布招标公告啦、资格审查啦、开标评标啦,每个环节都有讲究。

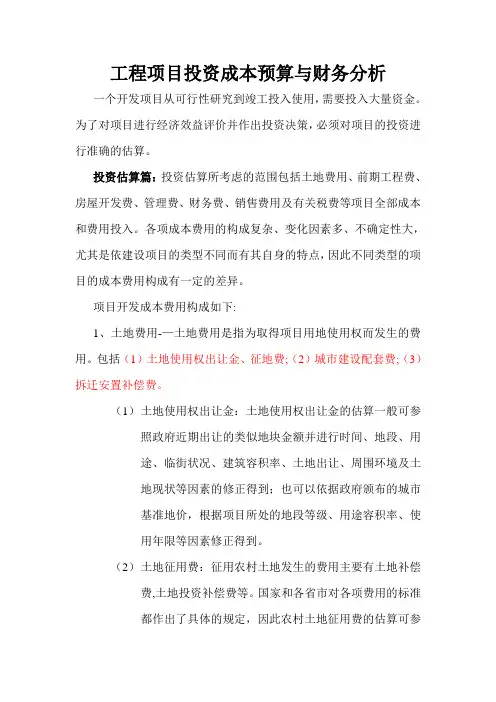

工程项目投资成本预算与财务分析一个开发项目从可行性研究到竣工投入使用,需要投入大量资金。
为了对项目进行经济效益评价并作出投资决策,必须对项目的投资进行准确的估算。
投资估算篇:投资估算所考虑的范围包括土地费用、前期工程费、房屋开发费、管理费、财务费、销售费用及有关税费等项目全部成本和费用投入。
各项成本费用的构成复杂、变化因素多、不确定性大,尤其是依建设项目的类型不同而有其自身的特点,因此不同类型的项目的成本费用构成有一定的差异。
项目开发成本费用构成如下:1、土地费用-—土地费用是指为取得项目用地使用权而发生的费用。
包括(1)土地使用权出让金、征地费;(2)城市建设配套费;(3)拆迁安置补偿费。
(1)土地使用权出让金:土地使用权出让金的估算一般可参照政府近期出让的类似地块金额并进行时间、地段、用途、临街状况、建筑容积率、土地出让、周围环境及土地现状等因素的修正得到;也可以依据政府颁布的城市基准地价,根据项目所处的地段等级、用途容积率、使用年限等因素修正得到。
(2)土地征用费:征用农村土地发生的费用主要有土地补偿费,土地投资补偿费等。
国家和各省市对各项费用的标准都作出了具体的规定,因此农村土地征用费的估算可参照国家和地方有关标准进行.(3)城市建设配套费:指因政府投资进行城市基础设施如自来水厂、污水处理厂、煤气厂、供热厂和城市道路等建设而由受益人分摊的费用,有时该项费用还包括非营业性的配套设施,如居委会,派出所、幼儿园、中小学等的建设费的分摊,统称配套设施建设费。
这些费用的估算可根据各地的具体规定或标准进行。
(4)拆迁安置补偿费:拆迁安置补偿费实际包括两部分费用,即拆迁安置费和拆迁补偿费.拆迁安置费是指开发建设单位对被拆除房屋的使用人,依据有关规定给予安置所需的费用.拆迁补偿费是指开发建设单位对被拆除房屋的所用权人,依据有关规定给予补偿所需的费用。
2.前期工程费—-前期工程费主要包括项目的前期规划、设计、可行性研究、水文地质勘察以及“三通一平”等土地开发工程费支出。
知识点一:建设项目总投资估算1.目标:熟练掌握建设项目的总投资构成及三种估算方法。
2.总投资构成我国现行建设项目总投资构成3.总投资估算方法(1)构成法,详见上表。
(2)生产能力指数法:C2=C1(Q2/Q1)n×f式中:C2—拟建项目的投资额;C1—类似项目的投资额;Q2—拟建项目生产能力;Q1—类似项目生产能力;n—生产能力指数,若已建类似项目的生产规模与拟建项目生产规模相差不大,Q1与Q2的比值在0.5~2之间,可取n=1;f—综合调整系数(如终值系数)。
(3)综合差异系数法拟建项目投资额(或建安工程费)=已建类似项目投资额(或建安工程费)×综合差异系数综合差异系数=Σ(某影响因素占投资额或建安工程费的比例×该因素的调整系数)知识点二:建设期利息的计算与偿还1.目标:熟练掌握建设期借款利息的计算;运营期应还本金与利息的计算;还本付息表的填写。
2.建设期贷款利息的计算(1)特点:均衡贷款,建设期只计息不还。
逐年计算。
(2)计算公式建设期某年贷款利息=(年初累计借款+本年新增借款÷2)×实际年贷款利率(3)名义利率与实际利率之间的换算实际利率=(1+名义利率/年计息次数)年计息次数-1(4)说明建设期贷款利息与流动资金贷款利息、临时贷款利息的区别3.建设期贷款的偿还建设期贷款的偿还包括三种方式:等额本金法、等额本息法、最大能力偿还法(1)等额本金法(等额本金,利息照付):运营期内某几年等额还本,利息照付:运营期应还的全部本金=建设期本利和运营期某年应还的等额本金=建设期本利和/还款年限运营期某年应付利息=当年年初还未偿还的建设期本利和×年利率=当年年初未偿还的本金×年利率(2)等额本息法(等额还本付息法):运营期内某几年等额还本付息(即每年应还的本息和相等):某年应还的等额本息和:上式中:P:建设期借款的本利和,即运营期应还的全部本金;i:年利率;n:还款期说明:资金回收系数的计算公式熟练掌握。
光伏项目的投资估算设计概算以及财务评价介绍目录一、项目背景与意义 (2)1.1 光伏项目的重要性 (3)1.2 国内外光伏市场现状 (4)1.3 投资估算与设计概算的意义 (5)二、光伏项目投资估算 (6)2.1 项目投资估算概述 (7)2.2 项目投资成本分析 (8)2.2.1 设备购置费 (9)2.2.2 建筑安装工程费 (10)2.2.3 其他费用 (11)2.2.4 预备费用 (12)2.3 项目投资估算方法 (13)2.3.1 概算定额法 (14)2.3.2 类似工程预算法 (15)2.3.3 生产能力指数法 (16)2.3.4 指标估算法 (17)三、光伏项目设计概算 (18)3.1 设计概算概述 (19)3.2 设计概算内容 (20)3.2.1 工程费用 (21)3.2.2 其他费用 (22)3.2.3 预留费用 (24)3.3 设计概算编制依据 (25)3.4 设计概算的控制与调整 (26)四、光伏项目财务评价 (27)4.1 财务评价概述 (29)4.2 财务评价基础数据 (30)4.2.1 电价与补贴政策 (31)4.2.2 运营成本与收入预测 (32)4.2.3 现金流量分析 (33)4.3 财务评价指标体系 (34)4.3.1 净现值 (36)4.3.2 内部收益率 (36)4.3.3 投资回收期 (37)4.3.4 财务净现值率 (39)4.4 财务评价结论与建议 (39)五、总结与展望 (40)一、项目背景与意义随着全球对可再生能源的需求日益增强,光伏项目在中国乃至全世界的能源产业中占据重要地位。
我们的光伏项目投资正处于快速发展的关键时期,其在减少碳排放、应对气候变化以及推动绿色可持续发展等方面发挥着不可替代的作用。
在此背景下,本项目的实施显得尤为必要和重要。
项目的提出,是在当前经济形势下积极回应国家对新能源产业的政策导向的具体实践。
光伏发电作为清洁能源的重要组成部分,在我国能源结构调整和生态文明建设中的作用日益凸显。
投资估算与财务评价投资估算是指通过定量分析和定性判断,对投资项目所需的各种资源和成本进行预测和计算的过程。
它包括两个方面的内容,一是项目的投资规模和时间安排,二是项目的投资成本和效益情况。
投资估算的目的是为了确定项目的投资额、投资回收期、财务指标等,以便为决策者提供决策依据。
财务评价是对投资项目所产生的财务效益进行概括和分析的过程。
在财务评价中,通过计算和比较各种财务指标,如净现值、内部收益率、投资回收期等,来评估项目的可行性和收益性。
同时,还需考虑项目的风险和不确定性因素,对项目的风险进行分析和评估。
投资估算与财务评价在企业决策中具有重要意义。
首先,它可以帮助企业预测项目的效益和风险,从而降低投资决策的风险。
其次,它可以帮助企业合理安排资金和资源,提高资金利用效率。
再次,它可以帮助企业优化项目的决策结果,提高企业的盈利能力和竞争力。
在投资估算与财务评价中,常用的方法包括财务计量方法、风险分析方法和决策评价方法。
财务计量方法主要是通过计算和比较各种财务指标来评估项目的可行性和收益性。
风险分析方法主要是通过对项目的风险和不确定性因素进行分析和评估,以确定投资的风险和回报。
决策评估方法主要是通过对项目的各种相互关联的因素进行评估和比较,以确定最优的决策方案。
在投资估算与财务评价过程中,需考虑以下几个方面的因素。
首先,需明确项目的投资规模和时间安排,以确定项目投资的规模和期限。
其次,需考虑项目的投资成本和效益情况,以确定项目的财务指标和收益水平。
再次,需考虑项目的风险和不确定性因素,以确定项目的风险程度和可行性。
最后,需进行决策评估和比较,以选择最优的决策方案。
综上所述,投资估算与财务评价是企业决策过程中不可或缺的环节。
通过对投资项目进行估算和评价,企业可以预测项目的效益和风险,从而确定是否进行投资。
投资估算与财务评价的方法和过程需综合考虑各种因素,以确定最优的决策方案。
只有通过科学的投资估算与财务评价,企业才能实现长期可持续的发展。
工业项目投资估算及财务评价全套表格表格1:项目投资估算
该表格旨在帮助确保所有投资相关的费用都被考虑在内,并计算出项目的总投资额。
项目名称:_____________
项目编号:_____________
序号费用项目金额(单位:人民币) 备注
1 建筑物及土地购置费用
2 设备购置费
3 人工成本
4 运营成本
5 营销费用
6 税费
7 融资费用
8 其他费用
总投资额
表格2:财务评价
该表格旨在衡量项目的财务可行性,包括投资回报率、净现值、内部收益率等指标。
项目名称:_____________
项目编号:_____________
序号指标计算公式结果评价
1 投资回报率(净利润/总投资额)*100%
2 净现值∑(每年现金流量/(1+折现率)^年数)-总投资额
3 内部收益率使净现值为0的折现率
根据以上表格,我们可以逐一计算出各个指标的数值,并对项目的财务可行性进行评估。
例如,投资回报率的数值越高,表明项目的盈利能力越好;净现值为正数,则表明项目回报高于投资成本,是一个值得考虑的项目;内部收益率越高,说明项目回报越快。
另外,在进行财务评价时,不同的公司或行业可能会采用不同的评价方法和折现率。
在填写表格时,需要根据具体情况进行调整,确保计算结果能够准确反映项目的财务状况。
总结:
以上提供的全套表格仅为参考,实际情况下可能需要根据项目的特点进行相应的调整和修改。
在进行项目投资估算和财务评价时,需要全面、准确地考虑各种费用和指标,并根据实际情况进行相关计算,以确保项目的可行性和财务健康。
工程项目进行经济评价的主要内容
工程项目经济评价是指通过对项目的各项经济指标进行分析和
比较,评价项目的经济效益、可行性和风险等因素,为项目的决策提供依据。
其主要内容包括:
1.项目投资估算:包括项目总投资、建设期投资、运营期投资等。
通过细化项目各项费用,全面评估投资成本。
2.预测收益估算:包括项目建设、运营期内的收益、现金流和财务指标等。
通过对市场需求、竞争状况、技术参数等进行分析,预测项目的收益。
3.风险评估:包括市场风险、技术风险、政策风险等。
通过对影响项目的各种因素进行分析,评估项目的风险。
4.经济效益评价:包括投资回收期、内部收益率、净现值等财务指标。
通过对项目的经济效益进行量化分析,评价项目的经济效益。
5.可行性分析:包括项目的技术可行性、市场可行性、环境可行性等。
通过对项目从各个角度进行分析,评估项目的可行性。
综上所述,工程项目经济评价是一个全面、系统的过程,需要对项目的各个方面进行综合分析和评估,以确保项目的经济效益和可行性。
- 1 -。
2023年一级造价工程师《建设工程造价案例分析(土建)》考前三页纸第一章建设项目投资估算与财务评价1.建设期贷款利息的计算建设期年贷款利息=(年初累计借款+本年新增借款÷2)×实际年贷款利率名义利率与实际利率之间的关系:i=(1+r/m)m-12.固定资产折旧、残值、余值计算与无形资产或其他资产的摊销计算题干中会说明总投资中的建设投资形成的固定资产、无形资产、其他资产的比例。
注意:建设投资形成的固定资产与固定资产总投资不同。
会计算固定资产投资额。
3.流动资金=流动资产-流动负债流动比率=流动资产总额/流动负债总额流动资产总额=流动资产+累计盈余资金4.未分配利润=可供分配利润-提取法定盈余公积金-应付投资者各方股利等该年用于还款未分配利润=当年应还本金-折旧-摊销累计盈余资金=可用于还款的最大资金-应还本金5.掌握资本金现金流量表的构成及计算。
6.总投资构成固定资产投资(工程造价)构成中,工程费用、工程建设其他费用、基本预备费部分为静态投资部分,价差预备费和建设期利息为动态投资部分。
7.改扩建项目的“有无对比”(1)“有无对比”是工程项目经济评价应遵循的基本原则。
“有无对比”是指“有项目”相对于“无项目”的对比分析;通过比较有无项目两种情况下项目的投入物和产出物可获量的差异,识别项目的增量费用和效益。
(2)进行既有企业改扩建项目的盈利能力分析时,要将“有项目”的现金流量减去“无项目”的现金流量,得出“增量”现金流量,依据“增量”现金流量判别项目的盈利能力。
“增量”现金流量包括:“增量投资”、“增量营业收入(不含税)”、“增量销项税”、“增量经营成本(不含税)”、“增量进项税”、“增量所得税”、“增量增值税及附加”等。
第二章工程设计、施工方案技术经济分析1.能够熟练计算方案的功能指数、成本指数和价值指数,价值工程法的应用。
2.掌握费用效率的计算,能够运用费用效率进行方案优选。
3.掌握运用最小费用法进行方案优选。
