一、前言深基坑工程是城市建设中常见的施工项目,由于其工程量大、施工周期长、施工环境复杂,且施工过程中涉及到众多安全隐患和质量问题,因此对深基坑工程的监理工作提出了更高的要求。
为确保深基坑工程的顺利进行,保障工程质量和施工安全,特制定本监理实施细则。
二、编制依据1. 国家有关法律法规和行业标准;2. 《建筑工程施工质量验收统一标准》GB50300-2001;3. 《建筑地基基础工程施工质量验收规范》GB50202-2002;4. 《混凝土结构工程施工质量验收规范》GB50204-2002;5. 《城市轨道交通工程测量规范》GB50308-2008;6. 《建筑工程施工质量验收规范》GB50203-2002;7. 《建筑地基处理技术规范》JGJ79-2002;8. 《深基坑支护工程技术规范》JGJ120-2012;9. 施工合同及相关文件;10. 设计文件及施工图纸。
三、监理工作内容1. 工程概况(1)项目名称、地点、建设单位、设计单位、施工单位、监理单位;(2)工程规模、结构形式、基坑深度、周边环境;(3)工程进度计划、质量目标、安全目标。
2. 施工准备阶段(1)审查施工组织设计、专项施工方案;(2)审查施工图纸、地质勘察报告;(3)审查施工单位的资质、人员、设备;(4)审查施工单位的施工技术措施、质量保证措施、安全防护措施;(5)审查施工单位的测量放样、材料进场、人员培训等工作。
3. 施工过程监理(1)审查施工单位的施工记录、检验报告、试验报告等;(2)检查施工单位的施工质量、进度、安全等情况;(3)检查施工单位的测量放样、材料进场、人员培训等工作;(4)检查施工单位的施工工艺、施工设备、施工环境等;(5)对施工过程中的质量问题、安全隐患及时提出整改意见。
4. 施工验收阶段(1)审查施工单位的质量验收报告;(2)检查施工单位的质量保证措施、安全防护措施;(3)组织专家对工程质量进行验收;(4)对验收过程中发现的质量问题、安全隐患及时提出整改意见。
深基坑施工安全监理实施细则关键信息项:1、深基坑工程概述2、监理工作依据3、监理工作目标4、监理工作流程5、监理工作控制要点及目标值6、监理工作方法及措施11 深基坑工程概述深基坑工程通常是指开挖深度超过 5 米(含 5 米)或地下室三层以上(含三层),或深度虽未超过 5 米,但地质条件和周围环境及地下管线特别复杂的工程。
本细则所涉及的深基坑工程具有以下特点和难点:具体特点和难点描述111 深基坑施工可能存在的风险包括但不限于土方坍塌、支护结构失稳、地下水渗透、周边建筑物沉降等。
12 监理工作依据121 相关法律法规,如《中华人民共和国建筑法》《建设工程安全生产管理条例》等。
122 工程建设标准强制性条文。
123 经审查合格的设计文件。
124 已批准的施工组织设计和专项施工方案。
125 监理合同及建设工程施工合同。
13 监理工作目标131 确保深基坑施工过程中的人员安全,杜绝重大伤亡事故的发生。
132 保证深基坑支护结构及周边环境的安全稳定,将变形控制在允许范围内。
133 督促施工单位严格按照施工方案和相关规范进行施工,确保工程质量符合要求。
14 监理工作流程141 施工准备阶段监理工作流程审查施工单位资质和安全生产许可证、审查施工组织设计和专项施工方案、审查特种作业人员资格证书等。
142 施工过程监理工作流程日常巡视检查、定期安全检查、旁站监理关键工序、验收支护结构和土方开挖等分项工程。
143 应急处理工作流程当发生安全事故或突发事件时,立即启动应急预案,协助施工单位进行抢险救援,及时报告相关部门,并参与事故调查处理。
15 监理工作控制要点及目标值151 施工方案审查审查施工单位编制的深基坑施工专项方案,重点审查方案的针对性、可行性和安全性,包括支护结构设计、土方开挖方案、降排水措施、监测方案等。
152 支护结构施工监督支护结构施工过程,确保施工质量符合设计和规范要求,如灌注桩的桩身质量、锚杆的锚固长度和拉力等。
深基坑安全监理实施细则一、基坑工程概述深基坑工程是指基坑深度大于5米,且需要采取支护措施的工程。
基坑施工过程中存在一定的安全风险,因此必须按照相关规定进行监理,确保工程的安全进行。
二、监理任务和职责1.监督施工单位完整的组织实施安全技术措施。
2.监督施工单位配备足够的安全管理人员和合格的施工人员。
3.检查基坑施工方案的合理性和完整性。
4.监督施工单位遵循施工许可证要求。
5.检查基坑施工过程中的安全隐患,并提出整改意见。
6.检查和审核施工单位的安全技术措施和安全技术文件。
三、监理的技术要素1.施工方案的审查:监理单位应对施工方案进行审查,包括地质勘测报告、土方开挖方案、支护方案等,确认施工方案的可行性和安全性。
2.安全技术措施的准备和落实:监理单位应对施工单位的安全技术措施进行评估和审查,确保施工员遵循安全要求和措施,保障施工现场的安全。
3.安全技术文件的编制:监理单位应对施工单位的安全技术文件进行审核,包括施工方案、安全技术措施、安全操作规程等,确保施工单位存在安全隐患的预防和控制措施。
4.监督检查和整改:监理单位应随时检查和监督施工过程中的安全隐患,对存在的问题提出整改意见,并确保整改到位。
5.事故处理和调查:监理单位应负责处理和调查基坑事故,对事故原因进行分析,并提出改进措施。
四、监理的具体实施步骤1.施工图纸审查:监理单位对基坑的施工图纸进行审查,确认设计是否符合相关规范和要求,并提出必要的修改意见。
2.施工方案审查:监理单位对基坑的施工方案进行审查,确认其可行性和安全性,并提出必要的修改意见。
3.安全技术措施审查:监理单位对基坑的安全技术措施进行审查,确认其合理性和可行性,并提出必要的修改意见。
4.施工前培训:监理单位对施工人员进行安全培训,确保其具备必要的安全操作知识和技能。
5.施工现场巡视:监理单位对施工现场进行巡视,及时发现和处理安全隐患。
6.定期检查:监理单位定期对施工单位的安全技术措施进行检查,以确保其得到有效执行。

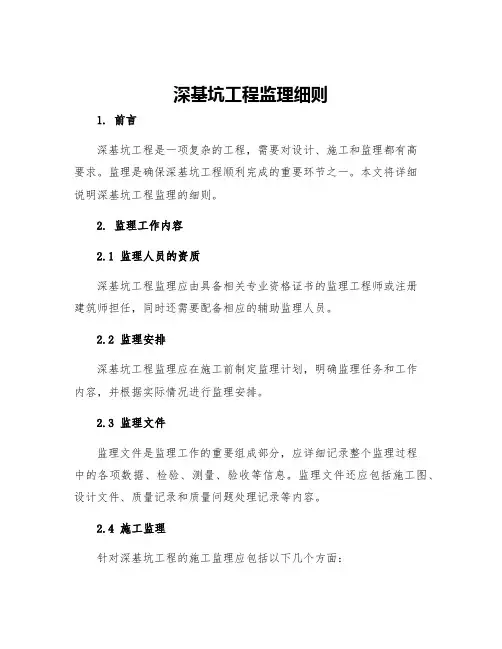

深基坑工程监理细则1. 前言深基坑工程是一项复杂的工程,需要对设计、施工和监理都有高要求。
监理是确保深基坑工程顺利完成的重要环节之一。
本文将详细说明深基坑工程监理的细则。
2. 监理工作内容2.1 监理人员的资质深基坑工程监理应由具备相关专业资格证书的监理工程师或注册建筑师担任,同时还需要配备相应的辅助监理人员。
2.2 监理安排深基坑工程监理应在施工前制定监理计划,明确监理任务和工作内容,并根据实际情况进行监理安排。
2.3 监理文件监理文件是监理工作的重要组成部分,应详细记录整个监理过程中的各项数据、检验、测量、验收等信息。
监理文件还应包括施工图、设计文件、质量记录和质量问题处理记录等内容。
2.4 施工监理针对深基坑工程的施工监理应包括以下几个方面:1.监理施工计划,确保施工进度符合计划要求。
2.监理施工过程中的质量,包括监督试验、检测和验收等。
同时,在施工中及时处理质量问题和施工中出现的问题。
3.监理施工过程中的安全,包括施工现场环境、设备的使用、劳动保护、施工人员行为等内容。
2.5 竣工监理在深基坑工程完工之后,还需要对竣工质量进行监督,包括检验、验收等内容。
在竣工之后,深基坑工程监理人员还要对已经发现的质量缺陷和整改情况进行评估,并向业主提供相关的监理报告。
3. 监理问题处理程序3.1 质量问题处理在深基坑工程监理中,如发现施工质量问题,应及时通知施工方和业主,并进行整改程序的跟踪和确认。
3.2 技术问题处理如发现施工技术问题,监理人员应及时与相关技术人员协商解决。
3.3 安全问题处理安全问题对于深基坑工程来说非常重要,在发现安全问题时,监理人员应及时通知施工单位和业主,任何安全事故都必须及时报告相关部门和业主。
4. 结语深基坑工程监理涉及众多细节,监理人员要具备严谨的工作态度和专业知识,及时发现和解决各项问题,确保深基坑工程施工质量和安全。
本文所述内容是深基坑工程监理的基本细则,希望对相关专业人士提供参考。
深基坑监理实施细则一、工程概述本工程为_____,位于_____。
基坑开挖深度为_____米,周长约_____米,面积约_____平方米。
基坑周边环境较为复杂,东侧为_____,西侧为_____,南侧为_____,北侧为_____。
二、监理工作依据1、相关法律法规,如《建筑法》《安全生产法》等。
2、工程建设标准强制性条文。
3、经审查批准的施工图纸、设计文件。
4、监理合同、施工合同。
5、经批准的施工组织设计、深基坑专项施工方案。
三、监理工作流程1、施工准备阶段审查施工单位资质、人员资格。
审查深基坑专项施工方案。
检查施工场地布置、机械设备、材料准备情况。
2、施工过程阶段土方开挖监理流程:测量放线→分层分段开挖→支护跟进→排水降水→边坡修整。
支护施工监理流程:原材料检验→施工放线→锚杆(土钉)施工→钢筋网片安装→喷射混凝土。
3、验收阶段分项工程验收:土方开挖、支护结构等。
基坑监测数据验收。
四、监理工作要点1、施工方案审查方案的科学性、合理性、可行性。
计算参数的选取是否符合实际情况。
应急预案的针对性和可操作性。
2、施工单位资质及人员资格审查施工单位是否具备相应的资质等级。
项目经理、技术负责人、安全员等关键岗位人员是否具备相应的资格证书。
3、原材料质量控制钢筋、水泥、砂石等原材料的质量证明文件检查。
见证取样送检,确保原材料质量符合要求。
4、测量放线控制复核施工单位的测量放线成果,确保基坑位置、尺寸、标高等符合设计要求。
5、土方开挖控制分层分段开挖的顺序、方法是否符合施工方案要求。
开挖过程中的边坡稳定性监测。
运输车辆的行走路线及出入口设置是否合理。
6、支护结构施工控制锚杆(土钉)的长度、间距、角度等施工参数的控制。
钢筋网片的绑扎质量、喷射混凝土的厚度及强度。
7、排水降水控制排水系统的设置是否合理,能否满足排水要求。
降水井的数量、深度、间距是否符合设计要求。
8、基坑监测控制监测点的布置是否符合监测方案要求。
监测数据的及时性、准确性,发现异常及时处理。
深基坑开挖工程监理细则第一章总则第一条为保障深基坑开挖工程质量和安全,确保工程按照设计要求和相关规范进行施工,制定本细则。
第二条本细则适用于深基坑开挖工程的监理工作,监理人员应按照本细则进行工作。
第三条深基坑开挖工程监理应遵守相关法律法规,尊重工程承包方和施工方的合法权益,保持公正、客观、独立的态度,确保监理工作的有效实施。
第四条深基坑开挖工程监理应具备相关工程验收资质和相关经验,在工程施工周期中全程参与,及时发现并处理工程施工中的问题。
第二章监理人员的责任和权限第五条监理人员应根据招投标文件和合同约定,制定监理工作计划和监理任务书,并将其及时提交工程承包方和施工方。
第六条监理人员应对深基坑开挖工程的施工过程进行监督检查,包括但不限于基坑开挖方案的审查、施工现场的查勘、土方开挖质量的检验等。
第七条监理人员应及时发现并处理施工中出现的问题,提出合理的解决方案,并且应在合同约定的时间内提交书面报告给工程承包方和施工方。
第八条监理人员应认真履行职责,对施工方提出的技术和工期等问题提出专业意见和建议,保障工程质量和施工进度的达到。
第九条监理人员应当按照合同约定,对深基坑开挖工程进行全程检查,并在关键节点进行验收,确保工程质量和安全。
第十条监理人员应定期向工程承包方和施工方提交监理报告,报告内容包括但不限于施工进度、质量和安全等情况的描述和分析。
第三章监理工作的具体内容第十一条监理人员应按照施工方提供的基坑开挖方案进行审查,确保方案符合相关的规范和标准。
第十二条监理人员应对施工现场进行查勘,包括但不限于地质勘察、地下管线的清查、土层深度的测量等。
第十三条监理人员应对土方开挖质量进行检验,包括但不限于开挖斜坡的坡度、开挖土方的干湿度、土方的密实程度等。
第十四条监理人员应定期检查基坑支护结构的施工情况,包括但不限于支撑体系的布设、支撑坑土结构的稳定性等。
第十五条监理人员应对工程设备的使用和维护进行监督,确保设备符合相关的安全规范。

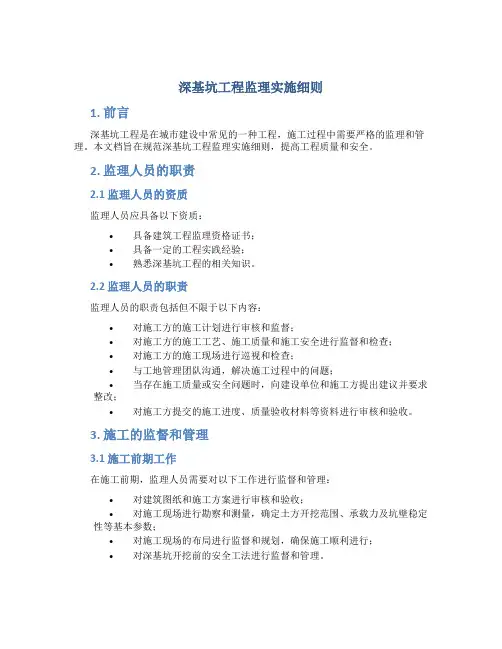

深基坑工程监理实施细则一、施工前的监理工作:1.对施工图纸的审核,确认设计方案的合理性,并提出意见;2.对施工方案进行评审,包括施工方法、设备选型等方面的评估;3.对施工单位进行审核,包括资质、工作经验等方面的评估;4.对施工现场进行勘察和调查,了解地质情况、水文情况等,在挖掘深度和基坑尺寸的确定上提供建议;5.对施工过程中所需的材料、设备的质量进行评估和把关;6.对施工人员的素质及工人技术熟练程度进行评估,并提出要求。
二、施工过程中的监理工作:1.对深基坑开挖的过程进行全程监控,确保按照施工方案进行施工;2.对开挖挡墙、加固墙等支护结构的施工进行监督,包括施工质量的检查和验收;3.对基坑降水措施的实施进行监督,确保降水工程设备的正常运行;4.对地下水位的监测,及时发现和处理地下水位变化的异常情况;5.对基坑内土方工程的施工进行监督,包括土方开挖、运输和填筑等工作;6.对基坑排水工程进行监督,保证排水设施的正常运行;7.对基坑边坡稳定性进行监督,及时发现和处理边坡滑动、坍塌等情况;8.对周边建筑物的影响进行监测,及时采取相应措施,保证周边建筑物的安全;9.对施工现场的安全管理进行监督,确保施工过程安全无事故发生;10.对施工进度的控制进行监督,及时发现并排除施工延误的原因;11.对施工质量进行全面检查,及时发现和处理施工质量问题;12.对施工资料的管理和整理,包括施工记录、施工图纸和质量报告等资料的归档。
三、竣工验收和结算阶段的监理工作:1.对基坑支护结构的质量进行验收和评估;2.对基坑地下水位变化的影响进行评估和分析;3.对基坑边坡稳定性进行评估,确认边坡的稳定状态;4.对基坑排水工程的性能进行验收和评估;5.对基坑土方工程的质量进行验收和评估;6.对基坑安全管理情况的评估,包括事故的处理和记录等;7.对施工过程中的变更、索赔、迟延等问题进行评估和处理;8.对施工项目的结算工作进行监督,确保结算的合理性和公正性;9.对验收和结算结果进行总结,并形成监理报告。

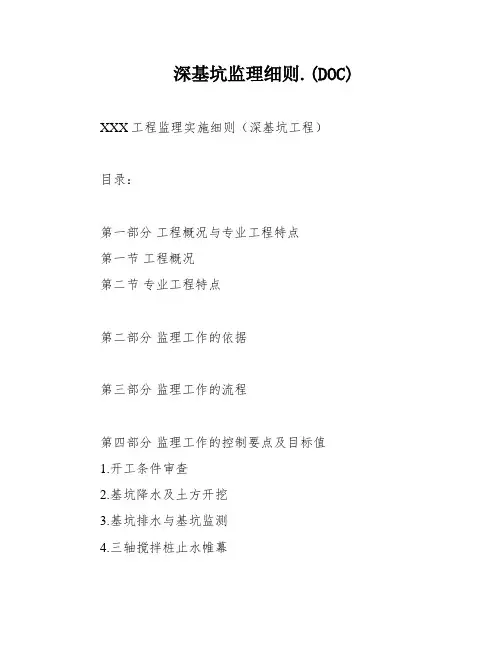

深基坑监理细则.(DOC) XXX工程监理实施细则(深基坑工程)目录:第一部分工程概况与专业工程特点第一节工程概况第二节专业工程特点第二部分监理工作的依据第三部分监理工作的流程第四部分监理工作的控制要点及目标值1.开工条件审查2.基坑降水及土方开挖3.基坑排水与基坑监测4.三轴搅拌桩止水帷幕第五部分监理工作的方法及措施第六部分深基坑安全监理第一部分工程概况与专业工程特点第一节工程概况1.项目名称:XXX2.建设单位:XXX3.设计单位:XXX4.总承包单位:XXX5.分包单位:XXX6.建设地点:扬州市广陵新城文昌东路以北,人民路以西,秦邮路以东,联心路以南合围地块7.基坑规模:基坑呈矩形,周长788m,面积3万㎡,开挖深度8.7~9.5m(不含电梯基坑及集水坑),建筑物地上4层,建筑总高度24m,地下两层地下室,基础埋深约10m,本工程±0.00相当于85国家高程8.9m,场地平整标高为7.00m,基坑安全等级,基坑侧壁安全等级:放坡部分为三级,设计使用时间为12个月,基坑允许堆载:地面超载不大于20kpa(堆场40kpa),基坑2.0m范围内不得堆载,施工道路距坑边不小于1m。
第二节专业工程特点本工程基坑属于深基坑,开挖深度为8.7~9.5m,排水是基坑开挖的成败之关键。
本工程采用轻型井点及管井相结合的方法进行降水处理。
基坑边坡采用3级放坡,坡比1:1,坡面采用50*50钢丝网片,喷射50mm厚C20细石混凝土护面,插筋水平间距1.0m,Φ12@1500锚钉固定。
北侧警官学校段采用三轴搅拌桩止水帷幕,基坑周边采用四级井点降水,基坑内部采用PVC管井,每套井点主管长55~60m,设置支管45~50根,支管间距1.2m,支管长度6m(含滤管1m)。
管井降水采用直径300mmPVC管井,间距15~30m,要求水位降低至基坑开挖面0.5~1.0m以下。
基坑周边用钢管栏杆围挡,基坑顶四周设置止水坎及排水沟。

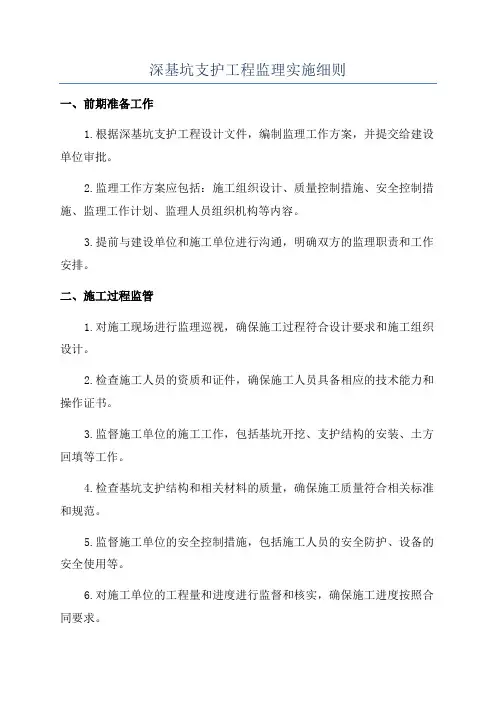

深基坑支护工程监理实施细则一、前期准备工作1.根据深基坑支护工程设计文件,编制监理工作方案,并提交给建设单位审批。
2.监理工作方案应包括:施工组织设计、质量控制措施、安全控制措施、监理工作计划、监理人员组织机构等内容。
3.提前与建设单位和施工单位进行沟通,明确双方的监理职责和工作安排。
二、施工过程监管1.对施工现场进行监理巡视,确保施工过程符合设计要求和施工组织设计。
2.检查施工人员的资质和证件,确保施工人员具备相应的技术能力和操作证书。
3.监督施工单位的施工工作,包括基坑开挖、支护结构的安装、土方回填等工作。
4.检查基坑支护结构和相关材料的质量,确保施工质量符合相关标准和规范。
5.监督施工单位的安全控制措施,包括施工人员的安全防护、设备的安全使用等。
6.对施工单位的工程量和进度进行监督和核实,确保施工进度按照合同要求。
三、工程质量控制1.对施工单位提交的质量检验报告进行审核核实,确保施工质量符合相关要求。
2.检查施工单位的测量工作,确保基坑尺寸和支护结构的位移符合设计要求。
3.监督施工单位的土方回填和压实工作,确保地基的稳定性和承载能力。
4.进行必要的试验和检测工作,如土壤试验、支护结构强度试验等,确保工程质量。
5.对发现的质量问题,及时与建设单位和施工单位沟通,并提出相应的整改措施。
四、安全监控措施1.检查施工单位的安全生产许可证和安全管理制度,确保施工单位具备安全施工的资质。
2.监督施工单位的安全交底工作,确保施工人员了解施工现场的安全风险和防护措施。
3.检查施工现场的安全设施和安全标志,如防护栏杆、安全网等,确保施工现场的安全性。
4.对施工过程中的安全隐患进行监督和整改,如坍塌风险、物品堆放等。
5.在施工现场设立监理办公室,提供必要的监理工具和设备,确保监理工作的顺利进行。
五、文档资料管理1.对施工单位的图纸和材料进行审核和管理,确保施工符合设计要求。
2.监督施工单位的施工日志和报表填写,确保施工过程的记录完整和准确。
放开挖边线 开挖放样 现场检查、复核、确认 按批准的施工方案进行基坑开挖和支护 开挖基坑与支护 检查基坑开挖是否按方案执行,重点检查放坡,支护,弃土,防排水措施 施工准备 编制方案,支护材料进场检查,开挖设备(工具)进场检查按方案对基坑地质进行检测,对基底进行处理。
自检合格后报按各专业施组执行 二、深基坑工程监理实施细则1、监理工作范围及重点本细则适用范围为 DK0+000~DK104+400,桥涵专业深基坑作业监理监控,路基与隧道专业涉及深基坑作业的参照使用。
监理工作重点是:①方案审查,尤其是检算资料之力学模型是否科学,与现场水文地质环境条件是否吻合。
②开挖与支护是否按方案执行,并因地制宜动态管理;涉及既有线安全部位要加强管控。
③地质确认。
2、监理工作流程施工单位施工过程监理单位基坑验收 与设计方共同对地质条件确认,对基坑检验批验收工程实体施工 按各专业验收标准验收按方案规定程序对支护拆除(如有),对基坑实施回填 支护拆除、基坑回填 督促按规定程序和方法拆除支护(如需要),检查验收回填方式符合要求审批方案、材料验收,设备检查,现场检查3、监理工作控制要点、目标及监控手段3.1控制要点3.2监控目标(1)基坑开挖前应按地质、水文、环保、既有线(如靠近)条件结合现场情况制定方案,确定开挖前支护、开挖范围、开挖坡度、开挖过程支护、弃土位置和防、排水措施。
靠近既有线的要有应急预案。
(2)基坑土方施工应对支护结构、周围环境(尤其是既有线设备)进行观察和监测,当发现异常情况时应停止施工及时处理,待恢复正常后方可继续施工。
(3)如基坑底部为软硬不均地质,应通知设计单位提出处理方案。
(4)岩层基底应清除岩面松散碎石块、淤泥、苔藓、凿出新鲜岩面,表面应清洗干净,倾斜面应凿成台阶;碎石类土及砂类土层基底应修理平整,粘土层修整应在天然状态下铲平,不得用回填土夯平;主体工程施工时应在基底浇铺一层5cm 左右水泥砂浆。
目录一、编制依据二、工程概况及工程特点三、监理目标四、监理控制要点技术指导文件审查要点防排水措施基坑开挖防坍塌控制要点坑壁支护临边防护坑边荷载上下通道基坑支护变形监测五、监理工作方法及措施监理工作方法监理工作措施六、深基坑工程旁站旁站项目旁站内容深基坑工程施工监理实施细则一、编制依据《中华人民共和国建筑法》。
《中华人民共和国安全生产法》。
《建设工程安全生产管理条例》。
《安全生产许可证条例》。
《建筑施工安全检查标准》()。
《铁路建设工程监理规范》()。
《铁路桥涵工程施工安全技术规程》()。
《危险性较大的分部分项工程安全管理办法》建质〔〕号。
新建赤峰至京沈高铁喀左站铁路工程设计图纸、技术文件等。
四川铁科赤峰至喀左客运专线标监理站经批准的监理规划。
二、工程概况及工程特点地形、地貌本监理标段线路自京沈客专喀左站北京端外包京沈正线引出,途径喀左、建平两县。
线路所经地形地貌主要以低中山区为主,地势较高,地形变化大,沟谷发育,多为“”型谷,局部为山间洼地及小型山间平原,植被覆盖较好,山间洼地及沟谷为耕地,地势较高处多为林地。
地质条件地层岩性沿线地层为华北地层,基岩主要以陆相碎屑岩类为主,岩浆岩类种类较少的特点,其中元古界、泥盆系、石炭系、二叠系、三叠系缺失,沿线第四系地层分布广泛,成因多样,岩性众多。
线路位于级构造单元华北地台(中朝准地台)的北部和内蒙兴安华力西地槽褶皱带南端。
华北地台以赤峰开源大断裂为界与北部的内蒙兴安华力西地槽褶皱带相邻。
拟建铁路从南至北依次穿行于以下构造单元:华北地台二级构造单元燕山台褶带东端的辽西台陷、华北地台二级构造单元内蒙古地轴的东端建平台拱、内蒙兴安华力西地槽褶皱带二级构造单元内蒙华力西晚期褶皱带的敖汉复向斜。
水文地质特征沿线水系属辽河流域,本标段所处位置无较大河流,地下水分布主要有第四系孔隙水、基岩裂隙水。
经取样化验,地下水对铁路混凝土结构一般不具侵蚀性。
地下水位埋深一般不大于。
不良地质危岩落石、崩塌、地震液化、顺层、采空区、人工填土、膨胀土(岩)、湿陷性黄土等不良地质。
气象条件本标段线路经过区域属于中温带亚干旱季风气候区。
主要特点春季干旱多风。
夏季炎热,降水集中。
秋季凉爽。
冬季干冷。
按照对铁路工程影响气候分区为寒冷地区。
地震参数根据《中国地震动参数区划图》(),本标段地震动峰值加速度(地震基本烈度)见表。
表地震峰值加速度(地震基本烈度)大。
三、监理目标建设总体目标以“建设中国高速铁路标准化管理的示范工程”为总体目标。
质量目标工程实体质量满足国家和原铁道部有关标准、规范、要求及设计文件要求,其项目建设周期或实体工程质量满足如下要求:()各检验批、分项、分部工程质量检验合格率达到。
单位工程一次验收合格率。
()试车最高检测速度不低于设计速度倍,开通速度达到设计速度目标值。
()在合理使用和正常维护条件下,路基、桥梁、隧道等工程结构的施工质量,满足设计使用寿命内正常运营要求。
()杜绝工程质量等级事故。
安全生产目标()杜绝较大及以上施工安全事故,遏制一般生产事故。
()杜绝较大及以上火灾爆炸事故。
()杜绝因建设引起的较大及以上铁路交通事故,遏制因建设引起的一般铁路交通事故。
工期目标个月。
投资控制目标在保证工程安全、质量、工期、环保、科技创新目标前提下,严格把总投资控制在国家和铁路总公司批准的数额内,取得最佳的投资效益和社会效益。
环境保护目标沿线水体功能、耕地资源得到有效保护,水土流失得到有效防止,噪声、振动的环境影响得到有效控制,铁路设施、建筑与沿线城市环境、自然景观和谐相容,做到环境保护、水土保持设施与主体工程“同时设计、同时施工、同时投入使用”,努力建设资源节约型、环境友好型的铁路。
科技创新目标按照《国家中长期科学和技术发展规划纲要》和“铁路‘十三五’科技发展规划”目标,从我国铁路实际出发,结合工程特点,大力推进原始创新、集成创新和引进消化吸收再创新。
职业健康目标注重职工的职业健康,保证文明施工,保障劳动保护,杜绝职业病发生。
加强卫生监控,确保无大的疫情,无传染病流行。
四、监理控制要点技术指导文件审查要点要按照土质情况、基坑深度以及周边环境确定放坡坡度、支护结构、开挖方法、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等。
施工组织技术指导文件的制定必须有针对性和可操作性。
对项目建设周期中可能造成坍塌威胁作业人员的安全和造成周边建筑、道路等产生不均匀沉降的因素,制定切实可行的安全保证措施。
地下水较大或者水位在基坑底面以上和雨季施工时抽排水设施要有备用电源,当一路电源发生故障时,可以及时采取另一路电源,避免基坑被积水浸泡。
开挖深度以上的基坑开挖、支护、降水技术指导文件须经专家论证通过。
检查施工前准备工作的质量以及进场的机械设备能否保证正常施工及工程施工质量。
防排水措施深基坑施工经常会遇到地表水和地下水,尤其当地下水位较高、位于基坑底面以上时,处理不好不但影响基坑施工,还会给周边建筑物造成不均匀沉降的危险。
对地下水的控制方法一般有:排水、降水、隔水。
排水排水就是在基坑顶部周围设置截水沟、排水沟截排地表水,或者在基坑底挖水沟并设置集水井,用抽水设备将水抽走。
降水在基坑周围布置降水井,通过周围降水井的抽排降低基坑水位,提高开挖安全系数。
普通降水井每级可降低水位,再深时、水量大时,可采用多级降水或深井降水。
降水井降水时要注意在井壁周围包裹隔砂网,防止抽水带走细沙、土粒造成塌陷。
隔水基坑隔水是用高压旋喷、深层搅拌形成的水泥土墙帷幕,隔离基坑和周围水系,阻止地下水渗入基坑内。
隔水的抽水井可设在坑内,也可设在坑外。
坑内抽水:止水帷幕采用落底式,向下延伸到不透水层。
不会造成周边建筑物、道路等沉降问题,但最后封井技术难度较大,应注意防漏。
坑外抽水:含水层较厚,帷幕悬吊在透水层中。
由于采用了坑外抽水,从而减轻了挡土桩的侧压力。
但容易对周边建筑物产生不均匀沉降影响。
基坑开挖所有施工机械设备应按要求经监理验收,确认合格后进场使用,并履行机械设备进场报验手续。
人工配合机械开挖操作时,作业人员不得进入机械作业半径内,必须进入时,待机械停止作业后,人员方可进行坑底清理、边坡找平等作业。
机械作业位置的土质及支护条件,必须满足承载要求,机械应保持安全作业角度和足够的工作面。
机械操作的特种作业人员,应经专门培训考试合格并持证上岗。
土方开挖过程中应检查平面位置、水平标高,边坡坡度,压实度,排水、降低地下水位系统,并随时观测周围的环境变化。
一次开挖高度不能超过施工组织技术指导文件或设计要求分层高度。
土质基坑底最后留找平层由人工清理,清理完毕经测量核实基底标高无误后及时施做封底,减少基坑底暴露时间。
事后整理工程技术文件、资料并编目建档备案。
防坍塌控制要点深基坑开挖中造成坍塌事故的主要原因有:、开挖放坡不够,没按土体类别或岩体风化程度、开挖高度等实际情况选取合理的坡度。
、基坑边坡顶部超载或由于震动,破坏了土体的内聚力,引起土体结构破坏。
、施工方法不正确、开挖顺序不对。
、一次开挖过高、支撑设置不及时或拆除不正确。
、基坑周边防排水、坑内积水抽排措施不到位,积水浸泡坑壁。
、基坑周围土体受冻后解冻。
监理人员要针对以上坍塌原因,在深基坑开挖过程中严控坡度、开挖方法、开挖顺序、开挖高度、防排水、支护措施。
坑壁支护原状土放坡原状土放坡适合稳定性较好、密实无水的土体或弱风化岩体深基坑开挖,开挖前应按设计要求或根据土体类别和岩体风化程度进行稳定计算、确定安全系数,选用合理放坡坡度,保证边坡的稳定。
排桩(护坡桩)当周边无放坡条件时,可设计成挡土墙结构。
采用预制桩或灌注桩,预制桩有钢筋混凝土桩和钢桩,当采用间隔排桩时,将桩与桩之间的土体固化形成桩间墙挡土结构。
土体的固化方法可采用高压旋喷或深层搅拌法进行。
固化后的土体不但具有整体性好,同时可以阻止地下水渗入基坑形成抗渗结构。
坑外拉锚用锚具将锚杆固定在桩的悬臂部分,将锚杆的另一端伸向基坑边坡土层内锚固,以增加桩的稳定。
锚杆必须有足够长度,锚固段不能设置在土层的滑动面之内。
锚杆应经设计并通过现场试验确定抗拔力。
坑内支撑为提高桩的稳定性,也可采用在坑内加设支撑的方法。
坑内支撑可采用单层支撑或多层支撑,支撑材料可采用型钢或钢筋混凝土,设计支撑的结构形式和节点做法,必须注意支撑安装及拆除顺序。
尤其对多层支撑要加强管理,混凝土支撑必须在上道支撑强度达时才可挖下层。
对钢支撑严禁在负荷状态下焊接。
地下连续墙地下连续墙就是在深层地下浇注一道钢筋混凝土墙,既可起挡土护壁又可起隔水作用,还可以成为工程主体结构的一部分,也可以代替地下室墙的外模板。
地连墙施工是利用成槽机械、按照建筑平面挖出一条长槽,用膨润土泥浆护壁,在槽内放入钢筋笼,然后浇注混凝土。
施工时,可以分成若干单元(~一段),最后将各段进行接头连接,形成一道地下连续墙。
临边防护基坑施工深度达到时,机械设备、人员的走行和坑边作业已对基坑内的作业人员和设备构成威胁,应设置临边防护。
临边防护的材料、设置方式必须符合安全技术规程中的要求。
坑边荷载坑边堆置土方和材料不应离基坑边过近。
大中型施工机具距坑槽边距离,应根据设备重量、基坑支护情况、土质情况经计算确定。
当周边有条件时,尽量采用坑外降水,以减少墙体后面的水压力。
上下通道基坑施工作业人员上下必须设置专用通道,通道形式应在施工组织技术指导文件中予以明确,严禁作业人员攀爬模板、脚手架上下基坑。
基坑支护变形监测基坑开挖之前应作出系统的监测技术指导文件。
包括:监测方法、精度要求、监测点布置、观测周期、工序管理、记录制度、信息反馈等。
基坑开挖过程中特别注意监测:、支护体系变形情况。
、坑壁渗漏水情况。
、基坑外地面沉降或隆起变形。
、临近建筑物动态。
五、监理工作方法及措施监理工作方法深基坑开挖必须严格执行基本程序,坚持先技术指导文件、后审批、再施工的原则。
督促施工单位提前梳理和探明施工现场地下管线及地下设施情况,开展对毗邻建筑物安全调查鉴定工作。
深基坑支护技术指导文件审核、深基坑工程设计文件应包括计算书、图纸、文字资料等,并应按基坑安全等级明确结构变形、水平位移和沉降观测的允许值,以及临界状态报警值,并对施工组织、土方开挖程序、监测内容提出具体要求。
、深基坑工程支护设计,必须符合国家、行业的有关技术标准及《铁路工程基本作业施工安全技术工程》(),要特别注重保护基坑整体稳定性和周边环境安全的要求。
、基坑支护技术指导文件必须注明支护有效使用时间。
深基坑支护设计技术指导文件评审论证)基坑开挖深度超过(含)或虽未超过但地质条件和周边环境复杂的基坑(槽)支护、降水工程,施工单位需编制专项安全技术指导文件,由施工单位技术负责人审批后,报监理站总监审批。
)对于开挖深度超过(含)的基坑(槽)的土方开挖、支护、降水工程施工组织技术指导文件,施工单位应当组织专家对专项技术指导文件进行论证,论证通过后方可报监理站审批。
