装饰工程预决算计算规则
- 格式:docx
- 大小:87.06 KB
- 文档页数:17
总说明《安徽省装饰装修工程消耗量定额》(以下简称装饰定额)是按照国家标准GB50500-2003的要求,适应政府宏观调控,企业自主报价、市场竞争形成价格的改革需要,结合安徽省实际情况编制的。
一、《安徽省装饰装修工程消耗量定额》是完成规定计量单位装饰装修分项工程所需的人工、材料、施工机械台班消耗量的标准。
二、本装饰定额的适用范围:1.安徽省境内的一般工业与民用建筑的新建、扩建的建筑装饰装修工程。
2.单独装饰工程、改建及二次装饰工程、家庭居室装饰装修工程,包括室内、室外装饰工程。
三、本装饰定额的作用:1.是编制工程量清单计价的依据;2.是编制与审核设计概算、施工图预算、标底价和控制价的依据;3.是调解处理工程造价纠纷的依据;4.是审核和签定工程造价的依据;5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据。
四、本装饰定额编制的依据:1.《建设工程工程量清单计价规范》(GB50500-2003);2.《全国统一建筑装饰装修工程消耗量定额》(2002年);3.《全国统一建筑工程基础定额安徽省装饰工程综合估价表》(1999年);4.省内近期补充定额和外省有关资料等。
五、本装饰定额的编制原则:1.本装饰定额是按照正常的施工条件,依据目前本省大多数装饰施工企业的施工机械装备水平,合理的施工工艺、施工工期和劳动组织为基础编制的。
2.本装饰定额在编制时吸收了新材料、新工艺、新技术,并依据国家产品标准、装饰工程设计规范、施工验收规范、质量评定标准、安全技术操作规程和省标准图集等编制的。
六、本装饰定额人工消耗量的确定:人工不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
七、本装饰定额采用的建筑装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
八、本装饰定额中装饰材料、成品、半成品均包括从工地仓库或现场集中堆放地点至操作地点的堆放、场内运输、施工操作损耗在内。

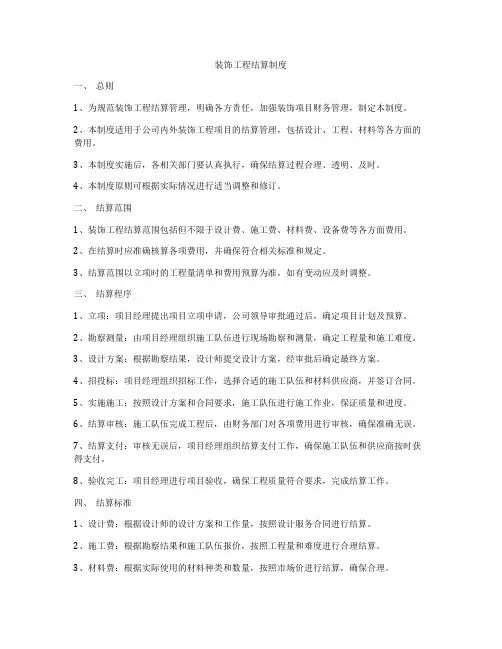

装饰工程结算制度一、总则1、为规范装饰工程结算管理,明确各方责任,加强装饰项目财务管理,制定本制度。
2、本制度适用于公司内外装饰工程项目的结算管理,包括设计、工程、材料等各方面的费用。
3、本制度实施后,各相关部门要认真执行,确保结算过程合理、透明、及时。
4、本制度原则可根据实际情况进行适当调整和修订。
二、结算范围1、装饰工程结算范围包括但不限于设计费、施工费、材料费、设备费等各方面费用。
2、在结算时应准确核算各项费用,并确保符合相关标准和规定。
3、结算范围以立项时的工程量清单和费用预算为准,如有变动应及时调整。
三、结算程序1、立项:项目经理提出项目立项申请,公司领导审批通过后,确定项目计划及预算。
2、勘察测量:由项目经理组织施工队伍进行现场勘察和测量,确定工程量和施工难度。
3、设计方案:根据勘察结果,设计师提交设计方案,经审批后确定最终方案。
4、招投标:项目经理组织招标工作,选择合适的施工队伍和材料供应商,并签订合同。
5、实施施工:按照设计方案和合同要求,施工队伍进行施工作业,保证质量和进度。
6、结算审核:施工队伍完成工程后,由财务部门对各项费用进行审核,确保准确无误。
7、结算支付:审核无误后,项目经理组织结算支付工作,确保施工队伍和供应商按时获得支付。
8、验收完工:项目经理进行项目验收,确保工程质量符合要求,完成结算工作。
四、结算标准1、设计费:根据设计师的设计方案和工作量,按照设计服务合同进行结算。
2、施工费:根据勘察结果和施工队伍报价,按照工程量和难度进行合理结算。
3、材料费:根据实际使用的材料种类和数量,按照市场价进行结算,确保合理。
4、设备费:根据设计需求和设备类型,按照设备供应商的报价进行结算。
五、结算规范1、结算程序要严格按照要求进行,不得随意修改和擅自做出支付。
2、结算审核要认真核对各项费用,确保准确无误,不得漏报和虚报。
3、结算支付要按时支付工程队伍和供应商的费用,不得拖欠或拖延。
装饰工程计算规则一、装饰工程材料计算规则1.根据设计图纸和工程要求,计算所需的装饰材料的种类和数量。
比如墙体涂料的用量计算,可以根据墙体面积、涂料的覆盖率和涂布层数进行精确计算。
2.根据装饰材料的规格和尺寸,计算所需的材料量。
比如瓷砖的铺贴,要计算用瓷砖的数量和尺寸,还要考虑裁剪和浪费的因素。
3.根据不同材料的特性和损耗率,计算材料的实际使用量。
比如装饰木工材料,需要计算木材的长度、宽度和厚度,并考虑到锯口和浪费的损耗。
二、装饰工程人工计算规则1.根据工程的施工难度和工期要求,计算所需的施工人力。
比如墙面刷漆,需要考虑到刷漆师傅的工作效率和人力配置,以确保工期的完成。
2.根据不同工种的工作量和技术要求,计算不同工种的工时和工资。
比如瓦工、木工和油漆工等,工资的计算可以根据工种的复杂程度、技术要求和市场行情进行。
3.根据工程进度和施工计划,合理安排施工人员的工作时间和班次,确保工程顺利进行。
同时还需要进行临时工等劳动力的调配和计算。
三、装饰工程时间计算规则1.根据工程的规模和工程量,计算工程的总工期和施工节点。
比如大型商业综合体的装修工程,需要将不同节点的工作分配到不同时间段,实现并行施工,以节约时间。
2.根据不同工序的施工时间和先后关系,编制施工进度计划。
比如在装饰工程中,先进行水电改造,再进行石膏板和墙面处理,最后进行装饰性材料的施工,需要根据工序的先后关系进行时间计算。
3.根据工程的紧急程度和工期的要求,合理安排施工时间。
比如商场的装修,需要在一个较短时间内完成,以便尽快投入使用,因此需要加班加点,合理分配时间资源。
四、装饰工程成本计算规则1.根据工程量清单和单位工程量造价,计算装饰工程的总造价。
这包括材料费、人工费、机械费、设备费、管理费、利润等各项成本。
2.根据市场行情和供需情况,对装饰材料的价格进行测算和预估。
考虑到材料的品质和品牌,以及供应商的信誉和服务,综合考虑确定材料价格。
3.根据前期的经验和类似工程的造价指标,对装饰工程进行评估和估价。
工程量计算规则(1)平整场地指厚度在±30cm以内的就地挖、填、找平,其工程量为建、构筑物底面积的外边线各边加2m计算。
平面为矩形平整场地面积:S=(A+4)(B+4)=S底+2L外+16建筑物外轮廓为非直角时,应按实际情况计算。
(2)挖土方按“m3”计,考虑加工作面、放坡系数计算工程实际施工的工程量,按施工方法、土的干湿、坑槽的类别、土的类别、挖土深度等不同套基价。
挖沟槽=(B+2C+kH)×H×L挖基坑=A、B—独基基底的长与宽 B—条基基底宽度C--增加的工作面 K--放坡系数 H--挖深L--沟槽的长,外墙基时取L中,内墙基时取内沟槽的净长。
(3)原土打夯:按图示尺寸(含工作面)面积以“m2”计算,不分土的类别及夯实方法套基价。
原土打夯=沟槽底面积+地坑底面积=(B+2C)×(L中+L净)+(A+2C)×(B+2C);(4)回填土分为基础回填土和室内回填土,均以“m3”计,不分土的类别及夯实方法套基价。
基础回填土=挖沟槽体积+挖基坑体积-室外地坪标高以下埋设物的总体积室内回填土=[底层建筑面积—内外承重墙水平投影面积]×回填土厚度回填土厚度=室内外高差—地坪厚度(5)余土外运:挖方量扣减回填土量,以“m3”计,按运输方法和运输距离的不同而套基价,买土费用另计。
余土外运=挖沟槽体积+挖地坑体积-(基础回填土体积+室内回填土体积)(6)挖土支挡土板或护坡时需另计。
(7)其它规则:a、人工土石方计算;b、机械土石方;c、人工凿石和石方爆破。
桩基分两类:预制桩或灌注桩1.主要分项内容:桩基础工程列项时,主要根据施工顺序列项,同时考虑其他因素影响。
预制钢筋混凝土桩一般包括:制桩、运桩、打桩、接桩、送桩、浇筑桩承台等项目;现浇灌注桩一般包括钢筋笼制作、灌注桩子目。
2.必须已知的条件(查工程地质勘察报告或按照施工组织设计的要求):1)土壤级别的划分(一级土和二级土两大类)及施工方法、工艺流程、采用机型及桩土的泥浆运距;2)是平地还是斜坡、基坑内或在地坪上打坑槽内打桩;3)是否小型工程;4)是否打密桩(桩间距小于4倍桩径);5) 是否打试验桩;6)是否补桩或打地基强夯后的桩;7)是否打斜桩;8)桩长及截面尺寸、砼强度等级及管桩的填充材料等。
装修工程预算表制度规范第一章总则第一条为规范装修工程的预算管理,提高装修工程的经济效益,保障装修工程的质量和安全,根据国家相关法律法规,结合装修工程的实际情况,制定本规范。
第二条本规范适用于各类装修工程的预算编制、审核、执行及结算管理,具有指导性和约束性。
第三条装修工程预算应根据工程量清单和消耗量计划编制,经审核批准后执行。
第四条装修工程的施工单位应遵守本规范的规定,切实落实装修工程预算管理。
第五条相关部门应加强对装修工程预算的监督和检查,确保装修工程的质量和安全。
第二章预算编制第六条装修工程预算编制应以图纸设计和工程量清单为依据,按照相关规定和标准进行。
第七条装修工程预算编制应按照合理、准确、详细、完整的原则,确保工程量清单和消耗量计划的准确性。
第八条装修工程预算应包括工程费用、材料费用、设备费用、人工费用、管理费用、利润等内容,按照科学的方法进行核算。
第九条装修工程预算编制应注重节约资源、提高效益、降低成本,合理确定各项费用,确保预算合理性。
第十条装修工程预算编制应根据国家相关政策和规定,合理安排各项费用,不得违规操作。
第三章预算审核第十一条装修工程预算应经有关部门审核批准后方可执行,未经审核批准不得进行施工。
第十二条装修工程预算审核应根据工程量清单、消耗量计划、材料价格等内容进行核实,确保预算的准确性和合理性。
第十三条装修工程预算审核过程中,需对工程量清单的计算方式、材料的选用、价格的合理性等进行详细检查。
第十四条装修工程预算审核过程中,需对施工单位的资质、业绩、信誉等进行审核,确保施工单位的合法性和信誉度。
第十五条装修工程预算审核应及时审批,不得拖延工期,确保施工计划的正常进行。
第四章预算执行第十六条装修工程预算执行应严格按照审核批准的预算进行,不得私自调整。
第十七条装修工程预算执行过程中,需对工程质量、工程进度、材料使用等进行监督和检查,确保施工质量的过关。
第十八条装修工程预算执行过程中,需随时掌握进度、费用、质量等情况,及时调整和处理问题,确保工程的正常进行。
工程造价预决算编制与土方工程量计算规则一、门窗表:分内外墙、纵横墙分别统计。
二、构件表:1、GZ:注意马牙槎的嵌入量,与1墙交加0.03米,二面墙交加0.06,三面墙加0.09。
2、圈梁代过梁,按过梁计算,按洞口加0.5米计,不足0.5米不计(以构造柱为分界线)3、现浇板靠外墙处是与外墙皮浇平,而不是中心线。
4、楼面、屋面的空心板数不一样(同样面积),注意二者的布置范围。
5、空心板补板缝,空心板的名义宽度均考虑1CM的余量,如YKB3552,实际板宽为490,而不是500,也就是说定额已考虑两板间2CM缝宽,超量计现浇板缝或平板。
三、场地工程。
超挖部分应结合基槽平立剖面图计算(决算时)。
四、砌体工程。
1、每层面积有变化时(如悬挑等)应分层、分内外墙、分墙厚分别统计三线一面。
2、外墙计算工程量时不扣板头体积,内墙要扣。
五、脚手架。
1、凡悬空的梁,因不能利用砌墙脚手架的,均应计取,这点,许多人做预决算时容易漏算,特别是砖混结构,因砼构件较少,更容易漏算。
2、顶层休息平台一般应计满堂脚手架,按现行规定,超过3.6米高应计满堂脚手架基本层,最上一个休息平台距屋面为1个半层高距离,一般会超过3.6米,应计满堂,此点在小造审核过的一些预决算中,一些老手也经常漏算该项。
3、梁脚手,高为到梁底高,内墙脚手为内墙,净高(净高除梁所占高度)六、(一)土石方工程。
1、槽形基础的长度取定,宜按断面编号,分别统计长度,统计时,要先横向轴线后纵向轴线(反之亦可,主要是指有了合理的统计顺序,不易漏项)。
这样做对初学者较易掌握,避免理不清思路。
(三)装饰工程。
1、女儿墙内侧一般会抹灰粉刷,很多人在计算时,往往会漏算这里。
(四)建筑面积计算。
柱外围水平面积不等与顶盖投影面积,许多人将二者混为一潭,但他们是不一样的概念,如果柱不支撑在紧贴顶盖外边线的话,一般,顶盖投影面积大于柱外围不平面积(尺寸相同的情况下)。
了解点周易理论的人都知道,立八字在周易算命中有多么重要,它是卦相是否准确的基石。
建筑工程预算工程量的计算规则建筑工程的预算编制是一个十分重要的环节,直接关系到项目的成本以及工期的控制。
而工程量的计算是预算编制的基础,主要是指对不同构件、材料及工程工作的数量进行统计。
1.按国家规定的工程计量规范进行计量:预算编制需要遵循国家规定的相关计量技术标准和计量规范,进行工程量的计算和测量。
例如,对于砌筑砖墙,可以按照墙体的面积计算,而对于柱子和梁,可以按照长度计算。
2.各项工作分解明细:在进行工程量计算时,需要将整个工程划分为不同的单位工程,然后再进行分解明细。
例如,在进行墙体的计算时,可以将墙体分成不同位置、不同材料的部分进行计算。
3.量清单的编制:根据不同单位工程的分解明细,编制相应的工程量清单。
工程量清单是对工程量进行分类、细化、汇总,并进行编码,以便于计算和管理。
工程量清单的编制需要符合专业工程量定额或行业的相关规范。
4.价格分析与计价:工程量计算完成后,需要根据市场行情和实际情况进行价格分析和计价。
根据不同材料和构件的市场价格,结合工程量进行计算,得出不同构件的造价。
5.数据精确性和可靠性:工程量计算需要保证数据的精确性和可靠性,避免漏项和重复项的出现,并充分考虑施工过程中可能遇到的特殊情况,确保工程量计算结果的准确性。
除了以上原则,建筑工程预算工程量的计算还应注意以下几个方面:1.明确计量的范围:在进行工程量计算时,需要明确计量的范围和对象,避免计算遗漏或重复计算。
2.结合实际情况进行合理估算:工程量计算是根据实际情况进行估算,需要结合工程设计图纸、技术要求、材料规格等相关信息进行计算。
3.统一计量单位:为了方便计算和比较,建筑工程量的计量单位需要统一,通常采用国家规定的计量单位。
4.不同材料和构件采用相应的计算方法:不同的材料和构件需要采用不同的计算方法进行计量,如墙体按照面积计算,结构按照体积计算等。
5.补充计量:除了主体结构和装饰装修等常规工程量计算外,还需要补充考虑其他工程量,如临时设施费用、安全设备费用等。
装饰工程计价方案1. 引言装饰工程是指对建筑物内部和外部进行美观装饰处理的工程。
在进行装饰工程时,需要根据不同的工程项目和材料进行计价。
本文档将介绍一种常用的装饰工程计价方案,旨在帮助工程师、业主和装饰公司进行合理的工程计价,确保装饰工程的顺利进行。
2. 计价基准在进行装饰工程计价时,需要确定计价基准,即确定计价单位和计价规范。
通常情况下,装饰工程的计价基准是按照建筑物的建筑面积进行计算。
计价单位可以选择为每平方米或每平方英尺。
计价规范则需要根据具体的工程项目和市场行情进行确定。
3. 计价要素在装饰工程计价中,有一些常见的计价要素需要考虑,包括工程项目、人工费用、材料费用、机械设备费用等。
•工程项目:根据不同的装饰工程项目进行分类,如室内装修、墙面改造、地面铺装、天花板处理等。
•人工费用:包括施工人员的工资和福利待遇,一般根据人工工作量进行计算。
•材料费用:根据装饰工程所需的各类材料进行计算,包括墙面涂料、地板材料、瓷砖、石材、玻璃等。
•机械设备费用:如果装饰工程需要借助于机械设备进行施工,则需要考虑机械设备的使用费用。
4. 计价方法装饰工程的计价方法可以选择多种,下面介绍一种常用的计价方法:4.1 计价公式装饰工程的计价公式可以表示为:总价 = 人工费用 + 材料费用 + 机械设备费用其中,人工费用可以通过以下公式进行计算:人工费用 = 人工工时 × 人工单价材料费用可以通过以下公式进行计算:材料费用 = 材料用量 × 材料单价机械设备费用可以根据实际的机械设备使用时间进行计算。
4.2 计价因素在计算人工费用和材料费用时,需要考虑一些因素,如工艺复杂度、材料质量、工程进度等。
这些因素可以通过一个修正系数来进行调整,使得计价更加准确。
5. 计价实例下面以一个室内装修工程为例,来演示装饰工程的计价过程。
5.1 工程项目室内装修工程包括墙面改造、地板铺装和天花板处理三个项目。
5.2 人工费用根据实际情况,假设墙面改造项目的人工工时为120小时,人工费用为每小时50元。
工程造价预决算编制与土方工程量计算规则一、门窗表:分内外墙、纵横墙分别统计。
二、构件表:1、GZ:注意马牙槎的嵌入量,与1墙交加0。
03米,二面墙交加0.06,三面墙加0。
09。
2、圈梁代过梁,按过梁计算,按洞口加0.5米计,不足0。
5米不计(以构造柱为分界线)3、现浇板靠外墙处是与外墙皮浇平,而不是中心线。
4、楼面、屋面的空心板数不一样(同样面积),注意二者的布置范围。
5、空心板补板缝,空心板的名义宽度均考虑1CM的余量,如YKB3552,实际板宽为490,而不是500,也就是说定额已考虑两板间2CM缝宽,超量计现浇板缝或平板.三、场地工程.超挖部分应结合基槽平立剖面图计算(决算时).四、砌体工程。
1、每层面积有变化时(如悬挑等)应分层、分内外墙、分墙厚分别统计三线一面.2、外墙计算工程量时不扣板头体积,内墙要扣。
五、脚手架。
1、凡悬空的梁,因不能利用砌墙脚手架的,均应计取,这点,许多人做预决算时容易漏算,特别是砖混结构,因砼构件较少,更容易漏算。
2、顶层休息平台一般应计满堂脚手架,按现行规定,超过3。
6米高应计满堂脚手架基本层,最上一个休息平台距屋面为1个半层高距离,一般会超过3。
6米,应计满堂,此点在小造审核过的一些预决算中,一些老手也经常漏算该项。
3、梁脚手,高为到梁底高,内墙脚手为内墙,净高(净高除梁所占高度)六、(一)土石方工程。
1、槽形基础的长度取定,宜按断面编号,分别统计长度,统计时,要先横向轴线后纵向轴线(反之亦可,主要是指有了合理的统计顺序,不易漏项)。
这样做对初学者较易掌握,避免理不清思路。
(三)装饰工程。
1、女儿墙内侧一般会抹灰粉刷,很多人在计算时,往往会漏算这里。
(四)建筑面积计算.柱外围水平面积不等与顶盖投影面积,许多人将二者混为一潭,但他们是不一样的概念,如果柱不支撑在紧贴顶盖外边线的话,一般,顶盖投影面积大于柱外围不平面积(尺寸相同的情况下).了解点周易理论的人都知道,立八字在周易算命中有多么重要,它是卦相是否准确的基石。
工程预决算制度一、总则1. 目的:为了加强工程项目的成本管理,规范预算编制和决算审计工作,提高资金使用效率,特制定本制度。
2. 适用范围:本制度适用于所有由本单位负责的建设项目,包括但不限于新建、改建、扩建和技术改造等工程项目。
3. 基本原则:预决算工作应遵循公开、公平、公正的原则,确保预决算数据的真实性、准确性和完整性。
二、预算编制1. 预算编制依据:预算应根据工程量清单、设计图纸、相关标准定额以及市场行情进行编制。
2. 预算编制流程:- 收集资料:包括设计图纸、技术要求、标准定额等。
- 工程量计算:根据图纸和技术规范计算各项工程量。
- 费用计算:按照标准定额和市场价格计算直接费用和间接费用。
- 预算审核:由专业人员对预算进行审核,确保预算的准确性和合理性。
- 预算批准:经过审核无误后,由项目负责人或相关部门批准预算。
三、预算调整1. 调整原因:因设计变更、市场价格波动或其他不可预见因素导致原预算无法满足实际需要时,可进行预算调整。
2. 调整程序:- 提出申请:由项目部提出预算调整申请,并说明调整的原因和内容。
- 审核评估:相关部门对调整申请进行审核,并评估调整的必要性和合理性。
- 批准实施:经审核同意后,由上级部门或领导批准预算调整,并监督实施。
四、决算编制1. 决算编制依据:决算应根据实际完成的工程量、合同约定、变更签证和实际支付的费用进行编制。
2. 决算编制流程:- 收集资料:包括合同文件、变更签证、支付凭证等。
- 工程量核对:对照实际完成的工程量进行核对。
- 费用核算:根据实际支付的费用进行核算,包括直接费用和间接费用。
- 决算审核:由专业人员对决算进行审核,确保决算的真实性和合规性。
- 决算批准:经过审核无误后,由项目负责人或相关部门批准决算。
五、决算审计1. 审计目的:通过审计工作,确保决算的真实性、合规性,防止虚报冒领和浪费现象的发生。
2. 审计流程:- 制定审计计划:明确审计的范围、内容、方法和时间安排。
建筑装饰工程款结算制度一、总则为规范和科学管理建筑装饰工程款的结算工作,保障建筑装饰工程的质量和效益,特制定本建筑装饰工程款结算制度。
二、结算依据1. 本结算制度的制定依据为《建筑装饰工程施工合同》和相关法律、法规。
2. 已确认验收合格的工程量可作为结算依据,工程量包括主要材料的用量、工程量清单、图纸等。
3. 按照《建筑装饰工程施工合同》约定的结算方式进行结算。
三、结算程序1. 阶段结算(1)施工单位应在每个月的月底前向业主提交一次工程量清单,包括主要材料用量、工程量清单、图纸等。
(2)业主应在收到施工单位提交的工程量清单后10个工作日内对其进行审核和确认,确认后需签署确认文件。
(3)当业主确认并签署了工程量清单后,施工单位应在第二个月的月底前向业主提交结算清单,包括主要材料用量、工程量清单、图纸等,同时附上实际发生的费用清单。
(4)业主应在收到结算清单后10个工作日内进行审核和确认,确认后需签署结算文件,并按照约定的方式支付相应款项。
2. 验收结算(1)项目完成后,施工单位应向业主提交最终工程量清单,包括主要材料用量、工程量清单、图纸等。
(2)业主应在收到最终工程量清单后10个工作日内对其进行审核和确认,确认后需签署最终结算文件。
(3)施工单位应在收到业主签署的最终结算文件后,按照约定的方式支付尾款,并提交工程竣工验收书。
四、结算标准1. 结算标准以实际工程量为准,按照工程量清单和主材用量核算。
2. 关于主材的结算,应按照从正规渠道购买的发票为准,没有发票的主材按市场价计算。
3. 对于超出合同约定范围的工程量,应按照合同中额外工程量的计价方式进行结算。
五、结算文件1. 结算文件需包括工程量清单、验收报告、费用清单等相关文件,签署方需有业主和施工单位双方代表。
2. 结算文件应详细、准确、完整,任何涉及工程量、费用的计算均需有依据可查。
3. 结算清单应在验收通过后当场签订,并提交给业主备案。
六、争议解决1. 若在结算过程中发生争议,双方应协商解决。
建筑装修预算计算规则
1.地面砖用量计算:根据设计图纸的尺寸,结合实际用量和损耗率,计算所需地面砖的数量。
通常采用以下公式进行计算:每百米用量=100/(块料长+灰缝宽)×(块料宽+灰缝宽)×(1+损耗率)。
2.顶棚用量计算:根据设计图纸和实际尺寸,计算顶棚板的用量。
一般采用以下公式进行计算:顶棚板用量=(长-屏蔽长)×(宽-屏蔽宽)。
3.涂料用量计算:根据设计图纸和实际用量,计算涂料的使用量。
通常采用以下公式进行计算:涂料用量=地面面积×2.5/3。
4.人工费用计算:根据施工项目和工人的技术水平,确定人工费用。
一般采用以下公式进行计算:人工费用=工人日工资×人数×天数。
5.材料费用计算:根据设计图纸和实际用量,计算所需材料的价格和数量。
包括各种材料的价格、规格、数量、品牌等,最终得出总材料费用。
6.其他费用计算:除了人工费用和材料费用之外,还需要考虑一些其他费用,如管理费、设计费、税费等。
这些费用根据具体情况而定,一般采用以下公式进行计算:其他费用=人工费用+材料费用×费率。
以上是建筑装修预算计算规则的几个方面,具体计算方法可能因地区、材料、人工等因素而有所不同。
在实际预算中,需要根据具体情况进行调整和修正。
装修工程预算制度一、预算制定原则在制定装修工程预算时,应遵循以下原则:1. 透明性:所有费用项目应公开透明,确保业主对每一笔支出都了如指掌。
2. 合理性:预算应根据市场行情和实际需要合理评估,既不可低估导致资金不足,也不可高估造成资金浪费。
3. 灵活性:装修过程中可能会出现一些意外情况,预算应留有一定的弹性空间以应对这些变化。
二、预算编制流程装修工程预算的编制流程通常包括以下几个步骤:1. 需求分析:与业主沟通,了解其装修需求和预期目标。
2. 初步估算:根据需求分析结果,进行材料、人工和其他相关费用的初步估算。
3. 详细报价:在初步估算的基础上,细化每一项费用,形成详细的报价单。
4. 审核确认:业主对报价单进行审核,确认无误后签字确认。
三、预算内容构成一个完整的装修工程预算应包括以下几个部分:1. 材料费:包括主材和辅材的费用,如地板、瓷砖、油漆等。
2. 人工费:根据不同工种的工作量和市场行情计算的人工成本。
3. 设计费:如果涉及专业设计,需计算设计费用。
4. 管理费:装修公司为项目管理所收取的费用。
5. 其他费用:如水电改造费、垃圾清运费等。
四、预算控制与调整在装修过程中,应定期对照预算进行检查和控制:1. 定期检查:定期检查实际支出与预算的差异,及时调整计划。
2. 变更管理:任何设计或施工变更都应及时反映在预算中,并征得业主同意。
3. 成本优化:在不影响质量的前提下,寻找成本节约的可能性。
五、结算与验收项目完成后,应进行以下工作:1. 结算清单:列出所有实际发生的费用,与预算进行对比。
2. 验收标准:按照约定的标准对装修工程进行验收。
3. 尾款支付:在满足验收标准后,支付剩余的尾款。
装饰工程施工预算一、项目概况装饰工程是指对建筑物内部空间的装饰和设计,包括墙面涂料、地板铺设、天花板设计、家具购买等。
一般而言,装饰工程的预算会根据装修材料的选择、施工工艺的复杂度、设计风格的要求等因素而有所不同。
在进行装饰工程施工预算时,需要充分考虑各方面因素,确保施工顺利进行。
二、基本构成1、材料费用:包括涂料、地板材料、家具等装饰材料的费用;2、人工费用:包括施工工人的工资、工程师的设计费用等;3、设备费用:需要借用或购买的工程设备的租金或购买费用;4、管理费用:包括监理费用、施工管理费用等;5、其他费用:包括水电费、保险费等。
三、具体计算1、材料费用:根据实际需求和设计要求选择相应的装饰材料,包括涂料、地板材料、家具等。
计算时需要考虑材料的价格、数量和品质等因素。
以涂料为例,一般计算方法为:涂料单价(元/桶)×施工面积(平方米)÷涂料施工效率=涂料费用。
2、人工费用:根据工程的施工工艺和设计要求确定所需施工人数和工作时间,计算出所需的人工费用。
一般计算方法为:工人小时工资×施工工时=人工费用。
3、设备费用:根据实际需要租用或购买相应的工程设备,以确保施工进度和质量。
计算设备费用时需要考虑设备的租金或购买费用、使用时间等因素。
4、管理费用:包括施工监理费用、施工管理费用等,以确保施工质量和进度符合要求。
计算管理费用时需要考虑监理人员的费用、管理人员的费用等。
5、其他费用:包括水电费、保险费等,以确保施工期间的正常运作和安全。
计算其他费用时需要考虑水电消耗量、保险费用等因素。
四、总结装饰工程施工预算是一个综合性的工作,需要考虑多方面因素,以确保施工的顺利进行和最终达到设计要求。
在进行预算时,需要充分了解工程的具体情况和要求,理性分析各项成本,并合理分配预算,确保施工的质量和进度。
只有这样,才能确保装饰工程施工的顺利进行和最终达到预期效果。
装饰工程预决算计算规则装饰工程:楼地面工程,墙柱面工程,天棚工程,门窗工程,油漆涂料裱糊工程,其他工程。
一、楼地面工程包括整体面层、块料面层、橡塑面层、其他材料面层、踢脚线、楼梯装饰、扶手、栏杆、栏板装饰、台阶装饰、零星装饰等项目。
适用于楼地面、楼梯、台阶等装饰工程。
1.整体面层(020101)(1)水泥砂浆楼地面(020101001) 、现浇水磨石楼地面(02010l002) 、细石混凝土楼地面(020101003) 、菱苦土楼地面(020101004) ;(2)工程内容包括清理基层;垫层铺设;抹找平层;防水层铺设;面层铺设;打蜡;材料运输。
(3)按设计图示尺寸以主墙间净面积以㎡计算;(4)扣除凸出地面的构筑物、设备基础、室内铁道、地沟等所占的面积(5)不扣除间壁墙和0.3m2以内柱、垛、附墙烟囱及孔洞所占面积(6)门洞、空圈、暖气包槽、壁龛的开口部分不增加2.块料面层(020102)(1)石材楼地面(020102001) 、块料楼地面(020102002) ;(2)工程内容包括基层清理、铺设垫层、抹找平层;防水层铺设、填充层铺设;面层铺设;嵌缝;刷防护材料;酸洗、打蜡;材料运输(3)按设计图示尺寸实铺面积以㎡计算;(4)扣除凸出地面的构筑物、设备基础、室内铁道、地沟等所占的面积(5)不扣除间壁墙和0.3m2以内柱、垛、附墙烟囱及孔洞所占面积(6)门洞、空圈、暖气包槽、壁龛的开口部分不增加3.橡胶面层(020103)(1)包括橡胶楼地面(020103001) 、橡胶卷材楼地面(020103002) 、塑料板楼地(020103003) 、塑料卷材楼地面(020103004) ;(2)工程内容包括基层清理、抹找平层;铺设填充层;面层铺贴;压缝条装钉;材料运输。
(3)按设计图示尺寸以面积㎡计算。
(4)门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量内4.其他材料面层(020104)(1)按设计图示尺寸以实铺面积(m2)计算。
门洞、空圈、暖气包槽、壁笼的开口部分面积并入相应的工程量内。
(2)楼地面地毯(020104001),工程内容包括基层清理、抹找平层、铺设填充层、铺贴面层、刷防护材料、装钉压条、材料运输。
(3)竹木地板(020104002)、金属复合地板(020104004),工程内容包括基层清理、抹找平层;铺设填充层;龙骨铺设;铺设基层;面层铺贴;刷防护材料;材料运输。
(4)防静电活动地板(020104003),工程内容包括清理基层、抹找平层;铺设填充层;固定支架安装;活动面层安装;刷防护材料;材料运输。
5.踢脚线(020105)(1)按设计图示长度乘以高度以面积(m2)计算。
(2)水泥砂浆踢脚线(020105001)、石材踢脚线(020105002)、块料踢脚线(020105003)、现浇水磨石踢脚线(020105004)、塑料板踢脚线(020105005);(3)工程内容包括基层清理;底层抹灰;面层铺贴;勾缝;磨光、酸洗、打蜡;刷防护材料;材料运输。
(4)木质踢脚线(020105006)、金属踢脚线(020105007)、防静电踢脚线(020105008) ;(5)工程内容包括基层清理;底层抹灰;基层铺贴;面层铺贴;刷防护材料;刷油漆;材料运输。
6.楼梯装饰(020106)(1)按设计图示尺寸以楼梯(包括踏步、休息平台及宽度500mm以内的楼梯井)水平投影面积(m2)计算。
楼梯与楼地面相连时,算至梯口梁内侧边缘;无梯口梁者,算至最上一层踏步边加300mm。
(2)石材楼梯面层(020106001)、块料楼梯面层(020l06002,工程内容包括基层清理;抹找平层;面层铺贴;贴嵌防滑条;勾缝;刷防护材料;酸洗、打蜡;材料运输。
(3)水泥砂浆楼梯面(020106003),工程内容包括基层清理;抹找平层;抹面层;抹防滑条;材料运输;(4)现浇水磨石楼梯面(020106004),工程内容包括基层清理;抹找平层;抹面层;贴嵌防滑条;磨光、酸洗、打蜡;材料运输。
(5)地毯楼梯面(020106005),工程内容包括基层清理;抹找平层;铺贴面层;固定配件安装;刷防护材料;材料运输。
(6)木板楼梯面(02010606),工程内容包括基层清理;抹找平层;基层铺贴;面层铺贴;刷防护材料、油漆;材料运输。
应注意:单跑楼梯不论其中间是否有休息平台,其工程量与双跑楼梯同样计算。
楼梯面层(包括踏步及最后一级踏步宽、休息平台、小于500mm宽的楼梯井),按水平投影面积计算。
通常情况下,当楼梯井宽度≤500mm时:楼梯工程量=楼梯间净宽×(休息平台宽+踏步宽×步数)×(楼层数-1)当楼梯井宽度>500mm时:楼梯工程量=(楼梯间净宽-楼梯井宽+0.5)×(休息平台宽+踏步宽×步数)×(楼层数-1)当a≤500mm时,楼梯面层工程量=L×A×(n-1) n为楼层数当a>500mm时,楼梯面层工程量=[L×A-(a-0.5)×b]×(n-1)7.扶手、栏杆、栏板装饰(020107)(1)按设计图示尺寸以扶手中心线(包括弯头长度)计算,适用于楼梯、阳台、走廊、回廊及其他装饰性扶手栏杆、栏板。
(2)项目有金属扶手带栏杆、栏板(020107001)、硬木扶手带栏杆、栏板(020107002)、塑料扶手带栏杆、栏板(020107003)、金属靠墙扶手(020107004)、硬木靠墙扶手(020107005)、塑料靠墙扶手(020107006),工程内容包括制作;运输;安装;刷防护材料;刷油漆。
8.台阶装饰(020108)(1)按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。
(2)石材台阶(020108001)、块料台阶面(020108002),工程内容包括基层清理;铺设垫层;抹找平层;面层铺贴;贴嵌防滑条;勾缝;刷防护材料;材料运输。
(3)水泥砂浆台阶面(020l08003),工程内容包括清理基层;铺设垫底;抹找平层;抹而层;抹防滑条;材料运输。
(4)现浇水磨石台阶面(020108004),工程内容包括清理基层;铺设垫层;抹找平层;抹面层;贴嵌防滑条;打磨、酸洗、打蜡;材料运输。
(5)剁假石台阶面(020108005),工程内容包括清理基层;铺设垫层;抹找平层;抹面层;剁假石;材料运输。
应注意:台阶面层与平台面层是同一种材料时,平台计算面层后,台阶不再计算最上一层踏步面积;如台阶计算最上一层踏步(加30cm),平台面层中必须扣除该面积;当台阶面层与找平台层材料相同时,而最后一步台阶投影面积不计算时,应将最后一步台阶的踢脚板面层考虑在报价内。
台阶面层(包括踏步及最上一层一个踏步宽)按水平投影面积计算。
台阶工程量=台阶长×踏步宽×步数9.零星装饰项目(020l09)(1)按设计图示尺寸以面积计算。
(2)石材零星项目(020l09001)、碎拼石材零星项目(020l09002)、块料零星项目(020109003),工程内容包括清理基层;抹找平层;面层铺贴;勾缝;刷防护材料;酸洗、打蜡;材料运输。
(3)水泥砂浆零星项目(020l09004),工程内容包括清理基层;抹找平层;抹面层;材料运输。
应注意:零星装饰适用于小面积(0.5㎡以内)少量分散的楼地面装饰,其工程部位或名称应在清单项目中进行描述;楼梯、台阶侧面装饰,可按零星装饰项目编码列项,并在清单项目中进行描述。
[例9-1]某商店平面如图9-3所示,地面做法:C20细石混凝土找平层60厚,1:2.5白水泥色石子水磨石面层20mm厚,15mm×2mm铜条分隔,距墙柱边300mm范围内按纵横1m宽分格。
计算地面工程量。
①找平层工程量=(9.9-0.24)×(6-0.24)×2+(9.9×2-0.24)×(2-0.24)=145.71m2②白水泥色石子水磨石面层(20mm厚)二、墙、柱面工程墙面抹灰、柱面抹灰、零星抹灰、墙面镶贴块料、柱面镶贴块料、零星镶贴块料,墙饰面、柱(梁)饰面、隔断、幕墙等工程。
适用于一般抹灰、装饰抹灰工程。
1.墙面抹灰(020201)(1)按设计图示尺寸以面积(m2)计算。
扣除墙裙、门窗洞口及单个0.3m2以外的孔洞面积;不扣除踢脚板、挂镜线和墙与构件交换处的面积;不增加洞口侧壁和顶面的面积。
墙垛和附墙烟囱侧壁面积并入相应的墙面面积内。
(2)“墙面抹灰”项目适用于墙面一般抹灰(020201001)、墙面装饰抹灰(020201002)。
工程内容包括基层清理;砂浆制作、运输;底层抹灰;抹面层;抹装饰面;勾分格缝。
(3)墙面勾缝(020201003),工程内容包括基层清理;砂浆制作、运输;勾缝。
(4)计算规则1)内墙抹灰工程量按以下规则计算:①内墙抹灰以㎡计算。
计算时应扣除:门窗洞口和空圈所占的面积,不扣除: 踢脚板、挂镜线、单个面积在0.3㎡以内的孔洞和墙与构件交接处的面积,不增加: 洞侧壁和顶面。
合并计算:墙垛和附墙烟囱侧壁面积与内墙抹灰工程量合并计算。
②内墙面抹灰的长度,以主墙间的图示净长尺寸计算。
其高度确定如下:•无墙裙的,其高度按室内地面或楼面至顶棚底面之间距离计算。
•有墙裙的,其高度按墙裙顶至顶棚底面之间距离计算。
•有顶棚的,其高度至顶棚底面另加100mm计算。
•内墙抹灰工程量=主墙间净长度×墙面高度-门窗等面积+垛的侧面抹灰面积③内墙裙抹灰面积:按内墙净长乘以高度计算(扣除或不扣除内容同内墙抹灰)。
•内墙裙抹灰工程量=主墙间净长度×墙裙高度-门窗所占面积+垛的侧面抹灰面积2)外墙一般抹灰工程量按以下规则计算:①外墙抹灰面积:按设计外墙抹灰的垂直投影面积以㎡计算。
计算时应扣除:门窗洞口、外墙裙和单个面积大于0.3m2孔洞所占面积;不增加:洞口侧壁面积;并入计算:附墙垛、梁、柱侧面抹灰面积并入外墙面工程量内计算。
外墙抹灰工程量=外墙面长度×墙面高度-门窗等面积+垛梁柱的侧面抹灰面积②外墙裙抹灰面积按其长度乘高度计算(扣除或不扣除内容同外墙抹灰)。
外墙裙抹灰工程量=外墙面长度×墙裙高度-门窗所占面积+垛梁柱的侧面抹灰面积③其他抹灰展开宽度在300mm以内者,按延长米计算,展开宽度超过300mm以上时,按图示尺寸的展开面积计算。
其他抹灰工程量=展开宽度在300mm以内的实际长度其他抹灰工程量=展开宽度在300mm以上的实际面积3)外墙装饰抹灰工程量按以下规则计算:①外墙各种装饰抹灰:均按设计外墙抹灰的垂直投影面积计算.计算时应扣除门窗洞口、空圈及单个面积大于0.3㎡孔洞所占面积,其侧壁面积不另增加。
