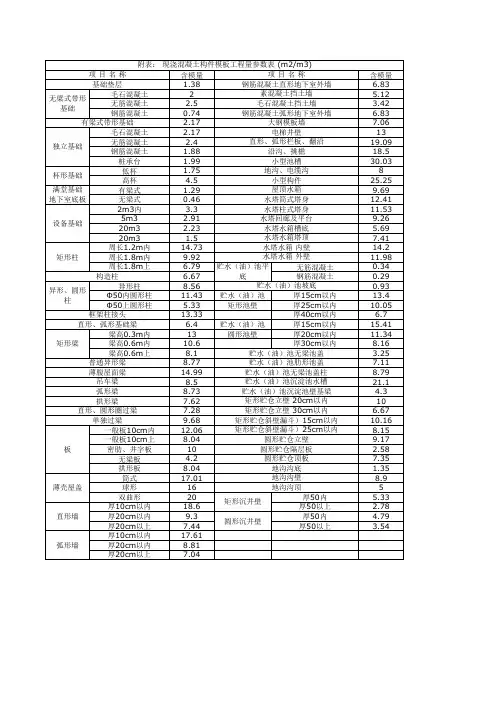

混凝土工程量统计表格
- 格式:doc
- 大小:38.50 KB
- 文档页数:1
项目名称:A项目维修工程开工日期:20XX年12月31日施工单位:XXX施工公司1H10101
桩基工程
混凝土灌注桩m 21502
H10101桩基工程挖土方m 21213
H10101桩基工程钢筋笼m 21704
H10101桩基工程破桩头m 22105
H10102道路工程土方回填m 21006
H10102道路工程水泥混凝土m 21507
H10102道路工程路牙m 21308
H10103围墙工程土方回填m 21509
H10103围墙工程砖基础m 210510
H10103围墙工程垫层m 29211
H10103围墙工程其他构件m 27512
H10103围墙工程快料墙面m 28913
H10103围墙工程现浇混凝土钢筋m 28814
H10103围墙工程预埋铁件m 26515
H10104装饰工程xxxxxxx m 245016
H10105管道工程xxxxxxx m 272017
H10106通风工程xxxxxxx m 252018H10107砌体工程xxxxxxx m 2
440工程量清单统计表
Bill of quantities statistics table
序号
项目编码分项工程名称单位工程量 -
50,000.00 100,000.00桩基工程道路工程围墙。

第五章 混凝土工程说 明一、本章包括混凝土拌制,混凝土运输,底部结构,中部结构,上部结构,箱式涵洞,小型涵闸桥,预制混凝土梁、板制作,预制混凝土桩、块、管制作,预制混凝土构件安装,混凝土及钢筋混凝土涵管铺设,护底、护坡混凝土块预制和砌筑,混凝土闸门预制、安装,模袋混凝土,回填混凝土,冷却水管,钢筋制作安装等共17节。
二、主要工作内容。
1、混凝土拌制包括材料场内运输、配料、加外加剂、搅拌、出料、清洗及辅助工作。
2、混凝土运输包括装料、运输、卸料、空回、冲洗、清理及辅助工作。
3、现浇混凝土定额一般包括冲(凿)毛、冲洗、清理、铺水泥砂浆、平仓浇筑、振捣、养护、工作面运输及辅助工作。
不包括模板制作、安装、拆除,混凝土拌制,水平和垂直运输。
4、预制混凝土包括预制场冲洗、清理,模板制作、安装、拆除、修整,配料、拌制、运输,浇筑、养护,材料及成品场内运输、堆放及辅助工作。
三、混凝土拌制、运输量按半成品方计,现浇混凝土和预制构件工程量按成品方计。
四、定额材料栏中的混凝土、砂浆量为完成单位产品所需要的半成品量,已包括凿毛、干缩、施工损耗、运输损耗及接缝砂浆等。
半成品的单价根据混凝土、砂浆的设计要求,按附录Ⅱ中配合比计算。
定额材料栏中的水为仓面冲洗及混凝土养护用水。
五、本章定额按现场拌制混凝土制定。
使用预拌混凝土,按所在市建设部门发布的指导价格信息调整计算。
六、本章定额按混凝土中不埋放块石制定。
设计埋放块石时,定额不作调整。
七、混凝土中掺加防裂纤维,材料费用按设计计列,定额中人工、机械不作调整。
八、涵洞侧墙顶板定额适应于单孔净断面积6.5m2以上的箱式涵洞,涵洞底板采用闸站底板定额。
九、箱式涵洞定额适用于每孔净断面积小于6.5m2的小型箱式涵洞。
箱式涵洞的底板、洞墙、顶板、胸墙、工作台采用本定额,护坦、消力池、岸墙、翼墙及工作桥采用其它定额。
十、小型涵闸桥定额适用于混凝土总量小于500m3的小型涵、闸、桥、渡槽。
十一、船闸廊道系指底板面以上廊道(含顶板)整个体积,其底板采用闸站底板定额。
