施工组织设计完整范文施工组织设计是指在施工过程中,根据工程项目的具体要求和条件,制定出一套科学、合理的施工组织方案,以确保项目的顺利进行和高质量完成。
下面是一份完整的施工组织设计范文,包括各个部分的详细内容:一、项目概况1.1 项目名称:XXXX工程1.2 施工地点:XXXX1.3 工程规模:XXXX1.4 工期要求:XXXX二、组织管理机构2.1 项目负责人:XXX2.2 施工总承包单位:XXX2.3 分包工程单位:XXX2.4 监理单位:XXX三、施工组织原则3.1 安全第一原则在施工过程中,必须始终将安全放在首位,确保施工全过程的安全性。
3.2 紧密协调原则各参与单位必须紧密协调,密切合作,保持良好的沟通,确保施工任务的有序进行。
3.3 资源优化利用原则合理利用资源,提高资源的利用效率,降低施工成本,并保证工程质量。
四、施工组织方案4.1 施工进度计划制定详细的施工进度计划,明确每个工作阶段的开始和结束时间,确保工程按时完成。
4.2 施工流程安排根据工程特点,确定施工的具体流程,并制定详细的操作指南,确保施工过程的顺利进行。
4.3 施工设备安排根据工程需求,合理安排施工所需的设备,并制定设备的使用计划,以确保施工过程中设备的正常运行。
4.4 人员组织安排根据工程施工的需要,明确各个岗位的职责和要求,并制定合理的人员组织安排,确保施工人员的高效协作。
五、施工安全措施5.1 安全管理制度建立健全的安全管理制度,包括施工人员的安全培训、安全操作规程等,以保障施工过程的安全性。
5.2 安全防护设施按照相关标准和规定,配置必要的安全防护设施,如安全帽、防护网、安全警示标志等,确保工人的人身安全。
5.3 施工风险评估与预防对施工过程中可能存在的风险进行全面评估,并采取相应的预防措施,以减少事故的发生。
5.4 安全检查与监督建立健全的安全检查和监督机制,定期进行安全巡查和检查,确保施工现场的安全。
六、施工质量控制6.1 施工质量目标根据工程要求,确定施工质量的目标和标准,确保工程的合格验收。
第1篇一、项目概况本工程项目位于XX市,占地面积XX平方米,总建筑面积XX平方米。
工程性质为住宅及商业综合体,主要包含住宅楼、商业楼、地下车库等。
工程结构形式为框架剪力墙结构,建筑高度为XX米。
项目总投资约XX亿元,建设工期为XX个月。
二、施工组织设计原则1. 符合国家及地方相关法律法规、政策要求。
2. 确保工程质量、安全、进度、投资等目标。
3. 合理配置资源,提高施工效率。
4. 注重环境保护,实现绿色施工。
5. 强化团队协作,确保项目顺利实施。
三、施工组织设计内容1. 施工部署(1)施工顺序:按照先地下后地上、先主体后附属、先结构后装饰的原则进行施工。
(2)施工分区:将施工现场划分为施工区、生活区、办公区、材料堆场等区域。
(3)施工流水段:根据施工进度计划,合理划分施工流水段,实现各施工阶段的有序衔接。
2. 施工进度计划(1)编制施工进度网络图,明确各施工阶段的起止时间。
(2)采用关键线路法,确保关键线路的施工进度。
(3)制定合理的施工进度计划,确保项目按期完成。
3. 施工资源配置(1)劳动力配置:根据施工进度计划,合理配置各类施工人员,确保劳动力充足。
(2)材料配置:提前采购、储备各类建筑材料,确保施工过程中的材料供应。
(3)机械设备配置:根据施工需求,合理配置各类施工机械设备,提高施工效率。
4. 施工方案(1)基础工程:采用桩基础,确保基础稳定。
(2)主体结构:采用框架剪力墙结构,确保结构安全。
(3)装饰装修:采用优质装饰材料,确保装修质量。
(4)设备安装:严格按照设计要求,确保设备安装质量。
5. 安全文明施工(1)建立健全安全管理制度,加强安全教育培训。
(2)施工现场设置安全警示标志,确保施工人员安全。
(3)加强施工现场环境保护,实现绿色施工。
(4)做好文明施工工作,营造良好的施工环境。
6. 质量保证措施(1)建立健全质量管理体系,确保工程质量。
(2)加强原材料、施工过程、竣工检验等环节的质量控制。

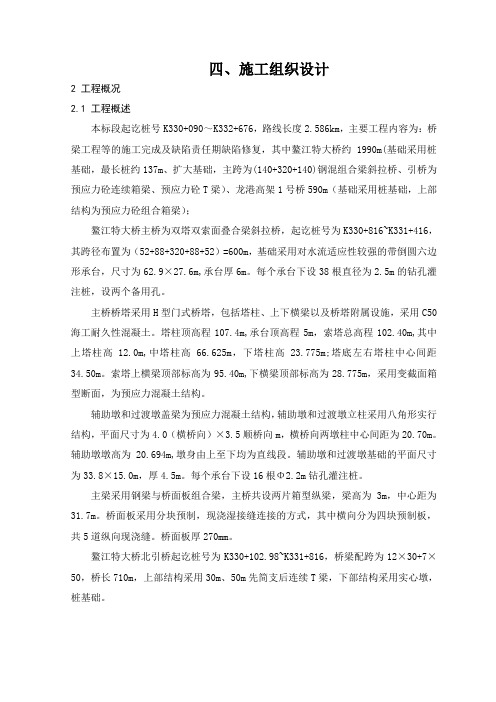

四、施工组织设计2 工程概况2.1 工程概述本标段起讫桩号K330+090~K332+676,路线长度2.586km,主要工程内容为:桥梁工程等的施工完成及缺陷责任期缺陷修复,其中鳌江特大桥约1990m(基础采用桩基础,最长桩约137m、扩大基础,主跨为(140+320+140)钢混组合梁斜拉桥、引桥为预应力砼连续箱梁、预应力砼T梁)、龙港高架1号桥590m(基础采用桩基础,上部结构为预应力砼组合箱梁);鳌江特大桥主桥为双塔双索面叠合梁斜拉桥,起讫桩号为K330+816~K331+416,其跨径布置为(52+88+320+88+52)=600m,基础采用对水流适应性较强的带倒圆六边形承台,尺寸为62.9³27.6m,承台厚6m。
每个承台下设38根直径为2.5m的钻孔灌注桩,设两个备用孔。
主桥桥塔采用H型门式桥塔,包括塔柱、上下横梁以及桥塔附属设施,采用C50海工耐久性混凝土。
塔柱顶高程107.4m,承台顶高程5m,索塔总高程102.40m,其中上塔柱高12.0m,中塔柱高66.625m,下塔柱高23.775m;塔底左右塔柱中心间距34.50m。
索塔上横梁顶部标高为95.40m,下横梁顶部标高为28.775m,采用变截面箱型断面,为预应力混凝土结构。
辅助墩和过渡墩盖梁为预应力混凝土结构,辅助墩和过渡墩立柱采用八角形实行结构,平面尺寸为4.0(横桥向)³3.5顺桥向m,横桥向两墩柱中心间距为20.70m。
辅助墩墩高为20.694m,墩身由上至下均为直线段。
辅助墩和过渡墩基础的平面尺寸为33.8³15.0m,厚4.5m。
每个承台下设16根Φ2.2m钻孔灌注桩。
主梁采用钢梁与桥面板组合梁,主桥共设两片箱型纵梁,梁高为3m,中心距为31.7m。
桥面板采用分块预制,现浇湿接缝连接的方式,其中横向分为四块预制板,共5道纵向现浇缝。
桥面板厚270mm。
鳌江特大桥北引桥起讫桩号为K330+102.98~K331+816,桥梁配跨为12³30+7³50,桥长710m,上部结构采用30m、50m先简支后连续T梁,下部结构采用实心墩,桩基础。
某矿建工程标段施工组织设计1. 引言某矿建工程标段的施工组织设计是为了确保工程施工按照合理的计划和组织进行,以达到工程质量、安全和进度的要求。
本文将详细介绍某矿建工程标段的施工组织设计。
2. 工程概况某矿建工程标段位于某地,工程范围包括土方开挖、基础施工、主体结构、装饰装修等内容。
本工程标段的工期为12个月,工程投资额为5000万元。
3. 施工组织设计目标3.1 工程质量目标确保施工过程中的质量控制,达到工程质量的要求。
包括材料的选择、工序的安排、工艺流程的控制等方面。
3.2 施工进度目标合理安排施工工期,确保按计划进行,避免工期延误。
采用优化施工顺序、合理调配人力资源等措施,以缩短工期。
3.3 安全生产目标保障施工过程中的安全生产,采取各项安全措施,避免人员伤亡和物质损失。
3.4 经济效益目标合理控制工程投资,提高工程效益,实现经济效益最大化。
4. 施工组织机构为确保施工过程的管理和协调,本工程标段设立了如下施工组织机构:4.1 项目经理部负责工程的总体协调管理,包括施工计划的制定、人员的安排和调配等。
4.2 技术质量部负责工程的技术和质量控制,包括材料的选择和验收、工艺流程的审定等。
4.3 安全生产部负责工程的安全生产工作,包括制定安全措施和应急预案、组织安全培训等。
4.4 供应部负责工程材料和设备的采购、运输和储备。
5. 施工组织方案5.1 施工工序安排根据工程的实际情况,制定合理的施工工序安排。
首先进行土方开挖、基础施工,然后进行主体结构施工,最后进行装饰装修。
5.2 人力资源调配根据施工工序的不同,合理调配各个施工班组的人力资源。
确保每个施工班组的人员配备合适,达到最佳的施工效果。
5.3 施工机械配置根据施工工序的需要,合理配置各类施工机械。
包括挖掘机、起重机、混凝土搅拌站等。
5.4 安全管理措施制定详细的安全管理措施,确保施工过程中的安全。
包括设置安全警示标志、培训工人的安全意识等。
第1篇一、工程概况1.1 工程名称:XX项目1.2 工程地点:XX市XX区1.3 工程规模:本项目总建筑面积为XX万平方米,包括住宅、商业、办公等。
1.4 工程类型:住宅、商业、办公综合楼1.5 工程特点:本工程地处城市中心区域,周边环境复杂,施工场地有限,工期紧张。
二、施工组织设计原则2.1 符合国家及地方有关法律法规、政策及规范要求。
2.2 确保工程质量和安全,提高施工效率。
2.3 合理安排施工进度,确保工程按期完工。
2.4 优化资源配置,降低施工成本。
2.5 确保施工环境整洁、文明施工。
三、施工部署3.1 施工组织架构(1)项目经理部:负责全面协调、组织、指挥和监督工程施工。
(2)施工管理部:负责施工组织设计、施工方案编制、施工进度控制、质量安全管理等。
(3)工程技术部:负责施工图纸审核、技术交底、施工方案优化等。
(4)物资设备部:负责材料采购、设备租赁、现场管理等。
(5)安全管理部:负责安全生产、文明施工、环境保护等。
3.2 施工进度安排(1)施工准备阶段:2个月(2)主体结构施工阶段:6个月(3)装饰装修阶段:4个月(4)竣工验收阶段:2个月总计:14个月四、施工方案4.1 施工工艺4.1.1 土方工程(1)施工前,对场地进行平整,清除杂物,确保施工场地平整。
(2)采用机械开挖,分层剥离,分层堆放,分层回填。
(3)回填土采用砂性土,分层压实,确保密实度。
4.1.2 基础工程(1)基础垫层采用C15混凝土,厚度为100mm。
(2)基础主体采用C25混凝土,采用现场浇筑施工。
4.1.3 主体结构(1)主体结构采用框架剪力墙结构。
(2)钢筋工程:钢筋加工、绑扎、焊接、安装,严格按照规范要求进行。
(3)模板工程:采用组合钢模板,现场拼装,确保模板的稳定性和安全性。
4.1.4 装饰装修(1)墙面、地面、顶面采用乳胶漆、瓷砖、木地板等材料进行装饰。
(2)门窗安装:采用断桥铝门窗,确保气密性和隔音效果。
总体施工组织设计完整范例一、项目概况1.1项目背景项目名称:工程项目项目地点:地区街道项目类型:工业建筑项目规模:总建筑面积xxx平方米项目预算:xxx万元项目工期:xx个月1.2项目目标(1)完成项目工程建设,保证工程质量和安全;(2)优化资源利用,合理控制工程成本;(3)节约时间,确保按期竣工交付;(4)确保施工过程中环境保护和安全生产;(5)实施施工阶段的质量控制和验收。
二、项目组织结构2.1项目组织结构(1)项目总监:负责项目的全面策划和管理;(3)项目经理:负责项目的组织和协调工作;(6)施工班组:负责具体施工任务的执行。
2.2各岗位工作职责(1)项目总监:负责项目整体规划、决策和管理;(3)项目经理:负责项目施工组织和进度管理;(6)施工班组:负责具体施工任务的执行和配合各方工作。
三、施工组织与管理3.1施工管理计划(1)施工进度计划:按照工程进度,确定目标和关键节点;(2)质量管理计划:明确质量控制和验收的要求;(3)安全技术措施:制定安全管理方案和应急预案;(4)资源配置计划:合理安排施工人员、设备和材料;(5)沟通协调计划:确保项目各方的有效沟通与协调。
3.2施工组织方案(1)建立施工总部:统一协调和管理施工工作;(2)制定施工流程图:明确施工工序和关键路径;(3)制定作业指导书:规范施工作业流程和操作方法;(4)划分施工区域:确保施工过程中的安全和秩序;(5)确定施工班组:合理组织施工力量和作业任务。
四、施工资源配置4.1人力资源配置(1)组建施工班组:根据项目规模确定施工班组数量;(2)培训与考核:提升施工人员的技能和素质;(3)工资与福利:合理激励施工人员的积极性和创造力。
4.2设备资源配置(1)采购与租赁:根据施工计划确定所需设备;(2)安装与维护:确保设备正常运行和安全使用。
4.3材料资源配置(1)采购与储备:根据施工计划预先采购所需材料;(2)运输与保管:确保材料的安全运输和储备。
总施工组织设计范文总施工组织设计是指在工程项目施工前,将工程项目的具体要求和施工方案进行综合设计、优化和细化,确定施工方案,并制定相应的施工组织措施和施工计划。
总体施工组织设计的目标是合理安排施工人员、设备、材料和工作流程,保证工程项目的质量、安全和进度。
施工组织设计的内容主要包括建筑物布置、施工队伍组建、施工方案制定、施工工序的划分、施工进度计划和施工资源的配置等。
首先,建筑物布置是指对工程项目所需要的建筑物和临时设施进行规划和布置,包括施工场地的选取、施工临时办公室、仓库、工棚和设备安装区等的布置,确保施工过程中的通风、照明、交通等条件符合要求。
其次,施工队伍组建是指根据项目规模和施工进度,合理组织工程项目需要的施工人员。
包括工程项目经理、技术负责人、班组长、施工人员等,确保施工人员的数量和质量满足工程项目的要求。
再次,施工方案制定是指根据工程项目的具体要求和工程特点,制定相应的施工方案,包括施工方法、工序安排、工艺流程等,确保施工过程中的合理性、安全性和经济性。
同时,施工工序的划分是指将整个工程项目划分为若干个施工工序,确定各个工序的施工内容、施工顺序和施工时间等,确保施工过程中的连续性和协调性。
此外,施工进度计划是对施工过程中各个工序的时间和先后关系进行合理规划和安排,确保工程项目按期完成。
最后,施工资源的配置是指根据具体的施工方案和工程项目要求,合理配置所需的施工机械设备、材料、人员和资金等资源,确保施工过程中资源的充分利用和调配。
总体施工组织设计需要根据具体的工程项目特点和要求进行细化和具体化。
在设计的过程中,需要考虑到施工过程中的安全、质量和进度等方面的要求,合理安排施工资源和工作流程,以确保工程项目的顺利进行和顺利竣工。
总体施工组织设计的实施需要与工程项目的设计、监理和施工单位等进行充分的沟通和协商,以确定具体的施工方案和施工计划,确保工程项目的质量和安全。
另外,在总体施工组织设计的实施过程中,需要不断进行监督和检查,及时发现和解决施工过程中的问题和难点,确保工程项目的顺利进行。
某公路工程标段施工组织设计一、引言本文档旨在详细描述某公路工程标段的施工组织设计。
施工组织设计是公路工程建设中的重要环节,对工程的顺利进行和质量控制起着至关重要的作用。
本文档将涵盖施工组织设计的基本原则、施工组织设计的步骤和内容,以及施工组织设计的关键要点。
二、施工组织设计的基本原则1.安全原则:施工组织设计必须确保工程施工过程中的安全性,包括人身安全和财产安全。
2.经济原则:施工组织设计应合理利用资源,降低工程造价,提高工程质量。
3.合理性原则:施工组织设计应符合实际情况,能够顺利进行,并能够适应可能出现的变化。
4.规范性原则:施工组织设计应符合相关的法律、法规和标准,确保工程质量和安全达到规定标准。
5.可行性原则:施工组织设计应具备可行性,技术上可行,经济上可行和管理上可行。
三、施工组织设计的步骤和内容3.1 步骤1.调查研究:对工程所在地的地质、水文、交通等情况进行详细调查研究,为施工组织设计提供基础数据。
2.施工方法选择:根据工程的特点和具体要求,选择合适的施工方法,包括施工技术、施工工艺和设备选择等。
3.工期计划:制定详细的工期计划,包括工程各项工作任务的时间节点和工作量分配等。
4.组织架构设计:设计施工组织架构,包括组织体系、人员配置和职责分工等。
管理措施,确保施工安全。
6.质量管理计划:制定质量管理计划,包括质量检查和验收要求等,确保工程质量达到规定标准。
3.2 内容1.工程背景:对工程项目的主要信息进行介绍,包括工程地理位置、设计要求等。
2.施工任务和目标:明确工程施工的任务和目标,包括完成工期、保证工程质量等。
3.施工方法和工艺:根据工程的具体要求,选择合适的施工方法和工艺,包括施工技术和设备的选择。
4.施工组织架构:设计施工组织架构,包括组织体系、人员配置和职责分工等。
管理措施,确保施工安全。
6.质量管理要求:制定质量管理计划,包括质量检查和验收要求等,确保工程质量达到规定标准。
标段施工组织设计方案1. 引言本标段施工组织设计方案旨在明确施工组织的具体内容、原则和方案,并制定相应的管理措施,以确保施工工程的顺利进行。
本文档将详细介绍施工组织设计的目的、范围、内容,以及实施中应注意的事项。
2. 目的和范围2.1 目的施工组织设计是为了有效组织并控制施工过程,实现项目的建设目标,确保施工安全和质量。
2.2 范围本施工组织设计方案适用于XXX标段的施工组织,涵盖以下内容:•人员组织•设备管理•施工计划•安全管理•质量管理•劳务管理•材料管理•环境保护管理•监理与验收3. 人员组织3.1 组织结构本标段施工组织采用项目经理负责制,设立项目部,项目部下设工程部、安全部、质量部等职能部门。
3.2 人员配置根据工程的规模和施工进度计划,合理配置相应的专业技术人员和施工工人,确保施工作业的顺利进行。
4. 设备管理4.1 设备调配根据施工计划和作业要求,合理安排设备的调配和使用,确保施工进度的顺利进行。
4.2 设备维护建立设备维护计划,定期检查设备的工作状态,及时进行维修和保养,保证设备的正常运转。
5. 施工计划5.1 总体施工计划编制总体施工计划,明确施工的时间节点和工序安排,确保项目按时完成。
5.2 施工进度控制根据施工计划,进行施工进度的跟踪和控制,及时调整工序和资源,确保施工进度的合理安排。
6. 安全管理6.1 安全责任建立安全责任制度,明确各级人员的安全责任,并进行相应的考核和奖惩。
6.2 安全培训组织安全培训,提高施工人员的安全意识和技能,确保施工过程中的安全。
6.3 安全措施制定相应的安全措施,对施工现场进行安全巡查和隐患排查,及时消除安全隐患。
7. 质量管理7.1 质量目标制定质量目标,明确各项工作的质量要求,确保项目的质量达到设计标准。
7.2 质量控制建立质量控制体系,对施工过程中的关键节点进行监控和检验,确保施工质量的合格。
8. 劳务管理8.1 劳务分包根据实际情况和施工计划,合理分包部分工程,确保资源的合理利用和施工进度的控制。
某某工程施工组织设计方案范文全文共四篇示例,供读者参考第一篇示例:某某工程施工组织设计方案范文一、项目概况某某工程位于XX省XX市,项目总占地面积XXX平方米,总建筑面积XXX平方米,属于某某类工程。
工程主要包括XXX、XXX等部分,项目施工性质为XXX。
根据工程的特点和要求,制定了以下施工组织设计方案。
二、施工总体部署1.施工目标本工程的施工目标是按照规划设计要求,保证施工质量、安全和进度,实现优质、高效的施工工作。
2.施工原则(1)遵守国家法律法规和相关规范标准,保障施工安全。
(2)严格按照设计图纸和规范进行施工,确保工程质量。
(3)科学合理的施工进度计划,确保工程按时完工。
(4)加强项目管理,优化资源配置,确保施工过程的顺利进行。
3.施工组织机构(1)工程部门设置项目负责人、工程总监、质量、安全、技术等相关部门。
(2)分包单位根据工程特点,分别与XX公司、XX公司签订合同。
4.施工方案(1)施工技术方案根据设计要求和实际情况,制定详细的施工工艺流程和方案。
全面考虑施工过程中的安全隐患,制定安全措施和紧急预案。
严格执行质量管理制度,加强质量检查和验收程序。
根据施工计划制定施工进度表,监督施工进度,及时调整计划。
三、施工过程措施1. 施工准备阶段(1)进场管理项目负责人进行现场勘测,确定施工区域及设施布置。
(2)施工图纸审核建立物流管理体系,确保施工材料及时供应。
(2)人员管理制定施工人员管理制度,安排工人进行技术培训。
(3)设备管理定期检查施工设备,保证设备正常运转。
3. 施工质量管理设立质量监理岗位,对施工现场进行全程监督。
(2)施工过程检查定期进行施工现场检查,及时处理施工中的质量问题。
(1)安全教育培训定期进行施工安全教育,提高施工人员的安全意识。
加强现场安全检查,及时发现和解决安全隐患。
四、施工结束阶段1. 工程验收完成工程总结和验收程序,确保工程质量经受检验。
2. 项目交接将施工现场整理完毕,做好项目交接工作,准确记录施工资料。
第一章工程概况一、项目简述北安至富裕高速公路是《黑龙江省省道网布局规划》的重要组成部分,连接北安、克山、依安和富裕4县市,与绥北高速(S15)、吉黑高速(G333)、北安至漠河高速(G1213)、双辽至嫩江高速(G4512)、伊春至北安高速(S11)等多条高等级公路相连。
共同构成我省中部地区东西向运输大通道。
本项目的实施对落实黑龙江省高速公路网规划,推动高速公路网络规模效益,提高区域公路服务水平,适应远景日益增长的交通需要,对该区域社会经济发展,加快发展我省北部地区旅游业都具有重要意义。
该项目建设单位为北安至古城高速公路工程建设指挥部,设计单位为黑龙江省公路工程勘察设计院,监理单位为黑龙江省公路工程监理咨询公司,质量安全监督单位为黑龙江省公路工程质量监督站。
北安至富裕高速公路古城至富裕段工程A19标段起讫桩号为K127+000-K136+000路基、基层,K120+000-K143+000,K136+366 富海分离桥引道面层,主要工程内容为合同段内主线路基工程、排水工程、防护工程;路面垫层、底基层、基层、路面面层(含富海互通、K136+366富海分离桥引道路面面层)。
二、项目自然概况(一)项目地理位置及地形地貌北安至富裕高速公路古城至富裕段位于黑龙江省中西部,路线走廊带呈东西走向。
地理位置在东经124°29′~125°46′和北纬47°50′~48°01′之间,行政区属齐齐哈尔地区。
本路线处于小兴安岭西麓丘陵地带及松嫩平原,公路自然区划为Ⅱ2区,即东北中部山前平原重冻区;路线所经地带处于小兴安岭低山丘陵与嫩江平原之间的台地,平均海拔高度在180m~280m之间,该段属平原微丘地形,地势略有起伏,地表多为农田,有乌裕尔河河谷湿地。
(二)气候条件项目所在地区气候属于寒带大陆性季风气候。
四季分明,春季多风少雨,夏季温热多雨,秋季凉爽霜早,冬季寒冷较长。
区域内年平均气温1.5℃,极端最低温度零下39.8℃,极端最高温度37.2℃。
降水量四季差异较大,年平均降水量460.3mm,降水集中夏季,占全年降水量69.4%,冬季降水量占2.4%,春、秋季分别占12.2%和16%。
全年日照时数2790.4小时,平均无霜期120~125天,区域最大积雪深度1.20m,标准冻深为2.20m,最大冻深为2.72m。
温度年际变化较大,积温属不稳定型,延迟性低温冷害较突出,大范围低温平均5~8年出现1次,一般均在6~8月。
(三)工程地质依安境内的地质构造属于松嫩平原北缘华夏型构造东北凹陷一部分,凹陷基底由海西宁褶皱带的岩层组成,与露出大兴安岭和长白山山地岩石相同。
基盘上沉积侏罗纪和白垩纪地层,并夹中生代岩浆岩数米或数十米。
地盘上覆盖着第四纪湖相堆积。
富裕境内的地质构造属松辽凹陷盆地嫩江流域第二级阶地。
东北部山前冲积高平原地区,总面积366平方公里,上覆15-25m第四纪上更新统黄土状亚粘土,30m以下为第三纪上新统孙吴组砂。
嫩江左岸和乌裕尔河两岸的河谷漫滩区,总面积1812平方公里,沉积很厚的第四纪全新统砂。
县城周围和塔哈以南的低平原区,总面积1874平方公里,沉积较厚砂砾石层,上覆淤泥质亚粘土。
(四)水文情况沿线所跨的主要河流为乌裕尔河等。
乌裕尔河属于无尾河,河流有枝杈发达、雨季水量丰沛、旱季水位低的特点。
路线所跨河段多为平原区次稳定性宽滩河流,具有河道弯曲、河槽较浅、河滩较宽且不规则的特点,常水位流量小,雨季洪水形成漫流。
地下水主要以潜水和上层滞水为主,地下水位高,一般路段的地下水距地表仅1~2m。
河谷漫滩所覆盖砂或砂粒含丰富的孔隙潜水,河谷平原低洼地带地表常年积水或季节性积水、排水困难,应采取保证路基稳定的措施,完善排水防护工程。
(五)沿线筑路材料沥青由省公路局安达沥青储运站供应;生石灰由玉泉供应,木材、钢材由齐齐哈尔市供应。
其它材料中:石料:面层石料由碾子山采石场供应,其它用石可由碾子山采石场、莫旗泉发采石场、讷河市富源国军采石场供应。
天然砂砾:由拉哈砂场、富裕县富庆砂石有限责任公司砂场供应。
路堤填土:除纵向调配外,其余均在沿线取土场集中取土。
三、工程概况(一)主要技术标准公路等级:高速公路设计速度: 80km/h路基宽度: 24.5m中分带宽度: 2.0m左侧路缘带宽度: 2×0.5m行车道宽度: 4×3.75m硬路肩宽度: 2×2.5m土路肩宽度: 2×0.75m圆曲线最小半径: 4000m最大纵坡: 3.507%凸形竖曲线最小半径: 13000m凹形竖曲线最小半径: 10000m汽车荷载等级:公路-Ⅰ级设计洪水频率: 1/100年(二)工程规模1、路基工程本项目技术标准均采用设计速度80km/h的高级公路横断面布置,路基宽度24.5m,其中行车道4×3.75m、硬路肩2×2.5m、路缘带2×0.5m、中央分隔带2.0m、土路肩2×0.75m。
2、主线路面结构:5cm 中粒式改性沥青混凝土AC-16上面层改性乳化沥青粘层6cm 中粒式改性沥青混凝土AC-20中面层改性乳化沥青粘层8cm 密级配沥青碎石ATB-25下面层热沥青碎石下封层,乳化沥青透层32cm 4.5%水泥稳定级配碎石基层20cm 5%水泥稳定(85%砂砾+15%碎石)底基层20cm 天然砂砾垫层(三)主要工程量本合同段包含路基挖方、路基填筑、砂砾垫层、水泥稳定底基层、水泥稳定基层、封层、透层、粘层、沥青混凝土ATB-25下面层、改性沥青混凝土AC-20中面层、改性沥青混凝土AC-16上面层、水泥混凝土面板、混凝土预制块路缘石等主要工程。
(四)施工技术关键点:沥青混凝土路面平整度、厚度控制,桥头跳车的预防,沥青混合料和基层混合料离析的预防。
第二章编制依据一、北安至富裕高速公路古城至富裕段工程项目招标文件、施工合同。
二、交通部颁发的各种规范、规程、技术标准。
1、公路工程技术标准 JTG B01-20032、公路路基施工技术规范JTG F10-20063、公路土工试验规程 JTJ E40-20074、公路工程质量检验评定标准JTG F80/1-20045、公路路基路面现场测试规程 JTG E60-20086、公路工程施工监理规范 JTG G10-20067、公路工程水泥及水泥混凝土试验规程 JTG E30-20058、公路工程集料试验规程 JTG E42-20059、公路沥青路面施工技术规范 JTG F40-200410、公路工程沥青及沥青混合料试验规程 JTG E20-201111、公路工程水泥混凝土路面施工技术细则 JTG/T F30-201412、公路土工合成材料应用技术规范 JTJ/T 019-9813、公路无机结合料稳定材料试验规程 JTG E51-200914、公路路面基层施工技术规范 JTJ 034-200015、公路工程施工安全技术规范JTG F90—2015三、省交通运输厅、高建局及上级有关部门下发的文件。
四、北富高速北安至富裕段工程建设项目两阶段施工图设计。
五、北富高速北安至富裕段工程建设项目施工招标文件、施工合同。
六、北安至富裕高速公路古城至富裕段工程项目工期安排和年度计划。
七、指挥部下发的有关技术文件、管理办法及施工作业指导书。
八、我公司所具有的施工能力及历年来的施工经验和方法。
九、OHSMS职业安全健康管理体系。
十、环保及文明施工。
十一、沿线气候、水文、地质情况。
第三章指导思想和目标一、指导思想以北富高速公路建设为契机,以创品牌工程为目的,严格执行GB/T19001-2008《质量管理体系要求》、GB/T50430-2007《工程建设施工企业质量管理规范》、GB/T24001-2004《环境管理体系要求及使用指南》、GB/T28001-2011《职业健康安全管理体系要求》四标一体的标准,运用科学的项目管理手段,把北富高速公路建设成为优质工程。
二、项目总体目标按指挥部的部署,保质保量地完成施工生产任务,把北富高速公路建设成为优质工程。
三、质量目标分项工程合格率100%,一次验收合格率100%,工程履约率100%,顾客满意率100%,杜绝重大质量事故。
四、工程进度目标(一)工期总体进度目标2015年10月11日至2017年9月30日。
(二)年度目标及分项工程工期控制2015年度工期计划路基工程:(1)路基清表:2015.10.25-2015.11.20完成100%;(2)路基处理:2015.10.25-2015.12.30完成100%;2016年度工期计划路基工程:(1)路基土方:2016.4.20-2016.10.31 完成100%;(2)排水及防护工程:2016.7.25-2016.9.30 完成50%;路面工程:(1)砂砾垫层:2016.9.5-2016.9.25 完成70%;(2)底基层:2016.9.5-2016.9.30 完成65%;2017年度工期计划路基工程:(1)排水及防护工程:2017.5.1-2017.8.31完成剩余50%;路面工程:(1)砂砾垫层:2017.4.25-2017.5.15 完成剩余30%;(2)底基层:2017.5.1-2017.5.20 完成剩余35%;(3)基层:2017.5.21-2017.6.15 完成100%;(4)下面层:2017.6.5-2017.7.15 完成100%;(5)中面层:2017.7.16-2017.8.25 完成100%;(6)上面层:2017.8.26-2017.9.30 完成100%;五、效益目标合理组织施工生产,创最佳经济效益。
六、安全目标坚持“安全第一、预防为主、综合治理”的方针,认真执行《中华人民共和国安全生产法》、《黑龙江省建设工程安全生产管理办法》等有关法律、法规。
牢固树立以人为本、安全发展的理念,完善安全管理体系,促进安全生产责任制进一步落实,增强安全意识,加强安全管理。
保安全、促生产,努力降低事故数量,促进安全生产形式持续稳定。
实现安全生产目标:杜绝较大以上生产安全事故、减少重伤、轻伤事故、减少职业病伤害、职工安全教育全面覆盖,三类人员、特种作业人员全部持证上岗、安全管理体系有效运行。
七、环保目标节能降耗,废气、废水、噪声、扬尘、固体废弃物排放达标,杜绝环境污染事故和火灾事故。
第四章施工组织一、项目管理组织形式实行项目法管理模式,建立高效精干、业务系统化的项目经理部。
项目经理部下设六办,即综合办、质检办、工程计划办、物资设备办、安全协调办、财务办。
项目经理部下设:路基施工队、垫层施工队、基层施工队、面层施工队、路面附属工程施工队及拌和站、工地试验室。
项目经理是项目的最高领导者、组织者和责任者,根据责、权、利的关系和项目总目标,将相关权力按工作内容、范围授予各副经理、项目总工程师、各办股长、各施工队。
