济南奥体中心东侧山体治理工程投标文件工程施工组织设计技术交底模板安全实施监理方案
- 格式:pdf
- 大小:737.02 KB
- 文档页数:56
一、施工组织设计方案及人员配备情况、编制依据及原则编制依据()《济南破损山体修复治理工程招标文件》,招标编号:。
()现行园林绿化工程施工及验收规范、施工技术标准、程序,施工操作规程、质量检验评定标准。
()投标人现场勘察和工地调查情况()投标人历年来积累的成功施工经验、技术水平、机械装备等条件。
编制原则根据招标文件的要求,我们以招标文件和现场踏勘为基础,按照“提高质量,确保安全,文明施工,降低成本,如期高效”的项目管理思路,根据以下原则进行施工组织设计的编制。
()确保工期的原则。
根据招标文件的工期要求,编制科学的、合理的、周密的施工方案;采用信息化管理技术,合理安排工程进度,搞好工序衔接,实施进度监控,实行网络控制;确保实现工期目标,满足建设单位要求。
()坚持质量第一的原则。
按照招标文件对工期的要求,结合投标人的人力资源、机械装备和类似工程的施工经验,以科学的施工组织、切实可行的施工方法、可靠的技术保证措施,来确保按期优质安全高效的完成本项目。
()坚持实事求是的原则。
在制定施工方案时,坚持科学组织、合理安排、均衡生产,采用项目法管理,通过与业主、监理和设计单位的充分合作,实现人力、机械、物资等资源的最佳优化。
()科学配置的原则。
充分发挥企业技术实力、施工机械设备配套能力及项目管理优势。
根据本合同段的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派有类似工程施工经验的管理人员和专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,做到专款专用。
()方案优化的原则。
采用新技术、新工艺、提高工程质量、降低工程施工成本、科学组织、合理安排、优化施工方案是工程管理的行动指南,在施工组织设计编制中,对关键工序进行多种施工方案比选,在技术可行的前提下,择优选用最佳方案。
()积极推广应用“四新”成果的原则。
在各项施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料等积极推广采用。
济南市人民政府关于济南奥体中心体育馆建设工程火灾事故情况的通报正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 济南市人民政府关于济南奥体中心体育馆建设工程火灾事故情况的通报(2008年11月13日)济南奥体中心体育馆是第十一届全运会的主要场馆之一,面积5.8万平方米,10000坐席,概算总投资4.86亿元,2007年3月21日开工建设,计划今年年底竣工,工程总承包单位为北京城建集团有限责任公司,监理单位为浙江江南工程管理股份有限公司,项目管理单位为山东营特建设项目管理有限公司。
目前,土建工程已完成95%,安装工程完成90%,装饰工程完成60%。
2008年11月11日11时30分左右,济南奥体中心体育馆屋顶东南侧发生火灾,过火面积1284平方米,没有造成人员伤亡。
火灾发生后,市政府立即成立事故调查组,经现场勘验和调查,初步认定火灾原因为,施工人员在屋面天沟防水工程施工时,使用汽油喷灯热熔防水卷材,高温火焰引燃可燃物。
这是一起典型的施工人员违章作业、监理人员失位、施工单位管理不到位造成的责任事故,充分暴露了建筑施工安全生产管理工作中存在严重问题。
工程总承包单位北京城建集团有限责任公司未认真履行安全生产主体责任,安全意识淡薄,安全生产制度法规严重不落实,尤其是“7·27”火灾事故后,没有吸取教训,未按照建设行政主管部门要求进行整改,未及时有效排除隐患,施工现场管理混乱。
监理单位浙江江南工程管理股份有限公司未尽到法定监理责任,监理人员责任心不强,未按照巡视、平行、旁站方式对重点部位施工实施监理。
目前事故调查正在进行,责令对这次事故负有重要责任的北京城建集团有限责任公司和浙江江南工程管理股份有限公司积极配合调查,切实搞好整改,落实安全措施,严防各类事故发生,并根据调查结果接受进一步处理。
某市奥体中心东侧山体治理工程投标文件第四合同段******园林有限责任公司二00七年九月十日目录第一部分投标报价文件第二部分商务投标文件第三部分技术投标文件第四部分综合说明文件第一部分投标报价文件1、投标保证金2、法定代表人资格证明书及授权委托书3、投标函4、投标函附录法定代表人资格证明书单位名称:******园林有限责任公司地址:中润大道60号姓名:**** 性别:男年龄: 39 职务:董事长系淄博大地园林有限责任公司的法定代表人,为施工、竣工和保修奥体中心东侧山体治理的工程,签署上述工程的投标文件、进行合同投标、签署合同和处理与之有关的一切事务。
特此证明。
投标人:(盖章)日期:2007年 9 月 10 日法定代表人授权委托书本授权委托书声明:我系园林有限责任公司的法定代表人,现授权委托园林有限责任公司的张强为施工、竣工和保修奥体中心东侧山体治理的工程,签署上述工程的投标文件、进行合同投标、签署合同和处理与之有关的一切事务我均承认。
代理人无转委托权,特此委托。
代理人:性别:男年龄: 26身份证号码: 3031981 职务:投标人:(盖章)法定代表人:(签字盖章)授权委托日期: 2007 年 9 月 10 日投标函致:市林业局奥体中心周边山体治理工程领导小组1、根据已收到贵方济南奥体中心东侧山体治理工程的招标文件,遵照《中华人民共和国招标投标法》等有关规定,我单位经考察现场和研究上述招标文件的投标须知、合同条款、技术规范、图纸和工程量清单及其他有关文件后,我方愿以人民币(大写)伍佰捌拾伍万捌仟捌佰肆拾贰元壹角叁分人民币:5858842.13 元)的投标总价,按上述图纸、合同条款、技术规范和工程量清单的条件要求承包上述四标段工程的施工、竣工并承担任何质量缺陷保修责任,并保证工程质量达到合格标准。
2、我方已详细审核全部招标文件,包括修改文件(如果有的话),及有关附件,我方完全知道必须放弃提出含糊不清或误解的权利。
济南***中心体育场工程模板专项施工方案编制:审核:审定:中建*局济南***中心体育场项目经理部2006年12月15日一、编制说明本方案根据业主提供的相关设计施工图,中建*局企业技术标准,结合现场实际情况进行编制.本方案除阐述模板施工的整体组织,包括选材、施工程序,质量、安全措施等要求外,重点是对现浇砼看台及楼层现浇结构梁板、墙体模板组立施工加以明确并进行相关支持性计算确定.本工程柱子模板已先行编制了专项方案,为此本方案将不再重复.二、工程概况济南***体育场工程,是济南市城市建设投资开发建设的一座可容纳60000座席观众的甲级体育场,总建筑面积154323㎡,建成后将作为2009年第十一届“全运会”主会场.本工程基础为人工挖孔桩,独立桩承台(部分为群桩筏板基础),承台间设基础拉梁;上部主体为现浇混凝土框架-剪力墙结构,柱网尺寸按近似椭圆呈环形距在6000×6000到10000×10800不等,共两层看台,看台下设楼板结构共六层,局部七层。
其中一层结构层高最大为9.3米,上部结构层高分别为4.9米、4.1米、4.9米、4.5米等看台顶上部罩棚为折板式悬挑钢结构。
一层楼层及看台径向斜梁截面为900×700(b×h以下同),环形框架梁截面为800×700,环形看台次梁截面为220×600,看台板厚为120,楼层板厚为140。
三、模板工程施工内容模板体系应用及施工工艺流程3.1 模板工程施工主要内容本工程模板施工主要内容包括基础及首层地面结构模板,现浇钢筋砼独立柱(包括矩形及圆形柱),现浇电梯砼井壁及墙体模板,看台台阶下面夹层水平楼面梁板现浇砼结构,台阶形看台、楼梯模板等.3。
2 根据本工程各构件混凝土的特点,模板体系的选用详见下表。
模板工程体系应用方案选择一览表部位、构件模板应用体系底板、承台、基础梁与底板相连形成筏板形式的柱基、承台、地梁下反部位采用240㎜厚蒸压粉煤灰砖胎模;无底板的独立柱基、承台、地梁采用胶合板。
济南某山体修复治理施工方案1、编制依据及原则1.1编制依据(1)《济南破旧山体修复治理工程招标文件》,招标编号:GXFJ-37-0810-099。
(2)现行园林绿化工程施工及验收规范、施工技术标准、程序,施工操作规程、质量检验评定标准。
(3)投标人现场勘察和工地调查情形(4)投标人历年来积存的成功施工体会、技术水平、机械装备等条件。
1.2编制原则依照招标文件的要求,我们以招标文件和现场踏勘为基础,按照“提高质量,确保安全,文明施工,降低成本,如期高效”的项目治理思路,依照以下原则进行施工组织设计的编制。
(1)确保工期的原则。
依照招标文件的工期要求,编制科学的、合理的、周密的施工方案;采纳信息化治理技术,合理安排工程进度,搞好工序衔接,实施进度监控,实行网络操纵;确保实现工期目标,满足建设单位要求。
(2)坚持质量第一的原则。
按照招标文件对工期的要求,结合投标人的人力资源、机械装备和类似工程的施工体会,以科学的施工组织、切实可行的施工方法、可靠的技术保证措施,来确保按期优质安全高效的完成本项目。
(3)坚持实事求是的原则。
在制定施工方案时,坚持科学组织、合理安排、均衡生产,采纳项目法治理,通过与业主、监理和设计单位的充分合作,实现人力、机械、物资等资源的最佳优化。
(4)科学配置的原则。
充分发挥企业技术实力、施工机械设备配套能力及项目治理优势。
依照本合同段的工程量大小及各项治理目标的要求,在施工组织中实行科学配置,选派有类似工程施工体会的治理人员和专业化施工队伍,投入高效先进的施工设备,确保流淌资金的周转使用,做到专款专用。
(5)方案优化的原则。
采纳新技术、新工艺、提高工程质量、降低工程施工成本、科学组织、合理安排、优化施工方案是工程治理的行动指南,在施工组织设计编制中,对关键工序进行多种施工方案比选,在技术可行的前提下,择优选用最佳方案。
(6)积极推广应用“四新”成果的原则。
在各项施工中,关于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料等积极推广采纳。
济南山体修复治理施工方案一、项目概述本项目为济南市一项具有重要社会效益的山体修复治理项目,项目涉及的山体面积为15000平方米。
项目目的在于对现有的山体进行治理,恢复其原有的生态环境,增强山体生态功能,保护自然资源,提升城市形象和居民居住环境。
本项目拟采用生态工程技术进行施工,整体工程划分为水土保持、植被恢复、景观改造三部分。
其中,水土保持工程包括山体防护、土壤保护等,植被恢复包括采用植物、草皮、石头等恢复山体自然植被,景观改造则是指根据治理完成后的山体环境,采用景观美化手段进行增强美感、利用等。
二、项目内容及实施方案(一)水土保持工程方案1.1 山体防护山体防护的主要措施是采用支护网和自然土势适当配合的方法,在满足工程需要的情况下减少破坏面积,避免新增破坏硬化外表土质,使用支护网固定山体碎石,系统内填土压实,满足工程需要同时在多角度保护整体的土质稳定性和山体环境的健康性。
1.2 土壤保护土壤保护的主要措施是采用钢筋网加地膜与延伸土坑中种植草皮配合的方法,在减少实际人工手动耕种土地的情况下,完成边坡、护坡及河道的绿化工程,同时在保护当地土质生态基础上,增强新建地水土流失的能力。
(二)植被恢复方案2.1 选题景观植物方案将以当地植物为主,首选南京相思、苏杉、柳杉等。
有条件的地方,可适当增加形态、色彩优美的观赏植物,如景天科凤尾蕨、月季等。
2.2 植被体系构成方案确定植被体系构成,分三层次:林线(由乔木组成,主要起到屏障、防护作用)、次生林林带(由灌木、如枸杞、海棠组成)、花坛、绿化带,利用草坪覆盖等尽可能增加低植被覆盖面积,营造自然、舒适的山体环境。
(三)景观改造方案3.1 景观设计原则以“水质美化”、“景观增添美感”为设计原则,以“仿自然、壮实、稳重、活泼”为设计风格。
3.2 核心设计内容景观核心内容包括:水体特色设计、健康活水、园路系统、草坪设计、绿植美化、灯光布置等。
三、施工流程及安全保障(一)施工流程具体施工流程如下:确定施工方案及工程图纸→准备材料和设备→环境保护措施(防止灰尘、噪音等)→施工前勘测→地质勘察→防护网铺设→打草坪点、坡道铺场→插植树木、灌木→铺设石头及沙子→催化石头→检查、细化工作→绿化园路、安装景观照明→安装智能监控,边施工边调整→竣工验收,1年信誉保障。
济南奥林匹克体育中心体育馆工程看台基层专项施工方案编制单位:北京城建济南奥体中心体育馆项目部编制人员:审核:审批:编制时间:济南奥林匹克中心体育馆看台基层专项施工方案目录1. 编制依据 (2)1.1规范规程 (2)1.2施工图纸及洽商 (2)1.3其他 (2)2. 工程概况 (2)3.施工部署 (6)3.1流水段划分 (6)3.2施工工期 (7)3.3看台面层施工劳动力安排 (7)3.4看台面层施工领导小组 (7)4、分项工程施工方法 (9)4.1工艺流程: (9)4.2测量定位 (9)4.3看台踏步工程: (10)4.4水泥砂浆找平层 (11)4.5看台自流平环氧漆施工: (15)5、分项工程质量控制措施 (15)5.1找平层工程质量保证措施: (15)5.2看台验收质量标准 (15)6、安全技术管理措施 (16)7、成品保护措施 (16)1. 编制依据 1.1规范规程《建筑装修工程质量验收规范》GB 50210—2001; 《建筑地面工程施工质量验收规范》GB 50209—2002; 《工程建设标准强制性条文》(房屋建筑部分); 1.2施工图纸及洽商1.3其他《济南奥体中心体育馆施工组织设计》 2. 工程概况1)、本工程共计六层,建筑面积60456㎡,总观众座席数:12226(按标准座位计算),下层看台面层标高东侧、西侧从2.7~9.84m 、南侧、北侧从2.7~6.0m ;上层看台标高从15.3~20.95m ,具体分区和数量如下:注:观众临时坐席、运动员坐席和观众坐席均为普通坐席。
2)、看台基层的分项主要包括看台踏步混凝土浇筑、水泥砂浆找平、自流平环氧漆、通风帽安装、栏杆扶手安装、座椅安装等,有我部施工的分项包括看台踏步、水泥砂浆找平、栏杆扶手安装等,其他有专业队伍施工。
3)、看台各分项工程的做法特点及要求:看台踏步工程:根据2007年9月 14日图纸会审记录第11、12条,看台坐椅下台阶及通道踏步材料采用C15混凝土。

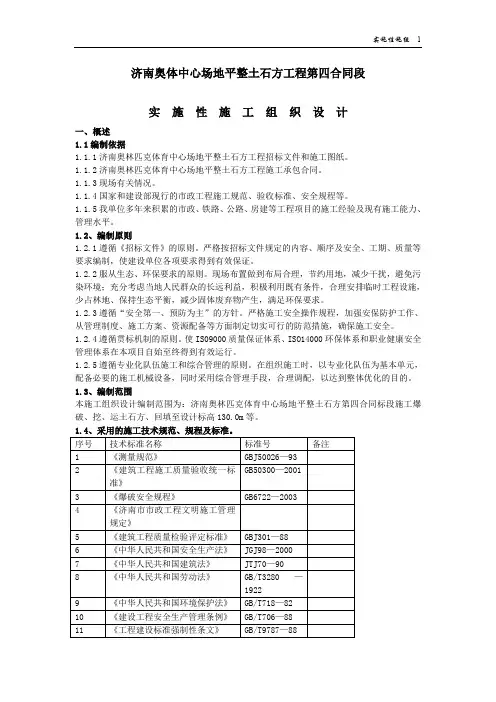

济南奥体中心场地平整土石方工程第四合同段实施性施工组织设计一、概述1.1编制依据1.1.1济南奥林匹克体育中心场地平整土石方工程招标文件和施工图纸。
1.1.2济南奥林匹克体育中心场地平整土石方工程施工承包合同。
1.1.3现场有关情况。
1.1.4国家和建设部现行的市政工程施工规范、验收标准、安全规程等。
1.1.5我单位多年来积累的市政、铁路、公路、房建等工程项目的施工经验及现有施工能力、管理水平。
1.2、编制原则1.2.1遵循《招标文件》的原则。
严格按招标文件规定的内容、顺序及安全、工期、质量等要求编制,使建设单位各项要求得到有效保证。
1.2.2服从生态、环保要求的原则。
现场布置做到布局合理,节约用地,减少干扰,避免污染环境;充分考虑当地人民群众的长远利益,积极利用既有条件,合理安排临时工程设施,少占林地、保持生态平衡,减少固体废弃物产生,满足环保要求。
1.2.3遵循“安全第一、预防为主”的方针。
严格施工安全操作规程,加强安保防护工作、从管理制度、施工方案、资源配备等方面制定切实可行的防范措施,确保施工安全。
1.2.4遵循贯标机制的原则。
使IS09000质量保证体系、ISO14000环保体系和职业健康安全管理体系在本项目自始至终得到有效运行。
1.2.5遵循专业化队伍施工和综合管理的原则。
在组织施工时,以专业化队伍为基本单元,配备必要的施工机械设备,同时采用综合管理手段,合理调配,以达到整体优化的目的。
1.3、编制范围本施工组织设计编制范围为:济南奥林匹克体育中心场地平整土石方第四合同标段施工爆破、挖、运土石方、回填至设计标高130.0m等。
1.4、采用的施工技术规范、规程及标准。
1.5.1工程概况:济南奥体中心项目位于济南市经十东路龙洞地区,北起经十东路,南至体育南路(规划路),东起体育东路(规划路),西起体育西路(规划路)。
场地内南北地势相对平坦,东西地势起伏较大,东部为废弃采石场,西部为转山山坡地,场址内为大片果园和少量居民及厂房,为了工程下步能顺利实施,对废弃采石场及场地进行平整,部分山体及采石场进行爆破;奥体中心占地100公顷,根据现有场地规划地块标高示意图及现状地形图估算,本标段土石方工程数量约31万立方米。

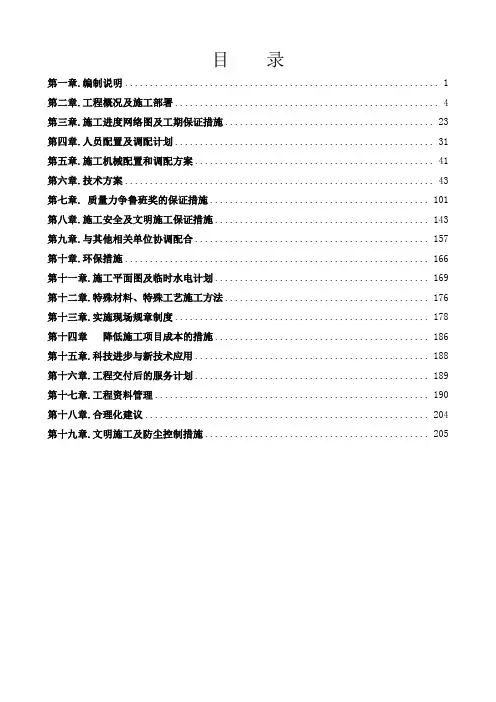

目录第一章.编制说明 (1)第二章.工程概况及施工部署 (4)第三章.施工进度网络图及工期保证措施 (23)第四章.人员配置及调配计划 (31)第五章.施工机械配置和调配方案 (41)第六章.技术方案 (43)第七章. 质量力争鲁班奖的保证措施 (101)第八章.施工安全及文明施工保证措施 (143)第九章.与其他相关单位协调配合 (157)第十章.环保措施 (166)第十一章.施工平面图及临时水电计划 (169)第十二章.特殊材料、特殊工艺施工方法 (176)第十三章.实施现场规章制度 (178)第十四章降低施工项目成本的措施 (186)第十五章.科技进步与新技术应用 (188)第十六章.工程交付后的服务计划 (189)第十七章.工程资料管理 (190)第十八章.合理化建议 (204)第十九章.文明施工及防尘控制措施 (205)第一章.编制说明第一节.指导思想1.1我们将以“为业主服务、让业主满意”为基本指导思想,以优良的工程质量,建造业主满意的工程;以严格的成本管理、降低工料消耗水平、保证业主的每一分投入都将得到满意的回报。
1.2本《装修工程施工方案》的编制是根据设计2007年7月10日所发的图纸要求及二次装修深化设计和施工现场的实际情况,结合本项目工程技术上的一些特点,编写的一部对工程质量、成本、工期等方面具有程序化管理作用的纲领性文件,我们力求在施工组织设计中履行我们对业主的承诺,希望能以合理适用的方案,严谨务实的工作作风,赢得业主对我单位的信赖和支持。
1.3施工指导原则:合理组织、规范管理、精心施工优质高效、安全生产、确保工期第二节.装修工程方案设计理念2.1 我们组织了各专业技术人员对施工图纸进行了解,和二次深化设计单位深度沟通,精心编制了本工程施工组织设计,明确了工程施工的方针、管理目标及甲方要求的施工工期安排,我们将依靠管理、技术、装备的优势,遵循设计,守合同,精心组织,确保工程质量、如期完工。

概述济南市某体育馆模板工程施工方案项目背景本项目位于济南市,为某体育馆模板工程,作为体育场馆的一部分,工程的施工对于提升体育馆的整体形象和功能起着至关重要的作用。
因此,本文将详细介绍施工方案,确保工程的高质量完成。
施工准备在正式施工前,需要做好以下准备工作: - 确认施工现场:根据设计图纸确定施工区域,并保证施工场地的平整和清洁。
- 人员配置:安排合适的施工人员,包括技术人员、工人等。
- 确定施工材料和设备:根据设计要求,准确确定所需的施工材料和设备,并保证其供应及时到位。
施工步骤1.地基处理:根据设计要求对施工区域进行地基处理,确保地基平整、坚固。
2.框架搭建:按照设计图纸,搭建模板框架,确保结构稳固。
3.浇筑混凝土:在模板框架内浇筑混凝土,并采取适当的震动和养护措施。
4.拆除模板:待混凝土充分凝固后,拆除模板框架,确保结构表面平整。
5.表面处理:对结构表面进行必要的处理,确保表面质量达到设计要求。
6.后续工序:根据实际情况,进行必要的后续工序,如防水、涂料施工等。
施工质量控制在施工过程中,需要严格控制施工质量,确保工程的高质量完成。
具体控制措施包括: - 施工过程中定期进行质量检验和验收,及时发现和解决问题。
- 严格执行设计要求,确保施工符合设计要求。
- 对施工人员进行技术培训,提高施工质量。
施工安全措施为确保施工安全,需采取以下安全措施: - 提供必要的安全防护设备,确保施工人员安全施工。
- 对施工人员进行安全培训,增强其安全意识。
- 定期进行安全检查,发现并整改安全隐患。
施工时程本项目的施工时程为XX个工作日,具体时间安排如下: - 第1-5天:地基处理、框架搭建。
- 第6-10天:混凝土浇筑。
- 第11-15天:拆除模板、表面处理和后续工序。
总结本文从施工准备、施工步骤、施工质量控制、施工安全措施和施工时程等方面详细介绍了济南市某体育馆模板工程的施工方案。
仅当施工按照方案要求严格执行,才能保证工程的顺利进行和高质量完成。
体育馆项目施工组织设计(一)招标文件(二)体育馆施工图纸及讲明(三)要紧规程、规范9 建筑工程冬期施工规程JGJ104-9710 施工现场临时用电安全技术规范JGJ46-200511 钢筋机械连接通用技术规程JGJ107-200312 建筑地基处理技术规范JGJ79-200213 混凝土小型空心砌块建筑技术规程JGJ/T14-200414 外墙外保温工程技术规程JGJ144-200415 混凝土异型柱结构技术规程JGJ149-200616 轻骨料混凝土结构技术规程JGJ12-200617 冷轧扭钢筋混凝土构件技术规程JGJ115-200618 建筑室内用腻子JG/T304919 塑料门窗安装及验收规程JGJ103-96(四)要紧标准序名称编号号1 混凝土强度检验评定标准GBJ107-872 钢筋焊接接头试验方法标准JGJ/T27-20013 建筑工程饰面砖粘结强度检验标准JGJ110-20084 混凝土强度检验评定标准GBJ107-875 建筑工程质量检验评定标准GB50301-886 混凝土质量操纵标准GB50164-927 建筑施工质量验收统一标准GB50300-20018 建筑工程施工质量评判标准GB/T50375-20069 建筑防腐蚀工程质量检验评定标准GB50244-9510 建筑采暖卫生与煤气工程质量检验评定标准GB50302-8811 玻璃幕墙工程质量验收标准JGJ/T139-200112 一般混凝土力学性能试验方法标准GB/T50081-200213 天然大理石建筑板材GB/T19766-2005(五)要紧图集序号名称编号1 国家建设标准图集(J、G、S、K、R、D、X)2 混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土框架、剪力墙、框架、剪力墙、框支剪力墙结构)04G101-13 混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土板式楼梯)04G101-24 建筑物抗震构造详图04G329-15 建筑物抗震构造详图97G329-2、7~96 建筑物抗震构造详图97(03)G329-3~6(六)其它序号名称编号1 GB/T19000-2000质量治理体系基础和术语2 GB/T19001-2000质量治理体系要求3 地质勘察报告二工程概况(一)总体简述工程名称济南奥林匹克体育中心体育馆工程建设地点建设单位设计单位建设规模体育馆位于奥体中心场馆区的东部,为一圆形建筑,建筑面积约60456平方米,体育馆观众席12226座以上,活动坐席约2208座,配套建设室外篮球训练场承包方式包工部分包料质量目标济南市优质结构工程、国家优质工程 --鲁班奖合同工期打算开工日期2006年12月1日;竣工日期2008年12月31日施工范畴1.体育馆范畴内的一样土建、一样安装及一样装饰工程(不含钢结构及钢屋面工程、精装修工程、幕墙工程);2.体育馆范畴内的安装工程,包括空调工程、给排水工程、采暖工程、通风工程、建筑电气工程、消防工程(不含智能化工程);(二)建筑概况总建筑面积593002建筑类不甲级体育馆地下防水等级一级建筑耐久年限50年耐火等级一级抗震设防烈度6度建筑平面形式首层平面布局为椭圆形,南北长250m,东西宽180m,南北两侧各设一处扇形训练馆和热身馆。
济南奥体中心工程施工技术资料归档整理要求编制单位:济南工程质量与安全监督站驻奥体督查小组编制日期:2009、2济南奥体中心工程施工技术资料归档整理要求济南奥体工程群是省市重点工程,工程体量大、结构复杂、施工难度大,目前已接近竣工冲刺阶段。
为了使奥体工程技术资料整理规范、最终达到争创“鲁班奖”的质量要求,特制定工程资料归档整理要求。
一、编制依据:1、《建设工程文件归档整理规范》(GB/T50328-2001);2、山东省建筑工程施工技术资料管理规程;3、济南市建筑工程质量验收手册;4、济南市奥林匹克体育中心施工图纸;5、国家现行有关规范、标准和政府部门的有关规定及工程合同等;6、济南市工程质量与安全监督站有关技术文件。
二、基本要求:1、施工技术资料的形成应符合国家相关的法律、法规、施工质量验收标准和规范、工程合同和设计文件的规定,同时应符合地方规定。
2、工程各参建单位应将施工技术资料的形成和积累纳入施工管理的各个环节和有关人员的职责范围。
施工技术资料应有专人负责收集、整理及审核,有关人员应具备相应的职业资格。
施工技术资料应伴随着施工进度及时整理,如材料质量证明文件、试验资料、检验批验收资料、施工日志、测温记录、目录等等,都要及时收集整理,施工技术资料还要和现场施工相互呼应,不能脱节。
3、施工技术资料主要由施工管理、验收和检测、试验资料等文件、图表组成,应随工程进度同步收集、整理、签发并按规定移交,要求书写认真、字迹清晰、内容完整、结论明确、责任方签字齐全。
施工技术资料不符合要求的,不得进行工程竣工验收。
4、施工技术资料的形成、收集和整理应由各方责任主体共同形成,并保证其真实、准确、及时、完整。
技术资料中责任方签字、盖章应符合标准、规范及合同的规定。
地基与基础工程质量验收报告、主体结构工程质量验收报告,表中各单位盖章要求为:建设、监理单位为单位公章,设计单位为单位资质章;施工单位为项目部章、公司质量部门章和公司技术部门章。
一编制依据(略)二工程概况(一)总体简述工程名称济南奥林匹克体育中心体育馆工程建设地点建设单位设计单位建设规模体育馆位于奥体中心场馆区的东部,为一圆形建筑,建筑面积约60456平方米,体育馆观众席12226座以上,活动坐席约2208座,配套建设室外篮球训练场承包方式包工部分包料质量目标济南市优质结构工程、国家优质工程 --鲁班奖合同工期计划开工日期2006年12月1日;竣工日期2008年12月31日施工范围1.体育馆范围内的一般土建、一般安装及一般装饰工程(不含钢结构及钢屋面工程、精装修工程、幕墙工程);2.体育馆范围内的安装工程,包括空调工程、给排水工程、采暖工程、通风工程、建筑电气工程、消防工程(不含智能化工程);(二)建筑概况总建筑面积593002建筑类别甲级体育馆地下防水等级一级建筑耐久年限50年耐火等级一级抗震设防烈度6度建筑平面形式首层平面布局为椭圆形,南北长250m,东西宽180m,南北两侧各设一处扇形训练馆和热身馆。
二层为为圆形的体育馆直径为122m;屋盖为索穹结构。
建筑层数、层高1.建筑层数:比赛厅为单层,配套用房共六层,局部地下一层;2.层高:地下一层为5.1m;首层为6.0m,局部为5.7m;二层为5.7m;三层为3.6m,二、三层之间部分连通;四层为5.65m;五层为4.5m;六层为2.7m;训练馆净高10m,局部设有夹层,层高3.9m。
建筑高度建筑檐口高度西侧为34.9m,东侧为29.8m,檐口至屋顶高度为11.4m;屋顶最高点为45.4m,看台高度为20.95m。
建筑功能该工程为第十一届全运会的室内体育运动提供一个能满足国际奥林匹克赛时标准的现代化体育馆,在赛后运营中成为一个集比赛、展览、展览集会及大型文艺汇演为一体的多功能体育建筑。
地下一层:西侧为下沉广场,中间设有贵宾入口,两侧分设工作人员出入口;首层:场馆运营及竞赛办公用房;二层:观众入口层;三层:包厢层;四层:上部观众坐席区的入口层;五层:设备机房层;六层:设有高位水箱间室外装修幕墙采用金属及玻璃幕墙,墙体部分采用涂料、局部采用石材饰面室内装饰楼地面细石混凝土、花岗岩地面、地砖、橡胶板、水泥砂浆楼地面内墙面石材墙面、瓷砖墙面、花岗岩墙面、乳胶漆墙面天棚乳胶漆天棚门窗工程木门、钢质防火门、木质防火门防水做法屋面屋面防水等级为二级;主馆屋面采用金属屋面自防水,训练馆采用金属板自防水的防水体系;二层室外平台采用改性沥青防水卷材的柔性防水体系地下室防水等级为一级,采用S6抗渗混凝土,外贴卷材防水层卫生间 1.2厚聚氨酯防水涂料(三)结构概况结构形式主体为钢筋混凝土框架结框架-剪力墙结构,屋盖为索穹顶钢结构基础形式地基为微风化岩石,基础采用天然地基(或经局部地基处理后的)独立基础,局部地下室为筏板基础。
济南奥体中心工程设计文件管理办法第一章总则第一条为规范工程设计文件管理,保证工程设计文件准确、及时、完整,充分发挥工程设计文件的作用,特制定本办法。
第二条本办法适用于济南奥体中心项目部的工程设计文件的收集、保管、分发、整理及归档。
第三条项目部工程设计文件是指在工程建设过程中直接形成的具有保存价值的初步设计文件(包括初步设计图纸、设计文本及设计概算)、施工图设计文件及电子文档等形式的历史记录。
第二章签收、登记、分发第四条所有外来工程设计文件均由指定的资料管理员进行签收。
第五条设计文件签收后,分单位工程、分专业、分形式进行收文登记,形成收文记录。
并对文件进行唯一编码及受控标识。
第六条登记签收后的文件立即下发,不得拖延,并进行发文登记,形成发文记录。
第三章文件管理第六条工程设计文件设置单独档案室管理。
第七条工程设计文件实行专人管理。
第八条工程设计文件要按照有关的保密法规进行管理,防止失密、泄密。
第九条工程设计文件要编制方便查阅的资料目录。
第十条电子版工程设计文件要有备份,妥善保管,复制使用时,必须履行审批手续,不得任意拷贝。
第四章存档、借阅第十一条严格按照“归档文件整理规则”对文件资料进行分类、排列、定位管理。
存档正本原件,一般不得借出使用,以备查阅。
第十二条归档资料要严格保管,不得丢失,损坏。
失窃要及时报告。
第十三条严格借阅手续。
借阅资料必须严格登记手续,并注意按时收回。
第十四条要求借阅人保管好借阅的设计文件,保持文件的清洁、无损,不得任意涂改、转借,并及时归还。
第五章整理、移交、归档第十五条工程竣工后,技术组按现行规范及文件整理归档要求对设计文件进行归档整理,并及时移交信息组,与项目统一归档。
济南奥体中心设计文件传递流程图登记入册,项目管理内部信息流转设计单位提出的变更工作流程不同意业主提出的变更工作流程施工单位提出的变更工作流程监理单位提出变更工作流程济南奥体中心设计文件传递流程图济南奥体中心设计文件传递流程图外部参与单位信息流转项目管理内部信息流转 中建国际设计有限公司业主+项目管理部设计组奥体项目部总工程师项目管理部总工程师技术管理组 施工 管 理 组造价 合同 组。
济南奥林匹克体育中心体育馆工程2008年度冬期施工方案编制单位:北京城建济南奥体中心体育馆项目部编制人员:审核:审批:编制时间: 2008年11月03日目录一、概述 (2)1.1工程概况 (2)1.2地方气象资料情况 (3)1.3本季冬期施工的形象主要内容及形象进度 (3)1.4本工程冬期施工总体要求 (4)二、冬期施工组织管理及部署 (4)2.1组织管理及职责 (4)2.2冬期施工准备及部署 (5)三、主要项目冬期施工技术措施 (6)3.1混凝土工程(篮球场、天井花池) (6)3.2防水施工(天井花池) (8)3.3管道工程 (9)3.4 装修工程(室内装修、室外干挂石材等) (9)3.5建筑电气安装工程 (9)四、冬期施工安全措施 (10)4.1安全教育及检查 (10)4.2冬期施工应做好防火工作 (10)4.3冬期施工必须做好防冻工作 (10)4.4冬期施工必须做好防毒工作 (11)4.5冬期施工必须做好防滑工作 (11)4.6冬期施工必须做好防爆工作 (11)4.7冬期施工安全用电工作 (12)一、概述1.1工程概况我公司承建的济南奥林匹克体育中心体育馆工程,体育馆平面布局为椭圆形,南北长250m,东西宽180m,南北两侧各设一处扇形体育馆,中间为圆形比赛馆,其屋盖跨度为122m,建筑面积约5.93万平方米。
本工程基础结构为独立基础,主体为钢筋混凝土框架结构,屋盖为索穹顶钢结构。
2008年冬期施工工程内容及装饰划分范围:1)甲方分包精装部位:地下室贵宾入口门斗、贵宾门厅、贵宾电梯厅、贵宾休息室、要人休息室及卫生间等部位;一层贵宾电梯厅、单联秘书长室及卫生间、管理委员会办公、技术代表、行政代表室、新闻代表室、单联主席室及卫生间、单协主席室及卫生间、单协秘书长及卫生间、大会组委会办公、竞赛办公室会议室、竞赛办公会议室、竞赛处长室、新闻发布厅、同声传译、比赛大厅等;二层贵宾休息厅、卫生间2-5、2-6等;2)专业分包:屋顶幕墙、一层幕墙、特种门窗、建筑给水、排水及采暖、建筑电气、智能建筑、通风与空调、电梯、体育工艺专业等。
