重庆市石柱县万胜坝水电站引水隧洞工程转角坝隧洞梨子坪隧洞爆破施工方案编制:审核:批准:四川建设(集团)有限责任公司二00六年月日目录一、爆破作业范围及特点 (1)二、爆破方案设计 (1)(一)、洞外明挖1、爆破设计原则 (1)2、爆破作业施工机具的选择 (2)3、施工方案 (3)(二)、洞挖1、爆破设计原则 (4)2、爆破作业施工机具的选择 (4)3、施工方案 (4)三、爆破危害控制 (6)1、爆破震动危害控制 (6)2、爆破飞石控制 (8)四、爆破安全措施 (9)1、爆破安全措施 (9)2、爆破器材的储存 (9)3、爆破器材的使用 (10)4、剩余爆破器材的处理 (12)五、爆破图表 (13)六、涉爆工作人员 (14)重庆石柱县万胜坝水利工程(一期)转角坝隧洞、梨子坪隧洞爆破施工方案重庆市石柱县万胜坝水利工程(一期)主要包括拦水大坝、排洪道、引水隧洞工程等,前两项已先期开工,我公司施工转角坝隧洞全长及部分花椒坪隧洞,施工中洞口明槽(明渠)需爆破作业,隧洞开挖采取钻爆施工,为保证爆破作业安全,编制此爆破作业方案。
一、爆破作业范围及特点1、转角坝隧洞进口端明渠部分10m长,开挖深度大于2m,采取全宽机械后退式开挖,由于覆盖层主要为砂岩,采取钻爆施工,自卸式汽车运输.施工点外约100m处有民宅聚集,爆破施工中应重点控制爆破震动及爆破飞石危害.2、转角坝隧洞出口明渠段23m,覆盖层为砂岩,采取钻爆施工,人力装渣运输。
明渠位于山坡中,属山堑半挖半填开挖,坡下有小发电站蓄水池,上游方向有电站值班房,爆破时应重点控制爆渣抛掷距离,减少飞石。
3、隧洞穿越岩层主要为长石石英岩采取钻爆破作业,光面爆破。

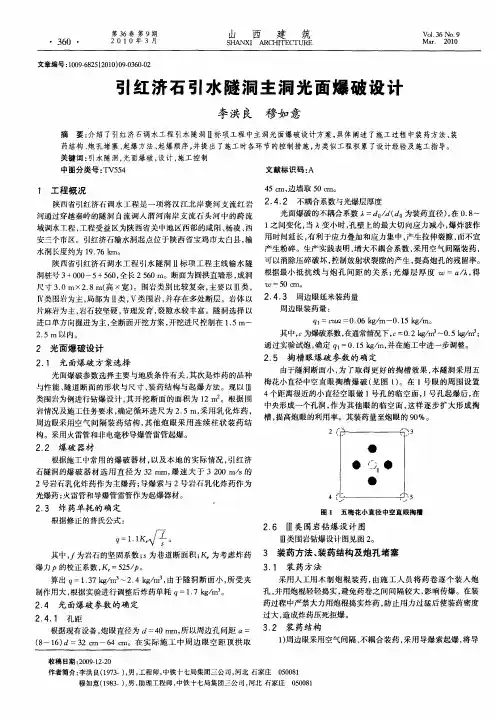

二、爆破方案设计(一)、洞外明渠开挖1、爆破设计原则主要为削坡浅挖,采取加强松动爆破,分段微差起爆;为保证边(仰)坡成型质量,减小爆破扰动,确保边坡稳定,靠近边(仰)坡位置采取光面爆破。
2、爆破作业施工机具的选择选取风动凿岩设备,配YT---28风动凿眼机4台,6.0m3电动空压机2台.人工装药,起爆器起爆。
引⽔洞开挖爆破设计XXXXXXXXXXXX⼯程引⽔洞开挖爆破⽅案批准:是是是校核:是是是编写:是是是XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX⼀、⼯程概述引⽔洞洞⾝为圆拱直墙型,洞径为3.2m,全长135.2m。
⽀洞洞⼝附近开挖明渠段,长度41.6m,断⾯为倒梯形。
洞挖施⼯前,对明渠段边坡及洞脸⽴⾯进⾏锚喷⽀护以确保边坡稳定,并沿洞⼝开⼝位置设计边线以外20cm和50cm处打⼊2圈锁⼝锚杆,以保证开⼝处岩⽯稳定及洞⼝成型效果。
根据地勘资料显⽰,⽀洞轴线所穿过围岩类型多为Ⅱ-Ⅳ类,成洞条件较好。
⽯⽅开挖爆破作业施⼯程序为:施⼯准备→测量放线→布孔→钻孔→装药布孔→爆破开挖→修整→验收。
⽯⽅开挖采⽤YT28型⼿风钻钻孔,分层⾼度控制在2~3m。
分层分段爆破采⽤孔间顺序微差“V”型起爆⽹络。
沿设计轮廓线采⽤预裂爆破,对于⽔平建基⾯预留保护层。
最后采⽤⼀次爆破法挖除保护层,开挖⾄邻近基础⽔平建基⾯时,预留岩体保护层,其保护层的厚度由现场爆破试验确定。
根据以往类似⼯程的经验,保护层厚度H≥25D(D是分段爆破炮孔底部的装药直径),本⼯程初拟预留1.0m的保护层。
⽔平建基⾯的保护层开挖均采⽤⽔平光⾯爆破法。
机械施⼯后的边坡或基础,最后采⽤⼈⼯修整,直⾄满⾜施⼯图纸要求为⽌。
施⼯中对出现的软弱岩层和构造破碎带区域采⽤控制爆破,并按照施⼯图纸和技术⼈员的指⽰进⾏安全⽀护。
开挖施⼯前先开挖好永久边坡上部的截⽔沟,以防⽌⾬⽔漫流冲刷边坡。
施⼯过程中,在坡脚、施⼯现场周边均开挖好排⽔沟槽和设置排⽔设施,及时排除坡底积⽔,保护边坡稳定。
爆破后的⽯渣采⽤1.2m3反铲运出,暂时就近堆放,集中运出。
1.爆破参数设计(1)梯段爆破参数设计在正式开挖过程中,先认真做好爆破试验,根据爆破试验确定合理的爆破参数和起爆⽹络,严格控制单孔药量和⼀次起爆药量。
根据类似⼯程成功经验,初拟梯段爆破参数如下:钻孔直径:Φ42mm药卷直径:Φ32mm钻孔间距:1.5m钻孔排距:1.5m梯段⾼度:2.0~3.0m钻孔深度:1.5~2.5m钻孔⾓度:75°~85°超钻深度:0.5m装药结构:底部集中装药堵塞长度:1.0~1.5m单孔药量:0.6~0.9Kg炸药单耗:0.35~0.55Kg/m3起爆⽹络:孔间顺序微差“V”型起爆⽹络。
xx供水(xx水库等引水)工程第十一标合同编号:XX隧洞开挖爆破工程设计方案设计人:审核人:重庆葛洲坝xx化工有限公司第一章工程综合说明1.1 工程概述xx供水(xx水库等引水)工程为跨行政区域的引水工程,供水对象为xx县中心城区,供水水源为xx县xx水库和xx县北部水库。
引水工程地跨xx、xx两县,始于xx县xx街道西北面xx潭附近目前正在建设中的宁波市xx 水库引水工程xx左岸输水管道,分岔接支管取xx水库部分库水,引水线路自分岔口向东途经xx 和xx两县,并在xx县北部境内沿线接入在建的xx水库、已建的xx水库、xx水库和xx水库,终至正筹建中xxxx滨海水厂。
引水工程自xx县xx水库年引水量为1825万m3,xx县北部水库年引水量3275万m3。
引水工程起点到xx水库输水建筑物设计规模10万t/d(1.16 m3/s),xx水库至水厂输水建筑物设计规模16万t/d(1.85 m3/s)。
1.1.1 工程类别和建筑物级别引水工程为Ⅲ等工程,主要建筑物输水隧洞、输水管道、泵站为3级,次要建筑物为4级,临时建筑物为5级。
输水线路以隧洞为主,干线全长48.673km,隧洞42.129km、管道长6.544km。
xx境内水库接入干线输水管道引水支线路全长5.67km,其中隧洞3.14km,管道2.53km。
1.1.2 主要建筑物本标为xx供水(xx水库等引水)工程11标段,主要建筑物有:xx隧洞工程1#(桩号:40+255.74~41+857.51m段)和xx隧洞工程2#(桩号:37+683.74~39+867.98m段)洞。
为便于隧洞施工,隧洞进出口30m长埋管段土石方明挖进入本标段合同范围。
xx隧洞进口位于xx水库坝下右侧天打岩下的大雷溪右岸山坡,隧洞终点位于xx水库下游xx 施工支洞,隧洞长3203.56 km,i=0.0003。
隧洞进口中心高程43.1m,洞底高程42.0m,洞顶高程44.2m,水压线高程49.08m;隧洞出口中心高程42.1m,洞底高程41.0m,洞顶高程43.1m,水压线高程48.92m。
引水隧洞钻爆施工爆破设计方案引水隧洞是一种水利工程中常见的结构,其作用是将水源从一处引向另一处,以满足人们生产和生活的需要。
而为了让引水隧洞达到更好的效果,施工在设计方案时需要充分考虑各种因素,以确保隧洞的施工质量和安全性。
而钻爆施工爆破设计则是隧洞施工中的一项重要环节,下面我们就来探讨引水隧洞钻爆施工爆破设计方案。
一、钻爆施工爆破的必要性对于重大水利工程中的引水隧洞,其设计和施工的安全性和质量至关重要。
而隧洞的施工需要采用先进的工程技术和设备,钻爆施工技术就是其中之一。
大型钻机和爆破器材能够轻松实现大规模隧洞的开挖和爆破,大大缩短了施工时间,提高了施工效率。
此外,钻爆工程也有利于控制盾构失效和坍塌的风险,使施工更加安全可靠。
二、引水隧洞钻爆施工爆破方案1、爆破方案设计首先,爆破方案设计是整个钻爆施工爆破方案中的核心环节。
爆破方案需要充分考虑岩石的实际特性,如岩石的硬度、厚度以及层次等因素。
然后,设计人员还需要根据岩石破裂点分析,确定裂隙的走向和大小。
最终,针对这些因素,设计人员会制定出最佳的爆破方案。
2、爆破装置选择在爆破装置选择方面,设计人员还需要考虑方案中一些细节问题,如布线方式、爆破钻具的选择等。
布线方式是爆破过程中的关键点,可以通过合理布置爆破钻孔来提高爆破效果。
至于钻具的选择,则需要根据具体的情况进行选择,一般来说可以采用高压气体或冷却液进行切削。
3、爆破参数的确定了解选定的爆破装置后,就需要根据实际情况确定爆破参数。
确定爆破参数主要有三个方面:首先是炸药的选择,需要选用高能炸药;其次是炸药的剂量要合适,不能过多或过少;最后是爆破钻孔的长度和直径也需要根据实际情况进行确定。
4、爆破前的安全措施在钻爆施工爆破方案中,还需要针对爆破前的安全措施进行规范。
一方面,施工前需要对工作区进行详细的勘测和分析,确保没有未知的岩石隐患;另一方面,则需要配备专业的人员对现场进行监测,以确保人员和设备的安全。

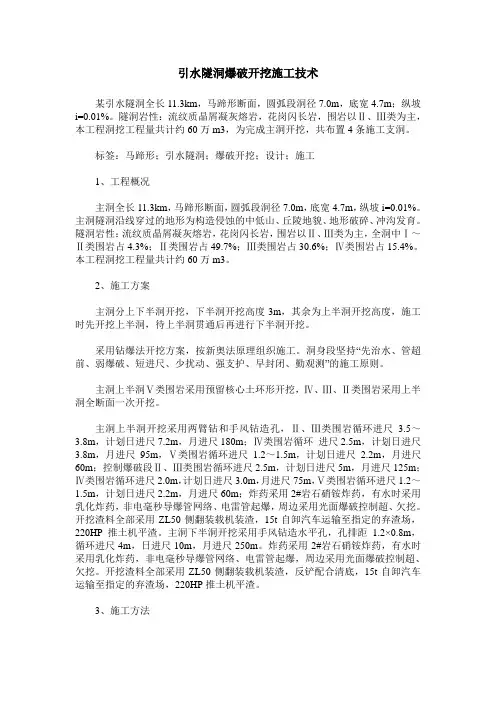

引水隧洞爆破开挖施工技术某引水隧洞全长11.3km,马蹄形断面,圆弧段洞径7.0m,底宽4.7m;纵坡i=0.01%。
隧洞岩性:流纹质晶屑凝灰熔岩,花岗闪长岩,围岩以Ⅱ、Ⅲ类为主,本工程洞挖工程量共计约60万m3,为完成主洞开挖,共布置4条施工支洞。
标签:马蹄形;引水隧洞;爆破开挖;设计;施工1、工程概况主洞全长11.3km,马蹄形断面,圆弧段洞径7.0m,底宽4.7m,纵坡i=0.01%。
主洞隧洞沿线穿过的地形为构造侵蚀的中低山、丘陵地貌、地形破碎、冲沟发育。
隧洞岩性:流纹质晶屑凝灰熔岩,花岗闪长岩,围岩以Ⅱ、Ⅲ类为主,全洞中Ⅰ~Ⅱ类围岩占4.3%;Ⅱ类围岩占49.7%;Ⅲ类围岩占30.6%;Ⅳ类围岩占15.4%。
本工程洞挖工程量共计约60万m3。
2、施工方案主洞分上下半洞开挖,下半洞开挖高度3m,其余为上半洞开挖高度,施工时先开挖上半洞,待上半洞贯通后再进行下半洞开挖。
采用钻爆法开挖方案,按新奥法原理组织施工。
洞身段坚持“先治水、管超前、弱爆破、短进尺、少扰动、强支护、早封闭、勤观测”的施工原则。
主洞上半洞Ⅴ类围岩采用预留核心土环形开挖,Ⅳ、Ⅲ、Ⅱ类围岩采用上半洞全断面一次开挖。
主洞上半洞开挖采用两臂钻和手风钻造孔,Ⅱ、Ⅲ类围岩循环进尺 3.5~3.8m,计划日进尺7.2m,月进尺180m;Ⅳ类围岩循环进尺2.5m,计划日进尺3.8m,月进尺95m,Ⅴ类围岩循环进尺1.2~1.5m,计划日进尺2.2m,月进尺60m;控制爆破段Ⅱ、Ⅲ类围岩循环进尺2.5m,计划日进尺5m,月进尺125m;Ⅳ类围岩循环进尺2.0m,计划日进尺3.0m,月进尺75m,Ⅴ类围岩循环进尺1.2~1.5m,计划日进尺2.2m,月进尺60m;炸药采用2#岩石硝铵炸药,有水时采用乳化炸药,非电毫秒导爆管网络、电雷管起爆,周边采用光面爆破控制超、欠挖。
开挖渣料全部采用ZL50侧翻装载机装渣,15t自卸汽车运输至指定的弃渣场,220HP推土机平渣。
