大坝监测仪器施工方案(振弦渗压计)
- 格式:docx
- 大小:41.02 KB
- 文档页数:7
水库渗压监测施工方案及流程大坝安全监测1.1 渗流量监测小型水库开展渗流量监测,大坝存在渗漏明流且适宜安装监测设备的应设置渗流量监测点,其他情况根据需要设置。
(1)渗流量监测点根据工程规模和分区条件等设置。
(1)渗流量监测方式根据渗流量大小和汇集排水条件采用容积法或量水堰法。
1.2 渗流压力监测水库大坝应设置渗流压力监测,大坝渗流压力监测一般在最大坝高、穿坝建筑物附近或其他渗流、变形较大坝段设置1~2个监测横断面。
对坝长超过100m的可增加监测横断面,对坝高15m以上可根据绕坝渗流情况设置绕坝渗流监测断面。
渗流压力监测断面一般设置2~3个监测点,基本要求如下:(1)土石坝中均质坝、心墙坝、斜墙坝监测点一般设置在坝顶、坝脚,必要时在下游坝坡增设1个监测点,对坝下埋涵根据需要设置监测点;(2)混凝土坝及砌石坝根据廊道、帷幕和渗流情况设置扬压力监测点;渗流压力监测宜采用在测压管中安装渗压计进行自动监测,渗压计可采用振弦式等。
在测压管与渗压计渗流压力比测时,可采用测深钟、电测水位计观测测压管水位。
1.3 变形监测变形监测应根据工程规模、坝型特点、坝高坝长及下游影响确定。
对坝高超过30m或下游影响较大的土石坝,或坝高超过50m或下游影响大的混凝土坝、砌石坝,应设置表面变形监测设施。
其他小型水库,根据规范要求,结合工程实际,落实大坝变形监测设施设置。
土石坝以表面垂直位移监测为主,混凝土坝、砌石坝以表面水平位移监测为主。
变形监测断面根据坝型坝高等情况设置,宜在坝顶下游侧设置一个变形监测纵断面,对土石坝必要时可增设一个监测横断面。
大坝两侧选择基础稳定的部位至少分别设置1个工作基点,并设置1个校核基点。
大坝安全监测终端HLU-8600 是一款针对大坝安全监测的低功耗控制器,产品集数据采集和视频传输于一体。
采用工业化设计,配备多种采集接口和通信接口,内部软件兼容水文、水资源标准协议,能够满足河流水文、水资源、墒情、气象、灌区等方面的应用需求,同时采用开放式设计,可扩展性强,方便进行硬件和软件的升级,满足用户定制化需求。

振弦式渗压计在混凝土坝中的安装埋设
Vwp型振弦式渗压计用于观测土体中的孔隙水压力及岩体和混凝土内的渗透水压力,埋设安装时应根据设计要求进行观测点的布设,并根据被测结构物的特点采用相应的安装埋设方法。
渗压计在安装之前,应先进行检测,合格后方能使用。
渗压计预饱和:由于渗压计的透水板有一定的渗透系数,而水压力又是穿过透水板后作用在渗压计的感应膜上,如果透水板与感应膜前的储水腔没有充满水(含有气泡),将会造成渗压计测值的严重滞后。
安装埋设前渗压计端部的透水板必须驱除空气。
具体操作方法:先将透水部件从渗压计主体上卸下,然后将透水部件放入水中浸泡2小时以上,排除透水石中的气泡,使其充分饱和。
最后将渗压计主体和透水部件浸没在水中重新装配起来。
排除透水石中气泡的最好做法是,先将透水部件放入沸水中煮透,然后将用于煮透水部件的少量热水连同透水部件一同倒入盛有冷水和渗压计主体的容器内组装。
例:在混凝土浇筑层面埋设
当混凝土浇筑层达到设计要求需安装埋设渗压计的高程时,应在浇筑再上一层混凝土前,在埋设位置的层面做一个深30cm、直径20cm的孔。
在孔内铺一上细砂,将预备好的渗压计放在孔内砂垫层上,用粗砂将渗压计四周埋好,布置好观测电缆的走向后再浇筑上层混凝土。

大坝监测工程施工方案一、前言大坝是一种巨大的水利工程,具有储水、调水、防洪等功能。
由于大坝的特殊性质,存在一定的安全隐患,因此需要进行监测工作,及时发现问题并采取措施保障大坝的安全稳定。
这份施工方案旨在对大坝监测工程进行规范化管理,确保其有效实施。
二、施工前准备1.组建监测工程施工团队,确定各岗位职责,分工明确;2.准备必要的监测设备和工具,确保施工过程中的顺利进行;3.对施工现场进行勘察,了解各项情况,制定详细的施工计划;4.与相关部门进行沟通,确保施工符合相关要求,保障工程质量。
三、施工过程1.设置监测点位:根据大坝的具体情况,确定监测点位的位置,并进行标志,确保监测数据的准确性;2.安装监测设备:根据监测点位的位置,安装相应的监测设备,如测量仪器、传感器等;3.校准设备:对安装好的监测设备进行校准,确保数据的准确性和可靠性;4.建立监测数据库:将监测设备采集到的数据传输至数据库中,建立完整的监测数据记录;5.实施监测方案:根据监测计划,定期对大坝进行监测,及时发现问题并采取有效措施;6.数据分析与报告:对监测数据进行分析,编写监测报告,评估大坝的安全状况,为下一步的维护工作做出参考。
四、施工安全1.遵守相关规定:施工人员需严格遵守相关安全规定,做好个人防护措施;2.设备保养:及时对监测设备进行保养维护,确保设备的正常运行;3.现场管理:做好现场管理工作,确保施工过程的安全有序进行;4.应急预案:针对可能出现的突发情况,制定完善的应急预案,保障施工的顺利进行。
五、总结大坝监测工程施工是一项重要的工作,直接关系到大坝的安全稳定。
因此,施工方案的制定和实施非常重要。
通过规范的施工程序和严格的监测管理,不仅可以及时发现问题并采取措施,还可以为大坝的日常维护和管理提供重要的参考依据。
希望本施工方案能够为相关工程的实施提供借鉴和参考,确保大坝的安全运行。
祝愿本工程圆满成功!。
大坝安全监测施工方案大坝是大型水利工程中重要的水能资源工程,大坝的安全监测是保障工程安全运行和维护的重要环节。
为了确保大坝的安全监测工作有效可行,下面给出一个大坝安全监测施工方案。
一、总体方案设计1.1目标:通过建立大坝安全监测体系,及时了解大坝的运行状况,提前预警和控制可能出现的安全风险,确保大坝的安全稳定。
1.2原则:科学性、系统性、可操作性、信息化。
1.3方案包括监测设备的选择、布设方案的设计、监测数据的处理和分析、预警机制的建立等。
二、监测设备的选择2.1应选用具有良好性能的监测仪器和设备,包括测斜仪、应变计、应变片、孔隙水压力计、倾角计等。
可以根据大坝的具体情况进行合理选择。
2.2监测设备应符合国家标准,并经过严格测试和检验,保证其准确可靠。
2.3监测设备应定期进行维护和保养,确保其长期稳定运行。
三、布设方案的设计3.1根据大坝的特点和结构布置,结合工程地质和地形条件,合理选择监测点位和布设方式。
3.2布设监测点位时应遵循均匀分布、代表性和充分反映大坝变形情况的原则。
3.3监测点位的选择应包括大坝的主要构件和关键部位,如坝体、坝基、溢洪道、分水闸等。
3.4监测点位应考虑易安装、易维护、易观测的原则,便于监测人员进行操作和维护。
四、监测数据的处理和分析4.1监测数据应定期进行采集和传输,确保数据的及时性和准确性。
4.2监测数据应进行统计和分析,揭示大坝安全状态的变化趋势,并制定相应的处理措施。
4.3监测数据可采用网络传输方式实现远程监控,以方便监测人员进行数据分析和处理。
五、预警机制的建立5.1基于监测数据的分析,建立预警指标体系,包括变形速率、变形程度、应变超限等。
5.2根据预警指标的阈值,建立预警级别,如一级预警、二级预警和三级预警。
5.3针对不同的预警级别,制定相应的应急预案和处理措施,确保安全风险得到及时有效的控制和处理。
六、监测报告的编制和评估6.1按照一定的时间间隔编制监测报告,记录和总结监测数据的变化情况,评估大坝的安全状态。
大坝监测仪器施工方案(振弦渗压计)施工前的那个早晨,我站在大坝的岸边,望着波光粼粼的湖面,心中浮现出一幅施工的画面。
振弦渗压计的安装,对于这座大坝来说,至关重要。
我将用我十年的经验,为大家详细阐述这个施工方案。
一、项目背景这座大坝,承载着无数人的希望和期待,它的安全至关重要。
为了确保大坝的安全运行,我们需要对大坝进行实时监测,而振弦渗压计就是其中的关键设备。
它能够实时监测大坝内部的渗透压力,为我们的决策提供依据。
二、施工目标1.确保振弦渗压计的安装位置准确无误,满足监测需求。
2.保证振弦渗压计的安装质量,确保设备稳定运行。
3.提高监测数据的准确性,为我国大坝安全提供有力保障。
三、施工准备1.施工人员:选拔具有丰富经验的施工队伍,进行专业培训,确保施工质量。
2.施工材料:提前准备好振弦渗压计、电缆、支架等施工所需材料。
3.施工工具:准备好电钻、扳手、螺丝刀等施工工具。
四、施工步骤1.测量定位:根据设计图纸,确定振弦渗压计的安装位置。
使用测量仪器进行精确测量,确保位置准确无误。
2.钻孔安装:在测量定位的基础上,使用电钻进行钻孔,孔径要略大于振弦渗压计的直径。
孔深要满足设备安装要求。
3.安装支架:将支架固定在钻孔周围,确保支架牢固可靠。
支架的高度要满足振弦渗压计的安装要求。
4.安装振弦渗压计:将振弦渗压计插入孔内,调整位置,使其与支架紧密连接。
连接电缆,确保电缆线不缠绕、不打结。
5.固定电缆:使用电缆卡子将电缆固定在支架上,确保电缆线不受到外界影响。
6.调试设备:对振弦渗压计进行调试,确保设备运行正常。
检查电缆连接是否牢固,设备是否稳定。
7.数据采集:在设备运行正常后,进行数据采集。
将采集到的数据传输至监控中心,进行分析处理。
8.施工验收:在设备安装完成后,组织专家进行验收,确保施工质量。
五、施工注意事项1.施工过程中,要严格遵守操作规程,确保施工安全。
2.遇到特殊情况,要及时与项目负责人沟通,确保施工顺利进行。

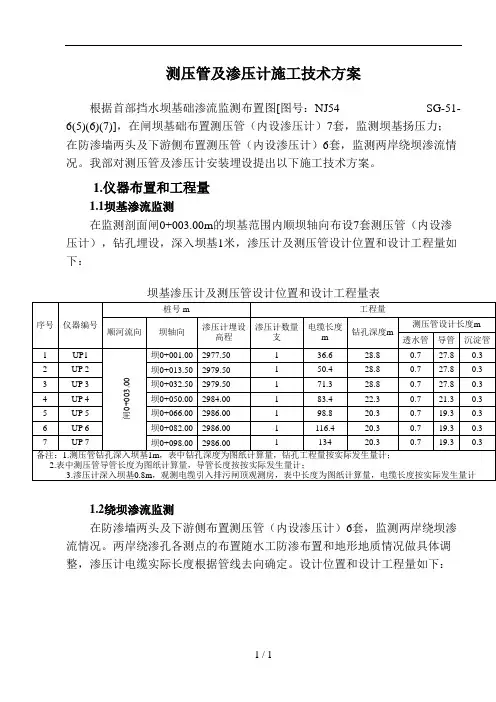

渗压计及测压管施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN测压管及渗压计施工技术方案根据首部挡水坝基础渗流监测布置图[图号:NJ54 SG-51-6(5)(6)(7)],在闸坝基础布置测压管(内设渗压计)7套,监测坝基扬压力;在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
我部对测压管及渗压计安装埋设提出以下施工技术方案。
1.仪器布置和工程量坝基渗流监测在监测剖面闸0+的坝基范围内顺坝轴向布设7套测压管(内设渗压计),钻孔埋设,深入坝基1米,渗压计及测压管设计位置和设计工程量如下:坝基渗压计及测压管设计位置和设计工程量表绕坝渗流监测在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
两岸绕渗孔各测点的布置随水工防渗布置和地形地质情况做具体调整,渗压计电缆实际长度根据管线去向确定。
设计位置和设计工程量如下:绕坝渗流测压管设计位置和设计工程量表2.仪器设备和材料性能参数测压管2.1.1进水管、导管和沉淀管进水管:φ50镀锌钢管,进水孔φ8mm,呈梅花型布置,水平方向沿管壁周长均匀布成6排;竖向孔距为50mm,每节钢管两端加工外丝扣;导管和沉淀管:φ50镀锌钢管、外箍接头、管顶盖和管底盖,每节钢管两端加工外丝扣。
2.1.2无纺土工布300g/m2,等效孔径095<,垂直渗透系数10-2cm/s。
2.1.3孔内回填料反滤料:干净砾石,粒径10~15mm。
沥青麻布:位于测压管建基面,用于封孔时隔离水泥浆。
水泥砂浆:C15水泥砂浆2.1.4测压管顶保护盒管帽:φ260mm带丝扣和止水垫圈管帽;管盖:φ50镀锌管堵头,带电缆穿线孔;渗压计生产厂家:南京达捷大坝安全技术发展公司;传感器类型:振弦式;型号规格:SXX-150;测量范围:;分辨率:%;读数仪表生产厂家:基康仪器(北京)有限公司;型号:BGK408;测量范围:400~4500Hz;温度测量范围:-30~70℃;分辨率:频率,温度℃;示值误差:<%。
测压管及渗压计施工技术方案根据首部挡水坝基础渗流监测布置图[图号:NJ54 SG-51-6(5)(6)(7)],在闸坝基础布置测压管(内设渗压计)7套,监测坝基扬压力;在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
我部对测压管及渗压计安装埋设提出以下施工技术方案。
1.仪器布置和工程量1.1坝基渗流监测在监测剖面闸0+003.00m的坝基范围内顺坝轴向布设7套测压管(内设渗压计),钻孔埋设,深入坝基1米,渗压计及测压管设计位置和设计工程量如下:坝基渗压计及测压管设计位置和设计工程量表1.2绕坝渗流监测在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
两岸绕渗孔各测点的布置随水工防渗布置和地形地质情况做具体调整,渗压计电缆实际长度根据管线去向确定。
设计位置和设计工程量如下:绕坝渗流测压管设计位置和设计工程量表2.仪器设备和材料性能参数2.1测压管2.1.1进水管、导管和沉淀管进水管:φ50镀锌钢管,进水孔φ8mm,呈梅花型布置,水平方向沿管壁周长均匀布成6排;竖向孔距为50mm,每节钢管两端加工外丝扣;导管和沉淀管:φ50镀锌钢管、外箍接头、管顶盖和管底盖,每节钢管两端加工外丝扣。
2.1.2无纺土工布300g/m2,等效孔径095<0.12mm,垂直渗透系数10-2cm/s。
2.1.3孔内回填料反滤料:干净砾石,粒径10~15mm。
沥青麻布:位于测压管建基面,用于封孔时隔离水泥浆。
水泥砂浆:C15水泥砂浆2.1.4测压管顶保护盒管帽:φ260mm带丝扣和止水垫圈管帽;管盖:φ50镀锌管堵头,带电缆穿线孔;2.2渗压计生产厂家:南京达捷大坝安全技术发展公司;传感器类型:振弦式;型号规格:SXX-150;测量范围:0.5MPa;分辨率:0.2%F.S;2.3读数仪表生产厂家:基康仪器(北京)有限公司;型号:BGK408;测量范围:400~4500Hz;温度测量范围:-30~70℃;分辨率:频率0.1Hz,温度 0.1℃;示值误差:<0.002%。
DIKGATLHONG DAM PROJECTCONTRACT NO.1:DAM AND ASSOCIATED WORKS AND ACCESS ROAD大坝监测仪器施工方案(振弦式渗压计)批准:审核:编制:SINOHYDRO CORPORATION LTD.November 18th 2008大坝监测仪器施工方案(振弦式渗压计)一、工程简介迪克戈洪大坝工程的观测项目主要有:水位及地下水位观测、坝体表面观测渗流观测、空隙水压力观测。
其主要观测仪器和设施如下:各种仪器将跟随工程的进展而进行安装,其中渗压计分为振弦渗压计和竖管渗压计,振弦渗压计具体分布部位和工程量见下表:二,供货商资料该工程的监测仪器供货商为基康北京公司,该公司的详细资料如下:Geokon INC. of USA has been the world leader in high-quality geotechnical instruments design and manufacturing since it was founded in 1979.Geoko Instruments(Beijing) co.,Ltd.was founded in 1998 as a wholly-owned enterprises of the Geokon Inc.,which specialized in desing, production and sale of security monitoring instruments and automatic monitoring and control systems, the integration projects and the technological consultation and services as well and “china Industrial production permit”Geokon instruments are divided into two large series of vibrating wires (vw) and Fiber Bragg Gratings (FBG),widely used for monitoting security and stability of hydraulic structures,tunnels,brdges,highways and other projects,such as stress,strain,displacement,load,pressure,temperature,tilt,settlement and data acquisition,etc.As a member of china dam security monitoring committee,Geokon Instruments (Beijing) Co.,Ltd. Is one of the most prestigious companies majored in hydropower project security monitoring and the largest supplier of water conservancy and hydropower security monitoring instruments in china.Geokon Beijing Co. Jiang xiaoqangUnit 1111 General Manager Tianchuang Science plaza Mr.G.J.LiNO.8 Caihefang Road Sales DirectorHaidian District Tel:+86-10-62698899 Beijing Fax:+86-10-62698866 100080 China /en三、施工计划根据安全监测的特点,坝内观测仪器,设备及观测等随坝体填筑施工的项目同步进行。
大坝监测仪器施工方案振弦渗压计1. 引言大坝是水利工程中重要的水源调节和生态保护设施,其安全性对水资源的保护和人民生命财产的安全至关重要。
大坝监测是确保大坝安全运行的重要环节之一,而监测仪器的施工方案对监测结果的准确性和可靠性有着至关重要的影响。
本文将详细介绍大坝监测仪器施工方案中振弦渗压计的相关内容。
2. 振弦渗压计简介振弦渗压计是一种广泛应用于大坝监测中的渗压测量仪器。
它通过测量渗流引起的土体振动频率来间接反映土体中的渗压情况。
振弦渗压计具有测量范围广、响应速度快、精度高等优点,因此被广泛应用于大坝渗压监测中。
3. 振弦渗压计的施工方案3.1 设备选型振弦渗压计的选型应根据实际情况进行选择,考虑以下因素: - 大坝高度和坝体结构类型 - 渗流水平和深度 - 监测要求和精度要求3.2 传感器安装振弦渗压计传感器的安装位置应根据大坝渗压分布情况和监测要求进行确定。
通常情况下,传感器应安装在大坝坝体或坝基关键位置,以保证监测结果的准确性。
安装包括以下步骤: 1. 清理安装点:确保安装点的表面干净,无杂物和泥土。
2.安装传感器:使用合适的工具将传感器固定在安装点上,并确保安装稳固。
3. 连接电缆:将传感器与数据采集系统连接,确保连接牢固且信号传输正常。
3.3 数据采集系统振弦渗压计的数据采集系统应具备稳定可靠的功能,能够实时采集传感器测量数据,并具备数据存储和传输功能。
在选择数据采集系统时,应考虑以下因素: -数据传输方式:选择合适的数据传输方式,如有线传输或无线传输。
- 数据存储容量:根据监测需求确定数据存储容量,以保证数据的完整性和连续性。
- 数据处理和分析功能:确保数据采集系统具备数据处理和分析的能力,以提供准确的监测结果和报告。
4. 施工注意事项在振弦渗压计的施工过程中,需注意以下事项: - 安全操作:施工人员应遵守相关安全操作规程,佩戴个人防护装备,确保施工的安全性。
- 施工质量控制:施工过程中需要严格按照相关施工规范进行操作,确保设备安装的质量和准确性。
大坝观测设施施工方案一、项目概述本项目旨在为大坝的安全稳定运行提供实时监测数据,以及进行大坝的结构分析和变形测量。
通过建立一套完善的大坝观测设施,可以及时发现大坝可能存在的问题,以便采取相应的措施进行修复和加固,确保大坝的安全运行。
二、施工目标1.建设一套完善的大坝观测设施,包括监测点的设置、传感器的安装、数据采集与处理系统的建设等。
2.建立可靠的监测体系,能够实时获取大坝的结构变化、渗流情况以及地质环境等数据。
3.提高大坝的安全运行水平,减少因大坝问题引起的灾害事故,保护人民财产安全。
三、施工方案1.确定监测点和传感器类型:根据大坝的重要结构部位、地质条件和水情等因素,选取适当的监测点和传感器类型。
监测点的布置应满足最大程度的监测准确性和全面性。
主要监测指标包括大坝的位移变化、应变情况、渗流流量等。
2.传感器的安装:根据确定的监测点安装相应的传感器。
传感器的安装应按照相关标准进行,保证传感器的稳定性和可靠性。
同时,为了方便日后的维护和更换,还需要进行相应的记录和标识。
3.数据采集与处理系统建设:建设一套完整的数据采集与处理系统,包括数据采集设备、数据传输设备、数据处理软件等。
采集设备应能满足大坝监测的需要,包括实时监测和定期抽取的数据。
数据采集设备和传感器之间的连接应采用可靠的传输线路,保证数据的准确性和实时性。
数据处理软件应能够及时处理和分析采集到的数据,并提供相应的报警功能。
4.建立数据管理系统:建立一套完善的数据管理系统,包括数据存储、备份和查询等功能。
数据存储应有备份措施,以防止数据丢失。
同时,为了方便数据的查询和分析,还应建立相应的数据库系统。
5.防雷和防水措施:为了保护设施的安全和稳定运行,需要采取一系列的防雷和防水措施。
包括安装避雷装置、防雷接地网等,以及防水措施,如密封装置、防水材料等。
6.安全管理和维护:在施工和日常运行中,均需要进行相应的安全管理和维护工作。
包括设施的定期检查和维护、设施人员的安全培训等。
大坝安全监测工程仪器安装埋设施工措施方案目标:确保大坝安全监测工程仪器的安装埋设过程安全,保证监测仪器的准确性和可靠性。
一、前期准备工作1.编制详细的施工方案和工艺流程,确定施工顺序和关键节点。
3.配备专业的工程人员和设备,进行现场勘测和土壤测试,确保施工过程中不会对坝体结构造成损害。
二、施工现场安全措施1.设置施工现场的安全警示标识,明确标识区域边界,提醒人员注意安全。
2.配备必要的安全设备,如安全帽、安全鞋、安全带等,并对施工人员进行安全培训。
3.在施工现场设置专人进行安全管理,督促施工人员按照安全操作规程进行施工。
4.按照规定组织施工现场巡查,及时发现和排除安全隐患。
三、仪器安装埋设措施1.根据工程设计图纸和规范要求,选择合适的安装位置和埋设深度,并确保埋设点的水平度符合要求。
2.使用合适的工具和设备进行仪器的安装和埋设,保证仪器固定牢固,防止因施工不当导致移位或损坏。
3.对仪器进行压力测试和质量检查,确保仪器的正常工作和准确度。
4.按照规定对仪器进行标定和校准,保证监测数据的准确性和可靠性。
5.在仪器周围设置防护装置,防止因外力作用引起的损坏,如设置防护罩或警示带。
四、施工后处理和维护1.清理现场垃圾和残留物,保持施工现场的整洁和安全。
2.制定仪器的日常维护计划,定期对仪器进行检查和维护,及时排除故障。
3.对仪器进行定期的校准和标定,确保监测数据的准确性和可靠性。
4.建立健全的维修台账,记录仪器的使用情况和维修记录,提高仪器的使用寿命。
总结:大坝安全监测工程仪器的安装埋设是确保大坝安全监测工作的基础,需要严格按照相关规范和要求进行施工。
在施工过程中要注重施工现场的安全措施和仪器的质量控制,以确保仪器的准确性和可靠性。
在施工后还要进行仪器的维护和校准工作,以保证大坝安全监测工程的顺利进行。
测压管及渗压计施工技术方案根据首部挡水坝基础渗流监测布置图[图号:NJ54 SG-51-6(5)(6)(7)],在闸坝基础布置测压管(内设渗压计)7套,监测坝基扬压力;在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
我部对测压管及渗压计安装埋设提出以下施工技术方案。
1.仪器布置和工程量1.1坝基渗流监测在监测剖面闸0+003.00m 的坝基范围内顺坝轴向布设7套测压管(内设渗压计),钻孔埋设,深入坝基1米,渗压计及测压管设计位置和设计工程量如下:坝基渗压计及测压管设计位置和设计工程量表1.2绕坝渗流监测在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
两岸绕渗孔各测点的布置随水工防渗布置和地形地质情况做具体调整,渗压计电缆实际长度根据管线去向确定。
设计位置和设计工程量如下:序号 仪器编号 桩号 m工程量 顺河流向坝轴向 渗压计埋设高程渗压计数量 支 电缆长度 m 钻孔深度m 测压管设计长度m 透水管 导管 沉淀管 1 UP1 闸0+003.00坝0+001.00 2977.50 1 36.6 28.8 0.7 27.8 0.3 2 UP 2坝0+013.50 2979.50 1 50.4 28.8 0.7 27.8 0.3 3 UP 3 坝0+032.50 2979.50 1 71.3 28.8 0.7 27.8 0.3 4 UP 4 坝0+050.00 2984.00 1 83.4 22.3 0.7 21.3 0.3 5 UP 5 坝0+066.00 2986.00 1 98.8 20.3 0.7 19.3 0.3 6UP 6坝0+082.00 2986.001116.420.30.719.30.37 UP 7 坝0+098.00 2986.001 134 20.3 0.7 19.3 0.3 备注:1.测压管钻孔深入坝基1m ,表中钻孔深度为图纸计算量,钻孔工程量按实际发生量计; 2.表中测压管导管长度为图纸计算量,导管长度按按实际发生量计;3.渗压计深入坝基0.8m ,观测电缆引入排污闸顶观测房,表中长度为图纸计算量,电缆长度按实际发生量计绕坝渗流测压管设计位置和设计工程量表2.仪器设备和材料性能参数2.1测压管2.1.1进水管、导管和沉淀管进水管:φ50镀锌钢管,进水孔φ8mm ,呈梅花型布置,水平方向沿管壁周长均匀布成6排;竖向孔距为50mm ,每节钢管两端加工外丝扣;导管和沉淀管:φ50镀锌钢管、外箍接头、管顶盖和管底盖,每节钢管两端加工外丝扣。
大坝安全监测工程仪器安装埋设施工措施方案一、前期准备1.明确安装位置:根据大坝的特点,确定安装仪器的最佳位置,包括但不限于大坝坝体、坝顶、土体边坡和地下水位监测点等。
2.制定布点计划:根据监测的目的和要求,制定布点计划,确定每个监测点的仪器类型和数量。
二、施工方案1.勘察施工地点:在施工前进行勘察,了解地质情况、土层厚度、地下水位等,以确定埋设仪器的深度和位置。
2.临时拆除设施:根据埋设仪器的位置,需要先拆除部分临时设施,如坝面临时工地或非必要的设备设施,以便进行埋设工作。
3.挖掘沟槽:根据仪器的尺寸和规格,在选定的监测点周围挖掘适当大小的沟槽,确保埋设仪器的稳定性。
4.埋设仪器:根据仪器的类型和监测要求,将仪器按照规定方法和顺序埋设至沟槽中,注意保护仪器的敏感部件,确保埋设质量。
5.管线布设:根据监测仪器的要求,布设相应的管线,如电缆、传感器线等,确保管线的完整性和安全性。
6.固定仪器:在埋设完仪器后,使用固定装置将仪器固定在沟槽中,以确保仪器的稳定性和安全性。
7.检测和测试:在安装完所有仪器后,对仪器进行测试和校准,确保其功能正常,数据准确可靠。
三、安全措施1.安全防护措施:在施工期间,工作人员必须佩戴符合要求的安全防护用具,如安全帽、安全眼镜、手套等,以保护个人安全。
2.平稳作业:在挖掘沟槽和埋设仪器过程中,保持作业平稳,并按照规定方法进行,避免对周围环境和设施造成不必要的影响。
3.沟槽排水:挖掘沟槽时,及时排水,避免因地下水位过高而影响施工进度和质量。
4.现场管理:设置工地围栏和警示标志,保护施工现场的安全,避免外来人员闯入施工区域,以防意外事故发生。
5.避免破坏:在拆除设施和挖掘沟槽时,注意避免对大坝周边的景观、植被以及其他设施造成破坏,尽量减少对环境的影响。
四、验收和监测1.验收报告:在仪器安装埋设完成后,进行验收,并编写验收报告,包括仪器的安装情况和质量鉴定结果等。
2.运行监测:根据大坝监测方案,定期对埋设的仪器进行运行监测,确保其正常工作,并及时处理故障和异常情况。
测压管及渗压计施工技术方案根据首部挡水坝基础渗流监测布置图[图号:NJ54 SG-51-6(5)(6)(7)],在闸坝基础布置测压管(内设渗压计)7套,监测坝基扬压力;在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
我部对测压管及渗压计安装埋设提出以下施工技术方案。
1.仪器布置和工程量1.1坝基渗流监测在监测剖面闸0+003.00m的坝基范围内顺坝轴向布设7套测压管(内设渗压计),钻孔埋设,深入坝基1米,渗压计及测压管设计位置和设计工程量如下:坝基渗压计及测压管设计位置和设计工程量表1.2绕坝渗流监测在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
两岸绕渗孔各测点的布置随水工防渗布置和地形地质情况做具体调整,渗压计电缆实际长度根据管线去向确定。
设计位置和设计工程量如下:绕坝渗流测压管设计位置和设计工程量表2.仪器设备和材料性能参数2.1测压管2.1.1进水管、导管和沉淀管进水管:φ50镀锌钢管,进水孔φ8mm,呈梅花型布置,水平方向沿管壁周长均匀布成6排;竖向孔距为50mm,每节钢管两端加工外丝扣;导管和沉淀管:φ50镀锌钢管、外箍接头、管顶盖和管底盖,每节钢管两端加工外丝扣。
2.1.2无纺土工布300g/m2,等效孔径095<0.12mm,垂直渗透系数10-2cm/s。
2.1.3孔内回填料反滤料:干净砾石,粒径10~15mm。
沥青麻布:位于测压管建基面,用于封孔时隔离水泥浆。
水泥砂浆:C15水泥砂浆2.1.4测压管顶保护盒管帽:φ260mm带丝扣和止水垫圈管帽;管盖:φ50镀锌管堵头,带电缆穿线孔;2.2渗压计生产厂家:南京达捷大坝安全技术发展公司;传感器类型:振弦式;型号规格:SXX-150;测量范围:0.5MPa;分辨率:0.2%F.S;2.3读数仪表生产厂家:基康仪器(北京)有限公司;型号:BGK408;测量范围:400~4500Hz;温度测量范围:-30~70℃;分辨率:频率0.1Hz,温度0.1℃;示值误差:<0.002%。

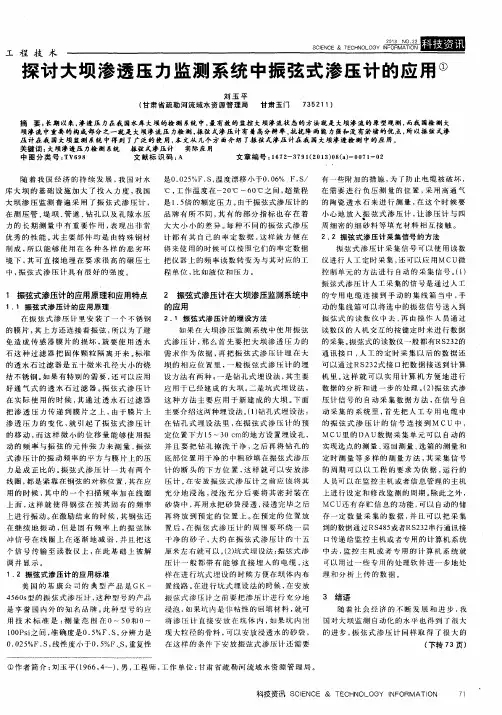

贵州省水城县万营水库大坝安全监测工程仪器设备安装埋设施工措施工程名称:贵州省水城县万营水库工程合同编号:承包人:四川华远建设工程有限公司水城县万营水库工程项目部项目经理:日期:2015 年12 月15 日工程名称:贵州省水城县万营水库安全监测工程审查校核编写目录1 工程概况 (1)2 编制依据 (2)3 监测工作内容 (2)4主要施工机械设备、施工人员计划 (3)4.1 主要施工机械设备计划表 (3)4.2 主要施工人员配置计划表 (3)5仪器设备采购、检验、及保管 (4)5.1 主要仪器设备选型 (4)5.2 仪器设备采购 (4)5.3电缆连接 (4)6仪器埋设安装 (4)6.1 仪器安装埋设总则 (4)6.2施工程序 (6)6.3大坝安全监测实施计划 (6)7施工期观测 (14)7.1 总则 (14)7.2变形观测 (16)7.3渗流、渗压观测 (16)7.4初始值确定 (16)7.5观测频率 (17)7.6观测读数及质量控制 (17)7.7巡视检查 (18)8 监测资料整理分析和反馈 (19)8.1 资料搜集 (19)8.2 资料整理分析 (17)8.3监测资料反馈 (18)9 安全监测工程质量控制体系 (19)9.1 安全监测工程施工依据 (19)9.2 质量管理方针 (19)9.3 质量管理目标 (20)9.4 质量控制内容 (20)9.5 质量保证体系 (20)9.6 质量保证措施 (21)10、安全、文明施工管理 (26)11环境保护措施 (23)12、施工进度计划 (24)附表1-91 工程概况万营水库位于珠江流域红水河水系北盘江的一级支流万营河上,隶属水城县新街乡马路、大元村。
水库坝址距水域县城约75KM,距新街乡驻地约lOKM乡村公路通往库区左岸炭山小学附近,交通较为方便。
万营水库工程任务是灌溉、乡镇供水,可向发耳乡提供灌溉水量205万m3,乡镇供水量185万m3。
万营水库正常蓄水位1575m,总库容为313万m3,正常蓄水位以下库容为252万m3,兴利库容221万m3,年可供灌溉水量205万m3(P=80%)、乡镇供水185万m3(P=95%)。
word文档整理分享1、适用范围及依据 (1)1.1适用范围 (1)1.2标准及依据 (1)2、测量原理及仪器结构 (1)2.1测量原理: (1)2.2仪器结构: (1)2.3型号、规格及技术指标 (1)3、安装埋设 (2)3.1验收与保管 (2)3.2仪器安装 (2)3.2.1 渗压计的安装埋设 (3)3.3 电缆安装 (9)3.3.1 仪器电缆接长 (9)3.3.2 电缆的接长 (9)4、数据读取与计算 (10)4.1 人工测量与计算 (10)4.1.1 仪器与振弦式仪器检测仪的连接 (10)4.1.2 数据读取与记录 (10)4.2 自动测量 (12)4.2.1 自动测量的计算 (12)5、注意事项 (12)6、安全与环保 (12)6.1安全施工 (12)6.2环境保护 (12)7、附件 (13)振弦式渗压计作业指导书1、适用范围及依据1.1适用范围振弦式渗压计适用于长期埋设在水工建筑物(地基或基岩)内部和其它混凝土建筑物及土体内部,长期观测建筑物或土体内部的渗透(孔隙)水压力,亦可用于观测水库水位的变化,并可同时测量埋设点的温度。
渗压计加安装配套附件可在测压管、管道、地基钻孔中使用。
1.2标准及依据DL/T 5178-2003 《混凝土大坝安全监测技术规范》SL 60-1994 《土石坝安全监测技术规范》GB/T13606-92 《岩土工程用钢弦式压力传感器国家标准》2、测量原理及仪器结构2.1测量原理:当被测水压荷载作用在渗压计上,将引起弹性膜片的变形,其变形带动振弦转变成振弦应力的变化,从而改变振弦的振动频率。
电磁线圈激振振弦并测量其振动频率,频率信号经电缆传输至读数装置,即可测出水荷载的压力值,同时可同步测出埋设点的温度值。
2.2仪器结构:振弦式渗压计由透水石、不锈钢感应膜片、密封壳体,信号传输电缆、振弦及激振电磁圈等组成。
2.3型号、规格及技术指标规格型号SXX-2 SXX-3.5 SXX-4 SXX-6 SXX-10 SXX-16 SXX-25尺寸最大外径D mm 30 30 30 30 30 30 30 参数长度Lmm 140 140 140 140 140 140 140 测量范围 KPa 0~200 0~350 0~400 0~600 0~1000 0~1600 0~2500最小读数 kKPa/F ≤0.11 ≤0.15 ≤0.20 ≤0.27 ≤0.45 ≤0.72 ≤1.13 性能参数温度测量范围℃0~+40 0~+40 0~+40 0~+40 0~+40 0~+40 0~+40 温度测量精度℃±0.5 ±0.5 ±0.5 ±0.5 ±0.5 ±0.5 ±0.5温度修正系数b KPa/℃≈0.8 ≈0.8 ≈0.6 ≈0.6 ≈0.6 ≈0.6 ≈0.6 绝缘电阻 MΩ≥50 ≥50 ≥50 ≥50 ≥50 ≥50 ≥50 3、安装埋设3.1验收与保管1.用户开箱验收仪器,应先检查仪器的数量(包括附件)及出厂检验合格证是否与装箱清单相符。
测压管及渗压计施工技术方案根据首部挡水坝基础渗流监测布置图[图号:NJ54 SG—51—6(5)(6)(7)],在闸坝基础布置测压管(内设渗压计)7套,监测坝基扬压力;在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
我部对测压管及渗压计安装埋设提出以下施工技术方案。
1。
仪器布置和工程量1.1坝基渗流监测在监测剖面闸0+003。
00m的坝基范围内顺坝轴向布设7套测压管(内设渗压计),钻孔埋设,深入坝基1米,渗压计及测压管设计位置和设计工程量如下:坝基渗压计及测压管设计位置和设计工程量表1。
2绕坝渗流监测在防渗墙两头及下游侧布置测压管(内设渗压计)6套,监测两岸绕坝渗流情况。
两岸绕渗孔各测点的布置随水工防渗布置和地形地质情况做具体调整,渗压计电缆实际长度根据管线去向确定。
设计位置和设计工程量如下:绕坝渗流测压管设计位置和设计工程量表2。
仪器设备和材料性能参数2。
1测压管2.1。
1进水管、导管和沉淀管进水管:φ50镀锌钢管,进水孔φ8mm,呈梅花型布置,水平方向沿管壁周长均匀布成6排;竖向孔距为50mm,每节钢管两端加工外丝扣;导管和沉淀管:φ50镀锌钢管、外箍接头、管顶盖和管底盖,每节钢管两端加工外丝扣。
2.1。
2无纺土工布300g/m2,等效孔径095<0。
12mm,垂直渗透系数10—2cm/s。
2.1.3孔内回填料反滤料:干净砾石,粒径10~15mm。
沥青麻布:位于测压管建基面,用于封孔时隔离水泥浆。
水泥砂浆:C15水泥砂浆2.1。
4测压管顶保护盒管帽:φ260mm带丝扣和止水垫圈管帽;管盖:φ50镀锌管堵头,带电缆穿线孔;2。
2渗压计生产厂家:南京达捷大坝安全技术发展公司;传感器类型:振弦式;型号规格:SXX—150;测量范围:0。
5MPa;分辨率:0.2%F。
S;2。
3读数仪表生产厂家:基康仪器(北京)有限公司;型号:BGK408;测量范围:400~4500Hz;温度测量范围:—30~70℃;分辨率:频率0.1Hz,温度0.1℃;示值误差:<0.002%。
目录一、概述 (1)二、工作范围及内容 (1)三、项目组织机构及人员配备 (1)3.1项目组织机构 (1)3.2现场人员安排 (3)四、质量控制指标 (3)4.1监测设备种类型号及技术指标 (3)4.2监测周期与频率 (5)4.3监测控制值与警戒值 (6)五、施工方法 (6)5.1变形监测 (7)5.2渗流监测 (10)5.3应力应变监测 (12)5.4巡视检查 (14)5.5现场设施的保护、防护 (15)5.6信息化施工与信息反馈 (16)5.7自动化系统 (17)5.8应急处理 (20)六、质量保证措施 (21)6.1 质量控制措施 (21)6.2 监测注意事项 (23)七、仪器设备的检查与交货验收 (24)7.1 仪器进场的检验 (24)7.2 仪器设备埋设安装质量的检查 (24)7.3完工验收及移交 (25)一、概述xx大坝工程是一座以城市供水为主的供水工程。
水库位于xxx。
水库总库容1790万m3,兴利库容1040万m3,正常蓄水位1092.7m,设计洪水位1096.38m,校核洪水位1098.52m,是一座年调节水库。
枢纽主要建筑物包括碾压混凝土重力坝(含溢流表孔、泄洪冲沙中孔)、取水建筑物及输水管线等,次要建筑物主要包括上坝公路及交通洞等。
二、工作范围及内容安全监测实施的区域和范围主要在大坝坝体、坝体内部廊道、大坝左右岸及水库库面等。
具体工作内容为大坝及其基础安全监测仪器设备采购检验、率定、埋设安装(含相关土建)、施工期和移交前观测、维护及观测资料整理。
主要包括变形监测、渗流监测、应力应变监测、自动化系统等监测项目。
主要监测仪器及设备:(1)变形监测①位移标点(水平位移、竖向位移);②基点(水平位移、竖向位移之工作基点、校核基点);③竖直传高仪;④多点位移计;⑤钻孔测斜仪;⑥水准仪;⑦全站仪;⑧测缝计;⑨频率读数仪。
(2)渗流监测①测压管;②渗压计;③量水堰计;④电测水位计。
(3)应力应变监测①应变计;②无应力计;③温度计。
DIKGATLHONG DAM PROJECT
CONTRACT NO.1:
DAM AND ASSOCIATED WORKS AND ACCESS ROAD
大坝监测仪器施工方案
(振弦式渗压计)
批准:
审核:
编制:
SINOHYDRO CORPORATION LTD.
November 18th 2008
大坝监测仪器施工方案
(振弦式渗压计)
一、工程简介
迪克戈洪大坝工程的观测项目主要有:水位及地下水位观测、坝体表面观测渗流观测、空隙水压力观测。
其主要观测仪器和设施如下:
各种仪器将跟随工程的进展而进行安装,其中渗压计分为振弦渗压计和竖管渗压计,振弦渗压计具体分布部位和工程量见下表:
二,供货商资料
该工程的监测仪器供货商为基康北京公司,该公司的详细资料如下:
Geokon INC. of USA has been the world leader in high-quality geotechnical instruments design and manufacturing since it was founded in 1979.Geoko Instruments(Beijing) co.,Ltd.was founded in 1998 as a wholly-owned enterprises of the Geokon Inc.,which specialized in desing, production and sale of security monitoring instruments and automatic monitoring and control systems, the integration projects and the technological consultation and services as well and “china Industrial production permit”
Geokon instruments are divided into two large series of vibrating wires (vw) and Fiber Bragg Gratings (FBG),widely used for monitoting security and stability of hydraulic structures,tunnels,brdges,highways and other projects,such as stress,strain,displacement,load,pressure,temperature,tilt,settlement and data acquisition,etc.
As a member of china dam security monitoring committee,Geokon Instruments (Beijing) Co.,Ltd. Is one of the most prestigious companies majored in hydropower project security monitoring and the largest supplier of water conservancy and hydropower security monitoring instruments in china.
Geokon Beijing Co. Jiang xiaoqang
Unit 1111 General Manager Tianchuang Science plaza Mr.G.J.Li
NO.8 Caihefang Road Sales Director
Haidian District Tel:+86-10-62698899 Beijing Fax:+86-10-62698866 100080
China /en
三、施工计划
根据安全监测的特点,坝内观测仪器,设备及观测等随坝体填筑施工的项目同步进行。
根据总体计划安排,CH3+650和CH3+450断面EL864.00以下的振弦渗压计在2009年9月29日
以前完成安装;CH3+850断面EL864.00以下的振弦渗压计在2009年7月15日以前完成安装;CH2+800断面的渗压计在2010年5月31日以前完成安装.
四、GK-4500振弦式渗压计安装方法
1、基础渗压计安装
现场安装前将率定合格的渗压计浸泡在净水中以排出感应端的空气,然后用纱布、细砂将渗压计感应端包裹并浸入水中达到饱和状态以备安装。
测量放点,进行钻孔,孔径为φ100,钻孔深度为渗压计预定位置以下15~30cm,并对钻孔进行清洗。
孔底部用干净的细沙填充至渗压计端头以下15cm的位置,即可放入渗压计,在放入之前先将渗压计封装在一个沙袋里,保持干净,然后放入,并在电缆上做好标记,待仪器就位后环绕周围填充干净的砂子,填充高度在渗压计以上15cm。
采集区砂子回填后对孔进行密封,具体做法是先填充500mm厚的膨胀土,然后在用水泥浆填至孔口位置。
孔密封后渗压计电缆周边回填粒径最大不超过5mm的1A料,并掺入10%的膨胀土(体积比),回填高度为300mm至电缆沟底部,渗压计电缆从电缆沟水平引出。
2、坝体渗压计安装
测量放点,开挖仪器坑(宽×高=800×900),在坑底回填一层30cm厚的过滤料,再回填一层10cm厚干净饱和的中粗砂,仪器安装就位后,回填20cm厚干净饱和的中粗砂,然后在回
填30cm的中粗纱至坑口,并人工夯实;并读取初始值。
具体做法见下图。
3、电缆施工
电缆铺设程序
测量放线→电缆沟开挖→电缆铺设→回填该区域填料→人工夯实
电缆沟开挖:施工前在测量放线的开挖区边线处按仪器的位置,对观测电缆进行编号,根据设计图纸,根据回填区域的不同,共分为三种,具体见设计图纸58016-1602,在大坝每个仪器安装断面电缆沟固定位置设置Bentonite Cutoff,具体位置见设计图纸58016-1600和58016-1602,电缆沟开挖采用人工开挖。
电缆安装:电缆在电缆沟内水平引设时,应呈“S”型布设,处于自然松驰状态。
电缆安装高程为沟底向上75mm位置。
电缆沟回填:电缆上下各75mm高度内回填该区域的粒径不大于100mm的回填料。
电缆沟回填采用人工回填,回填人工逐层夯实至基础面。
五、施工期仪器监测
仪器安装前,应测读一次。
安装埋设后,立即读取初始读数,15分钟读取一次,至少三次;安装后的14天内,每天测读一次。
出现异常现象时,应按工程师的指示加密观测次数。
六、安装时间和土建施工进度的协调
由于仪器的埋设过程中经常出现与施工进度相冲突的情况,这样就必须在埋设过程中与施工方进行必要的协调。
在保证埋设质量的前提下,应该尽量避免影响施工单位的施工,应该不因为埋设仪器而耽误工期。
与施工方进行必要的沟通,避免因为施工不当而造成仪器、电缆的损坏。
七、仪器安装注意事项
(1)电缆敷设过程中,要保护好电缆头和编号标志,防止浸水或受潮;应经常检测电缆和仪
器的状态及绝缘情况,并进行记录和说明;
(2)电缆敷设时,应加注标识,注意保护,选好临时观测位置,观测电缆的保护要有切实可靠的措施;
(3)在电缆走线的线路上,应设置警告标志。
尤其是暗埋线,应对暗埋线位置和范围设置明显标志。
(4)仪器在出厂时有厂家编号,使用者根据设计图纸上仪器的监测断面、控制坐标、仪器型号等统一编号,称为设计编号。
在埋设前必须让设计编号与厂家编号相对应,这样就要求每支仪器设备都要建立自己的档案卡,以免发生混乱。
施工期间,在所有仪器电缆上每隔20米加上一个耐久的标签,标签上应注有仪器的编号及类型。
特别是在观测端要加两个这样的标签,以保证能根据标签来识别不同的仪器,以免给资料整理工作带来不必要的麻烦。
八、仪器安装埋设流程
迪克戈洪大坝安全监测仪器安装埋设工作流程。
