津建安-施-27 扣件式钢管脚手架验收表

编号:×××
填表说明:
1、扣件式钢管脚手架验收阶段为:基础完工后及脚手架搭设前;作业层上施加荷载前;每搭设完6m~8m高度(或一个施工作业层)后;达到设计高度后;遇有六级强风及以上风或大雨后,冻结地区解冻后;停用超过一个月。
应填写扣件式钢管脚手架验收表津建安-施-27。
2、验收结果应按照现场脚手架实际进行验收,用文字和数据表示,脚手架验收过程中发现隐患问题,应在验收结果内反应出来,并在验收结论内填写不具备使用功能,并下达隐患整改通知单要求整改合格完毕后,重新填写验收结果全部合格的内容。
3、验收按实际发生进行,例如,验收阶段为基础完工后及脚手架搭设前的,验收内容为验收项目序号1搭拆相关技术资料和2立杆基础的内容,其他项目在验收结果内画斜杠,代表缺项。
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
现场脚手架钢管质量验收记录
一、前言
为确保施工安全和施工质量,对现场脚手架钢管进行了质量验收,本文档对验收结果进行记录和,以备后续工作参考。
二、验收标准
1.钢管的尺寸、壁厚、重量符合设计要求;
2.钢管的表面无明显裂纹、划痕、凹痕和凸起;
3.钢管的外表面无麻点、坑洞、腐蚀和锈蚀;
4.钢管的表面渗透、外观质量符合国家标准。
三、验收过程
1. 验收时间
本次验收于2021年6月15日上午8:00进行。
2. 参与人员
•验收人员:XXX、XXX、XXX;
•供货方代表:XXX;
•监理方代表:XXX。
3. 验收方法
•对每一根钢管进行测量、目视、手摸、表面质量检查和渗透检测等方式进行全面检查;
•对不合格的钢管进行标识并通知供货方及时更换。
4. 验收结果
•钢管数量:200根;
•合格数量:198根;
•不合格数量:2根;
•不合格原因:外表面有轻微锈蚀。
5. 处理措施
•对不合格钢管进行标识,并通知供货方及时更换;
•确认符合标准的钢管合格后,对验收结果进行记录并随时更新。
四、
通过本次脚手架钢管的质量验收,充分保证了工程的顺利进行和工程质量的高标准。
全体参与人员应严格依照验收标准进行工作,加强对施工安全质量的监管,确保施工顺利、安全、高质量的进行。

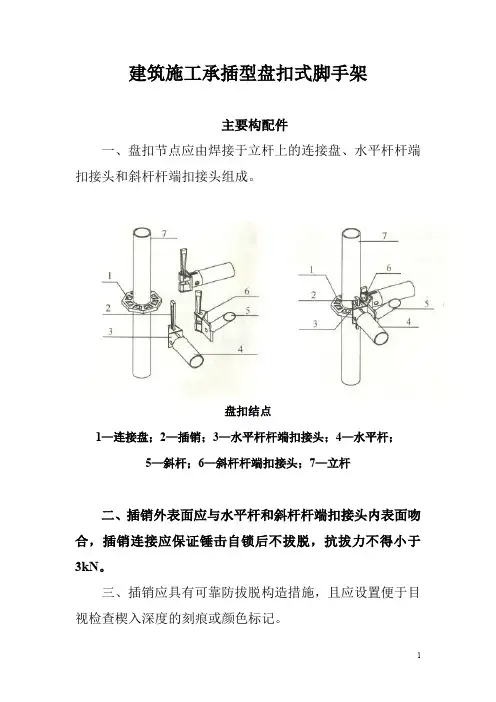

建筑施工承插型盘扣式脚手架主要构配件一、盘扣节点应由焊接于立杆上的连接盘、水平杆杆端扣接头和斜杆杆端扣接头组成。
盘扣结点1—连接盘;2—插销;3—水平杆杆端扣接头;4—水平杆;5—斜杆;6—斜杆杆端扣接头;7—立杆二、插销外表面应与水平杆和斜杆杆端扣接头内表面吻合,插销连接应保证锤击自锁后不拔脱,抗拔力不得小于3kN。
三、插销应具有可靠防拔脱构造措施,且应设置便于目视检查楔入深度的刻痕或颜色标记。
四、立杆盘扣节点间距宜按0. 5m模数设置;横杆长度宜按0. 3m模数设置。
材料要求一、承插型盘扣式钢管支架的构配件除有特殊要求外,其材质应符合现行国家标准《低合金高强度结构钢》GB/T 1591、《碳素结构钢》GB/T700以及《一般工程用铸造碳钢件》GB/T11352的规定。
承插型盘扣式钢管支架主要构配件材质二、连接盘、扣接头、插销以及可调螺母的调节手柄采用碳素铸钢制造时,其材料机械性能不得低于现行国家标准《一般工程用铸造碳钢件》GB/T 11352中牌号为ZG 230 - 450的屈服强度、抗拉强度、延伸率的要求。
制作质量要求一、杆件焊接制作应在专用工艺装备上进行,各焊接部位应牢固可靠。
焊丝宜采用符合现行国家标准中,气体保护电弧焊用碳钢、低合金钢焊丝的要求,有效焊缝高度不应小于3. 5mm。
二、铸钢或钢板热锻制作的连接盘的厚度不应小于8mm,允许尺寸偏差应为±0.5mm;钢板冲压制作的连接盘厚度不应小于l0mm,允许尺寸偏差应为±0.5mm。
三、铸钢制作的杆端扣接头应与立杆钢管外表面形成良好的弧面接触,并应有不小于500平方毫米的接触面积。
四、楔形插销的斜度应确保楔形插销楔入连接盘后能自锁。
铸钢、钢板热锻或钢板冲压制作的插销厚度不应小于8mm,允许尺寸偏差应为±0.lmm。
五、立杆连接套管可采用铸钢套管或无缝钢管套管。
采用铸钢套管形式的立杆连接套长度不应小于90mm,可插入长度不应小于75mm;采用无缝钢管套管形式的立杆连接套长度不应小于160mm,可插入长度不应小于110mm。
脚手架验收记录
一、验收前准备工作
1.1 人员准备
验收人员应包括建造师和安全工程师。
1.2 环境准备
验收时间应选择在光线好、天气晴朗、没有风、没有人员活动的时间段,以保证验收的准确性。
1.3 验收工具准备
验收工具应包括钢尺、手电筒、激光等,以便对搭建情况进行全面的检查。
二、验收内容
2.1 质量验收
对搭建材料进行检查,所有材料应符合国家标准并且符合建筑施工规范要求。
同时,对搭建的脚手架进行全面检查,确保搭建牢固、平整、无歪斜倾斜。
2.2 安全验收
对脚手架的立杆、横杆、斜杆、连接件、踏板和悬挂安全保护装置进行检查。
脚手架上应设置易操作的登高和下降设施。
2.3 环境验收
对脚手架周边的环境进行检查评估,要求脚手架周围安全通畅,出入口设置合理,没有垃圾和杂物。
2.4 管理验收
对脚手架建设的图纸、方案、施工技术措施、资料手续、安全生产控制、监理报告和验收记录进行查看,核对是否符合要求。
三、验收结果
根据上述验收内容,针对脚手架的质量、安全、环境以及管理等方面进行全面评估,并出具验收评估报告。
如发现问题或隐患,在验收报告中明确写明并提出整改要求。
四、验收后工作
根据验收报告对存在的问题和隐患进行整改并记录,已整改完成的问题在验收记录上加以注明,并进行再次验收。
如再次验收合格,方可进行后续施工工作。
同时,验收报告应加盖监理、建设单位和承建单位的章和签字。
五、
脚手架作为建筑施工作业平台的重要组成部分,发挥着极为重要的作用。
脚手架建设的验收评估工作是确保建筑施工安全和质量的重要一环,必须高度重视。
落地式脚手架搭设验收记录表工程名称部位: 安装单位:

扣件式钢管脚手架验收记录表工程名称部位:安装单位:
悬挑式脚手架验收记录表
工程名称部位:安装单位:施工单位: 监理单位:
高处作业吊篮验收记录表(手动与电动)
工程名称部位:安装单位:
施工单位: 监理单位:
门式钢管脚手架验收记录表
工程名称部位:安装单位:施工单位:监理单位:
安全防护措施搭设验收记录表
工程名称部位:安装单位:
施工单位:监理单位:
横板支撑系统验收记录表工程名称部位: 安装单位:
井架与龙门架搭设验收记录表
工程名称部位:安装单位:
施工单位:监理单位:
上回转塔式起重机安装(加节)验收记录表使用单位: 设备所属单位:
下回转塔式起重机安装验收纪录表
使用单位:设备所属单位:
工程名称:安装单位:
(续表)
施工升降机安装(加节)验收记录表工程名称部位: 安装单位:
落地操作平台搭设验收记录表工程名称:安装单位:
卸料平台安装验收记录表
注:1、悬挂式钢平台,每移位一次须重新验收;
2、、悬挂式钢平台不宜过大,应控制其面积。
临时用电验收记录表
注:验收栏目内有数据的,必须在验收栏内填写实测数据,无数据用文字说明。
塔式起重机安装验收表表(九)-9
表(九)-9续表。
脚手架工程验收资料记录脚手架验收记录施工单位:工程名称:日期:专职安全生产管理人员(章):扣件式钢管落地脚手架搭设验收表施工单位:工程名称:已搭设高度:资料检查:检查脚手架搭设是否与专项施工方案编制内容及要求相符。
验算专项方案结果。
审核方案是否经施工总承包单位技术负责人、XXX。
H>50m时,需有专家论证意见。
安全技术交底符合要求。
特种作业人员持证上岗情况。
现场检查:基础平整、夯实、有排水措施。
立杆基础应设置底座、垫板。
有纵、横向扫地杆,按纵上、横下设置在立杆上,纵向扫地杆距立杆底端不大于200mm处连续设置。
立杆除顶层顶部外不得采用搭接。
杆件连接:剪刀撑搭接长度不小于1m,不少于3个扣件固定,各杆件伸出扣件大于100mm,对接扣件交错布置,拧紧扭力矩40~65N·m。
刚性连接,H≥24m二步三跨,H<24m 三步三跨。
连墙件应从架体底层第一步纵向水平杆处开始设置或采取其他可靠措施固定。
作业层满铺脚手板。
作业层脚手板下应采用安全平网兜底,以下每隔10m应用安全平网封闭。
架体封闭作业层1.2m处设上栏杆,中栏杆居中设置,挡脚板≥180mm。
作业层里排架体与建筑物楼板之间>15cm应采用脚手板或安全平网封闭。
架体稳定:H≤24m,剪刀撑两端设置且净间距≤15m;H >24m,剪刀撑全高全长连续设置,剪刀撑拐角及中间每隔6跨距设置之字型横向斜撑,剪刀撑宽度不小于4跨且不应小于6米,斜杆与地面倾角应在45º~60º之间,架体高宽比不易大于2.模板支架、缆风绳、泵送混凝土的输送管等,不得固定在脚手架上。
卸料平台自成受力系统,不得与脚手架连接。
横向水平杆在立杆与纵向水平杆交点处必须设置,并且无缺漏。
作业层按铺设脚手板需要增加设置横向水平杆。
扣件有复试检测报告,应采用外径48.3±0.5 mm,壁厚3.6±0.36mm的钢管,无弯曲、裂纹、压扁、锈蚀,扣件不脆裂,扭力矩40~65N·m。
