道路绿化移植及养护技术方案
- 格式:docx
- 大小:17.93 KB
- 文档页数:5
城市道路绿化施工技术方案(一)绿化施工1、绿化地平整、清理(1)、将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。
(2)、平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%—3.0%之间以利排水。
(3)、所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将将地面水引至市政排水管井。
(4)、绿地地形处理除满足景观要求外,还考虑将地面水最终集水至市政工程管网排走。
2、种植土和下基肥(1)、种植土的土质要求为PH值为5.5—7.5的壤土,疏松、不含建筑和生活垃圾。
(2)、种植土深度要求为:草地大于30CM;花灌木要求大于50CM;乔木则要求在种植土球周围有大于80CM的合格土层。
(3)、种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管、液体、气体的上下贯通。
(4)、基肥会选用堆沤蘑菇肥(为蘑菇生产厂生产蘑菇后的种植基质废料掺入3—5%的过磷酸钙堆沤、充分沤熟后的基肥),用量为:草地每平方米10KG;花木花坛每平方米20KG。
乔木土球φ50—60的为20KG—25KG,φ70—80的为30KG—40KG。
(5)、地被在施肥后应进行一次20—30M深的耕翻,将肥与土充分混匀,做到肥土霜融,起到既提高土壤养分,又使土壤疏松、通气良好。
乔木、灌木机时应在种植前在穴边将肥土混匀,依次放入穴底和种植池。
3、掘苗起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。
为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。
起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。
土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。
土球高度一般可比宽度少-10CM。
为了减少树苗水分蒸腾,提高移栽成活率,掘苗后,装车前应进行粗落修剪。
4、定点放线(1)、在苗木栽前应严格按照设计图纸和图纸会审纪要进行定点放线。
道路绿化养护方案绿化养护___道路绿化养护的探讨论文摘要。
城市道路绿化对改善道路生态环境,保证行车安全,美化道路景观,有着重要的作用。
而道路环境的特殊性又影响着道路绿化苗木的成活、生长、成型以及保存,本论文根据本人多年对___城市道路养护管理的实践和体会,提出一些针对___城市道路绿化养护管理的方法和措施,以期通过总结经验,能够对以后的城市道路养护管理工作起到指导的作用。
关键词:城市道路行道树养护管理一、前言城市道路绿化是___园林绿化的主要组成部分,能够分割汽车与汽车、自行车、行人,能防止眩光,诱导视线,和起到遮荫等多种功能,通过多年来几代园林工作者的辛勤劳动,目前___市的城市道路绿化的整体景观效果已经凸现出来,例如___的二三环,以及四五环已成为几条绿色的项链,装点着___。
但是,大面积的城市道路绿化给养护管理工作带来了新的课题,养护管理好现有的城市道路景观环境,任重而道远,与城市道路绿化工程施工有着同等重要的意义。
由于___地区的气候条件和道路绿化环境的特殊性,通过本人多年的实践,对城市道路的养护管理工作,提出了一些建议和方法。
二、城市道路绿化中存在的主要问题(一)城市道路绿化环境的特殊性:城市道路绿化苗木的种植环境主要是中央分割带和行道树,其特点是:土质坚硬、杂质多、土壤污染严重、种植面积相对较小等特点;行道树的种植成排成行,树种较为单一,易受气温和湿度的影响,易发生病虫害。
(二)城市道路绿化作业环境的安全问题:由于城市道路绿化管理作业的场所主要是中央分割带和路基两侧的绿化带,作业人员的安全问题尤为突出。
(三)融雪剂对城市道路绿化的影响问题:每年冬季的融雪剂是造成行道树大量死亡的一大杀手。
通过对融雪剂对行道树影响的调查,每年至少几千株植物失去生命。
例如长安街沿线、西外大街、二三环等部分路段中心隔离带和分车带绿篱,每年都出现不同程度的干枝、死亡现象。
特别是今年___月道路两侧树池危害严重,造成大量的多年生大树出现干枯的现象,绿篱明显出现干枝、死亡。
道路绿化养护方案范本一、前言随着城市化进程的不断推进,道路绿化的重要性越来越受到人们的关注。
道路绿化不仅可以美化城市环境,提升市民的居住体验,还可以改善空气质量,增加生态功能。
为了有效地养护道路绿化,提高其生态效益和环境价值,制定一套科学合理的养护方案是非常必要的。
本文旨在提供一份____年道路绿化养护方案范文,以供参考。
二、养护目标1. 提高道路绿化带的生态功能,增加城市生态系统的稳定性。
2. 保持道路绿化的美观性,提升市民的居住体验。
3. 提高道路绿化的环境效益,改善空气质量,减少城市热岛效应。
三、养护内容1. 植物种植养护a) 按照对城市环境的适应性选取适合的植物种类。
b) 配置合理的植物植栽密度,保证道路绿化带的整体绿化效果。
c) 定期对植物进行修剪和修整,保持植物的良好生长状态。
d) 注意对植物进行病虫害防治工作,确保道路绿化带的健康生长。
2. 灌溉养护a) 建立灌溉系统,确保道路绿化带的水分供给。
b) 根据植物的需水情况,合理安排灌溉的频率和用水量。
c) 定期检查灌溉设施的运行情况,及时修复和更换破损部分。
d) 根据季节性气候变化,调整灌溉方案。
3. 土壤养护a) 定期对道路绿化带的土壤进行检测和分析,了解其肥力和营养状况。
b) 根据土壤检测结果,合理配制土壤改良剂和有机肥料,改善土壤的肥力和保水能力。
c) 定期对土壤进行松土和翻耕,改善土壤结构,促进根系生长。
d) 防止道路绿化带的土壤退化和污染,禁止乱倒垃圾和污水。
4.除草养护a) 定期对道路绿化带进行除草作业,防止杂草滋生。
b) 使用环保无害的除草剂,避免对环境和植物造成污染和损害。
c) 开展宣传教育活动,提高市民对道路绿化的认识和重视,减少乱扔垃圾和破坏植物的行为。
5.垃圾清理养护a) 定期对道路绿化带进行垃圾清理工作,保持整洁和美观。
b) 增加垃圾桶和垃圾分类设施,引导市民养成良好的垃圾处理习惯。
c) 打造环保社区,鼓励市民参与垃圾清理和环境保护活动,增强环保意识。

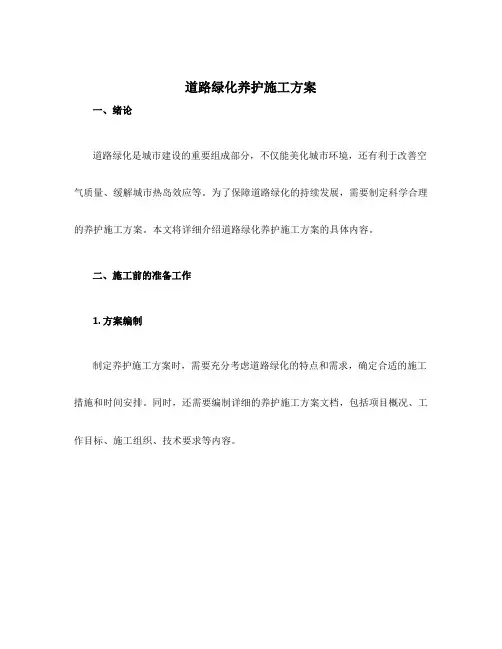

道路绿化养护施工方案一、绪论道路绿化是城市建设的重要组成部分,不仅能美化城市环境,还有利于改善空气质量、缓解城市热岛效应等。
为了保障道路绿化的持续发展,需要制定科学合理的养护施工方案。
本文将详细介绍道路绿化养护施工方案的具体内容。
二、施工前的准备工作1. 方案编制制定养护施工方案时,需要充分考虑道路绿化的特点和需求,确定合适的施工措施和时间安排。
同时,还需要编制详细的养护施工方案文档,包括项目概况、工作目标、施工组织、技术要求等内容。
2. 资料收集在施工前,需要对道路绿化区域进行勘测,了解土壤质量、水源情况、植物生长环境等基本情况,并收集相关的土壤、水质和植物材料的检测报告,为后续施工提供依据。
3. 材料准备根据养护施工方案的要求,准备好相应的材料和设备,如植物苗木、土壤改良剂、灌溉设备等。
三、施工过程1. 土壤改良根据土壤检测报告的结果,对道路绿化区域的土壤进行改良。
常见的土壤改良方式包括施加有机肥料、调节土壤pH值和改善土壤结构等。
2. 植物选择和配置根据养护施工方案要求和当地气候条件,选择适应当地环境的植物品种,并根据设计要求进行合理的配置。
考虑到道路绿化的美观性和生态功能,可以选择多种不同类型的植物进行组合搭配。
3. 播种或移植根据植物的生长特点和施工要求,选择适合的播种或移植方式。
在播种或移植过程中,要注意保护植物根系,并合理安排植物之间的距离,以确保它们能够充分生长发育。
4. 灌溉和施肥在植物栽种后,及时进行灌溉和施肥工作。
灌溉要根据植物的生长需水量和土壤湿度进行合理安排,避免过度浇水或缺水。
施肥要根据植物的需求,选择合适的有机或无机肥料,并按时进行施肥,以保证植物的养分供应。
5. 病虫害防治定期对道路绿化区域进行病虫害防治工作,发现病虫害时及时采取相应的防治措施,避免病虫害对植物生长造成损害。
6. 修剪和修整植物生长过程中,需定期进行修剪和修整。
修剪要根据植物的生长特点,保持植物的整体形态和绿化效果。

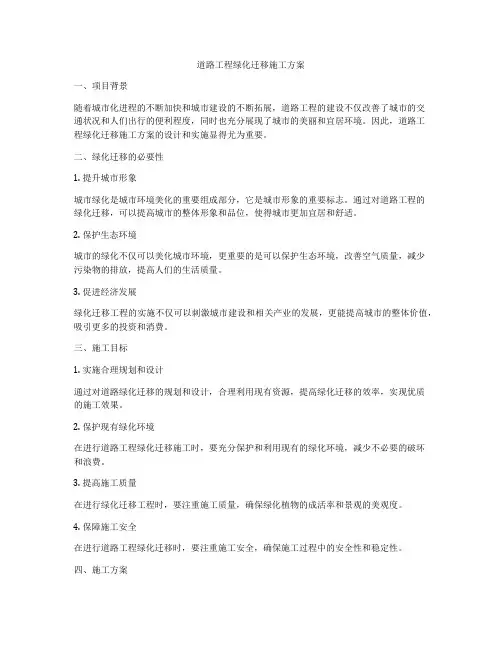

道路工程绿化迁移施工方案一、项目背景随着城市化进程的不断加快和城市建设的不断拓展,道路工程的建设不仅改善了城市的交通状况和人们出行的便利程度,同时也充分展现了城市的美丽和宜居环境。
因此,道路工程绿化迁移施工方案的设计和实施显得尤为重要。
二、绿化迁移的必要性1. 提升城市形象城市绿化是城市环境美化的重要组成部分,它是城市形象的重要标志。
通过对道路工程的绿化迁移,可以提高城市的整体形象和品位,使得城市更加宜居和舒适。
2. 保护生态环境城市的绿化不仅可以美化城市环境,更重要的是可以保护生态环境,改善空气质量,减少污染物的排放,提高人们的生活质量。
3. 促进经济发展绿化迁移工程的实施不仅可以刺激城市建设和相关产业的发展,更能提高城市的整体价值,吸引更多的投资和消费。
三、施工目标1. 实施合理规划和设计通过对道路绿化迁移的规划和设计,合理利用现有资源,提高绿化迁移的效率,实现优质的施工效果。
2. 保护现有绿化环境在进行道路工程绿化迁移施工时,要充分保护和利用现有的绿化环境,减少不必要的破坏和浪费。
3. 提高施工质量在进行绿化迁移工程时,要注重施工质量,确保绿化植物的成活率和景观的美观度。
4. 保障施工安全在进行道路工程绿化迁移时,要注重施工安全,确保施工过程中的安全性和稳定性。
四、施工方案1. 地区调查和勘测在进行道路工程绿化迁移之前,需要对绿化迁移区域进行细致的调查和勘测,明确地形地貌和植被分布情况,为绿化迁移工程的实施提供科学依据。
2. 绿化选择和搭配根据道路工程的具体情况和要求,选择适宜的绿化植物,并进行植物的搭配和分布,提高绿化的美观度和效果。
3. 施工准备和材料采购在进行道路工程绿化迁移之前,需要做好施工准备工作,包括施工人员的培训和资质审查,施工设备的调配和检修,以及施工材料的采购和储备。
4. 施工技术和方法在进行道路工程绿化迁移之时,要采用科学的施工技术和方法,包括土壤改良、植物移植、固定和养护等工序,确保绿化植物的成活率和施工效果。
市政道路绿化养护方案养护方案:xxx路绿化工程养护施工组织设计一、工程概况本工程位于xxx路沙西线至安靖镇之间(含沙西线十字路口节点),全长约1.5公里,绿化宽度为道路两侧各15米,绿化面积约为5.1万平方米。
养护施工内容主要包括乔木、灌木、草坪的补植、浇水、除草、打药、施肥、修剪和绿化区域内的清洁卫生等工作,以保持现有的绿化景观效果。
二、有利和不利因素分析及应采取的措施1、有利因素a、苗木基本上已成活,养护施工操作方便。
b、水源方便,交通便利,可以用柴油抽水机直接抽取河水进行灌溉,或水车直接运水牵管浇灌,减少了养护难度。
2、不利因素a、道路不畅,具体表现在:1)路窄人流量大。
b、安全隐患多养护施工中应加强安全文明施工措施落实,例如对施工区域按规范设置安全标志、人员着装安全反光背心、符合道路安全的养护施工作业规范等,并对工人进行培训教育,杜绝因安全工作不到位而出现不必要的麻烦,影响人员的安全。
三、养护方案一)一年养护工作具体安排一月份:全年中气温最低的月份,露地树木处于休眠状态。
1、冬季修剪:全面展开对落叶树木的整形修剪作业;大小乔木上的枯枝、伤残枝、病虫枝及妨碍架空线和建筑物的枝杈进行修剪。
2、行道树检查:及时检查行道树绑扎、立桩情况,发现松绑、铅丝嵌皮、摇桩等情况时立即整改。
3、防治害虫:冬季是消灭园林害虫的有利季节。
可在树下疏松的土中挖集刺蛾的虫蛹、虫茧,集中烧死。
1月中旬的时候,蚧壳虫类开始活动,但这时候行动迟缓,我们可以采取刮除树干上的幼虫的方法。
在冬季防治害虫,往往有事半功倍的效果。
4、绿地养护:绿地、花坛等地要注意挑除大型野草;草坪要及时挑草、切边;绿地内要注意防冻浇水。
二月份:气温较上月有所回升,树木仍处于休眠状态。
1、养护基本与1月份相同。
2、修剪:继续对大小乔木的枯枝、病枝进行修剪。
月底以前,把各种树木修剪完。
3、防治害虫:继续以防刺蛾和蚧壳虫为主。
三月份:气温继续上升,中旬以后,树木开始萌芽,下旬有些树木(如山茶)开花。
道路绿化养护专项方案范文一、背景分析如今,城市化进程不断加快,城市交通状况变得日益拥堵,导致大量的尾气排放和噪音污染。
同时,人们的生态环境意识不断提高,对于城市环境的绿化建设和保护日益重视。
因此,对道路绿化养护工作进行专项方案的制定,具有重要的现实意义。
二、目标目的1.提升城市道路绿化水平,改善道路环境,提高市民生活质量。
2.减少道路交通产生的尾气排放和噪音污染,改善城市空气质量。
3.保护和恢复生态环境,促进城市可持续发展。
三、实施步骤1.编制道路绿化规划。
根据不同城区的实际情况,制定道路绿化规划,包括绿化种植物的选择、绿化带的设计和大小等。
规划要充分考虑到绿化带与道路的结合,避免影响行车安全和交通流畅。
2.修剪和养护绿化植物。
定期进行绿化植物的修剪和养护工作,包括修剪树枝、修剪草坪等。
保持绿化植物的整洁和健康,防止杂草的生长,同时可以增加道路美观度。
3.排水和灌溉系统的建设与维护。
在道路绿化带中建设排水系统和灌溉系统,保证绿化植物的水分供应和排水畅通。
定期检查系统的正常运行情况,及时维修或更换损坏的设施。
4.加强绿化知识宣传。
通过宣传活动,提高市民对道路绿化养护的认识和重视程度。
开展绿化知识普及,加强市民对于植物保护和绿化环境的意识,倡导市民积极参与到道路绿化养护中来。
5.建立督察与反馈机制。
建立专门的督察团队,定期对道路绿化养护工作进行检查和评估,发现问题及时整改。
同时,收集市民的意见和建议,及时进行反馈,提高养护工作的透明度和民主性。
四、资源保障1.人力资源:加强道路绿化养护队伍的建设,增加专业技术人员和工作人员的数量。
同时,加强培训,提高他们的绿化养护专业知识和技能。
3.技术设备:加强对道路绿化养护专用设备的更新和购置,提高工作效率和养护质量。
例如,修剪机械、灌溉设备、绿化用品等。
五、评估和效果定期对道路绿化养护工作进行评估和效果检查,主要从以下几个方面进行考核:绿化带的整洁和美观程度、植物的生长状况、杂草的生长情况、市民对绿化效果的满意度等。
绿化工程施工、养护方案及技术措施本工程栽植的主要乔木有红叶李、金枝国槐、西府海棠等,灌木有连翘、沙地柏、迎春等,大规格苗木品种较多、数量较大,工期较短,为了确保苗木最佳的成活率,我们将严格按照园林绿化工程的施工、验收、养护等各种规范组织施工;我们还详细制定了号苗、掘苗、运输、栽植、养护等一系列针对性技术措施和对树冠喷施抗蒸腾剂,苗木装车前对根部喷生根粉等技术措施,以确保苗木的成活率;1施工工艺流程现场苗木移植→平整场地→渣土清运→回填种植土→土壤改良→测量放线→落叶乔木栽植→常绿树栽植→花灌木栽植→色带栽植→花卉栽植→地被播种2施工前准备施工前必须做好各项施工的准备工作,以确保工程顺利进行;开工前了解掌握工程的有关资料,熟悉设计的指导思想、设计意图、图纸、质量、艺术水平的要求,并由项目部技术负责人向施工单位进行设计交底;3施工方案3.1土方工程通过现场踏勘,发现本工地绿地存在大量的渣土,我方对有渣土的土壤及含有危害园林植物生长成分的土壤,采用种植土进行局部或全部更换;种植土中影响植物生长发育的生活垃圾、建筑垃圾、有碍的园林垃圾等混杂物,全部清除;渣土外运和种植土回填的工作量较大;为加快施工进度,给苗木种植留出充足的时间,采用人工和机械结合的处理方式;1)渣土外运由于绿化用地的面积大,比较集中,故在清理时先用铲车对表面渣土进行攒堆并用黑色遮荫网苫盖,再使用运输车集中清运;对局部机械清理困难的狭长地块,采用人工辅助清理,攒堆后用黑色遮荫网苫盖,再使用机动三轮车集中清运;2)土攘物理性质改良重黏土、粉砂土掺入适量的泥炭土介质并加施有机基肥;对重黏土掺30%-40%的粗砂调节土壤质地并加施有机基肥;种植地属于坚土、废基、重黏土、低洼地等不透气或积水时必须打碎,穿孔、开排水沟或垫碎石,然后在碎石面层上加到适合不同植物生长要求的土层厚度并加施有机基肥;3)整地在整地工作中,翻地、去除杂物碎土、耙平、填压土壤等应根据各种不同情况进行,其具体做法介绍如下:(1)根据植物种植必需的最低土层厚度要求;通常多翻耕30㎝深度,以利蓄水保墒;对于重点地区或深根性树种翻掘50cm深,并施有机肥,借以改变土壤肥性,并按设计的排水坡度找坡,防止出现局部地区下沉,造成塌陷或导致绿地排水不畅;(2)回填土必须经过镇压或灌水沉降;(3)改造后的种植地,坡度恰当,无积水,无严重水土流失;3.2苗木的选择我方严格按设计图纸要求的规格,采取以北京地区的苗木为主,外地区的苗木为辅的原则,并选派多名苗木采购员通过公司的长期供应渠道和其他资源多方面联系苗源,并对苗木做到一看、二检、三量、四记、五拍照,即先看树木姿态和长势;再检查有无病虫害,有无苗木检疫或出圃证明;测量其高度、胸径、分枝点高度、地径,看冠幅是否达标;要做好记录并在苗木上做记号给予编号,再进行采购;1)苗木株型及规格标准(1)落叶乔木主枝匀称、树冠丰满、分枝点到位,具有中央领导干习性的树木应保留主尖;(2)常绿乔木树冠丰满均匀、具有地表分枝的,要求不偏冠、不脱腿;(3)灌木选择三年生以上灌木丛,灌丛丰满,主枝不少5个,平均高度应达0.8-1.0m 以上;2)苗木生长质量植物健壮,整体树形匀称、枝叶繁茂、色泽正常,根系发达;(1)移植次数要求:在圃繁殖苗必须移植过2-3次,外引山苗必须在圃养护3年以上;(2)无病虫害;经检疫不带病虫,无病虫危害状;进场时必须出示苗木出圃单(证)或苗木检疫证明(外地苗木);(3)无机械损伤;整个植株完整,枝、叶、根完好,无机械损伤、无冻害及潲条;(4)保证苗木含水量;(5)掘苗前应根据实地情况适量灌水,充实枝干水分;(6)移植、运输环节采取措施避免植株失水;3)掘苗包装质量(1)按规范要求掘苗,保证根冠幅长度或土球大小;(2)裸根苗尽可能多带护心土;(3)土球打包要求球形规整;(4)裸根小灌木包装保湿完好;(5)裸根小苗蘸浆均匀、饱满,保护完好;3.3定点放线1)孤植树定点放线放线时以已确定的基准点为依据,用交会法确定独植树中心点;2)丛植树定点放线在现场画出方格,作为控制点和线,按相应的方格用支距法分别定出丛植树的诸点位置,并用白灰划线,钉桩标明;3)行道树定点放线行道树行位按设计的横断面规定的位置放线,以道路路牙内侧为准,用钢尺测准行位,然后按设计图规定的株距,每10株左右钉一个行位桩;株位中心用铁锹铲出一小坑,撒上白灰,作定位标记;4)灌丛、花卉种植定点放线本工程的灌丛、花卉主要出现在靠近道路边缘的绿地中,多为不规则种植;我放将采用网格法进行放线,在路牙外侧上用红笔做标记,先向外展出设计宽度,放出另一面挖掘线,规划出栽植范围;3.4裸根苗木的挖掘、包装、运输、栽植1)挖掘裸根苗的程序及技术要求裸根掘苗又称起苗,适用于休眠状态的落叶乔、灌木以及易成活的乡土树种,但由于根部裸露,容易失水干燥,且易损伤弱小的须根,其树根恢复生长需较长时间,故挖掘的工作十分重要,必须严格控制各个环节;(1)掘苗前的准备工作A灌水:苗木生长处的土壤过于干燥应提前3-5天先浇水,反之土质过湿则应设法排水,以利操作;B修剪:对各种苗木剪除其病、枯枝,在满足设计要求的高度、分枝点、冠幅等指标的前提下,对其适当修剪,以利于方便装车运输,减少苗木运输途中养分的消耗;C捆拢:对于冠丛庞大的灌木,特别是带刺的灌木为方便操作,应先用草绳将树冠捆起来,但应注意松紧适度,不要损伤枝条;捆拢树冠与号苗结合进行;(2)掘苗程序及技术要求A裸根苗木掘苗的根系大小:落叶乔木应为胸径的8~10倍,落叶灌木可按苗木高度的1/3左右,并注意尽量保留护心土;B操作规范:挖苗工具要锋利,从四周由外向内垂直挖掘,侧根全部挖断后再向内掏底,将下部根系铲断,轻轻放倒,留适量护心土;遇粗大树根用锯锯断,要保护大根不劈不裂,并尽量多保留须根;C包装保护:掘后如长途运输,根系应作保湿处理,如沾泥浆、沾保水剂等,也可用湿麻袋、塑料膜等进行保湿外包装;D原地假植:苗木掘出后应随即装车运走,如一时不能运走,则应在原位置进行埋土假植;如假植时间过长,还要设法适量灌水,保持土壤湿度;2)裸根苗运输及假植(1)装苗A装车前的检验:运苗装车前须仔细核对苗木的品种、规格、数量、质量等;B装运裸根苗木技术要求①装运乔木时应将树根平放在车厢前部,树梢朝后,顺序排列;②车后厢板和枝干接触部位应铺蒲包等物,以防碰伤树皮;③树梢不得拖地,必要时要用绳子围拢吊起来,捆绳子的地方需用蒲包垫上;④装车不要超高,压的不要太紧;如超高装苗,应设明显标志,并与交通管理部门协调;⑤装完后用苫布将根部位盖严并捆好,以防树根失水;(2)运输途中押运人员在运输途中要和司机配合好,经常检查苫布是否漏风,短途运输苗中不要休息;长途行车必要时应洒水浸湿树根,休息时应选择阴凉处停车,防止风吹日晒;(3)卸车卸车时要轻拿轻放;要从上向下顺序拿取,不准乱抽,更不能整车推下;(4)假植苗木运到施工现场,如在2-4个小时以上不能栽植,应先用湿土埋严称“工地假植”(临时假植);A裸根苗木短期假植:假植技术关键是,根系一定用湿土埋严,不透风,保证根系不失水;B裸根苗木长期假植:要求在不影响施工的地方挖好假植沟,四周围堰,灌水,根系一定埋严;枝干粗大、树冠大的苗木应在假植期间加盖苫布;小型花灌木应适时喷水;3)散苗散苗:将树苗按设计图要求,放置在种植穴边的过程称为“散苗”;操作要求如下:(1)爱护苗木轻拿轻放,不得损伤树根、树皮和枝干;(2)散苗速度与栽植速度相适应,边散边栽,散毕栽完,尽量减少树根暴露时间;(3)假植沟内剩余的苗木,要随时用土埋严树根;(4)行道树苗木散苗时应事先量好分枝点高度、冠幅、干粗度等,保证邻近苗木规格大体一致;4)裸根苗栽植程序(1)栽苗的操作程序一人将苗放入坑中扶直,另一人将坑边的好土填入,填土到坑的一半时,用手将苗木轻轻往上提起,让根系自然的向下舒展开来,然后用脚踏实土壤,继续填入好土,直到填满后再用力踏实或夯实一次,用土在坑的外缘做好浇水堰;(2)栽苗的技术要求A平面位置和高程必须符合设计规定;B树身上下垂直,如果树干有弯曲,弯应朝向西北方向;C栽植的深度:裸根栽植的乔木应比原土痕深5~10㎝,灌木应与原土痕齐平;D行道树或规则式苗木栽植要求:应事先栽好“标杆树”,方法是每隔10~20棵先栽一株,标定好后再栽两株之间树,行列式栽植必须保持横平竖直,左右相差最多不超过半个树干;E浇水堰做好后,将捆拢树冠的草绳解开,以便枝条舒展;F立支柱:将三根支柱组成“等边”三角形,将树干围在中间,用草绳或麻绳把树和支柱隔开,然后用麻绳捆紧;G灌水:栽植灌水不仅为保证根区湿度,还有夯实栽植土壤的作用;①开堰:苗木栽植好后灌水之前,先用土在原树坑的外缘培起高约15~25㎝左右圆形土堰,并用铁锹将土壤填实,与树根紧密结合;②灌水:苗木栽好后24小时之内必须浇上水,栽植密度较大树丛,可开片堰进行大水漫灌;三天后浇第二遍水,苗木栽植后7天之内必须连灌第三遍水,第三遍水应浇足;水浇透的目的只要是使土壤填实,与树根紧密结合;H扶直封堰:①扶直:第一遍水渗透后的次日,应检查树苗是否有歪倒现象,发现后及时扶直,并用细土将堰内缝隙填严,将苗木稳定好;②封堰:三遍水浇完,待水分渗透后,用细土将灌水堰填平;封堰土堆应稍高于地面;3.5土球苗木的挖掘、包装、运输、栽植等技术措施除了对常绿树种如侧柏、油松、雪松等苗木带土球种植,在非正常季节施工时,为提高苗木的成活率,落叶乔灌木也需要带土球种植;1)挖掘土球苗木的程序及技术要求(1)掘苗前的准备工作A号苗:除了对根据设计要求选苗,还注意选择生长健壮、枝条繁茂、冠形完整、色泽正常、无病虫害、无机械损伤的苗木;从外地运进的苗木还要做好检疫工作;苗木选好后,对树木喷红色自喷漆做出明显标记,并多号几棵备用;B控制土球湿度:一般规律是土壤干燥挖掘出地土球坚固、不易散;起掘前三天对其浇水,起出土球后其土球十分坚固,不出现散坨;C对各种苗木剪除其病、枯枝,在满足设计要求的高度、分枝点、冠幅等指标的前提下,对其适当修剪,以利于方便装车运输,减少苗木运输途中养分的消耗;D捆拢树冠:如油松为方便操作,在起掘前,先用草绳将其树冠捆拢起来,并注意其松紧度,做到不损伤枝条;(2)起苗时的挖掘A乔木土球要求为苗木胸径的8~10倍,土球厚度为土球直径的4/5以上,土球底部直径为球直径的1/3,呈苹果状;灌木、绿篱、色带土球直径为其高的1/3,厚度为球茎的4/5左右;B土球规格符合规范要求,土球完好,外表平整光滑,形似红星苹果,包装严紧,草绳紧实不松脱,土球底部封严,不漏土;C挖土球步骤①以树干为中心画一个圆圈,标明土球直径的尺寸,比规定稍大些,作为掘苗的根据;②去表土(挖宝盖):画好圆圈后,先将圈内表土挖去一层,深度以不伤地表的苗根为宜;③沿所画圆圈外缘向下垂直挖沟,沟宽以便于操作为宜,随挖随修整土球表面,操作时不踩土球,一直挖掘到规定的深度(土球高度);④掏底:球面修整完好以后,再慢慢从底部向内挖,直径50㎝以内的土球直接掏空,将土球抱到坑外“打包”,而大于50㎝的土球,则将土球底部中心保留一部分,支撑土球以便在坑内“打包”;D打包程序:打包前对草绳、蒲包浸泡,以增强它们的强度;①土球直径在50㎝以内的在坑外打包;先将一个大小合适的蒲包浸湿摆在坑边,双手捧出土球,轻放入蒲包正中,然后用湿草绳将包捆紧,捆草绳时以树干为起点从上向下,再兜底后,从下向上纵向捆绕;绳间距小于8㎝;②土质松散和规格较小的土球,在坑内打包;③土球直径小于40㎝,用一道草绳缠绕一遍,称“单股单轴”;土球直径为40-100㎝用一道草绳,沿同方向缠绕二遍称“单股双轴”;土球直径为100㎝以上,采用2道草绳缠绕二遍称“双股双轴”;纵向草绳缠绕完一圈后在树干基部收尾捆牢;④系腰绳:直径超过50㎝的土球,纵向草绳收尾后,为保护土球,还要在土球中腰横向捆草绳,方法是用草绳在土球中腰绳横绕几遍,然后将腰绳和纵向草绳连起来捆紧;⑤封底:凡在坑内打包的土球,在捆好腰绳后,用蒲包、草绳将土球底部包严称“封底”;一般在球底连接成五角形;2)土球苗木的运输与假植(1)装车前的检验:运苗装车前须仔细核对苗木的品种、规格、数量、质量等;(2)装车技术要求A高1.5米以下的苗木可以立装,高大的乔木必须放倒,土球靠车厢前部,树梢向后并用木架将树头架稳,支架和树干接合部加垫蒲包;B土球直径大于60㎝的苗木只装一层,土球小于60㎝的土球苗木可以码放2~3层,土球之间必须排码紧密以防摇摆;C土球不准站人和放置重物;D较大土球,防止滚动,两侧应加固;(3)运输苗木押运人员在运输途中要和司机配合好,经常检查苫盖是否漏风,短途运输中途不休息,长途运输时选择阴凉处停车,防止风吹日晒,注意土球运输过程中不要滚动,避免散坨;(4)卸车A土球规格较小的苗木,卸车时,不得提拉土球苗树干;较大的土球苗卸车时,用一块长木板从车厢上斜放至地上,将土球抬到木板上顺势慢慢滑下,土球搬运不准滚动;B如需用吊车,选用匹配相当吨位的起重机械,机具、吊绳,保证施工安全;C在吊装前对现场环境条件都进行了仔细的考虑,保证吊车和运输车辆的操作和运行,并遵守起重作业的各项安全规定;(5)假植苗木运到现场,若不能当天栽植,在现场挖掘假植沟,将其土球放入沟中,四周围堰,灌水,对其进行摘叶,并用黑色遮荫网苫盖,并在早晚对其叶面喷水;(6)散苗将苗木按设计图要求,放置在种植穴边的过程称为“散苗”;操作如下:A要求工人爱护苗木轻拿轻放,不得损伤树根、树皮和枝干;B散苗速度与栽苗速度相适应,边散边栽,散毕栽完;C行道树或规则式种植的苗木应事先量好高度、粗度,冠幅大小,进行排队编号,保证邻近苗木规格大体一致;绿篱苗散苗时应事先量好高度分级栽植;D大于60㎝的土球苗木用吊车吊放,直接入坑定位,不进行散苗避免二次吊运;3)土球栽植技术要求(1)平面的位置和高程必须符合技术要求;(2)树身上下垂直,如果树干有弯曲,弯曲朝西北方向;(3)栽植深度:一般土球苗木栽植深度应与地面持平;松类土球苗木应高出地面5㎝左右,忌讳栽深,影响根系发育;(4)调整树体正直和观赏面朝向:常绿树树型最好的一面应朝向主要观赏面;(5)去包装、夯实:将包装取出或脱至坑底;随即填好土至坑的一半,用木棍夯实,再继续填满、夯实,随后开堰;(6)立支柱:每株选用3根3-4米松木杆,对新栽植的树木进行支撑,每2根木杆的支撑角度为120度,支柱方向为迎风向;树木绑扎处应垫软物,严禁支柱与树干直接接触,以免磨坏树皮;木杆与地面的接触处的土壤要夯实,以避免木杆绑扎后松动,木杆与树干的绑扎用扎木绳绑牢,然后用手轻摇晃木杆,以木杆无松懈状况为好,支撑不牢固的木杆要及时调整、重绑;4)修剪种植后立即对苗木树冠进行修剪,保持其根冠平衡,减少水分的散发,保证树木成活;(1)具有明显主干的高大落叶乔木保持原有树形,适当疏枝,对保留的主侧枝应在健壮芽上短截,可剪去枝条的1/5~1/3;(2)无明显主干、枝条茂密的落叶乔木,对干径在10cm以上的树木,可疏枝保持原树形;(3)枝条茂密具圆头形树冠的落叶乔木适量疏枝;枝叶集生树干顶部的苗木可不修剪;(4)常绿树只剪除病虫枝、枯死枝、生长衰弱枝、过密的轮生枝和下垂枝;(5)用行道树的乔木,修剪时要注意分枝点的高度,定干高度符合设计要求,第一分枝点以下枝条应全部剪除,分枝点以上枝条酌情疏剪或短截,并按业主及设计的要求保持树冠高度、树形;5)灌水栽植灌水不仅为保证根区湿度,还有夯实栽植土壤的作用;(1)开堰:苗木栽好后灌水之前,先用土在原树坑的外缘培起高约15~25㎝左右圆形土堰,并用铁锹将土堰拍打牢固,以防跑水;(2)灌水:苗木栽好后24小时之内浇第一遍水,栽植密度较大树丛,可开片堰进行大水漫灌;三天后浇第二遍水,苗木栽植后7天内必须连灌第三遍水,第三遍水应浇足;水浇透的目的主要是使土壤填实,与树根紧密结合;6)扶直封堰(1)扶植:第一遍水渗透后的次日,检查树苗是否有歪倒现象,发现后及时扶直,并用细土将堰内缝隙填严,将苗木稳定好;(2)封堰:三遍水浇完,待水分渗透后,用细土将灌水堰填平;封堰土堆应稍高于地面;3.6绿篱、色带苗木栽植程序及技术要求1)掌握好栽植深度,绿地内的苗木土球与地面持平或略低;2)苗木高度比设计略高,保证修剪后达到设计要求;3)拆除包装物,逐排填土夯实,土球间切勿漏空,及时作堰浇水,扶植;4)栽植当天,绿地内的绿篱、色带在最外侧做8-10㎝高,宽6-8㎝宽的围堰;隔离带的色带栽植后比路牙低3㎝,并用铁锹排实,并在当天浇第一遍水;(1)扶植:第一遍水渗透后的次日,检查苗木是否有歪倒现象,发现后及时扶直,并用细土将堰内缝隙填严,将苗木稳定好;(2)封堰:三遍水浇完,待水分渗透后,用细土将灌水堰填平;封堰土堆应稍高于地面;(3)修剪:在三遍水浇完,待水分渗透后,使用绿篱机、太平剪对其进行整形、修剪;3.7露地花卉栽植技术要求1)采用带钵移植;2)移植时间都选择在阴天或傍晚进行,以便于移植缓苗;3)栽植时,做到随卸车随栽植;4)挖穴的深度比花钵略深;5)栽植完毕后,浇头一遍水,保持栽植土壤湿度,进行正常养护;3.8地被草籽播种技术要求1)坪床的清理土壤要求疏松、肥沃、表面平整;对于妨碍建植和后期养护的各种杂物,如建筑垃圾、生活垃圾、园林垃圾采取过筛处理,处理厚度为30㎝以上;坪床上的杂草对新建植的地被会带来严重危害,即使在深翻土壤后用铁耙也难以清除这些杂草;清除残留在土壤中的根、根茎、茎、块茎等,防止再次蔓延,采取在铺设前两周使用熏蒸剂和非选择性、内吸型除草剂除草,被毒害的杂草应及时清理干净;2)坪床的压实及平整尤其是局部为“动土”即“活方”的地段必须用水夯(灌大水)或机械夯实,防止地面坍塌;对进行过深翻的地表耕作土层要用压滚压实;其密实度应达到,人进入踏不出脚窝,小型作业车辆压不出车道沟;滚压应掌握适度,不能造成土壤结构板结,关键是在潮而不湿的条件下进行;3)坪床土壤的改良(1)物理性质改良过粘、过沙性土壤进行客土改良;一般的土质和肥力达到耕作土标准即可;采用改良土壤的办法是:过粘土壤掺加粗砂;过沙性土壤掺加适当粘性土;并保证拌合均匀;(2)土壤化学性质改良不良的土壤化学性质严重影响铺设后草坪的长势,酸性土和盐碱较重的土壤必须进行改良;A酸性土改良常用的方法是施用20~100目细粒石灰粉,可在几周内将土壤PH值提高一个单位;应撒播均匀无死角;根据土壤酸度和质地,一般施用量平均200g/㎡,强酸性可试用300~400g/㎡,间隔数月可再施一次;B碱性土壤改良采用石膏、磷石膏方法,去除地表盐渍;常用表施120g/㎡磷酸石膏粉,然后旋入10㎝厚土壤中效果快,处理后能保证草坪的长势健壮;4)播草籽(1)本工程地被选用蛇莓、白三叶、野牛草等,选择优良种籽,不含有杂质,播种前做发芽试验和催芽处理,确定合理的量;(2)播种时先浇水浸地,保持土壤湿润,稍干后把表层土耙细耙平,进行撤播,均匀覆土0.30-0.50cm后轻压;(3)播种后及时喷水,水点宜细密均匀,浸透土层8-10cm,除降雨天气,喷水不得间断;亦可用革帘覆盖保持湿度,至发芽时撒除;(4)坡地和大面积建植时可采用喷播法;4养护方案施工验收后,进行养护与管理;俗话说“三分种,七分管”,表明了养护管理的重要性;养护与管理是一项经常性的工作,即一年四季均要进行,又是一项无尽无休的长期性工作,但施工后头几个月养护管理尤为重要;我们会根据现场的土质和小气候来进行对其苗木的养护工作;为了使所栽植的各种园林植物不仅能成活、生长,且而能长得更好、更美,就必须根据这些植物的生物学特性,了解其生长发育规律,并结合当地的具体生态条件,制定一套符合实情的科学的养护措施,这样方能收到锦上添花的效果;如果有苗木在养护期间有需要换苗的话,我公司会在最短的时间内将起补齐;4.1养护质量标准1)绿化养护技术措施完善,管理得当,植物配置科学合理,达到黄土不露天;2)园林植物(1)生长健壮,绿地内各种植物达到正常形态;(2)树木树冠完整美观,分枝点合适,枝条粗壮,无枯枝死杈;主侧枝分布均匀、数量适宜、修剪科学合理;内膛不乱,通风透光;花灌木开花适时,株形丰满,花后修剪及时合理;绿篱、色块等修剪及时,枝叶茂密,整齐一致,整型树木造型雅观;绿地内无缺株,无死树;(3)落叶树新梢生长健壮,叶片大小、颜色正常;在一般条件下,无黄叶、焦叶、卷叶、正常叶片保存率95%以上;针叶树针叶宿存3年以上,结果枝条在10%以下;(4)草坪、地被覆盖率达到设计要求;(5)病虫害控制及时,园林树木无蛀干害虫的活卵、活虫;在园林树木主干。

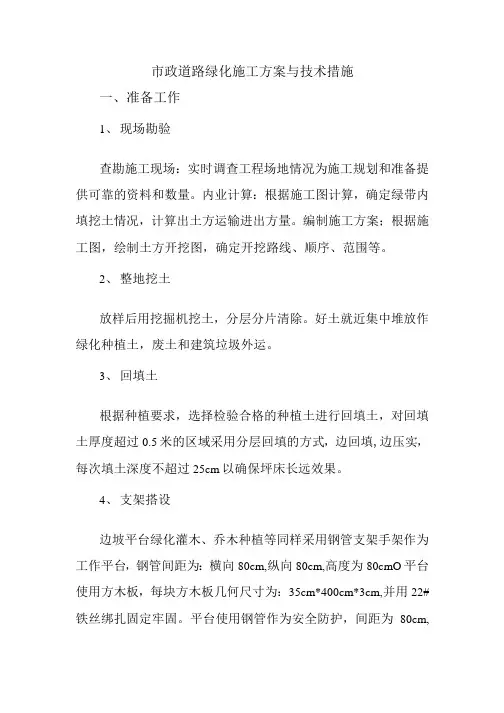

市政道路绿化施工方案与技术措施一、准备工作1、现场勘验查勘施工现场:实时调查工程场地情况为施工规划和准备提供可靠的资料和数量。
内业计算:根据施工图计算,确定绿带内填挖土情况,计算出土方运输进出方量。
编制施工方案;根据施工图,绘制土方开挖图,确定开挖路线、顺序、范围等。
2、整地挖土放样后用挖掘机挖土,分层分片清除。
好土就近集中堆放作绿化种植土,废土和建筑垃圾外运。
3、回填土根据种植要求,选择检验合格的种植土进行回填土,对回填土厚度超过0.5米的区域采用分层回填的方式,边回填,边压实,每次填土深度不超过25cm以确保坪床长远效果。
4、支架搭设边坡平台绿化灌木、乔木种植等同样采用钢管支架手架作为工作平台,钢管间距为:横向80cm,纵向80cm,高度为80cmO平台使用方木板,每块方木板几何尺寸为:35cm*400cm*3cm,并用22#铁丝绑扎固定牢固。
平台使用钢管作为安全防护,间距为80cm,高度为120cm,三面加挂安全网,钢管直径为48mmO脚手架紧挨边坡一侧应放置于边坡平台上,在边坡底部竖向布设2排,其上沿边坡方向搭设。
二、绿地种植在组织施工时,根据道路特点,对施工现场绿化范围内进行全面考察,改良土壤质量结构,按照先乔木、后灌木、再地被的顺序依次展开。
三、准备方案首先,由本公司的技术部门,在施工前研究熟悉设计图纸的详细内容,以便掌握设计意图,按图纸绿化工程的布置和种植种类要求,在有利于种植季节进行施工。
其次,公司配备一名专业园林工程师作为公路绿化代理人,进行技术指导。
采购部门对于本工程的苗木来源,做深入的调查,确定各种苗木的采购地点,基本保证苗木起挖、运输当天能到达工地为宜。
工程开工后,我公司立即提请现场监理工程师及建设方有关人员对苗木质量进行会审,此项工作苗木进场之前完成;之后由采购小组人员进驻苗源基地,严把质量关,负责对苗木的起、运全过程监控,按现场的需求按需发货,确保苗木供应能跟得上施工进度。
道路绿化工程施工方案1、植物种植施工要求1.1、地形平整1、清理施工场地,彻底清除绿化带内建筑“三灰”、砖头、石块等垃圾。
2、土壤更换、改良。
不符合种植土要求的土壤必须更换。
3、道路分隔带绿化,先将1米深土方全部挖出运走,经验收合格后,再回填含30%泥炭土的种植土,并按每平方米施0.2公斤腐熟饼肥。
4、整理地形。
利用旋耕机或其他工具对土壤进行翻耕。
翻耕后的土块粒径应在1cm左右,粒径为2~4cm的土块不得超过10%,土壤外表要达到土粒细碎、疏松、无杂物。
地形应自然流畅,达到自然排水要求。
5、绿化带内土壤必须低于侧缘石5cm。
1.2、施肥苗木种植前必须施有机肥,各种花草树木均需施放腐熟有机肥或复合肥。
每棵树穴施0.5公斤腐熟饼肥。
施肥时,将充分腐熟饼肥与土壤搅拌均匀,在穴底铺平,再加10cm种植土。
1.3、对使用苗木的基本要求所有苗木一律使用圃地苗,不得使用截干苗、山地苗。
所有树木必须健康、新鲜、无病虫害,不缺乏矿物质症状,生长旺盛而不老化。
1、乔木要求(1)严格按苗木表规格选苗。
大苗移植时,尽量减少截枝量,严禁出现截干树木。
(2)选择当地适生树种,包括乡土种植以及引种驯化成功并已得到广泛应用的树种(3)应用的苗木应具备生长健壮、枝叶繁茂、冠形完整、形体优美、色泽正常、根系发达、无病虫害无机械损伤、无冻害等基本质量要求,苗木移植尽量减少截枝量。
(4)乔木类苗木主要质量要求:要求树高、胸径、冠幅、分枝点四个规格基本一致。
要求树形优美,自然全冠,树干通直。
要求三级分枝,一级分枝不少于3~5个,主枝分布均匀。
乔木栽植成活率不应低于95%。
2、花灌木要求(1)选择花繁叶茂、花期长、生长健壮、便于管理的树种。
(2)要求树高、地径、冠幅、分枝点四个规格基本一致,树形丰满匀称、整齐一致、自然全冠、不偏冠。
(3)花苗灌木应覆盖地面,成活率不应低于95%。
3、色块要求(1)色块种植密度在满足设计要求的同时,必须做到“满载密栽,到边到拐”。
道路绿化移植及养护技术方案
LG项目水质净化厂配套管网工程为方便管道工程的施工,根据施工规划红线图:沿开达路和光谱中路道路,按照设计图要求破路铺设的污水管路及施工便道范围内的绿化苗木需移植。
本次移植施工将严格按照《城市绿化工程施工及验收规范》、《城市园林绿化移植技术规定》、《城市园林绿化植物养护技术规定》等有关行业标准、规范执行。
移植配备机械为5-8辆20T运输车,根据现场移植乔、灌木具体规格大小每车运输10-100株,起挖现场乔、灌木起吊为20T及30T吊机各1台,栽植地点起吊为30T吊机1台。
该地段建造完毕后绿化恢复将按照建设规划相关部门要求根据新的规划方案进行。
具体施工技术方案如下:
一、主要树种的迁移养护分析
1、起球时要确保其根系的完整。
需根据规范,结合现场实际、尽可能形成完整的泥球,
泥球的高度不能小于泥球直径的2/3。
2、用草绳分层包裹。
第一层从土球中下部向上环绕,在土球2/3高度时开始逐圈拉紧;
第二层先为整个土球套上一层麻袋片,然后按顺时针方向用草绳倾斜环绕,逐圈包扎整个土球;第三层用白麻绳按逆时针方向倾斜环绕包装整个土球并打腰箍。
3、种植程序要严格规范。
栽植前先将底层土夯实,再加30至40厘米混合了珍珠岩泥炭
的园土,然后吊入大树,回填土并及时灌水,用铁锹将回填土和水搅拌成泥浆状。
10至15分钟后表面土层会有所沉降,在沉降凹处覆土。
树干用草强绑扎,树坑表面可用松树皮覆盖,即美观又可减少土壤水分的蒸发。
4、¥
5、加强移栽后的管理。
要保证乔木的成活率,栽植后保证水分供应是关键。
完成全部栽
植过程后的第三天应浇水一次,加强后期管理养护。
二、具体移植方案
1、迁移树木编号及建立移树档案:对需迁移的树木分各区属按树种进行编号,同步建立
树木迁移及养护档案,一树一档,详细记录树木情况、原始位置、迁移过程、养护过程、最终去向等,便于监管。
2、修剪树冠:由于迁移难度较大,在保证成活率的基础上,需对移植行道树的树冠进行
修剪。
即可采用在疏枝后再强剪,保留一级分支以上2-3m,或采取局部去枝收冠、修内膛办法对树冠进行修剪,树木修剪口平滑,截口必须削平并做防腐处理。
3、大树的起挖:(1)、树木修剪后,按土球大小组织实施围挡,破除人行道或硬质铺装。
(2)、树木移植起挖的根盘或土球视树根的大小及周边的环境,挖掘树木时,树根上尽量多带护心土。
(3)、挖掘时切根处理的根茎剪口大于2cm的进行伤口修复和消毒防腐处理。
(4)、做好移植后的场地清理和管理工作。
(5)、做好对不迁移树木的保护工作。
4、吊装:拟采用汽车起重吊运法:先准备捆吊树木并具有一定的强度和柔软性的专用吊
绳。
再准备隔垫用木板、蒲包及草袋。
吊装前,用粗绳捆在树木根径下部(约2/5处)并垫以木板,再拴以脖绳控制树干。
先试吊,检查无误后,再正式吊装。
装车时应树根朝前,树干向后,顺卧在车厢内,用粗绳将树木与车身捆牢,防止树木晃动。
5、、
6、运输:大树运输开车前,押送人员必须检查装车情况,如绳索是否捆牢,与树干接触
的部位是否都用蒲包或草袋隔垫等。
发现问题,应及时采取措施解决。
押送人员应随时监视树木状态,出现问题及时通知驾驶员停车处理。
7、卸车:卸车也需使用吊车,有利于安全和质量的保证。
卸车时按顺序卸下,轻拿轻放,
严禁推下。
8、树木定植:挖穴在迁移前事先完成。
树坑的规格应大于根盘的规格,一般坑径大于根
盘直径40cm,坑深大于根盘高度20cm。
入穴时,按原生长时的南北向就位,树木应保持直立。
分层填土、分层夯实(每层厚20cm),施工时不得损伤根茎。
树木栽种填土后,立即进行支撑。
为了保护树干不受磨伤,预先在支撑部位用裹干专用布将树干缠绕护层,防止支柱与树干直接接触,并用铁丝将支柱与树干捆绑牢固,严防松动。
9、筑土堰:在坑外缘取细土筑一圈高30cm灌水堰,用锹拍实,以备灌水。
10、灌水:大树移植后应立即灌水,第一次灌水量不宜过大,主要起沉实土壤地作用,
第二次水量要足,第三次灌水后即可封堰。
11、草绳裹杆:用裹干专用布将树木的主干包裹起来,包裹高度约130-200cm。
裹干
应紧密牢固、高度一致。
三、养护方案
}
1、浇水。
浇水应及时,水量充足,视树木生长需要和气候变化而定,浇水后应中耕或封
堰,还要注意叶面和枝干喷水,雨季时还应注意排涝,树堰内不得有积水。
2、修剪。
大树移植后要注意修剪,定芽,成活生长后再逐步改变培养树型。
3、松土除草。
本着“除早,除小,除了”的原则及时清除杂草,初春杂草开始生长时就
要及时清除;生长季节,每月进行2-3次,切勿让杂草生籽,否则会大量滋生杂草。
4、病虫害防治。
定期巡查预报,做到预防为主,综合治理。
一旦发现病虫害,根据症状,
确定病虫害的各类和生活习性,对症下药,多次作业,直至病虫害症状消失。
还要及时清除染病树叶,并消毁,减少病源。
5、大树的保护。
大树的防护主要包括防台风、防冻害、防人为破坏。
防台风:定植后,
大树应支撑,防止台风刮倒,根据树木的实际情况,采取立柱、绑扎、加土、扶正、疏枝等措施。
一旦风暴来临,应及时检查,发现问题,妥善处理。
用于支撑、固定的材料应坚固耐用,并采用软性材料同植物接触。
防冻害:入冬前用石灰水加盐或石硫合剂对主干涂白,减少昼夜温差,避免树干冻裂。
还可以杀死树皮内越冬的害虫。
涂白高度一致,整齐,美观。
防人为破坏:安排人员做好巡查工作。
6、特殊养护措施。
挂营养液:对移植成活难度大的乔木,定植后及时挂营养液,补充树
木生长所需的各种营养元素。
四、|
五、施工组织
1、施工时段。
由于施工路段车流较多。
拟将大树修剪施工时间定在20:00至次日凌晨
05:00,离场后24小时内种植完毕,挖掘和吊运时间视实际情况而定。
地被及灌木先行迁移完毕,后迁移大树。
2、安全警示。
施工现场将树立醒目的警示牌,拉起闪光警示带。
动用园林机械设施时,
安排专人指挥,并由专人负责劝告车辆、行人绕道行走。
3、编号、定向。
为了便于栽植施工,保证栽植施工按计划顺利进行,防止错栽,现将拟
移植的大树统五编号注记,现场栽植时一一对号入座。
以减少现场混乱及事故。
定向是在树干上标注南北方向,以便在栽植时按原方向就位,满足其对蔽荫及阳光的要求,提高成活率。
4、园林机械设施、工具的准备。
准备运用高空作业车、吊车、货车、挖掘机、树木粉碎
机、油锯等园林设施,并准备施工工具若干。
六、保障措施
<
1、安全施工。
坚持“安全第一,预防为主”的安全生产方针,认真贯彻市安全文明施工
有关规定,落实各级安全责任制,健全安全风险防范机制,实行安全文明作业,保障人身、设备安全,杜绝亡人和重大设备事故。
特别注意落实移植过程中安全措施,事前搞好安全教育,严格规定程序(如修枝、挖树、修根、吊卸、装运、栽植、填土、浇水等)实施。
吊装时,要有专人指挥吊车,吊臂下、树木附近及坑边,严禁站人。
施工中认真做好地下管线协调工作和保护工作。
2、环境保护。
遵守国家和地方有关环境保护、控制环境污染的规定,采取必要措施防止
施工中燃料、油和垃圾等有害物质对现有建筑、道路的污染。
把施工对环境、空气和工作生活的影响减少到法定允许的范围内。
同时,尽量进行低声作业,减少噪声,尽量不干扰区域内范围内的正常生活和秩序,努力将扰民程度减到最低限度。
3、高温移植保障。
当天挖土球时要避免挖后土球被太阳直射而引起水分蒸发。
同时使用
遮阳网盖好,做到即挖即种。
在定植前及运输中保证每个小时对叶面及树干进行喷洒。
同时在定植后加强水分管理。
七、协调事宜
请建设单位做好施工场地封闭,公示审批、恢复方案等有关内容,同时协调交管、管线、环保等部门搞好配合。
(
八、成活率
树木移植后加强后期养护管理,由专人负责采取部分特殊措施,如挂营养液、搭建遮阳棚等措施,提高移植树木的成活。
九、树木恢复
根据省、市有关规定,在LG项目水质净化厂配套管网工程建成后,树木恢复具体按照建设规划相关部门要求根据新的规划方案进行,多余树木移植到其他需要绿化地点进行绿化。
十、后期台帐建立
1、在该批绿化植物定植后建立台帐,台帐内容包含移植苗木的具体地点、数量、规格及
定植照片。
2、养护期后对该批绿化植物的成活情况进行统计并建立实际成活情况台帐。
