外墙抹灰施工方案整理版
- 格式:doc
- 大小:40.50 KB
- 文档页数:7
外墙面一般抹灰施工方案
1. 项目介绍
本文档旨在提供一般外墙面抹灰施工方案,包括施工步骤、材料准备和工具使用等方面的内容。
2. 施工步骤
以下是一般外墙面抹灰的施工步骤:
1. 清理墙面:先清理墙面,确保没有尘土、油脂和其他污物,以确保抹灰层的附着力。
2. 水泥砂浆准备:按照比例将水泥和砂浆混合,搅拌至均匀。
3. 底层抹灰:将水泥砂浆均匀涂抹在墙面上,厚度约为10毫米。
使用抹刀将砂浆刮平并压实。
4. 中层抹灰:待底层抹灰干燥后,进行中层抹灰。
使用比例适当的水泥砂浆,厚度约为8毫米。
使用刮刀将砂浆均匀涂抹,然后压实并刮平。
5. 表层抹灰:待中层抹灰干燥后,进行表层抹灰。
使用比例适当的细砂浆,厚度约为5毫米。
将细砂浆均匀涂抹在墙面上,使用抹刀将其刮平并压实。
6. 抹灰修整:在进行下一层抹灰前,对前一层的抹灰进行修整,确保表面平整。
7. 养护:等待抹灰层干燥并定型,对其进行适当的养护。
3. 材料准备
进行外墙面抹灰施工需要以下材料:
- 水泥
- 砂浆
- 细砂浆
4. 工具使用
进行外墙面抹灰施工需要以下工具:
- 抹刀
- 刮刀
- 扫把
- 手套
- 布袋
以上是一般外墙面抹灰施工方案的基本内容,实际施工过程中应根据具体情况进行调整和安排。
请严格遵守相关安全操作规范和建筑施工标准,确保施工质量和人身安全。
一、工程概况本工程外墙面抹灰施工范围为整个建筑物的外墙面,包括墙面、窗台、窗套、门套等部位。
施工材料主要为水泥砂浆、砂、石灰等,施工方法采用手工抹灰。
二、施工准备1. 材料准备(1)水泥:应符合国家相关标准,选用32.5号以上普通硅酸盐水泥。
(2)砂:选用中粗砂,含泥量不大于3%。
(3)石灰:选用生石灰,熟化后使用。
(4)外加剂:如防水剂、防裂剂等。
2. 机具准备(1)搅拌机:用于搅拌砂浆。
(2)抹子:用于抹灰施工。
(3)靠尺:用于检查墙面平整度。
(4)水平尺:用于检查墙面垂直度。
(5)刷子:用于刷底漆和涂料。
3. 人员准备施工队伍应由有经验的抹灰工组成,确保施工质量。
4. 施工现场准备(1)清理施工现场,确保无杂物。
(2)搭建脚手架,确保施工安全。
(3)施工人员需佩戴安全帽、手套等防护用品。
三、施工工艺1. 基层处理(1)清理墙面,去除油污、灰尘等杂质。
(2)对墙面进行浇水湿润,使墙面充分吸水。
(3)检查墙面平整度,如有凹凸不平处,应进行打磨处理。
2. 抹灰施工(1)根据设计要求,设置灰饼和护角,确保墙面垂直度和平整度。
(2)采用分层抹灰法,先抹底层灰,再抹中层灰和面层灰。
(3)底层灰采用1:2.5水泥砂浆,厚度为10-15mm。
(4)中层灰采用1:3水泥砂浆,厚度为5-8mm。
(5)面层灰采用1:1水泥砂浆,厚度为2-3mm。
(6)抹灰过程中,注意砂浆的均匀性和密实性,确保墙面平整、光滑。
3. 抹灰后处理(1)抹灰完成后,待砂浆初凝后,用靠尺检查墙面平整度,如有偏差,应及时进行修补。
(2)墙面干燥后,进行打磨处理,使墙面光滑、平整。
(3)对抹灰墙面进行防水处理,提高墙面防水性能。
四、质量要求1. 墙面平整度应符合设计要求,无明显凹凸不平。
2. 墙面垂直度应符合设计要求,无明显倾斜。
3. 墙面光滑、无裂缝、无脱落。
4. 防水处理应达到设计要求,无渗漏现象。
五、安全文明施工1. 施工现场应保持整洁,不得乱堆乱放材料。

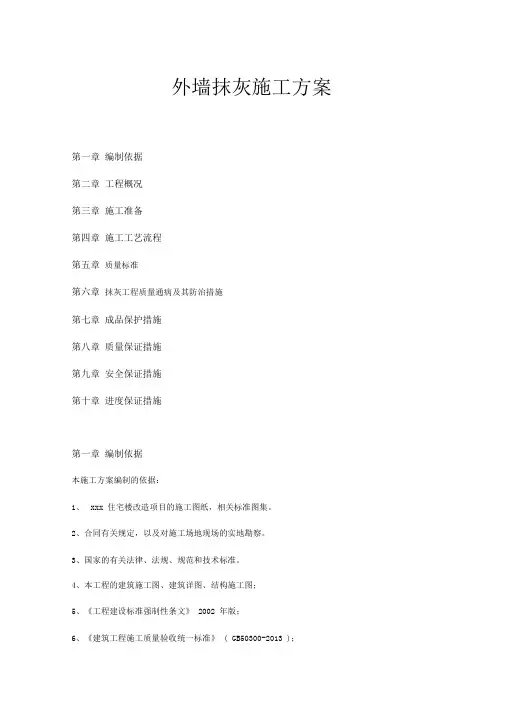

外墙抹灰施工方案(详细版)外墙抹灰施工方案第一章编制依据第二章工程概况第三章施工准备第四章施工工艺流程第五章质量标准第六章抹灰工程质量通病及其防治措施第七章成品保护措施第八章质量保证措施第九章安全保证措施第十章进度保证措施第一章编制依据本施工方案编制的依据:1、xxx住宅楼改造项目的施工图纸,相关标准图集。
2、合同有关规定,以及对施工场地现场的实地勘察。
3、国家的有关法律、法规、规范和技术标准。
4、本工程的建筑施工图、建筑详图、结构施工图;5、《工程建设标准强制性条文》2002年版;6、《建筑工程施工质量验收统一标准》( GB-2013 );7、《建筑装饰装修工程施工及验收规范》( GB-2001 );8、《住宅装饰装修工程施工规范》( GB-2001 );第二章工程概况1•本工程为XX集团住宅楼改造项目X#楼、X#楼,位于XX市XX路XXX小区。
本建筑主要结构类型为现浇混凝土剪力墙结构体系,设计使用年限50年,抗震设防烈度七度,地下一层,地上为35层,室内外高差200mm。
设计单位为XXX,勘察单位为XXX,监理单位为XXX,施工单位为XXX。
2、内墙抹灰设计概况按照图纸设计:涂料外墙采用05YJ1外22,为12-15mm 厚1:3水泥砂浆,5-8mm厚1:2.5水泥砂浆;面砖外墙05YJ1外12,15mm厚1:3水泥砂浆。
3、工程目标(1)、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量达一般抹灰等级,确保工程合格。
(2)、安全目标:严格履行国度及河南省关于施工现场管理的各项规定,确保施工安全。
(3)、工期目标:计划工期两个月,由上向下抹灰第三章施工准备1、施工准备:1、材料:1.1水泥:采用C32.5号复合硅酸盐水泥。
有出厂合格证明和检测报告,当出厂超过三个月的水泥,应按试验结果使用。
水泥进场后进行复试。
1.2砂:中砂,平均粒径为0.35〜0.5mm的中砂,利用前过5mm孔径的筛子。
外墙抹灰施工方案第一章编制依据第二章工程概况第三章施工准备第四章施工工艺流程第五章质量标准第六章抹灰工程质量通病及其防治措施第七章成品保护措施第八章质量保证措施第九章安全保证措施第十章进度保证措施第一章编制依据本施工方案编制的依据:1、xxx 住宅楼改造项目的施工图纸,相关标准图集。
2、合同有关规定,以及对施工场地现场的实地勘察。
3、国家的有关法律、法规、规范和技术标准。
4、本工程的建筑施工图、建筑详图、结构施工图;5、《工程建设标准强制性条文》 2002 年版;6、《建筑工程施工质量验收统一标准》 ( GB50300-2013 );7、《建筑装饰装修工程施工及验收规范》 ( GB50210-2001 );8、《住宅装饰装修工程施工规范》 ( GB50327-2001 );第二章工程概况1•本工程为XX集团住宅楼改造项目 X#楼、X#楼,位于XX市XX路XXX小区。
本建筑主要结构类型为现浇混凝土剪力墙结构体系,设计使用年限50 年,抗震设防烈度七度,地下一层,地上为35 层,室内外高差 200mm 。
设计单位为大建建筑设计有限公司,勘察单位为黄河勘测规划设计有限公司,监理单位为河南诚信工程监理咨询有限公司,施工单位为郑州市第一建筑工程集团有限公司。
2 、内墙抹灰设计概况根据图纸设计:涂料外墙采用 05YJ1 外22,为 12-15mm 厚1:3水泥砂浆 ,5-8mm 厚1:2.5水泥砂浆;面砖外墙 05YJ1外12,15mm 厚1:3水泥砂浆。
3、工程目标(1)、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量达一般抹灰等级,确保工程合格。
(2)、安全目标:严格执行国家及河南省关于施工现场管理的各项规定,确保施工安全。
(3)、工期目标:计划工期两个月,由上向下抹灰第三章施工准备一、施工准备:1、材料:1.1 水泥:采用 C32.5 号复合硅酸盐水泥。
外墙一般抹灰工程施工方案一、施工工艺流程:1.组织施工:根据工程图纸和施工要求,组织施工人员和设备材料,安排施工流程和工作班次。
2.准备工作:清理施工场地,清除障碍物,并进行必要的保护措施,如搭建脚手架等。
3.基层处理:检查墙体基层情况,如有裂缝、凹凸不平等问题,需进行修补、整平处理。
4.配料准备:根据施工图纸要求,准备好抹灰砂浆的原材料,包括水泥、石灰、砂子、外加剂等。
5.预备工作:清洁基层表面,确保无灰尘、油污等杂质,如有需用清水或高压水枪清洗。
6.基层湿润:利用喷水等方式,对基层进行湿润处理,增加与抹灰砂浆的粘结力。
7.贴抹灰网:根据施工图纸要求,在墙体表面粘贴抹灰网,增加墙体的牢固性和抗裂性。
8.施工砂浆:将预先配好的砂浆放入抹灰机或用人工方式涂敷在墙面上,控制好抹灰层厚度和均匀度。
9.处理拼缝:等砂浆初凝后,进行室内外角、门窗洞口等拼缝的处理,使其与墙面无缝连接。
10.刮平整:用刮板将抹灰层整平,修正墙面的凹凸不平,确保墙面平整度和垂直度符合要求。
11.表面处理:采用竹刷或抹刀,对刮平后的墙面进行细节处理,提高墙面的光滑度和美观度。
12.抗裂处理:等表面处理干燥后,对墙面进行抗裂处理,采用玻纤网或抗裂剂等材料,增加墙体的抗裂性。
13.二次抹灰:对于要求较高的墙面,可进行二次抹灰处理,使表面更加平整、光滑。
14.后续处理:最后,根据设计要求进行墙面装饰处理,如刷涂乳胶漆、粘贴砖石等。
二、施工注意事项:1.施工环境:施工过程中要保持良好的施工环境,避免风大、雨大等恶劣天气影响抹灰效果。
2.砂浆配比:砂浆的配料比例需按照设计要求进行配制,保证砂浆质量和抹灰效果。
3. 抹灰厚度:控制好抹灰层的厚度,一般不超过20mm,避免影响墙体的强度和干燥时间。
4.加强处理:墙面的拼缝、门窗洞口等需要进行加强处理,增加其抗裂和牢固性。
5.保温层处理:如有保温层施工,需与抹灰工程进行协调,确保层次和接缝的一致性。
房屋建筑工程内外墙抹灰专项施工方案1.施工准备1.1施工前的准备工作包括:测量墙面的尺寸,清理墙面上的尘土和杂物,确保墙面干燥,清理施工现场,保证施工材料的充足供应。
1.2确保所有施工人员穿戴好必要的防护设备,包括安全帽、防滑鞋、口罩等。
2.施工材料2.1抹灰材料包括水泥、砂子、石膏粉等。
2.2墙面补平材料包括水泥砂浆、抹灰石膏。
2.3辅助材料包括钢筋网片、墙角保护器等。
3.施工工艺3.1内墙抹灰工艺3.1.1在墙面上进行修补,填平裂缝和突出部分,保证墙面平整。
3.1.2在墙角处安装钢筋网片,增强墙角的强度。
3.1.3用水泥砂浆抹灰墙面,先进行一遍底层抹灰,确保与墙面充分粘结。
3.1.4做护面层抹灰,抹灰石膏与水泥砂浆的比例为1:33.1.5用抹灰刀将抹灰层进行抹平,并及时修补不平整的部分。
3.2外墙抹灰工艺3.2.1设置隔水层,防止水分进入墙体。
3.2.2用水泥砂浆进行外墙打底,保证墙体的结实。
3.2.3在外墙角安装墙角保护器,增加外墙的保护。
3.2.4进行外墙抹灰,先做一遍底层抹灰,确保与墙面充分粘结。
3.2.5做护面层抹灰,抹灰石膏与水泥砂浆的比例为1:33.2.6用抹灰刀将抹灰层进行抹平,并及时修补不平整的部分。
4.完工验收4.1完工后,用湿布擦拭墙面,确保墙面干净。
4.2用水平尺和垂直尺对墙面进行测量,确保墙面的平整度和垂直度符合设计要求。
4.3对墙面进行检查,确保墙体无开裂、空鼓等质量问题。
4.4如有质量问题,及时进行整改和修复。
5.安全措施5.1施工过程中,严禁高空坠落,施工人员需佩戴安全帽,并在施工现场做好防护措施,如设置警示标语和安全网等。
5.2施工过程中,严禁乱扔杂物,保持施工现场的整洁。
5.3施工过程中,施工人员需注意用电安全,严禁私拉乱接电源。
5.4施工过程中,施工人员需佩戴防护口罩和手套,防止灰尘和有害物质对身体的危害。
以上是内外墙抹灰专项施工方案的主要内容,针对具体工程情况和不同墙面材质,施工方案可能会有所调整。
内外墙抹灰专项施工方案一、施工前准备1.1 确认施工范围,检查施工材料及工具的准备情况。
1.2 清理施工区域,确保墙面干燥无杂物,防止影响抹灰质量。
二、材料及工具准备2.1 抹灰原材料:水泥、砂浆、外墙环保涂料等。
2.2 工具:抹灰板、抹刀、刷子、水平仪、锤子、尺子等。
三、施工步骤3.1 外墙抹灰施工步骤: - 3.1.1 在墙面先进行找线,划出抹灰的范围。
- 3.1.2调制砂浆,确保砂浆比例准确。
- 3.1.3 用抹灰板格拉抹灰,注意厚度均匀。
- 3.1.4 刮平表面,使整个外墙表面光滑。
3.2 内墙抹灰施工步骤: - 3.2.1 在墙面找线,确定抹灰范围。
- 3.2.2 准确调配水泥、砂浆比例。
- 3.2.3 使用抹灰板将砂浆均匀涂抹在墙面上。
- 3.2.4 使用抹刀修整,保证墙面平整。
四、施工质量控制4.1 外墙抹灰需注意防水、防裂,确保外墙表面平整、无空鼓。
4.2 内墙抹灰需保持一定的湿度,避免出现开裂现象。
4.3 施工结束后需进行验收,确认抹灰质量符合要求。
五、施工安全注意事项5.1 操作人员需佩戴安全帽、手套等个人防护用品。
5.2 施工现场需设置警示牌,确保施工安全。
5.3 遵循相关施工规范,确保施工顺利进行。
六、施工总结本文介绍了内外墙抹灰专项施工方案,通过施工前准备、材料及工具准备、施工步骤、施工质量控制、施工安全注意事项等多个方面的详细说明,帮助施工人员掌握抹灰施工要点,保证施工质量及施工安全,提高施工效率。
建筑外墙抹灰工程施工方案一、工程概况本工程为某建筑外墙抹灰工程,施工范围包括建筑外墙的抹灰和粉刷工作。
主要材料为水泥砂浆,抹灰工程需要使用抹灰机具完成。
工程施工范围为建筑物外墙,面积约为1000平方米,工程施工周期约为15天。
二、工程前期准备1. 资料准备:施工前需准备建筑外墙的设计图纸和相关资料,了解建筑物的结构和外墙材料,以便确定施工工艺和材料的选用。
2. 现场准备:清理施工现场,清除杂物和障碍物,确保施工区域的整洁和安全。
3. 设备准备:准备抹灰机具、水泥砂浆、砂浆搅拌机、抹灰工具等施工所需的设备和材料,确保施工顺利进行。
三、施工工艺1. 基层处理:清理外墙表面的杂物和浮灰,在基面上进行找平处理,确保基层表面平整、坚实、清洁无杂质。
2. 粉刷处理:涂刷底漆,提前做好防护工作,防止墙面用水泥砂浆抹灰时附着不牢,影响外墙抹灰的整体效果。
3. 抹灰工艺:采用机械抹灰工艺,按照设计要求和工艺规范进行抹灰施工,确保抹灰层平整、密实、无空鼓,达到设计要求。
4. 抹灰层处理:抹灰层初凝后,进行抹平处理,确保外墙表面平整、光滑,无裂缝和凹凸不平的情况。
5. 粉刷处理:在抹灰层完成后,进行外墙粉刷工艺,根据设计要求进行底漆和面漆的施工,确保外墙表面色彩和质感的达到设计要求。
四、施工要点1. 施工环境要求:施工现场应保持通风良好,无雨水干扰和空气流通。
施工时需注意天气条件,避免在阴雨天气或高温条件施工,以免影响抹灰层的质量。
2. 设备操作:抹灰机具的操作人员需持证上岗,熟练掌握机具的操作技术,确保机具正常运转和施工质量。
3. 施工质量:施工员工需严格按照施工工艺和要求进行施工,确保抹灰和粉刷层的质量和一致性。
4. 安全保障:施工人员需严格遵守安全操作规范,佩戴好安全防护用具,确保施工现场安全。
五、质量控制1. 基层处理质量:要求基层找平处理后,基层表面平整、坚实、无裂缝、松动和脱落。
2. 抹灰质量:抹灰层表面平整、光滑,无空鼓、裂缝和凹凸不平的情况,确保粘结牢固。
★墙面抹灰施工方案_共10篇范文一:墙面抹灰工程施工方案中国投标网.tb51.抹灰工程施工方案1.施工准备1.1作业条件1.1.1抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收并签认),门框窗及需要预埋的管线已安装完毕,并经检查验收合格。
1.1.2抹灰用的脚手架应先搭好,架子要离开墙面200-250mm,搭好脚手板,防止落灰在地面,造成浪费。
1.1.3将混凝土墙等表面凸出的部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5的水泥砂浆补平,把外露钢筋头和铅丝头清除掉。
1.1.4对于砖墙,应在抹灰前一天浇水湿透。
1.2材料要求1.2.1水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
1.2.2砂:中砂,平均粒径为0.35-5mm。
1.2施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车,铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷、托灰板、木抹子、铁抹子、阴(阳)角抹子,塑料抹子,大杠、中杠、2m 靠尺板,托线板、八子尺、5-7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具包等。
2.质量要求基层处理套方、找规矩、贴灰饼墙面冲筋做护角抹纸灰抹中层灰抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)抹墙面罩面灰养护4.1基层处理1:2.5水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面,在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。
4.2抹水泥砂浆面层中层砂浆抹后第二天,用1:2.5水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5-8mm,操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平待其收身后,用灰匙压实压光,为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不宜过大,要按交底控制水灰比。
外墙抹灰施工方案一、施工准备工作1.安全措施:施工前需摆放明显的安全标志牌,设置必要的护栏和警示线,并配备必要的防护设备,确保施工人员的安全。
2.现场清理:清理施工区域,保持施工场地整洁,移除杂物和障碍物,确保施工顺利进行。
3.防护措施:对于邻近的建筑物或装饰物进行适当的防护,避免受到施工过程中的碰撞或损坏。
4.材料准备:准备好所需的抹灰材料,包括砂浆、水泥、石膏等,确保质量合格。
二、基层处理1.基层检查:对外墙基层进行检查,确保基层平整、无裂缝和松动部分。
2.清理基层:清除基层上的灰尘、油污等杂质,保持基层干燥洁净。
3.基层处理:对有裂缝的基层进行修补,填补孔洞,确保基层平整且无明显的凹凸不平。
4.基层渗透处理:根据基层情况选择合适的渗透处理材料进行处理,提高基层的附着力和密实性。
三、抹灰施工1.配制砂浆:根据设计要求,按一定的配比将水泥、石膏和砂浆适量混合均匀,确保质量稳定。
2.选用工具:根据施工需要,选择合适的工具,如抹刀、镘刀等。
3.基层处理:在基层上涂抹一层浆料,提高砂浆和基层的粘结性。
4.粘贴网格布:将网格布粘贴在基层上,增加抹灰层与基层的粘结力和防裂功能。
5.抹灰施工:将配制好的砂浆倒在工具上,用抹刀均匀涂抹到墙面上,确保抹灰层的厚度均匀一致。
6.整平抹平:采用镘刀对抹灰层进行整平抹平,确保表面平整光滑,没有明显的凹凸不平。
7.抹灰层处理:对抹灰层稍干后用木纹抹刀进行处理,使其形成木纹纹理,提高装饰效果。
8.补修处理:对抹灰层进行质量验收,如有不符合要求的部分,及时进行人工补修。
四、施工要点1. 抹灰层厚度:根据设计要求,保持抹灰层的厚度一致,一般不小于5mm。
2.抹灰层的质量:在抹灰施工过程中,要注意保持砂浆的湿润度,避免出现裂缝和起壳现象。
3.施工环境:施工过程中要注意环境温度和湿度,尽量避免在极端天气条件下施工,以免影响抹灰施工质量。
4.施工顺序:按照从下往上的顺序进行抹灰施工,确保每一层的粘结性和稳定性。
一、工程概况本工程为某住宅小区外墙抹灰工程,施工面积共计10000平方米。
工程内容包括外墙基层处理、抹灰层施工、表面处理等。
施工工期为60天,要求施工质量达到国家标准。
二、施工准备1. 材料准备(1)基层处理材料:界面剂、外墙腻子、防水剂等。
(2)抹灰材料:水泥、砂子、外加剂等。
(3)表面处理材料:涂料、腻子等。
2. 机械设备准备(1)搅拌机、切割机、打磨机等。
(2)施工电梯、吊车等。
3. 人员准备(1)施工队伍:施工人员、技术员、质检员等。
(2)培训:对施工人员进行专业技能培训,确保施工质量。
三、施工工艺1. 基层处理(1)清除墙面浮尘、油污、杂物等。
(2)涂抹界面剂,增强基层与抹灰层的粘结力。
(3)检查基层平整度,如有不平整处,进行打磨处理。
2. 抹灰层施工(1)按照设计要求,设置抹灰层厚度。
(2)根据水泥、砂子、外加剂等材料比例,进行搅拌均匀。
(3)使用抹子将抹灰材料均匀涂抹在基层上,确保抹灰层平整、均匀。
(4)抹灰层施工分两次进行,第一次抹灰层厚度为总厚度的2/3,第二次抹灰层厚度为总厚度的1/3。
3. 表面处理(1)抹灰层达到一定强度后,进行打磨处理,去除凸起、凹陷等缺陷。
(2)涂抹外墙腻子,使墙面平整、光滑。
(3)腻子干燥后,进行打磨处理。
(4)涂刷外墙涂料,确保墙面颜色均匀、美观。
四、施工质量控制1. 基层处理:确保基层平整、无油污、无杂物。
2. 抹灰层施工:确保抹灰层厚度均匀、平整、无空鼓、无裂缝。
3. 表面处理:确保墙面光滑、颜色均匀、美观。
4. 施工过程中,严格控制材料配比,确保施工质量。
五、施工安全1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 机械设备操作人员必须持证上岗,确保操作规范。
3. 施工现场设置安全警示标志,提醒施工人员注意安全。
4. 施工过程中,加强现场巡查,及时发现并解决安全隐患。
六、施工进度安排1. 第1-5天:施工队伍进场,进行材料、机械设备、人员准备。
外墙抹灰及油漆施工方案及方法一、施工材料准备1. 抹灰准备:- 水泥- 砂子- 外墙抹灰砂浆- 壁纸- 抹灰工具:抹刀、抹灰梳子等2. 油漆准备:- 外墙底漆- 外墙面漆- 油漆刷子、滚筒二、施工步骤1. 抹灰施工1. 清除外墙表面的灰尘、污垢和杂物。
2. 涂抹外墙抹灰砂浆,保持墙面平整,避免出现明显凹凸。
3. 使用抹灰梳子将墙面梳平,确保抹灰层的均匀和牢固。
4. 抹灰层干燥后,进行抛光处理,使墙面更加光滑。
5. 如有需要,可以在抹灰层上安装壁纸,提升外墙的美观度。
2. 油漆施工1. 外墙抹灰完成后,进行必要的封闭处理,确保墙面无裂缝或空隙。
2. 涂刷外墙底漆,增强墙面附着力,并提升涂料的耐久性。
3. 等待底漆干燥后,涂刷外墙面漆,根据需要选择合适的颜色。
4. 使用油漆刷子或滚筒进行均匀的涂刷,避免出现明显的涂料厚度不一致。
5. 根据需要,可以进行多遍的涂刷,确保外墙漆层的充分覆盖和保护效果。
6. 涂漆完成后,进行整体检查,修补漆层中的瑕疵和不平整部分。
三、注意事项1. 施工过程中,应注意安全,使用合适的工具和个人防护设备。
2. 控制施工环境的湿度和温度,避免影响施工质量。
3. 施工前应进行墙体检测,确保墙面结构稳定,无松动和渗水等问题。
4. 根据墙体状态,选择适合的抹灰砂浆和油漆材料。
5. 在施工过程中,及时清理工具和材料,保持工作区整洁。
6. 按照施工步骤进行施工,避免跳过或混乱操作。
以上是外墙抹灰及油漆施工方案及方法的详细说明,希望能对您的工作有所帮助。
外墙抹灰施工方案(详细版)2.1 搅拌机、砂浆机、抹灰机、手工工具等。
2.2 施工用安全防护设备:安全带、安全网、安全帽、安全鞋、手套等。
二、场地准备:1、场地清理:清理施工现场,确保场地干净整洁,无障碍物。
2、场地标识:在施工现场设置标志牌,标明施工单位、工程名称、施工时间等信息。
3、场地保护:对周边环境进行保护,避免施工对周边环境造成影响。
第四章施工工艺流程1、基层处理在基层表面清理,清除浮灰、油污、松散物等,使其表面平整、洁净、无明显孔洞和裂缝。
2、墙体毛化处理用水泥砂浆将墙体表面毛化,增加墙体与抹灰层的附着力。
3、抹灰层处理按照设计要求,采用水泥砂浆和胶粘剂拌合,将抹灰层均匀地涂抹在墙面上,并用抹灰机或手工工具进行抹平。
4、抹灰面处理在抹灰面上用抹灰机或手工工具进行抹平、修整,使其表面平整、光滑。
5、抹灰面收光处理在抹灰面上用抹灰机或手工工具进行收光处理,使其表面光滑、细腻。
6、验收对抹灰工程进行验收,检查抹灰层的平整度、垂直度、表面光滑度、强度等指标是否符合设计要求。
第五章质量标准1、抹灰层的厚度应符合设计要求,不得小于12mm,不得大于15mm。
2、抹灰面应平整、光滑,不得有明显的麻面、皮面、砂眼、裂纹等缺陷。
3、抹灰面应垂直、水平,不得有明显的倾斜、歪斜等缺陷。
4、抹灰面的强度应符合设计要求,不得出现开裂、掉皮等现象。
5、抹灰面应符合相关国家标准和设计要求。
第六章抹灰工程质量通病及其防治措施1、抹灰层厚度不足防治措施:加强基层处理,采用适当的抹灰工艺,控制抹灰层厚度。
2、抹灰面不平整、不光滑防治措施:加强基层处理,控制抹灰层厚度,采用适当的抹灰工艺,进行抹灰面处理和收光处理。
3、抹灰面开裂、掉皮防治措施:加强基层处理,控制抹灰层厚度,采用适当的抹灰工艺,选用优质的材料,加强成品保护措施。
第七章成品保护措施1、抹灰面应在施工完成后立即进行保护,防止受到雨淋、阳光直射等影响。
2、在抹灰面上覆盖保护膜,保护膜应有足够的厚度和强度,不得在抹灰面上留下痕迹。
外墙粉刷抹灰及涂料施工方案及方法一、施工前的准备工作1.材料准备:购买所需的抹灰材料、涂料、工具等。
2.清洁墙面:清除墙面上的灰尘、油污等杂物,确保墙面干净。
3.修补墙面:修补墙面上的裂缝、鼓包等问题,并确保墙面平整。
二、抹灰施工方法1.摆线:按照设计要求,用线垂直于地面的方向摆线,确定抹灰的水平线。
2.按比例调制砂浆:将砂浆与水按照一定的比例混合,搅拌均匀。
3.预浇水:用清水浇湿墙面,使墙体适度吸水,提高抹灰层的粘结力。
4.抹灰:用抹灰板将调制好的砂浆均匀地涂抹在墙面上,保持均匀厚度,充分填满空隙与裂缝。
5.抹平:用木抹子将涂抹好的砂浆进行抹平,使墙面表面光滑。
6.下次抹灰:待初抹灰层干燥后,再进行第二次抹灰,用同样的方法进行施工。
7.打磨:待最后一次抹灰层干燥后,用砂纸进行打磨,使墙面表面更加光滑。
三、涂料施工方法1.清洁墙面:将抹灰完成的墙面进行清洁,确保墙面干净。
2.刷涂料底漆:用刷子将涂料底漆均匀地刷在墙面上,提高涂料的附着力和抗碱性。
3.刷涂料主漆:将涂料主漆倒在滚筒辊筒上,并均匀地刷在墙面上,注意避免滴漏和刷痕。
4.第二遍刷涂料主漆:待第一遍主漆干燥后,再进行第二遍刷涂料主漆,使墙面颜色更鲜艳。
5.检查涂料质量:检查涂料是否均匀、饱满,如有需要,可以进行第三遍的涂料施工。
6.收尾工作:等涂料干燥后,对墙面进行清理,清除墙面上的涂料残留物。
四、注意事项1.施工要选择天气晴朗、气温适宜的日子进行。
2.施工前要仔细检查墙面是否平整,有无明显的裂缝或鼓包,必要时进行修补。
3.抹灰时要确保砂浆调制均匀,用量适度,保持墙面的平整和均匀厚度。
4.涂料施工时要注意涂刷的均匀性,避免刷痕和漏刷的现象。
5.涂料选择要符合环保要求,并根据建筑风格和设计要求选择相应的颜色和质地。
6.施工完毕后要对施工现场进行清理,清除杂物和涂料残留物。
外墙抹灰施工方案第一篇:外墙抹灰施工方案一、工作内容本次施工的主要工作内容为对建筑外墙进行抹灰处理,具体施工方案如下:1.现场勘测:施工前需对建筑外墙进行勘测,确定施工面积、墙体材质和表面状况等信息。
2.准备材料:根据设计要求和现实情况,选择合适的材料进行抹灰处理。
材料包括:水泥、砂子、石膏粉、外墙底漆等。
3.清理外墙表面:对建筑外墙表面进行清理,将灰尘、油污、刷漆残留物等清除干净,使其表面平整、光洁。
4.调制灰浆:按照材料的比例和施工要求,将水泥、砂子、石膏粉混合调制成灰浆。
5.底漆处理:在建筑外墙表面喷涂一层底漆处理,以便后续灰浆附着。
6.抹灰处理:在建筑外墙表面上一层层抹涂灰浆,注意每一层灰浆的密实程度和厚度,避免出现空鼓、裂缝等情况。
二、施工要求1.施工前务必进行现场勘测,并根据建筑外墙的实际情况进行调整和处理。
2.选用高品质的材料,保证施工质量。
3.在施工过程中对每一层灰浆进行检查,确保密实程度和厚度符合要求。
4.注意施工过程中的安全问题,确保施工人员和现场工人的人身安全。
5.施工完成后,对建筑外墙进行验收,确保施工质量符合设计要求。
三、安全措施1.施工过程中必须佩戴安全帽、安全鞋等安全防护用品。
2.使用机械设备时,必须安装护栏和安全防护装置。
3.高处作业时,必须固定好安全绳,保证操作人员人身安全。
4.在施工现场设置明显的警示标志,保护现场工人的人身安全。
第二篇:外墙抹灰施工方案一、施工设备施工所需设备主要包括:水泥搅拌机、空压机、喷涂机、扫地机等。
二、材料选择本次施工所用的材料应符合以下要求:1.水泥:选用标号在P.O 42.5的普通硅酸盐水泥。
2.砂子:选用规格为2.5-3.0mm的中砂。
3.石膏粉:选用质量好、细度高、含水少的石膏粉。
4.外墙底漆:选用环保型、防水、耐候性好的底漆。
5.抹灰用的网格布:选用质量好、强度高的玻璃纤维增强网格布。
三、施工流程1.现场勘测:对建筑外墙进行勘测,确定施工面积、墙体材质和表面状况等信息。
目录1、施工准备 (2)1.1、主要材料 (2)1.2、主要机具 (2)1.3、作业条件 (2)2、工艺流程 (3)3、质量标准 (5)3.1、保证项目 (5)3.2、基本项目 (5)3.3、允许偏差及检测方法 (6)4、安全生产与文明施工 (6)5、成品保护 (6)6、应注意的质量问题 (6)外墙抹灰施工方案1、施工准备1.1、主要材料:1.1.1水泥:水泥为普通硅酸盐水泥P.C 32.5,具备材料合格证书并进行现场抽样检测合格。
1.1.2砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。
1.1.3界面剂。
1.1.4防裂网:防裂网采用直径1.07mm,网孔尺寸2.5×2.5cm的镀锌电焊钢丝网。
1.2、主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、笤帚、锤子、錾子等。
1.3、作业条件:1.3.1结构工程全部完成,并经质监部门验收,达到合格标准。
1.3.2外墙抹水泥砂浆,大面积施工前应先做样板,经监理、甲方鉴定合格,并确定施工方法后,再组织施工。
1.3.3抹灰前,应检查砌体预埋件、预留洞等位置是否正确1.3.4抹灰前应检查基体表面的平整,以决定其抹灰厚度。
抹灰前应在大角的两面、阳台、窗台、脸两侧弹出抹灰层的控制线,以作为打底的依据。
1.3.5抹灰前,砌体应防止雨淋或暴晒。
抹灰时砌体应保持表面湿润,蒸压加气混凝土砌体表面湿润深度宜为10~15mm,其含水率不宜超过20%;普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率宜控制在5%~8%。
1.3.6施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作。
为减少抹灰接槎保证抹灰面的平整,外墙吊篮应该每个立面满挂,以满足施工要求。
外墙抹灰工程施工方案1. 引言外墙抹灰工程是建筑施工的一个重要环节,不仅能保护建筑物的外墙结构,还能增加外墙的美观性。
本文档将详细介绍外墙抹灰工程的施工方案,包括施工准备、施工工艺、施工材料等内容。
2. 施工准备在进行外墙抹灰工程前,需要进行以下准备工作:2.1 材料准备•水泥、石膏、沙子等主要抹灰材料•抹灰砂浆配比:水泥:砂子:石膏 = 1:2:0.2•预制水泥砂浆和石膏砂浆2.2 设备准备•抹灰工具:饰面刀、抹子、抹灰板等•手动搅拌器或机械搅拌器•抹灰辅助工具:抹灰带、抹灰线等•安全防护用品:安全帽、工作服、护目镜等2.3 施工区域准备•清理施工区域,确保墙面平整,无浮尘、油污等•对于老旧墙面,进行清洗和修补3. 施工工艺外墙抹灰工艺主要包括以下步骤:3.1 基层处理•清理墙面、排除杂物•对于有裂缝的墙面,进行裂缝处理•在墙角位置进行防护层处理3.2 基础层施工•使用预制水泥砂浆施工基础层•具体操作步骤:–搅拌:按砂浆配比将水泥、砂子和适量清水混合搅拌,直至成砂浆状态–涂抹:将预制砂浆均匀地涂抹在墙面上,厚度一般为5~10毫米–上压:使用木抹子将涂抹好的砂浆上压,使其与墙面紧密结合–整平:使用抹灰板将基础层整平,使其表面平整光滑3.3 饰面层施工•使用预制石膏砂浆施工饰面层•具体操作步骤:–搅拌:按砂浆配比将石膏、砂子和适量清水混合搅拌,直至成砂浆状态–涂抹:将预制砂浆均匀地涂抹在基层上,厚度一般为3~5毫米–上压:使用木抹子将涂抹好的砂浆上压,使其与基层紧密结合–整平:使用抹灰板将饰面层整平,使其表面平整光滑3.4 养护•完成抹灰施工后,需进行养护,以保证抹灰层质量稳定•具体养护步骤:–初期养护:涂抹一层水泥浆于抹灰层表面,避免表面过早干燥裂缝–中期养护:用湿毛巾覆盖抹灰层表面,保持湿润状态–后期养护:保持施工区域通风良好,避免淋雨或受潮4. 施工材料在外墙抹灰工程中,使用的主要材料包括:•水泥:用于制作抹灰砂浆中的粘结剂•石膏:用于制作饰面层砂浆中的主要成分,增加表面光滑度和美观性•沙子:用于制作抹灰砂浆和饰面砂浆中的骨料,增加强度和稳定性•预制水泥砂浆:提高施工效率,保证施工质量•预制石膏砂浆:提高施工效率,保证施工质量•抹灰工具:如饰面刀、抹子、抹灰板等,用于施工操作•抹灰辅助工具:如抹灰带、抹灰线等,用于施工辅助操作5. 安全注意事项在进行外墙抹灰工程时,需要注意以下安全事项:•佩戴个人防护装备,如安全帽、工作服、护目镜等•操作时注意保持平衡,防止摔倒或滑倒•确保使用的材料符合国家标准,避免对人体和环境产生损害•注意施工现场的通风情况,避免吸入粉尘•使用施工工具时要小心,避免意外伤害6. 结论外墙抹灰工程施工方案是保证外墙结构安全、增加美观性的重要工作。
外墙抹灰施工方案
一、材料、机具准备
1、材料:
水泥:应用32.5水泥,水泥应有出厂证明或复检合格单,水泥进场后应经复检合格通知后方可使用。
出厂日期超过三个月或水泥已经有结块的严禁使用。
砂子:砂子应用中粗水洗砂,使用时应用筛网过筛,外墙底灰用砂应采用网眼规格为8-10mm的筛网。
其它材料均应经进场复检合格后方可使用。
2、机具
铁抹子、木抹子、阴阳角抹子、捋角器、铁锹、铁锤、洋镐、工程线、铝合金刮杠、铁红粉、红铅笔、水平管、胶皮水管、钢钉、大扫把、小笤帚、钉子、铁丝等。
3、外墙抹灰用爬架、吊篮安装完毕并经检测验收满足使用要求。
二、本工程外墙抹灰工程做法:
(一)
1.混凝土基层、自保温砖墙体下口三皮压砖、自保温砖墙体上口
斜塞砖
2.刷界面剂一道(砖墙不刷)
3.10厚1:3水泥砂浆找平
(二)
1.自保温砖墙(砖厚225)
2.满挂玻纤网(非顶层)满挂钢丝网(顶层)
3.10厚1:3水泥砂浆打底
4.6厚1:2水泥砂浆找平
需保证(一)与(二)抹灰完成面差至少31mm,以保证混凝土基层、自保温砖墙下口三皮压砖、自保温砖墙上口斜塞砖粉刷贴完30厚复合发泡水泥板能够与自保温砖墙粉刷完成面齐平。
(一)与(二)高差交接处需做到横平竖直。
三、施工工艺
1、混凝土剪力墙基层处理:墙体中的穿墙螺杆眼应用发泡剂封堵好,砼墙柱表面应清理干净后,均匀刷界面剂,终凝后浇水养护,直至有较高的强度。
自保温砖墙面应清除干净,浇水充分湿润。
应对外墙层间砼接槎处、砌体灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。
2、窗口缝及脚手眼、孔洞等。
外墙塑钢窗框安装位置准确牢固后,周边缝隙用发泡剂或细石混凝土填塞密实。
砌体施工用脚手眼和废弃的孔洞,应将其内杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严。
3、吊垂直、套方、找规矩、贴灰饼
在四大角及门窗洞口边,挂铁丝垂直线找直,挂铁丝应在晴朗无风天气进行,确保铁丝自由悬垂,待其稳定不再摆动后,将其下端固定,固定时应小心不可使其移位。
垂线挂好后,以其为准对各层结构
实体进行测量,根据各层测量的数值确定灰饼厚度,(个别突出偏差较大的部位应尽量进行剔凿处理以减小整体抹灰厚度,确定抹灰厚度时还应兼顾塑钢窗框的位置,防止压框过厚或露缝)然后分层设点做灰饼,间距1.5m左右,做灰饼时应注意纵横交圈,以便操作,阴阳角两侧应找方。
横向水平线以楼层为水平基准线交圈控制,竖向控制线以墙垛子为基准线控制,阳角处要双面排直,同时要找好突出檐口,腰线、阳台、雨蓬等阴面的流水坡度和滴水线。
4、抹灰施工程序
应从上往下打底,上层砂浆抹完后,将吊篮降下去,再从上往下抹面层砂浆。
5、抹底层砂浆
抹灰前应浇水湿润,从上往下打底,底灰采用1:3水泥砂浆,抹后用刮杠刮平找直,用木槎子搓平、扫毛,终凝后洒水养护。
抹灰各班组之间的接槎处必须处理,防止空裂。
分层抹灰时,每层抹灰不宜跟的太紧,以防收缩影响质量。
6、抹面层砂浆
抹面层砂浆前,应先检查底层砂浆有无空裂现象,如有空裂,应剔凿返修;底层砂浆表面尘土、污垢应清洗,浇水湿润后方可进行面层抹灰。
抹面层抹灰时先用1:2水泥砂浆薄薄刮一遍,使其与底灰粘牢,紧跟着抹罩面灰,然后用刮杠按灰饼厚度刮平、木抹子搓实、铁抹子溜光、压实。
7、养护
水泥砂浆抹灰层应注意加强养护,由专人负责每日定时浇水,以减少空裂。
四、细部做法
1、外墙面抹灰时,在窗台、窗楣、雨篷、檐口等部位应做流水坡度。
下面应做滴水线或滴水槽,滴水槽的宽度和深度均不小于10mm。
要求楞角整齐,光滑平整,起到挡水作用。
2、为了有效的预防和控制裂缝,通过分析裂缝的各种类型及产生的原因,对外墙抹灰,需采用以下措施:
(1)基层处理:抹灰前将砖墙面、混凝土面基层表面的灰尘、污垢和油漆等杂物和附着物清清除干净,再将砖墙部位浇水湿润,这里注意应提前一天浇水,抹灰时,表面始终保持湿润。
(2)砂浆需按造配合比要求严格计量,控制水灰比,严禁施工过程中随意掺水;
(3)对抹灰砂浆需进行分层抹灰,由于施工误差等原因,局部外墙抹灰较厚,这就需要进行分层抹灰,每层抹灰厚度应控制在5—7mm为宜。
后层抹灰必须在前层抹灰砂浆凝固并具有一定的强度后方可进行,如果抹灰厚度过大的话,在分层处应该增设钢丝网。
(4)抹灰前需对基层进行浇水湿润,对砖砌体需隔夜提前浇水湿润,保证基层有一定湿润度。
五、质量要求
抹灰工程的面层,不得有爆灰和裂缝,无明显抹纹,各抹灰层
之间及抹灰层与基体之间应粘结牢固,不得有脱层、空鼓等缺陷。
1、表面光滑、洁净、颜色均匀、接槎平整,各种线条顺直清晰美观;
2、护角、孔洞、槽、盒周围的抹灰整齐、光滑;管道后面的抹灰表面应平整;
3、滴水线、槽顺直,宽度和深度均匀,棱角整齐;滴水线应内高外底,滴水槽宽度和深度均不应小于10mm;
4、窗台、空调搁板、女儿墙压顶等排水坡度整齐一致;飘窗板、空调搁板、圆弧阳台、女儿墙压顶等外缘厚度应进行整体测量后确定,保证统一。
5、允许偏差和检验方法
六、成品保护
1、要及时清擦残留在窗框上的砂浆。
2、贯彻合理的施工顺序防止损坏成品。
3、各抹灰层在凝结前应防止风干、暴晒、水冲和振动,以保证。
