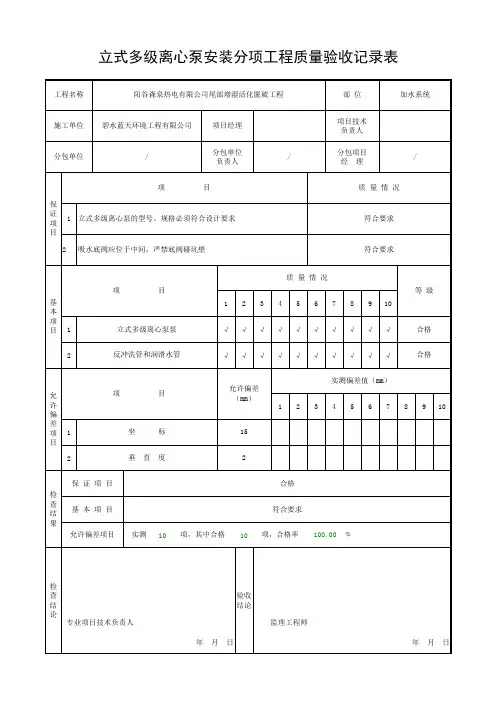

【工程常用表格】离心式水泵安装记录
- 格式:xlsx
- 大小:14.06 KB
- 文档页数:1

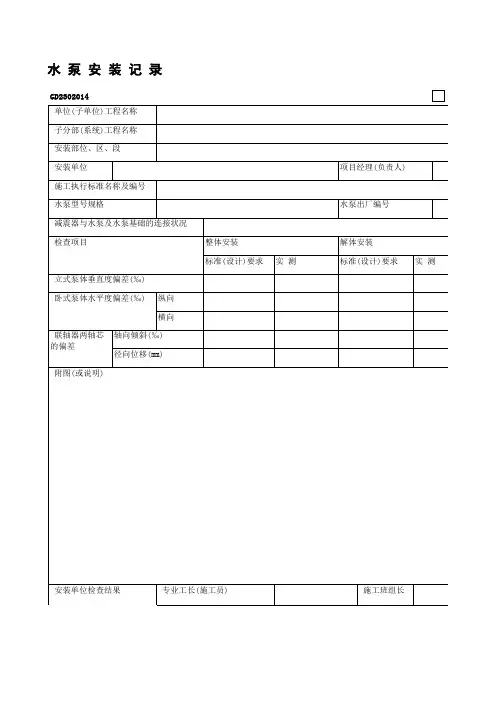

至R□轴向径向轴向倾斜(‰)径向位移(mm)建筑给水排水及供暖/室内给水系统水泵底座/垫铁的安放和 紧固专业监理工程师(建设单位项目技术负责人):基础(或机架)的平整度/ 锚固和防腐减振装置的安装固定标准(或技术文件)要求值符合设计和图纸要求符合设计和图纸要求出厂编号离心式消防水泵/XBD5/15L001、002//实测项目立式泵体垂直度偏差(‰)0.1整体安装//符合设计和图纸要求符合设计和图纸要求联轴器同心度0.10.80.8综合评价结论/备注符合规范和设计要求专业工长专业质检员检查结果基础(或机架)的坐标 位置 /尺寸偏差分体安装实测值0.05施工部位《建筑给水排水及采暖工程质量验收规范》GB50242-2002/水泵名称/型号/规格安装位置编号施工单位/检 测 日 期2017年08月20日测试计量器具(仪表、仪器)及附属设备(器具)的名称/型号、规格/量程/分辨精度/出厂编号/制造厂商/其他要素:2017年08月20日 施工单位检测调试负责人检测调试说明:卧式泵体水平度偏差(‰)检查项目全/2离心式水泵安装检测记录单位(子单位)工程名称XXX施工班组长0.1质量验收依据文件名称及编号施工依据文件名称及编号 监理(建设)单位地下室消防水泵安装采用水泵整体安装,其基础采钢筋混凝土平台基础,先浇筑水泵基座预埋基脚螺栓,再整体安装水泵,安装后水泵偏差尺寸符合设计要求以及规范工要求。
分部/子分部/分项(系统/子系统)GD-C4-6411最小/实际抽样数量《建筑给水排水及采暖工程质量验收规范》GB50242-2002施 工 单 位检验批编号XXX有限公司GD-C5-7122-1层 消防水泵。
离心泵安装工程检验批质量验收记录一、项目概述本次离心泵安装工程是作为某工业企业生产线改造项目的一部分,旨在更换老化的离心泵设备,提升生产线的运行效率和安全性。
本次验收记录将详细记录离心泵安装工程的质量验收情况,以确保设备安装达到预期效果,并符合相关标准和要求。
二、工程概况离心泵安装工程包括以下主要内容:1. 拆除旧离心泵设备:按照规划,旧离心泵设备需要被安全拆除,并确保不影响周围设备和生产线的正常运行。
2. 安装新离心泵设备:根据设计方案和技术要求,进行新离心泵的安装、连接和固定,确保设备的稳定性和完整性。
3. 调试和试运行:对新安装的离心泵进行调试和试运行,确保设备能够正常启动、运行和停止。
三、质量验收步骤1. 设备安装前准备工作在正式进行离心泵安装前,需确保以下准备工作已完成:- 现场环境清理:清除安装区域的杂物、尘土等污染物,确保安装场地干净整洁。
- 施工队伍准备:组织施工队伍进行技术培训,并核实施工人员的资质和培训证书。
- 安装材料准备:检查所需安装材料的完整性和质量,确保材料符合设计和规范要求。
2. 离心泵安装过程质量控制在离心泵安装过程中,需注意以下质量控制要点:- 安装位置和方向正确:按照设计方案和施工图纸,确保离心泵安装位置和方向与要求一致。
- 连接管路正确:检查连接管道的材质、尺寸及焊接质量,确保连接管道的稳固和密封性。
- 固定方式合理:根据离心泵的特点和要求,采用适当的固定方式,确保离心泵的稳定性和安全性。
- 电气连接正确:对离心泵的电气连接进行检查,确保电气线路的牢固和正确连接。
3. 调试和试运行过程质量控制在离心泵安装完成后,需进行调试和试运行,以确保设备的正常运行和性能。
质量控制要点包括:- 确认供电情况:检查供电情况是否符合要求,确保离心泵能够正常启动和运行。
- 启动和停止测试:对离心泵进行多次启动和停止测试,检查启动和停止过程中是否有异常情况。
- 运行状态监测:监测离心泵在运行过程中的压力、流量、温度等参数,确保设备运行状态良好。
江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年7月2日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月3日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月5日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月5日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月9日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月14日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月14日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月14日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月16日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月16日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月16日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月16日第1页共1页江苏省工业设备安装有限公司离心泵安装检查记录表设备 0 0 3 2 4编号———— 2008年 7 月16日第1页共1页。
离心泵安装工程检验批质量验收记录
一、项目背景
离心泵安装工程是工业生产过程中常用的流体输送设备。
为了
确保离心泵在安装过程中的质量和可靠性,进行质量验收是必要的
步骤。
本文档旨在记录离心泵安装工程的质量验收内容及结果。
二、质量验收人员
本次离心泵安装工程的质量验收由以下人员参与:
1. 项目经理:负责整个工程的组织和协调。
2. 工程技术人员:负责对安装工程的技术要求进行检查。
3. 专业验收人员:负责对离心泵进行质量验收。
三、质量验收内容
1. 离心泵的外观检查:验收人员对离心泵的外观进行仔细检查,确保其外观无明显缺陷、变形、划痕等。
2. 离心泵的安装位置检查:验收人员检查离心泵的安装位置是
否符合要求,包括水平度、固定方式等。
3. 离心泵的管道连接检查:验收人员对离心泵与管道连接进行检查,确保连接处紧固可靠、密封性好、无漏水现象。
4. 离心泵的电气连接检查:验收人员检查离心泵的电气连接是否符合要求,包括电缆接线、接地等。
5. 离心泵的泵轴、轴承及密封件检查:验收人员对离心泵的泵轴、轴承及密封件进行检查,确保无损坏、磨损及漏油现象。
6. 离心泵的运转试验:验收人员对离心泵进行运转试验,检查其运转是否平稳、无异常声音及振动。
四、质量验收结果
根据以上质量验收内容,经过仔细检查和试验,离心泵安装工程的质量验收结果如下:
1. 离心泵的外观无明显缺陷、变形、划痕等。
2. 离心泵的安装位置符合要求,水平度和固定方式良好。
3. 离心泵与管道连接紧固可靠,无漏水现象。
4. 离心泵的电气连接符合要求,电缆接线及接地正常。
机泵安装记录SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称离心机泵位号P-105A 型号及规格LHB50-32-200 项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 1横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.01/1000横向≤0.10/1000 0.04/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称离心机泵位号P-105B 型号及规格LHB50-32-200项目允许值(mm)实测值(mm)标高偏差±5 -2中心线位置偏差纵向±5 3横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.01/1000横向≤0.10/1000 0.04/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称循环泵位号P307A型号及规格LHB80-65-160 项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 1横向±5 -3垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.01/1000横向≤0.10/1000 0.04/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称循环泵位号P307B型号及规格LHB50-32-200 项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 2横向±5 -3垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.05/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称循环泵位号P307C型号及规格LHB50-32-200 项目允许值(mm)实测值(mm)标高偏差±5 3中心线位置偏差纵向±5 2横向±5 -1垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.04/1000横向≤0.10/1000 0.06/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称丁腈取样泵位号P410A型号及规格IHF40-25-160 项目允许值(mm)实测值(mm)标高偏差±5 1中心线位置偏差纵向±5 -3横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.01/1000横向≤0.10/1000 0.05/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称丁腈取样泵位号P410B型号及规格IHF40-25-160 项目允许值(mm)实测值(mm)标高偏差±5 1中心线位置偏差纵向±5 -2横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.01/1000横向≤0.10/1000 0.05/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称丁腈取样泵位号P410C型号及规格IHF40-25-160项目允许值(mm)实测值(mm)标高偏差±5 3中心线位置偏差纵向±5 -1横向±5 -3垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.04/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称制酸取样泵位号P104A型号及规格IHF40-25-160 项目允许值(mm)实测值(mm)标高偏差±5 2中心线位置偏差纵向±5 -3横向±5 -1垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.02/1000横向≤0.10/1000 0.06/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称制酸取样泵位号P104B型号及规格IHF40-25-160 项目允许值(mm)实测值(mm)标高偏差±5 4中心线位置偏差纵向±5 3横向±5 -1垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.04/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称制酸取样泵位号P104C型号及规格IHF40-25-160 项目允许值(mm)实测值(mm)标高偏差±5 3中心线位置偏差纵向±5 2横向±5 -4垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.01/1000横向≤0.10/1000 0.06/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称无油立式真空泵位号P604型号及规格WLW-150BC 项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 3横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.07/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称丁腈降膜吸收泵位号P406A型号及规格ZCQ65-50-125 项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 2横向±5 -3垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.07/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录工程名称:1500吨/年高效低毒杀菌剂原药项目单元名称:动设备安装设备名称丁腈降膜吸收泵位号P406B型号及规格ZCQ65-50-125 项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 2横向±5 -3垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.07/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录工程名称:1500吨/年高效低毒杀菌剂原药项目单元名称:动设备安装设备名称丁腈降膜吸收泵位号P406C型号及规格ZCQ65-50-125 项目允许值(mm)实测值(mm)标高偏差±5 -2中心线位置偏差纵向±5 3横向±5 1垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.04/1000横向≤0.10/1000 0.05/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录工程名称:1500吨/年高效低毒杀菌剂原药项目单元名称:动设备安装设备名称氨水泵位号P407型号及规格ZCQ50-40-160项目允许值(mm)实测值(mm)标高偏差±5 -1中心线位置偏差纵向±5 2横向±5 -3垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.03/1000横向≤0.10/1000 0.06/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称无油立式真空泵位号P605A型号及规格WLW-150BC 项目允许值(mm)实测值(mm)标高偏差±5 -3中心线位置偏差纵向±5 3横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.02/1000横向≤0.10/1000 0.05/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称无油立式真空泵位号P605B型号及规格WLW-150BC 项目允许值(mm)实测值(mm)标高偏差±5 -2中心线位置偏差纵向±5 4横向±5 -2垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.02/1000横向≤0.10/1000 0.05/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日SH 3503–J311机泵安装记录剂原药项目单元名称:动设备安装设备名称合成污水泵位号P305型号及规格IGF65-125 项目允许值(mm)实测值(mm)标高偏差±5 -3中心线位置偏差纵向±5 -3横向±5 1垂直度偏差/ /水平度偏差纵向≤0.05/1000 0.02/1000横向≤0.10/1000 0.06/1000备注或附图:结论:建设单位监理单位施工单位专业工程师:年月日专业工程师:年月日技术负责人:质量检查员:班(组)长:年月日。
表9.4
离心泵安装分项工程质量检验评定记录
项目名称
单位工程名称分部工程名称部位、区段施工单位项目经理项目技术负责人分包单位分包项目经理施工班组长
主控项目编
号
检验评定标准施工单位自检结果
监理(建设)单位
验评结论
1设备必须符合设计要求及其产品标准的规定□符合□不符合□符合□不符合2设备基础必须符合设计要求及现行规范规定□符合□不符合□符合□不符合3离心泵的试运转符合标准规定□符合□不符合□符合□不符合
一般项目
3地脚螺栓安装□优良□合格□优良□合格4垫铁组的安装□优良□合格□优良□合格
5
项
次
项目
允许偏差
(mm)
施工单位自检结果
监理(建设)单位
验评结论1离心式泵纵、横中心线10□优良□合格2标高+20-10□优良□合格3
整体
安装
泵体纵向水平度0.1/1000
□优良□合格泵体横向水平度0.2/1000
4
解体
安装
泵体纵向水平度
0.05/1000□优良□合格
泵体横向水平度
检查结果主控项目检查项,其中项符合要求。
一般项目
检验项目共查项,其中项优良;允许偏差项目共查项,其中项优良。
项目的优良率%。
施工单位评定等级:□优良□合格施工单位专业质量检查员签字:
施工单位专业技术质量负责人签字:
年月日监理(建设)单位验评等级:□优良□合格
监理工程师(建设单位项目技术负责人)签字:
年月日。
