混凝土桥梁的成本核算在现代交通基础设施建设中,混凝土桥梁因其坚固耐用、承载能力强等优点而被广泛应用。
然而,在建造混凝土桥梁之前,准确的成本核算至关重要,它不仅影响着项目的可行性和决策,还关系到整个工程的质量和效益。
混凝土桥梁的成本构成较为复杂,涵盖了多个方面。
首先是材料成本,这是其中的重要部分。
水泥、砂石、钢筋等原材料的价格波动会直接影响总成本。
高质量的水泥和坚固的钢筋通常价格较高,但对于桥梁的稳定性和耐久性至关重要。
砂石的来源和质量也会对成本产生影响,运输距离的远近同样会增加成本。
施工设备和机械的租赁或购买也是一笔不小的开支。
例如起重机、搅拌机、运输车辆等。
这些设备的性能和效率直接关系到施工进度和成本。
先进的设备可能价格高昂,但能提高工作效率,减少施工时间,从而在一定程度上降低总体成本。
然而,设备的维护和保养费用也需要纳入考虑。
劳动力成本是不可忽视的一部分。
包括施工人员的工资、福利、保险等。
熟练的工人和技术人员通常要求更高的薪酬,但他们的经验和技能能够保证施工质量,减少返工和错误,从长远来看可能会节省成本。
设计费用虽然在总成本中所占比例不大,但却是确保桥梁安全和合理结构的关键。
优秀的设计能够优化材料使用,降低施工难度,从而间接降低成本。
施工过程中的间接成本也需要考虑在内。
比如水电费、场地租赁费用、临时设施搭建费用等。
这些看似零碎的支出,累积起来也会对总成本产生一定的影响。
在核算混凝土桥梁成本时,还需要考虑到一些不确定性因素。
例如,天气条件可能会导致施工延误,增加成本。
地质条件的复杂性可能需要额外的工程措施,如地基处理等,这也会增加费用。
政策法规的变化可能会导致审批流程的延长或者增加相关的费用。
为了准确核算成本,需要进行详细的工程预算。
首先,要对桥梁的设计方案进行深入分析,确定所需的材料数量和规格。
根据施工进度计划,合理安排劳动力和设备的使用,计算出相应的费用。
同时,要对市场上的材料价格和劳动力成本进行充分的调研和预测,考虑到价格波动的可能性,并预留一定的风险准备金。

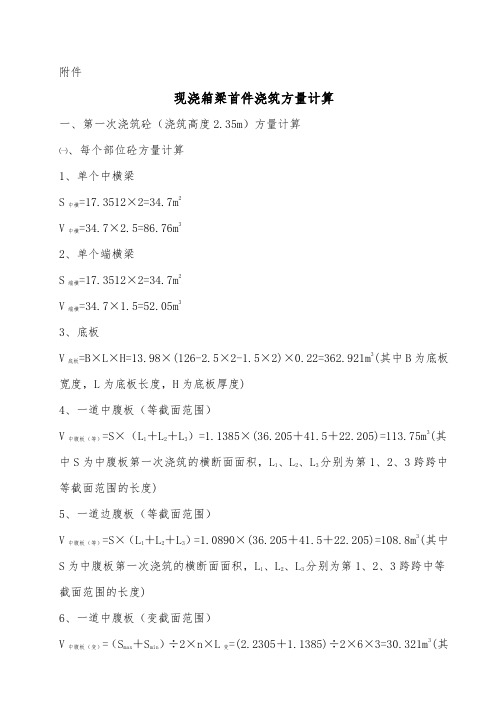

附件现浇箱梁首件浇筑方量计算一、第一次浇筑砼(浇筑高度2.35m)方量计算㈠、每个部位砼方量计算1、单个中横梁S中横=17.3512×2=34.7m2V中横=34.7×2.5=86.76m32、单个端横梁S端横=17.3512×2=34.7m2V端横=34.7×1.5=52.05m33、底板V底板=B×L×H=13.98×(126-2.5×2-1.5×2)×0.22=362.921m3(其中B为底板宽度,L为底板长度,H为底板厚度)4、一道中腹板(等截面范围)V中腹板(等)=S×(L1+L2+L3)=1.1385×(36.205+41.5+22.205)=113.75m3(其中S为中腹板第一次浇筑的横断面面积,L1、L2、L3分别为第1、2、3跨跨中等截面范围的长度)5、一道边腹板(等截面范围)V中腹板(等)=S×(L1+L2+L3)=1.0890×(36.205+41.5+22.205)=108.8m3(其中S为中腹板第一次浇筑的横断面面积,L1、L2、L3分别为第1、2、3跨跨中等截面范围的长度)6、一道中腹板(变截面范围)V中腹板(变)=(S max+S min)÷2×n×L变=(2.2305+1.1385)÷2×6×3=30.321m3(其中S max、S min为分别为变截面段中腹板横断面最大和最小面积,n为变截面段数,L变每段变截面范围长度)7、一道边腹板(变截面范围)V边腹板(变)=(S max+S min)÷2×n×L变=(1.6313+1.0890)÷2×6×3=24.483m3(其中S max、S min为分别为变截面段边腹板横断面最大和最小面积,n为变截面段数,L变每段变截面范围长度)㈡、第一次总方量计算V总(1)=V中横×2+V端横×2+V中腹板(等)×3+V边腹板(等)×2+V中腹板(变)×3+V边腹板(变)×2+V底板=86.76×2+52.05×2+113.75×3+108.8×2+30.321×3+24.48×2+362.921=1339.32m3二、第二次浇筑砼方量计算V总(2)=3.2363×2×126=815.55m3三、两次浇筑总方量V总=V总(1)+V总(2)=1339.32+815.55=2155m3注*:该计算主要用于指导施工,最终方量以合同部计量复核后方量为准。
工程施工成本测算工程施工成本测算是在工程项目实施前,对工程项目的各项成本进行预测和计算,为工程项目的投资决策、预算编制和成本控制提供依据。
工程施工成本测算主要包括人工费、材料费、施工机具使用费、企业管理费、规费和税金等六个方面。
以下是工程施工成本测算的详细分析:1. 人工费人工费是指工程项目中所需各类劳动力的费用。
人工费的测算需根据工程项目的规模、难度、施工周期等因素确定所需劳动力数量,并根据地区劳动力市场行情、工人技能水平、工种等因素确定人工单价。
此外,还需考虑人工费的波动、加班费、临时工费用等因素。
2. 材料费材料费是指工程项目中所使用的各种建筑材料、构配件和设备的费用。
材料费的测算需根据工程项目的需求,列出所需材料品种、规格、数量,并调查市场价格、运输费用、损耗率等因素,计算出材料总费用。
此外,还需考虑材料价格波动、紧急采购等因素。
3. 施工机具使用费施工机具使用费是指工程项目中使用的各类施工机械和设备的费用。
施工机具使用费的测算需根据工程项目的需求,确定所需机械设备类型、数量、使用周期等因素,并考虑设备租赁、购置、维修、折旧等因素,计算出施工机具使用总费用。
4. 企业管理费企业管理费是指工程项目实施过程中,企业为组织和管理工程项目所发生的费用。
企业管理费的测算包括项目管理费、财务管理费、人力资源管理费、质量安全管理费等方面,需根据企业实际情况和工程项目特点进行预测和计算。
5. 规费规费是指工程项目实施过程中,按照国家及地方规定应缴纳的各种费用。
规费的测算需根据工程项目所在地相关政策,计算出各项规费总额。
如工程质量检测费、安全监督费、环保监测费等。
6. 税金税金是指工程项目实施过程中,应缴纳的各种税款。
税金的测算需根据工程项目所在地税收政策,计算出各项税款总额。
如增值税、企业所得税、个人所得税等。
综上所述,工程施工成本测算是一项复杂的系统工程,需要充分考虑各种因素,确保测算结果的准确性和可靠性。
最经典计算方法现浇箱梁支架验算表示例(EXCEL)四、受力计算现浇箱梁支架验算表示例(EXCEL)一、工程概况桥梁上部采用逐跨现浇预应力混凝土箱梁,桥梁总宽度:800cm,两边翼缘板各宽175cm,梁高1.4m。
采用碗扣支架,碗扣支架钢管规格为φ48×3.5mm,现浇梁外模和内模采用1220×2440×15优质竹胶板。
立杆纵向间距0.9m,立杆横向间距0.6m,立杆竖步距1.2m,搭设高度8m。
从到至下依次为:竹胶板、10cm*10cm方木横梁、12cm*12cm方木纵梁,顶托、钢立杆、底托、10cm厚混凝土+30cm压实石渣。
二、编制依据1.《路桥施工计算手册》2.《建筑施工碗口式钢管脚手架安全技术规范》JGJ162-20083.《公路桥涵施工技术规范》JTG/T F50-20114.《建筑施工碗扣式脚手架安全技术规范》JGJ166-20085.《建筑地基处理技术规范》JGJ79-20026.《简明施工计算手册》7.《建筑结构静力计算手册》三、受力分析1. 主要考虑垂直方向受力:箱梁混凝土自重、施工荷载及倾倒混凝土荷载首先传递至模板,再由模板传递至次肋、主肋,再由主肋经顶托传递至钢管立杆,最后传至地基基础。
计算受力时各个部件自上而下进行验算。
2.计算时对最不利位置荷载进行分析,按简支梁结构受力分析,简化为均布荷载(安全系数高于按三跨连续梁计算模结果)。
由于材料所刚度及强度远大于剪力,故不进行抗剪验算。
3.地基基础面积计算时考虑刚性角的影响。
4.取1m2受力分析。
1、设计基本参数2、材料参数3、荷载参数4、木模板验算表5、次肋方木验算表6、主肋方木验算表(按简支梁计算,主肋直接承受次肋传来的集中荷载,可简化为均布荷载)7、钢管立柱验算表序号验算项目计算结果单位允许值结论备注1立杆的稳定性计算先算细长比,通过比值查表得到立杆的稳定性系数23立杆长度 2.36mh0有两个计算公式h0=kuh和h0=h+2a,为安全计,取二者间的大值4细长比λ149.135轴心受压杆件稳定系数φ0.496设计单根稳定承载力KN 49.027不组合风荷载时总轴向力192.08KN/m 8单根轴向力15.45KN/m49.02符合要求横桥向8根序号验算项目计算结果允许值结论备注1扣件抗滑承载力(166-5.6.4)2序号验算项目计算结果允许值结论备注立杆基础底面的平均压力91.123基础底面积A1695.60(厚度*tan α+底托宽)2α刚性角,分层厚度叠加表达式p=N/A[(10*tan40+30*tan30)*2+10]29、地基承载力计算(表达式:自上而下叠加在斜杆最下端处最大内力(KN);wsl:顶端风荷载w1产生的斜杆内力(KN);n:支撑架步数;QC:扣件抗滑强度,取8KN。

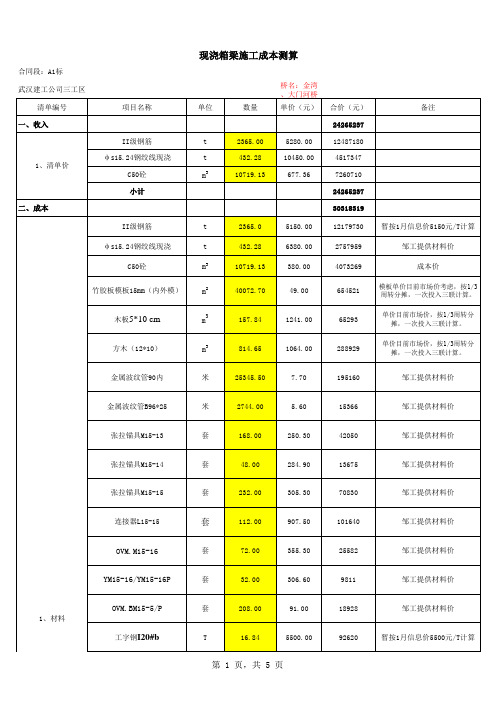

现浇箱梁费用计算书(满堂支架法与钢支撑对比)一、地基处理1、地基回填处理290m(桥长)*17.5m(桥宽)*1m(平均换填1m深)=5075m3*10元/m3=50750元(考虑就近取土)2、地基垫层石渣290m(桥长)*17.5m(桥宽)*0.5m(处置高0.5m)=2537.5m3*50元/m3=126875元(考虑外购石渣)3、支架底托垫块17.5m(长)*0.3(宽)*0.3(高)=1.575m3*323块(290m(桥长)/0.9m(纵向间距))=508.725m3*400元/m3(C50砼)=203490元(垫层造价过高可考虑砼垫层:290m*17.5m*0.05m*400元/m3=101500元(主要是后期拆除时工作量较大))地基处理费用合计:50750元+126875元+203490元(101500元)=381115元(279125元)注:以上费用为项目部承担费用二、碗扣式满堂支架1、考虑第2联(优先)和第4联(考虑A匝道路基先施工第4联)先施工,则支架按第2联长度90m,第4联长度80m半联计算长度为40m(第2、4联支架总长度130m,与第1、3联总长度140m正好周转使用,减少钢管租用);2、立杆用量按纵向设置130m/0.9m≈145排,横向设置17.5m/0.6≈30排,支架平均高度按9m计算,则立杆总用量为:145*30*9m=39150m*0.026元/天.m*180天=183222元3、横杆用量纵横向高度按1.2m计算,则在高度方向为7排,因此横杆总用量为:130m*7*30+17.5*7*145=45062.5m*0.026元/天.m*180天≈210893元4、顶、底托用量顶、底托总用量145*30*2=8700个*0.005元/天.个*180天=7830元5、斜杆用量斜杆总用量:12m*4根(考虑底板支撑2根、翼缘板支撑2根)*145排=6960m*0.026元/天.m*180天≈32573元满堂支架费用合计:183222元+210893元+7830元+32573元=434518元(折算每天租金为:434518元/180天=2414元/天)注:以上费用为施工方承担费用三、模板、方木1、综合考虑采用竹胶板(底模及侧模)及木模板(芯模);底模板方木采用10cm*10cm(横向间距为30cm),加固模板用方木采用5cm*5cm(横向间距为25cm、纵向间距为50cm),竹胶板配置2联使用量,木模板配置全桥使用量;底板用方木配置2联使用量,其余为配置全桥使用量2、竹胶板用量:140m*(10.5m+5.0m+0.93m+0.34m)=2347.8m2*50元/m2=117390元3、木模板用量:260m*(4.5m+0.5*2)*2=2860m2*23元/m2=65780元4、底模用方木为纵向布置,横向布置间距为30cm,规格为10cm*10cm,横向布置为10.5m/0.3m=35孔,因此方木总用量为:140m*36=5040m*0.1m*0.1m=50.4m3*1875元/m3=94500元5、芯模板用方木为纵、横向布置,横向布置间距为25cm、纵向间距为50cm,横向260m/0.25m=520孔,纵向5.5m/0.5m=11孔,方木总用量为:5.5m*521+260m*12=5985.5m*0.05m*0.05m≈15.0m3*1875元/m3=28125元模板、方木费用合计为:117390元+65780元+94500元+28125元=305795元注:以上费用为施工方承担费用四、人工、机械及其它费用(不含钢筋加工及安装)1、支架安装及拆除费用为:290m*17.5m*40元/m2=203000元(折算65元/m3)2、模板制作、安装、拆除费用为:260m*(4.5m+0.5*2)*2+260m*(10.5m+5.0m+0.93m+0.34m)+260m*10.5m=9950.2m2*35元/m2=348257元(折算112元/m3)3、支架预压及卸载:3131.6m3*2.5元/m3=7829元4、混凝土浇筑及养生:3131.6m3*30元/m3=93948元5、小型运输车:6月*6000元/月(含油)=36000元6、材料进退场运输费:20000元*2=40000元7、小件、低值易耗品及小型机具使用费:3131m3*10元/m3=31310元人工、机械及其它费用合计为:203000元+348257元+7829元+93948元+36000元+40000元+31310元=760344元注:以上费用为施工方承担费用五、费用计算方法一(满堂支架):381115元(项目部承担)+434518元(施工方承担)+305795元(施工方承担)+760344元(施工方承担)=1881772元总成本折算:1881772元/3131m3≈601.01元/m3施工方成本折算:(1881772元-381115元)/3131m3≈479.29元/m3清单对比:601.01元/m3+348元/m3(砼)=949.01元/m3*1.0359(税率0.0359)=983.08元/m3>899.97元/m3(C40)、899.92元/m3(C50)方法二(钢支撑法):采用钢支撑法施工,可将地基处理及支架费用节省,计算成本如下:434518元(施工方承担)+305795元(施工方承担)+(760344元-203000元(支架费用))(施工方承担)=1297657元施工方成本折算:1297657/3131m3≈414.45元/m3清单对比:414.45元/m3+348元/m3(砼)=762.45元/m3*1.0359(税率0.0359)=789.83元/m3<899.97元/m3(C40)、899.92元/m3(C50)综上所计算,采用钢支撑配合工字施工成本较低。
现浇箱梁施工方案及计算一、施工方案1.1 施工准备在进行现浇箱梁的施工前,需要进行施工准备工作。
首先是组织好施工人员,包括具有施工经验的技术人员和熟练的操作工。
其次是准备好所需的施工材料,例如混凝土、脚手架等。
另外,要做好现场的平整和清理工作,确保施工过程中的安全。
1.2 箱梁模板的制作箱梁模板的制作是现浇箱梁施工的关键步骤之一。
根据设计要求,制作箱梁模板,并对其进行检查和调整,确保模板的尺寸和平整度符合要求。
在制作模板时,还需要注意模板的支撑和固定,以确保其在混凝土浇筑过程中不会发生变形或位移。
1.3 混凝土浇筑在进行现浇箱梁的混凝土浇筑时,需要注意以下几点: - 在浇筑混凝土前,要对模板进行喷润湿处理,以防止混凝土与模板粘结。
- 根据设计要求,安排好混凝土的浇筑顺序和方法,确保混凝土在浇筑过程中的均匀性和密实性。
- 控制混凝土的浇筑速度,避免出现冷缝或裂缝等质量问题。
- 在混凝土浇筑完成后,及时进行养护,保证混凝土的强度和耐久性。
1.4 完工验收混凝土浇筑完成后,需要进行箱梁的完工验收。
验收内容包括箱梁尺寸、平整度和外观等方面的检查,以及强度和质量的试验。
通过验收,确认箱梁的施工质量是否符合设计要求,确保箱梁的使用安全和可靠。
二、计算方法2.1 箱梁尺寸计算在进行箱梁施工前,需要进行箱梁尺寸的计算。
箱梁的尺寸计算包括箱梁的长度、宽度和高度等方面的计算。
按照设计要求和现场实际情况,确定箱梁的尺寸,并制作相应的模板。
2.2 混凝土用量计算根据设计要求和现场情况,计算箱梁混凝土的用量。
混凝土用量的计算主要包括箱梁的体积和混凝土的配合比等方面。
通过计算,确定所需混凝土的用量,并合理安排混凝土的浇筑顺序和方法。
2.3 强度计算在现浇箱梁的施工中,需要对混凝土的强度进行计算。
根据设计要求和现场条件,计算混凝土的抗压强度和抗拉强度等指标,以确保箱梁的使用安全和可靠。
通过强度计算,确定混凝土的配合比和养护方案,提高箱梁的抗压强度和耐久性。
