驳岸施工方案素材
- 格式:doc
- 大小:15.00 KB
- 文档页数:3
第1篇一、项目背景随着城市化进程的加快,城市水环境问题日益突出,绿化驳岸作为一种有效的城市水环境治理手段,被广泛应用于河道、湖泊等水域的整治中。
绿化驳岸不仅能够美化城市景观,提高城市生态环境质量,还能增强河道的生态功能,减少水土流失,提高城市防洪能力。
本方案旨在为某河道绿化驳岸施工提供一套科学、合理、可行的施工方案。
二、工程概况1. 工程名称:某河道绿化驳岸施工2. 工程地点:某市某区某河道3. 工程规模:全长1000米,河宽20米4. 施工周期:60天5. 工程总投资:500万元三、施工组织1. 施工单位:某园林绿化工程有限公司2. 施工队伍:由专业技术人员、施工人员、管理人员组成,确保施工质量、进度和安全。
3. 施工设备:挖掘机、装载机、运输车、推土机、打桩机、绿化工具等。
四、施工准备1. 技术准备(1)查阅相关资料,了解河道地形、地质、水文等情况。
(2)编制施工组织设计,明确施工工艺、施工流程、施工技术要求等。
(3)制定施工方案,包括施工步骤、施工顺序、施工方法、施工要点等。
2. 材料准备(1)绿化材料:树木、灌木、草皮等。
(2)建筑材料:混凝土、砂石、钢筋、水泥等。
(3)施工工具:挖掘机、装载机、运输车、推土机、打桩机、绿化工具等。
3. 人员准备(1)成立施工项目部,明确项目经理、技术负责人、施工负责人等。
(2)组织施工人员培训,提高施工人员的技术水平、安全意识和责任感。
(3)配备安全员、质量员、材料员等,确保施工顺利进行。
五、施工方案1. 施工步骤(1)河道清理:清除河道内的杂物、淤泥等,确保河道畅通。
(2)河岸整理:对河岸进行平整、夯实,确保河岸坚实。
(3)驳岸施工:采用生态驳岸结构,包括桩基、护坡、绿化带等。
(4)绿化施工:种植树木、灌木、草皮等,形成生态驳岸。
2. 施工顺序(1)河道清理(2)河岸整理(3)驳岸施工(4)绿化施工3. 施工方法(1)河道清理:采用人工清理与机械清理相结合的方式。
第一部分:总说明一、工程概况:紫荆公园北侧市政河道驳岸停车场工程,工程地址;位于新北区竹林北路,河道总体呈东、西向,属新开河道,河道全长约500余米,河道宽:12m,挡墙结构采用:20cm厚C15混凝土垫层、M10浆砌MU40块石挡墙、C25钢筋砼压顶,外露面采用1:3水泥勾凸缝,挡墙基础底面高程:-1.00m(前趾),挡墙压顶顶面高程:+2.60m(前口)。
二、编制依据:1、参照设计总说明和施工图内的项目内容。
2、参照部颁有关施工规范、质量检验评定标准、预算定额及通用定型图。
3、根据工程施工现场踏勘情况。
4、结合公司现有机械设备、施工管理经验、技术人员及施工作业人员素质条件。
三、工程技术质量要求:1、驳岸施工按照《堤防工程施工规范》的要求。
2、参见《公路桥涵施工技术规范》中的砌体等有关章节。
3、施工质量要求及验收标准按部标《市政工程质量检验评定标准》中的相关要求.四、工程施工准备工作计划:1、做好材料采集的选点、定购、运输工具及施工机械进场的组织准备工程。
2、用全站仪复测定线,用S3水准仪复测基准点高程,认真做好施工测量工作。
3、搞好临时设施、施工便道(包括进退场路线、场内运输路线)。
4、搞好贯穿施工过程中的各种材料试验等仪器配备工作。
5、工程施工临时用电集中安装配电箱,架设电力线路,认真做好工程用电和安全用电保障措施。
6、工程用水主要利用自来水。
7、特别注意本次工程的前期准备工作以及与甲方、总包方的横向联系、协调工作。
尽量作到施工段全封闭施工。
做好施工现场的各项文明安全施工前期工作。
第二部分:施工前期准备一、施工组织机构我公司管理机构是以项目经理为领导,由工程管理部具体实施管理及监督。
由工程管理部定期对各项目部的工程施工质量、进度、安全及合同履行情况进行监督,发现问题及时督促项目经理部进行整改,并反馈整改情况。
各管理岗位上的管理人员心须按照有关管理制度实施管理工作,工作成效由考核部门定期考核,确保各项管理工作切实有效地实施。
一、工程概况本工程为某河流驳岸工程,位于城市中心区域,全长约2公里。
工程主要包括新建驳岸、加固原有驳岸、绿化带建设及相关配套设施。
新建驳岸采用石笼驳岸,加固原有驳岸采用混凝土桩基+钢筋混凝土板的结构。
工程区域内地质条件复杂,存在大量的软土层,施工过程中需进行地基加固。
二、施工部署1. 施工总体安排根据工程特点和施工条件,本工程拟采用分段施工的方式进行。
首先对新建驳岸进行施工,然后进行加固原有驳岸施工,最后进行绿化带建设及相关配套设施施工。
2. 船机选择根据施工需求,选择适合的船舶和机械设备,包括挖掘机、装载机、混凝土泵车、混凝土搅拌车、运输船等。
同时,根据施工进度和工程量,合理安排船舶和机械设备的使用,确保施工顺利进行。
三、施工技术1. 新建石笼驳岸施工技术(1)施工前,对施工区域进行清理,排除杂物和障碍物。
(2)根据设计图纸,进行石笼的预制,确保石笼尺寸和强度符合设计要求。
(3)运输石笼到施工现场,采用挖掘机将石笼放入河道中,按照设计要求进行排列和固定。
(4)石笼之间采用铁丝进行连接,确保石笼的整体稳定性。
2. 加固原有驳岸施工技术(1)对原有驳岸进行清理,排除杂物和障碍物。
(2)采用地基加固技术对软土层进行处理,提高地基承载力。
(3)按照设计图纸,进行混凝土桩基的施工,确保桩基的质量和垂直度。
(4)在桩基上安装钢筋混凝土板,进行加固原有驳岸的施工。
四、质量管理1. 严格遵循招标文件、技术规范、检验标准、施工图设计要求,结合施工现场实际,精心组织,严格管理,抓住关键,全面合理地安排施工人员、机械设备及施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全生产的前提下,保证工期。
2. 积极推广应用“四新”成果,充分应用先进的科学技术和施工设备,做到机械化作业和标准化作业。
3. 强化质量管理,加强工序监控,做到事前预防,确保工程达到优良标准。
五、安全文明施工1. 施工过程中,做好安全防护措施,包括施工现场的围挡、警示标志、安全设施等。

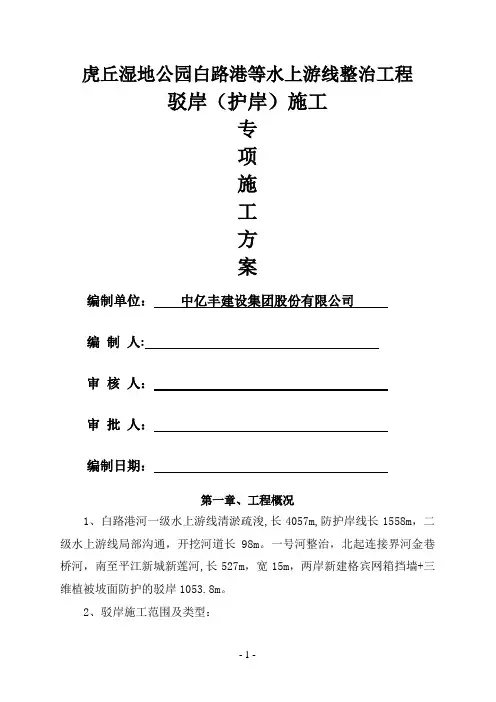

虎丘湿地公园白路港等水上游线整治工程驳岸(护岸)施工专项施工方案编制单位:中亿丰建设集团股份有限公司编制人:审核人:审批人:编制日期:第一章、工程概况1、白路港河一级水上游线清淤疏浚,长4057m,防护岸线长1558m,二级水上游线局部沟通,开挖河道长98m。
一号河整治,北起连接界河金巷桥河,南至平江新城新莲河,长527m,宽15m,两岸新建格宾网箱挡墙+三维植被坡面防护的驳岸1053.8m。
2、驳岸施工范围及类型:①带皮杉木桩护岸:白路港水流顶冲一、二;白路港拓宽位置一、二、三(西侧)、四、五(西侧)、六②灌砌挡墙+格宾驳岸:白路港拓宽位置三、五(东侧)③格宾石笼驳岸:一号河整治第二章、编制依据1、参照设计总说明和施工图内的项目内容.2、参照有关部门颁发的施工规范、质量检验评定标准、预算定额及通用定型图.3、根据工程施工现场踏勘情况。
4、结合公司现有机械设备、施工管理经验、技术人员及施工作业人员素质条件。
第三章、施工准备工作1、做好材料采集的选点、定购、运输工具及施工机械进场的组织准备工程。
2、用全站仪复测定线,用S3水准仪复测基准点高程,认真做好施工测量工作.3、搞好临时设施、施工便道(包括进退场路线、场内运输路线)。
4、搞好贯穿施工过程中的各种材料试验等仪器配备工作。
5、认真做好工程用电和安全用电保障措施。
6、特别注意本次工程的前期准备工作以及与甲方、监理方的横向联系、协调工作。
做好施工现场的各项文明安全施工前期工作.第四章、驳岸(护岸)工程一、基坑放线和开挖基坑开挖前由测量人员放出基础边线,并报监理工程师复核。
基坑开挖采用机械开挖,在机械挖槽时,向机械操作员详细的技术交底,交底内容包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等,并配备专职测量人员,及时量测槽底高程和宽度,防止超挖;a。
开挖前准备:应调查地上地下障碍物与地下埋设物;b.基坑的开挖尺寸满足设计与施工操作要求,基底比设计平面尺寸各边加宽50CM;c.测量人员严格控制槽底的标高,避免超挖,保留15~30CM不挖,采用人工清槽,如发生超挖,采用碎C15砼回填;d.为了防止基坑塌方,基坑边缘5M内尽量不要堆置土方;e.基坑经设计方、地质勘探院、业主、监理验收合格后,准备浇筑基础混凝土,并做好排水沟排水。
第1篇一、工程概况1. 工程名称:某河道驳岸工程2. 工程地点:某市某区某河道3. 工程规模:全长约1000米,单侧宽度约5米,总占地面积约5000平方米。
4. 工程内容:河道驳岸加固、绿化、美化等。
二、施工组织设计1. 施工单位:某建设集团有限公司2. 施工项目负责人:某工程师3. 施工队伍:工程技术人员、施工人员、管理人员等。
4. 施工进度:计划工期为3个月。
三、施工方案1. 施工准备(1)组织施工人员学习施工图纸、技术规范、质量标准等相关资料,确保施工人员熟悉工程内容和施工工艺。
(2)对施工人员进行技术交底,明确施工工艺、质量要求、安全措施等。
(3)组织材料、设备、工具的采购和进场,确保施工所需材料、设备、工具齐全。
(4)施工现场的布置,包括临时设施、材料堆场、施工便道等。
2. 施工工艺(1)河道清理对河道进行清理,清除河道内的杂草、杂物、污泥等,确保河道底部平整。
(2)基础处理对河道底部进行平整,清除河道底部软土层,换填砂石料,确保基础坚实。
(3)砼结构施工采用C20砼进行河道驳岸的砼结构施工,按照设计要求进行浇筑、振捣、养护等工序。
(4)防水层施工在砼结构施工完成后,进行防水层施工,采用SBS改性沥青防水卷材,按照施工规范进行施工。
(5)排水系统施工在驳岸内侧设置排水沟,采用M7.5砂浆砌筑,确保排水系统畅通。
(6)绿化、美化施工对驳岸进行绿化、美化,包括种植树木、草坪、设置座椅等。
3. 质量控制(1)原材料质量控制:严格按照设计要求和规范进行材料采购,确保原材料质量符合要求。
(2)施工过程质量控制:加强施工过程中的监督检查,确保施工质量。
(3)成品保护:在施工过程中,对已完成工程部位进行保护,防止损坏。
4. 安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)加强施工现场安全管理,确保施工人员遵守安全操作规程。
(3)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
景观工程驳岸施工方案一、施工前期准备(一)项目背景随着城市建设和河流治理的广泛开展,驳岸工程成为了城市规划和景观设计的重要组成部分。
而随着科技和材料的不断进步,驳岸施工工艺也在不断更新和完善。
因此,本次景观工程驳岸施工方案旨在通过科学、合理的施工流程和方法,确保工程质量,保护环境,达到美化城市河流景观的目的。
(二)项目概况本次景观工程位于城市XX河XXX段,总长XXX米,河道宽度平均XXX米。
工程内容为整治和美化河岸线,包括驳岸的建设、植被恢复和景观绿化等。
施工期限为XXX天,总投资XXX万元。
(三)项目环境河道周边主要为居民区、商业区和绿化带,河岸线上有少量非法乱堆乱放的垃圾和建筑垃圾,对周边环境造成了影响。
此外,河道两侧有部分树木和植被需要保护。
(四)施工目标1.安全施工,确保工程质量。
2.保护周边环境和生态,保持河道水质清洁。
3.提升河道景观,改善周边居民生活环境。
二、施工方案(一)勘察与设计1.对河道进行详细的勘察,包括地质、水文、植被等情况的了解,为设计提供准确的数据。
2.设计合理的驳岸结构和形式,满足河道的护岸需求,兼顾美化河道的景观效果。
3.根据设计方案制定施工图纸和施工工艺流程,明确施工的步骤和要求。
(二)环境保护1.在施工前对周边环境进行清理,清除垃圾和建筑垃圾,确保施工区域干净整洁。
2.对周边树木和植被进行保护,避免施工过程中对生态环境造成破坏。
3.设置施工围挡和警示标识,确保施工现场的安全,避免施工对周边交通和居民生活造成影响。
(三)施工流程1.施工前进行方案交底和施工人员的技术培训,确保施工人员了解施工要求和流程。
2.进行基础处理,包括挖土、加固底基、设置支护结构等。
3.根据设计要求进行驳岸材料的选择和加工,确保驳岸的质量和美观度。
4.对驳岸结构进行组装和安装,确保结构的稳固和牢固。
5.进行植被的恢复和景观绿化,增加河道的生态氛围和美观度。
6.最后对施工成果进行验收,确保工程质量和安全。
市政驳岸工程施工方案一、项目背景近年来,由于城市化进程加快,城市土地利用密度增大,湖泊、河流等水域岸线受到严重破坏,岸坡塌方、岸线侵蚀等问题日益突出。
为了确保市民生命财产安全,加强城市水系治理,提升城市形象,本市拟开展市政驳岸工程。
二、工程范围本次市政驳岸工程涉及的范围主要包括本市主要河流、湖泊的岸线,涉及面积约1000公顷,其中包括xx河、xx湖、xx河等重要水域。
三、工程目标本次市政驳岸工程的主要目标是加固岸线结构,防止岸坡塌方和岸线侵蚀,提升城市水系治理能力,美化水域环境,提升城市形象。
四、工程内容1. 岸线测绘:对涉及范围内的岸线进行详细测绘,确保施工的准确性。
2. 岸线清理:对岸线上的杂草、垃圾等进行清理,为后续工程施工创造条件。
3. 岸坡加固:对岸坡进行加固处理,采用土方加固、护岸墙加固等方式,确保岸线结构稳固。
4. 护岸施工:根据实际情况选择合适的护岸材料,对岸线进行护岸施工,防止岸线侵蚀。
5. 绿化工程:在岸线开展绿化工程,植被覆盖率达到规定标准,美化水域环境。
6. 其他配套工程:根据实际情况进行其他配套工程,如排水系统建设、道路修复等。
五、施工方案1. 施工队伍组织:招募具有相关经验的施工队伍,确保施工质量。
2. 施工设备准备:准备必要的施工设备,包括挖掘机、护岸机等。
3. 施工进度安排:制定详细的施工计划,合理安排施工进度,确保按时完成工程。
4. 施工质量要求:严格按照相关规范和标准进行施工,确保工程质量。
5. 安全保障措施:加强施工现场安全管理,做好防范措施,保障施工人员安全。
六、工程预算根据工程范围和内容进行详细测算,初步预算为5000万元,具体费用以实际施工情况为准。
七、工程验收完成市政驳岸工程后,将邀请相关部门对工程进行验收,确保工程达到预期效果。
八、总结市政驳岸工程是一项重要的城市水系治理工程,对于提升城市形象、保障市民生命财产安全具有重要意义。
各相关部门应密切配合,做好施工准备工作,确保工程顺利完成。
第1篇一、项目背景随着城市化进程的加快,河道、水库、堤防等水利工程建设日益增多,驳岸工程作为水利工程建设的重要组成部分,其施工质量直接影响到工程的安全和美观。
本文针对驳岸模板施工,制定一套科学、合理的施工方案,以确保工程质量和进度。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解驳岸工程的结构、尺寸、材料要求等。
(2)掌握模板、支撑体系的设计原理和施工方法。
(3)了解施工现场的地形、地质、水文等条件。
2. 材料准备(1)模板:选用符合设计要求的模板,确保其尺寸、形状、强度等满足施工要求。
(2)支撑体系:根据设计要求,选用合适的支撑材料,如钢管、木方等。
(3)连接件:选用可靠的连接件,如螺栓、扣件等。
(4)防水材料:选用耐水、耐腐蚀的防水材料,如防水涂料、防水布等。
3. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术交底,确保其掌握施工工艺和质量要求。
(3)对施工人员进行安全教育,提高安全意识。
4. 施工设备准备(1)模板运输车辆:用于运输模板、支撑材料等。
(2)吊装设备:用于吊装模板、支撑体系等。
(3)测量设备:用于测量模板尺寸、位置等。
(4)施工工具:如电钻、扳手、锤子等。
三、施工工艺1. 模板安装(1)模板加工:根据设计图纸,加工符合要求的模板,并进行编号。
(2)模板运输:将模板运至施工现场,确保模板的完好无损。
(3)模板安装:按照设计图纸和施工顺序,将模板安装在支撑体系上,确保模板的尺寸、位置、垂直度等符合要求。
(4)模板加固:使用连接件将模板与支撑体系牢固连接,防止模板在施工过程中发生变形。
2. 支撑体系安装(1)支撑材料加工:根据设计要求,加工符合要求的支撑材料,如钢管、木方等。
(2)支撑体系组装:将支撑材料组装成支撑体系,确保其稳定性。
(3)支撑体系安装:按照设计图纸和施工顺序,将支撑体系安装在模板上,确保支撑体系的稳定性。
(4)支撑体系加固:使用连接件将支撑体系与模板牢固连接,防止支撑体系在施工过程中发生变形。
驳岸置石施工方案1. 引言驳岸置石是一种常见的水利工程施工方式,主要用于河道、湖泊等水域的防护和加固。
本文档将详细介绍驳岸置石的施工方案,包括施工原理、施工步骤和施工注意事项等内容。
2. 施工原理驳岸置石的施工原理是通过将大块石头沿河堤或湖堤的边缘排列,形成一道坚固的护坡,以保护堤岸不被水流冲刷。
具体而言,施工原理包括以下几个方面:•岸线勘察:在施工前需要对岸线进行详细勘察,确定驳岸置石的施工范围和边界。
•基础处理:对驳岸置石的基础进行处理,确保基础坚实且不易被侵蚀。
•选材:选择适合的石材作为驳岸置石的材料,通常选用坚硬、耐磨的石料。
•铺设方式:采用适当的方式将选好的石材铺设在岸线上,使其稳定且紧密排列。
3. 施工步骤步骤一:准备工作在施工前需要进行以下准备工作:1.确定施工范围和边界。
2.将施工区域清理干净,清除杂草和垃圾等。
3.检查施工工具和设备是否完好,确保施工所需材料齐全。
步骤二:基础处理1.清理基础:清理驳岸置石的基础,去除杂物和积水。
2.处理基础:对基础进行加固,可以采用夯实、填埋或浇筑混凝土等方式,保证基础坚固。
步骤三:选材1.选择适合的石材:根据工程要求和施工环境选择适合的石材,通常选用坚硬、耐磨的石料,如花岗岩、玄武岩等。
2.石材加工:将选好的石块进行加工,使其尺寸、形状符合施工要求,如石板、石块等。
步骤四:铺设石材1.设置定位线:在工程现场根据设计要求设置定位线,确定石材的铺设范围和位置。
2.石材铺设:按照定位线的要求,将选好的石材依次进行铺设,注意石材之间的间隙要紧密排列。
步骤五:固定石材1.使用钢筋或钢丝绑扎:将铺设好的石材固定在基础上,可以使用钢筋或钢丝将石材绑扎固定。
2.填缝和夯实:对石材之间的缝隙进行填缝处理,以增加整体稳定性,并通过夯实操作确保石材牢固。
4. 施工注意事项•施工人员要熟悉驳岸置石的施工要求和相关安全规范,严格按照施工方案进行操作。
•施工现场应设置安全警示标志,确保施工过程中安全。
河道驳岸(施工方案)
一、背景
河道是自然界中重要的水体途径,在城市建设中,为了防止河道岸边的侵蚀和塌方,保护水利设施和沿岸群众的生命财产安全,需要对河道进行驳岸工程的施工和设计,以加固河道岸边,保护河道稳定和安全。
二、施工方案
1. 项目概述
河道驳岸工程是指在河道岸边进行的一种加固工程,通过合理的设计和施工方案,保护河道岸边不受侵蚀和塌方,提高河道的稳定性和安全性。
2. 施工目标
•加固河道岸边,防止侵蚀和塌方
•提高河道的稳定性和安全性
•保护水利设施和沿岸群众的生命财产安全
3. 施工步骤
3.1 勘测测量
在施工前需要对河道岸边进行详细的勘测测量,确定设计方案,包括地形、地质等方面的数据信息。
3.2 材料准备
根据设计方案确定所需材料和设备,包括石料、混凝土、钢筋等材料,确保施工过程中材料充足。
3.3 施工准备
•设计合理的施工方案
•划定施工区域
•安排施工人员和机械设备
3.4 施工实施
根据设计方案,进行河道驳岸工程的实施,包括挖土、浇筑混凝土、石料铺设等工作。
3.5 施工验收
施工完成后进行验收,确保工程质量达到要求,符合设计标准。
4. 施工注意事项
•确保施工安全
•严格按照设计方案施工
•合理利用资源,减少浪费
三、结语
河道驳岸是一项重要的工程,对于保护河道稳定和确保沿岸安全具有重要意义。
通过合理的施工方案和严格的施工实施,可以达到加固河道、保护岸边和提高河道稳定性的目的。
希望在未来的建设中,河道驳岸工程能够得到更好的发展和应用。
一、工程概况1.1 工程名称:XX工程项目1.2 工程部位:驳岸1.3 施工内容:驳岸抛石施工,包括抛石材料的选择、抛石施工方法、施工设备等。
1.4 进度要求:确保在规定的时间内完成抛石驳岸施工。
二、施工组织2.1 施工队伍成立抛石驳岸施工小组,负责抛石驳岸施工的全面工作。
2.2 施工设备(1)抛石船:选择具有稳定性能、抛石效率高的抛石船。
(2)吊车:用于吊装抛石材料。
(3)挖掘机:用于抛石材料的运输和卸载。
(4)测量设备:用于施工放样、测量、监控等。
三、施工工艺3.1 抛石材料选择根据工程地质、水文、环境等因素,选择合适的抛石材料,如块石、碎石等。
3.2 施工方法(1)施工放样:根据设计图纸,利用测量设备进行施工放样,确保抛石驳岸的几何形状和尺寸符合要求。
(2)抛石施工:1)将抛石材料运输到施工现场,由挖掘机卸载至抛石船。
2)抛石船按照放样结果,进行抛石作业,确保抛石材料的厚度和分布均匀。
3)抛石过程中,监控抛石厚度和分布,发现问题及时调整。
4)抛石完成后,对驳岸进行整形,确保驳岸的平整度和稳定性。
(3)施工质量监控:1)对抛石材料进行抽样检验,确保其质量符合要求。
2)对抛石厚度、分布进行测量,确保其符合设计要求。
3)对施工过程进行监控,确保施工质量。
四、安全管理4.1 施工现场安全管理(1)施工人员必须遵守施工现场的各项规章制度,确保施工安全。
(2)施工现场设置安全警示标志,提醒施工人员注意安全。
(3)施工现场设置专人负责安全管理,定期进行安全检查。
4.2 抛石施工安全措施(1)抛石船在施工过程中,确保船体稳定,防止倾覆。
(2)抛石过程中,注意抛石材料的倾倒,防止砸伤施工人员。
(3)抛石过程中,注意吊车操作安全,防止吊车倾覆。
五、环境保护与文明施工5.1 环境保护(1)施工现场设置围挡,防止抛石材料对周围环境造成污染。
(2)施工过程中,注意控制粉尘、噪音等污染,减少对周围环境的影响。
(3)施工结束后,及时清理施工现场,恢复原状。
第1篇一、工程背景随着我国城市化进程的加快,公园绿地建设日益受到重视。
公园驳岸作为公园的重要组成部分,其施工质量直接影响到公园的整体形象和功能。
因此,对公园驳岸施工工程进行科学、规范的管理,对于提高工程质量、确保工程进度具有重要意义。
二、工程概况1. 工程名称:XX公园驳岸施工工程2. 工程地点:XX市XX公园3. 工程规模:全长XX米,驳岸宽度XX米,驳岸高度XX米4. 工程内容:驳岸基础施工、驳岸主体施工、驳岸防水施工、驳岸绿化施工等三、施工工艺1. 驳岸基础施工(1)清理场地,确保施工区域无杂物、杂草等。
(2)测量放线,确定驳岸位置、尺寸。
(3)开挖基槽,深度满足设计要求,确保基槽平整、垂直。
(4)铺设排水管道,确保排水畅通。
(5)浇筑混凝土基础,确保混凝土强度满足设计要求。
2. 驳岸主体施工(1)根据设计图纸,制作驳岸模板。
(2)安装模板,确保模板垂直、平整。
(3)浇筑混凝土,振捣密实,确保混凝土质量。
(4)养护混凝土,保证混凝土强度。
3. 驳岸防水施工(1)清理驳岸表面,确保无油污、灰尘等。
(2)铺设防水材料,确保防水层严密、无空隙。
(3)施工缝处理,采用柔性密封材料,确保防水效果。
4. 驳岸绿化施工(1)选择适宜的绿化植物,确保植物生长良好。
(2)种植绿化植物,注意植物间距、朝向等。
(3)浇灌植物,确保植物成活。
四、质量控制1. 严格按照设计图纸和施工规范进行施工。
2. 加强原材料、半成品、成品的质量检验。
3. 定期对施工过程进行监督检查,确保工程质量。
4. 加强施工现场管理,确保施工安全。
五、工程进度1. 制定详细的施工进度计划,确保工程按期完成。
2. 加强施工现场管理,确保工程进度不受影响。
3. 定期召开施工协调会议,解决施工过程中出现的问题。
总之,公园驳岸施工工程是一项复杂的系统工程,需要从设计、施工、监理等多个环节进行严格把控。
通过科学、规范的管理,确保工程质量和进度,为市民创造一个优美、舒适的休闲娱乐场所。
驳岸施工方案第一篇:驳岸施工方案驳岸施工方案一.工程概况XXXXXXXX驳岸段位于青龙桥以东,根据施工设计图纸,全长计300米。
二.编制依据1、市政工程现行施工及验收规范;2、本工程的施工图纸及说明;3、经我公司踏勘的现场及我公司的施工实力;4、常州市建委及国家颁发的有关规范及文件;三.施工顺序及方法其施工工序为:测量放样—土方开挖—基础施工—驳岸施工—回填滤料土方1、测量放样:人员及机械进场后,首先按设计图纸进行总体上的放样,并用石灰线放出驳岸的土方开挖样线,并按施工规范引测水准测量点,沿线每50-100米即设一临时水准点。
2、对驳岸沿线的土方采用挖掘机开挖,并留出30CM的保护层,在施工底板前采用人工突击开挖。
基坑边坡一般采用1:0.67,并在管道基础外放出每边50CM以上的工作面,工作面外侧处设排水沟及集水坑,以保证基槽不受水浸泡。
对于土质差的地段,考虑到易塌方,一方面加大坡比,另外还可采用挡土板进行支撑,以策安全。
由于部分驳岸位于河道中,故需在驳岸外侧筑围堰,拟采用圆木桩围堰,即采用挖机开挖土方时,尽时将土向河中甩,在离驳岸外边线0.5米外开始进行筑堰,堰边坡采用1:1.5,顶高高出现河水位80CM,顶宽150CM以上,在机械开挖基坑土方结束后,再用人工对堰边坡及堰顶进行修正,以保证其坡度及不漏水。
在土质较差的地段,还需在堰两侧打圆木桩,以防止土方过分向河中坍塌,影响航道或危及堰体安全。
筑堰后多余的土方采用汽车运至指定的地点进行存放,以便回填时利用。
由于开挖土方后,基面底于地下水面以下,同时,基坑近河,估计开挖后会有较多渗水;另外还有施工产生的施工水及雨水,也需抽出基坑外,故在施工时,在基底开挖排水垅沟及集水坑,采用五台2.8KW的浅水型潜水泵作为基坑排水之需。
3、施工基础前,进行人工突击开挖保护土方,然后进行复测基面高程,由于本工程都是块石或碎石基础的,因此直接进行基础填筑施工。
4、(1)在砼基础上放出砌浆石的边线,并在两端架设木制浆砌石断面的样架;(2)按事先试验确定的配合比拌制砌筑砂浆,并运至现场备用(3)前后边线,再填墙腹的顺序施工。
一、工程概况1.1 工程规模为保护海域清淤后的红树林保护区周边的边坡,防止其毁坏,特在红树林外侧5-10m处设置生态驳岸。
生态驳岸共分为4段,全长约5.1km。
断面结构形式分为抛石驳岸和钢筋石笼筑堤驳岸。
护岸底高程为疏浚底高程,顶高程基本按0.00m标高控制施工,局部区域地面高程与0.00m差别较大,应适当调整。
1.2 施工组织条件现场条件:本工程所处地区属南亚热带海洋气候,高温多雨,干湿分明,夏无酷暑,冬无严寒,季风盛行。
施工区较为狭窄,低潮时两侧大部分区域干出。
材料供应:疏浚工程除柴油用量较大外,对电、水、建材的需求量均较小,可就近解决。
护岸工程所需的石料可在当地购买,石料供应点位于犀牛角镇,通过陆路运输至施工区附近,运距约15km,建设临时码头装船运至施工现场。
二、施工部署2.1 施工顺序根据施工组织设计,施工顺序如下:(1)基础处理:清淤、抛石、石笼施工。
(2)驳岸结构:抛石护岸、钢筋石笼筑堤、土工布铺设。
(3)护岸美化绿化:种植植物、铺设草坪等。
2.2 施工方法(1)基础处理:采用机械清淤,人工配合,清除淤泥、杂物等。
(2)抛石护岸:采用水下抛石法,石料规格为0.5-1.0m,确保抛石密实。
(3)钢筋石笼筑堤:采用现场焊接钢筋笼,笼内填充石料,确保石笼结构稳定。
(4)土工布铺设:采用机械摊铺,确保土工布平整、密实。
(5)护岸美化绿化:根据设计要求,选择适宜的植物进行种植,确保植物生长良好。
三、施工质量控制3.1 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
3.2 施工过程中,加强工序监控,确保施工质量符合设计要求。
3.3 对施工过程中发现的质量问题,及时进行处理,确保工程达到优良标准。
3.4 施工完成后,进行质量验收,确保工程质量符合设计要求。
四、安全生产4.1 施工过程中,严格执行安全生产规章制度,确保施工安全。
4.2 加强施工现场安全管理,防止安全事故发生。
第1篇一、项目背景随着城市化进程的加快,河道整治、港口建设等工程项目日益增多,石驳岸作为一种重要的河岸防护和景观设施,在工程项目中的应用越来越广泛。
为确保石驳岸施工质量、安全、环保,特制定本施工方案。
二、工程概况1. 工程名称:XX河道石驳岸工程2. 工程地点:XX市XX区XX河道3. 工程规模:全长XX米,驳岸宽度XX米,驳岸高度XX米4. 工程内容:石驳岸基础处理、驳岸结构施工、岸坡绿化等三、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调和管理。
(2)工程技术部:负责工程图纸的审核、技术交底、施工方案编制、施工质量控制、安全生产等。
(3)施工管理部:负责施工进度、质量、安全、环保、物资设备等管理工作。
(4)施工队伍:负责具体施工任务。
2. 施工管理措施(1)建立健全施工管理制度,明确各部门职责,确保施工有序进行。
(2)严格执行国家有关法律法规,遵守工程建设标准。
(3)加强施工现场管理,确保施工安全、环保、文明施工。
(4)加强施工人员培训,提高施工队伍素质。
四、施工工艺及流程1. 施工工艺(1)基础处理:采用开挖、回填、夯实等工艺。
(2)驳岸结构施工:采用预制块石、干砌块石、现浇混凝土等工艺。
(3)岸坡绿化:采用种植草皮、树木等工艺。
2. 施工流程(1)施工准备:组织施工人员、设备进场,做好施工前的各项准备工作。
(2)基础处理:按照设计要求进行开挖、回填、夯实等基础处理。
(3)驳岸结构施工:按照设计要求进行预制块石、干砌块石、现浇混凝土等驳岸结构施工。
(4)岸坡绿化:按照设计要求进行草皮、树木等岸坡绿化。
(5)验收及移交:完成工程后,组织相关部门进行验收,办理移交手续。
五、施工质量控制1. 材料质量控制:选用符合设计要求、质量合格的建筑材料。
2. 施工过程控制:严格按照施工工艺和操作规程进行施工,确保施工质量。
3. 质量检验:按照国家有关质量检验标准,对施工过程进行检验。
第1篇一、工程背景随着杭州市经济的快速发展,城市基础设施建设的步伐不断加快。
为了提升城市景观,改善城市生态环境,提高城市居民的生活质量,我市决定实施驳岸工程。
本项目位于杭州市某重要河道沿岸,全长约3公里,涉及河道整治、景观绿化、驳岸加固等多项工程内容。
二、工程目标1. 改善河道生态环境,提高水质;2. 增强河道防洪能力,保障沿岸居民生命财产安全;3. 提升城市景观,打造绿色生态城市;4. 确保工程质量和安全,实现绿色施工。
三、工程施工方案1. 工程设计本项目采用“生态驳岸、绿色景观”的设计理念,结合河道实际情况,对河道进行整治,同时对驳岸进行加固,确保河道防洪安全。
工程主要包括以下内容:(1)河道清淤:对河道内的淤泥进行清理,提高河道水位,改善水质;(2)驳岸加固:采用生态护坡技术,对驳岸进行加固,提高防洪能力;(3)景观绿化:对沿岸进行绿化,打造生态景观;(4)排水设施:建设排水管道,解决沿岸排水问题。
2. 施工组织(1)施工队伍:组建专业施工队伍,确保施工质量;(2)施工设备:配置先进的施工设备,提高施工效率;(3)施工进度:制定合理的施工进度计划,确保工程按时完成;(4)安全管理:严格执行安全管理制度,确保施工安全。
3. 施工工艺(1)河道清淤:采用挖掘机、铲车等设备进行清淤,确保河道畅通;(2)驳岸加固:采用生态护坡技术,采用天然石材、植被等材料进行驳岸加固;(3)景观绿化:采用乔木、灌木、地被植物等植物进行绿化,打造生态景观;(4)排水设施:采用排水管道、检查井等设施进行排水,解决沿岸排水问题。
四、工程实施1. 施工准备:组织施工队伍,调配施工设备,确保工程顺利开工;2. 施工实施:按照施工方案,分段进行河道清淤、驳岸加固、景观绿化等工程;3. 施工监管:加强施工现场管理,确保工程质量和安全;4. 工程验收:按照国家相关标准,对工程进行验收,确保工程质量。
五、总结杭州驳岸工程是我市一项重要的民生工程,通过本项目的实施,将有效改善河道生态环境,提高城市景观,保障沿岸居民生命财产安全。
安全性
□对信息系统安全性的威胁
任一系统,不管它是手工的还是采用计算机的,都有其弱点。
所以不但在信息系统这一级而且在计算中心这一级(如果适用,也包括远程设备)都要审定并提出安全性的问题。
靠识别系统的弱点来减少侵犯安全性的危险,以及采取必要的预防措施来提供满意的安全水平,这是用户和信息服务管理部门可做得到的。
管理部门应该特别努力地去发现那些由计算机罪犯对计算中心和信息系统的安全所造成的威胁。
白领阶层的犯罪行为是客观存在的,而且存在于某些最不可能被发觉的地方。
这是老练的罪犯所从事的需要专门技术的犯罪行为,而且这种犯罪行为之多比我们想象的还要普遍。
多数公司所存在的犯罪行为是从来不会被发觉的。
关于利用计算机进行犯罪的任何统计资料仅仅反映了那些公开报道的犯罪行为。
系统开发审查、工作审查和应用审查都能用来使这种威胁减到最小。
□计算中心的安全性
计算中心在下列方面存在弱点:
1.硬件。
如果硬件失效,则系统也就失效。
硬件出现一定的故障是无法避免的,但是预防性维护和提供物质上的安全预防措施,来防止未经批准人员使用机器可使这种硬件失效的威胁减到最小。
2.软件。
软件能够被修改,因而可能损害公司的利益。
严密地控制软件和软件资料将减少任何越权修改软件的可能性。
但是,信息服务管理人员必须认识到由内部工作人员进行修改软件的可能性。
银行的程序员可能通过修改程序,从自己的帐户中取款时漏记帐或者把别的帐户中的少量存款存到自己的帐户上,这已经是众所周知的了。
其它行业里的另外一些大胆的程序员同样会挖空心思去作案。
3.文件和数据库。
公司数据库是信息资源管理的原始材料。
在某些情况下,这些文件和数据库可以说是公司的命根子。
例如,有多少公司能经受得起丢失他们的收帐文件呢?大多数机构都具有后备措施,这些后备措施可以保证,如果正在工作的公司数据库被破坏,则能重新激活该数据库,使其继续工作。
某些文件具有一定的价值并能出售。
例如,政治运动的损助者名单被认为是有价值的,所以它可能被偷走,而且以后还能被出售。
4.数据通信。
只要存在数据通信网络,就会对信息系统的安全性造成威胁。
有知识的罪犯可能从远处接通系统,并为个人的利益使用该系统。
偷用一个精心设计的系统不是件容易的事,但存在这种可能性。
目前已发现许多罪犯利用数据通信设备的系统去作案。
5.人员。
用户和信息服务管理人员同样要更加注意那些租用灵敏的信息系统工作的人。
某个非常无能的人也能像一个本来不诚实的人一样破坏系统。
□信息系统的安全性
信息系统的安全性可分为物质安全和逻辑安全。
物质安全指的是硬件、设施、磁带、以及其它能够被利用、被盗窃或者可能被破坏的东西的安全。
逻辑安全是嵌入在软件内部的。
一旦有人使用系统,该软件只允许对系统进行特许存取和特许处理。
物质安全是通过门上加锁、采用防火保险箱、出入标记、警报系统以及其它的普通安全
设备就能达到的。
而作为联机系统的逻辑安全主要靠“口令”和核准代码来实现的。
终端用户可以使用全局口令,该口令允许利用几个信息系统及其相应的数据库;终端用户也可使用只利用一个子系统或部分数据库的口令。
□安全分析过程
大多数公司的办公人员询问关于信息和计算中心的安全时,往往问“一切都行了吗?”其实他们应该问“对于信息和计算中心的安全,我们应该做什么?”。
用户管理人员应该与信息服务管理人员定期地共同研究,进行安全分析,这种安全分析为各方都愿意接受。
简言之,这种安全分析意指决定要多大的一把“挂锁”。
遗憾的是,某些公司乐意承担巨大的风险,但又侥幸地希望不要出现自然灾害或预先考虑到的祸患。
“难得出现”并不等于“永不出现”,关于这一点某些公司发现得太晚了。
驳岸施工方案
驳岸施工,须先设置挡水围堰,具体设置方案为:根据驳岸长度及地形条件,分段用草袋装土砌筑挡水围堰上口1.5m,下口2.5m,高度根据水位进行调整,且高出水面0.5m,围堰向边坡围挡,布置呈“U”型。
围堰砌筑要求平整密实,稳固,并根据水位变化及时调整加固,安排专人巡视查看,保证施工期间围堰安全稳固。
围堰砌筑完成并无明显漏水后,组织潜水泵进行围堰内抽水,安排人员清理河底淤泥,挖土至驳岸基础垫层底标高。
若未遇到老土层,须继续挖除腐植土,回填碎石垫层。
驳岸施工全过程围堰内设潜水泵抽水,保持围堰内无积水,使驳岸结构施工顺利进行。
碎石垫层铺设并分层夯实后,浇筑C20混凝土,振捣密实,确保表面平整,经养护砼强度达到1.2N/mm2后,开始浆砌毛石施工。
块石选用坚实、未风化、无裂缝、清洁的石料,强度等级为MU20。
块石尺寸不大于所浇部位最小尺寸的三分之一,且不大于30cm。
在基础底板外侧先用M5 水泥砂浆砌筑毛石挡墙,内侧排填毛石,毛石大面朝下,小面朝上,再灌筑C10 细石混凝土,填满所有空隙,进行充分振捣后,再逐层砌筑毛石挡墙铺设毛石和浇筑混凝土,每层的浇筑厚度保持在60cm,直至基础底面,保持毛石混凝土顶面有10cm 厚的混凝土覆盖层,并使毛石和槽壁有15cm 以上的间距,保证能插入震动棒捣固。
块石砌体施工结束后,及时洒水养护。
驳岸施工技术要求:基底100厚碎石垫层;最薄200厚C20混凝土垫层;水泥砂浆砌筑块石;C25混凝土压顶;前墙用1:2水泥砂浆勾缝;距水面30cm 处设置泄水孔,并在墙背面泄水孔位置设置反滤层;挡墙每隔10—15m设置20mm宽沉降缝。
