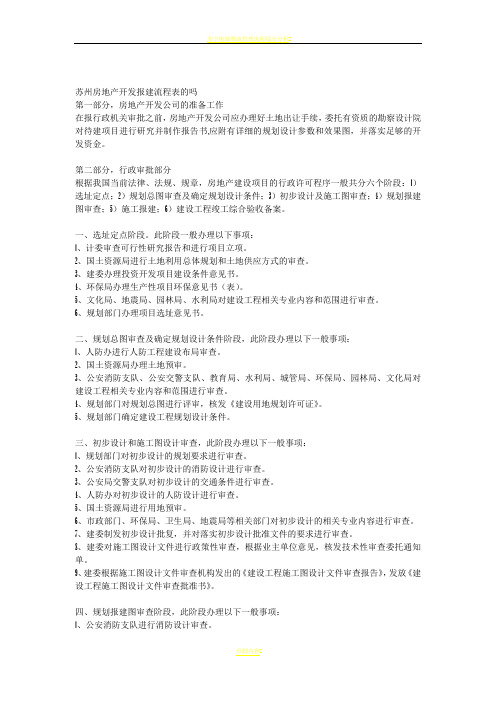

苏州房地产开发报建流程表的吗第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
所需材料1、●.政策性审查资料:(复印件):2、申请表格(1份)3、项目计划任务书批复或立项文件4、建设用地规划许可证5、规划意见书和规划红线图6、建设用地土地使用证7、规划建筑设计方案审查批复及批准图8、规划许可证9、勘察、设计单位资质证书10、勘察、设计合同11、外省市勘察设计单位入市单项许可证12、勘察设计人员注册证书及资格证书13、●.技术性审查资料:14、建设总图(2份)15、全套施工图设计文件(2份)16、结构设计计算书及计算软件名称17、岩土勘察报告及地底层平面图(2份)18、批准岩土土勘察报告19、勘察设计企业进区资质备案表直接发包通知书2、工程建设项目发包初步方案(原件2份)3、发包项目详情况登记表(原件2份)4、项目备案通知或立项批文;5、建设工程设计施工图审查受理通知书或审查意见;6、直接发包原因证明材料(外资、民营企业提供验资报告);7、施工单位资质证书、营业执照、安全生产许可证(原件及复印件各一);8、项目经理资质证书(原件、复印)、安全生产考核合格证(B类);9、非新区施企进区承接工程资质核验单;10、企业、项目经理信息已在市建筑工程交易中心登记证明资料(项目经理卡确认单)。
建设工程质量监督受理所需材料1、填报工程质量监督申报表(一式三份)2、建设工程规划许可证3、施工图审核意见书及施工图审核批准证书4、施工招标备案表5、监理招标备案表6、施工合同7、监理合同8、见证人员授权书建设工程安全生产监督登记证所需材料一、[分类]填报工程安全监督登记申报表及附表1-61、填报工程安全监督登记申报表及附表1-62、建筑工程人员意外保险回执3、施工安全责任承诺书4、保证生产安全措施5、安全员安全生产考核合格证(原件)建设工程合同备案所需材料一、建设工程施工合同备案1、施工合同(原件6份);2、工程担保复印件(房地产项目);3、总承包人填报的《苏州市建设工程专业分包、劳务分包实施方案》(原件2份)二、专业分包、劳务分包合同备案1、分包合同原件(6份);2、经招标办备案的《苏州市建设工程招投标合同备案表》(总承包合同);3、苏州市建设工程专业分包、劳务分包备案表(原件2份);4、专业分包、劳务分包单位资质证书、营业执照、安全生产许可证;5、分包企业进区承接工程资质核验单;6、项目经理证(原件复印件——三级项目经理、建造师),在市建筑工程交易中心登记IC卡建设工程监理合同备案所需材料一、[分类]监理合同(含《监理目标及现场人员表》原件一份)1、监理合同(含《监理目标及现场人员表》原件一份)2、监理企业营业执照、资质证书副本(复印件一份)3、《总监投标业绩手册》(原件,审核后返还)4、《苏州高新区建设工程监理合同备案申请表》(原件一份)5、总监的岗位证书或注册证书(提交原件和复印件各一份);如总监是同时承接的第2个或第3 个监理项目,需提交《总监拟承接多个监理项目申请表》原件和岗位(注册)证书复印件各一份建设工程施工许可证审批所需材料1、建设工程施工许可证申请表(苏州建设网上填报好所有内容后打印2份)2、项目备案通知——立项批文(高新区经发局)3、建设用地规划许可证或土地证(规划局虎丘分局)4、建设工程规划许可证(规划局虎丘分局)5、施工合同6、监理合同7、建设工程质量监督申报表及建设工程质量监督通知书8、建设工程档案报送责任书(新区档案局办理)9、人防易地建设项目审批单10、江苏省建筑工程施工图设计审查合格书11、建筑工人工资预留资金进帐单(或银行保函)和工人工资协议12、重大建设工程场地地震安全性评价许可证(市行政服务中心建设局窗口办理)13、建设资金保证函及证明(审计意见书或银行证明、合同资金50%以上的银行对帐单)14、苏州市高新区新建住房结构比例统计报表(仅限房地产项目)15、白蚁防治合同16、注:建设工程施工许可证资料(材料1~15 建设单位提供)17、苏州新区施工企业承接工程核准申请表(原件)18、资质证书19、营业执照20、批准直接发包通知书(或招投标备案表)及合同备案表21、建筑施工场地环境保护意见表(高新区环保局窗口办理)22、建筑工程安全生产监督登记证23、高新区建筑施工人员意外伤害保险回执24、建筑工人预留资金进帐单和协议或施工企业在苏工人工资支付担保承诺书25、外省施(监理)工企业进省承接工程项目备案表26、注:建设工程施工许可证资料(材料17~25 施工单位提供)联系电话:05建设工程施工图设计文件审查报审表(建筑工程)项目名称:申报单位:申报日期:苏州高新区建设工程设计施工图审查中心二O一O年七月版本注:本报审表一式贰份,受理后审查机构留存一份,返还建设单位一份。
项目报批报建工作手册1、目的1.1为了加强公司项目报批报建工作管理、规范报批报建工作流程、提高工作效率,特制订本手册。
2、适用范围2.1 适用于苏州江南建设项目管理有限公司项目报批报建工作指导。
3、术语和定义3.1报批报建主要指项目开发前期过程中相关开发证件的报批获取、工程的报建验收等。
3.2 公司指苏州江南建设项目管理有限公司。
3.3 “四证”指项目建设过程中最主要的证件,同时也是开发企业完成整个开发周期所必须获取的证件,具体包括:建设用地规划许可证》《国有土地使用证》、《建设工程规划许可证》、《建筑工程施工许可证》3.4 其他证件:立项批复、项目选址意见书、建设项目方案审定意见书、建设工程规划核实合格证、施工图审查合格书、建设工程消防设计审核意见书、人防行政许可决定书、建筑工程安全监督登记证等。
4、报建专员主要工作内容4.1.1指导、协调、监督和协助公司报批报建工作;4.1.2结合项目工期要求,协助项目经理编制报批报建工作计划;4.1.3跟踪、落实项目报批报建工作计划;4.1.4统筹、协调解决项目报批报建过程存在的问题与困难;4.1.5负责从项目立项至施工许可证获取的全部报建手续办理及资料存档;4.1.6项目开发周期内其他报批报建手续以及证件的办理;4.1.87配合、协调造价合约部、技术部相关报批报建工作;4.1.8协助组织工程综合竣工验收、档案保管等工作。
5、报批报建涉及的主要政府部门和业务6、报批报建简易流程图7、主要工作流程7.1 签订土地出让合同公司领导主导,与国土部门签订《国有土地使用权出让合同》,公司合约部协助负责针对合同范本、条款、地块范围、技术指标进行核对,避免产生争议条款。
7.2《建设项目选址意见书》办理项目选址是指建设工程的选址和布局符合城市规划要求,并获得城市规划行政主管部门核发的《建设项目选址意见书》。
7.2.1主管部门:规划局7.2.2申报资料(1)建设项目选址申请表一式二份(有关部门盖章确认);(2)建设项目位置图(有坐标)(3)营业执照、法人身份证。
房屋报建流程房屋报建是指在房屋建设或改建之前,需要向相关部门提交相关资料,经过审批后才能开始施工的一项程序。
房屋报建流程繁琐而重要,下面将为大家详细介绍房屋报建的具体流程。
首先,房屋报建的第一步是确定建设单位和项目负责人。
建设单位是指房屋的业主或委托的建设单位,项目负责人是指项目的实际负责人,一般由建设单位确定。
确定好建设单位和项目负责人后,便可以开始着手准备报建所需的资料。
其次,准备报建所需的资料。
一般来说,房屋报建所需的资料包括但不限于土地证、规划许可证、建设工程规划许可证、施工图设计文件、施工单位资质证书、安全生产许可证等。
这些资料是房屋报建的基础,必须准备齐全并符合相关规定。
接着,递交报建申请。
将准备好的资料递交至相关部门,如建设局、规划局等。
在递交报建申请时,需填写相关表格并缴纳相应的申请费用。
递交报建申请后,相关部门将对资料进行审查,如发现问题会及时通知建设单位进行整改。
随后,进行报建审批。
经过资料审查合格后,相关部门将组织专业人员对项目进行现场勘察和评估,确保项目符合规定的建设标准和要求。
经过审批合格后,相关部门会颁发相应的建设许可证或施工许可证。
最后,领取建设许可证后,建设单位可以正式开始房屋的建设或改建工作。
在施工过程中,需严格按照相关法律法规和审批文件的要求进行施工,并接受相关部门的监督检查。
一旦发现问题,需及时整改,确保施工质量和安全。
总的来说,房屋报建是一项程序繁琐但十分重要的工作,只有严格按照规定的流程进行,才能保证房屋建设的合法性和安全性。
希望通过本文的介绍,能让大家对房屋报建流程有一个更加清晰的认识,为日后的房屋建设或改建工作提供一定的帮助。
江苏地区报批报建流程梳理江苏地区的报批报建流程是指在进行建筑工程的报批和报建前需要进行的各项程序。
下面将对江苏地区的报批报建流程进行梳理。
1.前期准备工作在进行报批报建前,需要进行一些前期准备工作。
首先,需要确定项目的位置和用地;其次,需要进行土地规划和环境评估;最后,需要进行可行性研究和项目估算。
2.填写申请表格确定了项目的位置和用地后,需要填写相应的申请表格。
申请表格一般包括建设单位名称、项目名称、建设规模、用地面积、建设内容等基本信息。
3.提交申请材料在填写完申请表格后,需要将相关申请材料提交给相关部门。
主要的申请材料包括建设单位的营业执照、建设项目规划书、土地使用证等。
4.相关部门初审在收到申请材料后,相关部门会对其进行初步审核。
初审的内容通常包括对申请材料的真实性和可行性的评估。
5.项目评估和规划设计在通过初审后,需要进行项目评估和规划设计。
项目评估包括对项目的可行性进行评估,规划设计则涉及到对建筑方案的设计和规划。
6.报批程序在项目评估和规划设计完成后,需要进行报批程序。
报批程序包括向各级政府部门提交相关申请报告,并等待审批。
7.审批程序在提交申请报告后,需要经过政府部门的审批程序。
审批程序包括层层审批,从县级到省级,依次进行审批。
8.签订合同和支付费用在通过审批程序后,需要与相关部门签订建设合同,并支付相关费用。
费用主要包括土地使用费、规划费等。
9.开工在签订合同和支付费用后,可以正式开始建设工程。
在开工前,需要进行一些前期准备工作,如获得施工许可证、招标等。
10.完工验收和竣工备案在工程建设完成后,需要进行完工验收和竣工备案。
验收主要是对工程质量进行检查和评估,验收合格后,进行竣工备案。
以上就是江苏地区的报批报建流程的梳理。
在实际操作中,可能还会涉及到其他环节和具体的要求,需要根据具体情况进行补充和调整。
最新2023年苏州建设工程项目投资开发报建流程概述本文档提供关于2023年苏州建设工程项目投资开发报建流程的最新信息和要求。
所有相关方应遵守这些流程以确保项目的顺利进行。
报建流程1. 项目前期准备- 拟定项目计划和方案,包括项目的规模、投资预算等。
- 寻找合适的项目地点,并进行初步的可行性研究。
- 聘请专业团队进行项目评估和设计。
2. 立项申报阶段- 编制项目立项申请报告,包括项目的背景、目标、投资方案等。
- 提交项目立项申请报告到相关部门,等待审核和批准。
3. 土地和规划许可阶段- 根据项目需求,申请土地使用权或租赁土地。
- 编制规划方案,并提交给规划部门进行审批。
4. 环评和安评阶段- 进行环境影响评价(EIA)和安全评价(SA)等必要的评估。
- 编制环评和安评报告,并提交给相关部门进行审批。
5. 具体设计和施工图阶段- 进行详细设计和施工图纸的编制。
- 提交设计文件和施工图纸进行审查和批准。
6. 施工许可阶段- 编制施工方案,并提交给建设主管部门进行审批。
- 获取施工许可证后,方可开展施工工作。
7. 竣工验收阶段- 完成建设工程并进行竣工报告编制。
- 提交竣工报告给相关部门进行验收。
8. 建设工程质量监督和验收阶段- 监督和检查建设工程的质量和合规性。
- 完成建设工程的最终验收并取得使用许可证。
结论以上是2023年苏州建设工程项目投资开发报建流程的基本步骤和要求。
请所有相关方按照这些流程进行操作,并确保合规性和质量,以实现项目的成功开发。
江苏省项目报批报建资料清单及工作指引一、项目报批报建资料清单1.项目可行性研究报告:包括市场调研、技术分析、财务分析等内容,评估项目的可行性和潜在风险。
2.用地规划许可证明:明确项目用地的合法性和规划性,确保项目能够符合相关用地规划要求。
3.环境影响评价报告:对项目可能产生的环境影响进行评估和预测,并提出相应的环境保护措施和改善建议。
4.建设用地规划许可证明:证明项目的建设用地规划符合法律法规和相关规划要求。
5.施工图设计文件:包括项目的总平面布置、建筑结构、设备布置等详细设计文件,为项目的具体施工提供依据。
7.招投标文件:包括项目招标公告、投标文件、评标文件等,确保项目的采购和合同签订过程公开、公正、透明。
8.勘察设计合同:明确项目的勘察设计单位和项目的勘察设计范围,并签订相应合同。
9.施工总承包合同:确认项目的施工总承包单位和施工总承包范围,并签署相应的总承包合同。
10.质量监督报告:监督项目的施工质量,确保项目的建设过程符合相关技术标准和质量要求。
11.安全生产许可证明:确保项目的施工和运营过程符合相关安全生产法规和要求。
12.工程支付申请资料:包括工程进度报告、工程验收报告等,用于申请工程支付款项。
二、工作指引1.对于项目报批报建工作,应明确项目的背景、目标、需求等基本信息,以便进行有效的规划和决策。
2.在项目报批报建过程中,应积极与相关部门和单位进行沟通和协调,在法律法规规定的时间内及时提交所需的资料和报告。
3.在编制项目可行性研究报告时,应充分考虑项目的经济性、社会效益和环境影响,并提出相应的风险评估和管理措施。
4.在进行环境影响评价时,应准确评估项目对环境的影响,提出相应的环境保护措施和改善建议,并确保项目符合环境保护要求。
5.在起草招投标文件时,应确保文件的规范性和准确性,对投标人和评标人的资格和要求进行明确和公正的规定。
6.在签订施工总承包合同时,应充分考虑项目的施工周期、施工方法和施工质量,并明确各方的权益和责任。
昆山地区工程报建流程工程建设是昆山市经济发展的重要支撑,而工程建设必须要经过报建程序,才能够得到准予建设的批复。
本文将介绍昆山地区工程报建流程。
报建类别在进行工程报建之前,首先需要确定工程的报建类别。
昆山市对工程报建类别进行了明确划分,具体分为以下几类:•土建类工程,包括房屋建筑工程、市政基础设施工程等;•化工类工程,包括化工工业园区、化工厂房建设等;•矿产类工程,包括采矿权开采、矿井、矿山等;•其他。
在确定报建类别之后,可以按照具体流程进行报建。
报建流程1. 准备工作在报建之前需要做好以下准备工作:•准备相关的资料,包括土地证、规划许可证、环评报告等;•指定负责人,确定报建联系人;•填写报建申请表格,准备相关申请文件。
2. 报建申请将准备好的申请资料和文件提交至昆山市建设管理委员会,同时缴纳报建项目审查费。
报建项目审查费由建设管理委员会根据工程建设的规模、性质等因素收取。
3. 报建审查昆山市建设管理委员会收到申请后,将根据工程的性质和规模进行审查。
审查主要包括审核提交的资料和文件是否齐全、是否符合法律法规等方面。
4. 审批意见建设管理委员会会对审查结果进行审批,并最终给出审批意见。
若审批通过,则发放工程建设许可证,并告知工程的建设条件。
5. 签订合同在得到工程建设许可证后,申请单位需与承建单位签订工程施工合同,并在合同中明确工程建设条件和合同履行期限。
6. 工程验收报建项目施工完成后,需要进行工程验收。
验收由建设单位提交验收申请,并邀请建设管理委员会进行验收。
验收合格后,建设单位将申请领取竣工验收文件。
昆山地区工程报建流程相对严谨,按照报建流程进行操作,可保证工程建设的合法合规。
对于报建人员而言,需要在报建之前充分了解相关规定,准备好所需的申请资料和文件,严格遵守报建流程,以避免出现不必要的纠纷。
新版开发报建流程及细则一、引言随着现代城市化的进展,开发建设项目的报建工作显得越发重要。
为了提高报建的效率和准确度,我们制定了新版开发报建流程及细则,以便更好地指导和规范报建工作。
二、开发报建流程1.前期准备阶段在开发报建前的准备阶段,需要进行市场调研和可行性研究,以明确开发项目的可行性和市场需求。
(1)市场调研:对目标区域的市场需求、竞争情况进行调查和研究,明确项目定位和市场定位。
(2)可行性研究:对项目的技术、经济、法律、环境等方面进行研究,评估项目的可行性和风险。
2.报建申请阶段在前期准备阶段完成后,进行报建申请。
(1)报建申请材料准备:准备包括项目背景、可行性研究报告、土地出让合同、土地规划许可证等材料。
(2)递交报建申请:将申请材料提交给相关部门,并按要求缴纳相关申请费用。
(3)审核阶段:相关部门对报建材料进行审核和评估,并根据相关法规和政策作出决策。
3.审批阶段通过报建申请的项目需要进行各种审批手续。
(1)用地规划审批:相关部门对项目用地规划进行审批,确保符合城市规划和土地利用规划要求。
(2)环境影响评价:进行项目的环境影响评价,评估项目对环境的影响,并制定相应的治理和保护措施。
(3)工程建设许可证:获得建设工程规划许可证,确保项目的合法性和安全性。
(4)其他审批手续:根据具体项目的特点和要求,进行其他相关审批手续,如消防审批、安全评估等。
4.建设施工阶段获得相关审批手续后,开始项目的建设施工阶段。
(1)招投标:进行工程建设的招投标,选择合适的承包商和供应商。
(2)施工管理:对施工过程进行管理和监督,确保工程质量和进度。
(3)质量验收:施工完成后进行质量验收,确保工程符合相关标准和规范。
5.竣工验收阶段项目建设完成后进行竣工验收。
(1)验收申请:提交验收申请,并附上必要的验收材料。
(2)竣工验收:相关部门对项目进行竣工验收,并出具相应的竣工验收报告。
(3)验收合格:验收部门对项目进行评估,如符合相关标准和规范,则判定项目验收合格。
