工程质量检查验收办法
- 格式:doc
- 大小:393.50 KB
- 文档页数:54
工程质量检查验收方法及措施1、工程质量检查验收制度2、工程质量检查验收方案工程质量检查验收制度工程质量检查、测试、验收是指按照国家施工及验收规、质量标准所规定的检查项目,用国家规定的方法和手段,对分项工程、分部工程和单位工程进行质量检测,并和质量标准的规定相比较,确定工程质量是否符合要求。
为确保工程质量,强化施工过程中的质量控制,做到预防为主、防患于未然。
工程质量的检查验收工作主要包括工程的隐检、预检、分项工程的交接检查验收、工程分阶段结构验收、单位工程竣工检查验收几个部分。
一、在工程施工中,要认真贯彻执行以下质量检查、测试、验收制度。
1、开工前检验制度开工前检验的容及要求:设计文件、施工图纸经审核并依据此编制施工组织设计及质量计划;施工前的工地调查和复测已进行,并符合要求;各种技术交底工作已进行,特殊作业、关键工序已编制作业指导书;采用的新技术、机具设备、原材料能满足工程质量需要。
2、施工过程中检验制度施工中应对以下工作经常进行抽查和重点检验:施工测量及放线正确,精度达到要求;按照图纸施工,操作方法正确,质量符合验收标准;施工原始记录填写完善,记载真实;有关保证工程质量的措施和管理制度是否落实;砼、砂浆试件及土方密实度按规定要求进行检测实验和验收,试件组数及强度符合要求;工班严格执行自检、互检、交接检,并有交接记录;工程日志薄填写要符合实际。
3、定期质量检查制度项目部每月、工程队每周组织一次定期检查,由项目总工主持,质检部门和有关部门的人员参加。
检查发现的问题要认真分析,找准主要原因,提出改进措施,限期进行整改。
4、检查程序自检→互检→班组长检查→队技术人员、专检人员检查→项目部工长检查→项目部专职质检员→监理工程师施工队提前两小时申报,同时要说明申报部位和施工队自检情况,然后向专业工长报验,合格后向安质部申报,专职质检员检查合格后申报监理。
5、原材料、半成品、设备及各种加工预制品的检查制度:订货时应依据质量标准签订合同,必要时应先鉴定样品,经鉴定合格的样品应予封存,作为材料验收的依据。
工程质量检查验收制度工程质量检查验收制度为了确保工程项目的质量和安全,提高工程施工的效率和可靠性,促进工程项目的顺利进行和有效运行,制定工程质量检查验收制度是必要的。
下面将介绍工程质量检查验收制度的内容和实施方法。
一、工程质量检查内容1. 施工质量检查:包括施工现场的组织管理、施工工序的安装和施工各项技术标准的执行情况等。
2. 施工材料检查:对施工过程中使用的材料进行质量检查,包括材料的档次、品牌、性能等。
3. 设备设施检查:对施工现场所需的设备设施进行检查,包括设备设施的完整性、运行状况等。
4. 施工图纸检查:对施工图纸进行检查,包括图纸的完整性、准确性、符合性等。
二、工程质量验收内容1. 施工质量验收:对工程施工完成后的整体质量进行验收,包括施工质量、施工工艺和施工材料等。
2. 安全验收:对工程项目的安全隐患进行验收,包括施工期间的安全措施和施工后的安全设施。
3. 环境验收:对工程项目的环境影响进行评估和验收,包括噪音、污染源等。
4. 规划验收:对工程项目的规划目标、施工进度和施工效果进行检查和验收。
三、工程质量检查验收实施方法1. 按照工程项目的不同阶段,制定相应的工程质量检查计划和验收方案,明确检查的内容、方法和标准。
2. 成立工程质量检查验收小组,由相关部门的专业人员组成,负责检查和验收工程项目的质量。
3. 进行定期的工程质量检查和验收,及时发现和解决问题,确保工程项目按时按质完成。
4. 对检查和验收结果进行记录和汇总,制定整改措施,对存在的问题进行整改,并进行追踪和监督。
工程质量检查验收制度的实施,对于保证工程项目的质量和安全起到了重要的作用。
通过检查和验收,可以及时发现和解决问题,确保工程项目能够按时按质完成。
同时,制定的检查和验收制度,可以对工程项目的各个方面进行全面的评估和验收,保证工程项目的质量和安全符合相关标准和要求。
这一制度的实施,不仅可以提高工程项目的质量和效率,也能为后续工程项目提供宝贵的经验和教训,不断改进和提升工程施工的水平和质量。

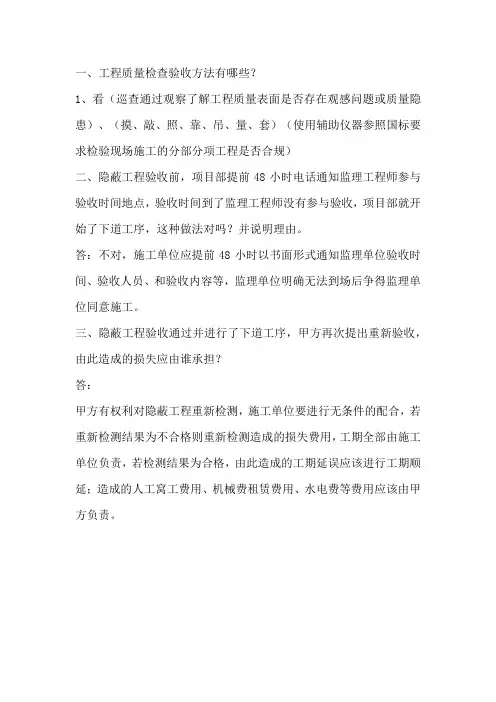

一、工程质量检查验收方法有哪些?
1、看(巡查通过观察了解工程质量表面是否存在观感问题或质量隐患)、(摸、敲、照、靠、吊、量、套)(使用辅助仪器参照国标要求检验现场施工的分部分项工程是否合规)
二、隐蔽工程验收前,项目部提前48小时电话通知监理工程师参与验收时间地点,验收时间到了监理工程师没有参与验收,项目部就开始了下道工序,这种做法对吗?并说明理由。
答:不对,施工单位应提前48小时以书面形式通知监理单位验收时间、验收人员、和验收内容等,监理单位明确无法到场后争得监理单位同意施工。
三、隐蔽工程验收通过并进行了下道工序,甲方再次提出重新验收,由此造成的损失应由谁承担?
答:
甲方有权利对隐蔽工程重新检测,施工单位要进行无条件的配合,若重新检测结果为不合格则重新检测造成的损失费用,工期全部由施工单位负责,若检测结果为合格,由此造成的工期延误应该进行工期顺延;造成的人工窝工费用、机械费租赁费用、水电费等费用应该由甲方负责。
工程质量检查验收方法及措施首先,工程质量检查验收要依据相关规范和标准进行。
在进行检查验收之前,应先了解和掌握工程的设计图纸、规范和标准等相关文件,并熟悉其要求和要点。
只有明确了工程质量的标准和要求,才能进行有效的检查验收工作。
其次,工程质量检查验收要在关键节点进行。
在工程施工过程中,存在一些关键节点,如地下工程开挖、结构施工、装饰装修等,这些节点对工程的质量和安全具有重要影响。
因此,在这些节点进行检查验收是必要的。
同时,还要关注工程施工过程中的各项工作,如材料进场验收、施工工艺操作等。
1.现场巡查和记录:工程质量检查验收应以现场巡查为主,并结合记录的方式进行。
巡查过程应仔细观察施工现场的各个环节,并记录下问题和存在的不合格现象。
同时,还可以使用拍照、录像等方式留存证据,以备后续检查验证。
2.取样和送检:在一些需要对施工材料进行检验的情况下,可以采取取样和送检的方式进行。
取样要求严格按照规范要求,确保取样的准确性。
送检时,要将取样标本送交正规的检测机构进行检测,确保检测结果的准确性。
3.测试和测量:一些施工工程需要进行测试和测量,以验证工程质量是否符合标准要求。
例如,混凝土强度的测试、钢筋的地基质量测试等。
在进行测试和测量时,应严格按照相关规范和要求进行操作,并记录测试结果。
4.文件审查和证明材料的检查:工程施工过程中产生了大量文件和证明材料,如施工方案、质量验收报告等。
在进行工程质量检查验收时,还可以对相关文件和证明材料进行审查和检查,以验证其真实性和合法性。
5.问题整改和复查:在工程质量检查验收过程中,经常会出现一些问题和不合格现象。
对于这些问题,应及时进行整改,并在整改结束后进行复查。
复查的目的是确认问题是否得到有效解决,以确保工程质量符合要求。
综上所述,工程质量检查验收方法及措施包括依据规范和标准进行、关注关键节点、现场巡查和记录、取样和送检、测试和测量、文件审查和证明材料的检查、问题整改和复查等。
工程质量检查验收方法及措施1、工程质量检查验收制度2、工程质量检查验收方案工程质量检查验收制度工程质量检查、测试、验收是指按照国家施工及验收规范、质量标准所规定的检查项目,用国家规定的方法和手段,对分项工程、分部工程和单位工程进行质量检测,并和质量标准的规定相比较,确定工程质量是否符合要求。
为确保工程质量,强化施工过程中的质量控制,做到预防为主、防患于未然。
工程质量的检查验收工作主要包括工程的隐检、预检、分项工程的交接检查验收、工程分阶段结构验收、单位工程竣工检查验收几个部分。
一、在工程施工中,要认真贯彻执行以下质量检查、测试、验收制度。
1、开工前检验制度开工前检验的内容及要求:设计文件、施工图纸经审核并依据此编制施工组织设计及质量计划;施工前的工地调查和复测已进行,并符合要求;各种技术交底工作已进行,特殊作业、关键工序已编制作业指导书;采用的新技术、机具设备、原材料能满足工程质量需要。
2、施工过程中检验制度施工中应对以下工作经常进行抽查和重点检验:施工测量及放线正确,精度达到要求;按照图纸施工,操作方法正确,质量符合验收标准;施工原始记录填写完善,记载真实;有关保证工程质量的措施和管理制度是否落实;砼、砂浆试件及土方密实度按规定要求进行检测实验和验收,试件组数及强度符合要求;工班严格执行自检、互检、交接检,并有交接记录;工程日志薄填写要符合实际。
3、定期质量检查制度项目部每月、工程队每周组织一次定期检查,由项目总工主持,质检部门和有关部门的人员参加。
检查发现的问题要认真分析,找准主要原因,提出改进措施,限期进行整改。
4、检查程序自检→互检→班组长检查→队内技术人员、专检人员检查→项目部工长检查→项目部专职质检员→监理工程师施工队提前两小时申报,同时要说明申报部位和施工队自检情况,然后向专业工长报验,合格后向安质部申报,专职质检员检查合格后申报监理。
5、原材料、半成品、设备及各种加工预制品的检查制度:订货时应依据质量标准签订合同,必要时应先鉴定样品,经鉴定合格的样品应予封存,作为材料验收的依据。
工程质量检查验收方法及措施1、工程质量检查验收制度2、工程质量检查验收方案工程质量检查验收制度工程质量检查、测试、验收是指按照国家施工及验收规、质量标准所规定的检查项目,用国家规定的方法和手段,对分项工程、分部工程和单位工程进行质量检测,并和质量标准的规定相比较,确定工程质量是否符合要求。
为确保工程质量,强化施工过程中的质量控制,做到预防为主、防患于未然。
工程质量的检查验收工作主要包括工程的隐检、预检、分项工程的交接检查验收、工程分阶段结构验收、单位工程竣工检查验收几个部分。
一、在工程施工中,要认真贯彻执行以下质量检查、测试、验收制度。
1、开工前检验制度开工前检验的容及要求:设计文件、施工图纸经审核并依据此编制施工组织设计及质量计划;施工前的工地调查和复测已进行,并符合要求;各种技术交底工作已进行,特殊作业、关键工序已编制作业指导书;采用的新技术、机具设备、原材料能满足工程质量需要。
2、施工过程中检验制度施工中应对以下工作经常进行抽查和重点检验:施工测量及放线正确,精度达到要求;按照图纸施工,操作方确,质量符合验收标准;施工原始记录填写完善,记载真实;有关保证工程质量的措施和管理制度是否落实;砼、砂浆试件及土方密实度按规定要求进行检测实验和验收,试件组数及强度符合要求;工班严格执行自检、互检、交接检,并有交接记录;工程日志薄填写要符合实际。
3、定期质量检查制度项目部每月、工程队每周组织一次定期检查,由项目总工主持,质检部门和有关部门的人员参加。
检查发现的问题要认真分析,找准主要原因,提出改进措施,限期进行整改。
4、检查程序自检→互检→班组长检查→队技术人员、专检人员检查→项目部工长检查→项目部专职质检员→监理工程师施工队提前两小时申报,同时要说明申报部位和施工队自检情况,然后向专业工长报验,合格后向安质部申报,专职质检员检查合格后申报监理。
5、原材料、半成品、设备及各种加工预制品的检查制度:订货时应依据质量标准签订合同,必要时应先鉴定样品,经鉴定合格的样品应予封存,作为材料验收的依据。
工程质量检查和验收制度1、隐蔽工程验收制度(1)凡隐蔽工程都必须组织隐蔽验收。
分部(分项)隐蔽工程由现场工程师组织验收,项目部总工程师(技术负责人)和技术部、质量部参加,邀请建设单位、监理、设计单位代表参加。
(2)隐蔽工程检查记录是工程档案的重要内容之一,隐蔽工程经三方共同验收后,应及时填写隐蔽工程检查记录。
隐蔽工程检查记录由现场工程师或该项工程施工负责人填写,专业技术负责人签字后,报监理单位或建设单位代表回签。
(3)不同项目的隐蔽工程,应分别填写检查记录表,一式四份,报监理单位一份,自存三份归档。
(4)隐蔽工程项目及检查内容:1)地基与基础工程:地质、土质情况、标高尺寸、坟、井、坑、塘的处理,基础断面尺寸,桩的位置、数量、打桩记录、人工地基的试验记录、坐标记录。
2)钢筋混凝土工程:钢筋的品种、规格、数量、位置、形状焊接尺寸、接头位置、除锈情况,预埋件的数量及位置,预应力钢筋的对焊、冷拉、控制应力,混凝土、砂浆的强度等级等要求,以及材料代用等情况。
3)砖砌体:抗震、拉结、砖过梁配筋部位品种、规格及数量4)木结构工程:屋架、檩条、墙体、顶棚、地下等隐蔽部位的防腐、防蛀、防菌等处理。
5)屏蔽工程:构造及做法。
6)防水工程:屋面、地下室、水下结构物的防水找平层的质量情况、干燥程度、防水层数、马蹄脂的软化点、延伸度、使用温度,屋面保温层做法,防水处理措施的质量。
7)水暖卫暗管道工程:位置、标高、坡度、试压、通水试验、焊接、防锈、防腐、保温及预埋件等。
8)锅炉工程:保温前胀管情况,焊接、接口位置,螺栓固定及打泵试验等。
9)电气线路工程:导管、位置、规格、标高、弯度、防腐、接头等,电缆耐压绝缘试验、地线、地板、避雷针的接地电阻。
10)完工后无法进行检查、重要结构部位及有特殊要求的隐蔽工程。
(5)隐蔽工程检查记录表的填写内容1)单位工程名称,隐蔽工程名称、部位,标高、尺寸和工程量。
2)材料产地、品种、规格、质量、含水率、容重、比重等。
工程质量验收方法有哪些工程质量验收是指在工程项目完成后,对工程质量进行检查、评估和确认的过程。
通过工程质量验收,可以确保工程项目的质量符合相关的规范和要求,保证工程的安全可靠性和可持续发展。
下面将介绍一些常用的工程质量验收方法。
1. 文件审查:文件审查是工程质量验收的重要环节之一。
通过对施工图纸、设计文件、施工合同等相关文件的审查,可以了解工程项目的设计方案、施工方法、材料选用等情况,确保其符合相关的规范和要求。
2. 现场检查:现场检查是工程质量验收的关键环节之一。
通过对工程项目现场进行全面、细致的检查,可以了解施工过程中存在的问题和隐患,及时采取措施进行整改。
现场检查主要包括对施工质量、安全生产、环境保护等方面的检查。
3. 抽样检验:抽样检验是工程质量验收的常用方法之一。
通过对施工过程中的材料、构件等进行抽样检验,可以了解其质量是否符合相关的标准和要求。
抽样检验可以通过实验室测试、现场试验等方式进行。
4. 测试评估:测试评估是工程质量验收的重要手段之一。
通过对工程项目进行各项测试,如强度测试、负荷测试等,可以评估其性能是否符合设计要求。
测试评估可以通过设备测试、实际操作等方式进行。
5. 质量记录:质量记录是工程质量验收的必要环节之一。
通过对施工过程中的各项数据进行记录,如材料使用情况、施工进度、质量问题整改情况等,可以了解工程项目的整体情况和质量状况。
6. 验收报告:验收报告是工程质量验收的结果之一。
通过对工程项目的各项检查、测试、评估等结果进行综合分析和总结,编写验收报告,对工程质量进行评价和确认。
验收报告应包括工程项目的基本情况、质量问题整改情况、验收结论等内容。
7. 专家评审:专家评审是工程质量验收的重要环节之一。
通过邀请相关领域的专家对工程项目进行评审,可以从专业角度对工程质量进行评价和确认。
专家评审应包括专家组成员名单、评审内容、评审意见等内容。
8. 监理意见:监理意见是工程质量验收的参考依据之一。
工程质量检查及验收制度一、工程质量检查制度1.检查内容:(1)施工过程中的质量控制包括施工材料的选用、施工工艺的控制、工人操作的质量控制等。
(2)施工过程中的安全控制包括工人操作的安全控制、设备使用的安全控制、现场环境的安全控制等。
(3)工程设计的合理性检查包括施工图纸的准确性、设计方案的可行性、工程预算的合理性等。
2.检查方式:(1)例行检查定期对工程项目进行例行检查,发现问题及时纠正,避免问题进一步扩大。
(2)专项检查在工程项目中的关键节点、重要部位进行专项检查,确保关键节点的质量得到保障。
(3)不定期抽查随机抽取工程项目的一部分进行抽查,发现问题并给出整改意见。
二、工程质量验收制度1.验收前准备工作(1)整理工程项目的相关文件资料,包括设计文件、施工记录、检测报告等。
(2)组织相关人员对工程项目进行全面检查,确保工程项目符合要求。
2.验收内容(1)质量验收对工程项目的施工质量进行检查,包括工程结构的强度、施工工艺的合理性、质量合格证等。
(2)安全验收对工程项目的施工过程中的安全情况进行检查,包括施工现场的安全设施、工人操作的安全控制等。
(3)环境验收对工程项目对周边环境的影响进行检查,包括施工现场的周边环境、工程项目周边的公共设施等。
3.验收结果验收结果分为合格和不合格两种情况。
如果工程项目符合相关规范要求,则验收结果为合格;如果工程项目存在质量、安全或环境等方面的问题,则验收结果为不合格。
三、制度实施1.责任分工明确各个相关部门的责任,包括施工方、质检机构、监理单位等,确保各方都能履行各自的职责。
2.培训教育定期进行工程质量检查及验收制度的培训教育,提高相关人员的业务水平和质量意识。
3.改进完善定期总结工程质量检查及验收制度的实施情况,及时进行改进和完善,提高工程质量管理水平。
通过建立健全的工程质量检查及验收制度,可以确保工程项目的质量得到有效控制和提高,为社会提供安全可靠的工程项目。
同时,也可以促进工程企业的可持续发展,提升行业竞争力。
工程质量验收检查制度一、目的与依据为保障工程项目质量达到国家及行业标准,根据《中华人民共和国建筑法》、《建设工程质量管理条例》等相关法律法规,特制定本工程质量验收检查制度。
二、适用范围本制度适用于本公司承担的所有新建、改建、扩建以及维修工程的质量验收工作。
三、组织机构公司设立专门的工程质量管理部门,负责组织实施本制度,并对工程质量进行监督检查。
同时,项目部应配备专职或兼职的质量检查员,具体负责日常的质量检查工作。
四、验收程序1. 预验收:在工程完工前,项目部应组织相关人员对工程质量进行全面自检,并形成书面报告。
2. 初验收:项目部自检合格后,向公司质量管理部门提出初验收申请。
质量管理部门组织专业人员进行现场检查,并提出整改意见。
3. 复验:项目部根据初验收意见进行整改,整改完成后再次申请复验。
复验合格方可进入下一阶段。
4. 竣工验收:工程全部完成后,由公司质量管理部门组织专家进行最终的竣工验收。
验收合格后,方可办理竣工手续。
五、验收标准工程质量验收应严格按照国家标准、行业标准及设计要求执行。
包括但不限于结构安全、使用功能、施工工艺、材料质量等方面。
六、责任追究对于在验收过程中发现的质量问题,应根据问题的性质和严重程度,对相关责任人进行追责。
对于存在重大质量隐患的项目,应立即停工整改,并对相关责任人进行严肃处理。
七、记录与报告所有验收活动应有详细记录,并由参与人员签字确认。
验收结果应及时形成书面报告,报送公司管理层及相关单位。
八、持续改进公司应定期对工程质量验收检查制度进行评估和修订,以确保其有效性和适应性。
同时,鼓励员工提出改进建议,不断提升工程质量管理水平。
工程质量检查验收(养殖)(1)施工放线报验:承包单位在测量放线完毕,应进行自检,合格后填写施工测量放线报验申请表,并附上放线的依据材料及放线成果表。
项目经理及专业监理工程师应按以下要求对承包单位报送的测量放线控制成果及保护措施进行检查,符合要求时,由项目经理及专业监理工程师签认。
①检查承包单位专职测量人员的岗位证书及测量设备检定证书;②复核控制桩的校核成果,控制桩的保护措施以及平面控制网,高程控制网和临时水准点的测量成果。
施工放线报验申请表编号:说明:本表一式_____份,由承包人填写。
监理部审签后,承包人、监理部、建设单位各1 份(2)工程材料/构配件/设备报验本表用于承包单位将拟进场工程材料、构配件和设备,向项目监理部申请验收。
承包单位随表应同时报送工程材料、构配件和设备的数量清单、质量证明文件(产品出厂合格证、材质化验单、质量检验报告、质量保证书等),自检结果文件(如复检、复试合格报告等)。
对进口材料、构配件和设备,承包单位还应报送进口证明文件,并按照事先约定,由建设单位、承包单位、供货单位、监理单位及其他有关单位进行联合检查。
项目经理及专业监理工程师应对承包单位报送的“工程材料/构配件/设备报审表”及其质量证明资料进行审核,并对进场的实物合同的约定和相关专业质量验收规范的规定,采用平行检验或见证取样方式进行抽检,合格后予以签认。
对未经项目经理及监理人员验收或验收不合格的工程材料、构配件、设备,监理人员应拒绝签认,并应签发“监理工程师通知单”( B1),书面通知承包单位限期将不合格的工程材料、构配件、设备撤出现场。
也可根据情况批示同意进场但不得使用于原拟定部位。
(监理人员不能及时到现场时由项目经理拍照或录影音文件给监理人员确认)材料/构配件进场报验单编号:本表由承包单位填报,一式4份,建设项目部、监理部、预算部、承包单位各存一份(3)隐蔽工程报验:隐蔽工程施工完成,施工单位经自检评定合格后,填写本表申请验收。
表中“附件”为相应部位、工序的隐蔽工程验收记录表和质量检查记录。
项目经理及专业监理工程师应根据施工单位报送的隐蔽工程报验申请表和质量检查记录进行现场检查,符合要求分别签认隐蔽工程报验申请表和隐蔽工程验收记录表。
未经有共同验收确认或验收不合格的隐蔽工程,监理人员应严禁施工单位进行下道工序的施工(监理人员不能及时到现场时由项目经理拍照或录影音文件给监理人员确认)隐蔽工程检查验收记录编号:本表由承包单位填报,一式三份,建设单位、监理单位、承包单位各存一份(4)检验批质量报验:检验批施工完成,施工单位经自检评定合格后,填写本表申请验收。
表中“附件”为相应部位,区段的检验批质量验收记录表、质量检查记录表和质量控制资料。
检验批由项目经理及专业监理工程师组织施工单位项目专业质量负责人等进行验收。
检验批合格质量应符合下列规定:①主控项目和一般项目的质量经抽样检验合格;②具有完整的施工操作依据,质量检查记录。
项目经理及专业监理工程师应通过实物检查和资料检查,对主控项目和一般项目进行逐项评价判定,对符合验收规范规定的项目,在验收记录栏填写“合格”或“符合要求”。
对不符合验收规范规定的项目,暂不填写,待处理后再验收,但应做标记。
1、实物检查:(a)检查原材料、构配件和器具等产品的进场复验,是否按进场的批次或规定的数量和产品的抽样检验方案执行。
(b)检查砼强度、砂浆强度、预制构件结构性能等,是否按国家现行有标准和图纸要求执行。
(c)对采用计数检验的一般项目,应按抽查总点数的合格率进行检查,除有专门要求外,一般项目的合格点率应达到80%及以上,且不得有严重缺陷(在允许存在的20%以下的不合格点中,按各专业施工质量验收规范规定的允许值,不能大于150%)。
检验批验收时,应具备的质量控制资料应完整。
2、资料检查的内容:包括原材料、构配件和器具的产品合格证、出厂检验报告及进场复验报告,施工记录、重要工序的自检和交接检记录,抽样检验报告,见证检测报告,隐蔽工程验收记录,设计变更文件等。
未经监理人员验收或验收不合格的相关材料,监理人员应拒绝签认,并严禁承包单位进行下一道工序的施工。
(监理人员不能及时到现场时由项目经理拍照或录影音文件给监理人员确认)检验批表格采用国家通用表格(5)分项工程质量报验:分项工程:是指分部工程的组成部分,是施工图预算中最基本的计算单位。
它是按照不同的施工方法、不同材料的不同规格等,将分项工程进一步划分的。
例如,钢筋混凝土分部工程,可分为捣制和预制两种分项工程;预制楼板工程,可分为平板、空心板、槽型板等分项工程;砖墙分项工程,可分为实心墙、空心墙、内墙、外墙、一砖厚墙,一砖半厚墙等分项工程分项工程施工完成,施工单位经自检评定合格后,填写本表申请验收。
表中“附件”为相应分项工程质量验收记录表和相关的质量控制资料。
分项工程由项目经理组织专业监理工程师、施工单位项目专业技术负责人等进行验收。
分项工程质量验收合格应符合下列规定:①分项工程所含的检验批均应符合合格质量的规定。
②分项工程所含的检验批的质量验收记录应完整。
分项工程质量验收时应注意:(a)核对检验批的部位、区段是否全部覆盖分项工程的范围,有没有缺漏的部位没有验收到。
(b)检查有砼、砂浆强度要求的检验批,到令期后能否达到规范规定。
(c)一些在检验批中无法检验的项目,在分项工程中直接验收。
(d)核对所含检验批质量是否都验收合格,核对检验批质量验收记录表的内容及签字人是否正确、齐全。
(e)将检验批质量控制资料统一、并依次进行编号整理。
专业监理工程师应按以上几点逐项审查,同意项填写“合格”或“符合要求”,不同意项暂不填写,待处理后再验收,但应作标记。
全部项目通过验收,专业监理工程师分别签认分项工程报验申请表和分项工程质量验收记录表。
基础钢筋分项工程质量验收记录编号:本表由承包单位填报,一式三份,建设单位、监理单位、承包单位各存一份(6)分部(子分部)工程质量验收报验:分部工程:是单位工程的组成部分,是单位工程中分解出来的结构更小的工程,可分为基础、主体、装饰、楼地面、门窗、屋面、电梯、给排水、消防、通风、照明、电气等几个部分。
每部分都是由不同工种的工人利用不同的工具和材料来完成的。
分部(子分部)工程完成,施工单位经自检评定合格后,填写本表申请验收。
表中“附件”为相应分部(子分部)工程质量验收记录表,有关安全及功能的检验和抽样检测资料。
分部(子分部)工程由项目经理组织,建设副总、区域预算、区域财务、区域(专业)监理工程师及施工单位项目负责人和技术、质量负责人等进行验收;分部(子分部)工程质量验收合格应符合下列规定:①分部(子分部)工程所含分项工程的质量均应验收合格。
②质量控制资料应完整(包含竣工图)。
③地基与基础,主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。
④观感质量验收应符合要求。
区域总监理工程师应按以下几个方面进行审查确认:①分项工程核查检查所含分项工程质量是否都验收合格,有没有缺漏的分项工程没有进行验收。
检查所含分项工程质量验收记录表的内容及签字人是否齐全正确。
②质量控制资料是否完整的核查:分部(子分部)工程的质量控制资料内容,已在各专业质量验收规范中列出,应按分项工程逐项进行核查,其完整性的判定通常按三个层次进行。
a、检查该有的资料项目是不是有了。
b、检查每个项目该有的资料是不是有了。
c、检查每个资料中该有的数据是不是有了。
D、检查所含分项工程竣工图是否有了。
但目前由于材料供应渠道中的技术资料不能完全保证,加上有些施工单位管理不健全等情况,因此往往使一些工程中的资料不能达到完整,这就要靠总监理工程师来掌握其程度,如果资料能保证工程结构安全和使用功能,能达到设计要求,则可以认定该工程的质量控制资料为完整。
(3)地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定的检查。
分部、子分部工程有关安全及功能的检验和抽样检测项目,已在各专业质量验收规范中明确规定,有的是在分部、子分部工程完成后进行检测,有的还要待相关分部、子分部工程完成后才能进行检测,有的则需要待单位、子单位工程完成后进行检测以保证和验证工程的综合质量和最终质量。
总的原则是尽可能在分部(子分部)工程完成后进行。
验收时应注意三个方面的工作:a、检查各规范中规定的检测项目是否都进行了验收,不能进行检测的项目应该说明原因。
b、检查各项检测记录(报告)的内容、数据是否符合要求。
c、检查资料的检测程序、检测方法标准、有关取样人、检测人、审核人、试验负责人,以及公章签字是否齐全等。
有关安全及功能的检验和抽样检测项目,有的由施工单位委托具有相应资质的检测单位进行,有的由施工单位来进行,凡属由施工单位来进行检测的项目,检测过程中可请专业监理工程师和建设单位有关负责人参加监督检测工作,达到要求后形成检测记录签字认可。
(4)观感质量验收应符合要求:观感质量检查绝不是单纯的外观检查,而是实地对分部(子分部)工程的一个全面检查,验证分项工程验收的正确性,分项工程中无法测定和不便测定的项目,在分部工程观感评价中给予检查。
验收时应注意以下几点:a)一定要在现场将分部(子分部)工程的各个部位全部看到,能操作的应操作,观察其方便性,灵活性或有效性等,能打开观看的应打开观看,不能只看“外观”,应全面了解分部(子分部)的实物质量。
b)参加评价的人员应具有相应的资格,由项目部和专业监理工程师2名以上人员参加c)评价内容,基本上是各检验批的验收项目中有关观感检查的内容,多数在一般项目内;评价方法,可分项目逐点评价,也可按项目进行大的方面综合评价,最后对分部(子分部)做出评价。
d)评价结论,如果没有较明显达不到要求的,就可评“一般”;如果某些部位质量较好,细部处理到位,就可评“好”;如果有的部位达不到要求,或有明显的缺陷,则评为“差”。
评为差的项目应进行返修,不能返修的只要不影响结构安全和使用功能的可通过验收。
全部通过验收,区域总监理工程师分别签认分部(子分部)工程质量报验申请表和分部(子分部)工程质量验收记录表。
分部验收,单项验收,中间验收,预验收等均不能代替竣工验收,现场人员不得在相关文件留下“竣工验收”字样。
根据借款协议分+1、00米工程;主体结构及钢结构工程;装修及设备、附属工程;预验收四个分部及阶段验收分部报验申请表编号:本表由承包单位填报,一式三份,建设单位、监理单位、承包单位各存一份栋+1.0米以下分部工程质量验收记录表编号:本表由承包单位填报,一式三份,建设单位项目部、监理部、承包单位各存一份(7)单栋工程竣工验收:一、单栋工程完成,施工单位经自检评定合格后,填写本表申请验收。
表中“附件”为相应单位工程质量验收记录表,有关安全及功能的检验和抽样检测资料。
