专项施工方案报审表工程名称:某某地10#楼桩基工程编号:某某10#楼桩基工程专项施工方案安徽岩土工程有限责任公司二O一一年六月签署页1.工程概况某某柱基工程(人工挖孔桩)位于地块,由宿松县规划建筑设计院勘察,建筑工程设计有限公司设计。
10#楼桩基84根,桩径为800mm,桩长9000mm,桩基护壁150mm、护壁钢筋Φ8@200双向单层,护壁混凝土C30,桩芯混凝土C30。
1.2 编制依据及内容1.2.1编制依据a.《建筑桩基技术规范》(JGJ94-2008)b.《建筑地基处理技术规范》(GBJ79-2002)c.《地基及基础工程施工及验收规范》(GB50203-2002)d.《工程测量规范》(GB50026-2007)e.《建筑基桩检测技术规范》(JGJ106-2003)f. 某某《岩土工程勘察报告》j. 福州芳园建筑工程设计有限公司设计桩基工程施工有关图纸1.2.1 编制内容本施工方案编制内容为某某桩基(人工挖孔桩)工程施工方案。
1.3 编制原则a.统筹组织,超前安排,网络控制,确保重点,确保工期提前;b.采用先进的施工技术,努力提高机械化,确保工程质量;c.科学合理安排各施工工序,组织连续均衡,紧凑有序,确保安全生产。
2.施工前期准备2.1施工总平面布置为了确保工程工期、质量和施工安全,我们在充分考虑施工现场条件的前提下,结合施工工艺的要求,对施工现场进行合理的规划布置。
2.2 施工临时设施施工人员住宿和生活设施均采用临设工棚,规划用户共计800m2。
现场搭设临时办公室和材料库及门卫室各一间。
3.主要分部分项施工工艺、方法、技术措施3.1 施工工艺3.1.1 人工挖孔桩施工工艺3.1.1.1 工艺流程:人工挖孔灌注桩施工工艺流程图3.1.1.2 放线定桩位及高程:在场地三通一平的基础上,依据人工挖孔桩设计图纸平面布置图,测定桩位轴线方格控制网和高程基准点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
施工现场质量管理检查记录A1工程开工/复工报审表工程名称:编号:工程开工报告A2施工组织设计(方案)报审表工程名称:编号:施工组织设计(方案)报审表工程名称:编号:监理工程师通知回复单工程名称:编号:单项安全技术措施报审表工程名称:编号:单项安全技术措施报审表工程名称:编号:工程材料/构配件/设备报审表工程名称:编号:报验申请表工程名称:编号:工程竣工报验单工程名称:编号:工程竣工报告质量管理(控制)用表1.钢(管)桩施工记录2.原材料(构配件)进场检验记录3.工程测量放线记录4.沉降观测记录5.地基验槽记录6.地基处理验收记录7.基础验收记录8.主体结构验收记录9.钢筋隐蔽工程验收记录10.混凝土施工浇灌记录11.大体积混凝土养护测温记录12.混凝土拆模申请13.钢结构件制作隐蔽记录14.钢结构制作出厂合格证15.高强螺栓安装记录16.防水隐蔽工程验收记录17.工程开工报告18.图纸自审(会审)记录19.工程洽商联系单20.施工现场质量管理检查记录21.见证、取样、送检记录22.特殊工种备案审批记录23.混凝土浇灌令24.工程中间(专业)交接验收记录25.强制性条文检验项目检查记录26.工程质量事故处理记录27.换方回填记录.钢(管)桩施工记录原材料(构配件)进场检验记录工程测量放线记录沉降观测记录地基验槽记录地基处理验收记录基础验收记录主体结构验收记录钢筋隐蔽工程验收记录混凝土施工浇灌记录大体积混凝土养护测温记录混凝土拆模申请钢结构件制作隐蔽记录钢结构制作出厂合格证高强螺栓发放及安装记录防水隐蔽工程验收记录工程洽商联系单施工现场质量管理检查记录见证、取样、送检记录特殊工种备案审批记录混凝土浇灌令工程中间(专业)交接验收记录强制性条文检验项目检查记录工程质量事故处理记录换方回填记录关于如何进行项量签证工作的通知工程【2009】02号各监理部:为规范各工程现场签证监理审核工作,维护建设单位的利益,公正、公平地实施监理合同约定的工程量签证工作,特做如下规定:1、工程部负责监督各监理部的现场签证审核工作;2、监理工作实行总监理工程师负责制,总监必须对现场签证进行审核签认;3、现场签证实物量确认工作必须由业主代表、施工单位现场负责人、监理人员三方共同进行确认,施工单位须拍摄能够反映签证内容的照片,打印并标注必要的说明后作为《现场签证申请表》的附件,签证三方在对实物量无疑义之日起三日内完成签证工作;4、现场计量工作一般由监理员完成,监理员必须认真、及时地做好原始记录,各监理部可设定一至两名计量工程师(可由专业监理工程师担任),负责审核签证;经总监理工程师签字认可后加盖公章。
工程开工报审表开工报告致:贵州毕节市永安通达房地产开发有限公司(建设单位)贵州众志建设监理有限责任公司(监理单位)我公司承建的六合御庭小区工程,“三通一平、生产、生活“临时设施已满足施工要求,施工组织设计已报审批准,已进行图纸会审;劳动力、机械设备按计划进场;管理人员全部到位;项目各种奖罚管理制度已健全;开工前的各种手续已办妥。
具备了开工条件,请核查并签发开工指令。
附:项目管理人员一览表贵州顺阳建设工程有限公司二○一六年月日工程开工报告编号:项目管理人员一览表主要施工机械设备表劳动力计划表工程名称:六合御庭小区施工现场质量管理检查记录表六合御庭小区工程现场质量管理制度批准:审核:编制:贵州阳顺建设工程有限公司二○一六年月日工地现场质量管理1、施工过程中,砂浆砼必须按配比单进行盘盘过磅,做好过磅记录,按标准运载试块进行制作取试。
2、按照国家建筑施工规范和国家检评标准,对施工过程中的分部工程进行严格把关。
3、对检查评定出质量好的分部分项工程进行通报表扬,质量差的予以通报批评,并对其进行经济处罚,情节严重者交司法机关处理。
4、及时进行自检、互检、交接检,促进质量的控制。
5、设置必要的职工生活娱乐设施,并符合卫生、通风、照明和精神文明建设要求。
三检制度1、在施工操作过程中或工作完成后,在本班组范围内进行自检,由承担检验批、分项工程的工种人和班组等参加。
2、每一个分项工程验收前,由项目经理组织有关班组长及有关人员参加交验前的检查,对观感和使用功能等方面出现的质量问题和各种的工序交叉可能发生建筑成品损坏的部位要及时发现问题及时改进,以确保工程一次必验收合格。
3、各班组在工序(检验批、分项或分部工程)完毕后,下一道工序工始之前,对前一道工序进行交叉检查,分清质量责任和成品保护、防止下道工序对上道工序的损坏。
民工管理制度1、工人进场时即由班组长报送名单,项目经理登记存查,凡有人员变动,班组长应在当日报告2、禁止雇用未满期18周岁童工。

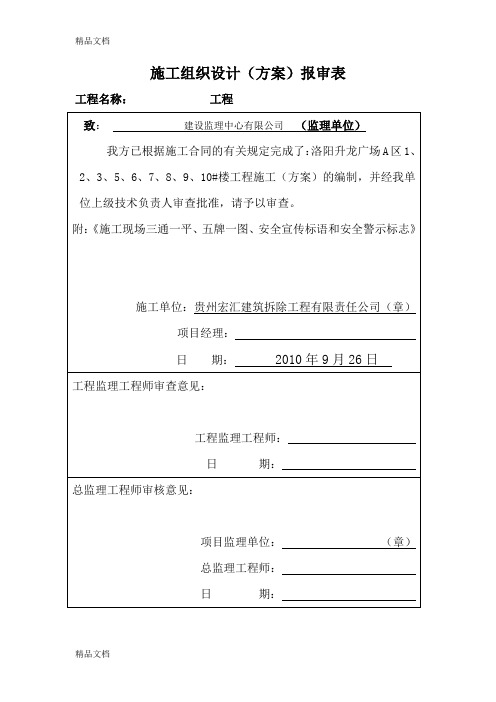

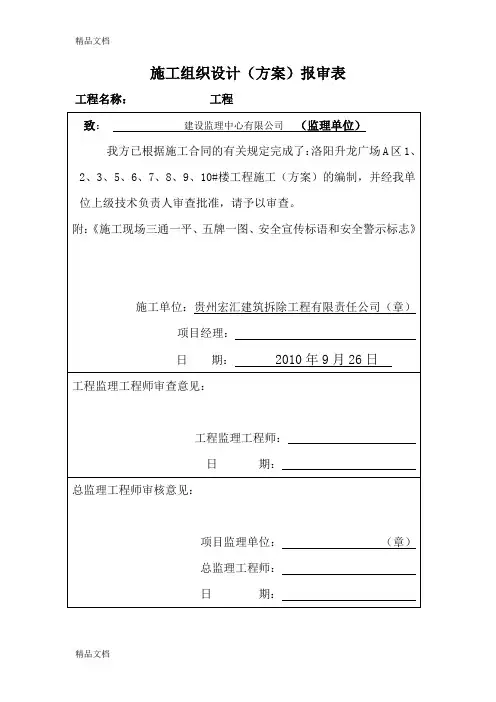

施工组织设计(方案)报审表工程名称:工程编制:审核:批准:工程二零一零年九月二十六日施工现场三通一平、五牌一图、安全宣传标语和安全警示标志情况一、施工场地三通一平1、工地道路较为平坦、畅通,主楼北面(计划为场地主干道)原来为砼路面,宽6米,其他路面铺设炉渣,夯实。
2、施工场地已做好了良好的排水设施,主楼前后设排水沟,保证畅通排水。
3、施工现场有主干道,宽6米,且能保持经常畅通,不得堆放构件、材料、道路平整坚实(为砼路面)、无大面积积水。
4、现场施工的污水、泥浆经污水管道流到工地积水池内沉淀处理,不得随意排放和污染施工区域以外的路面、河道。
积水池设在砼搅拌机边上,同排水沟相连。
5、施工现场的管道派专人经常查看,不能有跑、冒、滴、漏或大面积积水现象。
发现问题,及时整修。
6、施工现场应禁止吸烟,防止发生危险、应该按照工程情况设置固定的吸烟室或吸烟处,吸烟室应远离危险区并设必要的灭火器材。
7、工地尽量做到绿化。
现场照明施工现场照明及动力用电全部采用地埋安装,已严格按照施工用电标准施工,保证施工用电的安全使用,其具体措施如下:1、室内线路及灯具高度应大于2.4m2、潮湿作业的地方应使用36v的安全电压3、照明专用回路应有漏电保护装置。
配电线路1、电线不准采用老化、破皮的电线,当线路经过道路时应采取保护措施。
2、线路采用三相五线制,符合有关要求。
电器装置采用“一机、一闸、一保护”,闸具、熔断丝参数与设备容量相匹配,不允许用金属丝代替熔断丝。
用电档案应有专人巡视维修,应做巡视记录且记录的内容应齐全、真实。
二、施工现场标牌1、施工现场的进口处应的整齐明显的“五牌”一图。
五牌:工程概况牌工程名称:洛阳升龙广场A区工程工程地址:洛阳市纱厂西路南侧、涧河北侧建设单位:洛阳升龙置业有限公司施工单位:福建九鼎建设工程有限公司监理单位:河南省中原建设监理中心洛阳分公司设计单位:中国核电工程有限公司郑州分公司总建筑面积:约22万m2建筑层数:框架34层管理人员名单牌项目经理:张征技术负责人:李志敢质量负责人:汤怀明安全负责人:黄慧锋送样员:许志恒资料员: 罗恩宇消防保卫牌1、施工人员进入施工现场,必须服从管理,听从指挥,遵守工地各项管理制度。
工程开工报审表工程名称:凯里丰球*领地C地块工程编号:致:浙江天正项目管理咨询有限公司我公司承担的凯里丰球领地*C地块工程,已完成了以下各项施工准备工作,具备了开工,特申请施工,请核查并签发开工指令。
附:1、开工报告2、(证明文件)承包单位(章)项目经理日期审查意见:项目监理机构(章)总监理工程师日期开工报告致:贵州丰球房地产开发有限公司(建设单位)浙江天正项目管理咨询有限公司(监理单位)我公司承建的凯里丰球*领地C地块工程工程,“三通一平、生产、生活“临时设施已满足施工要求,施工组织设计已报审批准,已进行图纸会审;劳动力、机械设备按计划进场;管理人员全部到位;项目各种奖罚管理制度已健全;开工前的各种手续已办妥。
具备了开工条件,请核查并签发开工指令。
附:项目管理人员一览表遵义城建建筑工程有限责任公司二○一三年月日工程开工报告编号:工程名称凯里丰球*领地C地块工程工程类别施工单位遵义城建筑工程有限责任公司工程地址凯里市建设单位贵州丰球房地产开发有限公司结构型式框架建筑面积 44272.10 m2工程造价万元建筑物高度建筑层数层计划开工日期 201 年月日计划竣工日期201 年月日施工准备及条件说明1、已取得政府有关部门批准的施工许可证。
2、征地拆迁工作已完成。
3、施工组织设计已获总监理工程师批准。
4、现场管理人员已到位,机具、施工人员已进场,主要材料已落实。
5、进场道路及水、电、通信已开通。
6、质量管理、技术管理和质量保证的组织机构已建立。
7、已制定质量管理、技术管理制度。
8、专职管理人员和特种作业人员已取得资格证、上岗证。
特此申请,请核查并签发开工指令。
承包单位(章)项目经理日期年月日审批意见:项目监理机构(章)总监理工程师日期年月日项目管理人员一览表工程名称:凯里丰球*领地C地块工程序号职务姓名职称证书号1 项目经理2 技术负责人3 施工员4 质(检)量员5 安全员6 材料员7 造价员主要施工机械设备表序号机械设备名称型号规格数量制造年份功率(KW)性能1 混凝土搅拌机台良好2 振动器台良好3 钢筋弯曲机台良好4 水泵台良好5 刨木机台良好6 木工圆盘锯台良好7 手推车辆良好8 自卸汽车辆良好9 台式电脑台良好10 打印机台良好11 水准仪台良好劳动力计划表工程名称:凯里丰球*领地C地块工程按工程施工阶段投入劳动力情况工种基础工程主体阶段装饰阶段清理收尾钢筋工/木工/混凝土工/架子工机修工水电工电焊工修理工普工电工测量工合计施工现场质量管理检查记录表开工日期:年月日工程名称凯里丰球领地*C地块工程施工许可证建设单位贵州丰球房地产开发有限公司项目技术负责人设计单位深圳市国际印象建筑设计有限公司项目技术负责人监理单位总监理工程师施工单位遵义城建建筑工程有限责任公司项目经理项目技术负责人序号项目内容1 现场质量管理制度①工地现场质量管理制度;②三检制度;③民工管理制度④材料管理制度⑤公司质量手册2 质量责任制度①岗位责任制度;②技术交底制度;③挂牌管理制度3 主要专业工种上岗证机修工、起重工、电焊工、电工、架子、泥工、砼工、木工、钢筋工、抹灰工、油漆工有证4 分包方资质与对分包单位的管理管理/5 施工图审查情况施工图已审6 地质勘察资料已提供7 施工组织设计施工组织设计及施工方案编制、审核、批准齐全8 施工技术标准GB50300、GB50202、GB50203、GB50204等国家现行施工技术标准9 工程质量检验制度①有原材料及施工检验制度;②抽测项目的检测计划;10 搅拌站及计量设置①搅拌站管理制度;②计量器具管理措施;③计量精确度控制措施11 现场材料、设备存放与管理①现场材料管理制度;②机电设备管理制度;检查结论:项目经理:年月日凯里丰球*领地C地块工程现场质量管理制度批准:审核:编制:遵义城建建筑工程有限责任公司二○一三年月日工地现场质量管理1、施工过程中,砂浆砼必须按配比单进行盘盘过磅,做好过磅记录,按标准运载试块进行制作取试。
《建设工程监理规范》相关表式填写要求《工程建设监理规范》(GB50319-2000)的颁布规范、统一了施工阶段的监理审核和行文工作。
现对施工阶段监理工作的基本表式并结合《建设工程施工合同(示范文本)》(G F-1999-0201)、《建设工程监理委托合同(示范文本)》(GF-2000-0202)提出相关表式填写和审核的建议,供现场监理人员参考。
一、A类表(承包单位用表)(一) A1 工程开工/复工报审表1、表用于开工时,将表头中的“/复工”划掉。
如整个项目一次开工,可只填一次。
一般当一个项目有多个单位工程组成,应分别填写“工程开工报审表”,应当与建设工程质量报监的单位工程个数相呼应,有多少报监子项,就填多少张“工程开工报审表”;2、证明文件应能说明具备开工条件的相关资料,主要应有:①“三通一平” 条件;②施工组织设计(方案)或施工项目管理规划已获得批准;③主要施工机具的到位率和完好率满足开工需要;④主要施工材料的进场和检验已完成,符合施工需要;⑤已建立施工质量保证体系和安全生产管理体系;⑥施工许可证已获政府主管部门批准。
3、本表也用于因各种原因导致的工程暂定的复工申请,此时应将“开工/ ”划掉。
附1的“开工报告”应改为“复工报告”,附1的证明材料应有详尽的具备复工条件的相关资料,首先应列举工程暂停指令的编号及签发单位,当导致暂停的原因是危及结构安全或使用功能的话,整改完成后,应有建设单位、设计单位、监理单位各方共同认可的整改完成文件,其中“建设工程鉴定意见”必须由有资质的监测单位出具;4、审核注意事项:项目经理应当按照协议书约定的开工日期开工。
项目经理不能按时开工,应当不迟于协议书约定的开工日期前7天,以书面形式向工程师提出延期开工的理由和要求。
工程师应当在接到延期开工申请后的48小时内以书面形式答复项目经理。
工程师在接到延期开工申请后48小时内不答复,视为同意项目经理要求,工期相应顺延。
工程师不同意延期要求或项目经理未在规定时间内提出延期开工要求,工期不予顺延。

施工现场三通一平(方案)报审表工程名称:编号:
卫辉市龙岸北郡50#、52#、55#、57#楼
施
工
现
场
三
通
一
平
编制人:
审核人:
审批人:
常州市中太钰龙建筑工程有限公司
年月日
施工现场“三通一平”、五牌一图、安全宣传标语和安全警示标志工程能否顺利进行,在很大程度上取决于合理的施工平面布置,保持各设备的布局,施工现场道路的畅通将是至关重要的。
本工程应根据实际情况合理科学地布置总平面。
对总平面管理首先建立总平面管理责任制,其次严格施工平面和道路交通管理,各种作业场地、机具、材料都按规划的区域和地点操作或堆放,车辆行驶路线也分区规划安排,避免混乱,保证行车安全和畅通,防止交通堵塞,打乱整个施工部署。
根据甲方提供的水源、道路及设计图,经综合考虑后确定总平面布置,并考虑最大限度的减少场内运输,减少场内材料、构件的二次搬运,各种材料按计划分期分批组织进场,可充分利用现有场地,各种材料的堆放位置,根据使用时间的要求尽量靠近使用地点,节约搬运劳动力和减少材料多次转运中的消耗。
建筑工地大门外侧树立形象美观的工程概况牌,大门内侧醒目位置设置一下图、牌及栏:
施工现场平面图:卫生包工图;现场安全标志布置总平面图;施工用电配电箱及施工机具平面图;消防器材平面布置图;十项安全技术措施牌;安全生产六大纪律;建筑职工职业道德牌;工地卫生制度牌;防火责任牌;市民守则牌;建筑职工文明“八不”守则牌;讲文明、树新风、人人遵守“六不”规范牌;管理人员名单监督电话牌;宣传教育栏。
220千伏白峰变电站场平工程三通一平工程施工组织设计批准:审核:编写:宝业(集团)有限公司二〇〇九年八月二十六日第一章工程概况和特点1.1工程简介220千伏白峰变电站场平工程是为满足洛南县灵口镇人民生产生活用电,提高供电可靠性而建设,该项目位于洛南县灵口镇西岭村。
220KV进线接于330KV四皓变。
三通一平主要工程项目有:(1)变电站土方挖填;(2)毛石挡土墙;(3)围墙工程;(4)站区进站道路;1.2工程性质及特点灵口220KV变电站三通一平工程是新建站,回填土方量大,外购土方距离8KM;现场土质情况复杂,施工有一定难度,对施工质量安全的要求比较高。
1.3 工期要求本工程开工时间为2010年6月12日,计划竣工时间为2010年8月28日。
1.5 工程涉及的主要单位商洛供电局陕西诚信电力工程监理有限责任公司商洛丹源电力(集团)有限责任公司商洛创源电力设计院1.6 工程施工依据及内容《国家电网公司输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248 –2008)《国家电网公司输变电工程安全文明施工标准》(Q/GDW 250 - 2009)《关于加强基建安全培训工作的通知》(基建安全[2006]136号)《国家电网公司电力建设工程施工安全监理管理办法》(国家电网基建[2007]302号)《国家电网公司十八项电网重大反事故措施(试行)》(国家电网生技 [2005] 400号)《国家电网公司输变电工程达标投产考核办法》(国家电网基建[2005]255号)《国家电网公司输变电工程施工安全措施补助费、文明施工措施费管理规定(试行)》(国家电网基建[2005]534号)《国家电网公司电力建设工程重大安全生产事故预防与应急处理暂行规定》(国家电网工[2004]264号)《工程建设标准强制性条文(电力工程部分)》(建标(2006)102 号)《中华人民共和国安全生产法》(中华人民共和国主席令第70号2002年6月29日)《建设工程安全生产管理条例》(中华人民共和国国务院令第393号2003年11月24日)《国家电网公司安全生产工作规定》(国家电网总[2003]407号)《国家电网公司电力生产事故调查规程》(国家电网安监[2005]145号)《生产安全事故报告和调查处理条例》(中华人民共和国国务院令第493号)《电力建设安全工作规程(变电站部分)》(DL 5009.3-1997)《电力建设安全健康环境评价管理办法(试行)》的通知(国家电网工[2004]488号)《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》(基建安全[2007]25号)除以上列出的主要依据标准和相关标准外,其他关于安全生产方面现行相关的法律法规、有关的行业标准、国家标准和公司规定等,也是本策划的重要依据。

单项选择题1. ?建立工程监理规程?中规定,第一次工地会议的会议记录要由哪方整理编印〔〕 (1分)A: 建立单位B: 监理单位C: 承包单位2. 主要分部工程施工方案的审查〔〕 (1分)A: 由监理工程师审查并签发B: 由总监理工程师审查并签发C: 由监理工程师审核后,由总监理工程师签发并审核结论3. 涉及构造平安的试块、试件和材料进展有见证取样和送检的比例不得低于有关技术标准中规定应取样数量的〔〕 (1分)A: 10%B: 30%C: 25%D: 20%4. 承包单位应根据监理单位制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进展施工前多少时间内以书面形式通知工程监理部〔〕 (1分)A: 12小时内B: 24小时内C: 48小时内5. 以下〔〕不属于应单独组卷的子分部工程。
(1分)A: 钢构造工程B: 劲钢〔管〕混凝土工程C: 幕墙工程D: 有支护土方工程6. 镦粗直螺纹钢筋接头工艺检查的试验报告中,除3根接头试件的抗拉强度符合要求外,其抗拉强度应大于等于〔〕倍钢筋母材的实际抗拉强度。
(1分)A: 0.9B: 0.95C: 1.057. 有抗震要求的柜架构造,其纵向爱力钢筋的进场复试报告中,除应有力学性能、工艺性能的试验结果外,还应有〔〕 (1分)A: 强屈比的屈标比的计算结果结果B: 冲击韧性和硬度的试验结果C: 化学分析试验结果8. 你在检查现场搅拌的混凝土资料时,应见到〔〕混凝土的?混凝土开盘鉴定?记录。
(1分)A: C20级和C20级以上B: ≥C40级C: 任何强度等级9. 以下哪一项不属于钢构造工程施工记录〔〕。
(1分)A: 构件吊装记录B: 施工定位放线记录C: 构件安装偏差记录D: 整体安装偏差记录10. 以下不需进展通水试验的是〔〕 (1分)A: 卫生洁具B: 地漏及地面清扫口. .. v .C:消防系统D: 室内外给水11. 屋面工程完工后,应对细部构造〔屋面天沟、檐沟、檐口、泛水、水落口、变形缝、伸出屋面管道等〕、接缝处和保护层进展雨期观察或淋水、蓄水检查。
施工现场三通一平(方案)报审表工程名称:编号:
卫辉市龙岸北郡50#、52#、55#、57#楼
施
工
现
场
三
通
一
平
编制人:
审核人:
审批人:
常州市中太钰龙建筑工程有限公司
年月日
施工现场“三通一平”、五牌一图、安全宣传标语和安全警示标志工程能否顺利进行,在很大程度上取决于合理的施工平面布置,保持各设备的布局,施工现场道路的畅通将是至关重要的。
本工程应根据实际情况合理科学地布置总平面。
对总平面管理首先建立总平面管理责任制,其次严格施工平面和道路交通管理,各种作业场地、机具、材料都按规划的区域和地点操作或堆放,车辆行驶路线也分区规划安排,避免混乱,保证行车安全和畅通,防止交通堵塞,打乱整个施工部署。
根据甲方提供的水源、道路及设计图,经综合考虑后确定总平面布置,并考虑最大限度的减少场内运输,减少场内材料、构件的二次搬运,各种材料按计划分期分批组织进场,可充分利用现有场地,各种材料的堆放位置,根据使用时间的要求尽量靠近使用地点,节约搬运劳动力和减少材料多次转运中的消耗。
建筑工地大门外侧树立形象美观的工程概况牌,大门内侧醒目位置设置一下图、牌及栏:
施工现场平面图:卫生包工图;现场安全标志布置总平面图;施工用电配电箱及施工机具平面图;消防器材平面布置图;十项安全技术措施牌;安全生产六大纪律;建筑职工职业道德牌;工地卫生制度牌;防火责任牌;市民守则牌;建筑职工文明“八不”守则牌;讲文明、树新风、人人遵守“六不”规范牌;管理人员名单监督电话牌;宣传教育栏。
