文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电梯轿厢部件的安装流程详解电梯作为现代建筑中不可或缺的一部分,其安全性和稳定性至关重要。
电梯安装流程及步骤电梯安装流程及步骤概述电梯是现代城市中不可或缺的交通工具,其安全性和可靠性直接关系到人们的生命财产安全。
因此,在电梯的设计、制造和安装过程中需要严格遵守相关规定和标准,确保电梯的质量和安全性。
本文将介绍电梯安装的流程及步骤。
一、前期准备工作1.确定电梯类型:根据建筑物用途、高度、载客量等要求,确定所需的电梯类型。
2.选定供应商:选择具有资质和信誉保证的供应商,与其签订合同。
3.设计方案:根据建筑物结构、使用要求等因素,制定电梯设计方案,并经过有关部门审批。
4.施工图纸:制定电梯施工图纸,并经过有关部门审批。
5.场地准备:为电梯施工预留足够的空间,并做好场地平整、清洁等准备工作。
二、基础施工1.地基处理:根据设计要求,在场地上进行基础施工,包括挖掘基坑、浇筑混凝土等。
2.机房建设:根据设计要求,在场地上建设电梯机房,包括砌墙、安装门窗等。
3.井道施工:根据设计要求,在基础上进行井道施工,包括砌墙、安装钢梁等。
三、电梯组装1.吊装电梯轿厢:将电梯轿厢通过吊车或起重机吊装到预留的位置上,并固定好。
2.安装导轨和配重块:根据设计要求,在井道内安装导轨和配重块,并进行调试。
3.安装电动机和驱动系统:在井道内安装电动机和驱动系统,并与导轨和配重块连接起来。
4.安装门套和门扇:在轿厢门口和楼层门口分别安装门套和门扇,并进行调试。
5.连接控制系统:将电梯轿厢、导轨、配重块、电动机、驱动系统等连接起来,并进行调试。
四、测试验收1.静态测试:在不载客的情况下,对电梯进行静态测试,检查各部件是否正常运转,并记录数据。
2.动态测试:在载客的情况下,对电梯进行动态测试,检查各部件是否正常运转,并记录数据。
3.安全测试:对电梯的安全性进行测试,包括紧急制动、停电故障等情况下的应急措施。
4.验收合格:经过测试和检查后,如符合相关标准和规定,则可进行验收合格,并颁发使用许可证。
五、后期维护1.保养维护:定期对电梯进行保养维护,包括清洁、润滑、更换易损件等。
电梯轿厢铺装专项施工方案一、施工前准备在进行电梯轿厢铺装施工前,需进行以下准备工作:对电梯轿厢的尺寸进行精确测量,确定铺装材料的规格和数量。
制定详细的施工进度计划和施工流程图。
确定施工现场的安全管理措施和应急预案。
确保施工现场的电源、水源等设施完备,满足施工需要。
二、材料采购与准备根据施工进度计划,提前采购所需的铺装材料,包括但不限于地板、墙面装饰材料、照明设备等。
确保材料的质量符合相关标准和设计要求,并按要求进行存放和保管。
三、施工工具与设备准备必要的施工工具和设备,如电钻、螺丝刀、切割机、测量工具等。
确保工具设备的性能良好,能够满足施工需要。
四、人员技能与安全培训对施工人员进行必要的技能和安全培训,确保他们熟悉施工流程、掌握正确的施工方法,并了解安全操作规范。
五、安全措施与施工规范严格遵守施工安全规范,确保施工现场的安全。
制定并实施以下安全措施:设置明显的安全警示标志,确保施工区域的安全隔离。
定期对施工现场进行安全检查,及时消除安全隐患。
施工人员应佩戴安全防护用品,如安全帽、防护眼镜、手套等。
六、轿厢内部清理与处理施工前,对电梯轿厢内部进行彻底清理,确保表面干净、无油污、无灰尘。
对需要处理的部位进行预处理,如打磨、除锈等。
七、铺装材料安装与调整按照施工流程和图纸要求,进行铺装材料的安装与调整。
确保材料安装平整、牢固,无明显缝隙和错位。
八、接缝处理与美化对于材料之间的接缝,进行精细处理,确保接缝紧密、平滑。
对需要美化的部位进行装饰处理,如添加装饰条、装饰画等。
九、装饰工作与完善完成铺装和接缝处理后,进行整体装饰工作和完善。
确保电梯轿厢内部的装饰效果符合设计要求,整体美观、舒适。
以上是本次电梯轿厢铺装专项施工方案的全部内容。
我们将严格按照方案进行施工,确保施工质量和安全。

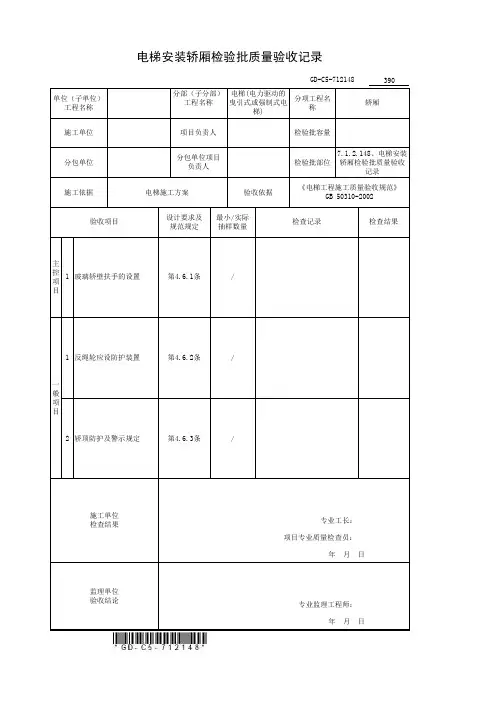

电梯安装轿厢检验批质量验收记录
390
单位(子单位)
工程名称
分部(子分部) 工程名称 电梯(电力驱动的
曳引式或强制式电
梯)分项工程名
称
轿厢
施工单位
项目负责人检验批容量
分包单位
分包单位项目
负责人
检验批部位7.1.2.148、电梯安装
轿厢检验批质量验收
记录施工依据
电梯施工方案
验收依据
《电梯工程施工质量验收规范》
GB 50310-2002验收项目
设计要求及 规范规定最小/实际 抽样数量
检查记录
检查结果主
控
项 目
1玻璃轿壁扶手的设置第4.6.1条/
一 般 项 目
1反绳轮应设防护装置第4.6.2条/
2轿顶防护及警示规定第4.6.3条/
专业工长:
项目专业质量检查员:
年 月 日
监理单位 验收结论
专业监理工程师:
年 月 日
施工单位 检查结果。
1.1.1电梯组装轿厢1.1.1.1轿厢平面结构布置图参见图11-1。
1.1.1.2组装轿壁1将整体式轿顶放入轿厢框架内,用电线或绳索吊在轿架上横梁上,尽可能吊高。
2在装壁板前对连接部位的保护膜进行去除处理,其余待电梯投入运行时由用户除去其余部分。
参见图7-18。
3壁板的连接:首先在一铺有保护物品的平坦地面上,将后轿壁按⑤⑥⑦进行连接;其次将左右侧轿壁(②③④/⑧⑨⑩)进行连接;前壁板等装完装饰顶后进行安装。
注意:1)必须保护轿壁表面不被划伤;2)连接时注意轿壁板上标识的箭头方向一致且向上。
3.1壁板间的连接使用6支M6×15长螺母进行连接,中间与转角部位的连接参见图11-2。
图11-23.2轿壁与轿厢地板的连接参见图11-3。
3.3操纵盘壁板及前壁板与轿厢底板的连接通过轿厢地板上的孔进行,参见图11-4。
图11-3 图11-44壁板与壁板的平齐度应控制在1mm以内,参见图11-2。
5壁板的安装顺序:首先安装组装好的后壁板组合,其次安装左或右侧壁板组合。
注意:1)、应尽可能使组合的壁板下端(在同一水平面内。
2)、调整壁板间的水平度在标准值内。
3)、应完全拧紧壁板间的连接螺栓,待校正轿壁时再松开。
6壁板与轿底踢脚板的连接螺栓,轻轻紧固,待校正完成后完全紧固。
7安装轿顶8安装前壁板及前框板9安装轿门导轨组件10在轿厢的左右前壁板位置,用线坠测量轿厢在X、Y方向上的垂直度。
X、Y 方向上的垂直度偏差应控制在应在1mm以内,否则应在轿底称重橡胶与轿底托架之间插入垫片进行调整。
参见图11-5。
图11-51)方向的倾斜:在AD插入或从BC抽出垫片。
2)方向的倾斜:在BC插入或从AD抽出垫片。
3)方向的倾斜:在CD插入或从AB抽出垫片。
4)方向的倾斜:在AB插入或从CD抽出垫片。
1.1.1.3轿顶的安装1轿顶总体布置图,参见图11-6。
图11-62轿厢壁板组装完成后,将原来吊在上横梁上的轿顶对应其与轿壁的连接孔慢慢放下,然后用螺栓固定。
电梯轿厢施工方案一、方案概述电梯轿厢是电梯装置的核心组成部分之一,它承载着乘客的安全和舒适。
本文档将提供一种电梯轿厢施工方案,包括施工步骤、材料选择、安全措施等详细内容,旨在确保电梯轿厢的高质量施工。
二、施工步骤1. 测量和设计:在施工前,必须进行准确的测量和设计工作。
测量轿厢空间的尺寸和高度,设计合适的门洞尺寸等。
2. 材料准备:根据设计要求,采购合适的轿厢材料,如不锈钢板、强化玻璃等。
确保材料的质量和符合相关的安全标准。
3. 架设轿厢结构:首先,根据设计要求,在轿厢底部安装合适的支撑结构。
接下来,安装轿厢的四个侧板,并确保其水平和垂直对齐。
4. 安装轿厢门:根据设计要求,安装轿厢门。
确保门的正常运行和安全稳定。
5. 安装内饰和控制系统:安装轿厢内的各种内饰,如地板、墙壁、照明等。
同时,安装控制系统,以确保轿厢的正常运行。
6. 轿厢测试和调试:在施工完成后,进行轿厢的测试和调试工作。
测试轿厢的各项功能和安全装置,确保其正常运行和符合相关标准。
三、材料选择1. 轿厢结构材料:轿厢结构通常采用不锈钢板材料,因其具有耐腐蚀、易清洁和美观的特点。
2. 轿厢门材料:轿厢门通常采用强化玻璃等材料,因其具有透明、坚固和抗冲击能力。
3. 内饰材料:轿厢内饰可以选择耐磨、易清洁的材料,如PVC地板和不锈钢墙壁。
四、安全措施1. 建立施工安全管理制度:制定施工安全管理制度,明确责任和安全要求,保证施工过程中的安全。
2. 工人培训:对施工人员进行安全培训,确保他们熟悉施工操作规程和安全注意事项。
3. 安全防护设施:施工现场应设置安全防护设施,包括安全网、警示标志、防护栏等,以防止人员和材料的意外伤害。
4. 安全监测和检测:在施工过程中,定期进行安全监测和检测,对施工质量和安全问题进行监控和评估。
5. 遵守相关法规和标准:在施工过程中,必须遵守相关的法规和标准,确保轿厢的安全施工和合规性。
五、总结通过本文档所提供的电梯轿厢施工方案,可以确保电梯轿厢的高质量施工,提升乘客的安全和舒适感。

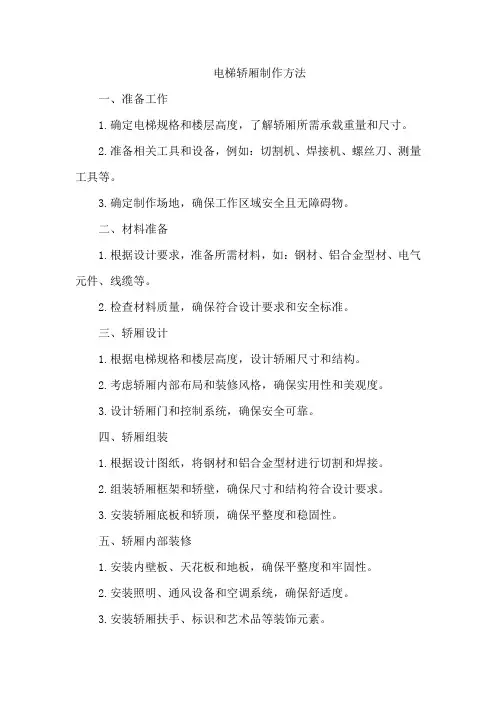

电梯轿厢制作方法一、准备工作1.确定电梯规格和楼层高度,了解轿厢所需承载重量和尺寸。
2.准备相关工具和设备,例如:切割机、焊接机、螺丝刀、测量工具等。
3.确定制作场地,确保工作区域安全且无障碍物。
二、材料准备1.根据设计要求,准备所需材料,如:钢材、铝合金型材、电气元件、线缆等。
2.检查材料质量,确保符合设计要求和安全标准。
三、轿厢设计1.根据电梯规格和楼层高度,设计轿厢尺寸和结构。
2.考虑轿厢内部布局和装修风格,确保实用性和美观度。
3.设计轿厢门和控制系统,确保安全可靠。
四、轿厢组装1.根据设计图纸,将钢材和铝合金型材进行切割和焊接。
2.组装轿厢框架和轿壁,确保尺寸和结构符合设计要求。
3.安装轿厢底板和轿顶,确保平整度和稳固性。
五、轿厢内部装修1.安装内壁板、天花板和地板,确保平整度和牢固性。
2.安装照明、通风设备和空调系统,确保舒适度。
3.安装轿厢扶手、标识和艺术品等装饰元素。
六、电梯门制作1.设计并制作电梯门框架,确保尺寸和结构符合要求。
2.安装门滚动轨道和自动关门装置,确保门的正常开关和稳定性。
3.在门上安装安全观察窗和紧急呼叫装置。
七、电梯控制系统安装1.安装电梯控制柜和其他控制设备,确保平稳运行。
2.连接控制系统的线路,确保正确无误。
3.进行控制系统的调试和测试,确保正常运行。
八、调试与验收1.对整个电梯系统进行调试,包括电气系统和机械系统。
2.进行载重测试和运行测试,确保电梯运行平稳且符合安全标准。
3.在验收过程中,对各项指标进行记录和评估,确保符合使用要求和质量标准。

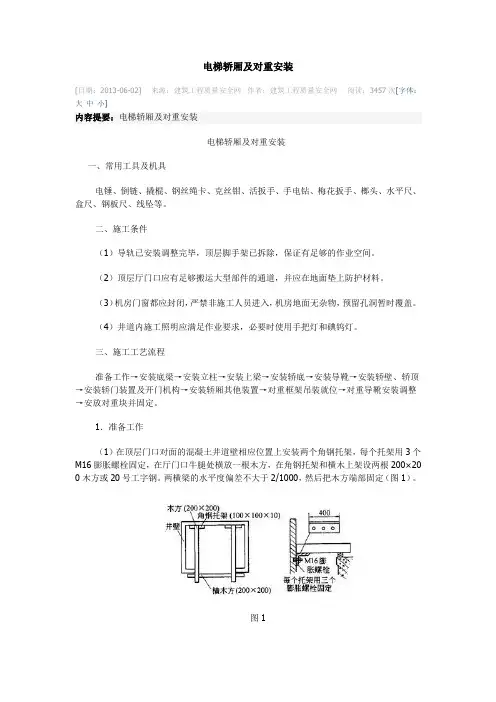

电梯轿厢及对重安装[日期:2013-06-02] 来源:建筑工程质量安全网作者:建筑工程质量安全网阅读:3457次[字体:大中小]内容提要:电梯轿厢及对重安装电梯轿厢及对重安装一、常用工具及机具电锤、倒链、撬棍、钢丝绳卡、克丝钳、活扳手、手电钻、梅花扳手、榔头、水平尺、盒尺、钢板尺、线坠等。
二、施工条件(1)导轨已安装调整完毕,顶层脚手架已拆除,保证有足够的作业空间。
(2)顶层厅门口应有足够搬运大型部件的通道,并应在地面垫上防护材料。
(3)机房门窗都应封闭,严禁非施工人员进入,机房地面无杂物,预留孔洞暂时覆盖。
(4)井道内施工照明应满足作业要求,必要时使用手把灯和碘钨灯。
三、施工工艺流程准备工作→安装底梁→安装立柱→安装上梁→安装轿底→安装导靴→安装轿壁、轿顶→安装轿门装置及开门机构→安装轿厢其他装置→对重框架吊装就位→对重导靴安装调整→安放对重块并固定。
1.准备工作(1)在顶层门口对面的混凝土井道壁相应位置上安装两个角钢托架,每个托架用3个M16膨胀螺栓固定,在厅门口牛腿处横放一根木方,在角钢托架和横木上架设两根200×20 0木方或20号工字钢。
两横梁的水平度偏差不大于2/1000,然后把木方端部固定(图1)。
图1(2)若井道壁为砖结构,又赶不上水泥圈梁,则在厅门门口对面的井壁相应的位置上剔出两个与木方大小相适应,深度超过墙体中心20mm且不小于75mm的洞,用以支撑木方的另一端(图2)。
图2(3)在机房承重钢梁上相应位置横向固定一根直径不小于φ50的圆钢或规格为φ75×4的钢管,由轿厢中心绳孔处放下钢丝绳扣(不小于φ13)并挂一个3t的倒链,以备安装轿厢使用。
2.安装底梁(1)将底梁放在架设好的木方或工字钢上,调整安全钳口与导轨面间隙,如电梯厂图纸有具体规定尺寸,按图纸要求;同时调整底梁的水平度,使其横、纵向不水平度均≤1/10 00(图3)。
图3(2)安装安全钳楔块,楔齿距导轨侧工作面的距离调整到3~4mm(安装说明书有明确规定者按产品要求执行),且4个楔块距导轨侧工作面间隙应一致,然后用厚垫片塞于导轨侧面与楔块之间,使其固定(图4)。
电梯安装施工工艺详解电梯轿厢安装工艺电梯安装施工工艺详解 - 电梯轿厢安装工艺随着城市化进程的加快和楼房层数的不断增加,电梯作为现代建筑的重要组成部分,扮演着极为重要的角色。
电梯安装施工过程中的细节至关重要,不仅关系到电梯的运行安全,也关系到人们的生命财产安全。
本文将详解电梯轿厢的安装工艺,具体过程如下:一、准备工作在进行电梯轿厢的安装前,需要进行一系列的准备工作。
首先,要对施工现场进行清理,确保安装空间整洁无障碍;然后,检查电梯配件的数量和质量,确保其符合标准要求;最后,要制定安全施工计划和操作规程,确保施工过程中的安全性。
二、固定导轨1. 确定导轨布置和安装位置,根据设计图纸中的要求进行布线。
2. 进行导轨的定位固定,使用膨胀螺栓或焊接等方式将导轨牢固固定在电梯井壁上。
3. 检查导轨的水平和垂直度,确保导轨的安装位置准确无误。
三、安装提升机构1. 将提升机吊装到井道上方,然后将吊笼通过轨道缓慢下降到轨道上。
2. 确认提升机机架与导轨的对应位置,并进行牢固固定。
3. 安装并调整提升机驱动系统,包括主齿轮、传动链条等部件。
四、安装轿厢和门套1. 将轿厢通过井道进行提升,并与提升机的导轨精确对接。
2. 安装轿厢侧板和顶板,并进行校正和调整,确保其水平和垂直度符合要求。
3. 安装轿厢门套,确保门套与轿厢、井道墙壁之间的间隙符合标准。
五、安装控制系统1. 安装电梯控制柜和配电箱,连接电源线路,并进行相应的电气接地。
2. 连接轿厢与控制柜之间的信号线和电源线,保证控制系统的正常运行。
3. 进行控制系统的调试和测试,确保电梯运行和控制的顺畅与安全。
六、安全检测和验收1. 进行电梯的质量检查,包括轿厢平整度、水平度等方面的检测。
2. 进行电梯的各项功能测试,确保其符合设计要求和国家标准。
3. 完成电梯的安全检测和验收,并办理相应的手续和证书。
通过以上工艺步骤的详细施工,我们可以确保电梯轿厢的安装质量和使用安全。
电梯安装工序流程电梯作为人们日常生活不可或缺的交通工具,其安装工序流程十分复杂,需要经过多个环节的严谨操作才能确保安全可靠。
以下将详细介绍。
1. 确定电梯位置:在进行电梯安装前,首先需要确定电梯的安装位置。
通常情况下,电梯会安装在建筑物内部的电梯井中,因此需要根据建筑物的结构及设计图纸确定最佳位置。
2. 设计制图:在确定电梯位置后,需要进行详细的设计制图。
设计制图主要包括电梯井的尺寸、电梯轿厢的尺寸及结构等内容。
设计制图需要符合国家相关标准和规定,确保电梯的安装符合安全要求。
3. 电梯井预处理:在进行电梯安装前,需要对电梯井进行预处理。
这包括清理电梯井内部的杂物和障碍物,确保电梯井内干净整洁,并对电梯井进行防水处理。
4. 安装井道导轨:在进行电梯井预处理后,需要安装井道导轨。
井道导轨是支撑电梯轿厢的重要结构,需要精确安装,确保电梯轿厢能够平稳运行。
5. 安装电梯轿厢:在安装井道导轨后,需要安装电梯轿厢。
电梯轿厢的安装需要经过严格的检查和测试,确保轿厢的平稳运行和安全。
6. 安装门系统:安装电梯轿厢后,需要安装电梯的门系统。
门系统包括轿厢门和井道门,需要确保门系统的开合灵活,并严格符合安全标准。
7. 安装电气设备:在安装门系统后,需要安装电梯的电气设备。
电气设备包括控制系统、驱动器和安全系统等,需要确保所有电气设备连接正确,并通过严格测试。
8. 调试测试:在安装完所有设备后,需要对电梯进行调试测试。
调试测试主要包括电梯的运行速度、载重能力等性能测试,以确保电梯的安装符合安全要求。
9. 安装完成验收:最后,需要进行电梯的安装完成验收。
验收主要由相关安全机构和相关部门进行,确保电梯的安装达到国家的相关标准和规定,保证电梯的安全运行。
总结:电梯安装工序流程复杂且耗时,需要经过多个环节的严谨操作才能最终完成。
在安装电梯时,需要严格遵守相关安全标准和规定,确保电梯的安全和可靠运行。
愿通过以上详细的介绍,对电梯安装工序流程有了更深刻的了解。

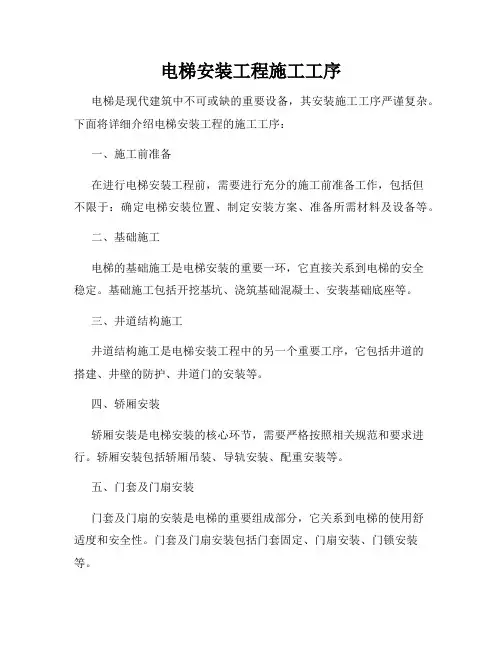

电梯安装工程施工工序
电梯是现代建筑中不可或缺的重要设备,其安装施工工序严谨复杂。
下面将详细介绍电梯安装工程的施工工序:
一、施工前准备
在进行电梯安装工程前,需要进行充分的施工前准备工作,包括但
不限于:确定电梯安装位置、制定安装方案、准备所需材料及设备等。
二、基础施工
电梯的基础施工是电梯安装的重要一环,它直接关系到电梯的安全
稳定。
基础施工包括开挖基坑、浇筑基础混凝土、安装基础底座等。
三、井道结构施工
井道结构施工是电梯安装工程中的另一个重要工序,它包括井道的
搭建、井壁的防护、井道门的安装等。
四、轿厢安装
轿厢安装是电梯安装的核心环节,需要严格按照相关规范和要求进行。
轿厢安装包括轿厢吊装、导轨安装、配重安装等。
五、门套及门扇安装
门套及门扇的安装是电梯的重要组成部分,它关系到电梯的使用舒
适度和安全性。
门套及门扇安装包括门套固定、门扇安装、门锁安装等。
六、电气线路布线
电梯的电气线路布线是电梯安装工程的必要工序,它包括电气线路敷设、电梯控制柜安装等。
七、调试验收
电梯安装完成后,需要进行调试验收工作,确保电梯的正常运行和安全性。
调试验收包括各项功能测试、安全性检查等。
综上所述,电梯安装工程施工工序繁多且复杂,需要专业施工队伍进行操作,并严格按照相关规范和标准要求完成,以保证电梯的安全性和稳定性。
电梯组装轿厢完整版电梯,作为现代城市中不可或缺的交通工具,为我们带来了极大的便利。
而作为电梯中最关键的组成部分之一,轿厢的组装过程是一项极其重要的工作。
在本文中,我将详细介绍电梯轿厢的组装过程,并强调其中的关键步骤和注意事项。
首先,电梯轿厢的组装需要经过一系列准备工作。
在开始组装前,需要确认所有组装所需的零部件是否完整,并进行细致的清点和检查。
同时,在准备工作中,清洁工作也是非常重要的,确保工作环境的整洁和安全。
接下来,准备工作完成后,正式的组装过程开始了。
首先要做的是将轿厢底板平放在准备的工作台上,并根据图纸的要求正确摆放定位销和紧固螺栓。
紧固螺栓的紧固力要适中,既不能过紧,也不能过松。
随后,根据图纸上的指示,在底板上安装轿厢的侧板。
安装侧板时要确保侧板与底板之间的连接紧密,不能出现松动和错位的情况。
在安装侧板的同时,也需要注意检查和调整轿厢的垂直度,确保整个轿厢的结构稳定且垂直度达到要求。
在侧板安装完成后,接下来是安装轿厢的顶板。
同样,安装顶板时要注意顶板与侧板之间的连接,确保连接紧密,并且在安装过程中保持轿厢的整体平衡。
顶板中间需要留有电气线缆的通道,这是安装电梯控制系统的必要条件。
安装好轿厢的底板、侧板和顶板后,接下来是安装轿厢门。
轿厢门的安装要格外小心,确保门扇的开合灵活且严密。
门扇的调整要根据实际情况进行,确保门扇与门框紧密贴合,没有缝隙和松动。
最后,组装过程的最后一步是对电梯轿厢进行全面的检查和测试。
检查的内容包括轿厢的垂直度、各部件的连接是否牢固以及电梯的安全装置是否正常运行等。
测试的内容包括轿厢的运行、开关门操作、平层停靠等。
只有在确保所有的检查和测试合格后,电梯轿厢的组装工作才能算是完整。
总结起来,电梯轿厢的组装是一项需要细致入微和注意细节的工作。
只有确保整个组装过程符合规范,才能保证电梯的正常运行和乘客的安全。
因此,在组装过程中,工作人员必须具备专业知识和丰富的经验,保证每一个步骤都能够做到精益求精。
一、工程概述本工程为一座多层住宅楼,共十八层,电梯采用国产曳引驱动电梯,额定载重量为5000kg,额定速度为3m/s。
电梯轿厢安装工程包括轿厢架、轿厢底板、轿厢壁板、轿厢顶板、轿门、门机等部件的安装。
二、施工准备1. 材料准备:(1)轿厢零部件:轿厢架、轿厢底板、轿厢壁板、轿厢顶板、轿门、门机等,应完好无损,数量齐全,规格符合要求。
(2)辅助材料:方木、工字钢、膨胀螺栓、角钢、圆钢、钢管、铅丝等。
(3)工具:电锤、倒链、钢丝绳扣、活板子、榔头、手电钻、水平尺、线坠、钢板尺、盒尺、圆锉等。
2. 人员准备:安排有经验的电梯安装技术人员、电工、木工、钳工等,明确各工种职责。
3. 施工现场准备:(1)机房装好门窗,门上加锁,严禁非作业人员出入,机房地面无杂物。
(2)顶层脚手架拆掉后,有足够作业空间。
(3)施工照明应满足作业要求,必要时使用手把灯。
(4)导轨安装、找正完毕。
(5)顶层厅门口无堆积物,有足够搬运大型部件的通道。
三、施工工艺1. 轿厢架安装:(1)在顶层厅门口对面的混凝土井壁相应位置上安装两个角钢托架,用膨胀螺栓固定。
(2)在角钢托架上横放一根木方,并在木方端部固定。
(3)将下梁放在支撑横梁上,调整其水平度偏差不超过2%,并使两端导轨端面与安全钳座间的距离一致,然后稳固。
(4)将直梁与下梁连接,放一线锤作基准,调节直梁与横梁的垂直度,使直梁在整个高度上的铅垂度偏差不大于1.5mm,并不得有歪曲现象。
(5)将上梁吊起与直梁连接,用水平仪调节水平度。
上梁水平度偏差应不大于2%。
2. 轿厢底板、壁板、顶板安装:(1)将轿厢底板、壁板、顶板分别吊起,对准下梁、直梁、上梁,调整其水平度、垂直度,确保安装位置正确。
(2)安装完毕后,检查轿厢底板、壁板、顶板与导轨的间隙,确保符合要求。
3. 轿门、门机安装:(1)将轿门吊起,对准轿厢壁板,调整其水平度、垂直度,确保安装位置正确。
(2)安装门机,确保门机与轿门的连接牢固可靠。
轿厢安装工艺1施工流程准备工作→安装底梁→安装立柱→安装上梁→组装底盘→安装导靴→安装轿壁→安装轿门→安装轿顶→安装限位开关→安装超载、满载开关2准备工作.(1)在上端站层门口对面的混凝土井道壁相应位置上安装两个角钢托架(用100mm³100mm角钢),每个托架用三个φ16膨胀螺栓固定。
在层门口牛腿处横放一根木方,在角钢托架和横木上架设两根200mm×200mm木方(或两根20号工字钢)。
两横梁的水平度偏差不大2‰,然后把木方端部固定。
大型客梯及货梯应根据梯井尺寸计算,来确定方木及型钢尺寸、型号。
(2)若井壁为砖结构,则在厅门口对面的井壁相应的位置上剔两个与木方大小相适应、深度超过墙体中心20mm且不小于75mm的洞,用以支撑木方一端。
(3)在机房承重钢梁上相应位置(若承重钢梁在楼板下,则轿厢绳孔旁)横向固定一根直径不小于45mm圆钢或规格75×4mm的钢管,由轿厢中心绳孔处放下钢丝绳扣(不小于13mm)。
并挂一个3t葫芦,以备安装轿厢使用。
3安装底梁(1)将底梁放在架设好的木方或工字钢上。
调整安全钳口(老虎嘴)与导轨面间隙符合制造厂的安装说明书或技术文件规定的尺寸,同时调整底梁的水平度,使其横、纵向不水平度均≤1‰。
(2)安装安全钳楔块,楔齿距导轨侧工作面的距离调整到3~4mm(安装说明书有规定者按规定执行),且四个楔块距导轨侧工作面间隙应一致,然后用厚垫片塞于导轨侧面与楔块之间,使其固定,同时把老虎嘴和导轨端面用木楔塞紧。
4安装立柱将立柱与底梁连接,连接后应使立柱垂直,其不铅垂度在整个高度上≤1.5mm,不得有扭曲,若达不到要求则用垫片进行调整。
安装立柱时应使其自然垂直,达不到要求时,要在上、下梁和立柱间加垫片。
进行调整,不可强行安装。
5安装上梁(1)用葫芦将上梁吊起与立柱相连接,装上所有的连接螺栓。
(2)调整上梁的横、纵向水平度,使不水平度≤0.5‰,同时再次校正立柱不垂直度不大于 1.5mm。
下列关于电梯轿厢安装要求
电梯轿厢的安装要求主要包括以下几点:
1. 轿厢架的安装位置应正确,连接应可靠、牢固,横梁的水平度和垂直度应小于3/1000和1/1000。
2. 安全钳应牢固可靠,楔块动作应灵活且阻卡,间隙应符合要求。
3. 导靴的位置应正确,间隙的调整应符合要求。
4. 轿顶及反绳轮的安装要求包括保护罩和挡绳装置的正确性以及良好的润滑。
5. 轿顶曳引绳挂板应固定可靠,螺杆应加开口销。
6. 轿厢地板应清洁、无划伤,水平度小于3/1000。
7. 轿厢地坎应清洁、位置正确、连接可靠,水平度小于2/1000。
8. 轿壁的位置应正确,连接应紧、牢固,垂直度小于1/1000。
9. 轿顶应固定可靠、隔振正确、装置安装正确。
10. 操纵箱的开启应灵活,与轿壁的连接应紧,层显位置应正确。
11. 关门刀限制器的动作应有效,关门力应小于150N。
12. 轿门悬挂机构的安装位置应正确,边动作应灵活可靠。
13. 自动门机应固定可靠,开关门过程中无异响、无撞击。
14. 轿厢通风、照明装置的安装位置应正确、固定、可靠。
15. 轿顶检修盒、轿底称重装置的动作应可靠、功能正常。
16. 轿顶电气装置、布线应整齐合理、美观、防护可靠。
17. 轿厢固定架与轿架直梁的固定应可靠、牢固、隔振正确。
以上就是电梯轿厢安装的主要要求,供您参考,建议咨询专业技术人员获取准确信息。
本地电梯轿厢装饰施工方案一、测量与设计在进行电梯轿厢装饰施工前,首先要对轿厢内部空间进行详细测量,确保数据准确无误。
设计团队根据测量数据,结合装饰风格和功能需求,绘制详细的装饰施工图纸,包括轿厢内部的空间布局、材料选择、照明布局等。
二、材料准备根据施工图纸和设计方案,提前采购所需材料,包括但不限于轿厢地板材料、墙面装饰材料、吊顶材料、门板材料、照明设备等。
确保材料质量符合国家标准,且与设计要求相符。
三、架设轿厢结构在材料准备完毕后,按照施工图纸进行轿厢结构的架设。
包括地板、墙面、吊顶的安装,确保结构稳定,为后续装饰施工打下基础。
四、安装轿厢门根据设计图纸,安装轿厢门,确保门的开关顺畅,密封性能良好。
门的材质和颜色应与轿厢内部装饰风格相协调。
五、内饰与控制系统完成轿厢结构架设后,进行内饰施工,包括墙面装饰、吊顶装饰、照明设备安装等。
同时,按照设计要求安装电梯控制系统,确保各项功能正常运行。
六、轿厢测试与调试内饰与控制系统安装完毕后,进行轿厢的整体测试与调试。
测试内容包括电梯的升降运行、门的开关、照明效果等。
发现问题及时进行调整,确保电梯运行稳定可靠。
七、易损件更换在测试与调试过程中,如发现易损件(如门滑轮、导轨等)有磨损或损坏现象,应及时进行更换,确保电梯运行的安全性和稳定性。
八、地面铺贴与防水对于轿厢地面,按照设计要求进行铺贴施工,确保地面平整美观。
同时,进行防水处理,避免地面受潮影响使用寿命。
九、墙面壁纸施工根据设计要求,对轿厢墙面进行壁纸施工。
施工前应对墙面进行清理,确保无油污、无灰尘。
壁纸粘贴应平整、无气泡,拼接处应自然过渡。
十、操纵板与照明安装电梯操纵板,确保按键布局合理、操作便捷。
同时,进行照明设备的安装和调试,确保光线均匀、柔和,为乘客提供舒适的乘坐环境。
以上即为本地电梯轿厢装饰施工方案的主要内容。
在施工过程中,应严格按照方案要求执行,确保施工质量和进度。
同时,加强安全管理,确保施工人员的生命安全和设备的稳定运行。
电梯零部件组装流程一、准备工作。
在组装电梯零部件之前呀,得先把场地准备好。
这场地得宽敞又明亮,就像给零部件们准备一个舒适的大舞台。
工具也要准备齐全,什么扳手呀,螺丝刀呀,这些可都是咱的“武器”,少了它们可不行。
而且,零部件得摆放得整整齐齐的,就像小朋友排队一样,这样找起来方便,也不会乱。
咱可不能像小马虎一样,东西到处乱丢,到时候找个零件找半天,那可就太耽误事儿啦。
二、轿厢组装。
轿厢可是电梯里很重要的部分呢。
先把轿厢的框架搭起来,这就像盖房子搭骨架一样。
框架要搭得稳稳当当的,每一个螺丝都得拧紧喽,不然轿厢摇摇晃晃的,坐电梯的人可就害怕啦。
然后再把轿厢的壁板装上,壁板就像轿厢的衣服,要把它穿得漂漂亮亮的。
安装的时候要小心,别把壁板刮花了,要是壁板破了个小口子,那就像新衣服上有个补丁,多难看呀。
轿厢里面的扶手、按钮这些小部件也不能忘,它们虽然小,但是作用可大着呢。
扶手得装得牢固,按钮要装在方便按的地方,这样大家坐电梯的时候才能舒舒服服的。
三、导轨安装。
导轨就像是电梯的轨道,是电梯上下运行的指引。
安装导轨的时候,得先把导轨的支架固定好。
这支架得固定在非常结实的地方,就像大树扎根在土里一样深。
然后把导轨一节一节地接起来,要保证导轨是笔直的,要是导轨歪歪扭扭的,电梯运行起来就会像喝醉了酒的人,东倒西歪的,那可太危险了。
在接导轨的时候,要仔细检查接口处,不能有缝隙,就像拼图一样,得严丝合缝的。
四、门系统安装。
电梯的门也很关键呢。
先安装门套,门套就像门的边框,要把它安装得方方正正的。
然后把门扇装上去,门扇得能轻松地开关,而且要关得紧紧的。
门的锁具也得调试好,要保证门关上了就锁得死死的,不能随便就被打开了,这可是为了大家的安全着想呢。
还有门的感应装置,当有人靠近的时候,门要很灵敏地打开,不能反应迟钝,不然就会撞到人啦。
五、曳引系统组装。
曳引系统是电梯的动力部分。
先把曳引机安装好,这曳引机就像电梯的心脏,要把它安装在合适的位置,并且要调试好它的各项参数。
1.1.1电梯组装轿厢1.1.1.1轿厢平面结构布置图参见图11-1。
1.1.1.2组装轿壁1将整体式轿顶放入轿厢框架内,用电线或绳索吊在轿架上横梁上,尽可能吊高。
2在装壁板前对连接部位的保护膜进行去除处理,其余待电梯投入运行时由用户除去其余部分。
参见图7-18。
3壁板的连接:首先在一铺有保护物品的平坦地面上,将后轿壁按⑤⑥⑦进行连接;其次将左右侧轿壁(②③④/⑧⑨⑩)进行连接;前壁板等装完装饰顶后进行安装。
注意:1)必须保护轿壁表面不被划伤;2)连接时注意轿壁板上标识的箭头方向一致且向上。
3.1壁板间的连接使用6支M6×15长螺母进行连接,中间与转角部位的连接参见图11-2。
图11-23.2轿壁与轿厢地板的连接参见图11-3。
3.3操纵盘壁板及前壁板与轿厢底板的连接通过轿厢地板上的孔进行,参见图11-4。
图11-3 图11-44壁板与壁板的平齐度应控制在1mm以内,参见图11-2。
5壁板的安装顺序:首先安装组装好的后壁板组合,其次安装左或右侧壁板组合。
注意:1)、应尽可能使组合的壁板下端(在同一水平面内。
2)、调整壁板间的水平度在标准值内。
3)、应完全拧紧壁板间的连接螺栓,待校正轿壁时再松开。
6壁板与轿底踢脚板的连接螺栓,轻轻紧固,待校正完成后完全紧固。
7安装轿顶8安装前壁板及前框板9安装轿门导轨组件10在轿厢的左右前壁板位置,用线坠测量轿厢在X、Y方向上的垂直度。
X、Y 方向上的垂直度偏差应控制在应在1mm以内,否则应在轿底称重橡胶与轿底托架之间插入垫片进行调整。
参见图11-5。
图11-51)方向的倾斜:在AD插入或从BC抽出垫片。
2)方向的倾斜:在BC插入或从AD抽出垫片。
3)方向的倾斜:在CD插入或从AB抽出垫片。
4)方向的倾斜:在AB插入或从CD抽出垫片。
1.1.1.3轿顶的安装1轿顶总体布置图,参见图11-6。
图11-62轿厢壁板组装完成后,将原来吊在上横梁上的轿顶对应其与轿壁的连接孔慢慢放下,然后用螺栓固定。
注意风扇孔的位置在轿厢后侧,轿壁与轿壁拼装时不能少一颗螺栓,防止引起电梯运行过程当中轿壁与轿壁之间的声响。
参见图11-7、11-8。
图11-7图11-8 3轿顶校正器的安装图11-9为轿顶校正器示意图。
图11-10为轿顶校正器安装示意图。
11.3.4安装前壁板及前框板11.3.4.1按图11-2和图11-4将前壁板与轿壁及轿底连接,挂上螺栓,不紧固。
11.3.4.2将前框板与前壁板及轿顶进行连接,注意与前壁板的平面度要求<1mm。
参见图11-2,11-8。
注意:前框板应首先与前壁板连接紧固,其次将前壁板与侧壁板紧固。
11.3.5调整轿厢位置,紧固各螺丝。
顺序是先紧固轿壁连接处的螺丝,并按顺序从下到上。
再紧固轿顶与轿壁的螺丝,并按顺序从后壁到侧壁。
紧固时应保证连接紧密、间隙一致、夹角平行、板面平行、垂直。
最后紧固轿底和侧轿壁的螺丝,这时最关键的是,应边调整边紧固保证轿厢整齐。
轿壁的铅垂度为1/1000,平面度为<1mm,前后、左右尺寸分中。
待整个轿厢拼装完毕,要求个尺寸进行复查,并做好记录,以便查阅。
6轿顶防护栏安装护栏高度一般为700mm,当防护栏与墙壁距离超过850mm时,护栏高度应为1100mm。
7轿顶风扇的安装所配风扇为轴流型风扇。
其安装位置在轿顶后部。
风扇马达接线,应区分电源的频率后正确插接。
参见图11-11。
图11-111.1.1.4操纵盘安装1操纵盘底盒安装简图,参见图11-12。
图11-12操纵盘底盒体放入轿厢操纵盘壁板预留的孔内,利用侧面孔用螺栓固定。
2将纵盘面板卡进操纵盘底盒内,调整操纵盘面板与轿厢壁板面平齐,平齐度<1mm。
1.1.1.5轿门联动机构及轿门的安装门机安装示意简图,参见图11-13。
图11-131轿门装置的安装1.1 门机安装臂的安装:按图11-14在轿厢立柱上安装门机安装臂,连接好斜拉杆临时紧固,待门机调整完毕后再拧紧螺母。
1.2 门机的安装:按图11-14将门机通过长条孔与横梁连接好,保证门机中心与轿厢中心一致。
并通过长条孔调节门机的前后距离,使图11-15中门机导轨和轿门地坎的水平距离保证为58±1mm;通过调整螺栓B保证高度方向门机导轨和地坎距离为(HH+87)±1mm,HH为轿厢进出口高度。
图11-14图11-151.3 轿门的安装:(1)轿厢门扇的安装与厅门基本相同。
轿门安装时必须与轿门头及轿厢地坎按图纸要求进行安装,并且符合各项技术要求。
在电梯出故障或停电时,在轿内应能用手将门扒开,所需要的力不超过300N。
参见图11-16,11-17。
图11-16图11-17(2)按图11-16用小封包中M8的螺栓组件把门板吊装好;再按图11-17安装门滑块;若门板倾斜可在门上封头和门吊板之间增减垫片直至门板竖直。
门板倾斜度及中缝间隙保证在2mm以内;参考图11-18。
(3)确认轿门导轨中心与轿门地坎槽、层门导轨与厅门地坎槽的中心线位置。
参见图11-15。
(4)门扇与下端与地坎、门扇与轿厢门横梁及前轿壁的间隙如图11-19所示。
(5)轿门地坎与层门地坎的水平距离不大于30mm,水平距离差为0—+3mm。
图11-192轿门装置的调整产品在出厂前均已调整完毕,但考虑到安装及搬运会影响到尺寸精度,下述几个方面在现场仍需要调整:2.1开关门应流畅,减速均匀,无明显的撞击声及噪声。
门机垂直小于等于0.5mm。
2.2 门刀伸出轿门地坎的尺寸:按图11-20(a)检查门刀伸出量,若达不到则调整门板和门刀之间的垫片,直至符合要求为止。
图11-202.3 刀片调整:轿门门刀的垂直度偏差≤1mm。
(1)开门行程尺寸:按图11-21,在门开到位时要保持自锁状态,刀片和滚轮按图11-20(b)调整(A=B=10±5mm)。
图11-21(2)关门行程尺寸:关门到位时两门吊板之间的距离为50 mm,左右各为25mm,若不符合要求则调节门吊板上的橡胶头螺栓的伸出长度,直至符合要求。
参见图11-22。
图11-222.4 同步齿型带张紧调整:按图11-23测量和调整同步齿型带张紧量,可通过移动左侧同步带轮来调整。
以减小同步齿型带和带轮摩擦产生的噪声。
张紧方向图11-232.5 V型带张紧调整:(1)按图11-24调整电机皮带轮和V型皮带轮中心线至同一平面,以减小噪音;电机皮带轮图11-24(2)按图11-25测量和调整电机V型皮带轮的张紧力,可通过移动电机座调节螺栓来调整。
图11-252.6 门吊板阻力调整:运行时若阻力太大,可按图11-26调整门吊板下的挡轮和导轨之间的间隙至0.1~0.3mm,可使开关门阻力减小,动作平滑。
图11-262.7完全关闭门,确认轿门闭合端位置与地坎中心线重合,中心线的偏移量在1mm 以下;完全开启门时,确认门扇的开启位置即门扇凹入前壁板的尺寸。
参见图11-27。
图11-27如果开启端尺寸不符合要求,应调整安装在门滑轮组件上的开启端限位螺栓。
如果完全关闭门尺寸不符合要求,应调整安装在门上坎框架上的关闭端限位螺栓。
1.1.1.6安全触板的安装1安装示意简图,参见图11-28。
图11-282中分门安全触板安装时的具体要求,参见图11-29(以DFC01安全触板右部为例)。
2.1轿门调整后,将安全触板装到轿门上,调节挡块使触板回转突出最大为48±2mm 。
2.2安全触板上已预留固定开关的准确位置。
门中线安全触板调整示意图轿门框图11-292.3 如图11-30,联杆长度A1根据尺寸规格选定并临时固定,接着在门全闭位置把触板推入距门端16±2mm ,按顺时针方向回转触板,在橡胶头螺栓A 碰到挡板位置(左部分为逆时针),用三个M6螺钉临时紧固凸轮和联杆,设定好触板。
2.4 把门开到全开位置,确认安全触板前端在门全开位置时突出13±2mm ,当大于1 5 mm 时应调小联杆长度A1,再设定触板,小于15mm 时应放大联杆长度A1。
2.5 在门全开位置触板最大缩进时,定位联结板调整至刚好碰到拐杆的位置,调整完毕后钻Ф4孔用弹簧销打入固定。
2.6 用调整螺栓调整至触板行程3~6mm 时,微动开关应动作。
图11-302.7触板与轿门的间隙为3~5mm 。
2.8中分式安全触板技术参数,参见表11-1,图11-30。
表11-1 中分式安全触板主要技术参数图11-31a3光幕安装3.1光幕安装于中分式轿门上,发射装置和接收装置在轿门关上时保证10mm以上间距。
3.2光幕在拆装时务必小心,必要时采取防静电措施。
3.3光幕接线前应正确区分电源线和接点控制线,不得误接。
通电前一定要认真检查,以防不正常电压引起光幕烧损。
3.4当采用一体化光幕时,将B-B剖视位置的安全触板更换为光幕即可。
4双折式安全触板,参见图11-32。
4.1触板行程的调整4.1.1根据尺寸变化表(参见表11-2)调整连接长度,临时紧固后,把门关到全闭位置,使触板突出门的端面10±2mm,再按顺时针方向转动触板,在橡胶挡块“A”碰到臂的位置,用3只螺钉临时固定,把触板设定好;把门开到全开位置,确认触板头部与门板平行,如不平,需调整连接板A1尺寸。
门全开时,把挡块“C”调整到刚好碰到臂的位置。
表11-2 双折式安全触板主要技术参数4.2 触板推入确认,微动开关要领。
在最大突出位置上,确认触板最大推力,不能满足应重新调整轿门与触板;把圆头螺栓“B”调整到触板行程的3~6mm时,微动开关应动作。
4.3安装简图,参见图11-33。
图11-33 a图11-33b图11-33b 图11-33d图11-33e1.1.1.7油杯的安装油杯安装在井道清洁作业完成后进行。
1对重油杯安装在对重上梁上,安装后油毡应紧贴导轨面,并且油杯相对于导轨左右分中,前侧和导轨顶面有间隙,参见图11-34、36。
图11-342轿厢油杯安装在轿架上梁上,安装后油毡应紧贴导轨面,并且油杯相对于导轨左右分中,前侧和导轨顶面有间隙,参见图11-35、36。
图11-35图11-361.1.1.8补偿链安装1当电梯提升高度≥30m时,需增加补偿链。
2安装位置的确定当使用1条补偿链时,补偿链的安装位置应根据随行电缆的安装位置而定,即安装在随行电缆的对向侧,参见图11-37。
3安装方法3.1全部将补偿链搬入底坑。
3.2将轿厢停在最底层容易作业的位置,将补偿链安装在轿底托架上。
为避免补偿链受湿度的影响而伸长或缩短,轿厢侧和对重侧的补偿链的末端处理必须按图11-38、39所示进行。
图11-373.3一边使轿厢上行一边放补偿链条,将轿厢停在最高层。
3.4切断多余部分链条后用U形螺栓将补偿链固定到对重架框上。
图11-38图11-39图11-324补偿链导轮的安装补偿链导轮如图11-40所示安装在对重导轨上。
