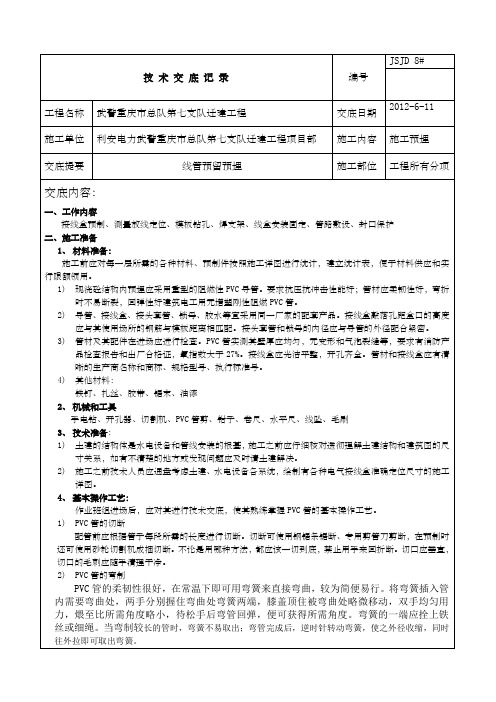

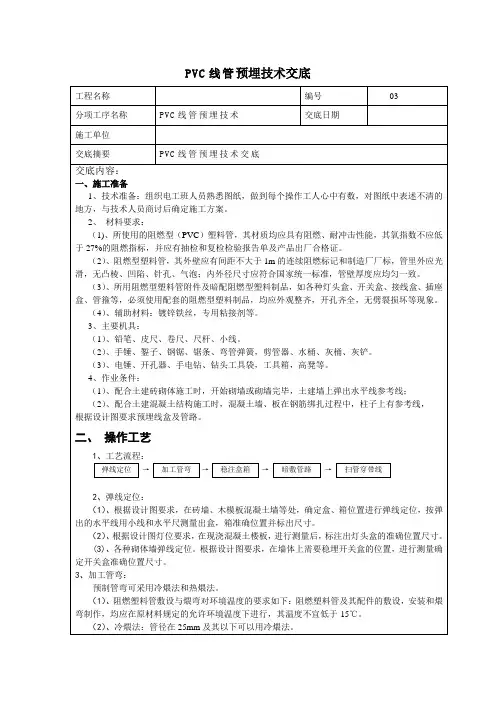

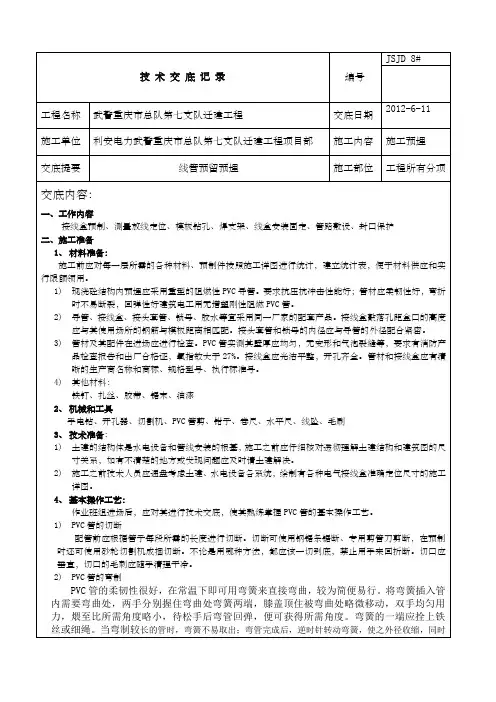

PVC导管二次结构预埋技术交底
- 格式:docx
- 大小:121.12 KB
- 文档页数:5

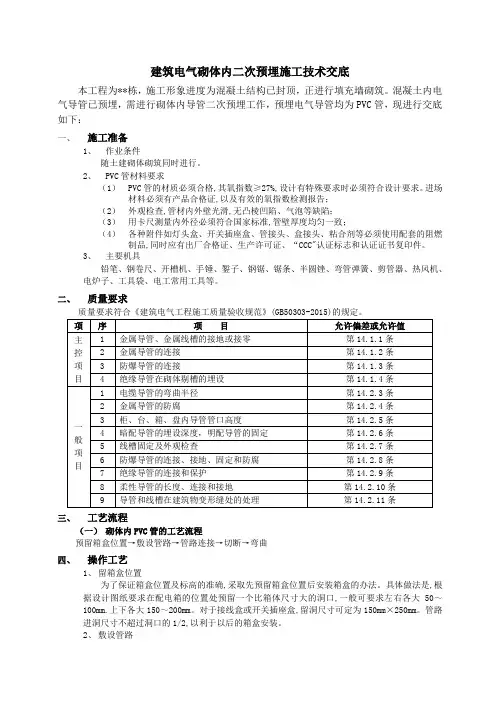

建筑电气砌体内二次预埋施工技术交底本工程为**栋,施工形象进度为混凝土结构已封顶,正进行填充墙砌筑。
混凝土内电气导管已预埋,需进行砌体内导管二次预埋工作,预埋电气导管均为PVC管,现进行交底如下:一、施工准备1、作业条件随土建砌体砌筑同时进行。
2、PVC管材料要求(1)PVC管的材质必须合格,其氧指数≥27%,设计有特殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告;(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷;(3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致;(4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、生产许可证、“CCC"认证标志和认证证书复印件。
3、主要机具铅笔、钢卷尺、开槽机、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2015)的规定。
三、工艺流程(一)砌体内PVC管的工艺流程预留箱盒位置→敷设管路→管路连接→切断→弯曲四、操作工艺1、留箱盒位置为了保证箱盒位置及标高的准确,采取先预留箱盒位置后安装箱盒的办法。
具体做法是,根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞口,一般可要求左右各大50~100mm.上下各大150~200mm。
对于接线盒或开关插座盒,留洞尺寸可定为150mm×250mm。
管路进洞尺寸不超过洞口的1/2,以利于以后的箱盒安装。
2、敷设管路分两种情况,第一种是从楼地面内引出的管路,第二种是从墙上箱盒向外引的管路。
(1)对于从楼地面内引出的管路,为了保证管路位置准确,在楼地面混凝土浇筑时要派电工值班,保证管路的位置,发现问顾及时纠正。
在土建楼层放线完成后及时检查,对超出墙体线的管路,要及时进行处理,如果是根部超出,必须进行剔凿然后重新接管,如果是上部超出墙体线只需将其扳正,但要注意不能用力过猛,避免造成管路折断或变形。

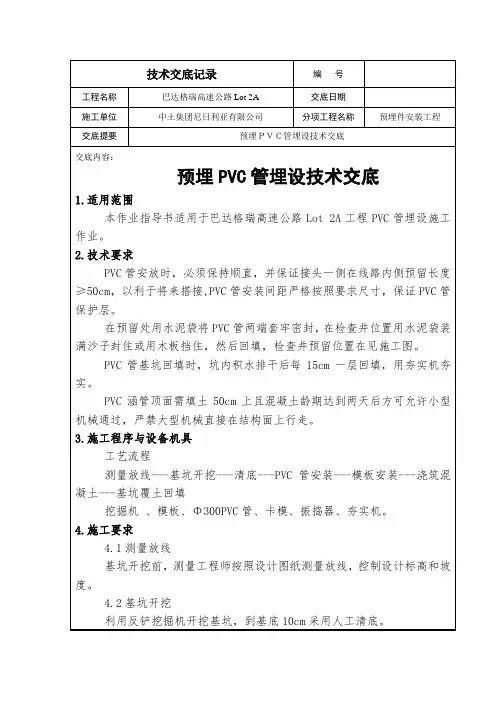

技术交底记录编号工程名称巴达格瑞高速公路Lot 2A 交底日期施工单位中土集团尼日利亚有限公司分项工程名称预埋件安装工程交底提要预埋PVC管埋设技术交底交底内容:预埋PVC管埋设技术交底1.适用范围本作业指导书适用于巴达格瑞高速公路Lot 2A工程PVC管埋设施工作业。
2.技术要求PVC管安放时,必须保持顺直,并保证接头一侧在线路内侧预留长度≥50cm,以利于将来搭接,PVC管安装间距严格按照要求尺寸,保证PVC管保护层。
在预留处用水泥袋将PVC管两端套牢密封,在检查井位置用水泥袋装满沙子封住或用木板挡住,然后回填,检查井预留位置在见施工图。
PVC管基坑回填时,坑内积水排干后每15cm一层回填,用夯实机夯实。
PVC涵管顶面需填土50cm上且混凝土龄期达到两天后方可允许小型机械通过,严禁大型机械直接在结构面上行走。
3.施工程序与设备机具工艺流程测量放线---基坑开挖---清底---PVC管安装---模板安装---浇筑混凝土---基坑覆土回填挖掘机、模板、Φ300PVC管、卡模、振捣器、夯实机。
4.施工要求4.1测量放线基坑开挖前,测量工程师按照设计图纸测量放线,控制设计标高和坡度。
4.2基坑开挖利用反铲挖掘机开挖基坑,到基底10cm采用人工清底。
4.3 PVC管安装安装PVC管,保证每根PVC管顺直,接口处安装到位严实,安装过程严禁人员在PVC管上面踩踏。
4.4安装模板安装PVC管固定卡模及模板,经工程师检查合格后浇筑C30预拌砼,并用振捣棒振捣密实,并定期洒水养护。
4.5 基坑覆土回填待混凝土龄期达到2天,按每15cm一层回填覆土,并用夯实机夯实,严禁大型机械通过。
5.施工图Φ1502250图一纵向PVC管断面图Φ300图二横向PVC管断面图1Φ300图三横向PVC管断面图26.安全及环保要求6.1安全要求6.1.1施工区域应设警示标牌,严禁非工作人员出入。
6.1.2施工前应对机械设备进行检查、确保设备机具正常运转。

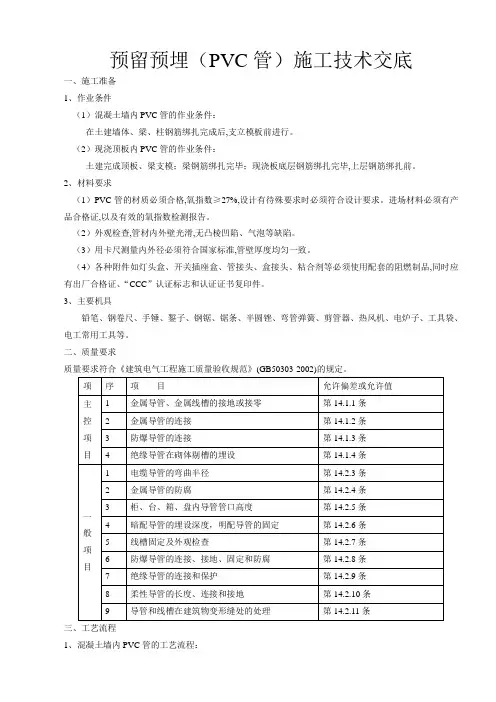

预留预埋(PVC管)施工技术交底一、施工准备1、作业条件(1)混凝土墙内PVC管的作业条件:在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
(2)现浇顶板内PVC管的作业条件:土建完成顶板、梁支模;梁钢筋绑扎完毕;现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。
2、材料要求(1)PVC管的材质必须合格,氧指数≥27%,设计有待殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告。
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
(3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致。
(4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、“CCC”认证标志和认证证书复印件。
3、主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
三、工艺流程1、混凝土墙内PVC管的工艺流程:预留箱盒位置→敷设管路→管路连接→切断→弯曲2、现浇顶板内PVC管的工艺流程:划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断和弯曲四、操作工艺(一)混凝土墙内PVC管操作工艺1、顶留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
随着土建施工工艺的发展,本项工艺也会有新的发展。
具体做法:根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞口,一般可要求左右各大50~100mm,上下各大150~200mm。
这项工作必须提前考虑,对各种规格配电箱分别制作木套箱,钢筋绑扎时,通知钢筋工在配电箱位置做好预留洞和洞口钢筋加强工作。
木套箱的做法可以参照土建门窗洞模板的做法。
对于接线盒或开关、插座盒,留洞尺寸可定为150×250mm。
这些洞的预留一般采取预埋聚苯板的办法。

三湘四季花城E块酒店式公寓项目AZJD—004 施工技术、质量、安全交底记录
三湘四季花城E块酒店式公寓项目AZJD—004 1.4.3开槽前需将开槽部位洒水湿润,以防止灰尘的产出。
采用石材切割机沿着扁铁边自下而上进行开槽。
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004
三湘四季花城E块酒店式公寓项目AZJD—004。

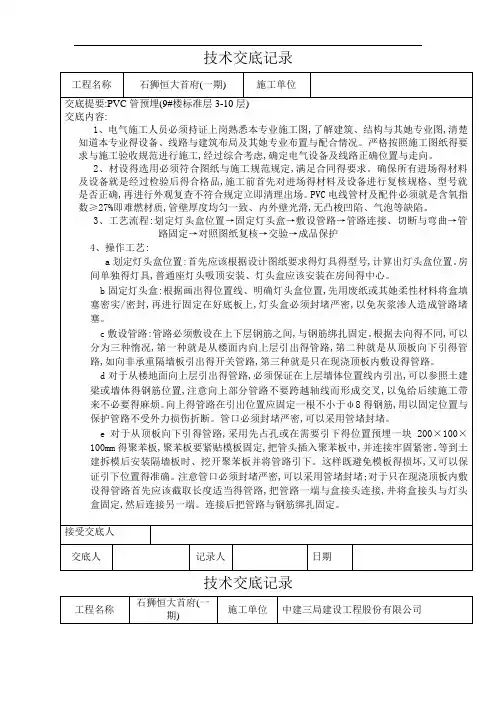

高比设计图纸要求提高15mm),开关盒边距门口16cm,其他线盒按图纸定位安装,盒、箱安装应牢固可靠、周正、标高坐标准确,线盒四周砂浆填堵密实,不得空鼓。
5.5、管路敷设:
5.5.1、预制加工管材:PVC管加工前应对管材进行外观检查,无扁管、开裂现象;直径在25mm以下的管路,使用配套的弯管弹簧煨弯,首先将与管规格相配套的弯管弹簧插入需要煨弯的部位,如果管路长度大于弯管弹簧的长度,可用铁丝拴牢弹簧的一端,拉到合适的位置,两手抓住弯管弹簧的两端位置,用膝盖顶住被弯曲部位,两端用力逐渐煨出所需要的弯度,注意不能用力过快过猛,以免管路发生变形。
管路弯曲处不应有褶皱、凹陷等却陷,90°弯曲长度为管外径6至10倍。
直径在20mm以下的管路可以使用专用的剪管器(割管器)进行剪切,剪切时将刀口对准所需长度位置,一手握剪刀用力握紧,另只手旋转管材,注意不能使切断的管口发生变形,直至切断;直径在20mm以上的管路可以使用钢锯锯断,但必须用钢锉把管口内外的毛刺修整平齐,不能斜口,以避免接管时出现质量问题。
5.5.2、暗配管敷设:
加气混凝土砌块墙暗配管:二次结构墙放线后,二次结构砌墙、导墙打灰之前,将预制的PVC线管连接到位不安装接线盒,二次结构墙砌筑时电线导管随砌体工程同步施工;因PVC 管不牢固性,在土建砌墙、打灰时一定安排专人看护,保证线管顺直,位置正确,垂直向上管口用胶带及时封堵,防止进入杂物。
加气混凝土条形板暗配管:加气混凝土条形板墙安装完成,接线盒安装并堵灰完成达到一定强度后,将接线盒和地面(顶板)一次结构预留管之间画线切槽,管槽的宽度要和比线管外径宽20至30mm,两根线管可用共同敷设在同一管槽内,但两管间要间隔10mm缝隙,墙面开槽要顺直,管槽的深度以35mm为宜,墙面开槽要顺直,不得随意弯曲,严禁开横槽。
加气混凝土条形板上开管槽必须使用专用刨槽机,不得用锤錾剔凿以防墙板开裂;墙面开槽后电线管沿槽敷设和接线盒、预留管头连接。
5.5.3、管路连接:PVC管路之间连接采用套管连接,套管长度不小于连接管径的2.2倍,连接管口的对口处应在套管的中心;将管子清理干净,保证粘接部位清洁干燥,在插入套管的管子接头表面用小毛刷涂抹PVC胶粘剂,要均匀、不漏刷、不流坠,立即将刷好胶水的管头。
