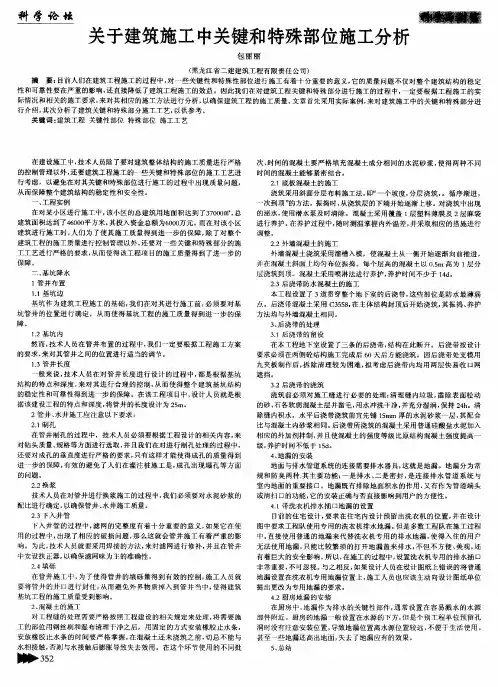

房屋建设施工工程特点实施难点监理工作重点一、工程特点分析1、本工程进度紧、质量要求高、施工时应控制好。
2、本工程结构复杂、地下室工程、结构部分砼浇筑、屋面防水、机电设备安装、装修阶段是本工程质量控制的重点,施工时应加强控制。
3、本工程涉及多专业、多工种、交叉施工、相互干扰的现时有发生,要求监理人员业务素质高,协调能力强,实践经验丰富。
4、本工程跨冬季和雨季施工,要求施工单位组织严密,严格考虑不利气候条件的影响。
5、本工程材料设备采购数量大,品种多,合同管理工作应放在突出位置上,以利于有效控制工程总价,提高投资效果。
二、对本工程的要点、难点和关键部分的阐明及监理实施意见本部分阐述了本工程施工不同于其它建筑工程的一些专业性特殊要点、难点、关键部分及相关实施意见。
1)、土建、装修专业工程方面(一)、地下室、屋面、厕浴间等有防水要求的部位,应是监控重点,防水质量必须符合设计和规范要求。
(二)、必须注意土建及装修中的建筑节能要求,国家和地方目前对此非常重视,一定要认真设计,认真施工,认真验收,千万不可轻视和抱有侥幸心理,否则可能会受到处罚或导致工程无法如期竣工等。
2)、就本工程的特点对设计单位的建议(一)、关于土建工程方面的建议1、关于基坑支护问题根据国家和我省有关规定,基坑工程施工应有专门的基坑支护设计施工图纸,故此项基坑支护设计工作宜早进行。
另外,建议在进行基坑支护设计时,宜对城市干道基坑边坡,及塔吊、堆载超载、运输道路等部位的基坑边坡进行重点考虑和加固处理。
(二)、关于设备安装工程方面的建议1、由于给排水、电气、消防、弱电等都是分别设计的,因此,希望设计能提供管线的综合平面、剖面布置详图。
以利于各专业管道交叉矛盾问题在设计阶段就得到解决,减少扯皮、返工现象。
2、由于本工程的管道种类多、线路长,遇有较大故障就要凿墙断壁,甚为不便,建议适当加大下水管口径,采取有效的防堵塞措施并适当设置管道井和设备层,以利于日常的维修、保养的改造和发展。
施工重点难点分析及解决措施和方案1、工程重点、难点的确定施工前必须做到心中有数,确定工程中的重点和难点,对于重点和难点工程在施工方法、施工工艺、设备选择和人员的配备方面,将给予重点考虑。
1.1确定重点、难点工程1.1.1、本工程场区道路运输压力大,扬尘污染大,环境保护控制较困难。
1.1.2、必须首先建立全场标高轴线控制网,以利于正确定位放线和标高控制,控制网桩点埋设多,易在施工过程中移动,需采取措施保护。
1.1.3、粗直径钢筋的水平和竖向连接;1.1.4、地下防水工程1.1.5、地下室后浇带施工工艺1.1.6、轻型井点降水1.1.7、大体积混凝土施工1.1.8、地下室外墙抗渗混凝土施工1.1.9、混凝土裂缝防治1.1.10、高支模重点控制1.1.11、混凝土结构1.1.12、群塔施工1.1.13、砌体工程1.1.14、建筑节能1.1.15、成品保护工作;2、重点、难点方案叙述2.1、大型土石方环保措施进出现场大门的运输车辆应有遮盖措施,防止抛、洒、滴、漏现象发生,现场主要出入口旁加设冲洗台对进出场车辆进行冲洗清扫,保持场内外整洁,防止车辆运输污染道路。
运输车辆专人指挥,指定地点停放,做到不占用场外道路和场内主干道。
进出车辆禁鸣喇叭,减速慢行。
运输车辆应遵守河北省相关部门的规定,指定运行路线行驶。
2.1.1、施工现场应对施工区域实行封闭或隔离,封闭高度应高于施工作业面1.2米以上,同时采取有效防尘措施。
2.1.2、防止尘土飞扬,清扫场地必须采用湿法作业,适当洒水减少扬尘。
2.1.3、施工运输车辆、挖掘土方设备驶出工地前必须在出入口做除泥除尘处理,严禁将泥土、尘土带出工地。
2.1.4、运输土方的车辆,必须封闭,严禁撒漏。
除对车辆冲洗外,对场地应进行洒水降尘等措施,并设专人负责。
2.1.5、露天存放的土堆其上表面采取覆盖措施,防止刮风时粉尘弥漫,影响环境卫生。
2.1.6、严禁在施工现场焚烧废弃物,防止有毒烟尘和恶臭气体产生。
重点、难点、特殊部位施工技术保证措施工程施工过程中,存在着各种不同的技术问题和挑战。
有些部位在施工过程中可能会出现重点、难点和特殊的情况,需要采取相应的保证措施来保证施工工作的顺利进行。
本文将重点讨论关于重点、难点和特殊部位的施工技术保证措施。
1. 重点施工技术保证措施重点施工工作通常是指在整个工程中非常重要的任务或关键节点的施工工作。
对于重点施工工作,应该制定详细的施工方案,并明确施工过程中的关键工序和控制点。
以下是一些常见的重点施工工作及相应的技术保证措施:1.1 桩基施工桩基施工是土木工程中非常重要的一项工作,它的质量直接关系到整个工程的安全和稳定。
为保证桩基施工的质量,需要采取以下技术保证措施:•材料选用:选用符合设计要求的桩材料,并进行质量检验;•施工设备:选择适当的施工设备,并进行预验收;•施工方法:严格按照设计要求和施工规范进行施工,合理控制桩的垂直度和偏斜度;•质量控制:进行桩基质量的检测和验收,及时处理施工中出现的质量问题。
1.2 深基坑开挖深基坑开挖是建筑施工中常见的一项工作,需要采取一系列的技术保证措施来确保施工的安全和顺利进行:•土层分析:对深基坑开挖区域的土层进行分析,确定开挖的深度和方式;•支护结构设计:根据土层情况和基坑深度,设计适当的支护结构,保证开挖过程中土体的稳定;•监测系统:安装合适的监测系统,对基坑的变形和土体压力进行监测;•施工方法:采用合适的开挖方法和施工工艺,合理控制土体沉降和侧面变形。
2. 难点施工技术保证措施难点施工通常是指在施工过程中技术难度较高的工作,需要采取特殊的施工技术和措施来克服困难。
以下是一些常见的难点施工工作及相应的技术保证措施:2.1 高空作业高空作业是指施工过程中在较高的高度进行作业的工作,如高空钢结构安装、高空拆除等。
为保证高空作业的安全和质量,需要采取以下技术保证措施:•安全设施:设置合适的安全设施,如安全网、安全带等,严格执行安全操作规程;•人员培训:对参与高空作业的人员进行专门的培训,掌握安全作业技能;•施工计划:制定合理的施工计划,避免恶劣天气条件下进行高空作业;•监测控制:设置监测系统,对高空作业的变形、位移等进行实时监测。
装饰装修工程施工重点难点分析及解决措施针对本工程的施工特点,并结合我公司多年类似工程工程的施工经验,我公司从本工程地面铺石材作业、天棚吊顶工程、墙面干挂石材作业、立面细木制作、玻璃饰面、油漆工程、不锈钢金属作业等方面进行分析。
1、工程施工重点、难点分析1.1、地面铺石材作业实施重点、难点分析一、地面空鼓1、现象水磨石、大理石板块铺设粘结不牢,人走动时有空鼓声或板块松动,有的板块断裂。
2、原因分析(1)基层清理不干净或浇水湿润不够,水泥素浆结合层涂刷不均匀或涂刷时间过长,致使风干硬结,造成面层和垫层一起空鼓。
(2)垫层砂浆应为干硬性砂浆,如果加水较多或一次铺得太厚,砸不密实,容易造成面层空鼓。
(3)板块反面浮灰没有刷净和用水湿润,影响粘结效果,操作质量差,锤击不当。
(1)按吊顶设计标高,在房间四周的水平线位置十字中心线。
(2)严格按设计要求布置主龙骨和次龙骨。
(3)中间局部先铺整块罩面板,余量应平均分配在四周最外边一块,便于调整。
3、接缝明显(2)做好下料工作。
板条切割时,除了控制好切割的角度外,对切口部位再用锂刀将其修平,将毛边及不妥处修整好。
(3)用相同色彩的胶粘剂(可用硅胶)对接口部位进行修补。
用胶的目的,一者可使接缝密合,二者也可对切口白边进行遮掩。
4、吊顶与设备衔接不妥(1)如果孔洞较大,其孔洞位置应先由设备工种确定准确,吊顶在其部位断开。
也可先安装设备,然后再吊顶封口。
比方回风口等较大孔洞,一般均是先将回风篦子固定,这样做既保证位置准确,也易收口。
(2)对于小面积孔洞,易在顶部开洞,这样不仅使吊顶施工顺利,同时也能保证孔洞位置准确。
如吊顶的嵌入式灯口, 一般就采用此法。
开洞时先拉通长中心线,位置确定后,再用往复锯开洞。
(3)大开洞处的吊杆、龙骨应特殊处理,洞周围要加固。
2.3、墙面干挂石材作业实施重点、难点解决措施1、安装前应对基层作外形尺寸的复核,偏差较大的事先要剔凿或修补。
2、旋紧挂件要力度适合,注意防止角码与连结板在旋紧时产生滑动,或因旋紧力不够引起松动。
1.重点、难点的分析1.对本工程项目实施的重点、难点分析重点、难点一:本工程建设规模大,涉及专业多,确保工期目标的实现,是本工程的重点;重点、难点二:隐蔽工程和特殊部位的正确处理,确保工程质量和效果,是本工程的难点;重点、难点三:绿色环保材料的选用,以及材料的管理,是本工程的重点;重点、难点四:安全、文明、环保施工,降低噪音,是本工程的重点。
1.1针对本工程项目实施重点、难点的解决方案1.1.1人员保证措施1)项目部人员组成:因为考虑到本项目的质量要求、工期及总体工程量较大,公司特安排人员具有多项大型会场高档装饰工程的施工管理经验,以保证项目部整体管理力量。
2)项目经理及施工管理人员均常驻现场,每周不少于6天,每天不少于1小时,并接受业主及监理进行考勤,共同抓好安全文明施工,确保工程质量、材料即时到位,确保本工程按质按期完成施工任务。
3)为保证工期的按时完成,公司将组织精兵强将,迅速熟悉图纸,领会设计意图,即时进场开场施工工作,工期紧张时分二班,24小时施工,同时承诺重大节日,施工现场不间隙、不停工,充分利用时间,保证施工任务的完成。
4)劳动力的管理施工队伍组成及进场计划:本项目确保施工质量,后备约20~30人的队伍随时参与工程建设,确保工期。
充分挖掘劳动资源,合理安排和节约使用劳动力。
正确处理国家、集体和劳动者个人的利益关系,充分调动广大职工的积极性。
编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制订劳动力调配管理办法,挖掘劳动潜力。
建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。
合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。
编制劳动计划,确定计划期内劳动力的需要量,随着施工过程的进展合理调整劳动力,保证劳动力的协调和合理使用。
提高劳动生产率的措施开展科学研究,促进技术进步。
全面开展科学研究工作,促进建筑技术的进步。
提高管理水平,科学的组织生产。
装修工程的重点、难点、特殊部位的处理方法及措施10.1 本工程重点、难点、特殊部位分析1、重点:a、经综合分析本工程的重点,主要有:土建改造、矿棉板吊顶、门窗套工程;b、本工程中因实木门等用量较大因此采购时的把关。
c、对工程所用材料的防火措施,也是本工程的重点之一。
2、难点:4)本标段装饰工程施工期间将经历多雨季节和夏季高温气节,因此我公司一定做好多雨季节和夏季高温气节施工的防范措施,做好防暑降温工作,确保该标段装饰工程保质按量如期完成。
5)关于目前电力紧张的技术措施10.2 针对本工程的重点、难点、特殊部位的处理方法及措施1、针对本工程重点的处理方法及措施(1)针对工程特殊性的重点防火措施:现场制作的木结构均按设计要求刷防火漆三度,防火漆选用正规厂商生产的优等品;现场制作的钢结构按设计要求除镀锌材料外均刷理防锈漆或钢结构防火漆,严格按国家规范及标准施工。
(2)安全防火责任制严格遵照国家基本建设的有关方针、政策和“预防为主,防消结合”的消防工作方针。
安全防火责任制是企业中最基本的一项安全制度,是所有劳动保护规章制度的核心。
有了这项制度,才能把安全与生产,防火与生产有机地统一起来。
使安全、防火工作职责明确,有章可循,使各级领导、职能管理部门直至班组的广大施工人员,层层有责、人人有责,共同努力做好安防火工作,确保生产的正常进行。
因此,安全防火职责的深入贯彻,是全面加强企业管理的一个重要组成部分,也是每个公司成员义不容辞的责任,在生产过程中,自始至终落实好安全、防火职责,无疑对安全生产将起到积极的作用。
1)公司主管安全防火负责人职责①教育本公司职工遵守安全操作规程和各种安全施工制度,对危险的特殊的工种应安排熟练工和老师傅操作。
②对新的设备及新型的施工工具,应负责参加验收工作,如不符合安全要求,缺乏防护保险装置和没有安全操作方法说明的不能盲目投入使用。
③负责本公司严重事故隐患苗子分析,坚决杜绝类似事故的发生,凡属重大事故(人员伤亡、火警等)必须保持现场,上报上级有关部门进行现场察勘分析,对违反安全制度,不遵守安全操作规程造成重大事故者必须予以处分。
工程重点难点分析及对策1.1项目总用地面积小,场地狭窄,总平面组织难度大需对现场平面布置精心策划安排,施工总体组织部署,特别是施工临建设施布置及场内交通组织,给施工用地综合利用等规划组织提出严格的要求。
1。
2立体交叉多本工程涉及多工种作业,施工过程中立体交叉无可避免,施工过程协作配合难度很大。
施工中本工程主要承建单位必须编制切实可行的配合协调措施,才能使施工顺利进行。
1。
3施工管理协调难工程所涉及的专业队伍较多,交叉作业量大,工艺安装又是在土建之后,工艺安装方需进行有效的管理和协调,整体考虑,合理安排施工流程,对各专业的施工质量、安全、文明施工等各方面进行严格管理,确保整个工程施工的有序运转,因此工艺安装管理是保证本工程顺利施工建设的重点之一。
我们通过编制“工艺管理手册”,作为项目工艺安装工作的指导性文件.从整个工程施工的角度合理安排施工流程,及时提供后续工程的施工作业面,保证各专业正常的进行施工。
同时对各专业的施工质量、安全、文明施工等方面进行严格管理,确保整个工程正常的施工。
强化对深化设计审核和施工质量的控制,以满足设计功能需求。
对现场车辆通道进行统一管理,安排专业协调管理。
1.4安全文明施工难度大本工程施工复杂,安全、文明施工是工程的管理重点之一。
本工程涉及工序类别多、施工期间存在多级交叉,必须保证合理的有序的施工组织.大型设备多,用电设备多,高峰期用电量大,安全用电管理又是一重点。
本工程现场狭窄而结构工程量大,现场平面布置和交通动态规划是保证工程顺利实施和文明施工的重点.1.5施工技术类重点、难点分析及对策根据工程特点,我们认真分析了本工程施工中的重点、难点,并作为关键工序制定了相应的对策措施。
1。
5。
1本工程管道吊装安全是施工控制重点在确保工程工期和工程质量的前提下,安全文明同样不能忽视。
施工过程中,我司也将制定详细的管道吊装方案和安全和文明施工的保证体系,责任到人,确保安全文明施工满足招标文件要求.1。
最新工程施工中重点、难点、特殊部位的处理的方法及措施1.引言2.重点部位的处理方法3.难点部位的处理方法4.特殊部位的处理方法5.结论引言:在工程施工中,重点、难点、特殊部位的处理是非常重要的。
这些部位的施工质量直接影响整个工程的质量和进度。
因此,本文将重点介绍这些部位的处理方法及措施。
重点部位的处理方法:重点部位是指在施工中需要特别注意的部位,例如大型机械设备的安装、高层建筑的施工等。
对于这些部位,我们需要采取一些特殊的措施来确保施工质量。
例如,在大型机械设备的安装中,我们需要先进行设备的检查和调试,然后再进行安装。
在高层建筑的施工中,我们需要使用高强度的建筑材料,并且要注意施工过程中的安全问题。
难点部位的处理方法:难点部位是指在施工中比较困难的部位,例如地下管道的施工、高空作业等。
对于这些部位,我们需要采取一些特殊的措施来克服困难。
例如,在地下管道的施工中,我们需要进行详细的勘测和设计,并且要使用先进的施工技术和设备。
在高空作业中,我们需要使用安全保护设备,并且要进行详细的施工计划和安全措施。
特殊部位的处理方法:特殊部位是指在施工中比较特殊的部位,例如环境敏感区域、历史遗迹保护区域等。
对于这些部位,我们需要采取一些特殊的措施来保护环境和文化遗产。
例如,在环境敏感区域的施工中,我们需要使用环保材料,并且要进行详细的环境评估和监测。
在历史遗迹保护区域的施工中,我们需要进行详细的文物保护工作,并且要遵守相关法律法规。
结论:在工程施工中,重点、难点、特殊部位的处理是非常重要的。
只有采取特殊的措施和技术,才能保证施工质量和进度。
因此,我们需要在施工前进行充分的规划和准备工作,并且要随时关注施工过程中的问题,及时进行调整和改进。
在工程施工过程中,会遇到一些重点、难点和特殊部位的问题。
为了解决这些问题,需要制定相应的解决方案。
其中,重点问题可能涉及到施工进度、材料供应、人员安排等方面。
难点问题可能包括地形复杂、环境恶劣、技术要求高等方面。
第⼀章本⼯程的施⼯重点、难点、关键点及问题解决措施和合理化建议第⼀章本⼯程的施⼯重点、难点、关键点及问题解决措施和合理化建议第⼀节⼯程概况⼀、编制依据1、《中华⼈民共和国⽂物保护法》(2002 年 10 ⽉)2、《中华⼈民共和国⽂物保护法实施条例》(2003 年 7 ⽉)3、《⽂物保护⼯程管理办法》(⽂化部,2003 年)4、《中国⽂物古迹保护准则》(2005 年)5、《浙江省⽂物保护管理条例》(2006 年 1 ⽉)6、《关于进⼀步加强⽂化遗产保护的意见》(浙江省⼈民政府 2006 年 5 ⽉)7、《古建筑⽊结构维护与加固技术规范》(GB50165-92)8、《古建筑修建⼯程施⼯与质量验收规范》(JGJ159-2008)9、《危险房屋鉴定标准》(JGJ125-99)10、《民⽤建筑修缮⼯程查勘与设计规范》JGJ117-9811、其它现⾏相关设计规范、规程及相关法律、法规、规章12、《温州市永川轮船局旧址加固修缮⼯程》设计图纸13、《温州市永川轮船局旧址加固修缮⼯程》招标⽂件图纸⼆、⼯程概况永川轮船局办公楼旧址位于温州市⿅城区江滨街道⾏前社区永川路9号,地处温州旧城以东,这座由门廊、楼梯间、正楼、院墙围成的庭院式建筑,为解放前航运公司永川轮船局的办公场所。
因江滨路改造,对永川轮船局旧址进⾏临时性的抢修加固,本次加固⼯程性质为在临时性加固基础上进⾏的正式加固修缮,加固修缮的⽬的是为了更好的保护⽂物,并充分发掘⽂物的价值。
本项⽬位置项⽬外观永川轮船局旧址为⼆层砖⽊结构,建于民国年间,建筑物坐北朝南,占地⾯积约389.96平⽅⽶,建筑⾯积709平⽅⽶。
房屋分主楼和辅楼两部分,中间以⽊结构连廊相接。
正楼⾯阔四间⼆层,南北侧均设外廊,各间廊柱为⽅壁柱,柱间⽤连续券,由爱奥尼柱式承托,柱表⾯以⽯英砂浆抹⾯,券上均有券⼼饰。
腰檐及屋⾯檐⼝均有多层砖线脚,屋檐有齿状饰,屋⾯有⾼出檐⼝的⼥⼉墙,做漏空砖装饰。
⼆层廊外为宝瓶式栏杆。
关键施工技术、工艺、重点、难点分析和解决方案(一)、准备工作1、落实组织施工队伍1.1成立项目经理部。
生产指挥、技术指挥、后勤指挥及质量检验等,要分项负责,责任到人。
组织落实好施工队伍,突击种植时保证劳力充足。
1.2确定施工程序,并具体安排进度计划施工程序为:清理场地→定点放线→选苗、起苗、运输→苗木修剪→苗木种植→苗木浇水管护→。
施工过程中,有些工序可空插进行,如果三项可同时分别组织实施。
1.3安排劳动计划根据工程任务和劳动定额,做出劳动计划,组织好劳力来源和使用时间以及具体的劳动组织形式。
1.4安排好材料、工具、苗木等供应计划根据工程进度和苗木的生理特性,确定栽植的顺序和材料的供应及运输等工作的安排。
1.5制定工程技术措施和要求按照工程任务的具体要求,分项制定工程技术措施与要求,以及相应的安全要求等。
1.6技术培训开工前,应对全部参加施工的劳动人员进行分门别类的技术培训,学习操作规程和安全技术培训。
1.7施工现场准备现场建筑垃圾较多时,开工第一步首先要清除垃圾,并进行局部换土。
在挖坑种树和翻地播草后进行第二次清理垃圾。
使土地情况达到绿化美化标准要求,同时尽快实现绿化效果。
2、定点、放线2.1定点放线利用平板仪和网格法,根据图纸的比例要求,定出植物群落和单株种植的位置,利用标桩做出标记,写明树种及树坑规格,树群要用白灰撒出范围线,范围内钉上木桩,写明树种、数量、坑的规格,然后用目测的方法量出单株植点。
定点放线要注意以下几点:①树种、数量、位置要与设计图纸相符。
②树丛配置要自然,要按照树的组织配合原则定点,切忌呆板,避免成行排队或等距离栽。
2.2检查验收定点放线完成后,进行检查验收,要求做到准确无误。
3、挖坑挖坑的质量对植物以后的生长发育有很大的影响,应根据各种不同规格的苗木及土球的大小,土质情况来确定坑的大小,一般应比规定的根系及土球直径大的20-30公分,同时根据树种根系类别,确定坑的深浅,坑应成园筒型,以保证栽植时根系舒展,以利成活。

对本工程的重点难点分析及措施方案6.1 工程重点、难点分析及措施6.1.1 施工管理重点、难点分析及对策根据本工程的施工特点和我单位在类似项目的施工管理经验,认为该工程应重点抓好以下方面的施工管理工作。
表6.1.1 施工管理重点、难点分析及对策序号重点难点分析主要对策1 施工期间将经历节假日以及雾霾天气、高考、等特殊情况下政府要求的停工时间,还有施工时段受限制、交通运输的管制等因素,可能对施工工期产生极重要的影响。
我们将以所制定的进度计划的关键线路为主线,同时制定特殊情况下的应急预案,确保工程施工的连续性。
充分发挥我单位项目管理和资源整合的优势,制定工期奖罚管理办法,实施精细的工期目标管理,采用先进的施工技术,加大人力、材料及机械设备等生产要素的配置,实行动态管理,确保如期完工。
2 我单位将建立工程质量保证体系和“创优”工程质量管理目标,确保质量目标实现。
我们将建立领导小组,从现场质量控制、业影像资料管理进行详细策划,实行目标管理,按专业、按工种、按分项分解目标,实行岗前培训,搞好成品保护,实施精品管理,确保质量目标实现。
楼层设置样板区,为工程创优和样板引路创造条件。
提前策划样板施工,展示质量精品。
3 经过1个雨季、1个冬季,所以冬雨季施工成为保证工期及质量的重点。
在进入冬雨季施工前组织专人编制冬雨季施工方案。
进入冬雨季施工前,对管理人员,专门组织技术业务培训,研究本工作围的有关知识,明确职责。
与气象台站取得联系,及时接收天气预报,防止寒流突然袭击。
安排专人测量施工期间的室外气温、砂浆、砼等的温度并作好记录。
4 本工程投入施工人员多,多工种交叉作业,立体安全文明施工管理是现场施工与管理的重点。
我们将结合北京市“北京市安全文明绿色工地”的创建要求,确定高标准的安全文明施工管理目标。
在整个施工过程中,分阶段进行危险源辨识和风险评估,制定安全措施,加强现场管理,落实安全责任制和安全教育培训,确保施工安全。
建筑施工的重点、难点、特点及特殊部位的处理措施施工的重点、难点、特点及特殊部位的处理措施1轴线和标高控制为了保证建筑物的轴线平面位置和立面标高的精确性,必须对标高和轴线的实施严格控制。
必须根据设计资料和业主移交的有关控制点和定位轴线进行同精度复核。
发现问题及时会同各方处理。
必须确保土方施工期间的对土方的标高控制,项目部要派人负责跟踪和控制。
必须加强对定位点的保护,必要时以同精度另外测设新点,以做备用。
轴线定位放线:由于在施工基础时控制桩要被挖掉,因此在基坑外各轴线的延长线上设置施工控制桩,作为各阶段施工中确定各轴线位置的依据。
控制桩设在坑外3~5m处,不受施工干扰,便于引测和保存桩位。
基础施工完毕后,利用全站仪将轴线施放到基础表面上。
轴线定位竖向传递:当基础控制轴线完成后,在平面上设置外控点,采用经纬仪、钢卷尺确定其梁或构件的控制轴线。
仪器操作人员稳定,经过专业培训。
采用线锤吊线,线坠的几何形体要规正,重量要适当(1~3kg)。
吊线用尼龙线或没有扭曲的细钢丝。
悬吊时要上端固定牢固,线中间没有障碍,尤其是没有侧向抗力。
线下端(或线坠尖)的投测人,视线要垂直结构面,当线左、线右投测小于3~4mm时,取其平均位置,两次平均位置之差小于2~3mm时,再取平均位置,作为投测结果。
投测中要防风吹和震动,尤其是侧向风吹。
高程测量:在结构层内引测标高时,要使用水准仪往返测量与基准点校核,误差要控制在规范范围内,确保精度要求。
2楼层结构顶棚清水混凝土控制措施清水混凝土系一次成型,表面不再做任何外装饰,因此要求混凝土表面平整光滑,色泽均匀,无碰损和污染。
我公司从以往施工经验,建议本工程顶棚采用清水混凝土不粉刷直接批水泥腻子。
顶棚的清水混凝土仅限于表面平整、无碰损,保证日后可以不再对结构表面进行粉刷。
这样即节约了大量的材料,还加快了工期。
1.施工测量——轴线标高控制主要是轴线、标高的标识应精心测设,首先是在保证测设精度、控制方便的前提下,尽可能在隐蔽部位或在能被下道工序覆盖部位设置标识;其次,设置的标识不但要准确、牢固,而且要清洁,不污染其它部位。
土建关键施工技术、工艺、重点、难点分析和解决方案关键施工技术、工艺、重点、难点分析和解决方案一、施工测量在各层柱筋搭接完成后,需将水准点与建筑物相应标高结合引测到竖向钢筋上,并用红油漆标示。
然后按照施工图在柱筋上标出梁、板底及板面等标高标记。
在拆除模板时,需将水准点标高精确引测到柱,并在便于向上传递的位置做好标记,作为向上传递的控制点。
接着,根据施工图用钢尺量度传递到各层。
在测量中,需要注意各主控线和校核应闭合,或误差在允许范围内,否则应重新复核,查明原因。
所用经纬仪等仪器需定期检验校正,架设仪器时必须严格对中、水平。
二、钢筋工程进场的钢筋必须有出厂合格证,并已送检合格后方能使用。
在现场加工钢筋时,必须严格按照钢筋配料单给定的尺寸、数量、规格进行加工。
加工完成后,需用钢丝将同种钢筋绑扎成捆再进入现场,并按施工平面图中指定的位置堆放,避免引起混乱。
配筋人员及材料加工人员,应本着认真负责的精神,按图纸要求进行配制。
在许可情况下,可考虑加工及施工误差,将搭接及锚固长度放大20毫米。
在绑扎柱钢筋时,需先按箍筋分档线,按实际个数套好箍筋。
将柱箍绑到梁底部位后,加密区位暂时不绑。
穿梁铁,梁筋就位后再绑扎加密区箍筋。
板的负弯矩筋处绑扎时,需按1米间距设置马凳。
马凳长度为1米,两端为人字形支脚,禁止直接在钢筋上行走,并派专人负责检修。
在绑扎板钢筋时,需在模板上按间距弹线后再按线绑扎钢筋,调直。
绑扎板钢筋时,需注意弯钩朝向,下铁弯钩朝上,上铁钢筋钩朝下。
绑扎钢丝必须朝内。
进行钢筋机械操作人员必须经过培训,考试合格后,持证上岗,确保钢筋连接质量。
钢筋表面严禁有油污或老锈,油污必须清理干净。
缺扣、松扣的数量不得超过绑扣数量的10%,且不应集中。
配筋人员要认真研究规范,熟悉图纸,了解清楚锚固、绑扎、搭接长度,保护层的有关规定,配制时要画布筋配置示意图。
特殊部位必须铺钢筋放大样图。
将这些规范要求的应用控制在配筋人员的手中。
建筑工程关键部位及施工难点分析摘要随着经济和社会的快速发展,建筑行业也得到了极大的发展,建筑形式逐渐增多,建筑水平不断提高。
但是为了进一步满足社会经济发展对建筑行业提出的要求,建筑行业也不断提高建筑建设质量。
建筑工程关键部位和特殊部位的建设对建筑质量会产生巨大影响,所以在建设过程中必须要重视这部分的施工质量,要采取适当的施工技术,提高关键部位与特殊部位的施工质量。
关键字建筑;关键部位;难点引言建筑工程施工规模庞大,工序复杂,施工时通常选择将工程划分为多个子工程,分别对子工程进行施工,以完成整体项目的建设。
这样的施工方式虽然可行,却在一定程度上加大了工程施工质量的控制困难度,更容易引发施工质量问题。
因此建议在现代建筑施工中采用多角度分析法,制定一套系统、全面的建筑施工模式,确保多个子工程各自的施工质量,为建筑工程整体质量的提供保障。
1 工程概况施工区域临近主楼18层主体施工已完成,主楼东侧有7.5米双向地库汽车坡道出入口;由于前期施工场地相当狭窄,开挖对东侧高压电线钢塔安全影响未知且加固方案未定等问题的限制,该部分坡道以及部分地库长度32米未进行开挖;由于主楼开挖对该部分地质情况十分熟悉,从上到下依次,现场表层1.5-2.0米为垃圾回填土,1.5米厚粉土层,0.5米黏土层,以下为粉土层,在车库出入口东侧为高压入地电缆盘曲部分,电缆盘曲向西3.0米向东连接22米、25米2座高压钢塔;地库及坡道开挖深度在1-6米,钢塔处开挖深度4米左右;坡道底部为地库,该部分深度6米;在开挖4-6米范围东侧为已建成小区道路、地库出入口,该路面标高低于本工程开挖面1.2米,道路下走有电缆、排水管;且开挖面紧邻隔壁围墙,由于该部位特殊、地质且不均匀,土层有夹杂黏土层,遇水容易滑坡,为保证基坑安全以及隔壁围墙、道路安全,主楼开挖时在围墙内侧采用微型桩加钢筋网栓支护形式,但不理想,围墙局部出现较大裂缝,隔壁道路出现轻微变形[1]。
建筑施工的重点、难点、特点及特殊部位的处理措施施工的重点、难点、特点及特殊部位的处理措施1轴线和标高控制为了保证建筑物的轴线平面位置和立面标高的精确性,必须对标高和轴线的实施严格控制。
必须根据设计资料和业主移交的有关控制点和定位轴线进行同精度复核。
发现问题及时会同各方处理。
必须确保土方施工期间的对土方的标高控制,项目部要派人负责跟踪和控制。
必须加强对定位点的保护,必要时以同精度另外测设新点,以做备用。
轴线定位放线:由于在施工基础时控制桩要被挖掉,因此在基坑外各轴线的延长线上设置施工控制桩,作为各阶段施工中确定各轴线位置的依据。
控制桩设在坑外3~5m处,不受施工干扰,便于引测和保存桩位。
基础施工完毕后,利用全站仪将轴线施放到基础表面上。
轴线定位竖向传递:当基础控制轴线完成后,在平面上设置外控点,采用经纬仪、钢卷尺确定其梁或构件的控制轴线。
仪器操作人员稳定,经过专业培训。
采用线锤吊线,线坠的几何形体要规正,重量要适当(1~3kg)。
吊线用尼龙线或没有扭曲的细钢丝。
悬吊时要上端固定牢固,线中间没有障碍,尤其是没有侧向抗力。
线下端(或线坠尖)的投测人,视线要垂直结构面,当线左、线右投测小于3~4mm时,取其平均位置,两次平均位置之差小于2~3mm时,再取平均位置,作为投测结果。
投测中要防风吹和震动,尤其是侧向风吹。
高程测量:在结构层内引测标高时,要使用水准仪往返测量与基准点校核,误差要控制在规范范围内,确保精度要求。
2楼层结构顶棚清水混凝土控制措施清水混凝土系一次成型,表面不再做任何外装饰,因此要求混凝土表面平整光滑,色泽均匀,无碰损和污染。
我公司从以往施工经验,建议本工程顶棚采用清水混凝土不粉刷直接批水泥腻子。
顶棚的清水混凝土仅限于表面平整、无碰损,保证日后可以不再对结构表面进行粉刷。
这样即节约了大量的材料,还加快了工期。
1.施工测量——轴线标高控制主要是轴线、标高的标识应精心测设,首先是在保证测设精度、控制方便的前提下,尽可能在隐蔽部位或在能被下道工序覆盖部位设置标识;其次,设置的标识不但要准确、牢固,而且要清洁,不污染其它部位。
将平面轴线控制点投测到各层,建立各层各施工段的控制网;确定平面上各构件轴线,并测设出竖向结构的轮廓线。
清水混凝土绝不允许出现露筋情况,因此楼面或基础上外露的竖向结构的插筋基本代表该结构的轴线,在浇筑楼层(或基础)混凝土前后都必须加以校正。
按照常规操作布置,但必须注意的是要求精心操作。
对于预埋预留的控制,采用在钢筋上设卡子,或缠有色胶带作控制点(在预埋、预留件固定、验收后拆除)。
2.模板体系及模板材料选用采用普通脚手架作为模板支撑体系,上设可调顶托,顶托上搁置50×100木方,面层采用涂塑九夹板。
3.模板的安装、拆除平台模板体系基本上属于常规,施工中应特别注意的事项如下:在安装平台模板前,需检查剪力墙或柱模板定部的标高是否正确,保证标高误差不大于5mm。
模板拼装时应保证严丝和缝,全部采用胶带贴住缝隙。
板与板之间接缝平整。
在支设梁模板时,梁高大于400的所有梁侧模采用专用梁夹,确保梁阴阳角顺直、不跑浆。
梁柱接头处模板应作为重点对待,确保梁柱接头模板牢固、方正、不漏浆。
4.模板保养必须加强模板的保护意识,拆模时小心轻放。
现场需要有用于模板存放的钢管架,模板拆模后及时清灰,刷脱模剂,检查面板的几何尺寸,模板边角是否损坏。
5.模板体系控制措施模板设计要充分考虑在拼装和拆除方面的方便性,支撑的牢固性和简便性,并保持较好的强度、刚度、稳定性及整体拼装后的平整度。
根据构件的规格和形状,合理选用不同的模板材料,配制若干定型模板,以便周转施工所需。
模板制作时应保证几何尺寸精确,拼缝严密,材质一致,模板面板拼缝高差、宽度应≤1mm,模板间接缝高差、宽度≤2mm。
模板接缝处理要严密。
模板内板缝用油膏批嵌或贴胶带(缝大),以防漏浆。
模板脱模剂应采用吸水率适中的无色的轻机油。
模板周转次数应严格控制,每次周转后应进行全面检修并进行适度的更换。
6.混凝土的浇筑浇筑混凝土的过程中有专人对钢筋、模板、支撑系统进行检查,一旦移位,变形或者松动要马上修复。
重要节点应采取加固措施。
为保证顶棚清水混凝土的施工质量,必须从模板体系的选材、加工、制作与安装、钢筋绑扎、混凝土浇筑等全过程采取有效措施加以控制,以保证清水混凝土的成品质量,并做到对整个施工过程踏步式、跟踪式监理,抓全过程各个工序的预控。
测量人员提前进入现场,熟悉图纸和场地,办理好控制点移交手续,根据要求将控制点引测到安全通视的地方,作为工程控制的校核依据,建立本工程的轴线控制网。
3屋面工程及卫生间的地面防水措施屋面工程及卫生间的地面防水工程,必须由防水专业队伍施工。
要严格按设计图和施工工艺操作进行,对所采用的防水材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。
材料进场后,施工单位应按规定取样复试,提出试验报告,严禁在工程中使用不合格的材料。
4钢筋、砼、砌体等控制质量要点和措施4.1模板工程控制质量要点和措施(1)模板应拼装平整,符合质量检验评定标准。
(2)为避免砼面粉刷困难,模板面应涂刷乳化皂类隔离剂。
(3)预留门口的模板,应定位准确牢固,保证不因砼的浇捣而移位。
4.2钢筋工程控制质量要点和措施(1)钢筋材质符合要求,表面清洁。
钢筋加工下料准确,制作正确。
(2)钢筋焊接必须具有焊接考试合格证的人员进行,并按规定抽样进行试验。
(3)防止钢筋整体斜扭,增加绑扣并防止向一个方向绑扣,避免钢筋弯曲。
(4)防止露筋,应根据墙的厚度用钢管撑头,保护模板与钢筋有一定的保护层厚度。
4.3砼工程控制质量要点和措施(1)模板表面必须清理干净,满刷砼脱模剂,防止模板表面粗糙不干净造成砼麻面。
(2)砼的振捣应分层进行,并掌握每点的振捣时间,防止漏振。
(3)严格控制施工荷载,防止由于施工荷载过于集中,造成钢筋砼结构开裂。
(4)严格按规范规定控制拆模时间。
(5)加强预留洞口的砼振捣,对较大预留孔要采取技术措施,保证预留洞口下砼的密实。
4.4外墙防渗漏控制质量要点和措施(1)括糙前的准备工作及有关操作要求A、外墙洞眼及砼梁与砖墙交接处,应派专人浇水湿润后用砖和水泥砂浆或水泥防水砂浆嵌密实,否则将留下墙面渗水的后患。
B、外墙大角及凸出凹进部位的阴阳角,上下拉好垂直线进行校正无误,然后根据大角线拉好顶部和±0.OOm处平直线,同时摸清整个墙面及砼凹凸情况,选择最佳塌饼厚度,做好大角顶部、底部灰饼,凡有门窗洞口的部位,在洞口角墙上下两边必须做灰饼便于安装门窗,控制好洞口尺寸,其余的墙面灰饼间距约1.2-1.5m左右为宜,灰饼面积越小越好。
(2)括糙操作顺序及注意事项A、括糙前一天,必须派专人对墙面浇水湿润,清理污垢,不得留有空白。
B、动手粉刷前应先检查灰饼上下是否垂直平整,如有出入要进行调整。
C、检查梁柱面甩浆的效果是否牢固,如达不到要求,要进行凿毛处理,以防空鼓。
D、对每层填充的下口和墙洞应先选用1:2.5水泥砂浆嵌塞密实,严禁同大面积括糙层一同进行。
E、在完成了以上四条工作后,才可进行大面积括糙,每遍括糙砂浆接头必须由上而下错开,不得在同一水面上,括糙时第一遍砂浆厚度不宜超过7mm,第二遍要抹实,二-三遍到位。
严禁连二遍,而且每一层括糙时间间隔12小时以上,才可进行下一遍。
F、在以上的基础上面再完成最后一遍糙面,但必须用括尺括平打木盒,灰饼的马赛克必须外露,以便验证是否按塌饼控制平整度、垂直度(注:外墙面的打底砂浆需加5%防水浆,以起到防渗水作用)。
G、窗侧面及上下侧面及大面积括糙不同时进行,待分格弹线后再处理,但在括大面积糙时,窗侧面要用刀口条,窗天盘、窗台、窗套、雨蓬等处,必须粉好滴水槽和明显的滴水线,按规定要求,做到垂直一致、里外一致、坡向一致、厚度一致,窗盘与窗框圆槽,粉凸肩。
4.5屋面防渗漏控制质量要点和措施(1)屋面砼浇筑时,上表坡度尽量利用结构找坡,并严格做到随打随光;(2)出屋面的洞口、管道采取预埋、预留,严禁事后剔凿;(3)严格设置透气孔,确保水汽蒸发;(4)屋面面层施工前,必须先处理洞口,然后再大面积铺开;(5)屋面防水施工前,先由专业施工队伍进行,所有材料均必须有复试报告,合格后方可使用;4.6钢筋保护层的控制方法钢筋保护层的控制,采用1:2水泥砂浆制作成小方块,其厚度分别为15、25、35mm,用于构件侧面的带有铁丝,以便扎在钢筋外侧,对双层钢筋网用钢筋撑脚(板),钢筋拉钩及点焊(墙),以确保钢筋不变形和在构件中位置准确。
4.7砌体工程控制质量要点和措施(1)操作要点A.砌筑前做好砖的清污工作,并提前浇水湿润。
B.竖好皮数杆带线砌筑,确保墙体的平整度、垂直度及灰缝平直度达到规范规定的要求。
C.管道及预埋件要求与墙同步施工,确保各种管道预埋在粉刷施工前全部结束,严禁事后在墙上凿洞开槽。
D.沿高度每500mm配置2Φ6拉结筋(长度1000mm),以提高墙体的整体刚度和稳定性。
E.对墙面缺损部位需及时进行补嵌密实。
(2)砌筑砂浆A.严格控制砂浆的配比,确保强度达到设计要求。
B.铺灰要求平坦均匀,一次铺灰长度为两块砖长左右,竖缝砂浆必须插捣密实,确保砂浆的饱满度。
4.8室内标高和几何尺寸控制措施由专人进行测量,各种测量仪器定期校验。
主体施工阶段及时弹出标高和轴线的控制线,准确测量,认真记录,并确保各控制线标识清楚。
严格控制现浇板厚度,在混凝土浇筑前做好现浇板板厚的控制标识,每1.5~2.0m2范围内设置一处。
装饰阶段严格按所弹出的控制线施工,发现超标及时处理。
室内标高、轴线、板厚的检测数量,每检验批按10%的房间数且不少于5间进行抽查。
4.9管道试压过程质量控制措施为了保证试压效果,使试验压力指示准确度偏差减少到最小,首先要将待试系统完全隔断,如利用系统阀门隔断,还要在阀门后加插盲板,以避免试验因阀门渗漏而出现偏差。
其次,对水压试验的管道系统,选择合适的高点和低点,设置高点放空和低点排凝,优先利用已有的高点放空和低点排凝,必要时,经设计同意可在系统中增加临时放空和排凝点。
试压、吹扫合格后,将这些临时点焊死,封闭。
第三,利用系统设计压力表接管,选择合适位置设置压力表,并将不用的接点临时封堵。
试验用压力表必须经校验合格。
另外,系统中的安全阀、调节阀等不能随系统一同试压的阀门及部件要拆除,用临时法兰短管替代,并将法兰连接处紧固严密;不允许拆除的设备、仪表、安全阀等,要加置盲板隔离,并有明显标志。
水压试验灌水时,排空点开始冒水后,要等待一会儿,确认系统内空气排尽后再关闭放空阀。
升压要分级缓慢,每0.2-0.3MPa为一升压等级,当系统达到每一压力等级后停压、检查,逐级升压,形成升压阶梯。
