钢筋混凝土剪力墙结构施工质量控制措施
- 格式:doc
- 大小:34.00 KB
- 文档页数:9
混凝土工程钢筋的施工质量控制钢筋工程的施工是建筑物主体结构施工过程中最重要、最关键的技术保证措施之一,严格控制好钢筋工程施工的每一道工序质量,是确保整个建筑工程施工质量的关键环节。
因此,在钢筋工程施工过程中,必须从每一道工序人手,层层把关,严格遵守上一道工序,在三检制及监理检查合格后,方能进入下一道工序的施工原则。
1. 施工前的准备1.1 技术准备:(1)组织技术人员及工长、班组长熟悉图纸,了解结构特点,考虑钢筋穿插就位顺序,做好内业翻样工作。
(2)提前提供各部门的材料计划,进场钢筋分类、分规格堆放整齐,并且做好各种规格的材料外观检查和力学性能试验,试验合格后方可使用。
(3)组织人员培训,学习规范和操作规程,熟悉图纸和料表。
特殊工种人员必须经考核合格后方可持证上岗。
1.2 现场准备及材料准备:(1)施工现场清理干净,搭设钢筋加工间及操作平台,安装机电设备(如卷扬机、弯曲机、切断机、电焊机、切割机)并进行维修、保养、就位、调试,搭设好钢筋操作平台和机械防护雨棚,确保正常工作。
(2)准备好足够的钢筋原料,钢筋的材质要求符合要求,另外准备好绑扎用的火烧丝等。
(3)机械连接所需的各种辅助材料,且必须具有出厂合格证。
(4)搭设好机械操作和操作问防护雨篷。
1.3 机械设备的准备:根据钢筋加工及连接要求,准备好钢筋切断机、钢筋弯曲机、卷扬机、电焊机、砂轮机、剥肋滚轧直纹套丝机、冷挤压机械、闪光对焊机等。
2. 钢筋质量及基本构造要求2.1 钢筋材质要求:(1)钢筋进场必须要有出厂合格证明及试验检测报告,钢筋表面及每捆钢筋均应有标识,外观检查合格,现场抽样进行力学试验必须合格。
(2)钢筋抗拉强度实测值与屈服强度实测值不应小于1.25,钢筋屈服强度实测值与钢筋强度标准值不应大于 1.3。
如有一项试验结果不符合要求,则从同一批中另取双倍数量的试样重作各项试验,如仍有一个试样不合格,则该批钢筋为不合格品,进行退场处理。

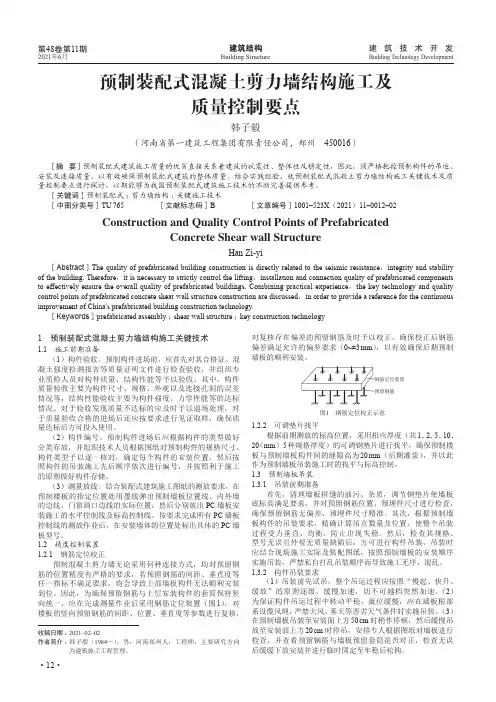

预制装配式混凝土剪力墙结构施工及质量控制要点摘要:科技在迅猛发展,社会在不断进步,预制装配式建筑施工得到了广泛的应用,其质量的优劣直接关系着建筑的抗震性、整体性及稳定性,因此,须严格把控预制构件的吊运、安装、连接以及浇筑质量,以有效确保预制装配式建筑的整体质量。
结合实践经验,就预制装配式混凝土剪力墙结构施工关键技术及质量控制要点进行探讨,以期能够为我国预制装配式建筑施工技术的不断完善提供参考。
关键词:预制装配式;剪力墙结构;关键施工技术引言为响应节能减排、绿色施工,推进建筑工业化的国策,发展预制装配式建筑是建筑行业的必然趋势。
国内外专家和学者对装配式结构连接方式进行了一系列研究,主流的连接方式主要有浆锚连接和套筒灌浆连接等。
因其对施工精度要求较高,而国内工人素质往往达不到要求,导致钢筋对接困难,且灌浆密实性不能保证。
从结构施工来说,EVE结构体系是一种采用预制空心板构件、现场组装连接成整体的装配式结构技术。
通过在EVE空心墙板竖向通孔和水平侧孔内后插钢筋并灌注混凝土,现场装配施工,最终构成装配整体式混凝土剪力墙结构。
1国内装配式建筑现状随着我国建筑行业的快速发展,在很大程度上也推动了装配式建筑的迅速发展,随着该施工技术被广泛应用到各行各业中,装配式建筑也逐渐取得了巨大的成果。
相关学者对预制装配式施工技术进行了深入的研究,对预制板设计、加工、堆放及运输、安装整个过程所涉及的相关技术进行全面的分析及创新,并结合实际状况,对相关质量验收的实际标准及控制采取合理化措施,当前预制装配式施工过程中存在的技术问题及不足得到了有效解决。
此外,许多技术标准文件也极大推动了装配式结构的快速发展,文件明确指出要加快预制装配式技术的快速发展,促进我国建筑现代化发展。
2预制装配式混凝土剪力墙结构施工及质量控制要点2.1转换层钢筋对于高层装配整体式混凝土剪力墙结构工程来说,剪力墙底部加强部位竖向钢筋与装配层预制混凝土剪力墙竖向钢筋不同。

钢筋工程实体质量控制措施1. 确定细部做法并在技术交底中明确(1)梁柱节点、转换层、剪力墙的门窗洞口、局部加强部位等。
(2)悬挑构件的绑扎、钢筋接头的控制等。
(3)抗震结构的要求如加强区、箍筋加密区、边跨柱头等。
(4)框架柱、剪力墙墙身、边缘构件变截面、变直径等。
2. 清除钢筋上的污染物和施工缝处的浮浆(1)钢筋加工前应对钢筋表面的裂纹、油污、颗粒状或片状老锈进行清理。
(2)浇筑混凝土前应对外露的钢筋进行保护或者待混凝土浇筑后对外露的钢筋采用钢丝刷对钢筋上的浮浆等污染物进行清理。
(3)施工缝处的水泥浮浆、松动石子、积水及杂物应清理干净,施工缝表面应进行凿毛,充分湿润后浇一层与混凝土内成分相同的水泥砂浆,然后再浇筑混凝土。
3. 对预留钢筋进行纠偏纠偏可采取下列方式:(1)侧边焊接法:侧边焊接法适用于墙体、柱内偏移较小的情况。
偏位筋要逐渐向上层墙、柱角筋过渡,进行两筋的焊接。
(2)植筋补强法:适用于向墙体、柱内偏移较大的情况。
植筋时为保证植入钢筋的锚固长度和稳固性,植筋孔灌浆要饱满并符合强度要求。
(3)截筋和植筋补强联合作用法:截筋和植筋补强联合作用适用于向墙体、柱外偏移较大的情况。
把偏位较大的角筋截断,在钢筋的正确位置上进行植筋,新植的钢筋作为墙、柱的竖向主筋。
4. 钢筋加工符合设计和规范要求(1)钢筋采用机械设备调直时,调直设备不应具有延伸功能。
光圆钢筋调直后的断后伸长率应≥21% ,6mm-12mm 重量偏差应≥-10%;HRB400 钢筋调直后的断后伸长率应≥16% ,6mm-12mm 重量偏差范围为±6%;调直钢筋重量偏差不合格不能复检。
钢筋调直过程中不应损伤带肋钢筋的横肋。
调直后的钢筋应平直,不应有局部弯折。
(2)钢筋弯折的弯弧内直径应符合下列规定:①光圆钢筋,不应小于钢筋直径的2.5 倍;②400MPa 级带肋钢筋,不应小于钢筋直径的4 倍;③500MPa 级带肋钢筋,当直径为28mm 以下时不应小于钢筋直径的6 倍,当直径为28mm 及以上时不应小于钢筋直径的7 倍;④位于框架结构顶层端节点处的梁上部纵向钢筋和柱外侧纵向钢筋,在节点角部弯折处,当钢筋直径为28mm 以下时不宜小于钢筋直径的12 倍,当钢筋直径为28mm 及以上时不宜小于钢筋直径的16 倍;⑤箍筋弯折处尚不应小于纵向受力钢筋直径。
砼常见通病预防措施及处理方法编制:审核:单位:日期:目录一、质量通病防法安排 (3)二、主要通病预防及法理 (3)1、墙、柱烂根 (3)2、夹渣 (5)3、裂纹 (5)4、门窗口移位 (6)5、蜂窝 (6)6、麻面 (7)7、气泡 (7)8、后期强度增长较慢 (8)9、孔洞 (8)10、露筋 (9)11、缺棱掉角 (10)12、表面不平整 (11)混凝土常见质量通病的产生原因及预防一、质量通病防治安排本工程为钢筋混凝土框、剪结构,其中一层地下室外墙及地上等全部为现浇钢筋混凝土剪力墙结构(3#楼为框架结构),本工程不但混凝土量大,流水段多,而且施工周期较长。
在混凝土施工时稍不注意,或受其他客观因素影响,不在事前采取预防措施,极容易出现所谓的混凝土质量通病,结构的质量也会因质量通病的存在而受到极大的危害。
因此,对质量通病的预防、整治是一项不可忽视的工作。
常见的混凝土质量通病有:墙、柱烂根现象、混凝土夹渣现象、局部尤其是混凝土楼板裂纹现象、墙板面气泡现象、还有门窗洞口移位现象,个别部位甚至有蜂窝、麻面、狗洞等漏振现象。
为防止混凝土浇筑过程中出现质量通病,必须了解混凝土质量通病产生的原因以及如何预防和整治,施工负责人员要认真对待混凝土的质量问题,混凝土施工时要安排专人全权负责混凝土浇筑的全过程施工,采取过程控制。
虽然造成混凝土的质量通病有多种原因,但主要还是持棒人员因操作不当引起的质量通病因素多一些,应负的责任大一些.因此;必须对持棒操作人员进行振捣方面的技术交底等事前预控工作.二、主要通病预防及治理针对容易发生的质量通病(缺陷)和需要整改、修补的部分项目,本文计划从造成和产生其质量通病(缺陷)的原因、预防措施及治理方法三个方面分别阐述。
目的在于使施工人员包括施工管理人员;尤其是持棒的操作人员明白,需要整治的质量缺陷是什么原因造成的,又需要采取什么样的措施进行预防。
以便在今后的施工中杜绝,至少避免同类缺陷再次发生。

钢筋工程质量控制点及预防措施钢筋工程质量控制点及预防措施钢筋加工与安装质量控制点1、原材料材质:表面锈蚀、混料、原料曲折、成型后弯曲处裂缝、钢筋纵向裂缝、试件强度不足或伸长率低2、纲筋加工:钢丝表面损伤、钢筋剪断尺寸不准、成型尺寸不准3、钢筋安装:骨架外形尺寸不准、绑扎网片斜扭、平板中钢筋的混凝土保护层不准、骨架吊装变形、柱子外伸钢筋错位、框架梁插筋错位、同一连接区段内接头过多、露筋、箍筋间距不一致、绑扎搭接接头松脱、柱箍筋接头位置同向、梁箍筋弯钩与纵筋相碰、梁箍筋被压弯、双层网片移位、钢筋遗漏、绑扎接点松扣、柱钢筋弯钩方向不对、薄板露钩、基础钢筋倒钩、骨架歪斜、四肢箍筋宽度不准一、原材料材质:表面锈蚀:a、钢筋原材料应存放在仓库或料棚内,保持地面干燥;钢筋不得堆放在地面上,必须用混凝土墩、砖或垫木垫起,使离地面200㎜以上;库存期限不得过长,原则上先进库的先使用。
工地临时保管钢筋原料时,应选择地势较高、地面干燥的露天场地;根据天气情况,必要时加盖苫布;场地四周要有排水措施;堆放期尽量缩短。
混料:a、仓库应设专人验收入库钢筋;库内划分不同钢筋堆放区域,每堆钢筋应立标签或挂牌,表面其品种、强度等级、直径、合格证件编号及整批数量等;验收时要核对钢筋肋形,并根据钢筋外表的厂家标记(一般都应有厂名、钢筋品种和直径)与合格证件对照,确认无讹;钢筋直径不宜分清的,要用卡尺测量检查。
原料曲折:a、采用车架较长的运输车或用挂车接长运料;对于较长的钢筋,尽可能采用吊架装卸车,避免用钢丝绳捆绑;装卸车时轻吊轻放。
成型后弯曲处裂缝:a、每批钢筋送仓库时,都要认真核对合格证件,应特别注意冷弯栏所写弯曲角度和弯心直径是不是符合钢筋技术标准的规定;寒冷地区成型场所应采取保温或取暖措施,维持环境温度达到0℃以上。
钢筋纵向裂缝:a、剪取实物送钢筋生产厂,提请今后生产是注意加强检查,不合格的不得出厂;每批入库钢筋都要由专人观察抽查,发现有纵向裂缝现象,联系供料单位处置或退货,避免有这种缺陷得钢筋入库。

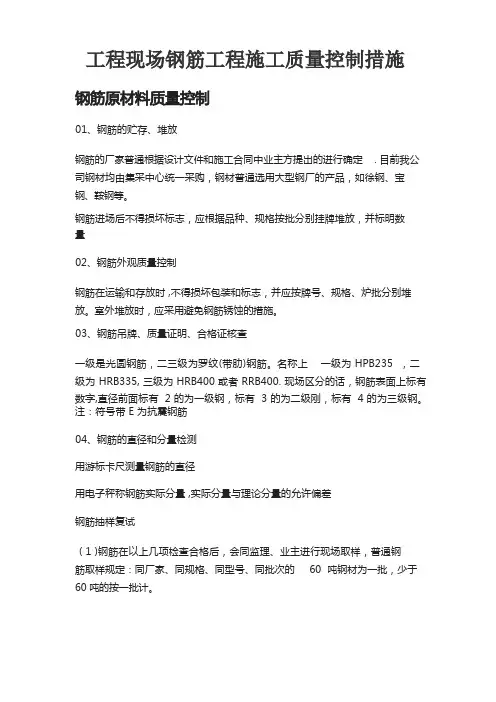

01、钢筋的贮存、堆放钢筋的厂家普通根据设计文件和施工合同中业主方提出的进行确定 . 目前我公司钢材均由集采中心统一采购,钢材普通选用大型钢厂的产品,如徐钢、宝钢、鞍钢等。
钢筋进场后不得损坏标志,应根据品种、规格按批分别挂牌堆放,并标明数量02、钢筋外观质量控制钢筋在运输和存放时 ,不得损坏包装和标志,并应按牌号、规格、炉批分别堆放。
室外堆放时,应采用避免钢筋锈蚀的措施。
03、钢筋吊牌、质量证明、合格证核查一级是光圆钢筋,二三级为罗纹(带肋)钢筋。
名称上一级为 HPB235 ,二级为 HRB335, 三级为 HRB400 或者 RRB400. 现场区分的话,钢筋表面上标有数字,直径前面标有 2 的为一级钢,标有 3 的为二级刚,标有 4 的为三级钢。
注:符号带 E 为抗震钢筋04、钢筋的直径和分量检测用游标卡尺测量钢筋的直径用电子秤称钢筋实际分量 ,实际分量与理论分量的允许偏差钢筋抽样复试( 1 )钢筋在以上几项检查合格后,会同监理、业主进行现场取样,普通钢筋取样规定:同厂家、同规格、同型号、同批次的 60 吨钢材为一批,少于60 吨的按一批计。
( 2)热轧钢筋制成的成型钢筋同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过 30t 为一批,每批中每种钢筋牌号、规格均应至少抽取 1 个钢筋试件,总数不应少于 3 个。
钢筋、成型钢筋进场检验,当满足下列条件之一时,其检验批容量可扩大一倍:1 获得认证的钢筋、成型钢筋;2 同一厂家、同一牌号、同一规格的钢筋,连续三批均一次检验合格;3 同一厂家、同一类型、同一钢筋来源的成型钢筋,连续三批均一次检验合格。
1、当需要进行钢筋代换时,应办理设计变更文件 ;2、钢筋加工宜在常温状态下进行,加工过程中不应对钢筋进行加热。
钢筋应一次弯折到位;3、钢筋调直 ,可用机械或者人工调直。
经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小 5%;4、钢筋切断应根据钢筋号、直径、长度和数量 ,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材 ;5、钢筋弯钩或者弯曲( 1 )光圆钢筋的弯弧内直径不应小于钢筋直径的 2。
钢筋砼框架-剪力墙结构施工方案关键信息项:1、工程概述工程名称:____________________工程地点:____________________结构类型:钢筋砼框架剪力墙结构建筑面积:____________________建筑高度:____________________2、施工准备技术准备:____________________材料准备:____________________机械设备准备:____________________劳动力准备:____________________现场准备:____________________3、钢筋工程钢筋原材料质量要求:____________________钢筋加工:____________________钢筋连接:____________________钢筋安装:____________________4、模板工程模板选型:____________________模板安装:____________________模板拆除:____________________5、混凝土工程混凝土原材料质量要求:____________________混凝土配合比设计:____________________混凝土搅拌:____________________混凝土运输:____________________混凝土浇筑:____________________混凝土振捣:____________________混凝土养护:____________________6、剪力墙施工剪力墙钢筋施工:____________________剪力墙模板施工:____________________剪力墙混凝土施工:____________________ 7、框架施工框架柱钢筋施工:____________________框架柱模板施工:____________________框架柱混凝土施工:____________________框架梁钢筋施工:____________________框架梁模板施工:____________________框架梁混凝土施工:____________________ 8、质量保证措施质量管理体系:____________________质量控制要点:____________________质量检验标准:____________________质量通病防治措施:____________________ 9、安全保证措施安全管理体系:____________________安全教育培训:____________________安全技术措施:____________________安全检查与整改:____________________10、文明施工措施文明施工管理体系:____________________现场文明施工要求:____________________11 工程概述111 本工程为钢筋砼框架剪力墙结构,具有较高的抗震性能和稳定性。
质量通病酿成原因与预控手段-----钢筋混凝土结构工程一、钢筋的质量不符合要求酿成原因:1、机械性能检验不合格。
2、外观质量不符合要求。
3、对钢筋品种、类别不清楚,或质量有疑问的钢筋随便使用。
预控手段:1、对进场的钢筋必须认真检验,钢筋不得有裂纹、结疤、折叠,以及局部缩径和机械损伤等缺陷。
2、对进场的钢筋除随批量检验出厂合格证明文件外,还必须从每批不大于60t、冷拉钢筋及预应力用各种钢丝为不大于20t的钢筋中任选两根钢筋,每根取两各试件分别进行力学性能的抽样检验和冷弯试验,当符合以下技术标准规定时方可使用:(1)、钢筋混凝土用热轧带肋钢筋(GB1499—98)(2)、冷拉钢筋及冷拔低碳钢丝(GB50204—92)中第三章第二节的规定(补充技术标准)。
(3)、普通低碳钢丝热轧圆盘条(GB701—91)(4)、冷轧带肋钢筋(GB13788—91)(5)、钢筋混凝土用热轧光圆钢筋(GB13013—91)(6)、钢筋混凝土用余热处理钢筋(GB13014—91)如不符合上述技术标准质量要求时,应从同一批中另取双倍数量的试件重作各项试验,当仍有一个试件不合格,则该批钢筋为不合格品,不得使用到工程上。
二、钢筋制作或接头处理不当1、产生部位(1)、轴心受拉和偏心受拉构件中的钢筋接头。
(2)、有抗震要求的受力钢筋的接头。
酿成原因:轴心受拉和偏心受拉杆件,以及对抗震设防要求的受力钢筋接头,不采用焊接而采用绑扎,则受力后将会导致接头处拉开,使杆件产生裂缝,严重的会使结构失稳。
预控手段:1、钢筋接头形式必须严格遵照《混凝土结构工程施工质量验收规范》(GB50204—2002)中的有关规定执行。
2、轴心受拉和偏心受拉杆件中的钢筋接头均应焊接。
3、普通混凝土中直径大于22mm的钢筋、轻骨料混凝土中直径大于20mm的Ⅰ级钢筋,以及直径大于25mm的Ⅱ、Ⅲ级钢筋的接头,均应采用焊接。
对轴心受压和偏心受压柱中的受压钢筋的接头,当直径大于32mm时,应采用焊接。
序号项目控制要点1除锈钢筋在使用之前必须保证其表面的洁净,清除钢筋表面油溃、漆污、铁锈等,以便保证钢筋与混凝土之间的握裹力。
钢筋的除锈一般可通过以下两种主要途径:(1)在钢筋调直过程中除锈,对大量钢筋除锈时较为经济省力;(2)采用电动除锈机等机械进行除锈,该方法对处理钢筋局部除锈较为方便。
此外还可采用手工除锈(钢丝刷、砂盘、打磨纸)、喷砂、酸洗锈等方法进行。
对于在除锈过程中发现的钢筋表面的氧化铁皮鳞现象严重并且已经损伤到钢筋的截面,或是在除锈后发现钢筋仍有严重的麻坑、斑点、伤蚀截面时,该级别钢筋应剔除不用。
2调直调直后的钢筋应保证平直,无局部曲折,,抗拉强度不得低于设计要求。
值得注意的是冷拔低碳钢丝经调直机调直后,其抗拉强度一般要降低10% - 15%。
使用前应加强检验,按照调直后的抗拉强度使用,当时如果抗拉强度降低过大,则可适当降低调直筒的转速和调直块的压紧程度。
3切断在进行钢筋切断时要长短搭配,统筹排料;一般按照先断长料,后断短料的原则,以减少损耗,节约钢筋。
在巡视过程中,如发现钢筋有辟裂、偏头或严重弯头现象,必须切除。
如发现钢筋的硬度与该类型有很大出入,应查明原委后再作处理。
钢筋切断后要对钢筋的断口进行检查,其断口不得有马蹄形或起弯等现象,对于钢筋的长度必须严格控制其允许偏差控制在±lO mm。
4钢筋弯曲成型钢筋弯曲的质量要求:1.钢筋弯曲要保证形状准确,平面上没有翘曲不平现象;2.钢筋末端的净空直径不小于钢筋直径的2.5倍;3.钢筋弯曲点处不得有裂缝,对于HRB335、HRB400级钢筋不得弯过大再弯回来;4.钢筋成形后允许偏差为:全长±10mm,弯起钢筋起弯点±20mm,弯起钢筋的弯起高度±5mm,箍筋边长±5mm.5钢筋绑扎插筋与主筋连接的接头,其绑扣应朝里; a b箍筋接头的两端应向柱内弯曲;箍筋接头应设在柱角竖钢筋的交叉点上。
不允许把接头绑在同一根竖筋上;箍筋的绑扣相互间应成八字形;下层柱的钢筋露出楼面部分,宜用工具式柱箍将其收进一个柱筋直径,以便上、下层钢筋的连接。
1 主要土建和钢结构分部分项工程质量控制标准及控制措施1.1基础质量保证措施1.1.1工程测量的质量保证①工程测量是做好施工技术准备,确保工程质量的主要环节。
项目部由持证上岗的专业人员负责测量工作。
测量人员必须执行测量规范及工作程序。
②施工前认真熟悉图纸,根据移交的测量资料做好复测工作,施工中认真控制测量精度,做好记录。
完工后做好竣工测量。
做到及时准确的提出测量成果,以满足施工和竣工验交的需要,并做好原始记录。
施测人员坚持签字制度,不得随意涂改和损坏工程测量原始资料和测量成果。
资料应整理存档。
③测量人员应认真学习与执行国家法令、政策与规范,为工程服务,对按图施工与工程进度负责。
④测量人员应遵守先整体后局部的工作程序。
⑤严格审核测量起始依据的正确性,坚持测量作业与计算步步校核的工作方法。
⑥定位放线工作必须执行自检、互检合格后由主管部门验线的工作制度;用好管好图纸与有关资料;实测时要当场做好原始记录,测后要及时保护好桩位。
⑦验线工作要主动,从审核测量方案开始,在施工的各主要阶段前均要对施工测量工作提出预防性的要求,防患于未然。
验线的依据要原始、正确、有效。
设计图纸、变更洽商、起始定位及其他已知数据,是施工测量的基本依据。
⑧仪器和钢尺必须按计量有关规定进行检定和检校。
验线的精度要符合规范要求,仪器的精度要适应验线要求并校正完好;必须按规程作业,观测误差必须小于限差,观测中的系统误差应采取措施进行改正;验线本身应先行复合。
⑨验线方法及误差处理:场区平面控制网与建筑物定位,应在平差计算中评定其最弱部位精度,并实地验测。
精度不符合要求时应重测;细部测量可用不低于原测量放线的精度进行验测,验线结果与原放线成果之间的误差处理如下:两者之差若小于1/ 限差时,对放线工作评为优良;两者之差略小于或等于限差时,对放线工作评为合格;两者之差超过限差时原则上不予验收,要害部位严禁验收。
次要部位可令其局部返工。
1.1.2土方工程①开工前做好技术交底工作。
建筑框架剪力墙的施工要点与质量控制措施一、施工要点:1.施工前要做好规划和设计,确定剪力墙的位置和尺寸,以及与其他结构的连接方式。
2.剪力墙的混凝土强度要符合设计要求,根据设计要求,合理调配水泥、骨料、粉煤灰等材料的配比,确保混凝土的强度和均匀性。
3.在浇筑混凝土前,要仔细检查和修整模板,确保模板的平整度和垂直度满足要求。
4.在浇筑混凝土前要预留好墙体的各种预埋件和管线,同时要设置好挂钩和支撑,以便将来的维护和使用。
5.浇筑混凝土时要采取逐层逐段、分层浇筑的方式,使用振动器进行振捣,以提高混凝土的密实度和均匀性,并可采取适当的防止温度和开裂的措施。
6.浇筑完混凝土后要及时进行养护,包括覆盖保湿,定期喷水养护,控制养护期的温度和湿度等。
二、质量控制措施:1.设计和图纸的质量控制:设计过程中要严格按照相关规范进行设计,确保剪力墙的尺寸和布置符合要求,并与其他结构按照要求进行连接。
2.施工材料的质量控制:材料要按照相关规范进行选用和测试,如水泥、骨料、粉煤灰等,保证其质量合格。
3.施工工艺和施工质量的控制:施工过程中要按照规范要求进行施工操作,包括混凝土浇筑时的振捣、抹灰和养护等环节,确保施工质量合格。
4.检测指标的质量控制:剪力墙需要进行强度和变形等性能的检测,对重要部位的剪力墙还需要进行抗震性能的检测,确保剪力墙的性能符合要求。
5.质量记录和验收的控制:施工过程中要做好质量记录和验收工作,包括施工记录、验收记录和工程报告等。
以上是建筑框架剪力墙施工的要点和质量控制措施,施工时需严格按照相关规范和要求进行操作,确保施工质量合格。
同时,在施工过程中要做好质量记录和验收工作,以便于将来的维护和使用。

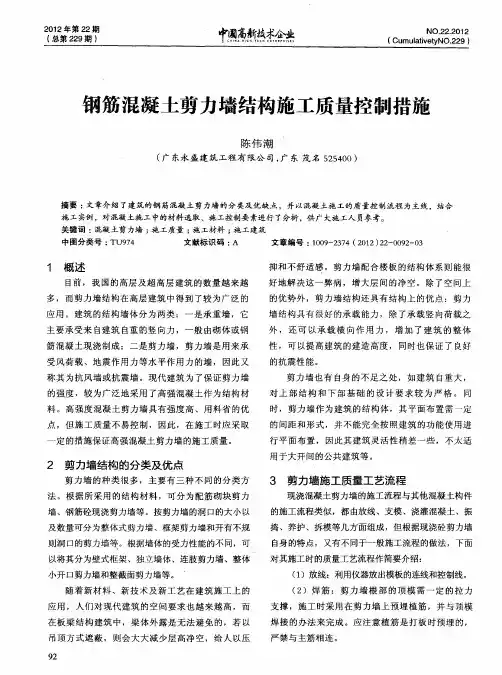

钢筋混凝土剪力墙结构施工质量控制措施摘要:文章介绍了建筑的钢筋混凝土剪力墙的分类及优缺点,并以混凝土施工的质量控制流程为主线,结合施工实例,对混凝土施工中的材料选取、施工控制要素进行了分析,供广大施工人员参考。
关键词:混凝土剪力墙;施工质量;施工材料;施工建筑中图分类号:tu974 文献标识码:a 文章编号:1009-2374(2012)22-0092-031 概述目前,我国的高层及超高层建筑的数量越来越多,而剪力墙结构在高层建筑中得到了较为广泛的应用。
建筑的结构墙体分为两类:一是承重墙,它主要承受来自建筑自重的竖向力,一般由砌体或钢筯混凝土现浇制成;二是剪力墙,剪力墙是用来承受风荷载、地震作用力等水平作用力的墙,因此又称其为抗风墙或抗震墙。
现代建筑为了保证剪力墙的强度,较为广泛地采用了高强混凝土作为结构材料。
高强度混凝土剪力墙具有强度高、用料省的优点,但施工质量不易控制,因此,在施工时应采取一定的措施保证高强混凝土剪力墙的施工质量。
2 剪力墙结构的分类及优点剪力墙的种类很多,主要有三种不同的分类方法。
根据所采用的结构材料,可分为配筋砌块剪力墙、钢筋砼现浇剪力墙等。
按剪力墙的洞口的大小以及数量可分为整体式剪力墙、框架剪力墙和开有不规则洞口的剪力墙等。
根据墙体的受力性能的不同,可以将其分为壁式框架、独立墙体、连肢剪力墙、整体小开口剪力墙和整截面剪力墙等。
随着新材料、新技术及新工艺在建筑施工上的应用,人们对现代建筑的空间要求也越来越高,而在板梁结构建筑中,梁体外露是无法避免的,若以吊顶方式遮蔽,则会大大减少层高净空,给人以压抑和不舒适感。
剪力墙配合楼板的结构体系则能很好地解决这一弊病,增大层间的净空。
除了空间上的优势外,剪力墙结构还具有结构上的优点:剪力墙结构具有很好的承载能力,除了承载竖向荷载之外,还可以承载横向作用力,增加了建筑的整体性,可以提高建筑的建造高度,同时也保证了良好的抗震性能。
剪力墙也有自身的不足之处,如建筑自重大,对上部结构和下部基础的设计要求较为严格。
同时,剪力墙作为建筑的结构体,其平面布置需一定的间距和形式,并不能完全按照建筑的功能使用进行平面布置,因此其建筑灵活性稍差一些,不太适用于大开间的公共建筑等。
3 剪力墙施工质量工艺流程现浇混凝土剪力墙的施工流程与其他混凝土构件的施工流程类似,都由放线、支模、浇灌混凝土、振捣、养护、拆模等几方面组成,但根据现浇砼剪力墙自身的特点,又有不同于一般施工流程的做法,下面对其施工时的质量工艺流程作简要介绍:(1)放线:利用仪器放出模板的连线和控制线。
(2)焊筋:剪力墙根部的顶模需一定的拉力支撑,施工时采用在剪力墙上预埋植筋,并与顶模焊接的办法来完成。
应注意植筋是打板时预埋的,严禁与主筋相连。
(3)剔面:在剪力墙与楼板等结合部分,将已成形的楼板沿剪力墙的边线切割出3~5mm深的边线,并在线内将其凿成毛面,以利于混凝土的粘接。
(4)模板准备:检查施工时的各种模板,尤其是大模板,要将所有模板均匀地刷涂胶模剂。
(5)模板安装:剪力墙的模板分为内横墙模板、内纵墙模板、外墙内侧模板、墙外侧模板等。
模板安装就位后,应对模板的安装垂直度和平整度进行复检,复检合格后,用校正垂直的穿墙螺栓将两边的模板锁紧。
(6)抹浆:由于大模板的根部可能不是很严密,需要在浇灌混凝土前,在其根部抹水泥砂浆,防止浇灌混凝土时产生漏浆。
(7)浇灌混凝土与振捣:用混凝土泵将规定标号的混凝土打入模板中,在灌砼时,要注意加强混凝土的震捣,防止墙体内的空气产生空泡造成日后的墙体裂纹。
(8)养护:剪力墙体常用的养护方法有湿养护和蒸汽养护方法等,这与其他混凝土构件的养护方法较为类似。
(9)拆模:当砼的强度达到1.2mpa时,可以拆模。
对于大模板拆除应小心,严禁用大力敲击,造成墙体裂缝。
对于墙体的阳角要加强保护,防止损坏。
4 施工材料的选用高强度混凝土剪力墙所选用的材料主要成分与普通混凝土构件相类似,但也其自己的不同点,主要体现在所用的水泥、减水剂和掺合料等方面。
(1)一般混凝土构件所选用的混凝土标号为c30等级,但高强度混凝土所选用的标号一般为c60~c70,其水胶比比普通混凝土的水胶比要低,一般规定值宜低于0.36,实际选用时,一般要达到0.30的水胶比,因此,在混凝土的生产过程中须加入一定量的高效减水剂,以保证拌和物在低用水量时的流动度。
(2)适用于高强度混凝土的水泥类型有硅酸盐水泥、硫铝酸盐水泥等,在选择水泥时,应注意到高效减水剂与所选水泥的相容性,避免两类物质产生互斥作用,影响使用效果。
混凝土剪力墙施工过程中常用的硅酸盐水泥有快硬硅酸盐水泥、高强度硅酸盐水泥、快硬无收缩硅酸盐水泥,硫铝酸盐水泥主要用于高强度混凝土的修补。
(3)高效减水剂。
高强度混凝土的水胶比较低,在配制时应加入减水剂。
常用的减水剂有荼磺酸盐甲醛缩合物,其减水效果与荼环上的分子结构有关系,其分为低浓和高浓两种类型,由于高强度混凝土的减水剂需求量较大,应选用高浓度产品。
(4)矿物掺合料。
矿物掺合料与水泥混合,被水化后能改善混凝土的微观结构,使之密化,起到加强混凝土的耐久性和强度的作用。
常用的掺合料有硅粉和磨细高炉矿渣。
硅粉掺合物所起的作用是早强,但其对后期强度的增长作用较小,而且硅粉的价格较为昂贵,不但增加了材料的费用,也会增大混合料的粘聚性,不便于混凝土的搅拌和浇注。
高炉矿渣的活性比较高,其能改善混凝土的凝胶颗粒级配,使之更为密实。
5 施工工艺5.1 浇筑浇筑时应注意以下几点问题:5.1.1 浇筑料应尽量一次到位,避免混凝土料的堆积,施工中应加强对料斗的控制。
5.1.2 混凝土浇筑时尽量采用薄层浇筑法,避免厚层浇筑或大块浇筑,减少产生混凝土离析的可能。
一般薄层浇筑的厚度不宜超过30cm,以免层内的空气无法逸出,影响质量。
5.1.3 在震捣速度允许的情况下,尽量加快浇筑的速度,一般为15m3/h左右。
浇筑与震捣应协调一致。
5.1.4 浇筑时应控制好温度,避免高温对混凝土的初凝产生影响。
施工时一般采取加盖遮荫、洒水降温、篷布覆盖等措施,必要时需加冰决或制冷措施,降低混凝土浇筑时的入模温度。
一般夏季入模温度不超过32℃,冬季不超过5℃,并且保证浇筑前后的温差不超过25℃。
5.2 震捣常用的混凝土震捣器有两种:一种是附着式,一种是插入式。
插入式震捣棒比较适用于配筋稀、截面大的混凝土构件的制作,不太适用于截面较窄的剪力墙,所以剪力墙施工时,尽量选用附着式震捣装置。
附着式震捣器的布置间距应控制在3mm以内,在角落或交汇处常设置双排震捣器或使震捣器呈梅花状布置。
震捣作业时应用手摸一下模板,感受一下震捣作业的均匀性,避免局部出现过强或过弱的情况,以免影响质量。
5.3 养护5.3.1 高强度混凝土的养护最应该注意的问题是保证其内部的降温。
由于浇筑时保证了入模的温度较低,而浇筑完以后混凝土的内外部温度会逐渐增大,可以通过在模板外包裹塑料布或棚布,减少内外温度的措施来提高混凝土的养护强度。
除此之外,还可以通入少量的蒸汽和顶面洒水来加强养护措施。
5.3.2 混凝土养护时如用蒸汽等措施的话,应注意其温度的变化速率不要过大,一般升温的速率不要超过15℃/h,预防升温过快,混凝土的体积发生膨胀产生裂缝。
一般来说,高强度混凝土的恒温硬化温度要高于普通混凝土,其值为70℃左右,而且根据水泥与掺料的不同,其恒温温度也不一样。
活性越高的,恒温温度一般越高。
另外,拆模降温时,也要注意温度降低速率不要过快。
冬季施工时,尤其要注意避免混凝土产生沿预埋管道方向的裂纹,不要大量浇冷水,以免局部收缩过快,产生裂纹。
5.3.3 由于较大的水灰比和掺入了大量的减水剂,高强度混凝土在养护时要注意其水化的程度,否则会引起后期的强度下降和结构开裂。
混凝土的施工一般要避开火热的天气,可在早、晚的时候施工,施工完毕后要在8小时内加以覆盖并洒水养护,浇水养护时日一般不少于14天。
5.4 温控高强度混凝土养护时的温度控制是关键,因为高强度混凝土较为密实,热量不容易排散,浇筑完的混凝土可以布置一些测温点,以精确控制其温度变化。
测温点一般布置在混凝土的表面、中间和应力集中的部位,测温频率一般为1次/2h,并在整个测温过程中做好记录。
在拆模前一定要等到其内部温度降至50℃左右以后再拆模,拆模后应洒温水保湿。
6 工程实例分析某高层建筑项目为地上六层、地下两层,混凝土剪力墙结构,剪力墙采用c50高强混凝土,墙内配筋较密。
施时季节为8月份,天气较为炎热,室外温度为40℃左右。
由于温度较高,对高强混凝土的施工影响较大,施工时以优选配料、优化施工工艺、加强养护等措施,有效地提高了高强度混凝土剪力墙的施工质量,收到了良好的效果。
(1)高强度混凝土的配料选择为快硬硅酸盐水泥,并辅以高炉粉煤灰,加高浓减水剂。
(2)由于夏季天气较为炎热,施工选择在夜间。
为了保证一次性浅筑完毕,配以两台砼泵车同时进行,出料时保证料口与浇筑作业面的高度不高于15cm,避免骨料离析。
震捣时用附着式震捣器,采用梅花型布置,多台震捣器同时作业,保证内部不留空气。
插入式震捣棒用于内部局部的震捣,保证快插慢拔、直上直下,尽量避免震捣棒碰到钢筋。
(3)浅筑完成后在混凝土的表面及内部均安置测温点,派专人进行洒水养护,养护期为15天,温度每2h记录一次,并绘制温度曲线图,保证温度变化缓慢。
采用以上养护措施后,剪力墙的施工质量优良,各项检测均满足要求,得到业主与监理单位的一致认可。
7 结语混凝土剪力墙技术目前在建筑行业应用很普遍,做好其施工质量的控制,不仅有利于保证工程的质量,也推动了建筑行业施工水平和整体素质的提高,广大施工人员应加强学习,提高自己的专业技术水平,才能做好本职工作,完成高质量的工程。
参考文献[1] 申炳安.面向建筑工程的钢筋混凝土剪力墙施工质量分析[j].城市建设,2010,(31).[2] 庄建钢.剪力墙结构施工质量控制[j].中国科技信息,2010,(15).[3] 杨晓红.框架结构混凝土工程施工质量问题[j].煤炭科技,2008,27(6).[4] 钱晓红.钢筋混凝土剪力墙施工质量的有效控制[j].中国新技术新产品,2009,(15).。
