变电工程监理质量旁站记录文本
- 格式:pdf
- 大小:171.85 KB
- 文档页数:17
质量旁站要点及旁站监理记录内容模板范例(GIS安装)旁站要点:1 .施工方案是否已审定,检查施工作业票办理情况并记录。
2 .人员组织:厂家技术服务人员、施工项目部技术负责人、质检员、安全员等是否到位。
安装前是否接受技术交底。
3 .合理布置现场,包括部件组装场地和防护措施及吊车位置等。
4 .核查设备安装前各项试验项目是否已完成并合格,三维冲撞记录仪是否已拆除且正常, 检查各气室出厂正压值是否正常。
5 .机具及材料:吊装机具、专用工具等的准备情况。
6 .外部环境及天气情况的确认:无风沙、无雨雪、天气相对湿度小于80%条件下进行(安装环境同时需满足厂家技术文件要求),并采取相应的防尘、防潮措施。
7 .安装过程是否与施工措施相一致,按照规定的程序进行组装,不得混装。
8 .基座安装误差检查:中心线误差小于等于5mm,水平误差小于等于2mm。
9 .本体组装时吊具和吊点选择是否合理。
10 . GIS元件拼装应用清洁无纤维或不起毛的擦拭纸清理干净。
11 .母线安装时检查表面及触指有无生锈、氧化物、划痕及凹凸不平。
12 .检查“O”形密封圈是否更换及各类导电膏、油脂的涂抹情况。
13 .检查螺栓紧固力矩是否符合规范及厂家技术文件要求,终拧后是否进行力矩标识。
14 .套管吊装前应将套管清理干净,并将有关试验项目做完。
15 .有无其他异常,如有,立即报告。
16 .核查标准工艺、强条、质量通病防治执行情况。
旁站监理记录表施工情况:(符合要求项目打7,不涉及项目打/)(主要指施工哪些项目、部位、内容,施工过程时间,施工队负责人,以及施工中执行什么方案、措施、管理制度及规程、规范等情况)1、本次GIS安装执行施匚方案,施工方案是否已审定,口是、口否。
2、施工项目部技术负责人、质检员、安全员到位;施工作业负责人,施工项目部名作业人员在名厂家技术服务人员的指导下进行组装。
3、施工机械及工器具投入情况:例如XX吨吊车X台,XX吨倒链X台,吊装用锁具X套,XX规格力矩扳手X 把,厂家专用I:具真空注气设备X套以及SF6气体检漏仪、SR,微水测量仪等。
质量旁站要点及旁站监理记录模板(高压电缆头的制作)旁站要点:1 .施工方案是否已经审定,施工人员及管理人员是否均已到位,高压电缆头的制作前是否已安全技术交底;检查施工作业票办理情况并记录。
2 .导线压接工具(液压钳等)、高压绝缘摇表等工器具性能是否正常。
液压钳及模具规格配备与导线线径是否相符,线鼻子规格与线芯是否相符。
3 .对电缆的规格、型号、电压进行核对是否与设计图纸相符,同时还要进行外观检查有无异常现象,是否存在在运输及存放过程中造成损伤现象。
4 .外部环境是否适宜,高压电缆头制作要求在天气晴朗、空气干燥的情况下进行,施工场地应清洁无飞扬的尘土或纸屑,空气湿度不大于70%,严禁在雾或雨雪中施工。
5 .检查高压电缆头的制作是否符合规范及施工方案的要求,电缆最小的弯曲半径应符合规范要求。
7 .核查液压接线端子的压接等特殊工种人员均能持证上岗,同时准备记录施工证号。
8 .电缆的绝缘检测是否合格,测试合格后方可转入下道工序。
9 .目前市面上使用的电缆头制作材料主要以预制式附件、冷缩式附件、热收缩附件为主,制作工艺不同,要必须核实清楚现场的到货材料与施工方案是否一致。
10 .电缆最小的方曲半径是否符合规范要求。
11 .检查标准工艺、强条、质量通病的执行情况。
12 .最后电缆的接地问题是否符合规范要求,要对高压三芯电缆或单芯电缆的接地问题重点进行控制,高压电力电缆的铜屏蔽和钢铠一般都需要接地。
35KV高压电缆多为单芯电缆,单芯电缆在通电运行时,在屏蔽层会形成感应电压,如果两端的屏蔽同时接地,在屏蔽层与大地之间形成回路,会产生感应电流,这样电缆屏蔽层会发热,损耗大量的电能,影响线路的正常运行,为了避免这种现象的发生,通常采用一端接地的方式,当线路很长时还可以采用中点接地和交叉互联等方式。
旁站监理记录表施工情况:(符合要求项目打J ,不涉及项目打/)(主要指施工哪些项目、部位、内容,施工过程时间,施工队负责人,以及施工中执行什么方案、措施、管理制度及规程、规范等情况)1、高压电缆头制作执行施工方案,施工方案是否已审定,口是、口否。
监理日记\旁站记录的填写内容及具体要求一. 监理日记:1. 监理人员动态:简单概括性地叙述每位监理人员在本天内的主要工作。
如Ⅲ标段:郭桂华对Ⅲ标段各单体外架搭设情况进行跟踪检查;苏革锋对1#楼屋面砼浇注实施旁站监理,对车库层顶板钢筋绑扎、支承架安装进行平行检查,等。
2.施工情况及存在问题:必须分别详细叙述本标段的各个单体在当天内的主要施工内容和发现的存在问题。
如Ⅲ标段:1#楼完成屋面砼浇注,发现砼浇注过程中,柱砼未按要求分层次浇捣;1#集中车库仍主要是顶板钢筋梁、板钢筋绑扎,承重支承架未设拉杆和剪力撑问题还未进行整改;3#楼主要进行阁楼层墙体砌筑,墙体拉接筋有漏设现象;5#楼四层墙体砌筑,问题同3#楼;6#楼主要进行二层墙体轴线技术放样和复核,并开始二层墙体砌筑;2#、4#、7#楼在本班内基本无实质性施工进展。
3.监理工作内容及问题处理情况:应详细分别叙述监理人员对各施工单体的巡视、平行检查、工序验收、旁站监理的工作内容,并将上述第2条发现存在问题的整改要求(口头或书面形式)、整改结果分别加以叙述。
如Ⅲ标段:对于柱砼未按砼施工验收规范要求分层浇捣问题,当即找到当班施工管理人中胡从元,要求通知泥工班组浇捣工必须当即整改;对于1#集中车库承重支承架拉杆和剪力撑未设问题,已数次向Ⅲ标段现场施工负责人胡从元明确:在进行车库层顶板钢筋、模板报验前,必须将支承架指出的存在问题全部整改到位,否则不予进入下道工序施工;3#阁楼层、5#楼四层墙体砌筑的拉接筋漏设现象已连续几次发现和指出,但至今整改成效不大,现场要求施工项目部观砌人员加强对墙体砌筑的检查和管理力度,对未设拉接筋墙体当即要求拆除重砌,并通知施工负责人胡从元:再有类似问题重复出现,仍不能及时整改现象,将发监理工程师通知,情况严重的将对局部施工实行停工整顿处理。
4.其它:应记录当天的安全文明施工管理情况、存在问题以及整改要求,有上级主管部门来检查的,也应将内容在本栏内注明。
监理旁站记录填写范例〔共6个工序范例〕填写说明:1. 为标准各监理人员的旁站记录填写工作,确保旁站记录如实、全面反映旁站工程的施工全过程,结合现场检查旁站记录中经常出现的问题,就常见的关键工序旁站记录编制了记录内容和格式范例,并采用填空形式进展,供大家参考。
2. 各监理工程部可结合本管段内工程实际, 把旁站记录编制成填空格式, 印发监理人员在现场进展旁站记录,既可以减少现场监理人员的重复填写, 又保证填写内容全面。
3. 有关栏目填写说明工程工程名称:宁启复线电化工程;施工合同段:NQF*-×;:根据监理工程部规定编制;日期:应据实填写,应和监理日记和施工日记互相吻合;气候:据实填写;工程地点:×××桥段〔隧道、路基〕;旁站监理部位或工序:要说明具体部位,如:×墩×号桩基混凝土灌注〔DK××+××〕、×号墩承台混凝土灌注〔DK××+××〕、×号墩身混凝土灌注〔DK××+××〕、×部位混凝土灌注〔DK××+××〕;旁站监理开场时间和旁站监理完毕时间:要据实填写到几点几分;施工情况和监理情况:按范例格式填空,如需增加内容,在填空后面自行填写;发现问题、处理问题和备注:要如实填写,如没有,则打斜杠"/〞,不得空白。
宁启复线电化工程旁站监理记录表〔桥梁桩基混凝土灌注〕〔TB2〕工程工程名称:施工合同段::宁启复线电化工程旁站监理记录表〔桥梁承台混凝土灌注〕〔TB2〕工程工程名称:施工合同段::宁启复线电化工程旁站监理记录表〔桥梁墩身混凝土灌注〕〔TB2〕工程工程名称:施工合同段::宁启复线电化工程旁站监理记录表〔预制箱梁混凝土〕〔TB2〕工程工程名称:施工合同段::宁启复线电化工程旁站监理记录表〔预制箱梁张拉〕〔TB2〕工程工程名称:施工合同段::宁启复线电化工程旁站监理记录表〔预制箱梁管道压浆〕〔TB2〕工程工程名称:施工合同段::。
工程监理旁站记录范本工程监理旁站记录范本项目名称:XXX工程施工单位:XXX公司监理单位:XXX公司旁站时间:XXXX年XX月XX日一、人员到场情况:监理单位人员:1. 监理员:XXX(签字)2. 助理监理员:XXX(签字)3. 工程师:XXX(签字)施工单位人员:1. 施工队长:XXX(签字)2. 施工员:XXX(签字)3. 工程技术人员:XXX(签字)二、旁站内容:1. 对工地周边环境进行检查,查验是否存在安全隐患,如有发现,需采取相应的措施进行整改。
2. 检查施工现场,包括施工洞口管理、堆放物料的合理性等。
要求施工单位加强对现场的管理,确保施工安全。
3. 对施工质量进行抽查,包括对关键部位、关键工序的施工质量检验。
如发现存在质量问题,要求施工单位及时整改。
4. 针对现场施工作业人员的安全防护情况进行检查,包括佩戴安全帽、安全绳等安全措施的落实情况。
如有未按规定进行安全防护的情况,要求施工单位及时整改。
5. 就施工单位提交的施工进度计划进行审核,确认计划的合理性。
如发现计划安排存在问题,要求施工单位进行调整。
三、旁站问题及整改要求:1. 存在施工现场堆放物料不规范的情况,要求施工单位立即整理、清理。
2. 发现施工洞口管理不严格,未设立临时围挡的情况,要求施工单位加强现场管理,设立围挡并张贴警示标识。
3. 对施工质量抽查中发现的问题,要求施工单位及时整改,并提供整改报告。
4. 检查过程中发现部分施工作业人员未佩戴安全帽,要求施工单位进行员工安全教育,并加强对安全防护的监督。
5. 审核施工进度计划后发现计划安排不合理,要求施工单位重新制定调整后的计划,并报监理单位审核。
四、下次旁站时间及工作内容:下次旁站时间:XXXX年XX月XX日工作内容:继续对施工质量、施工进度和安全防护等进行检查,并核查前期问题的整改情况。
五、会议记录:会议期间就施工质量、施工进度和安全防护等进行了讨论,并对存在的问题进行了整改要求。
2020监理旁站记录一、前言随着社会发展和经济建设的不断进步,各类工程建设日益增多,这就对施工质量的监督和管理提出了更高要求。
监理旁站作为工程监督的一种方式,可以有效地提高工程施工质量,确保工程施工符合相关法律法规和技术标准,保障工程质量安全。
二、监理旁站的意义1. 提高工程质量监理旁站是勘察设计单位或施工单位的专业技术人员在施工现场进行实时监督和检查,可以及时发现和解决施工过程中的问题,防止施工质量出现问题,确保工程施工质量符合相关标准和规范。
2. 保障工程安全通过监理旁站可以有效地监控施工过程中的安全管理情况,发现并防止施工现场的安全隐患,保障施工人员和周边裙众的安全。
3. 提高工程管理效率监理旁站可以让监理单位的专业技术人员进入施工现场,与施工单位的技术人员进行交流和交流,及时解决施工中遇到的技术问题,提高工程的管理和施工效率。
三、监理旁站记录的内容1. 工程基本情况记录工程的名称、地点、施工单位、监理单位等基本情况。
2. 旁站人员记录参与旁站的监理单位人员、施工单位人员以及其他相关人员的尊称、职务等信息。
3. 旁站时间记录旁站开始和结束的时间,以及旁站持续的时间。
4. 施工现场管理情况记录施工现场的环境卫生、施工单位的管理制度执行情况等情况。
5. 施工材料记录施工现场使用的主要材料的来源、质量和数量等情况。
6. 施工进度记录施工进度的情况,包括计划进度和实际进度。
7. 施工质量记录施工质量的情况,包括工程质量标准和要求的执行情况。
8. 安全管理记录施工现场的安全管理情况,包括安全设施的设置、施工人员的安全培训等情况。
9. 技术交流记录监理单位与施工单位之间的技术交流情况,包括技术问题的解决和意见建议等情况。
10. 发现问题和处理意见记录在旁站过程中发现的问题和处理意见,包括施工质量、安全管理等方面的问题及解决办法。
11. 其他相关情况记录其他与工程质量和安全相关的情况。
四、监理旁站记录的要求1. 准确性监理旁站记录应真实准确地反映施工现场的实际情况,不得随意歪曲和篡改记录内容。
变电站电气工程质量监理旁站点及旁站内容JZL6:旁站监理记录表旁站监理记录表工程名称:编号:注 1. 本表由监理工作人员填写。
监理项目部可根据工程实际情况在策划阶段对“旁站的关键部位、关键工序施工情况”进行细化,可细化成有固定内容的填空或判断填写方式,方便现场操作。
但表格整体格式不得变动。
2. 如监理人员发现问题性质严重,应在记录旁站监理表后,发出监理工程师通知单要求施工项目部进行整改。
3. 本表一式一份,监理项目部留存。
JZL6:旁站监理记录表旁站监理记录表工程名称:编号:注 1. 本表由监理工作人员填写。
监理项目部可根据工程实际情况在策划阶段对“旁站的关键部位、关键工序施工情况”进行细化,可细化成有固定内容的填空或判断填写方式,方便现场操作。
但表格整体格式不得变动。
2. 如监理人员发现问题性质严重,应在记录旁站监理表后,发出监理工程师通知单要求施工项目部进行整改。
3. 本表一式一份,监理项目部留存。
JZL6:旁站监理记录表旁站监理记录表工程名称:编号:注 1. 本表由监理工作人员填写。
监理项目部可根据工程实际情况在策划阶段对“旁站的关键部位、关键工序施工情况”进行细化,可细化成有固定内容的填空或判断填写方式,方便现场操作。
但表格整体格式不得变动。
2. 如监理人员发现问题性质严重,应在记录旁站监理表后,发出监理工程师通知单要求施工项目部进行整改。
3. 本表一式一份,监理项目部留存。
JZL6:旁站监理记录表旁站监理记录表工程名称:编号:注 1. 本表由监理工作人员填写。
监理项目部可根据工程实际情况在策划阶段对“旁站的关键部位、关键工序施工情况”进行细化,可细化成有固定内容的填空或判断填写方式,方便现场操作。
但表格整体格式不得变动。
2. 如监理人员发现问题性质严重,应在记录旁站监理表后,发出监理工程师通知单要求施工项目部进行整改。
3. 本表一式一份,监理项目部留存。
JZL6:旁站监理记录表旁站监理记录表工程名称:编号:注 1. 本表由监理工作人员填写。
变电工程监理质量旁站记录文本工程名称:XXX变电站建设工程监理单位:XXX工程监理有限公司施工单位:XXX电力建设有限公司旁站日期:XXXX年XX月XX日一、工程概况1.工程名称:XXX变电站建设工程2.工程地点:XXX市XXXX区XXXX路XX号3.工程规模:变电站主体建筑面积为XXX平方米,主要设施包括高压设备、变压器、开关设备等。
二、旁站内容1.工程进展情况-施工单位按照施工进度计划进行施工,目前已完成地基开挖和基础施工工作。
-施工单位按照设计图纸进行高压设备和变压器的安装,已完成设备吊装、连接和固定等工作。
-施工单位进行了临时用电设施的搭建和停电操作的安排。
2.工程质量控制情况-施工单位对土方工程采取了合理的施工方案,确保了地基的稳定性。
-施工单位按照规范要求进行了混凝土浇筑工作,并进行了质量检查和强度试验。
-施工单位按照设计要求进行了高压设备和变压器的安装,保证了设备的正常使用。
-施工单位进行了临时用电设施的合理布置和接地处理,确保工作人员的用电安全。
3.工程安全保障情况-施工单位组织实施了安全技术措施,包括施工现场围挡、安全标识和安全警示等。
-施工单位进行了停电操作,并设置了明显的停电标识,确保工作人员的人身安全。
-施工单位开展了安全培训和交底,提高了工作人员的安全意识和操作技能。
4.材料使用情况-施工单位使用了符合规范要求的水泥、钢筋、砂石等材料,确保了建筑结构的牢固性。
-施工单位按照要求对材料进行了验收和记录,保证了材料的合格使用。
三、存在问题及处理措施1.问题:施工单位未按照设计图纸的要求进行电缆敷设,导致线路走向不准确。
处理措施:要求施工单位重新敷设电缆,并进行线路定位和记录,确保线路的准确性。
2.问题:施工单位施工现场存在杂物散落情况,影响了工程整体形象。
处理措施:要求施工单位进行现场清理,确保施工区域整洁有序。
3.问题:施工单位人员个别安全防护措施不到位,存在安全隐患。
处理措施:要求施工单位加强对施工人员的安全教育和管理,确保每位工作人员都严格按照安全规定进行作业。

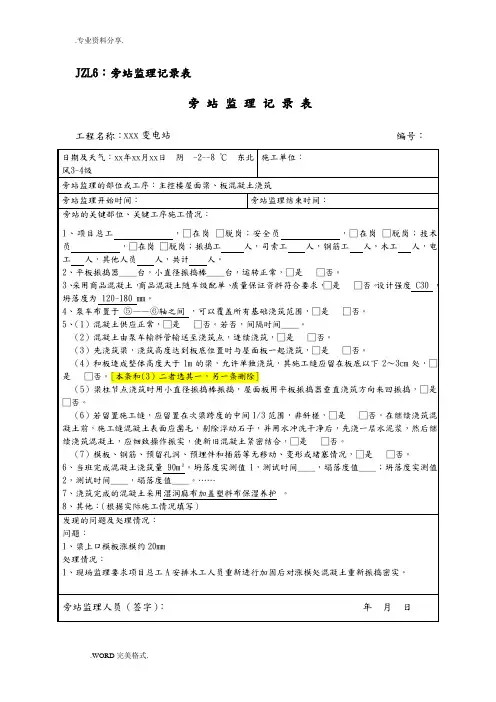

旁站监理记录表工程名称:xxx变电站编号:施工单位:日期及天气:xx年xx月xx日阴 -2~-8 ℃东北风3~4级旁站监理的部位或工序:主控楼屋面梁、板混凝土浇筑旁站监理开始时间:旁站监理结束时间:旁站的关键部位、关键工序施工情况:1、项目总工,□在岗□脱岗;安全员,□在岗□脱岗;技术员,□在岗□脱岗;振捣工人,司索工人,钢筋工人,木工人,电工人,其他人员人,共计人。
2、平板振捣器____台,小直径振捣棒____台,运转正常,□是□否。
3、采用商品混凝土,商品混凝土随车级配单、质量保证资料符合要求,□是□否。
设计强度 C30 ,坍落度为 120~180 mm。
4、泵车布置于⑤——⑥轴之间,可以覆盖所有基础浇筑范围,□是□否。
5、(1)混凝土供应正常,□是□否。
若否,间隔时间____。
(2)混凝土由泵车输料管输送至浇筑点,连续浇筑,□是□否。
(3)先浇筑梁,浇筑高度达到板底位置时与屋面板一起浇筑,□是□否。
(4)和板连成整体高度大于lm的梁,允许单独浇筑,其施工缝应留在板底以下2~3cm处,□是□否。
[本条和(3)二者选其一,另一条删除](5)梁柱节点浇筑时用小直径振捣棒振捣,屋面板用平板振捣器垂直浇筑方向来回振捣,□是□否。
(6)若留置施工缝,应留置在次梁跨度的中间1/3范围,非斜槎,□是□否。
在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子,并用水冲洗干净后,先浇一层水泥浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合,□是□否。
(7)模板、钢筋、预留孔洞、预埋件和插筋等无移动、变形或堵塞情况,□是□否。
6、当班完成混凝土浇筑量 90m³。
坍落度实测值1,测试时间____,塌落度值____;坍落度实测值2,测试时间____,塌落度值____。
……7、浇筑完成的混凝土采用湿润麻布加盖塑料布保湿养护。
8、其他:(根据实际施工情况填写)发现的问题及处理情况:问题:1、梁上口模板涨模约20mm处理情况:1、现场监理要求项目总工A安排木工人员重新进行加固后对涨模处混凝土重新振捣密实。
B11 旁站监理记录表江苏省建设厅监制(静压桩施工)工程名称:××××××工程编号:B11××××(梁柱节点施工)工程名称:××××××工程编号:B11××××(混凝土施工)工程名称:××××××工程编号:B11××××(钢结构吊装施工)工程名称:××××××工程编号:B11××××(回填土施工)工程名称:××××××工程编号:B11××××B11旁站监理记录表(防水工程施工)(承压管道系统水压试验)工程名称:××××××工程编号:B11××××(排水系统灌水试验)工程名称:××××××工程编号:B11××××(给水管道冲洗及消毒)工程名称:××××××工程编号:B11××××(给排水系统试运行及调试)工程名称:××××××工程编号:B11××××(接地电阻测试)工程名称:××××××工程编号:B11××××(变压器、电动机吊芯、抽芯检查)工程名称:××××××工程编号:B11××××(电气设备、系统调试)工程名称:××××××工程编号:B11××××(不间断电源)工程名称:××××××工程编号:B11××××旁站监理记录表(母线安装试验)工程名称:××××××工程编号:B11××××(照明系统通电试运行)工程名称:××××××工程编号:B11××××(通风与空调设备安装)工程名称:××××××工程编号:B11××××(通风与空调系统调试)工程名称:××××××工程编号:B11××××旁站监理记录表(电梯整机试运行及调试)工程名称:××××××工程编号:B11××××。

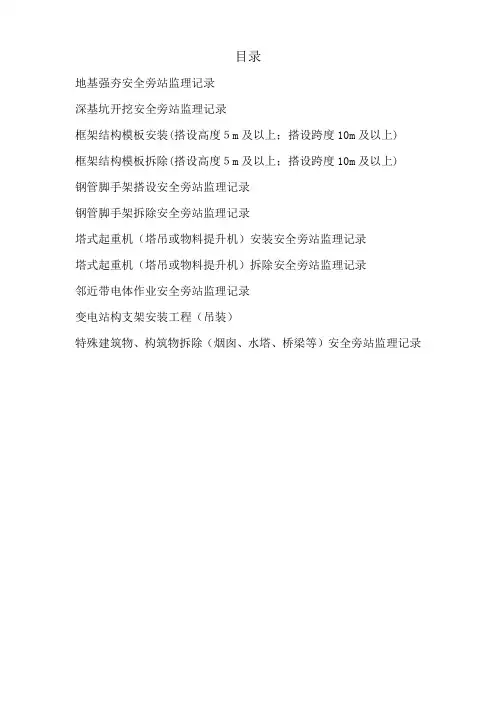

目录
地基强夯安全旁站监理记录
深基坑开挖安全旁站监理记录
框架结构模板安装(搭设高度5m及以上;搭设跨度10m及以上)
框架结构模板拆除(搭设高度5m及以上;搭设跨度10m及以上)
钢管脚手架搭设安全旁站监理记录
钢管脚手架拆除安全旁站监理记录
塔式起重机(塔吊或物料提升机)安装安全旁站监理记录
塔式起重机(塔吊或物料提升机)拆除安全旁站监理记录
邻近带电体作业安全旁站监理记录
变电站构支架安装工程(吊装)
特殊建筑物、构筑物拆除(烟囱、水塔、桥梁等)安全旁站监理记录
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
JAQ2:安全旁站监理记录表
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
JAQ2:安全旁站监理记录表
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:
安全旁站监理记录表
工程名称:编号:
旁站监理人员:作业负责人:。
旁站监理记录表范文
项目名称:
监理单位:
记录日期: 年月日
天气情况:
温度: ℃风力等级:
监理工程师:
施工单位:
分项工程:
监理重点:
记录内容:
1. 施工准备情况(人员、材料、机具等)
2. 施工程序及方法
3. 质量控制措施
4. 安全防护措施
5. 环境保护措施
6. 其他发现问题及处理情况
监理工程师签名:
说明:
1. 监理工程师应如实记录施工现场情况,包括人员、材料、机具准备情况,施工工序、方法,质量、安全、环保控制措施等,并签名确认。
2. 记录表应及时归档,作为工程质量评定和竣工验收的重要依据。
旁站实施细则110kV××变电站工程批准:审核:编写:目录第一章工程概况第二章旁站监理组织形式第三章旁站监理监理程序第四章旁站监理范围及内容第五章旁站人员职责第六章旁站监理工作纪律第一章工程概况1.工程概况1.1 工程名称: xxx110kV变电站工程1.2 工程所址概况:xxxxxxxxxxxxxx。
1.3工程规模1.3.1土建建设规模所址总用地面积: xxxxxx;总建筑面积; xxxxxxm21.3.2建筑物结构类型:现浇钢筋砼框架结构,地上两层,地下一层。
基础采用钢筋砼条型基础。
抗震措施设防列度:8度,抗震等级:2级。
1.3.3电气建设规模本站安装两台SZ10-M20000/110三相双圈自冷全密封有载调压主变压器;110KV采用GIS设备,本期采用单电源单母线不分段接线,远期采用双电源单母线分段接线110KV进线一回由xxx330KV变引出,用KYN28-10真空开关中置柜接线方式为单母分段接线。
第二章旁站监理组织形式(1)旁站监理方案由总监理工程师根据相关法规和本工程特点组织专业监理工程师编制并监督执行。
(2)现场监理人员在总监的指导下,负责具体实施。
第三章旁站监理程序(1)实施旁站监理的各分项工程,属土建的,承包单位应提前24h 向项目监理部申报施工申请。
(2)收到施工单位的报告后,监理工程师应立即检查是否具备施工条件。
检查内容如下:1)上道工序及其他专业在该部位的工程是否已确认合格。
2)施工方案是否已经监理批准。
3)施工设备、人员、材料等是否到位。
4)安全设施是否符合相关要求。
5)是否有影响施工的其他因素。
在以上条件均满足后,经总监理工程师确认后确认申请表并安排好旁站监理人员实施旁站监理。
(3)、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理工程出现的质量问题,如实准确做好旁站监理记录。
凡旁站监理人员和施工单位现场质检人员未在旁站监理记录签字的不得进行下一道工序施工。
质量旁站要点及旁站监理记录模板(主变压器/高抗器身检查)旁站要点:1.施工方案是否已审定,检查施工作业票办票情况并记录。
2.施工人员是否均已到位,施工项目部质检员、安全员是否在现场,安装开始前是否接受技术交底。
3.凡雨、雪,风力达4级以上,相对湿度75%以上天气,不得进行器身检查。
4.周围空气温度不宜低于0℃。
5.当空气相对湿度小于75%时,器身暴露在空气中的时间不得超过16h (不同电压等级设备不同空气相对湿度下的持续露空时间参照规范及厂家技术文件要求)。
6.场地四周清洁并有防尘措施,雨雪及雾天不应进行。
7.须向本体箱体内持续补充露点低于-40C的干燥空气,补充速率符合产品技术文件要求。
进入本体内检查前应先检测本体内的氯气量不得少于18%,相对湿度不应大于20%。
8.检查器身外观各部位及部件是否有位移及形变损坏现象。
9.检查铁芯接地是否可靠牢固。
10.检查绕组及引出线是否完整,包缠是否牢固紧密。
11.检查绕组裸导体有无毛刺尖角现象,焊接质量是否良好。
12.检查绕组线圈固定的牢固情况。
13.检查分接开关触头是否可靠(用塞尺检查)。
(高抗无此项)14.检查各部件的清洁情况,应无杂物、污迹、屑末等。
15.有无其他异常,如有,立即报告。
旁站监理记录表工程名称:XXX工程编号:JXM9-JL01-ZL001发现问题:(对照施工应执行的方案、措施、管理制度、规程、规范等,哪些没有做到,出现什么问题)处理意见:(针时发现的质量问题,找出出现问题的原因,提出整改意见及整改复验情况)备注(包括处理结果)项目监理机构:(此处加盖项目部公章)旁站监理人员:(此处手写签名)日期:年月曰(此处手写日期)。
变电站电气工程质量监理旁站点及旁站监理记录根据变电站电气工程的需求和要求,进行质量监理旁站点及旁站监理记录。
本次的旁站监理记录主要包括下列要点:1.项目概述本次变电站电气工程为新建项目,总装机容量为XXXMW。
该项目包括变电站主变压器、配电装置、开关设备、自动化系统等。
2.旁站点设立在施工现场设立旁站点,旁站点位置应遵循变电站电气工程的布局规划要求。
旁站点应配备充足的办公设备,如桌椅、电脑、打印机等,以便监理人员进行业务工作。
3.旁站监理人员在旁站点设立后,安排专门的监理人员进行电气工程的质量监督。
监理人员应具备相应的专业知识和经验,并且熟悉相关的规范和标准。
监理人员应按照工程的进度和要求,进行相应的旁站监理记录。
记录应详细、准确,并包括以下内容:4.1变电站设备及设施的验收记录,包括主变压器、配电装置、开关设备等的验收过程和结果;4.2施工现场的检查记录,包括施工工序、设备安装、接线等的检查情况和发现的问题;4.3施工质量的抽查记录,包括材料的验收和使用情况、工艺的合理性、施工的符合性等的抽查情况;4.4工作交底的记录,包括对施工人员进行相关工作的交底情况和措施的执行情况;4.5安全问题的整改记录,包括发现的安全隐患和整改措施的执行情况;4.6相关问题的处理记录,包括施工过程中发生的问题的处理结果和追踪记录;4.7工程进度的记录,包括工程施工进度的跟踪和分析,以及对进度计划的修正和管理。
5.结束工作当电气工程的施工结束后,监理人员应对旁站监理记录进行总结并制作相关的监理报告。
报告应详细记录工程过程中的问题和解决措施,并对施工质量进行评价和总结。
以上是关于变电站电气工程质量监理旁站点及旁站监理记录的1200字以上内容。
这些记录的目的是确保电气工程的质量和安全,并及时发现和解决问题,确保工程按照规范和标准进行施工。
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:
旁站监理记录表
工程名称:东宁县66KV道河变电站新建工程编号:。
《变压器耐压监理旁站记录》旁站日期:[具体日期]旁站时间:[开始时间]-[结束时间]工程名称:[详细工程名称]施工部位:变压器安装工程一、工程概况本工程为[具体工程地点]的[工程性质]项目,其中变压器安装工程是重要的组成部分。
本次旁站的变压器为[变压器型号],额定容量为[具体容量],电压等级为[具体电压等级]。
变压器的安装地点位于[详细安装位置],安装工作由具备相应资质和经验的施工单位承担。
二、旁站依据1. 《电气装置安装工程电气设备交接试验标准》GB xxx-2016。
2. 本工程的设计图纸、施工方案及相关技术规范。
3. 建设工程监理合同、施工承包合同等。
三、旁站人员旁站监理人员:[尊称]专业监理工程师:[尊称]四、施工准备情况检查1. 施工单位的管理人员和技术人员到位情况良好,具备相应的资质和经验。
2. 施工所用的设备、仪器仪表经检验合格,并在有效期内,且配备齐全。
3. 变压器及其附件的规格、型号、数量符合设计要求,外观无损伤、变形等缺陷。
4. 施工现场的安全防护措施到位,具备安全作业条件。
5. 施工单位已对作业人员进行了技术交底,作业人员明确了施工工艺和质量要求。
五、耐压试验过程1. 试验前的检查(1)检查变压器的接地系统是否良好,接地电阻符合设计要求。
(2)检查试验设备的连接是否正确,绝缘是否良好。
(3)确认试验现场周围无影响试验的障碍物和人员。
2. 耐压试验操作(1)按照试验方案,将试验设备与变压器正确连接。
(2)开始升压,升压速度应均匀缓慢,每升一定电压值停留一段时间,观察变压器有无异常现象。
(3)逐步升至试验电压,保持该电压值一定时间,期间密切观察变压器的绝缘状况、有无放电现象、有无异常声音等。
(4)降压过程中同样要注意观察变压器的变化情况。
3. 试验结果记录试验过程中,旁站监理人员认真记录了试验的电压值、时间、试验过程中出现的异常情况等相关数据。
试验结束后,施工单位的技术人员对试验结果进行了分析和判断,确认变压器的耐压性能符合设计要求和相关标准规范。
