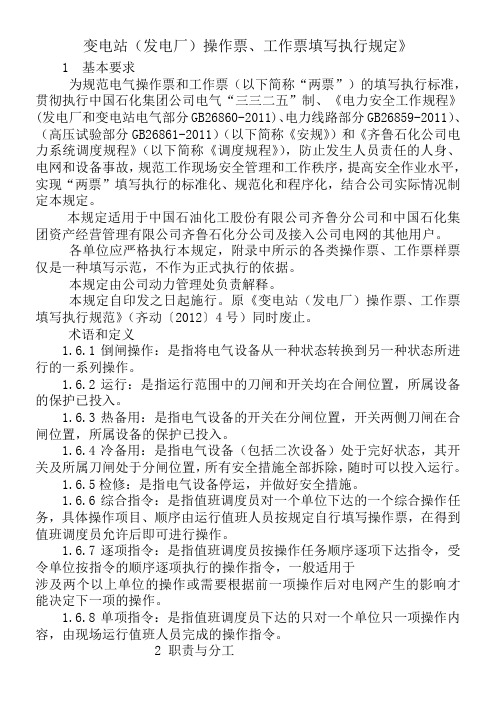

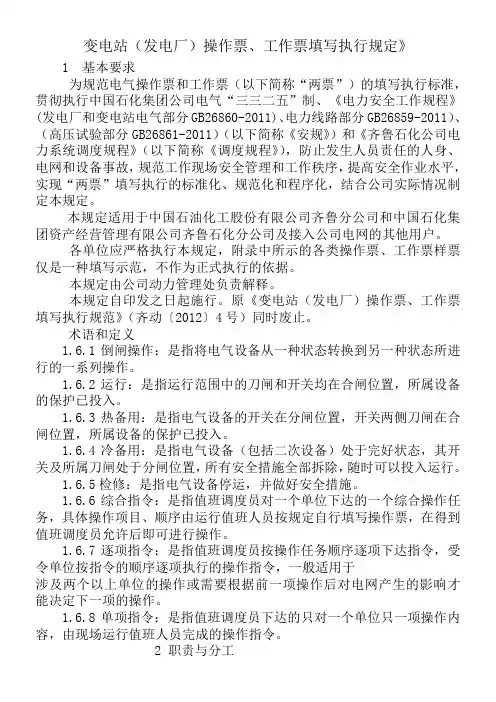

变电站(发电厂)操作票、工作票填写执行规定》1 基本要求为规范电气操作票和工作票(以下简称“两票”)的填写执行标准,贯彻执行中国石化集团公司电气“三三二五”制、《电力安全工作规程》(发电厂和变电站电气部分GB26860-2011)、电力线路部分GB26859-2011)、(高压试验部分GB26861-2011)(以下简称《安规》)和《齐鲁石化公司电力系统调度规程》(以下简称《调度规程》),防止发生人员责任的人身、电网和设备事故,规范工作现场安全管理和工作秩序,提高安全作业水平,实现“两票”填写执行的标准化、规范化和程序化,结合公司实际情况制定本规定。
本规定适用于中国石油化工股份有限公司齐鲁分公司和中国石化集团资产经营管理有限公司齐鲁石化分公司及接入公司电网的其他用户。
各单位应严格执行本规定,附录中所示的各类操作票、工作票样票仅是一种填写示范,不作为正式执行的依据。
本规定由公司动力管理处负责解释。
本规定自印发之日起施行。
原《变电站(发电厂)操作票、工作票填写执行规范》(齐动〔2012〕4号)同时废止。
术语和定义1.6.1倒闸操作:是指将电气设备从一种状态转换到另一种状态所进行的一系列操作。
1.6.2运行:是指运行范围中的刀闸和开关均在合闸位置,所属设备的保护已投入。
1.6.3热备用:是指电气设备的开关在分闸位置,开关两侧刀闸在合闸位置,所属设备的保护已投入。
1.6.4冷备用:是指电气设备(包括二次设备)处于完好状态,其开关及所属刀闸处于分闸位置,所有安全措施全部拆除,随时可以投入运行。
1.6.5检修:是指电气设备停运,并做好安全措施。
1.6.6综合指令:是指值班调度员对一个单位下达的一个综合操作任务,具体操作项目、顺序由运行值班人员按规定自行填写操作票,在得到值班调度员允许后即可进行操作。
1.6.7逐项指令:是指值班调度员按操作任务顺序逐项下达指令,受令单位按指令的顺序逐项执行的操作指令,一般适用于涉及两个以上单位的操作或需要根据前一项操作后对电网产生的影响才能决定下一项的操作。
变电站操作票工作票填写执行规定变电站操作票、工作票是保障变电站运行安全的重要工作之一、填写和执行操作票、工作票的规定对于操作人员的安全保障具有重要意义。
下面是关于变电站操作票、工作票填写执行的规定。
一、总则1.本规定是为了规范变电站操作人员填写和执行操作票、工作票的行为,确保变电站运行安全,减少事故发生,保护人员生命安全,保障电网供电稳定。
2.操作人员应遵守国家法规、规章制度与公司各项规定,严禁违章操作和私自处置。
3.操作人员必须参加过相应的培训并取得合格证书后,方可填写和执行操作票、工作票。
二、操作票的填写与执行1.操作票的填写(1)操作票的填写人员必须是经过培训且取得合格证书的操作人员。
填写前需先查阅设备操作规程和操作流程图。
(2)操作票应详细记录变电站设备的操作项目和具体的操作步骤。
操作过程中如果有其他不常规的操作,必须明确记录,以便后续跟踪和分析。
(3)操作票必须填写完整,包括操作人员姓名、操作时间、操作项目、具体操作步骤、操作前后设备状态等。
(4)操作票的填写应准确无误,不得有涂改和错误,填写人对填写的操作票负有责任,需经过相关责任人审核签字才能生效。
2.操作票的执行(1)操作人员在执行操作票前,必须对操作项目和具体步骤进行确认,确保了解内容和要求。
(2)操作人员在执行操作票时,应按照具体的步骤进行,不得随意更改或省略步骤。
如遇到问题或需要停止操作,应及时停止并向相关责任人报告,经批准后方可继续操作。
(3)操作人员应认真填写操作票的操作记录,包括操作时间、操作步骤和设备状态等。
操作过程中如有意外情况发生,应及时记录,并报告相关责任人。
(4)在操作完毕后,操作人员应仔细检查设备状态和运行情况,确保没有问题后方可离开现场,并将操作票上交给相关责任人。
三、工作票的填写与执行1.工作票的填写(1)工作票的填写由经过培训并取得合格证书的安全人员负责。
(2)工作票应准确明确工作的性质、区域、环境,确定工作的步骤和安全措施,并明确工作人员和责任人员。
各类工作票填写与执行规范,赶紧学起来!为严格执行省公司《安规》补充规定,进一步搞好配电安全管理工作,规范工作票填写,特制定本规定。
一、总则(一)作业票有效期1、配电线路第一种工作票的有效期为1天。
2、工作任务单的有效期为1天。
3、配电电缆(配变站)第一种工作票的有效期为1天4、电力线路第二种工作票的有效期为1天。
5、配电电缆(配变站)第二种工作票的有效期为1天6、配电线路带电作业工作票的有效期为1天。
7、配电变压器台(台区)作业票的有效期为1天。
8、配电事故应急抢修单为一个连续工作期。
9、配电修理票的有效期为一个连续工作期。
10、线路施工作业票为一个作业任务连续工作期。
11、一级动火票、二级动火票与工作票有效期一致。
(二)有关规定除事故应急抢修单除外,其他作业票要执行PMS票,工作票不得任意涂改,如有个别错、漏字需要修改时,须在原错字上以“=”划掉,并在旁边写上正确的字;漏字以“Ⅴ”符号填写上,修改时必须保证票面清晰。
作业票签发人要在错漏字修改处盖章;许可人填写的内容修改时,由许可人盖章,但是每张作业票修改不得超过两处。
已执行的工作票在右上角盖“已执行”章并保存一年。
现场勘查记录要附在工作票后面与工作票一同保存。
外包施工队伍的工作票在作业结束后留存到运行管理单位安监人员处。
二、工作票的填写1、《配电线路第一种工作票》的填写1.1首行:“单位”填写作业班组所在单位的全称,如:XX供电分公司。
“编号”地市公司编码(2位)+工区(分公司)编码(2位)+负责人班组编码(2位)+年编码(2位)+月编码(2位)+票种类编码(2位)+工作票流水号(3位)共15位编码。
1.2 第1项“工作负责人(监护人)”:填写负责组织作业的负责人姓名。
“班组”填写作业班组(所)的全称,如:配电一班或XX供电营业所等。
1.3 第2项“工作班人员(不包括工作负责人)”:填写参加作业的人员姓名,“共多少人”不包括工作负责人。
1.4 第3项“工作的线路或设备双重名称(多回路应注明双重称号)”:填写停电线路所配出的变电站和线路具体名称。
变电站工作票填写和使用规定

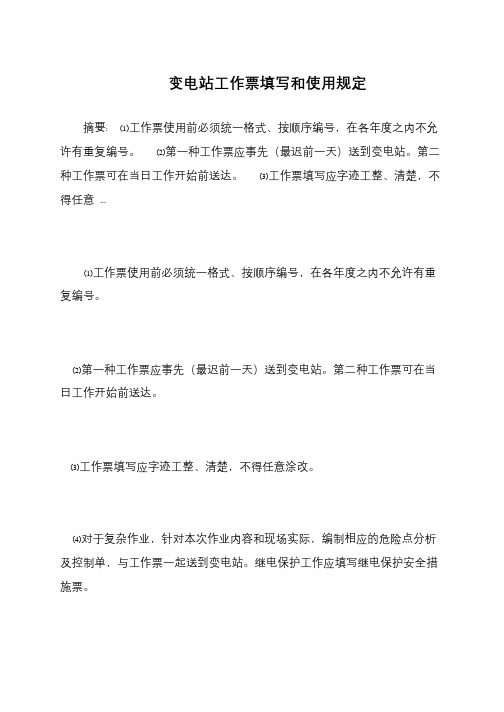

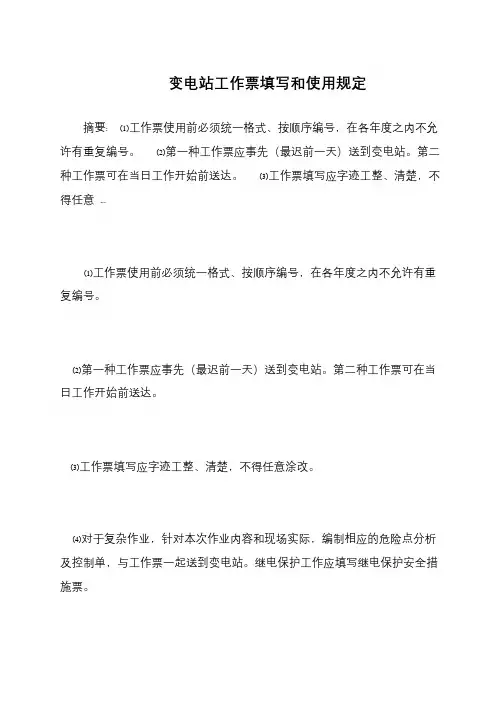

摘要: (1)工作票使用前必须统一格式、按顺序编号,在各年度之内不允许有重复编号。
(2)第一种工作票应事先(最迟前一天)送到变电站。
第二种工作票可在当日工作开始前送达。
(3)工作票填写应字迹工整、清楚,不得任意...
(1)工作票使用前必须统一格式、按顺序编号,在各年度之内不允许有重复编号。
(2)第一种工作票应事先(最迟前一天)送到变电站。
第二种工作票可在当日工作开始前送达。
(3)工作票填写应字迹工整、清楚,不得任意涂改。
(4)对于复杂作业,针对本次作业内容和现场实际,编制相应的危险点分析及控制单,与工作票一起送到变电站。
继电保护工作应填写继电保护安全措施票。

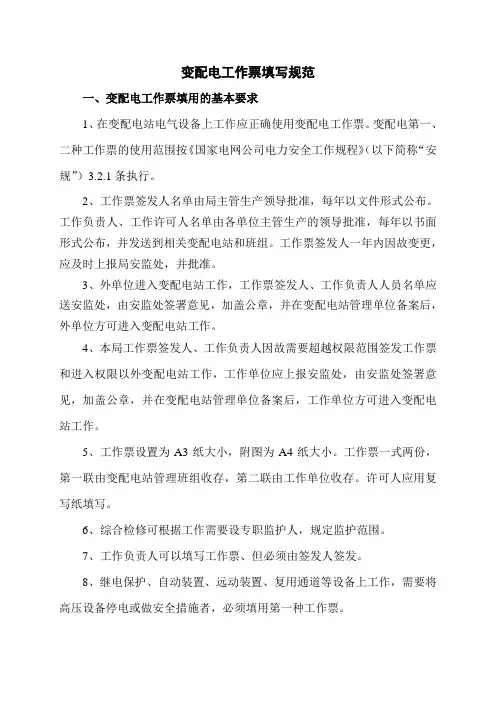

变配电工作票填写规范一、变配电工作票填用的基本要求1、在变配电站电气设备上工作应正确使用变配电工作票。
变配电第一、二种工作票的使用范围按《国家电网公司电力安全工作规程》(以下简称“安规”)3.2.1条执行。
2、工作票签发人名单由局主管生产领导批准,每年以文件形式公布。
工作负责人、工作许可人名单由各单位主管生产的领导批准,每年以书面形式公布,并发送到相关变配电站和班组。
工作票签发人一年内因故变更,应及时上报局安监处,并批准。
3、外单位进入变配电站工作,工作票签发人、工作负责人人员名单应送安监处,由安监处签署意见,加盖公章,并在变配电站管理单位备案后,外单位方可进入变配电站工作。
4、本局工作票签发人、工作负责人因故需要超越权限范围签发工作票和进入权限以外变配电站工作,工作单位应上报安监处,由安监处签署意见,加盖公章,并在变配电站管理单位备案后,工作单位方可进入变配电站工作。
5、工作票设置为A3纸大小,附图为A4纸大小。
工作票一式两份,第一联由变配电站管理班组收存,第二联由工作单位收存。
许可人应用复写纸填写。
6、综合检修可根据工作需要设专职监护人,规定监护范围。
7、工作负责人可以填写工作票、但必须由签发人签发。
8、继电保护、自动装置、远动装置、复用通道等设备上工作,需要将高压设备停电或做安全措施者,必须填用第一种工作票。
9、一次设备停电工作,继电保护、自动装置、远动装置、复用通道等设备上工作,可共用一张工作票。
分两张执行时,一、二次设备应分别填用第一种工作票。
10、已与母线连接待用间隔工作,须填用变配电工作票。
未与母线连接待用间隔工作,须填用变配电第二种工作票。
11、两套有关联的保护需要工作,可以共用一张工作票。
但需停用保护装置。
如:母分开关保护与备自投装置,母差与备自投装置等。
12、《安规》工作票制度中的有关条款,对工作票填写作出明确规定的,按规程执行。
二、变配电第一种工作票填写1、工作单位栏、班组栏:本局允许进入变配电站工作的单位和经批准进入变配电站工作的单位;参加本张工作票所列工作任务的所有工作班名称均应填写。
南通供电公司变电一、二种工作票填写规范一、变电站(发电厂)第一种工作票填写规范单位(1)本公司人员(2)外单位来本公司进行的工作,填写施工单位名称(例如:省送变电公司到××供电公司进行工作,“单位”栏目应填写“省送变电公司”)。
(3)公司内部跨单位(县、市公司)工作,应填写施工单位名称(例如:南通送变电公司到如皋供电公司进行工作,“单位”栏目应填写“南通送变电公司”,如皋供电公司变电工程队到海安供电公司进行工作,“单位”栏目应填写“如皋供电公司变电工程队”。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)工作负责人名单,市公司本部由工区(公司)、县公司由公司书面批准。
非本企业的工作负责人应预先经设备运行管理单位安监部门审核确认。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组1名主要人员的姓名,然后注明“共×人”。
(4)参与该项工作的外用工等其它人员也应包括在“工作班人员”中,厂家人员参与工作时,应填写其单位、工作人员姓名(厂方工作人员较多时可写明主要工作人员姓名,其后写明等几人),并与正式职工一样管理。
(5)工作负责人(监护人)不包括在“共×人”之内。
3.工作的变配电站名称应填写变电站电压等级和名称,如“220kV刘桥变电所”。
4.工作任务工作地点及设备双重名称应逐项填写本次检修的工作地点及被检修设备的双重名称,填写的设备名称应与现场相符。
变电站操作票工作票填写执行规则一、填写前的准备工作(1)了解变电站的工作流程和操作规程。
(2)熟悉变电站的设备、仪器和操作方法。
(3)确认工作票的类型和名称,选择正确的操作票和工作票。
(4)核对所需填写的内容和所附的附件、页面等。
二、填写基本信息(1)工作票的编号:按照规定的编号系统填写。
(2)填票日期:填写工作票填写的日期。
(3)填票人:填写工作票的填写人员。
(4)审核人:填写工作票的审核人员。
(5)批准人:填写工作票的批准人员。
(6)操作人:填写执行操作的人员。
三、填写工作内容(1)工作名称:填写本次工作的名称,如设备巡视、设备检修等。
(2)工作地点:明确本次工作的地点,如变电站的哪个区域、哪个设备等。
(3)工作时间:填写本次工作开始和结束的时间。
(4)工作范围:详细描述本次工作的具体范围,包括涉及的设备、仪器等。
(5)工作内容:按照工作范围列出本次工作的详细步骤和操作方法。
(6)安全措施:列出本次工作需遵守的安全措施和注意事项。
(7)备品备件:如有需要,列出本次工作所需的备品备件清单。
四、填写检查项目根据变电站操作票的要求,按照设备的具体要求填写相应的检查项目,并进行勾选或打钩确认。
五、填写备注和附件(1)备注:填写本次工作中需要特别说明的事项。
(2)附件:如有需要,附上本次工作所需的相关资料、图纸等。
六、确认和签字(1)填票人确认:由填票人确认填写无误后,在相应的位置签字。
(2)审核人确认:由审核人确认工作票填写无误后,在相应的位置签字。
(3)批准人确认:由批准人确认工作票填写无误后,在相应的位置签字。
(4)操作人确认:由操作人确认工作票填写无误后,在相应的位置签字。
七、工作票保存和归档工作票按照变电站的要求保存和归档,便于随时查阅和复核。
以上是关于变电站操作票工作票填写执行规则的详细说明,希望能对您有所帮助。
变电站(发电厂)操作票、工作票填写执行规定》1 基本要求为规范电气操作票和工作票(以下简称“两票”)的填写执行标准,贯彻执行中国石化集团公司电气“三三二五”制、《电力安全工作规程》(发电厂和变电站电气部分GB26860-2011)、电力线路部分GB26859-2011)、(高压试验部分GB26861-2011)(以下简称《安规》)和《齐鲁石化公司电力系统调度规程》(以下简称《调度规程》),防止发生人员责任的人身、电网和设备事故,规范工作现场安全管理和工作秩序,提高安全作业水平,实现“两票”填写执行的标准化、规范化和程序化,结合公司实际情况制定本规定。
本规定适用于中国石油化工股份有限公司齐鲁分公司和中国石化集团资产经营管理有限公司齐鲁石化分公司及接入公司电网的其他用户。
各单位应严格执行本规定,附录中所示的各类操作票、工作票样票仅是一种填写示范,不作为正式执行的依据。
本规定由公司动力管理处负责解释。
本规定自印发之日起施行。
原《变电站(发电厂)操作票、工作票填写执行规范》(齐动〔2012〕4号)同时废止。
术语和定义1.6.1倒闸操作:是指将电气设备从一种状态转换到另一种状态所进行的一系列操作。
1.6.2运行:是指运行范围中的刀闸和开关均在合闸位置,所属设备的保护已投入。
1.6.3热备用:是指电气设备的开关在分闸位置,开关两侧刀闸在合闸位置,所属设备的保护已投入。
1.6.4冷备用:是指电气设备(包括二次设备)处于完好状态,其开关及所属刀闸处于分闸位置,所有安全措施全部拆除,随时可以投入运行。
1.6.5检修:是指电气设备停运,并做好安全措施。
1.6.6综合指令:是指值班调度员对一个单位下达的一个综合操作任务,具体操作项目、顺序由运行值班人员按规定自行填写操作票,在得到值班调度员允许后即可进行操作。
1.6.7逐项指令:是指值班调度员按操作任务顺序逐项下达指令,受令单位按指令的顺序逐项执行的操作指令,一般适用于涉及两个以上单位的操作或需要根据前一项操作后对电网产生的影响才能决定下一项的操作。
变电管理所变电站工作票填写规范一、变电站第一种工作票填写规范变电站第一种工作票填写规范1变电站第一种工作票填写规范变电站第一种工作票填写规范3变电站第一种工作票填写规范4变电站第一种工作票填写规范5变电站第一种工作票填写规范6变电站第一种工作票填写规范7二、变电站第二种工作票填写规范变电站第二种工作票填写规范8变电站第二种工作票填写规范9变电站第二种工作票填写规范10变电站第二种工作票填写规范11变电站第二种工作票填写规范12三、二次设备及回路工作安全技术措施单填写规范二次设备及回路工作安全技术措施单13二次设备及回路工作安全技术措施单14四、变电站第三种工作票填写规范请参照变电站第一、二种工作票填写规范填写五、其他办理注意事项:1.工作票中因填写内容较多而导致相应栏目不够填写的,可根据实际情况增加工作票附页。
(工作票附页编号应填写工作票编号,并在工作票编号后加“-XX”编号,“XX”为流水号。
)为便于工作票的审核,可要求填票人在工作票备注栏或附页上注明工作地点的安全措施示意图、停电线路结线图等。
2.扩建、改造、大修工程和备用设备等设备验收工作,验收工作人员需接触电气设备或传动试验设备的,应办理工作票并履行工作许可手续,工作负责人由施工安装单位人员担任。
3.外单位办实行双签发。
理第一、二种工作票时4.关于通信作业的工作票办理。
4.1 通信专业人员在变电站主控室、继保室、高压场所或通信机房等地方进行通信设备的检修、调试、安装等工作,其作业需要变电专业做相应安全措施的,原则上实行通信、变电专业的双签发,其工作由变电工作许可人许可,许可人只对变电配合的安全措施负责;如不涉及变电专业做相关安全措施的,由通信专业签发和许可,但其工作应告知变电站值班人员或巡检班人员,并按变电站要求办相关进站手续。
5.线路检修人员进入变电站内对其管辖的线路(电缆)设备进行工作,凭经设备所属调度部门已办理许可手续的线路工作票,经值班人员许可(明确工作地点及相关安全注意事项后,在“备注”栏双方签名)后方可进行工作。
