井巷工程课程设计指导教师:。
课程题目:。
系别:。
班级:。
姓名:。
学号:。
日期:。
目录概述 (2)设计内容 (2)一.巷道的施工与组织管理 (2)1.施工作业方式的选择 (2)2.巷道施工的基本管理制度 (3)二. 一次成巷注意事项 (3)三. 循环作业及劳动组织形式 (4)1.确定循环进度及昼夜循环次数 (5)2.作业方式 (6)3 人员组织 (6)4.按岗定员 (7)四. 掘进工作面正规循环作业组织图表 (8)五 .设计总结及心得体会 (11)参考资料 (12)概述1.地质条件岩层厚度3m,倾角2°—4°。
岩层坚固性系数为ƒ=2。
2.生产技术条件⑴巷道掘进断面:上宽3.0m,下宽3.5m,高2.0m,掘进断面积6.5m²。
采用卧底掘进,煤层断面积5m²,岩层断面积1.5m²⑵巷道支护:梯形金属棚子支护、棚距0.6m⑶工作面机械设备:凿岩机3台,胶带输送机1台,激光指向仪1台,锚杆钻机1台,局部通风机1台,轻便轨道、矿车运输、调度绞车1台,耙斗式装载机1台,。
⑷月计划进度240m。
*设计内容*(1)巷道施工组织管理。
(2)掘进工作面正规循环作业组织。
(3)设计掘进工作面正规循环作业图表。
一、巷道的施工与组织管理1.施工作业方式的选择巷道采用光面爆破施工,并一次成巷的施工工艺.掘进和支护顺序作业,在掘进工作面与支护工作面之间应设有临时支护控制围岩.掘进与支护两大工序再时间上按先后顺序施工,先将巷道掘进一段距离,然后停止施工,边拆除临时支架,进行永久支护工作.当围岩稳定时一般掘支间距为20~40米. 工作面组织安排采用综合工作队的形式进行组织。
钻眼、装岩和支护三个工序为主,合理安排各工序,尽量采用平行作业,而其他工序,除按安全规程规定的装药、联线、放炮,通风外,都使之与这些主要工序实行平行交叉作业,以缩短每个循环的作业时间,加快巷道的掘进速度。
根据多年施工实践经验,在一次成巷中,组织如下工序平行作业:a.交接班与工作面检查及架设临时支架的准备工作平行作业;b.检查中腰线与钻眼准备工作和敷设风水管路平行作业;c.钻上、中部炮眼与装岩平行作业;d.钻下部炮眼与工作面铺设临时轨道和清洗炮眼平行作业;e.架设临时支架与装岩清扫道中心等平行作业;f.装药与掩护设备、工具平行作业;g.工作面打锚杆与装岩平行作业;h.砌筑水沟与铺设永久轨道平行作业。
A1工程技术文件报审表注:本表由承包人填写,建设单位、项目经理部、监理部、承包人各存一份.表A1《工程技术文件报审表》填表说明承包人填写要求:一、报审工程技术文件的工作应于该工程开工前,并应经承包人内部审核完毕后进行:工程技术文件经项目监理部审核,总监理工程师给出审定结论后,还应报建设单位(或项目管理单位)审批,承包人应据此进行技术交底。
二、工程技术文件可以由分包单位编制,经分包单位技术负责人审核后报与建设单位有合同关系的承包人审核,由承包人报监理部、建设单位或项目经理部审批。
施工组织设计必须经施工单位技术负责人审批。
危险性较大的分部分项工程安全专项施工方案的编制应执行住建部《危险性较大的分部分项工程安全管理办法》(建质【2009】87号),或地方的相关规定,应有专家组提交的论证报告.监理单位填写要求:一、先由相关专业监理工程师审核,并在“监理部意见”中填写意见,由总监理工程师填写审核结论并签字。
二、具体审核意见和审核结论的填写方法:(1)“本方案符合规范和图纸要求,同意施工。
”在“同意”栏中划“√”;(2)当方案有不足之处或局部错误时,监理工程师应给予指出,并限定修改日期,在“修改后再报,理由附后”栏中划“√”;(3)当方案存在严重不足或错误时,应要求重新编制,并限定重新编制的日期。
在“重新编制,理由附后”栏中划“√”。
三、在“修改后再报,理由附后”和“重新编制,理由附后”栏中划“√”应另附页说明理由。
建设单位∕项目管理单位填写要求:一、先由相关专业项目管理工程师审核,并在“项目经理部意见”中填写意见,由项目经理填写审定结论并签字.二、具体审核意见和审定结论的填写方法:同监理单位。
三、在“修改后再报,理由附后”和“重新编制,理由附后”栏中划“√”应另附页说明理由。
A2施工测量放线报验表工程名称: 编号:注:本表由承包人填写,建设单位、项目经理部、监理部、承包人各存一份。
表A2《施工测量放线报验表》填表说明承包人填写要求:第一次报送测量放线时,应附测量员及查验人的岗位证书复印件,以后仅需填写测量员及查验人的岗位证书编号:当测量员及查验人变更时,应将变更后的测量员及查验人岗位证书复印件及时报送监理部。

表 2 劳动力资源需求计划表
八、轮廓总进度计划表计划施工工期:300天
注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工。
③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。

施工进度计划网络图
天
40天
十、基础、主体阶段施工平面布置图
十一、装修阶段施工平面布置图
表 1 施工机械需求计划表
表 3 主要施工材料需求计划表
表 4 安全设施料具需求计划表
注:用于安全设施、料具购置的开支为工程造价的2%左右。
1.井巷工程:为采矿或其他目的在地下开掘的井筒、巷道和硐室等工程,总称为井巷工程。
在煤矿行业中,井巷工程主要包括矿山建设工程、矿井生产准备工程、矿井延伸工程和矿井辅助工程等。
2.开拓巷道:(1)、水平巷道:平硐、石门、平巷(2)垂直巷道:立井、暗立井、遛井(3)倾斜巷道:斜井、暗斜井、上下山(4)硐室:变电所、绞车房、煤仓、水泵房、水仓、调度室、炸药库。
3.巷道三种施工方法:(1)普通施工法:指在稳定或含水较少的地层中采用钻研爆破或其他常规手段掘凿井巷。
钻研爆破施工的主要工序有钻眼、装药、爆破、通风、排水、装岩、排矸及支护等。
提高井巷施工速度和效率的主要途径有提高各工序主要是钻眼、装岩、排矸支护等施工机械的性能和配套水平,形成高效能的机械化作业线:采用先进的掘进、支护工艺技术;完善施工组织管理,实现各工序平行交叉作业和正规循环作业。
(2)特殊施工法:是在不稳定或含水量很大的地层中采用特殊措施和工艺完成井巷开挖和支护。
(3)机械施工法:利用机械方法破碎岩石,实现掘进破岩和围岩支护等工序最大程度自动化的一种节省人力的快速施工方法。
4.岩石的孔隙性:是指岩石裂隙和孔隙发育的程度,常用孔隙率n和孔隙比e表示。
孔隙率是指岩石试件内各种裂隙、孔隙的体积总和与试件总体积之比;孔隙比是指试件内各种裂隙孔隙的体积总和与试件内固体矿物颗粒体积之比。
5.水对岩石的影响主要用吸水率、透水性、溶蚀性、软化性、膨胀性、和崩解性等指标来表示。
6.碎胀性与碎涨系数:岩石破碎或破裂后,因碎块间孔隙或裂隙增多而=总体积比破裂前的整体状态增大的性质称为岩石的碎胀性,碎胀系数K是岩石破碎后处于松散状态下的体积与岩石破碎前处于整体状态下的体积的比值。
普氏分类:坚固性系数f=单向抗压强度除以十RQD岩心质量指标:是由美国伊利诺斯大学迪勒提出的,是一修正的岩心取出率仅考虑长度大于100mm的完整岩心。
即钻探时将钻孔中直接获取的岩芯的总长度,扣除破碎岩芯和软弱夹泥的长度,再与钻孔总进尺相比。

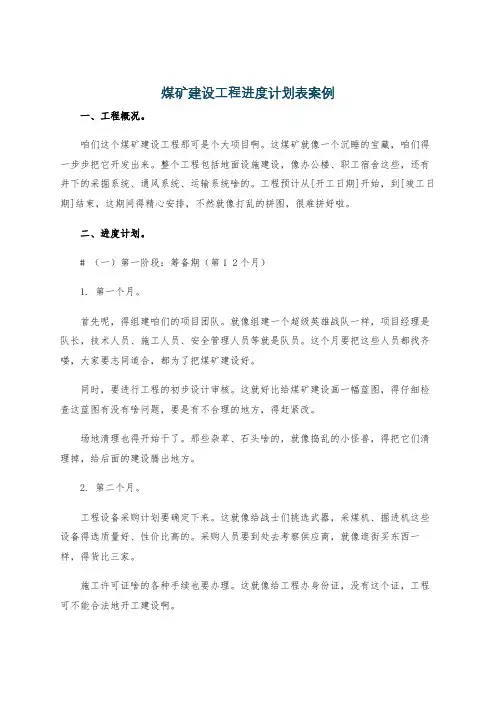

煤矿建设工程进度计划表案例一、工程概况。
咱们这个煤矿建设工程那可是个大项目啊。
这煤矿就像一个沉睡的宝藏,咱们得一步步把它开发出来。
整个工程包括地面设施建设,像办公楼、职工宿舍这些,还有井下的采掘系统、通风系统、运输系统啥的。
工程预计从[开工日期]开始,到[竣工日期]结束,这期间得精心安排,不然就像打乱的拼图,很难拼好啦。
二、进度计划。
# (一)第一阶段:筹备期(第1 2个月)1. 第一个月。
首先呢,得组建咱们的项目团队。
就像组建一个超级英雄战队一样,项目经理是队长,技术人员、施工人员、安全管理人员等就是队员。
这个月要把这些人员都找齐喽,大家要志同道合,都为了把煤矿建设好。
同时,要进行工程的初步设计审核。
这就好比给煤矿建设画一幅蓝图,得仔细检查这蓝图有没有啥问题,要是有不合理的地方,得赶紧改。
场地清理也得开始干了。
那些杂草、石头啥的,就像捣乱的小怪兽,得把它们清理掉,给后面的建设腾出地方。
2. 第二个月。
工程设备采购计划要确定下来。
这就像给战士们挑选武器,采煤机、掘进机这些设备得选质量好、性价比高的。
采购人员要到处去考察供应商,就像逛街买东西一样,得货比三家。
施工许可证啥的各种手续也要办理。
这就像给工程办身份证,没有这个证,工程可不能合法地开工建设啊。
还要进行施工临时设施的搭建,像工人们住的简易宿舍、存放材料的仓库等。
这是咱们建设大军的临时营地,得搭得又快又好。
# (二)第二阶段:地面设施建设期(第3 6个月)1. 第三个月。
地面建筑物基础施工开始喽。
打地基就像给高楼大厦扎马步,得扎得稳。
工程师们要精确计算,施工人员要按照要求把地基打得结结实实的。
同时,要开始安装一些地面的小型设备,比如通风用的小型风机。
这些小设备虽然看起来不起眼,但就像人体的小器官一样,也很重要。
2. 第四个月。
办公楼和职工宿舍的主体结构施工要大干快上了。
工人们就像勤劳的小蜜蜂,一层一层地把楼盖起来。
这个时候,质量监督人员要时刻盯着,可不能让楼盖歪了。
煤矿建设工程进度计划表案例一、工程概况。
咱们这个煤矿建设工程可不小啊,就像搭建一个超级大的地下城堡一样。
这煤矿包括了从地面设施建设到地下矿井挖掘、设备安装等一系列复杂的工作。
二、进度计划总览。
# (一)筹备阶段(第1 2个月)1. 第1个月。
组建项目团队:就像召集一群超级英雄一样,把项目经理、工程师、技术人员等各路豪杰凑到一块儿。
这个过程得快,不然工程没法开展。
场地清理:把建设场地那些乱七八糟的石头、杂草啥的都清理干净,给后面的建设腾出地方。
这就好比打扫房间,不打扫干净,家具都没地儿放。
办理各种许可证:这就像给工程办“身份证”,没有这个,啥都干不了。
各种手续得跑起来,和各个部门打交道,可费时间了。
2. 第2个月。
工程设计审核:让专家们来瞅瞅咱们的设计图纸,看看有没有啥不合理的地方。
这就像是考试交卷前让老师检查一下有没有错题。
采购第一批设备材料:先把一些基础的、急需的设备和材料买回来,像挖土机的大铲子、建造矿井的钢梁这些。
这就好比做菜先把食材准备好。
# (二)地面设施建设阶段(第3 6个月)1. 第3个月。
开始建造办公楼和职工宿舍:这是给咱们的工作人员安营扎寨的地方。
先打好地基,就像给大楼穿上坚固的鞋子,这样才能站得稳。
铺设通往矿区的道路:路修不好,设备和材料都运不进来。
这就像人体的血管,必须得畅通无阻。
2. 第4个月。
办公楼和宿舍主体结构建设:看着大楼一点点长高,就像孩子慢慢长大一样,可有意思了。
建设矿井通风系统的地面部分:这是矿井的“呼吸系统”,先把地面上的部分建好,像大风扇之类的设备先安装起来。
3. 第5个月。
办公楼和宿舍内部装修:给大楼穿上漂亮的衣服,装上水电、暖气这些东西,让大家住得舒服、工作得舒心。
继续完善通风系统地面部分:调试设备,让这个“呼吸系统”准备好为矿井服务。
4. 第6个月。
地面设施的收尾工作:像种完树还要浇水一样,把一些小细节处理好,比如办公楼周围的绿化、宿舍的家具摆放。
进行地面设施的初步验收:看看这些地面建筑有没有啥毛病,要是有问题就赶紧整改。
凉水井42101工作面巷道施工进度计划横道图凉水井42101工作面巷道施工进度计划横道图施工名称工程量(m)月进度(m/月)工期(天)日期开竣工时间7月8月7><9月10月11月12月10203050607080<90100110120130140150生产、生活设施施工准备152006.7.15-2006.7.2<9巷道施工准备21072006.7.30-2006.8.5运输巷掘进施工1<9185<90<982006.8.6-2006.11.15辅运巷掘进施工22686021132006.8.6-2006.11.30回风巷掘进施工1<922600<962006.<9.6-2006.11.13联巷掘进施工120602006.<9.15-2006.11.14工程收尾52006.12.1-2006.12.5凉水井42101工作面巷道施工进度计划横道图施工名称工程量(米)月进度(米/月)工期(天)1020304050607080<90100110120130140150施工准备20运输巷掘进1<988540110辅运巷掘进2338560125回风巷掘进1<9<92 520115工程收尾5灵煤凉水井42101工作面巷道施工进度横道图施工名称工程量(米)月进度(米/月)工期(天)1020304050607080<90100110120130140150施工准备10运输巷掘进1<988520115辅运巷掘进2338560125回风巷掘进1<9<92 520115工程收尾5川九。
