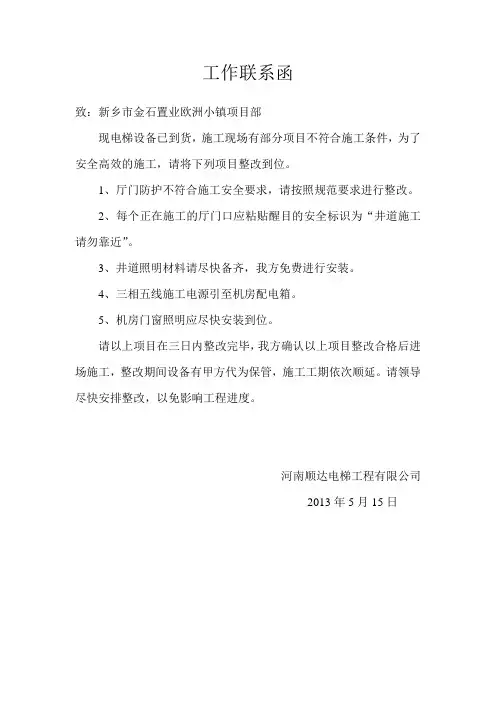

工作联系函
致:新乡市金石置业欧洲小镇项目部
现电梯设备已到货,施工现场有部分项目不符合施工条件,为了安全高效的施工,请将下列项目整改到位。
1、厅门防护不符合施工安全要求,请按照规范要求进行整改。
2、每个正在施工的厅门口应粘贴醒目的安全标识为“井道施工请勿靠近”。
3、井道照明材料请尽快备齐,我方免费进行安装。
4、三相五线施工电源引至机房配电箱。
5、机房门窗照明应尽快安装到位。
请以上项目在三日内整改完毕,我方确认以上项目整改合格后进场施工,整改期间设备有甲方代为保管,施工工期依次顺延。
请领导尽快安排整改,以免影响工程进度。
河南顺达电梯工程有限公司
2013年5月15日。

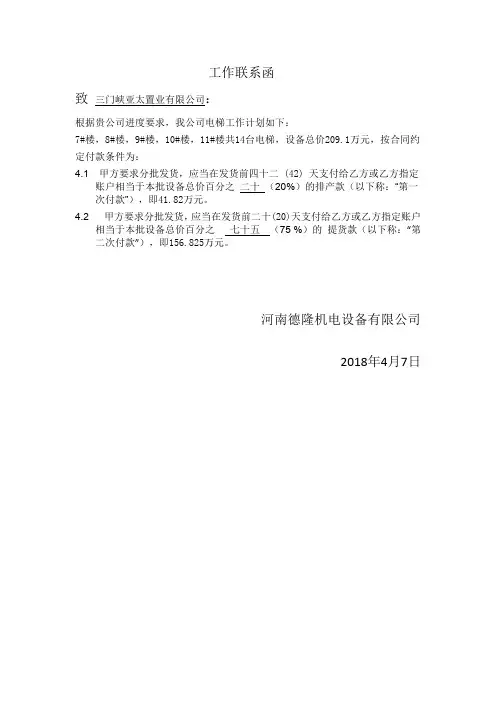

工作联系函
致三门峡亚太置业有限公司:
根据贵公司进度要求,我公司电梯工作计划如下:
7#楼,8#楼,9#楼,10#楼,11#楼共14台电梯,设备总价209.1万元,按合同约
定付款条件为:
4.1 甲方要求分批发货,应当在发货前四十二 (42) 天支付给乙方或乙方指定
账户相当于本批设备总价百分之二十(20%)的排产款(以下称:“第一次付款”),即41.82万元。
4.2 甲方要求分批发货,应当在发货前二十(20)天支付给乙方或乙方指定账户
相当于本批设备总价百分之七十五(75 %)的提货款(以下称:“第二次付款”),即156.825万元。
河南德隆机电设备有限公司
2018年4月7日。

电梯公司工作联系函范文工作联系函写简单写啊!非常感谢贵XXX对我的司帮助和指导!为了更好的完成本次质量审核工作,希望贵XX能将某年某月来我司审核的具体日程安排及到访人员 ___发至XXXXXXXXXXXXXX顺祝商祺工作联系函致:***公司自:***公司事由:红发项目合作事宜主要内容:关于红发项目的合作事宜,我司王**先生(投资开发部部长)将于**年*月*日前往贵司就具体细节与贵司相关人员进行洽谈,请贵司就洽谈细节准备相关资料以及安排对接人员。
如果有其他意见或想法再描述一下。
顺祝商祺***公司日期:***xxxx大学:xxx公司是国家xx公司旗下从事xxx开发利用的专业化公司。
目前国内xxx由我公司投资建设。
按照xx公司“十一五”生物质能发展规划,到xx年我公司将投产约160台机组,总装机容量达到200万千瓦,其中xx年新开工项目13个,投产项目9个。
根据公司发展计划,今年需新招聘应届毕业生xx余人,专业涉及电气、电力系统、热动、集控、热工、财会等。
公司拟于 3月14 日到贵校进行应届毕业生招聘,请贵校协助做好以下相关准备事宜。
1、发布招聘信息。
2、收集应聘学生简历及相关资料。
3、提供招聘、面试场所。
为保证招聘工作的顺利进行,我公司提供相关资料(见附件)。
请贵校协助为盼!xxxxx公司二〇〇九年三月施工前不是签署了合同么,由于甲方的原因造成工期延误的乙方没有责任的,你直接打电话给甲方不行么,写联系函干什么。
这种事你们没责任,不能干的话人员误工费什么的都应该由甲方承担。
更多追问追答追问直接电话沟通了,但是现在甲方也没有一个明确的态度,就说让我们等,所以我们施工方想写个联系函,然后发给甲方,现在就是让他们确认一下,到时候这个损失要他们承担,要他们承认啊。
那这个联系函具体应该怎么写呢?在线等,谢谢!!!你们要写的不是联系函吧,应该是施工过程中工期延误的责任确认单,具体怎么写我找一下我的硬盘里好像有差不多的。

格式:函可以从不同角度分类:按性质分,可以分为公函和便函两种。
公函用于机关单位正式的公务活动往来;便函则用于日常事务性工作的处理。
便函不属于正式公文,没有公文格式要求,甚至可以不要标题,不用发文字号,只需要在尾部署上机关单位名称、成文时间并加盖公章即可。
按发文目的分。
函可以分为发函和复函两种。
发函即主动提出了公事事项所发出的函。
复函则是为回复对方所发出的函。
从内容和用途上,还可以分为商洽事宜函,通知事宜函,催办事宜函,邀请函、请示答复事宜函,转办函,催办函,报送材料函等等。
函的格式:由于函的类别较多,从制作格式到内容表述均有一定灵活机动性。
主要介绍规范性公函的结构、内容和写法。
首部。
主要包括标题、主送机关两个项目内容。
标题。
公函的标题一般有两种形式。
一种是由发文机关名称、事由和文种构成。
另一种是由事由和文种构成。
主送机关。
即受文并办理来函事项的机关单位,于文首顶格写明全称或者规范化简称,其后用冒号。
正文。
其结构一般由开头、主体、结尾、结语等部分组成。
开头。
主要说明发函的缘由。
一般要求概括交代发函的目的、根据、原因等内容,然后用“现将有关问题说明如下:”或“现将有关事项函复如下:”等过渡语转入下文。
复函的缘由部分,一般首先引叙来文的标题、发文字号,然后再交代根据,以说明发文的缘由。
主体。
这是函的核心内容部分,主要说明致函事项。
函的事项部分内容单一,一函一事,行文要直陈其事。
无论是商洽工作,询问和答复问题,还是向有关主管部门请求批准事项等,都要用简洁得体的语言把需要告诉对方的问题、意见叙写清楚。
如果属于复函,还要注意答复事项的针对性和明确性。
结尾。
一般用礼貌性语言向对方提出希望。
或请对方协助解决某一问题,或请对方及时复函,或请对方提出意见或请主管部门批准等。
结语。
通常应根据函询、函告、函商或函复的事项,选择运用不同的结束语。
如“特此函询(商)”、“请即复函”、“特此函告”、“特此函复”等。
有的函也可以不用结束语,如属便函,可以像普通信件一样,使用“此致”、“敬礼”。

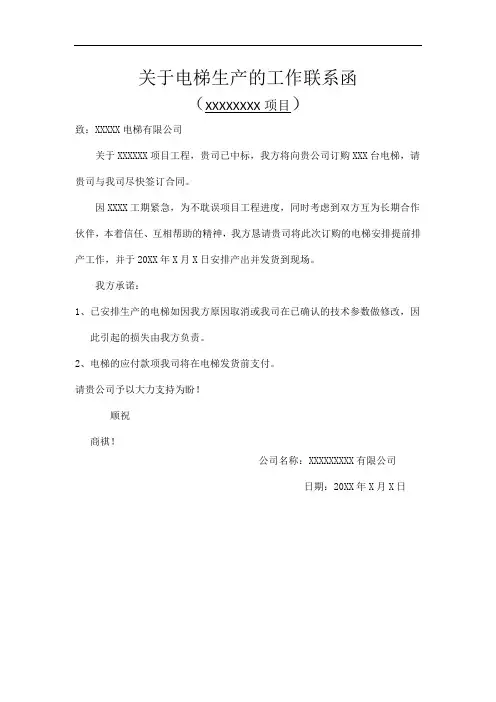

关于电梯生产的工作联系函
(XXXXXXXX项目)
致:XXXXX电梯有限公司
关于XXXXXX项目工程,贵司已中标,我方将向贵公司订购XXX台电梯,请贵司与我司尽快签订合同。
因XXXX工期紧急,为不耽误项目工程进度,同时考虑到双方互为长期合作伙伴,本着信任、互相帮助的精神,我方恳请贵司将此次订购的电梯安排提前排产工作,并于20XX年X月X日安排产出并发货到现场。
我方承诺:
1、已安排生产的电梯如因我方原因取消或我司在已确认的技术参数做修改,因
此引起的损失由我方负责。
2、电梯的应付款项我司将在电梯发货前支付。
请贵公司予以大力支持为盼!
顺祝
商祺!
公司名称:XXXXXXXXX有限公司
日期:20XX年X月X日。
电梯维保运行工作联系函范文
哎,各位朋友,咱今儿个来摆摆龙门阵,谈谈这电梯维保运行工作的事儿。
咱四川话里头说,这电梯嘛,就像咱家的楼梯,得时常维修保养,才能稳稳当当地走上去,下得来。
咱这电梯维保工作,可是个技术活儿啊。
得由那些专业的师傅们来弄,他们得按照规矩,定时检查电梯的各个部件,看看哪儿有磨损,哪儿需要紧固,还得保证电梯的安全性能。
这就像咱陕西话里说的,得“细水长流”,不能马虎大意。
咱这电梯维保,不仅仅是检查检查那么简单。
还得根据电梯的使用情况,制定合适的维保计划。
比如说,如果这电梯使用频率高,那就得加大维保力度,多检查几次。
这就像咱四川话里说的,“量体裁衣”,得根据实际情况来定。
还有啊,电梯的维保工作,还得注重预防。
就是说,在电梯还没出问题的时候,就得提前检查,提前发现可能存在的问题,然后及时处理。
这就像咱陕西方言里说的,“未雨绸缪”,得提前做好准备。
咱这电梯维保运行工作,可是关系到大家的安全和便利。
所以,咱得重视起来,不能掉以轻心。
只有做好了电梯的维保工作,才能让大家放心地使用电梯,安心地上下楼。
好了,今儿个咱就摆到这儿了。
希望各位朋友都能明白这电梯维保运行工作的重要性,一起努力,让电梯运行得更加安全、更加顺畅。
谢谢大家!。

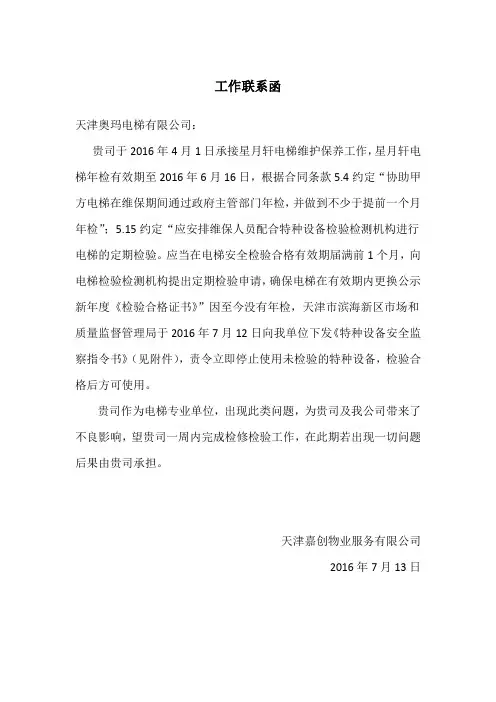

工作联系函
天津奥玛电梯有限公司:
贵司于2016年4月1日承接星月轩电梯维护保养工作,星月轩电梯年检有效期至2016年6月16日,根据合同条款5.4约定“协助甲方电梯在维保期间通过政府主管部门年检,并做到不少于提前一个月年检”;5.15约定“应安排维保人员配合特种设备检验检测机构进行电梯的定期检验。
应当在电梯安全检验合格有效期届满前1个月,向电梯检验检测机构提出定期检验申请,确保电梯在有效期内更换公示新年度《检验合格证书》”因至今没有年检,天津市滨海新区市场和质量监督管理局于2016年7月12日向我单位下发《特种设备安全监察指令书》(见附件),责令立即停止使用未检验的特种设备,检验合格后方可使用。
贵司作为电梯专业单位,出现此类问题,为贵司及我公司带来了不良影响,望贵司一周内完成检修检验工作,在此期若出现一切问题后果由贵司承担。
天津嘉创物业服务有限公司
2016年7月13日。
传真编号/REF:_ ____

工作联系函
收函单位/TO:发函人/FROM:
收函人/ATTN:发函日期/DATE:
传真号/FAX:页数/PAGE:1
事由:货梯安装时遇到电梯井不符合电梯安装条件、存在的问题反馈如下
一、货梯电梯井道内顶部缺一圈混凝土圈梁。
顶部全部为气块砖砌筑。
导致电梯支架
无法安装固定。
(处理办法重新加钢梁)
二、因货梯电梯井顶部没有做承重圈梁、导致电梯主机承重台的承重受力点在电梯井
顶板(电梯机房地面楼板上面)。
根据电梯厂家设计要求,货梯并排井道、中间隔墙电梯主机承重台承重载荷为:单台16吨X2台=32吨(320000N)(说明:按照国家电梯安装规范要求,验收要求、必须经设计院重新设计、在电梯主机承重台下面加做符合承载能力的承重梁。
)
三、以上两个问题请贵方各相关部门负责领导尽快解决为盼。
避免我公司安装队中途
停工撤场、延误贵方工期。
xxxxxxxxxxxxxxxxxxxxxxx
2011年10月8日。

电梯维保工作联系函致:中国农业银行股份有限公司新疆生产建设兵团分行首先,感谢贵行多年来对我司服务工作的支持和信任。
近期贵行办公楼内几台电梯早晨上班高峰时在一楼发生故障关人。
经我司维修人员检查原因为:电梯曳引钢丝绳正常拉伸变长,对重框架与底坑缓冲器之间距离变小。
(实际测量最小尺寸为150cm最大尺寸为210 cm接近底线未超)使固定在对重框与轿厢底部之间补偿绳在底坑的反绳轮装置行程位置安全开关程变小。
电梯在高峰期重、满载情况下电梯曳引钢丝绳再次拉伸。
电梯关门后启动瞬间电梯轿厢下沉补偿绳拉伸,底坑反绳轮行程安全开关动作,电梯保护停止运行不开门。
造成乘梯人员被困电梯内。
因曳引钢丝绳接近底线底坑反绳轮装置行程较小,现做紧急处理时只能对反绳轮装置安全开关进行少量调整。
为保证电梯的正常使用减少故障发生。
现建议贵行对办公楼内5台电梯曳引钢丝绳进行截短维修。
首先,感谢贵单位近十年来对我司的支持和信任。
我司工作人员对贵单位电梯进行定期维保时检查发现:电梯对重与缓冲器之间距离已超出标准尺寸。
由于贵单位电梯在近期需进行年度检验,为保证电梯正常通过年度检验,同时确保电梯正常安全运行,排除可能存在的安全隐患。
现需对电梯曳引钢丝绳进行截短处理。
由于截短钢丝绳,不属于正常维保的项目,需另行计费约2400元。
费用清单如下:商祺!乌鲁木齐立新菱电梯有限公司序号 项目 单价 (元)数量 小计 (元)1 钢丝绳截断 45 6根 2702 绳头折弯处理 35 6根 2103 巴氏合金浇注 240 6个 14404 钢丝绳涨紧度调整 30 6根 1805 电梯平层度调整 25 7层 175 6人员、材料、工具运输费1251125大写:贰仟肆佰元整 总计:2400元。
